松江佘山北大型居住社区经四路新建工程沟槽开挖及回填施工方案浙江天工建设集团有限公司2016年4月8日一、工程概况本工程经四路是佘山北社区内的一条南北向的城市支路,本次工程范围南起强业路(K0+417。
241),北至纬一路(K2+254.230),扣除将军路交叉口(K0+656.442-K0+704.497)、士龙路交叉口(K0+859。
471—K0+909。
478)、纬四路交叉口(K1+088。
354-K1+128。
354)、勋业路交叉口(K1+305。
457-K1+388.865)、业煌路交叉口(K1+983.021—K2+069.786),道路实施长度1528。
753m,规划红线宽度16m.根据路网规划,本段道路共与9条道路相交,分别为强业路、将军路、士龙路、纬四路、勋业路、士衡路、纬二路、业煌路、纬一路。
其中强业路、将军路、士龙路、纬四路、勋业路、业煌路交叉口已列入其它工程范围,其余路口均属于本工程设计范围。
土方开挖:1。
沟槽开挖前的准备工作:(1)。
根据设计图纸的设计要求进行测量放线,定出中心桩、槽边线。
(2)。
先查明开挖段的地下管线及其它地下构筑物情况,会同有关部门作出妥善处理,确保施工安全(3)。
沟槽开挖前应做好沟槽外四周的排水工作,保证场外地表水不流入沟槽。
(4)。
按工程监测要求,开挖前先布置各种类型的观测点,并测定初始资料.(5). 准备好所有的机械设备及场内外运输道路,以利土方开挖工作连续快速完成。
2. 沟槽开挖方法:排水工程采用明挖施工,管沟计算开挖深度在1.5—4米之间。
开挖自南往北逐渐降低,中间有南横河桥、北横河桥处开挖深度随着桥头台升而增加。
根据本工程地质勘察报告,由于地下水位较高.管道埋置较深,在开挖污水管沟槽没有放坡开挖的条件时,对开挖深度1。
5—2。
5米之间的管道埋深采用打普通钢板桩支护直槽开挖的方法进行施工;2。
5米以上的则根据开挖地质需要进行钢板桩加设横撑等支护结构形式. 3。
目录第一节工程概况 (1)第二节编制依据 (1)第三节资源配置计划 (1)一.劳动力计划 (1)二.机械设备计划 (2)第四节施工准备 (2)一.技术准备 (2)二.现场准备 (2)三.材料准备 (3)第五节施工方法 (3)一.施工顺序 (3)二.施工方法 (3)第六节质量控制措施 (5)一.质量控制措施 (5)二.注意事项 (6)三.安全文明施工 (7)第一节工程概况大田坡(龙水路 1号)、坡头上排水干线(龙水路 2号)截污沟根据设计施 工图划分为两支支线,其中大田坡排水干线左侧支线区段为0+000~0+600.7,右侧支线区段为 Z0+000~Z0+232,右侧支线汇入左侧支线内。
坡头上排水干线 左侧支线区段为 0+000~1+607.6,右侧支线区段为 Z0+000~Z0+270,右侧支线汇 入左侧支线内。
本工程施工包含雨水大沟及两侧的截污管,其中雨水排水沟截面尺寸有 4m ×3.0m 、3.5×3.0m 、2.0m ×1.8m 三种,混凝土强度为 C30P8,雨 水管支管管径为 DN800。
污水管材质为 HDPE 双臂波纹管,管径为 DN400。
排水 坡度主要为 0.3%、1%、1.5%、2%、。
第二节编制依据序号 名称图集1 2 3 4 5 6 7 8 9《室外给水设计规范》GB50014-2006 GB50268-2008 GB50194-2002 JTG D63-2007 GB50268-2008 06MS201 《给水排水管道工程施工及验收规范》 《建设工程施工现场供用电安全规范》 《公路与桥涵地基基础设计规范》 《给水排水管道工程施工及验收规范》 市政排水管道工程及附属设施 工程测量规范 GB50026 城市测量规范CJJ8大田坡排水干线工程设计施工图中国市政工程西北设 计研究院有限公司第三节资源配置计划一.劳动力计划根据确定的现场管理机构建立项目施工管理层,选择有施工经验的作业班 组进行该回填工程的专项施工。
晏婴路(遄台路-天齐路)建设工程污水沟槽回填专项方案一、施工准备管槽回填料管道基础为级配碎石,其余回填土,其质量要求应按设计规定执行。
按照路基施工工艺施工,但要保证管顶压实要求,含有有机质及贝壳类杂质的填土,或含粒径大于15mm的碎石的土不得用于回填进行弃方处理。
按照设计图纸和规范等要求进行回填。
二、施工方法1、管槽回填前,应符合下列要求1)在闭水试验合格后方可进行回填。
2)回填时,要保证沟槽内无积水、杂物等。
2、管槽回填管道基础、管侧及管顶以上700mm内的沟槽回填土,必须采用人工分层回填并压实;特别是在管顶以上400范围内不得用重型夯实。
沟槽应分层对称回填、夯实,夯实中,应夯夯相连,不得漏夯。
人工夯实每层回填厚度不应大于20cm,机械夯实每层回填厚度不应大于30cm。
在管顶以上0.5m范围内不宜采用压路机夯实,应采用人工夯打或轻型机械压实,严禁压路机具直接作用在管道上。
沟槽回填施工必须在管道两侧同步进行,严禁单侧回填,两侧填土填筑高差,不应超过一个上层厚度,填土应分层夯实。
管腋部填土必须塞严,捣实,保持与管道紧密接触。
槽底到管顶以上0. 5m范围内,不得含有有机物,大于50mm砖块等硬块。
当采用重型压实机或较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应按压实机械的规格和管道设计载力,通过计算确定。
3、沟槽回填时,应符合下列规定:管道两侧和管顶以上0. 5m范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接扔在管道上,回填其他部位时,应均匀运入槽内,不得集中推入。
4、沟槽回填土或其他材料的压实,应符合下列规定:回填压实应逐层进行,且不得损伤管道。
管道两侧和管顶以上0. 5范围内,应采用轻夯压实,管道两侧压实面的高差不应超过0. 3m. 同一沟槽中有双排管道但基础底面位于同一高程时,管道之间的回填压实与管道与槽壁之间的回填压实对称进行。
同一沟槽中有双排管道但基础底面位于不同高程时,应先回填基础较底的沟槽,当回填至较高基础底面高程后,再按上条款规定回填。
污水管道沟槽回填施工方案1. 引言污水管道的回填施工是建设污水处理系统中非常重要的一环。
回填施工旨在对沟槽进行填方处理,使其具备足够的稳定性和承载能力,以确保污水管道的安全性和稳定性。
本文档旨在提供一套完整且可行的污水管道沟槽回填施工方案,并详细介绍回填施工的过程和要求。
2. 施工原理在进行污水管道沟槽回填施工时,应遵循以下基本原理: - 管道回填施工的目的是确保管道在使用过程中具有足够的稳定性和承载能力,能够承受外部荷载和保持合适的坡度,从而保证污水流畅排放。
- 回填材料应具备良好的密实性和稳定性,以确保填方后的沟槽能够承受外力和水压的作用,防止沟槽坍塌和管道损坏。
- 回填施工应按照层均压原则进行,每层填方后都需要进行充分的碾压和压实,确保填方料层与管道紧密结合、无空隙。
3. 施工步骤污水管道沟槽回填施工的步骤如下:步骤1:清理沟槽在进行回填施工之前,首先需要将沟槽内的杂物、泥土等清理干净,确保沟槽内表面洁净、无积水。
步骤2:填充底层将合适的填方料均匀铺设于沟槽底部,填方料的选择应根据工程要求和地质条件确定。
填充的厚度应视情况而定,一般要求填方料厚度不小于管道直径的1/3。
步骤3:碾压和压实使用合适的碾压机械对填充的底层进行充分的碾压和压实,确保填方料与沟槽底部紧密结合,无空隙存在。
碾压的次数和压实程度应根据填方料的性质和工程要求确定,一般要求至少进行3次碾压。
步骤4:填充中间层在底层填充完毕后,继续将填方料均匀铺设于沟槽中间层,填充的厚度应视情况而定,一般要求填方料厚度不小于管道直径的1/4。
步骤5:碾压和压实使用碾压机械对填充的中间层进行充分的碾压和压实,确保填方料与底层和管道外壁紧密结合,防止空隙和松散。
步骤6:填充顶层在中间层填充完毕后,继续将填方料均匀铺设于沟槽顶部,填充的厚度应视情况而定,一般要求填方料厚度不小于管道直径的1/5。
步骤7:碾压和压实使用碾压机械对填充的顶层进行充分的碾压和压实,确保填方料与中间层、顶部和管道外壁紧密结合,防止空隙和松散。
污水管道施工方案(一)污水管道施工方案1、污水管道施工工艺流程沟槽挖土→管道基础施工→管道坞膀→沟槽回填2、沟槽开挖污水管的埋深较浅,管道埋深一般在1.5米~2。
5米左右。
该地区土质情况:上层为素填土,以粘性土为主,局部为粉土,土质松散。
据此,污水管的沟槽采用放坡开挖,明排水施工.边坡1:1.沟槽用人工开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。
槽边堆土高度不宜高于1。
5m(堆土边坡内侧按照1:1。
5控制)。
管道沟槽开挖的深度一般在2米左右对于局部深度在3。
0~4。
5m,需先进行开挖,将表层1。
5m的粘土挖除,上口宽度为15m左右,边坡为1:1.5,下层土基本上为粉细砂,然后在底面进行井点布置,根据管径大小,两排井点的布置宽度,一般在5。
5~6.5m,井点管距坑壁不小于1m,间距为0。
8~1.6m,滤管要埋在比槽底低0。
9~1。
2m处.井点降水2~3天后,进行沟槽开挖,边开挖边进行沟槽支护,支护采用组合钢撑板,其尺寸为厚6~6.4cm、宽16~20cm,长3~4m,横向放置,竖撑采用20×20cm木方,中间采用Φ63。
5×6mm钢管作为撑柱。
3。
4、管道基础施工硬聚氯乙稀UPVC加筋管管道基础按照《硬聚氯乙稀UPVC加筋管室外排水管道工程设计通用图》,管道基础采用碎石或砾石砂,碎石粒径为25~38mm,砾石砂的粒径为≤60mm.钢筋混凝土管道基础采用混凝土基础.在沟槽开挖完毕后,在槽口上方每隔20m或30m设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高。
龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,。
沟槽回填施工方案工程概况本工程位于某市区,总建筑面积为平方米,主要包括一栋5层高的商业综合楼和一个地下车库。
商业综合楼包括商铺、餐厅、办公室等,地下车库包括停车位、消防设施等。
工程周期为12个月。
编制依据本工程的编制依据主要包括《建设工程施工组织设计规范》、《建设工程安全生产管理条例》、《建筑施工企业资质管理规定》等相关法律法规和规范。
资源配置计划劳动力计划本工程需要招募200名工人,包括钢筋工、砌筑工、木工、油漆工等。
其中,具有高级技师以上职称的工人不少于10人。
机械设备计划本工程需要配备各类机械设备,包括起重机、挖掘机、混凝土搅拌车等。
具体数量和型号根据实际情况确定。
施工准备技术准备为确保工程施工质量,本工程将采用先进的施工技术和工艺,如BIM技术、智能化施工等。
同时,为保证安全施工,还将配备专业的技术人员和安全监管人员。
现场准备为保证施工现场的安全和有序,本工程将在现场设置安全警示标志和安全防护设施,确保工人和周围居民的生命财产安全。
同时,还将配备专业的现场管理人员,确保施工进度和质量。
三.材料准备在进行施工前,需要准备好以下材料:1.水泥、砂、石子等建筑材料;2.钢筋、钢板等金属材料;3.油漆、涂料等装饰材料;4.电线、开关等电气材料;5.管道、阀门等管道材料。
第五节施工方法一.施工顺序1.准备施工场地,搭建脚手架;2.进行地基处理,如挖掘基坑、浇筑混凝土等;3.进行主体结构施工,包括梁、柱、墙等;4.进行装饰装修施工,包括地面、墙面、天花板等;5.进行电气、管道等设施安装;6.进行清洁、验收等工作。
二.施工方法1.地基处理:根据地质条件进行不同的处理,如挖掘基坑、加固地基等;2.主体结构施工:根据设计图纸进行梁、柱、墙等的施工;3.装饰装修施工:根据设计图纸进行地面、墙面、天花板等的装修;4.设施安装:根据设计图纸进行电气、管道等设施的安装。
第六节质量控制措施一.质量控制措施1.施工前进行材料检查,确保材料符合要求;2.施工过程中进行质量检查,及时发现并处理问题;3.施工结束后进行验收,确保工程质量符合要求。
沟槽回填专项施工方案一、编制说明1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排。
科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度,降低工程成本。
采用先进的施工方法和施工技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。
应用科学的计划方法确定最合理的施工组织方法。
根据工程特点和工期要求,因地置宜地采用快速施工、平行作业。
落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工。
充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益。
妥善安排施工现场,确保施工安全,实现文明施工。
2、编制依据:(1)、《顺于路西延(立汤路-京承高速公路)排水工程施工图》(2)、施工规范及标准:《给水排水管道工程施工及验收规范》GB 50268-2008(3)、市政工程有关排水、管渠等施工规范,施工工艺及操作规程和质量检验评定标准;(4)、我公司管理水平、机械设备、人力、施工技术力量和工程组织水平。
二、工程概况1、工程概况本工程位于昌平区,昌平新城东南方。
本项目设计起点桩号为K4+600。
本方案主要包括雨污水管网沟槽土方开挖等内容。
2、工程特点我单位施工范围为K4+600-K5+500,全长900米。
包含雨水检查井24座,污水检查井23座。
本工程施工单位较多,施工现场施工临时道路复杂,且部分临时道路现不能拆除。
由于两家施工单位共用施工工作道路造成部分工作面场地狭窄。
工程就是拆迁一部分,施工一部分原则。
由于管道中心间距为2米,故采用雨污水合槽开挖、回填施工。
3、施工的场地准备即将施工的沟槽基坑工程,基坑周边施工单位较多,场地道路状况复杂,并且必须保证道路能通行重型载重汽车。
三、沟槽回填沟槽回填施工步骤:槽底平整→管道砂基础C1回填(压实度要求>0.9)→管线铺设→管道回填砂C2(雨水150°砂石基础;污水为360°砂石基础压实度要求0.9-0.93)→分层土方回填1、排水管符合下列规定后应及时回填a、污水管闭水试验合格。
污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。
沟槽开挖深度大部分要大于5m。
拟建道路沿线主要为果园、村庄,河网交错、河塘密布。
这些段落地面高程在3.5~4.5m之间,地势平坦,稍有起伏。
该段的地质情况自上而下为:①层为0.2~5.4m(一般土层厚度)粘性土;②1层为0.3~3.0m软塑状的粉质粘土夹粘质粉土,土质较好;②3-1层为1.2~5.1m稍密状态的砂质粉土;②3-2层为5.3~11.8m 中密状态的灰色粉砂。
二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。
2.1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求。
2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。
2.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。
四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。
污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。
沟槽开挖深度大部分要大于5m。
拟建道路沿线主要为果园、村庄,河网交错、河塘密布。
这些段落地面高程在3。
5~4。
5m之间,地势平坦,稍有起伏.该段的地质情况自上而下为:①层为0。
2~5.4m(一般土层厚度)粘性土;②1层为0。
3~3。
0m软塑状的粉质粘土夹粘质粉土,土质较好;②3层为1。
2~5。
1m稍密状态的砂质粉土;②3-2层为5.3~11。
—18m中密状态的灰色粉砂。
二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。
2。
1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
2。
2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求.2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。
2。
4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。
四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。
永州大道(晓深塘高架桥-润之路)后续配套工程施工第一标段雨污管沟槽开挖及回填施工专项方案编制单位:湖南省绿林市政景观工程有限公司编制时间:2017年2月6日目录1、第一章编制依据2、第二章工程概况3、第三章施工部署4、第四章施工方案5、第五章质量保障措施6、第六章安全文明施工7、第七章主要施工机械、设备投入计划8、第八章人员投入计划第一章编制依据本专项工程施工方案编制依据为:1、《市政道路工程质量检验评定标准》CJJl-90。
2、《给水排水构筑物施工及验收规范》GBJ141-90。
3、《给排水管道工程施工及验收规范》GB50268-2008。
4、《砌体结构工程施工质量验收规范》GB 50289-98。
5、《埋地塑料排水管道工程技术规范》CJJ143-2010。
6、《城镇给水排水技术规程》GB50788-2012。
7、湖南大学设计研究院有限公司所设计的本工程施工图。
8、永州市经济建设投资发展集团有限公司提供的相关文件。
第二章工程概况1、项目基本情况永州大道(晓深塘高架桥-润之路)后续配套工程施工第一标段,工程范围从晓深塘高架桥至任贤路,长约3.6km,规划红线宽度100m,控制宽度136m,永州大道现状已建成,路面状况良好。
本项目工作内容包括土石方工程、园林景观工程、绿化工程、排水工程和道路工程。
其中排水工程中的雨水管和污水管沟槽开挖及回填施工是本工程的重点和难点,我项目部根据施工图纸、规范要求,结合现场情况,编制了该项目的雨水管、污水管沟槽开挖及回填专项施工方案。
本标段排水工程主要工程量:挖沟槽土方18487m3,挖沟槽石方30663.13m3,石渣外运30663.13m3,DN1500内肋增强PE螺旋波纹管(雨水管)1857m,DN1200内肋增强PE螺旋波纹管(雨水管)1280m,DN1800内肋增强PE螺旋波纹管(雨水管)512m,DN800内肋增强PE 螺旋波纹管(雨水管)40m,DN1000内肋增强PE螺旋波纹管(雨水管)30m,砖砌雨水检查井97座,八字式管道出水口5个,DN600内肋增强PE螺旋波纹管(污水管)19m,DN1200内肋增强PE螺旋波纹管(污水管)137m,DN400内肋增强PE螺旋波纹管(污水管)108m,DN800内肋增强PE螺旋波纹管(污水管)119m,DN500内肋增强PE螺旋波纹管(污水管)6560m,污水检查井119座,沉泥井57座,跌水井1座等。
室外雨污水工程施工方案一、室外雨污水工程1、施工作业流程测量放线→现场临时封闭→沟槽挖土和支护→管道基础平整→铺设管道→检查井砌筑及接入原有检查井→隐蔽验收→沟槽回填(先回填砂)→现场恢复2、施工技术措施1)测量放线根据施工管道直径大小及管道铺设线路,按规定的沟槽宽定出边线,开挖前用白粉画线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。
2)沟槽开挖、支护设施雨水管的沟槽采用放坡开挖,边坡1∶1,沟槽用挖掘机开挖,人工修坡。
开挖时,在设计槽底高程以上保留一定余量,避免超挖,槽底以上200mm用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥。
修整好底面,立即进行基础施工。
槽边堆土高度不得高于1.5m(堆土边坡内侧按照1∶1.5控制),在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于1.2m,施工机具设备放置离沟槽距离不小于0.8m。
3)管道基础施工排水管道敷设在老土上需做砂垫层基层,砂的粒径≤60mm。
沟槽开挖后,在槽底每10m用钢筋桩设置一个标高控制点。
根据图纸要求室外排水管沿管道通长基础。
4)铺设管道施工时以逆流方向进行铺设,承口应朝向上游,插口对向下游,铺设前承口和插口用清水刷净。
稳管时相邻两管底部应平齐。
管道接口需严密,管枕、垫尖、管道不得左右晃动。
排管铺设结束后,必须进行一次综合检查,当线形、标高、接口、管枕等符合质量要求时,方可进行下道工序的施工。
5)检查井本工程检查井砌筑检查井,井内的踏步随砌随安,位置准确,踏步安装后,未达到砌筑强度前不得踩踏。
此外,检查井的预留支管应随砌随安,预留管的直径、方向、标高必须准确,管与井壁衔接处必须严密,预留支管口用砂浆砌筑封口并抹灰。
6)管道坞膀管道坞膀采用中粗砂或符合要求的素土,回填砂需回填至管顶以上200mm处,中粗砂干重不得小于16KN/m3。
回填对称均匀,洒水振实拍平,密实度满足要求。
第1篇一、工程概况本项目为某地区城市地下管道改造工程,主要涉及排水管道的铺设和更新。
工程内容包括管道的挖槽、铺设、回填以及相关配套设施的建设。
以下是具体的施工方案。
二、施工准备1. 人员组织成立项目经理部,负责整个工程的施工管理和协调。
项目经理部下设施工技术组、材料供应组、安全质量组、财务组等部门。
2. 技术准备- 施工前,对施工现场进行详细的勘察,了解地下管线情况、地质条件等。
- 根据勘察结果,编制详细的施工组织设计和施工方案。
- 对施工人员进行技术培训,确保施工人员掌握相关施工技术和安全操作规程。
3. 材料准备- 确保管道材料、砂石、水泥等施工材料的供应充足,并符合国家相关标准。
- 对材料进行检验,确保质量合格。
4. 机械设备准备- 准备挖掘机、装载机、平板运输车、压路机等机械设备。
- 对机械设备进行检修和维护,确保其正常运转。
三、施工工艺1. 挖槽施工- 按照设计图纸要求,确定挖槽的起点和终点,设置好控制桩。
- 采用挖掘机进行挖槽,挖槽深度应比管道埋设深度大0.2米,宽度比管道直径大0.3米。
- 挖槽过程中,注意保持槽底平整,避免出现斜坡或凹凸不平的情况。
- 挖出的土方应及时运离施工现场,堆放在指定位置。
2. 管道铺设- 在挖好的槽底铺设一层厚度为0.1米的砂垫层,以保护管道。
- 将管道按照设计要求铺设在砂垫层上,管道应平直,不得出现扭曲。
- 对管道进行连接,确保连接牢固,无渗漏。
- 对管道进行试压,确保其符合设计要求。
3. 回填施工- 回填材料采用砂石混合料,按一定比例拌合。
- 回填时,先回填管道两侧,再回填中间,确保管道两侧和中间的回填高度一致。
- 回填过程中,每层厚度不宜超过0.2米,并采用振动压路机进行压实。
- 回填完成后,对沟槽进行平整,使其达到设计要求。
4. 配套设施建设- 在沟槽两侧设置排水沟,以排除雨水和施工用水。
- 设置防护栏,确保施工安全。
- 在沟槽上方设置警示标志,提醒行人注意安全。
雨污水管沟槽回填规范一、施工准备1、技术准备:雨污水管道C2 砂基完成验收合格、闭水试验合格后及时回填。
2、回填材料:沟槽开挖出的石渣及符合回填标准的回填材料。
3、机具准备:铁锹、平板振动器、冲击夯、3T压路机、铲车、挖掘机。
二、工艺流程管道C2砂基验收合格后→沟槽回填→整平夯实→回填至路床碾压三、施工方法1、污水闭水试验收合格后,立即进行沟槽回填作业。
因雨污水合槽开挖,高程以及砂基不一致,回填材料严格按照设计图纸进行回填,保证雨水砂基宽度以及厚度。
2、沟槽回填时应清除槽内杂物并排出积水,石渣的最大粒径不得超过回填厚度的2/3,超过的石块应进行清除。
3、沟槽回填按照先深后浅的原则进行分层回填,待较低管线回填至较高管线C1同等高度后,再统一进行合槽回填施工。
4、管道两侧和管顶以上50cm范围内应采用轻夯压实,管道两侧回填的高差不应超过30cm。
沟槽管区内的回填应从沟槽两侧同时开始,逐渐向管道靠近,严禁单侧夯实。
5、管道两侧和管顶以上50cm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接仍在官道上;回填其它部位时,应均匀运入槽内,不得集中堆入。
6、在回填中,运土、倒土、夯土时均不得损伤管节及其接口,不得出现管道位移转动等现象。
根据一层虚铺厚度的用量分段将回填材料运至槽内,且不得在影响压实的范围内堆料。
7、管道回填密实度要求见管道基础开槽示意图。
胸腔部分分层回填,夯实后每层厚度100-200mm回填两侧同时进行,两侧回填的高差要求不大于300mm,,回填土的每层压实厚度,应按采用的压实机具和要求的压实度确定。
小型机械夯实虚铺厚度200mm压路机虚铺厚度250mm,对一般压实机具,虚铺厚度可按照《回填土每层虚铺厚度》表中的数值选用。
8、检查井四周应与沟槽同时回填,为保证虚铺厚度,每层回填前,用红色记号笔在检查井外壁、沟槽两侧上做好标记,控制回填虚铺高度。
当不便进行同时回填时,应留有台阶形接茬,台阶应留置在距检查井5m距离的位置,防止检查井进行沉降。
雨污水管沟槽回填规范一、施工准备1、技术准备:雨污水管道C2 砂基完成验收合格、闭水试验合格后及时回填。
2、回填材料:沟槽开挖出的石渣及符合回填标准的回填材料。
3、机具准备:铁锹、平板振动器、冲击夯、3T压路机、铲车、挖掘机。
二、工艺流程管道C2砂基验收合格后→沟槽回填→整平夯实→回填至路床碾压三、施工方法1、污水闭水试验收合格后,立即进行沟槽回填作业。
因雨污水合槽开挖,高程以及砂基不一致,回填材料严格按照设计图纸进行回填,保证雨水砂基宽度以及厚度。
2、沟槽回填时应清除槽内杂物并排出积水,石渣的最大粒径不得超过回填厚度的2/3,超过的石块应进行清除。
3、沟槽回填按照先深后浅的原则进行分层回填,待较低管线回填至较高管线C1同等高度后,再统一进行合槽回填施工。
4、管道两侧和管顶以上50cm范围内应采用轻夯压实,管道两侧回填的高差不应超过30cm。
沟槽管区内的回填应从沟槽两侧同时开始,逐渐向管道靠近,严禁单侧夯实。
5、管道两侧和管顶以上50cm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接仍在官道上;回填其它部位时,应均匀运入槽内,不得集中堆入。
6、在回填中,运土、倒土、夯土时均不得损伤管节及其接口,不得出现管道位移转动等现象。
根据一层虚铺厚度的用量分段将回填材料运至槽内,且不得在影响压实的范围内堆料。
7、管道回填密实度要求见管道基础开槽示意图。
胸腔部分分层回填,夯实后每层厚度100-200mm回填两侧同时进行,两侧回填的高差要求不大于300mm,,回填土的每层压实厚度,应按采用的压实机具和要求的压实度确定。
小型机械夯实虚铺厚度200mm压路机虚铺厚度250mm,对一般压实机具,虚铺厚度可按照《回填土每层虚铺厚度》表中的数值选用。
8、检查井四周应与沟槽同时回填,为保证虚铺厚度,每层回填前,用红色记号笔在检查井外壁、沟槽两侧上做好标记,控制回填虚铺高度。
当不便进行同时回填时,应留有台阶形接茬,台阶应留置在距检查井5m距离的位置,防止检查井进行沉降。
污水管道工程施工方案污水管道施工工序污水管施工流程:沟槽开挖→管道基础→安管→管道接口→窨井砌筑→闭水试验→沟槽回填。
本工程污水管沟槽开挖深度不等,在开挖时按照施工图的设计标高。
污水管采用支撑、直槽开挖。
〔具体见污水管道沟槽支撑方案〕。
沟槽开挖之前,先摸清施工区域内的地下管线情况,如有则在其位置上做好标记,地下管线较为密集地区采用人工挖土使其外露,并采用吊、托等加固措施,无地下管线处采用机械挖土,机械挖土时安排专人指挥,重要部位作详细交底。
挖掘机挖土时,采取后退式挖土方法,机械挖土严格控制标高,防止超挖或扰动基底面,槽底以上20CM采用人工修整底面,假设有超挖则采用相应的措施进行处理〔灰土回填等〕并保证处理后的压实度大于天然基槽底压实度。
基槽经验收合格后,即进行基础施工。
沟槽边单面堆土高度不大于1.5M,离槽边的距离不小于1.2M。
假设遇横穿沟槽的地下管线,管线上面和下面的横撑板离管线10CM左右,上下板之间用短木填塞,且对地下管线采取吊、撑、托、包等保护措施。
本工程管道UPVC管基础均采用15CM砂石垫层基础,钢筋混凝土管均采用135°-C20钢筋混凝土基础。
施工前先复核标高,带好线。
基础的底层土由人工挖除,修整槽底,清除淤泥和碎土,如有超挖,用碎石〔灰土〕填实。
砂石垫层按规定的沟槽宽度满堂铺筑,摊平、拍实。
、接口管道铺设前复核该高程,排除槽内积水,在标高和基础质量检查合格后进行管道铺设。
在铺设前要对管材、管件等重新作一次外观检查,发现有问题的管材、管件均不得采用。
管材在吊运及放入沟内时,采用可靠的软带吊具,平稳下沟,不得与沟壁或沟底剧烈碰撞。
在井位处排管,预留足够的检查井内净尺寸。
在管节水平中心线的承口外壁上,拉出一条定位边线,边线离开承口外壁约10MM。
排管从下游排向上游,铺设前管口用清水刷净。
排管时,在管口内放置平尺板,用水平尺调整平尺板保持水平,平尺板的中心对准垂球线,使管节居中。
沟槽回填专项施工方案一、编制说明1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排。
科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度,降低工程成本。
采用先进的施工方法和施工技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。
应用科学的计划方法确定最合理的施工组织方法。
根据工程特点和工期要求,因地置宜地采用快速施工、平行作业。
落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工。
充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益。
妥善安排施工现场,确保施工安全,实现文明施工。
2、编制依据:(1)、《顺于路西延(立汤路-京承高速公路)排水工程施工图》(2)、施工规范及标准:《给水排水管道工程施工及验收规范》GB 50268-2008(3)、市政工程有关排水、管渠等施工规范,施工工艺及操作规程和质量检验评定标准;(4)、我公司管理水平、机械设备、人力、施工技术力量和工程组织水平。
二、工程概况1、工程概况本工程位于昌平区,昌平新城东南方。
本项目设计起点桩号为K4+600。
本方案主要包括雨污水管网沟槽土方开挖等内容。
2、工程特点我单位施工范围为K4+600-K5+500,全长900米。
包含雨水检查井24座,污水检查井23座。
本工程施工单位较多,施工现场施工临时道路复杂,且部分临时道路现不能拆除。
由于两家施工单位共用施工工作道路造成部分工作面场地狭窄。
工程就是拆迁一部分,施工一部分原则。
由于管道中心间距为2米,故采用雨污水合槽开挖、回填施工。
3、施工的场地准备即将施工的沟槽基坑工程,基坑周边施工单位较多,场地道路状况复杂,并且必须保证道路能通行重型载重汽车。
三、沟槽回填沟槽回填施工步骤:槽底平整→管道砂基础C1回填(压实度要求>0.9)→管线铺设→管道回填砂C2(雨水150°砂石基础;污水为360°砂石基础压实度要求0.9-0.93)→分层土方回填1、排水管符合下列规定后应及时回填a、污水管闭水试验合格。
污水工程沟槽回填施工方案

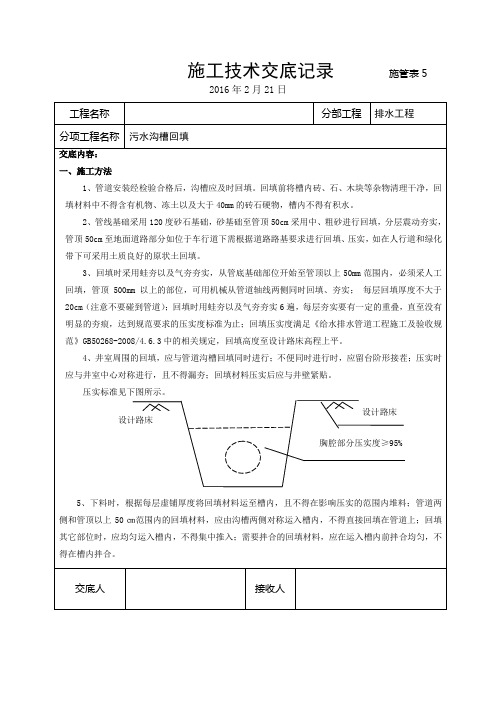

1.1管道沟槽回填
管道和检查井施工完成并且经监理验收合格后进行回填施工。
回填材料根据设计图纸要求可采用合格开挖料,其粒径及级配应满足规范和设计要求。
回填在检查井混凝土或砌体的砂浆达到设计规定强度要求后进行。
采用挖机下料,人工平整,小型压实机具压实。
回填施工前,对每种回填料做回填击实试验,以确定每层回填虚铺厚度、回填料最优含水量范围、击实机具、击实遍数等施工参数以指导回填施工。
根据设计图纸及规范要求,本污水工程双壁波纹管管道回填材料种类及压实度要求见下图:
柔性管道沟槽回填部位与压实度示意图
沟槽回填分层进行,回填料虚铺厚度严格按回填施工前击实试验确定的施工参数执行。
分段回填时,接槎处修整成台阶,错槎搭接。
沟槽回填顺序,按沟槽排水方向由高向低分层进行。
管顶以上500mm范围内,不得回填大于100mm的石块、砖块等杂物。
回填时,槽内应无水,不得回填淤泥、腐植土及有机质。
回填土压实每层虚铺厚度见下表:
回填土压实每层虚铺厚度表
压实工具虚铺厚度(mm)
蛙式夯、电力夯150-200
确定
1.2检查井回填
设计及规划路面之外检查井的回填方法为:回填材料为12%的灰土,回填范围为井周围50cm,回填至井顶。
沥青路面内及设计范围外位于规划路面内的检查井,井周管顶500mm起至路床应采用水泥石灰稳定土(4:12:84)分层回填,每层厚度不大于200mm,回填宽度不小于500mm,井周回填与土路床回填相接处应做台阶或放坡处理;回填水泥石灰土压实度应符合《给排水管道工程施工及验收规范》(GB 50268-2008)的要求,水泥石灰稳定土的7天抗压强度指标不小于0.4Mpa。
