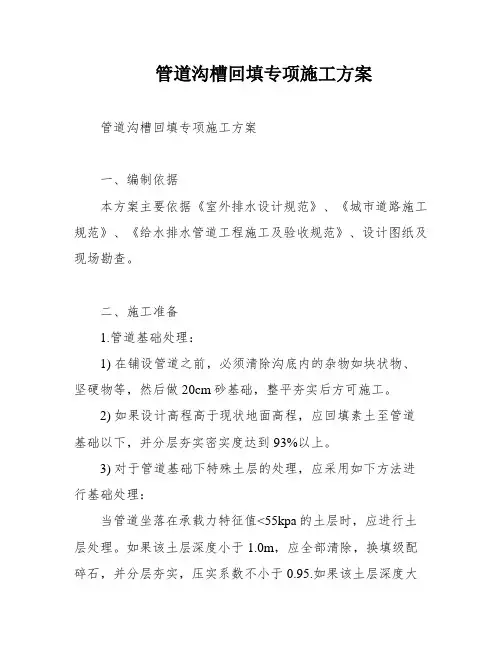

管道沟槽回填专项施工方案管道沟槽回填专项施工方案一、编制依据本方案主要依据《室外排水设计规范》、《城市道路施工规范》、《给水排水管道工程施工及验收规范》、设计图纸及现场勘查。
二、施工准备1.管道基础处理:1) 在铺设管道之前,必须清除沟底内的杂物如块状物、坚硬物等,然后做20cm砂基础,整平夯实后方可施工。
2) 如果设计高程高于现状地面高程,应回填素土至管道基础以下,并分层夯实密实度达到93%以上。
3) 对于管道基础下特殊土层的处理,应采用如下方法进行基础处理:当管道坐落在承载力特征值<55kpa的土层时,应进行土层处理。
如果该土层深度小于1.0m,应全部清除,换填级配碎石,并分层夯实,压实系数不小于0.95.如果该土层深度大于1.0m,应挖至1.0m,下层填块石上层填级配碎石,并分层夯实,压实系数不小于0.95.当附属构筑物坐落在承载力特征值<100kpa的土层时,应进行土层处理。
如果该土层深度小于1.0m,应全部清除,换填级配碎石,并分层夯实,压实系数不小于0.95.如果该土层深度大于1.0m,应挖至1.0m,下层填块石碾压上层填级配碎石,并分层夯实,压实系数不小于0.95.2.对于淤泥层的处理:如果管道开槽遇到沟槽淤泥层,淤泥厚度小于1.0米,则应全部清淤,挖至现状土层,还填级配碎石至管道基础底部,其上再按管道基础施作;如果淤泥厚度大于1.0m,则应抛块石挤淤,然后还填碎石至管道基础底部,其上再实施管道基础。
3.路基处理:路基必须分层填筑碾压,每层最大压实厚度不超过20cm,路床顶面层最小厚度不小于10cm,含水量应控制在压实最佳含水量±2%之内。
道路红线范围内管线沟槽回填由管线施工单位负责回填密实,要求回填至路床顶面以下40cm,回填土开蹬分层填筑,碾压密实,压实度不小于表3.1的要求。
三、施工方法1.在进行管槽回填前,要保证沟槽内无积水、杂物等。
2.管道回填:管道基础、管侧及管顶以上700mm内的沟槽回填土,必须采用人工分层回填并压实;特别是在管顶以上400mm范围内不得用重型夯实。

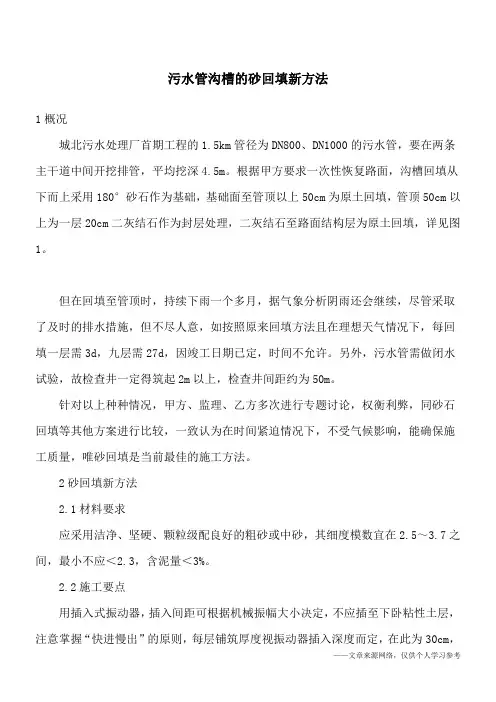

污水管沟槽的砂回填新方法1概况城北污水处理厂首期工程的1.5km管径为DN800、DN1000的污水管,要在两条主干道中间开挖排管,平均挖深4.5m。
根据甲方要求一次性恢复路面,沟槽回填从50cm以1。
2应采用洁净、坚硬、颗粒级配良好的粗砂或中砂,其细度模数宜在2.5~3.7之间,最小不应<2.3,含泥量<3%。
2.2施工要点用插入式振动器,插入间距可根据机械振幅大小决定,不应插至下卧粘性土层,注意掌握“快进慢出”的原则,每层铺筑厚度视振动器插入深度而定,在此为30cm,现场检查井上作好标记控制厚度,施工时最佳含水量为饱和。
2.3质量控制2.3.1检测方法由于在现有《市政下水道质量评定标准》CJJS—90中尚无具体规定,故参照文献[1]采用贯入测定法进行测定。
1),表1项目范围点数用φ20钢筋贯入法胸腔部分≥16kN/m3每层一组三点管顶以上50cm≥16kN/m3两井—89表2层次一三六四贯入度4.6 4.5 4.3 4.24.8层次二五八九四贯入度5.0 4.1 4.34.62.3.2常见质量缺陷控制密实度达不到要求是回填的通病。
原因分析:材料不符合要求,级配不均,含泥量大,虚铺厚度过大,有漏振现象。
观测下沉记录看,情况良好。
3结论①省时、省力、省费用。
采用砂回填大大加快了施工进度,比原来的回填快了2/3,人力也节省了1/3,不用压路机、电动夯实,仅用振动棒就实现了密实度要求,节省了大量费用。
②解决了市级地下管道施工中检查井周围下沉的老大难问题,有效地解决了煤气管、自来水管周围的加固措施及密实度要求。
同时,对于塌方处、凹陷部也达到了密实回填,且操作简便,这是其他回填方法无法替代的。
③不受气侯影响。
该法施工要求含水量饱和,故即使下雨也不影响其施工。
2倍30cm。

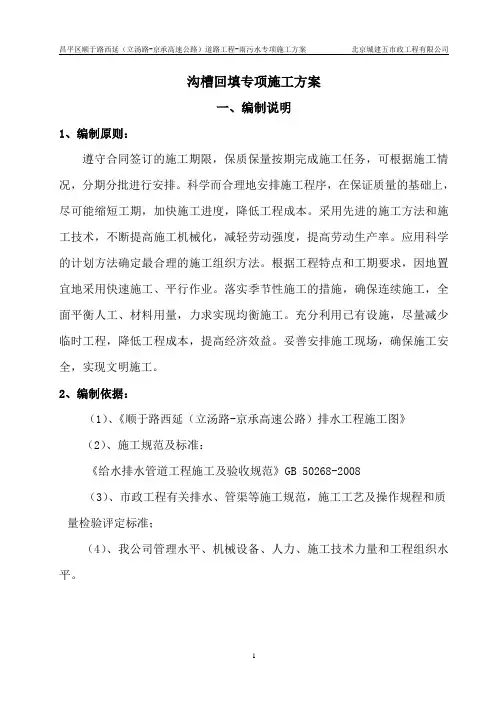

沟槽回填专项施工方案一、编制说明1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排。
科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度,降低工程成本。
采用先进的施工方法和施工技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。
应用科学的计划方法确定最合理的施工组织方法。
根据工程特点和工期要求,因地置宜地采用快速施工、平行作业。
落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工。
充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益。
妥善安排施工现场,确保施工安全,实现文明施工。
2、编制依据:(1)、《顺于路西延(立汤路-京承高速公路)排水工程施工图》(2)、施工规范及标准:《给水排水管道工程施工及验收规范》GB 50268-2008(3)、市政工程有关排水、管渠等施工规范,施工工艺及操作规程和质量检验评定标准;(4)、我公司管理水平、机械设备、人力、施工技术力量和工程组织水平。
二、工程概况1、工程概况本工程位于昌平区,昌平新城东南方。
本项目设计起点桩号为K4+600。
本方案主要包括雨污水管网沟槽土方开挖等内容。
2、工程特点我单位施工范围为K4+600-K5+500,全长900米。
包含雨水检查井24座,污水检查井23座。
本工程施工单位较多,施工现场施工临时道路复杂,且部分临时道路现不能拆除。
由于两家施工单位共用施工工作道路造成部分工作面场地狭窄。
工程就是拆迁一部分,施工一部分原则。
由于管道中心间距为2米,故采用雨污水合槽开挖、回填施工。
3、施工的场地准备即将施工的沟槽基坑工程,基坑周边施工单位较多,场地道路状况复杂,并且必须保证道路能通行重型载重汽车。
三、沟槽回填沟槽回填施工步骤:槽底平整→管道砂基础C1回填(压实度要求>0.9)→管线铺设→管道回填砂C2(雨水150°砂石基础;污水为360°砂石基础压实度要求0.9-0.93)→分层土方回填1、排水管符合下列规定后应及时回填a、污水管闭水试验合格。
雨、污水管道的埋设及砌筑检查井要求一、工艺流程:测量放样→沟槽开挖→管底标高控制→ 基底清理→垫层找平→雨、污水管道敷设→沟槽回填(管顶50cm)→洒水夯实→闭水实验→沟槽回填→洒水夯实→验收。
二、材料要求:1、雨、污水管道均为钢带增强HDPE 管,车行道下管道环刚度不小于12KN/m2 ,人行道下管道环刚度不小于8KN/m2 ,纵向雨水管道管径为 DN1000,纵向污水管道管径为 DN600;2、施工使用的管材必须是经过专业实验室批量实验合格并取得检验合格的产品,出具生产许可证(复印件)、检验合格证书;3、管材要求外观一致,内壁光滑平整,管身不得有裂缝,管口不得有破损、裂口、变形等缺陷;4、管材端面应平整,与管中轴线垂直,轴线不得有明显的弯曲出现,管材插口外径、承口内径的尺寸及圆度必须符合产品标准的规定。
三、技术要求1、管道施工要求1.1、沟槽1.1.1、沟槽槽底净宽度设计为管外径大于等于500mm 的=管外径+2*400mm;管外径不大于500mm 的=管外径 +2*300mm;1.1.2、严格控制沟槽基底标高,不得扰动基底原状土,基底地基承载力不小于 120KM/m2 。
1.2、基底清理1.2.1、沟槽开挖到设计标高后,应人工清理基底,清除扰动松软土层及石块等硬质尖锐物体并找平。
1.2.2、施工遇地下水时,须先进行降排水,严禁水下施工;当基底地基承载力达不到设计要求时,需进行加固处理。
1.3、垫层找平1.3.1、200mm 厚粗砂垫层基础,施工人员根据测量放样的标高挂线找平,不得盲目施工。
1.4、雨、污水管道敷设1.4.1、管材下管前,必须进行全面逐节检查,在没有任何缺陷的情况下才可以被允许放入沟槽内;1.4.2、管道接口:采用电热熔带连接方式,应在产家现场技术指导下进行;1.4.3、下管时应采用可靠的吊具,平稳下沟,不得与沟壁、沟底激烈碰撞,吊装时应有两个支撑点,严禁穿心吊;1.4.4、管材连接时必须对连接部位、密封件等配件清理干净,不得附有土和其他杂质;1.4.5、管道敷设后,因意外造成的管壁局部损坏,当局部损坏的孔径不超过 60mm 或环向、纵向裂缝不超过管周长的 1/12 时,可采用焊枪进行修补。
室外污水管回填规范篇一:室外雨污管道施工标准做法140208标准化流程Standard Operating Procedures目录1. 总则................................................................................................. .............................................. 32. 编制目的................................................................................................. ...................................... 33. 适应范围................................................................................................. ...................................... 34. 编制依据................................................................................................. ...................................... 3 《地下建筑防水构造》(02J301)(国家标准图集).................................... 错误!未定义书签。
5. 材料管理................................................................................................. ...................................... 46. 沟槽开挖及管道基础施工................................................................................................. .......... 47. 管道连接................................................................................................. ...................................... 58. 管道敷设................................................................................................. ...................................... 6 9. 检查井施工................................................................................................. .................................. 7 10. 11. 12. 13. 14.化粪池施工................................................................................................. ........................... 8 沟槽回填土施工................................................................................................. ................... 8 施工质量验收................................................................................................. ....................... 8 移交管理................................................................................................. ............................... 9 附件................................................................................................. (9)1. 总则本技术要求适用于住宅小区室外雨、污排水施工,执行本技术要求时,还应符合国家及本地区相关排水工程规范要求。
完整版)小区室外雨、污水排水管道施工方案本工程的室外排水管道施工方案,由南通海洲建设集团有限公司编制。
下面将对工程概况、编制依据、施工准备、测量放样、管道沟槽开挖施工方法、安装与敷设、灌水通水试验、沟槽回填、安全应急措施等方面进行详细说明。
一、工程概况本工程室外排水采用雨、污分流制,经过化粪池处理后进入市政污水管网。
化粪池采用玻璃钢材质,清掏周期为90天,污水定额为150L/人天,污水停留时间为12小时。
雨水计算暴雨强度采用淮安地区暴雨强度公式,重现期取3年,径流系数采用0.5.排水管道采用塑料管,基础采用10cm的砂垫层,管道胸腔部位50cm和管顶内采用素土夯实。
检查井采用塑料检查井,井底设置导流槽,雨水系统中支、干管交接处雨水井设置沉砂池。
二、编制依据本工程的室外排水管道施工方案遵循以下标准:海洲朗郡二期工程室外雨污水设计施工图纸、《给水排水管道工程施工及验收规范》GB-97、《室外硬聚乙烯给水管道工程施工及验收规范》—2008、《埋地塑料排水管道工程技术规程》DG/TJ08-308-2002.三、施工准备在施工前,所有室外排水深化图纸已审批完成,所有所需材料已审批完成,所有室外排水所需材料样板及工艺样板也已审批完成。
室外排水工程所需劳动力已全部进场并培训完成,工人的技术交底也已完成。
室外排水工程所用机械全部进场并检修完成,施工所需材料设备也已全部进场并验收完成。
功能试验所需检测工具已校验完成。
四、测量放样在施工前,需要进行测量放样的工作。
具体方法为:先确定管道的起点和终点,然后进行地面标志,根据设计图纸进行放样,确定管道的坡度和高度,以确保管道施工的准确性和稳定性。
五、管道沟槽开挖施工方法管道沟槽开挖施工需要进行挖土、清理、砂垫、夯实等工作。
具体方法为:先按照设计要求进行沟槽开挖,然后进行土方清理,清除杂物和泥土。
接着进行砂垫层的铺设,并进行夯实。
根据管道的要求进行管沟的开挖,然后进行排水管道的敷设。

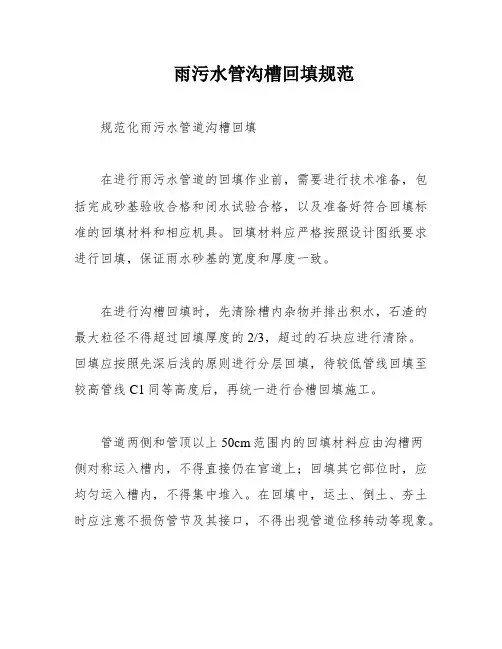

雨污水管沟槽回填规范
规范化雨污水管道沟槽回填
在进行雨污水管道的回填作业前,需要进行技术准备,包括完成砂基验收合格和闭水试验合格,以及准备好符合回填标准的回填材料和相应机具。
回填材料应严格按照设计图纸要求进行回填,保证雨水砂基的宽度和厚度一致。
在进行沟槽回填时,先清除槽内杂物并排出积水,石渣的最大粒径不得超过回填厚度的2/3,超过的石块应进行清除。
回填应按照先深后浅的原则进行分层回填,待较低管线回填至较高管线C1同等高度后,再统一进行合槽回填施工。
管道两侧和管顶以上50cm范围内的回填材料应由沟槽两
侧对称运入槽内,不得直接仍在官道上;回填其它部位时,应均匀运入槽内,不得集中堆入。
在回填中,运土、倒土、夯土时应注意不损伤管节及其接口,不得出现管道位移转动等现象。
管道回填密实度要求见管道基础开槽示意图。
胸腔部分分层回填,夯实后每层厚度100-200mm回填两侧同时进行,两
侧回填的高差要求不大于300mm。
回填土的每层压实厚度,
应按采用的压实机具和要求的压实度确定。
检查井四周应与沟槽同时回填,为保证虚铺厚度,每层回填前,用红色记号笔在检查井外壁、沟槽两侧上做好标记,控制回填虚铺高度。
当不便进行同时回填时,应留有台阶形接茬,台阶应留置在距检查井5m距离的位置,防止检查井进行沉降。
在横穿道路的雨污水过路管路床-0.8m以上分层回填时,
应向沟槽两侧进行扩台阶,每层台阶宽度≮50cm,并与沟槽
回填土同时碾压。
回填施工严格按照规范要求,压实度表、最佳含水率、虚铺厚度进行回填夯实。

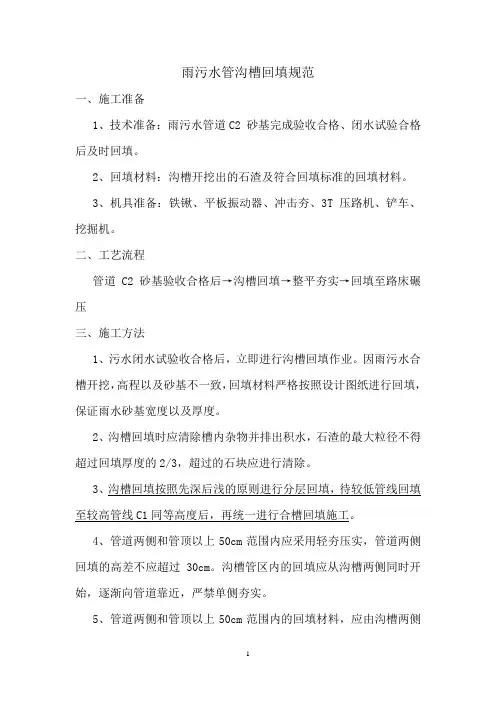

雨污水管沟槽回填规范一、施工准备1、技术准备:雨污水管道C2 砂基完成验收合格、闭水试验合格后及时回填。
2、回填材料:沟槽开挖出的石渣及符合回填标准的回填材料。
3、机具准备:铁锹、平板振动器、冲击夯、3T压路机、铲车、挖掘机。
二、工艺流程管道C2砂基验收合格后→沟槽回填→整平夯实→回填至路床碾压三、施工方法1、污水闭水试验收合格后,立即进行沟槽回填作业。
因雨污水合槽开挖,高程以及砂基不一致,回填材料严格按照设计图纸进行回填,保证雨水砂基宽度以及厚度。
2、沟槽回填时应清除槽内杂物并排出积水,石渣的最大粒径不得超过回填厚度的2/3,超过的石块应进行清除。
3、沟槽回填按照先深后浅的原则进行分层回填,待较低管线回填至较高管线C1同等高度后,再统一进行合槽回填施工。
4、管道两侧和管顶以上50cm范围内应采用轻夯压实,管道两侧回填的高差不应超过30cm。
沟槽管区内的回填应从沟槽两侧同时开始,逐渐向管道靠近,严禁单侧夯实。
5、管道两侧和管顶以上50cm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接仍在官道上;回填其它部位时,应均匀运入槽内,不得集中堆入。
6、在回填中,运土、倒土、夯土时均不得损伤管节及其接口,不得出现管道位移转动等现象。
根据一层虚铺厚度的用量分段将回填材料运至槽内,且不得在影响压实的范围内堆料。
7、管道回填密实度要求见管道基础开槽示意图。
胸腔部分分层回填,夯实后每层厚度100-200mm回填两侧同时进行,两侧回填的高差要求不大于300mm,,回填土的每层压实厚度,应按采用的压实机具和要求的压实度确定。
小型机械夯实虚铺厚度200mm压路机虚铺厚度250mm,对一般压实机具,虚铺厚度可按照《回填土每层虚铺厚度》表中的数值选用。
8、检查井四周应与沟槽同时回填,为保证虚铺厚度,每层回填前,用红色记号笔在检查井外壁、沟槽两侧上做好标记,控制回填虚铺高度。
当不便进行同时回填时,应留有台阶形接茬,台阶应留置在距检查井5m距离的位置,防止检查井进行沉降。
管道沟槽回填专项施工方案一、编制依据主要依据《室外排水设计规范》、《城市道路施工规范》、《给水排水管道工程施工及验收规范》、设计图纸及现场勘查.二、施工准备管道基础处理:(1)管道铺设前必须清除沟底内的杂物如:块状物、坚硬物,然后做20cm 砂基础,整平夯实后方可施工。
(2)如设计高程高于现状地面高程时,应回填素土至管道基础以下,并分层夯实密实度达到93%以上。
(3)管道基础下特殊土层的处理管道基础应坐落在稳定的未扰动的土层上。
如遇特殊土层,应采用如下方法进行基础处理:当管道坐落在承载力特征值<55kpa的土层时,应进行土层处理,如该土层深度小于1.0m时,全部清除,换填级配碎石,并分层夯实,压实系数不小于0.95。
如该土层深度大于1。
0m 时,挖至1.0m,下层填块石上层填级配碎石,并分层夯实,压实系数不小于0.95。
当附属构筑物坐落在承载力特征值〈100kpa 的土层时,应进行土层处理,如该土层深度小于1.0m时,全部清除,换填级配碎石,并分层夯实,压实系数不小于0。
95。
如该土层深度大于1。
0m时,挖至 1.0m,下层填块石碾压上层填级配碎石,并分层夯实,压实系数不小于0。
95。
管道开槽遇沟槽淤泥层时,淤泥厚度小于1.0米,则应全部清淤,挖至现状土层,还填级配碎石至管道基础底部,其上再按管道基础施作;当淤泥厚度大于1。
0m时,应抛块石挤淤,然后还填碎石至管道基础底部,其上再实施管道基础。
(3)路基必须分层填筑碾压。
每层最大压实厚度不超过20cm,路床顶面层最小厚度不小于10cm,含水量应控制在压实最佳含水量±2%之内。
注:道路红线范围内管线沟槽回填由管线施工单位负责回填密实,要求回填至路床顶面以下40cm,回填土开蹬分层填筑,碾压密实,压实度不小于表3。
1 的要求。
三、施工方法1、管槽回填前,要保证沟槽内无积水、杂物等。
2、管道回填管道基础、管侧及管顶以上700mm内的沟槽回填土,必须采用人工分层回填并压实;特别是在管顶以上400mm范围内不得用重型夯实。

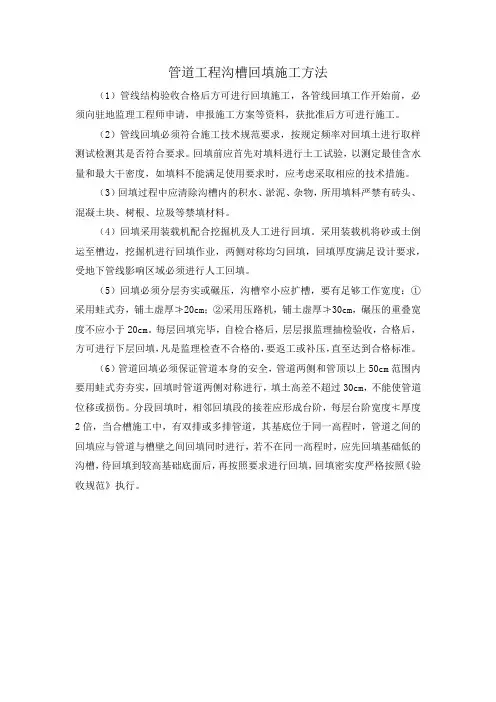

管道工程沟槽回填施工方法
(1)管线结构验收合格后方可进行回填施工,各管线回填工作开始前,必须向驻地监理工程师申请,申报施工方案等资料,获批准后方可进行施工。
(2)管线回填必须符合施工技术规范要求,按规定频率对回填土进行取样测试检测其是否符合要求。
回填前应首先对填料进行土工试验,以测定最佳含水量和最大干密度,如填料不能满足使用要求时,应考虑采取相应的技术措施。
(3)回填过程中应清除沟槽内的积水、淤泥、杂物,所用填料严禁有砖头、混凝土块、树根、垃圾等禁填材料。
(4)回填采用装载机配合挖掘机及人工进行回填。
采用装载机将砂或土倒运至槽边,挖掘机进行回填作业,两侧对称均匀回填,回填厚度满足设计要求,受地下管线影响区域必须进行人工回填。
(5)回填必须分层夯实或碾压,沟槽窄小应扩槽,要有足够工作宽度:①采用蛙式夯,铺土虚厚≯20cm;②采用压路机,铺土虚厚≯30cm,碾压的重叠宽度不应小于20cm。
每层回填完毕,自检合格后,层层报监理抽检验收,合格后,方可进行下层回填,凡是监理检查不合格的,要返工或补压,直至达到合格标准。
(6)管道回填必须保证管道本身的安全,管道两侧和管顶以上50cm范围内要用蛙式夯夯实,回填时管道两侧对称进行,填土高差不超过30cm,不能使管道位移或损伤。
分段回填时,相邻回填段的接茬应形成台阶,每层台阶宽度≮厚度2倍,当合槽施工中,有双排或多排管道,其基底位于同一高程时,管道之间的回填应与管道与槽壁之间回填同时进行,若不在同一高程时,应先回填基础低的沟槽,待回填到较高基础底面后,再按照要求进行回填,回填密实度严格按照《验收规范》执行。

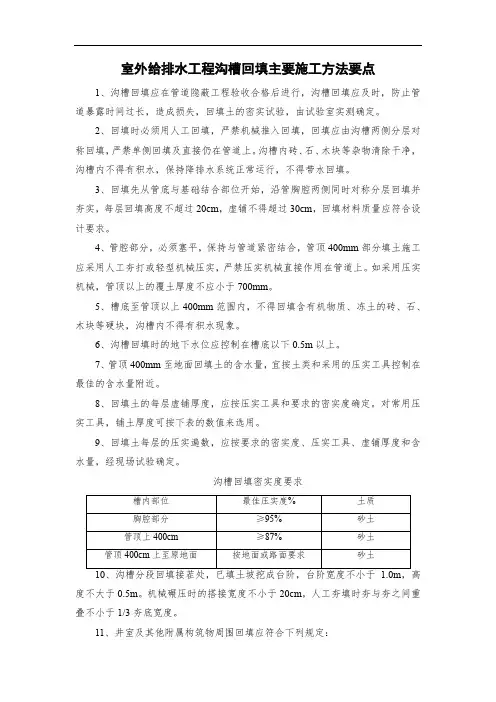

室外给排水工程沟槽回填主要施工方法要点1、沟槽回填应在管道隐蔽工程验收合格后进行,沟槽回填应及时,防止管道暴露时间过长,造成损失,回填土的密实试验,由试验室实测确定。
2、回填时必须用人工回填,严禁机械推入回填,回填应由沟槽两侧分层对称回填,严禁单侧回填及直接仍在管道上。
沟槽内砖、石、木块等杂物清除干净,沟槽内不得有积水,保持降排水系统正常运行,不得带水回填。
3、回填先从管底与基础结合部位开始,沿管胸腔两侧同时对称分层回填并夯实,每层回填高度不超过20cm,虚铺不得超过30cm,回填材料质量应符合设计要求。
4、管腔部分,必须塞平,保持与管道紧密结合,管顶400mm部分填土施工应采用人工夯打或轻型机械压实,严禁压实机械直接作用在管道上。
如采用压实机械,管顶以上的覆土厚度不应小于700mm。
5、槽底至管顶以上400mm范围内,不得回填含有机物质、冻土的砖、石、木块等硬块,沟槽内不得有积水现象。
6、沟槽回填时的地下水位应控制在槽底以下0.5m以上。
7、管顶400mm至地面回填土的含水量,宜按土类和采用的压实工具控制在最佳的含水量附近。
8、回填土的每层虚铺厚度,应按压实工具和要求的密实度确定。
对常用压实工具,铺土厚度可按下表的数值来选用。
9、回填土每层的压实遍数,应按要求的密实度、压实工具、虚铺厚度和含水量,经现场试验确定。
沟槽回填密实度要求度不大于0.5m。
机械碾压时的搭接宽度不小于20cm,人工夯填时夯与夯之间重叠不小于1/3夯底宽度。
11、井室及其他附属构筑物周围回填应符合下列规定:(1)井室周围的回填,应与管道沟槽回填同时进行;不便同时进行时,应留台阶形接茬;(2)井室周围回填压实时应沿井室中心对称进行,且不得漏夯;(3)回填材料压实后与井壁紧贴;(4)路面范围内的井室周围,应采用石灰土、砂、砂砾等材料回填,其回填宽度不宜小于400mm。
(5)严禁在槽壁取土回填。
12、基坑雨季回填时,抓住晴天,集中力量,分段施工,工序紧凑,取、运、填、平、压各环节紧跟作业。
沟槽回填专项施工方案一、编制说明1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排。
科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度,降低工程成本。
采用先进的施工方法和施工技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。
应用科学的计划方法确定最合理的施工组织方法。
根据工程特点和工期要求,因地置宜地采用快速施工、平行作业。
落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工。
充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益。
妥善安排施工现场,确保施工安全,实现文明施工。
2、编制依据:(1)、《顺于路西延(立汤路-京承高速公路)排水工程施工图》(2)、施工规范及标准:《给水排水管道工程施工及验收规范》GB 50268-2008(3)、市政工程有关排水、管渠等施工规范,施工工艺及操作规程和质量检验评定标准;(4)、我公司管理水平、机械设备、人力、施工技术力量和工程组织水平。
二、工程概况1、工程概况本工程位于昌平区,昌平新城东南方。
本项目设计起点桩号为K4+600。
本方案主要包括雨污水管网沟槽土方开挖等内容。
2、工程特点我单位施工范围为K4+600-K5+500,全长900米。
包含雨水检查井24座,污水检查井23座。
本工程施工单位较多,施工现场施工临时道路复杂,且部分临时道路现不能拆除。
由于两家施工单位共用施工工作道路造成部分工作面场地狭窄。
工程就是拆迁一部分,施工一部分原则。
由于管道中心间距为2米,故采用雨污水合槽开挖、回填施工。
3、施工的场地准备即将施工的沟槽基坑工程,基坑周边施工单位较多,场地道路状况复杂,并且必须保证道路能通行重型载重汽车。
三、沟槽回填沟槽回填施工步骤:槽底平整→管道砂基础C1回填(压实度要求>0.9)→管线铺设→管道回填砂C2(雨水150°砂石基础;污水为360°砂石基础压实度要求0.9-0.93)→分层土方回填1、排水管符合下列规定后应及时回填a、污水管闭水试验合格。
污水工程沟槽回填施工方案1.1管道沟槽回填管道和检查井施工完成并且经监理验收合格后进行回填施工。
回填材料根据设计图纸要求可采用合格开挖料,其粒径及级配应满足规范和设计要求。
回填在检查井混凝土或砌体的砂浆达到设计规定强度要求后进行。
采用挖机下料,人工平整,小型压实机具压实。
回填施工前,对每种回填料做回填击实试验,以确定每层回填虚铺厚度、回填料最优含水量范围、击实机具、击实遍数等施工参数以指导回填施工。
根据设计图纸及规范要求,本污水工程双壁波纹管管道回填材料种类及压实度要求见下图:柔性管道沟槽回填部位与压实度示意图沟槽回填分层进行,回填料虚铺厚度严格按回填施工前击实试验确定的施工参数执行。
分段回填时,接槎处修整成台阶,错槎搭接。
沟槽回填顺序,按沟槽排水方向由高向低分层进行。
管顶以上500mm范围内,不得回填大于100mm的石块、砖块等杂物。
回填时,槽内应无水,不得回填淤泥、腐植土及有机质。
回填土压实每层虚铺厚度见下表:回填土压实每层虚铺厚度表压实工具虚铺厚度(mm)蛙式夯、电力夯150-200确定1.2检查井回填设计及规划路面之外检查井的回填方法为:回填材料为12%的灰土,回填范围为井周围50cm,回填至井顶。
沥青路面内及设计范围外位于规划路面内的检查井,井周管顶500mm起至路床应采用水泥石灰稳定土(4:12:84)分层回填,每层厚度不大于200mm,回填宽度不小于500mm,井周回填与土路床回填相接处应做台阶或放坡处理;回填水泥石灰土压实度应符合《给排水管道工程施工及验收规范》(GB 50268-2008)的要求,水泥石灰稳定土的7天抗压强度指标不小于0.4Mpa。
室外雨污水管网工程施工方案1、施工工艺流程(1)工艺流程:施工准备→测量放线→沟槽(基坑)开挖→管道基础→管道敷设→井筒安装→闭水试验→回填→验收。
(2)施工顺序:小区雨污水管道连接市政管道靠近小区围墙敷设,先对小区围墙基础施工完毕后雨污水管道跟进施工。
如先施工雨污水管道,再施工小区围墙时会造成成品井的损坏,考虑到对成品做到有效保护,可先开挖土方并做好管道基础及窨井井筒基础后对其人工回填,待小区围墙基础施工完毕后再开挖并做下道工序。
2、测量放线(1)待现场条件具备后,在施工区布设一条复核导线,以便对全线所有给定桩位进行控制。
导线应符合三级导线的精度要求,所有的导线点应设在易保护地带,同时采用砼加固并设围栏保护。
水准点要进行复核检查。
(2)依据现场给定桩位,用全站仪和尺量放线,用石灰粉撒出管道中心线,给定各施工部位的高程时,按符合水准测量法,起闭至少两个以上水准点。
施工中加强中线、高程校核,重点部位采用三级测量并及时填写测量复核记录。
施工中及时收集整理各种资料,随工程进展进行竣工测量。
3、沟槽(基坑)开挖(1)基坑开挖采用120型挖机开挖,计算回填所用土方量,堆放在沟槽(基坑)两侧,多余的用土方车运至指定地点堆放。
基坑底以上50cm~80cm土体由人工开挖。
基坑的宽度应比设计要求宽出1m以上,作为施工作业面。
基坑开挖坡度不得小于1:1,以免在基坑开挖过程中发生塌方。
(2)临时堆放堆高不超过1.5m。
(3)开挖时沟槽(基坑)坡顶应设置截水沟,基坑底部两侧应设排水沟、积水井等排水设施,及时排除基坑内的积水。
(4)应尽量控制开挖深度,避免超挖,若局部地方有超挖,则应用塘渣进行回填,并夯实。
(5)注意事项1)挖机抓斗应放慢移动速度,做到轻抓、轻移、轻放。
严禁挖机斗硬碰车库顶部,以避免对车库顶部造成损坏。
2)基底局部遇到暗浜等地质不良情况时,及时通知业主、监理单位到现场进行研究协商,制定处理方案。
未经同意,严禁自行处理。
表C2-1资料编号 06工 程 名 称 象湖新城象湖三路道路工程 交底日期施工单位 中国建筑一局(集团)有限公司分项工程名称排水工程施工交底提要沟槽回填施工交底内容:审核人 交底人 接受交底人本表由施工单位填写。
一、概况及施工准备 1.1工程概况1.1.1本工程全部沟槽均采用中粗砂回填,回填高度至设计路床标高-0.5m 。
1.1.2 管顶上0.5m 以下回填砂采用人工配合机械夯实,管顶上0.5m 以上回填砂采用小型压路机压实。
1.2施工准备 1.2.1技术准备1、施工前做好施工图纸的会审,编制施工方案及做好技术交底工作。
2、编制依据:GB 50268-2008《给水排水管道工程施工及验收规范》。
3、通过击实试验确定砂含水量控制范围、虚铺厚度、夯实遍数等技术参数。
4、根据分层回填厚度测出回填标高控制线,在沟槽壁一侧设桩作标志。
1.2.2机具设备1、装载机、蛙式夯机、冲击夯、木夯、振动碾压机、经纬仪、水准仪等。
2、一般机具有:铁锹(分尖头和平头两种)、小白线和钢卷尺等。
1.2.3作业条件1、无压管道在闭水或闭气试验合格后应及时回填。
2、在管道回填前,应及时复测管道轴线和高程,经监理工程师检验合格后,方可进行管道回填作业。
3、沟槽内砖、石、木块等杂物清除干净。
4、施工机械进入现场时,并作好安全警示牌。
表C2-1资料编号 06工 程 名 称 象湖新城象湖三路道路工程 交底日期施工单位 中国建筑一局(集团)有限公司分项工程名称排水工程施工交底提要沟槽回填施工交底内容:审核人交底人接受交底人本表由施工单位填写。
5、熟悉图纸及相应技术规范、规程,做好班前技术交底。
6、对与本管线交叉的其他管线或构造物,回填前,采取妥善保护加固措施。
1.2.4与上一道工序衔接在管道回填前,应及时复测管道轴线和高程,经监理工程师检验合格后,方可进行管道回填作业。
二、质量要求及质量控制措施 2.1质量要求2.1.1沟槽回填应符合下列规定:主控项目1、回填材料符合设计要求;检查方法:观察;按国家有关规范的规定和设计要求进行检查,检查检测报告。
质验表(水管)—4 建设单位:南京邮电大学监理单位:南京苏宁建设监理有限公司合同号:
南京市市政工程质量安全监督站监制
质验表(水管)—4 建设单位:南京邮电大学监理单位:南京苏宁建设监理有限公司合同号:
南京市市政工程质量安全监督站监制
质验表(水管)—4 建设单位:南京邮电大学监理单位:南京苏宁建设监理有限公司合同号:
南京市市政工程质量安全监督站监制
质验表(水管)—4 建设单位:南京邮电大学监理单位:南京苏宁建设监理有限公司合同号:
南京市市政工程质量安全监督站监制。
