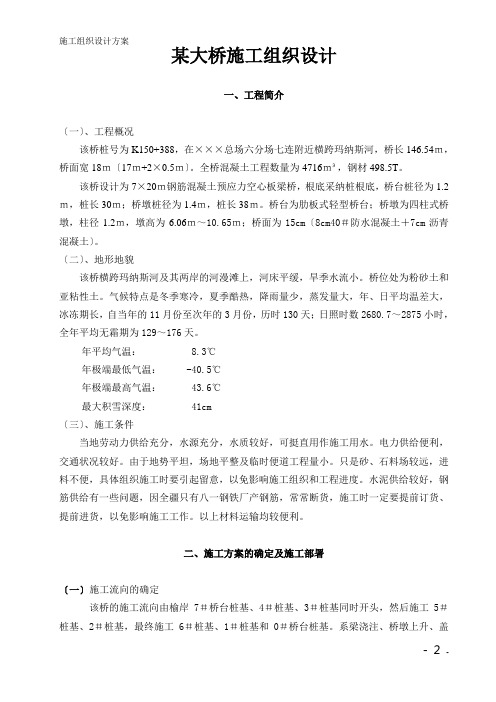

某大桥施工组织设计一、工程简介〔一〕、工程概况该桥桩号为K150+388,在×××总场六分场七连附近横跨玛纳斯河,桥长146.54m,桥面宽18m〔17m+2×0.5m〕。
全桥混凝土工程数量为4716m³,钢材498.5T。
该桥设计为7×20m钢筋混凝土预应力空心板梁桥,根底采纳桩根底,桥台桩径为1.2m,桩长30m;桥墩桩径为1.4m,桩长38m。
桥台为肋板式轻型桥台;桥墩为四柱式桥墩,柱径1.2m,墩高为6.06m~10.65m;桥面为15cm〔8cm40#防水混凝土+7cm沥青混凝土〕。
〔二〕、地形地貌该桥横跨玛纳斯河及其两岸的河漫滩上,河床平缓,旱季水流小。
桥位处为粉砂土和亚粘性土。
气候特点是冬季寒冷,夏季酷热,降雨量少,蒸发量大,年、日平均温差大,冰冻期长,自当年的11月份至次年的3月份,历时130天;日照时数2680.7~2875小时,全年平均无霜期为129~176天。
年平均气温: 8.3℃年极端最低气温: -40.5℃年极端最高气温: 43.6℃最大积雪深度: 41cm〔三〕、施工条件当地劳动力供给充分,水源充分,水质较好,可挺直用作施工用水。
电力供给便利,交通状况较好。
由于地势平坦,场地平整及临时便道工程量小。
只是砂、石料场较远,进料不便,具体组织施工时要引起留意,以免影响施工组织和工程进度。
水泥供给较好,钢筋供给有一些问题,因全疆只有八一钢铁厂产钢筋,常常断货,施工时一定要提前订货、提前进货,以免影响施工工作。
以上材料运输均较便利。
二、施工方案的确定及施工部署〔一〕施工流向的确定该桥的施工流向由榆岸7#桥台桩基、4#桩基、3#桩基同时开头,然后施工5#桩基、2#桩基,最终施工6#桩基、1#桩基和0#桥台桩基。
系梁浇注、桥墩上升、盖梁混凝土浇注均按此挨次进行。
〔二〕施工组织及挨次的确定1.根底施工由于该桥根底工程数量较大,工程量大〔为全线唯一的大桥〕,仅采纳一台钻机、一组施工专业人员进行施工远不能满足进度要求。
XX桥梁施工组织设计方案一、项目背景XX桥位于XX市XX区,是连接该区与XX区的重要交通纽带。
为了提高交通运输效率,改善与推动两地经济发展,该桥的施工必不可少。
本方案旨在对XX桥的施工进行组织设计,确保施工安全、高效完成。
二、施工目标1.施工质量目标:确保XX桥的施工质量符合相关标准和规范,达到安全可靠、适应交通需求的要求。
2.施工安全目标:在施工过程中,做好各种安全防范措施,确保施工人员和周边居民的人身安全,防止事故发生。
3.施工进度目标:合理安排施工工序,保证工期的完成,争取尽快使XX桥正常通车。
三、施工组织设计1.施工人员组织(1)建立项目组:设置专业的项目组,包括项目经理、安全总监、技术负责人等岗位,确保施工工作有序进行。
(2)招聘施工人员:根据工期和施工工序的需要,合理招聘各类施工人员,包括钢结构工、混凝土工、砌筑工等。
(3)培训施工人员:对新招聘的施工人员进行相关技能培训,确保他们具备完成施工任务的能力。
2.施工机械设备(1)购置先进设备:根据桥梁施工的需要,购置涵盖起重机、混凝土搅拌机、挖掘机、起重吊车等多种施工机械设备,以提高施工效率。
(2)定期维护保养:建立机械设备维护保养制度,定期对各类设备进行维护、保养和检修,确保设备始终处于良好状态。
3.施工方案(1)编制详细施工方案:针对XX桥的特点,制定详细的施工方案,包括各个工序的施工方法、施工顺序和施工时限。
(2)施工现场布置:合理安排施工现场各个区域的布置,划定安全区域、施工区域和作业区域,并设置明显可见的标识和警示牌进行指示和提醒。
(3)施工流程管理:建立施工流程管理制度,监督并保证施工各个环节按照方案进行,严格控制施工进度。
4.安全措施(1)施工安全教育:对施工人员进行安全教育,告知施工现场的各种安全风险和预防措施,加强安全意识。
(2)施工安全设施:设置安全防护设施,包括安全网、防护栏杆等,确保施工人员的人身安全。
(3)安全监控系统:安装闭路电视监控系统,对施工现场进行实时监控,及时发现并解决安全隐患。
大桥施工组织设计1.工程概况:拟建的***大桥,两岸筑有浆砌块石的标准堤岸,顶标高在+11.76m,河流水面宽度达200m,水深在4.15~5.68m,除此之外堤岸内还有近110m 为河漫滩,标高在8.5m左右。
岸堤外侧,现东岸旱地和农田,外环南路路基已延伸至堤岸300~400m 处;西岸现为较稠密的居民区,拆迁工作还没有大规模展开。
工程地质和工程水文:根据勘察,按地基土的成因从上至下,可划分为11层,除②、⑤、⑨层外,各工程地质层还可分为若干亚层。
①层,分为二个亚层,为表层填土和亚粘土层,***内缺失;②层,灰色亚粘土层,湿软塑,粉砂含量高,具中压缩性;③层,分为四个亚层,为淤泥质粘土和亚粘土,具高压缩性;为主要的软土层,厚度在10m左右;④层,分为三个亚层,为中砂、亚粘土和淤泥质亚粘土,物理力学性质较差,具高压缩性;⑤层,灰色淤泥质粘土,呈饱和流塑-软塑状,分布不稳定,局部缺失,物理力学性质较差,具高压缩性;⑥层,有二个亚层,为亚粘土和中粗砂,西侧砾石、碎石含量较高,具有中压缩性,物理力学性质较好;⑦层,灰色亚粘土,饱和软塑,物理力学性质变化较大,具中压缩性;⑧层,分为三个亚层,为中砂、砾砂和圆砾,分布不均匀,物理力学性质较好,具低压缩性;⑨层,含碎石亚粘土,物理力学性质较好,具中低压缩性;⑩层,分两个亚层,分为四个亚层,从全风化至弱分化的凝灰岩分布,物理力学性质好,设计选择其中的弱风化凝灰岩层作为桩基持力层。
工程水文状况比较复杂,***百官段为感潮河段,历年平均水位为黄海高程3.55m,百官段记载历年最高水位为9.53m,最低水位为1.61m,最高潮位为8.65m,最低潮位为1.11m,最大潮差2.51m,退潮最大流速可达6m/s。
气象条件、现场交通和自然经济状况:本工程所在区域为亚热带北缘,属东亚季风气候区,季风显着,四季分明,湿润多雨,日照充足,年平均气温为16.4。
C,最热为7月,平均最高气温为28。
大桥工程施工组织设计方案
一、项目概述
本项目是一座大跨度混凝土斜拉桥,桥长1700米,桥面宽
28.5米,主跨长750米。
本项目的施工包括大桥基础施工、桥墩施工、主体结构施工、吊装工程、索力调整等。
二、施工组织设计
1、总体施工方案
本项目采用分期分步施工的方式进行,总分为五个阶段,包括
基础施工阶段、桥墩施工阶段、主体结构施工阶段、吊装工程阶段、索力调整阶段。
每个阶段施工任务单一,施工周期较短,施工难度
较小,有利于施工组织管理。
2、基础施工
(1)测量确定基础位置及控制点,进行土方开挖、回填等作业,确保基础平整。
(2)在基础上进行桥墩定位架设,采取大型移动式起重机进行。
现场调整桥墩位置,确保水平度和垂直度符合设计要求。
(3)基础施工完毕后,进行混凝土浇筑及养护。
浇筑过程中采
用预应力钢筋,同时采用自流平混凝土。
3、桥墩施工
(1)桥墩砌筑,采用模板法,协调各施工工种,确保模板、钢筋、混凝土施工质量达到设计要求。
XXX道桥工程施工组织设计第1章编制说明根据建设单位标前会和答疑会精神以及现场的实地踏勘,结合我公司多年来在公路、市政道路、立交桥等类似市政工程施工中所积累的经验,依据我公司的施工、技术、机械装备和管理等综合水平编制标书,若中标我们将在此基础上遵循合同要求,进一步按照设计文件、技术规范和标准编制出详细的实施性施工组织设计,并严格按照经过批准的施工组织设计进行施工,确保工程实施。
1.1编制依据(1)《xxx施工招标文件》。
(2)招标文件中明文规定的技术规范和标准,以及有关现行的国家和省部级规范和标准。
(3)xxx工程扩大初步设计,宁镇公路立交图纸。
1.2编制原则(1)充分遵循招标文件条款的原则。
(2)坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。
(3)按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。
(4)“严格贯彻安全第一”原则。
5坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约投资的合理化建议,对技术方案进行不断的优化。
1.3编制目的在满足建设单位各项要求条件的前提下,确保工程施工质量达到全优,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。
第2章工程概况2.1工程地理位置及范围2.1.1工程位置xxx工程位于南京市主城东北部,南起宁镇公路与宁栖路交叉口,北止于纬一路,全长3.78km。
其中本标段A主线331.502m,B主线335.252m及其他支线道桥。
如附录1所示。
2.1.2工程范围(1)道路部分:A主线自A0+000~A0+184.902;B主线自B0+000~B0+214.952。
(2)桥梁部分:A主线自A0(A0+184.902)~A6(A0+331.502);B主线自B0(B0+214.952)~B5(B0+335.252)。
目录第一章工程概况第二章工程所在地自然地理及地质条件第一节水文第二节地形地貌第三节地质条件第三章施工规划总说明第一节主要工程项目与工程量第二节总体安排第三节分部分项工程施工目标管理第四节施工顺序第四章施工总平面布置第一节施工平面布置第二节施工平面管理第五章主要工程项目及施工总进度说明第六章分部分项工程施工方案及施工方法第一节水泥土防渗墙(深层搅拌桩工法)施工方案. 工程概况. 深层搅拌桩施工特点. 水泥土防渗墙施工. 水泥浆固化剂配制. 工程进度计划及保证措施. 施工平面布置及管理第二节塑性砼防渗墙施工方案. 工程概况. 射水法成墙施工第三节土方开挖工程施工方案. 设备及人员安排. 施工准备. 土方开挖. 基槽检查、处理与验收. 开挖渣料的堆放、利用与处理第四节锁口梁混凝土工程施工方案. 工程概况. 施工准备工作. 施工前质量保证措施. 砼施工资料管理. 伸缩缝的设置. 砼锁口梁施工第五节复合土工膜铺设施工方案. 施工工作量. 有关技术要求. 复合土工膜铺设. 复合土工膜连接质量保证. 检验第六节土方回填施工方案. 工程量及设备人员简介. 施工前准备工作. 土方填筑施工及技术要求. 雨季施工保证质量措施. 填筑质量控制第七节关键工序(部位)施工方法. 堤身裂缝预防与处理. 防渗墙与交叉建筑物接头处理第七章高喷灌浆、防渗墙与黄柏山闸以及接头部位的防渗处理采用高喷墙,工程量为【梦龙】。
第一节简介第二节质量管理第三节质量监控. 工程质量控制措施及办法. 监控依据与执行标准:第四节管理制度. 计量器具管理制度. 技术质量交底管理制度. 材料管理制度. 不定期抽查和定期检查管理制度. 工程质量优劣奖罚管理制度. 特殊过程的质量控制制度. 施工过程质量的检验评定制度. 过程技术资料管理制度. 用户回访服务制度第五节施工质量检测方法. 质量检测组织与程序. 检测方法第八章工期保证措施第九章安全生产和现场文明施工及环保措施第一节安全生产措施. 安全生产目标. 安全保证体系. 安全管理制度. 安全技术措施第二节文明施工措施及环境保护措施. 环境保护措施. 文明施工措施第十章施工组织措施第一节临时设施用地计划表第二节投标人劳务计划表第三节投标人组织机构第一章工程概况、【恒智天成】大堤位于【恒智天成】,【恒智天成】市境内,上起自【恒智天成】,下止于【恒智天成】,由【恒智天成】个相对独立堤所组成,各段堤线合计总长大约【恒智天成】,为【恒智天成】干流级堤防。
第1篇一、工程概况本工程为某市某河道桥梁建设项目,桥梁全长为XX米,桥面宽度为XX米,桥下净空高度为XX米。
工程内容包括桥梁主体结构、桥面铺装、桥梁附属设施等。
施工工期为XX个月。
二、施工组织原则1. 严格遵守国家相关法律法规和标准规范,确保工程质量、安全、环保和进度。
2. 坚持以人为本,注重施工人员安全和健康。
3. 加强现场管理,确保施工环境整洁有序。
4. 充分利用现有资源,提高施工效率。
三、施工组织设计1. 施工组织架构成立项目指挥部,下设工程部、技术部、安全部、物资部、财务部等职能部门。
各部门职责明确,分工合作,确保工程顺利实施。
2. 施工进度计划根据工程特点和施工条件,制定详细的施工进度计划,确保各阶段工程按时完成。
3. 施工工艺(1)基础工程:采用钻孔灌注桩基础,桩径为XX米,桩长为XX米。
(2)桥墩:采用现浇钢筋混凝土桥墩,桥墩高度为XX米。
(3)桥台:采用现浇钢筋混凝土桥台,桥台高度为XX米。
(4)梁板:采用预制预应力混凝土梁板,梁板长度为XX米,宽度为XX米。
(5)桥面铺装:采用沥青混凝土桥面铺装,厚度为XX厘米。
4. 施工资源配置(1)人员配置:根据工程规模和施工进度,合理配置施工人员,确保工程顺利进行。
(2)设备配置:根据施工需求,配备各类施工机械设备,确保施工质量。
(3)材料配置:按照设计要求,提前储备各类建筑材料,确保施工进度。
5. 安全生产管理(1)加强安全生产教育,提高施工人员安全意识。
(2)严格执行安全生产规章制度,确保施工安全。
(3)定期进行安全检查,及时发现和消除安全隐患。
(4)加强施工现场安全管理,确保施工人员生命安全。
四、环境保护与文明施工1. 严格执行国家环境保护法律法规,降低施工对环境的影响。
2. 加强施工现场管理,保持施工现场整洁有序。
3. 做好施工噪声、粉尘、废水等污染物的处理,确保达标排放。
4. 建立文明施工制度,提高施工人员文明施工意识。
五、质量控制1. 严格按照设计要求和施工规范进行施工,确保工程质量。
某大桥施工组织设计方案一、项目概况大桥位于省市,全长1000米,是连接两个重要的交通要道的关键性桥梁工程。
该大桥设计为双向六车道的高速公路桥,主跨采用预应力混凝土连续梁,边跨采用钢桁梁。
本方案旨在提供一种合理的施工组织设计,确保工程按照计划、质量和安全完成。
二、项目组织1.项目管理机构本项目设立项目管理组,负责统筹协调各专业施工计划、项目投资及施工进度、质量管理等工作。
2.项目组织结构项目组织结构分清晰,各层级分工明确,包括项目经理、设计师、工程师、施工队等。
项目经理负责对项目进度和工程质量进行全面监督和控制,设计师负责编制施工图纸和技术方案,工程师负责协调施工现场进展和解决技术问题,施工队负责具体施工。
3.项目资源组织根据工程进度和需求,合理安排项目资源的使用和调配,确保施工的顺利进行。
包括人力资源、物资资源、设备资源等。
三、施工技术1.桥梁基础施工桥梁基础以钢筋混凝土桩和沉井基础为主,按照设计要求,采用振动沉桩和桩基灌注桩施工方法。
先进行地质勘测和试验,确定桩的具体位置和尺寸。
然后进行地表土方开挖,清理坑底,安装振动器,并进行振动沉桩作业。
沉桩完成后进行桩顶砼浇筑,形成桩基础。
接着进行沉井基础,包括井壁清理、模板安装、钢筋加工和混凝土浇筑。
2.主跨连续梁施工主跨连续梁采用预制预应力混凝土梁段,通过合理的施工组织,保证梁段的准确安装和接缝的牢固连接。
首先,对现场进行准备工作,包括地平整和梁段存放区的设立。
然后,进行浇筑保护层和底板混凝土,保证梁段平整和稳固。
接着,进行梁段的吊装和安装,采用专业吊装设备和工艺,确保梁段的垂直度和安全。
最后,进行梁段的预应力张拉和固定,在预应力张拉过程中,严格控制预应力的力度和应变,保证梁体的受力性能。
3.边跨钢桁梁施工边跨采用钢桁梁,先将现场准备工作完成,包括底板清理和钢桁梁存放区的设立。
然后进行钢桁梁的焊接和制造,根据设计图纸和要求进行焊接和组装,确保钢桁梁的质量和强度。
XX桥施工组织设计方案1. 项目概述XX桥位于某省某市,是一座重要的城市交通枢纽,连接了两个重要的行政区域。
为了满足日益增长的交通需求,XX桥需要进行改建和扩建工程。
本文档提供了XX桥施工组织设计方案,以确保施工顺利进行。
2. 施工目标•完成XX桥的改建和扩建工程,确保施工质量。
•在保证交通安全的前提下,最大程度减少对周边环境和居民生活的影响。
•控制工程成本,合理利用资源。
3. 施工组织机构为了有效管理XX桥的施工工作,建议设立以下施工组织机构:3.1 项目总指挥部项目总指挥部负责对整个施工过程进行统筹协调,包括施工进度、质量控制、安全管理等方面。
3.2 施工管理部施工管理部负责具体的施工管理工作,包括工程进度计划、材料采购、施工队伍组织等方面。
3.3 质量安全监督部质量安全监督部负责对施工过程中的质量和安全进行监督和检查,确保施工符合相关标准和规范。
4. 施工工艺与措施4.1 桥梁基础施工桥梁基础施工是整个工程的基础,施工过程需要严格按照设计要求进行。
为了确保基础的稳固性,建议采用钢筋混凝土桩基础。
4.2 桥梁上部结构施工桥梁上部结构施工包括桥墩、桥面板等部分的建设。
在施工过程中,需要使用合适的施工机械和设备,并严格按照设计图纸进行操作。
4.3 施工期间的交通管理施工期间,为了保证交通的顺畅和安全,需要采取一系列措施,包括设置临时交通标志、指挥交通、限制车流等。
4.4 施工期间的环境保护施工期间需要采取措施保护周边环境,包括噪音控制、扬尘控制等。
在施工完毕后,还需要对施工场地进行清理和恢复。
5. 施工进度计划5.1 施工阶段划分根据工程的复杂性和施工过程的要求,将施工分为以下几个阶段:•桥梁基础施工阶段•桥梁上部结构施工阶段•道路施工阶段5.2 施工进度安排对各个阶段的施工进度进行详细安排,确保施工能够按时完成。
同时,需要对可能出现的风险进行评估和应对措施的制定。
6. 工程质量与安全控制为确保工程质量和施工安全,需采取如下控制措施:•严格按照设计要求进行施工,确保施工质量符合标准。
大桥施工组织设计一、项目概况大桥项目名称:X大桥项目位置:X省X市项目规模:主桥长XXX米,总工程量XXX万吨施工周期:XXX年二、施工方法根据大桥的具体情况,选择合适的施工方法。
常用的大桥施工方法有预制梁工法、浮船工法、自航浮式吊桥工法等。
根据X大桥的情况,本施工组织设计采用预制梁工法进行施工。
预制梁工法适用于大跨度大桥,可提高施工效率和质量。
具体施工流程如下:1.预制梁生产:根据设计图纸和标准规范,组织预制场进行梁的预制工作,包括混凝土浇筑、钢筋绑扎、模具拆除等。
2.运输和安装:将预制好的梁通过运输车辆运至施工现场,使用起重设备进行吊装和安装。
3.现浇带合龙:将各梁体依次安装到桥墩之间的支座上,通过吊装调整位置和高程,并采用闭挂法将梁体与桥墩连接起来。
连接完毕后,进行梁底浇筑,形成现浇带。
4.桥面铺装:完成现浇带的浇筑后,进行桥面铺装工作,包括沥青路面或水泥混凝土路面的施工。
三、施工流程1.前期准备:包括施工现场搭建、施工材料和设备准备、施工人员组织等。
2.基础施工:根据设计要求进行桥墩和桥台的基础施工,包括地基处理、桩基施工等。
3.支座安装:桥墩基础施工完成后,进行支座的安装工作。
4.预制梁的生产和运输:根据预制梁的数量和工期计划,组织预制场进行梁的生产和运输。
5.现浇带合龙:根据预制梁的安装进度和现浇带施工要求,合理组织预制梁的调度和安装。
6.桥面铺装:根据现浇带的浇筑完成时间,组织桥面铺装工作。
7.收尾工作:包括施工现场清理、设备设施的回收、竣工验收等。
四、施工组织机构1.项目经理:负责整个施工过程的组织和协调工作,包括施工计划编制、材料设备采购、人员调配等。
4.班组长:负责具体施工工序的组织和协调工作,包括工人的安排、材料设备的调配等。
5.施工人员:根据工艺要求进行具体施工工作,包括预制梁生产工人、桥墩和桥台施工人员、吊装工人、铺装工人等。
五、施工风险控制在大桥施工过程中,存在一定的施工风险。
桥工程施工组织设计一、工程概述本项目为XX大桥工程,位于我国某城市,是一座跨越长江的大型桥梁。
桥梁全长约2公里,主桥采用双塔斜拉桥结构,桥面宽度为33米,设计为双向六车道。
工程主要包括主桥、引桥、两岸接线及附属设施等。
二、施工组织设计原则1. 确保工程质量:严格按照国家及相关行业标准进行施工,确保桥梁结构安全、耐久、可靠。
2. 保障施工安全:落实安全生产责任制,加强施工现场安全管理,预防安全事故的发生。
3. 提高施工效率:合理组织施工流程,优化资源配置,缩短施工周期。
4. 降低施工成本:通过科学管理、技术创新,控制成本支出,提高经济效益。
5. 保护环境:遵循环保法规,采取有效措施,减少施工对环境的影响。
三、施工组织设计内容1. 施工准备:包括施工现场勘察、施工方案制定、施工图纸及技术规范学习、施工器材准备等。
2. 施工进度计划:根据工程总量、施工周期及关键节点,编制详细的施工进度计划,确保工程按期完成。
3. 施工资源配置:合理配置人力、物力、财力等资源,满足施工需求。
4. 施工现场管理:包括施工现场布置、临时设施建设、施工纪律维护、现场卫生与环境保护等。
5. 质量与安全管理:设立质量管理小组和安全监督小组,负责工程质量与安全监管工作。
6. 施工技术措施:针对桥梁工程特点,制定相应的施工技术措施,如模板工程、钢筋工程、混凝土工程、斜拉桥施工等。
7. 施工信息化管理:利用现代信息技术,实现工程进度、质量、安全等方面的实时监控和管理。
8. 工程验收与移交:按照验收标准,组织施工过程中的各项验收工作,确保工程质量达到预期目标。
四、施工组织设计实施与调整1. 施工组织设计应在项目启动阶段进行全面部署,并根据实际情况进行动态调整。
2. 项目负责人负责施工组织设计的实施与监督,确保各项措施落实到位。
3. 项目团队应定期对施工组织设计进行检查、评估,及时发现问题并进行调整。
4. 针对施工现场的变更情况,及时调整施工组织设计,确保工程顺利进行。
第1篇一、工程概况本工程为某市某区某桥工程,位于市区中心区域,是一座重要的交通枢纽。
桥梁全长约500米,主桥跨度为80米,采用预应力混凝土结构。
工程包括主桥、引桥、桥台、桥墩、排水系统等部分。
工程总投资约1.2亿元,预计工期为24个月。
二、施工组织设计原则1. 安全第一、预防为主:坚持安全生产,确保施工过程中人员安全、设备安全、环境安全。
2. 质量第一:严格按照设计要求和规范标准进行施工,确保工程质量。
3. 科学组织、合理施工:根据工程特点,科学制定施工方案,合理安排施工顺序,确保工程进度。
4. 节约成本、提高效益:合理利用资源,降低施工成本,提高工程效益。
三、施工方案1. 施工方法- 主桥施工:采用预制梁板吊装法,先进行桩基施工,然后进行承台、墩身施工,最后进行梁板预制及吊装。
- 引桥施工:采用现浇法,先进行桩基施工,然后进行承台、墩身施工,最后进行现浇梁板。
- 桥台、桥墩施工:采用现浇法,先进行桩基施工,然后进行承台、墩身施工。
2. 施工顺序- 桩基施工:先进行主桥桩基施工,然后进行引桥桩基施工。
- 承台、墩身施工:先进行主桥承台、墩身施工,然后进行引桥承台、墩身施工。
- 梁板预制及吊装:先进行主桥梁板预制及吊装,然后进行引桥梁板预制及吊装。
- 桥面系施工:先进行桥面防水层施工,然后进行桥面铺装。
3. 施工机械设备- 桩基施工:采用旋挖钻机、搅拌桩机等。
- 承台、墩身施工:采用混凝土搅拌站、混凝土输送泵、模板等。
- 梁板预制及吊装:采用预制梁板生产线、吊车等。
- 桥面系施工:采用摊铺机、压路机等。
四、施工进度计划1. 桩基施工:预计3个月完成。
2. 承台、墩身施工:预计5个月完成。
3. 梁板预制及吊装:预计4个月完成。
4. 桥面系施工:预计2个月完成。
五、施工管理措施1. 安全管理:建立健全安全管理制度,加强安全教育培训,严格执行安全操作规程,确保施工安全。
2. 质量管理:建立健全质量管理体系,加强质量监控,严格执行质量标准,确保工程质量。
目录第一章编制依据第二章工程概况一、项目地点二、工程技术标准三、工程内容四、交通条件和服务设施五、重点和难点工程的施工方法及其措施六、中标承建本工程的设想第三章施工部署一、施工部署指导思想二、施工总体部署原则三、施工总程序四、施工总进度计划五、部署方案六、设备、人员动员周期和设备、人员、材料运到施工现场的方法第四章施工准备第五章主要项目及其分项工程的施工方案、施工方法第六章质量管理体系第七章施工质量保证措施第八章安全生产及环境保护措施第九章保证工期的主要措施第十章冬、雨季及农忙季节施工措施第十一章文明施工措施第十二章三大质量通病防治措施第十三章“三度一排”技术措施第十四章廉政建设第十五章其他应说明的事项施工组织设计第一章编制依据本工程施工组织设计的编制依据为:开县高桥至天和段公路改建工程招标文件开县竹溪镇灵溪大桥工程招标文件初步设计图纸开县竹溪镇灵溪大桥工程招标文件补遗书公路工程施工及验收技术规程:一、《工程测量规范》(GB50026-93)二、《公路工程技术标准》(JTGB01-2003)三、《公路勘测规范》(JTJ061-99)四、《混凝土结构工程施工质量验收规范》(GB50204-2002)五、《水泥混凝土路面施工验收规范》(GB198-87)六、《建筑工程施工质量验收统一标准》(GB50300-2001)七、《预测混凝土构件质量检验评定标准》(GBJ321-90)八、《公路工程质量检验评定标准》(JTGF80/1-2004)九、《锚杆喷射混凝土支护技术规范》(GB50086-2001)十、《公路工程施工安全技术规程》(JTJ076-95)十一、《公路工程施工安全技术规程》(JTJ076-95)十二、《建筑工程文件归档整理规范》(GB/T50328-2001)十三、根据甲方提供的施工图纸以及施工合同的要求第二章工程概况一、工程简介灵溪大桥为纵贯重庆开县竹溪镇地区主要干线的桥路面工程,连接镇安镇至临江镇公路。
某某桥工程施工组织设计方案第一章编制依据与原则第一节编制依据一、按现行的设计、建筑、装饰、安装标准和规范规程执行;二、按现行的建筑、装饰、安装工程施工操作规范及验收规范执行;三、按现行的建筑、装饰、安装工程施工质量验收统一标准执行;四、按省、市建设行政主管部门的相关文件执行。
五、国家和交通部现行的施工技术规范、验收标准及质量、安全技术规程。
六、通过现场实地勘察和调查所得到的自然因素、交通运输、料源、民情等资料。
第二节编制原则一、严格遵循《招标文件》的要求。
二、组织专业队伍上场,装备足够的优良机械设备配套专业化施工,确保施工需要,保证在规定的工期内完成并力争提前完成施工任务。
三、遵守施工规范和操作规程,遵循国家和交通部关于质量、安全生产规定,确保工程质量和施工安全。
四、严格按照ISO9001:2000国际质量认证体系和项目法施工要求进行施工管理和质量控制。
建立健全质量保证体系,强化施工安全技术组织措施,使各项工作落到实处,为本工程施工的顺利、高效进行创造良好的条件。
五、坚持对业主负责,对用户负责,对自己负责的原则,组织精干、高效的指挥机构,建立严密的组织机构,加强现场组织指挥,规范管理,标准化作业,严格工程质量,齐心协力,全力以赴,建好本工程项目。
第三章施工总体组织与规划第一节质量、工期、安全与文明施工、环境保护目标规划一、质量目标竣工验收合格工程,分项工程合格率100%、优良率大于96%,达到优质工程标准。
二、工期目标总工期59天。
安全、文明施工与环境保护目标坚持“安全第一,预防为主”的方针,严格执行国家和交通部有关规定,确保施工安全。
在施工期间,杜绝职工因工责任死亡事故;重伤率控制在0.5%0以下,杜绝因管理不善而造成的机械设备、交通运输、爆炸、火灾、中毒等重大事故。
尽量减轻对周围环境的污染和干扰,争取无居民投诉,确保创全线的文明施工工地。
第二节施工组织总体主导思想本工程施工组织的总体主导思路是:迅速开工,流水作业,网络管理、控制桥梁工期,突出重点,安全、文明施工,保护环境,确保优良工程。
第三节施工队伍部署及任务安排根据本工程特点及我单位施工力量情况,我单位将组织专业桥梁施工队负责本工程施工。
第四节整体施工组织方案为确保整体工期的实现,整体组织方案如下:桥梁施工以基桩施工为关键,为地面以上工程的施工提供有利条件,桥梁施工队对不同工序平行作业,为预制箱梁安装创造条件。
第四章施工准备第一节施工现场准备(一)复查和了解现场复查和了解现场的地形、地质、文化、气象、水源、电源、交通运输、通信联络以及城镇建设规划、农田水利设施、环境保护等有关情况。
(二)作好现场规划。
按照施工总平面图搭设工棚、仓库;安装供水管线、供电设备;修筑临时道路和临时排水设施等。
第二节劳力、机具设备和材料准备(一)劳力开工前落实劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期完成任务、避免停工或窝工浪费的重要条件之一。
(二)机具设备桥梁工程施工需要大量的机械设备和运输车辆,其中大、中型机械设备和运输车辆更是施工的主力。
因此,根据现有装备的数量、质量情况和周密的计划,分期分批地组织进场。
其中需要维修、租赁和购置的,应按计划落实,并要适当留有备份,以保证施工的需要。
(三)材料桥梁工程施工需要大量材料,除水泥、钢材等主要外购材料外,还有砂、石、等大宗的地方材料。
材料的品质、数量、以及能否及时供应也是决定工程质量和工期的重要环节。
材料准备工作的必须做到:品质合格、数量充足、价格低廉、运输方便、不误使用。
在保证材料品质的前提下,本着就地取材的原则,广泛调查料源、价格、运输道路、工具和费用等,做好技术经济比较,择优选用,同时根据使用计划组织进场,力争节省投资。
第三节技术准备我单位接受工程任务后,全面熟悉施工图纸、资料和有关文件。
(一)、设计图纸是施工的依据,技术人员和全体施工人员必须按图施工,未经业主和监理工程师同意,施工单位和施工人员无权修改设计图纸。
(二)、我单位组织有关人员对施工图纸和资料进行学习和自审,做到心中有数,如有疑问或发现差错应在设计交底和图纸会审中提出,请上级给予解答。
(三)、设计交底和图纸会审中,着重要解决以下几个问题:1.设计依据与施工现场的实际情况是否一致。
2.设计中所提出的工程材料、施工工艺的特殊要求。
3.图纸上的尺寸、高程、轴线、预留孔(洞)、预埋件和工程量的计算有无差错、遗漏和矛盾。
第五章主要项目施工方案及施工方法第一节桥梁工程一、工程概况本桥上部采用预应力混凝土空心板,桥面连续,下部采用柱式墩、肋式桥台,钻孔灌注桩基础。
二、施工方案钻孔灌注桩成孔准备采用冲击钻机施工;承台采用组合钢模板分层浇筑;肋板用木模支设浇筑;柱式墩用设计和加工的整体式钢模板,用一模到顶分层浇筑墩身砼;盖梁也用特别设计和加工的大体积拼装模版进行分层浇筑完成。
三、工程进度安排桥梁工程施工进度见主要项目阶段性目标安排四、主要项目施工方法及施工工艺本合同段桥梁工程下部结构主要是承台、柱式墩,桥台,钻孔灌注桩基础。
施工工艺流程为:桥台施工耳墙施工钻孔灌注桩基础施工盖梁台帽背墙施工桥墩施工桥面及附属(一)钻孔灌注桩施工1、桩位定线桩位测量定线,采用全站仪准确放出桩位,桩位放线时,放出桥位(墩台)位置,再经过复测,精确定出桩位,误差控制在5mm以内,桩位用木桩打入地面30—40cm,并钉上铁钉作为桩的中心点位置,然后按桩径洒上白灰圆圈作为记号,即便于寻找,又可防止机械位移时破坏桩位。
2、埋设护筒a、护筒顶高程:①在旱地应高出地下水位1.5—2.0m,且应高出地面0.3m;②河沟有水时应高出孔外水1.0-2.0m。
b、护筒为钢护筒,采用壁厚5㎜的钢板制作,埋设护筒时将护筒埋置深度范围内粉质砂挖除,为保证护筒稳固,用粘土分层夯实。
3、护筒校验采用十字线吊垂球、钢尺测量,检验护筒位置,钻机的钻头对准十字线交点。
孔口高程,用水准仪测量护筒顶标高。
4、钻机就位先将场地布置完善,场内用水、供电等临时设施等准备齐全。
钻机就位时应安平垫稳,还要保证在钻孔过程中钻机不会沉陷和倾斜。
钻机就位后,要将钻头的钻尖对准孔位中心。
具体方法是在护筒的刻痕处用细线连成十字,钻头中心对准细线十字交叉点。
5、泥浆的制备泥浆作用是使孔内形成一定高度的水头,产生向孔壁外的渗流压力,以克服向内的径向土压,从而保护孔壁的稳定性。
根据本工程段的地质情况,泥浆应选用具有比重大、粘性好、含砂量低、失水量小、稳定性高、胶结性强的优质粘土制备。
由于这些钻孔桩都比较深,成孔时使用的泥浆要按需要添加膨润粘土等护孔剂,以保护孔壁稳定。
因此本桥采用膨润土作为护孔剂。
泥浆的比重应控制在1.03~1.10之间。
钻孔过程中,泥浆比重应根据土层的变化情况和钻进深度及时调整。
6、钻孔施工在钻孔施工过程中,首先要安排好钻孔顺序,目的是防止邻孔未凝砼受振和穿孔。
钻孔是关键性的工序,不仅决定施工进度,而且关系到施工的成败,因此稍有疏忽,就会塌孔、缩颈、回淤量超出设计要求,使钻孔报废或需要重新回填、钻孔。
(1)初钻时,应采用慢钻、轻压使初成孔壁稳固、顺直、圆顺、以起到导向作用,并可以防止孔口坍塌。
待导向部位或钻头全部进入土层后,进行正常钻进。
(2)钻进过程中及时排渣,并添加粘土造浆。
在钻孔排渣、提钻头除土或因故停钻时,孔内应保持具有规定水位和要求具有相对密度和粘度的泥浆(3)在钻进过程中,钻机必须保持平衡稳定,设专人检查其性能,若发现沉陷或位移,应及时进行纠正,偏位严重时应及时回填处理停钻。
(4)钻进过程中,技术人员必须跟班作业,随时检测钻孔深度和土层变化,在土层变化处应取渣样,比较土层与设计钻孔土层,若发现地层与设计不相符或遇见特殊土层时,应及时采取渣样,并上报监理工程师。
(5)随时检查桩的平面位置、孔深、倾斜度以及土层情况,及时纠正错误,保证桩的质量。
认真填写钻进记录,上报监理工程师认可后存档。
(6)试验人员经常对泥浆进行检验,设置泥浆净化系统,以清除钻碴,回收泥浆和减少对环境的污染。
(7)桩深达到设计要求后,还必须检验桩径、桩位偏差、垂直度、沉淀厚度等并做好记录,合格后进行清孔换浆。
(8)钻孔桩成孔施工的质量控制在成孔过程中,及时进行效验钻机水平和缆绳的垂直度,发现偏斜及时纠正,保证成孔后垂直偏差小于1%。
成孔结束后,检查桩的中心位置和垂直度以及桩底高程,均应满足设计及规范要求。
7、清孔清孔是钻孔灌注桩施工的一道重要工序,清孔质量直接影响水下砼浇筑、桩身质量与承载力的大小。
确保清孔质量,采用抽渣法清孔,清至泥浆比重为1.05~1.15之间,测量沉淀厚度,达到规范要求的沉淀厚度(且<30cm),并用4-6倍桩径长的验孔器检查。
孔的垂直度经检查合格后开始下钢筋笼。
8、钢筋骨架制作与安装(1)钢筋骨架的制作钢筋笼在钢筋加工场地根据设计长度统一分节制作,采用分节吊装入孔。
每段钢筋笼必须有足够的刚度,并应在骨架外侧设置定位钢筋,其竖向间距为2m,横向圆周为4处。
钢筋笼制作的允许偏差应符合下列要求:主筋间距:±20mm 箍筋间距:±10mm骨架外径:±10mm 骨架倾斜度:±0.5%骨架保护层厚度:±20mm 骨架中心平面位置:20mm骨架顶端高程:±20mm 骨架底面高程:±50mm 。
钢筋表面应清洁、无损伤、无油渍、无漆污和铁锈。
使用前应将锈污清除干净,带有颗粒或片状锈斑的不合格钢筋不准使用。
钢筋笼采用整段吊装,当钢筋有焊接接头时,500mm的区段内,同一根钢筋不得有两个接头。
在该区段内有接头的受力钢筋截面面积≯受力钢筋总截面积的50%。
竖钢筋焊接采用闪光对焊,接头要相互错开,满足施工规范的要求。
加强箍筋和普通箍筋采用环筋形式。
均采用单面搭接焊,焊缝长度≮10倍钢筋直径,焊接时不得烧伤主筋。
(2)钢筋骨架的吊装和放置钢筋笼搬运时要防止扭转、变形、弯曲。
埋设放置钢筋笼时采用吊车整体吊装,对准孔位,吊直扶稳,缓缓下沉,避免碰撞孔壁。
钢筋笼下放到设计位置后,马上检查钢筋笼的位置是否安装到设计位置,是否发生偏心,检查合格后,立即对钢筋笼进。
