生活垃圾焚烧发电项目施工组织总设计目录第一章编制依据和工程概况 (1)1 编制依据 (1)2 工程概况 (2)3 主要设计原则及方案 (13)4 主要施工分包工程范围及接口 (134)5 各分包单位施工组织设计编制计划 (140)第二章工程组织机构设置 (141)1 工程管理基本模式 (141)2 工程项目管理组织 (141)3 工程总承包项目部组织机构 (141)XXXX县生活垃圾焚烧发电项目工程建设总承包(EPC)组织机构 (141)第三章施工总平面布置 (143)1 施工总平面布置依据及原则 (143)2 施工总平面布置 (144)3 各分包商施工总平面布置 (145)4 施工总平面管理 (146)5 施工用电 (150)6 施工、生活及消防用水供应方案 (151)7 施工用气供应 (152)8 施工通讯方案 (152)9 主要施工机械配置 (152)主要施工机械和工器具、计量器具配备一览表 (153)第四章工程进度及资源计划 (157)1 工期目标 (157)2 里程碑计划 (157)3 总体工程施工综合进度 (157)4 主要施工图交付计划 (157)5 各专业主要设备交付计划 (165)6 网络进度计划关键路径分析 (171)7 人力资源计划 (171)人力资源计划 (171)第五章主要施工方案 (172)1 编制原则及验收依据 (173)2 测量控制方案 (176)3 全厂地基处理方案 (178)5锅炉主要安装方案 (211)5.1 锅炉钢架安装 (211)5.2锅炉汽包吊装、安装 (214)5.3锅炉受热面安装 (214)5.4锅炉水压试验 (216)5.5布袋除尘器安装 (217)5.6焚烧炉系统安装 (217)5.7烟风道制作、安装 (218)5.8锅炉本体保温及外护板安装 (219)5.9安全措施及文明施工 (221)8热控主要安装方案 (265)第六章工程项目管理 (293)1 安全文明施工、职业健康和环境管理 (293)2 工程质量管理 (303)3 工程进度管理 (314)4 工程造价管理 (322)5 工程技术管理 (327)6 物资管理 (332)7 工程综合管理 (340)8 机组调试工作管理 (341)9 工程竣工验收管理 (354)10 项目信息化管理 (355)11 工程建设强制性条文实施管理 (357)12 KKS编码应用 (358)第七章绿色施工 (358)1 绿色施工的意义 (359)2 绿色施工措施的编制依据 (359)3 绿色施工的组织机构 (360)4 绿色施工措施 (361)5 绿色施工检查与评价 (366)6 执行记录、检查记录和表式 (367)第八章工程建设资金计划 (368)第一章编制依据和工程概况1 编制依据(1)本工程项目核准文件:阜阳市发展和改革委员会文件发改能源【2016】4号《关于XX县生活垃圾焚烧发电项目核准的批复》;(2)本工程可行性研究报告及其审查批复文件:中国电力工程顾问集团西南电力设计院于2014年9月编制的可行性研究报告及其审查批复文件(批复文件暂缺);(3)环评报告及批复:《XX县生活垃圾焚烧发电项目环境影响报告书》及阜阳市环境保护局2015年12月21日批复的阜环行审函【2015】180号《关于XX县生活垃圾焚烧发电项目环境影响报告书审批意见的函》;(4)电厂接入系统报告及其审批文件:XX省经研中心《经研中心关于印发阜阳市XX县生活垃圾生活垃圾焚烧发电项目接入系统设计评审意见的函》及接入系统设计评审意见;(5)水土保持方案及其审批文件:蚌埠市水利勘测设计院2015年7月编制的《XX县生活垃圾焚烧发电项目水土保持方案报告书(送审稿)》及阜阳市水务局2015年8月13日批复的阜水许可【2015】8号《关于XX县生活垃圾焚烧发电项目水土保持方案报告书的批复》;(6)安全预评价报告:暂无;(7)已招标的三大主机和主要辅机技术协议及其厂家资料。
垃圾焚烧发电厂机电设备安装工程施工方案x公司x项目部第一章工程概况一、项目概况1.1项目名称:xx县垃圾焚烧发电厂机电设备安装工程1.2建设单位:xxxx环保电力有限公司1.3厂址:xx省xx市xx县xx乡xx庄行政村村东500米(xx县xx生活垃圾填埋场)。
1.4设计规模:xx省xx生活垃圾焚烧发电项目一期工程为新建工程,设计规模为1800t/d,一期建设二条600t/d焚烧线,二期建设一条600t/d焚烧线,配置25MW汽轮发电机一台。
1.5施工现场状况及周边环境:已具备施工条件。
1.6工期暂定:240日历天。
1.7工程质量要求:合格。
二、工程的施工范围2.1基本的施工范围2.1.1xxxx环保电力有限公司一期工程设计范围内所有的设备、系统(标明不包含的系统除外)。
2.1.2本工程范围内包含的基本系统有(但不限于此):热力系统、燃烧系统、锅炉点火系统、沼气系统(只包含从渗滤液处理站到锅炉的连接管道及阀门)、循环冷却水系统;电气系统;热控仪表系统;压缩空气系统;暖通系统(包含供暖系统)、循环水和炉水加药取样系统、疏放水系统、生产返回水系统;辅助蒸汽系统、电厂厂用电部分及降压站供电系统、整个工程的保温、防腐工作(锅炉本体的浇注料施工及锅炉本体保温除外、包括安装工程施工结束后所有锅炉钢结构及全厂管道的最后一道油漆施工)等。
2.1.3尾气处理系统是供货厂家总包项目,不在乙方的施工范围,但与这些项目连接部分的电源接口、气水管道、走道等工作均包含在本合同范围内。
2.1.4化学制水系统(化学制水区域外一米内的所有设备安装)是总包项目,不在乙方的施工范围内,但该系统与其他系统相连接的接口外的工艺、控制、电气连接工作均包含在本合同范围内。
2.1.5 汽轮机、发电机、凝结器、空冷器、轴加、凝结泵、交、直流油泵、主油箱的设备安装,所有管道配管均属乙方施工范围。
2.1.6电厂通讯包含在本合同范围内(仅指电话通讯部分)。
目录第一章编制说明 (6)第1节编制依据 (6)第2节方案编制及施工组织原则 (6)第3节本工程所采用的技术规范 (6)第二章工程概况 (9)第1节概况总述 (9)第2节工程特点 (13)第3节工程招标要求及范围 (14)第三章总体部署 (14)第1节项目管理目标规划 (14)第2节施工组织总体设想 (15)第3节主要施工顺序及流程安排 (15)第4节施工阶段安排 (16)第5节施工区域划分 (16)第6节主要施工方案选择 (17)第四章项目管理组织机构 (19)第1节组织机构的设置 (19)第2节主要管理人员素质配置 (20)第3节项目经理部的管理职能 (22)第4节公司在项目管理中的职能 (22)第五章施工准备工作 (23)第1节组织准备工作 (23)第2节技术准备工作 (24)第3节现场准备工作 (24)第4节资源准备工作 (25)第5节主要周转材料组织计划 (29)第6节施工用电、用水计划 (30)第六章施工总平面布置 (32)第1节平面布置内容 (32)第2节平面布置原则 (32)第3节施工临时设施设置 (33)第4节施工道路设置 (34)第5节施工机械布置 (34)第6节施工水电及排水布置 (34)第7节施工总平面布置图 (35)第七章主要施工技术措施及方法 (36)第1节工程测量控制施工 (36)第2节土建工程施工方案 (39)第3节锅炉系统安装 (119)第4节焚烧炉、进料斗安装 (188)第5节汽轮发电机组安装方案 (194)第6节液压润滑系统安装 (199)第7节行车安装方案 (207)第8节雾化塔制作安装(包含烟囱管道) (212)第9节布袋除尘器安装 (217)第10节输灰、输渣系统及各种风机安装 (221)第11节电气自动化仪表 (221)第12节消防系统安装 (241)第八章项目试运行管理 (260)第1节试车安全要求 (260)第2节试车前的准备及确认 (260)第九章质量保证措施 (261)第1节质量目标 (261)第2节质量保证组织机构 (261)第3节质量控制体系 (263)第4节质量管理制度 (264)第5节工程质量检验 (266)第6节质量保证措施 (266)第十章项目进度管理 (267)第1节进度计划 (267)第2节进度计划 (267)第3节进度控制 (268)第十一章项目成本管理 (270)第1节管理内容和要求 (270)第2节降低成本保证措施 (271)第十二章安全、职业健康与环境保护管理 (272)第1节安全目标 (272)第2节安全保证组织机构及主要职责 (272)第3节安全管理制度及办法 (273)第十三章项目资源管理 (275)第1节项目资源管理原则 (275)第2节人力资源管理 (275)第3节设备材料管理 (275)第4节机具管理 (276)第5节技术管理 (276)第6节资金管理 (276)第十四章施工沟通管理 (277)第1节施工协调管理的主要内容 (277)第2节施工协调管理的主要方法 (277)第3节施工协调管理的组织关系 (277)第4节施工项目部近外层关系的协调 (278)第5节项目经理部与远外层关系的协调 (279)第十五章项目合同管理 (279)第1节总承包合同管理 (279)第2节分包合同管理 (280)第十六章新技术的应用及合理化建议 (281)第1节新技术、新工艺的应用 (281)第2节新型建筑材料的运用 (281)第十七章创优规划及保证措施 (282)第1节创优工程计划 (282)第2节创优工程措施 (282)第十八章管理制度汇编 (285)第1节福州**垃圾处理厂工程项目部组织机构图 (285)第2节工程目标 (286)第3节进场管理办法 (286)第4节材料管理制度 (287)第5节询价材料 (288)第6节生产设备管理制度 (288)第7节技术管理制度 (290)第8节质量管理制度 (291)第9节进度控制制度 (293)第10节信息管理办法 (294)第11节项目部劳动纪律管理办法 (296)第12节项目部财产管理办法 (297)第13节配电室运行操作管理办法 (297)第14节施工管理及考核办法 (298)第15节安全文明施工管理考核办法 (298)第16节施工现场治安管理考核办法 (302)编制说明第一节编制依据(1) 福州**垃圾焚烧发电厂工程招标文件;(2) 由**钢铁集团设计院设计的本工程初步设计方案及图纸;(3) 中华人民共和国颁布的现行建筑结构和建筑施工的有关规程、规范及验评标准;(4) 建设部颁发的《建设工程施工现场管理规定》;(5) 国家和地方颁布的现行相关行业技术标准;(6) 本公司的企业标准;本公司颁发的《质量手册》、《程序文件》和《项目管理文件》;(7) 现场和周边的实际踏勘情况;(8) 国家颁布的现行施工技术规范(相关规范清单详本方案附表)。
目录编制说明 (5)第一节编制依据5第一节方案编制及施工组织原则5第一节本工程所采用的技术规范5工程概况 (8)第一节概况总述8第一节工程特点12第一节工程招标要求及范围12总体部署 (12)第一节项目管理目标规划12第一节施工组织总体设想13第一节主要施工顺序及流程安排13第一节施工阶段安排14第一节施工区域划分14第一节主要施工方案选择14项目管理组织机构 (16)第一节组织机构的设置16第一节主要管理人员素质配置17第一节项目经理部的管理职能19第一节公司在项目管理中的职能19施工准备工作 (20)第一节组织准备工作20第一节技术准备工作20第一节现场准备工作21第一节资源准备工作22第一节主要周转材料组织计划25第一节施工用电、用水计划26施工总平面布置 (28)第一节平面布置内容28第一节平面布置原则28第一节施工临时设施设置28第一节施工道路设置29第一节施工机械布置30第一节施工水电及排水布置30第一节施工总平面布置图30主要施工技术措施及方法 (31)第一节工程测量控制施工31第一节土建工程施工方案34第一节锅炉系统安装105第一节焚烧炉、进料斗安装166第一节汽轮发电机组安装方案172第一节液压润滑系统安装176第一节行车安装方案183第一节雾化塔制作安装(包含烟囱管道)188第一节布袋除尘器安装192第一节输灰、输渣系统及各种风机安装196第一节电气自动化仪表196第一节消防系统安装213项目试运行管理 (230)第一节试车安全要求230第一节试车前的准备及确认230质量保证措施 (231)第一节质量目标231第一节质量保证组织机构231第一节质量控制体系232第一节质量管理制度234第一节工程质量检验236第一节质量保证措施236项目进度管理 (237)第一节进度计划237第一节进度计划237第一节进度控制238项目成本管理 (239)第一节管理内容和要求239第一节降低成本保证措施240安全、职业健康与环境保护管理 (241)第一节安全目标241第一节安全保证组织机构及主要职责241第一节安全管理制度及办法242项目资源管理 (243)第一节项目资源管理原则243第一节人力资源管理244第一节设备材料管理244第一节机具管理244第一节技术管理245第一节资金管理245施工沟通管理 (245)第一节施工协调管理的主要内容245第一节施工协调管理的主要方法246第一节施工协调管理的组织关系246第一节施工项目部近外层关系的协调246第一节项目经理部与远外层关系的协调247项目合同管理 (247)第一节总承包合同管理247第一节分包合同管理248新技术的应用及合理化建议 (249)第一节新技术、新工艺的应用249第一节新型建筑材料的运用249创优规划及保证措施 (250)第一节创优工程计划250第一节创优工程措施250管理制度汇编 (253)第一节福州**垃圾处理厂工程项目部组织机构图253第一节工程目标253第一节进场管理办法254第一节材料管理制度254第一节询价材料255第一节生产设备管理制度255第一节技术管理制度257第一节质量管理制度258第一节进度控制制度260第一节信息管理办法261第一节项目部劳动纪律管理办法263第一节项目部财产管理办法264第一节配电室运行操作管理办法264第一节施工管理及考核办法264第一节安全文明施工管理考核办法265第一节施工现场治安管理考核办法268编制说明第一节编制依据(1) 福州**垃圾焚烧发电厂工程招标文件;(2) 由**钢铁集团设计院设计的本工程初步设计方案及图纸;(3) 中华人民共和国颁布的现行建筑结构和建筑施工的有关规程、规范及验评标准;(4) 建设部颁发的《建设工程施工现场管理规定》;(5) 国家和地方颁布的现行相关行业技术标准;(6) 本公司的企业标准;本公司颁发的《质量手册》、《程序文件》和《项目管理文件》;(7) 现场和周边的实际踏勘情况;(8) 国家颁布的现行施工技术规范(相关规范清单详本方案附表)。
1.编制依据1.1《电力建设施工技术管理规定》1.2《火力发电工程施工组织设计导则》1.3***粉煤灰综合利用工程施工项目施工合同1.4***粉煤灰综合利用工程施工图1.5施工组织设计大纲1.6程序文件1.7《电力建设安全施工管理规定》1.8《火电施工质量检验评定标准》1.9《电力建设施工及验收技术规定》1.10《电力建设安全工作规程》1.11GB/T19000系列质量标准2.工程概况2.1工程简介某地钢铁(集团)有限责任公司是某省省的重点企业,也是西北地区最大的钢铁联合企业。
***粉煤灰综合利用工程规模:建设蒸压粉煤灰砖3500万块/年,加气砼制品(06级)50000㎡/年,粉煤灰处理量64745t/年的综合利用生产线及其配套公辅设施,生产线粉煤灰年袋装能力大于15万吨,公辅配套设施满足生产线扩建后粉煤灰处理量大于140175吨/年的需要。
本工程分室内电气安装工程及室外通讯、10KV输电线路工程。
2.2主要工程量10KV输电线路安装工程及通讯系统安装;成品栈桥、切割工段、压砖工段、静养室滑触线安装;配电室变压器、低压配电屏安装及其母线配置安装;粉煤灰室内电气设备安装、埋管及接地安装及配料楼电缆桥架、电气设备安装及电缆敷设。
序号名称型号规格单位数量1电力变压器S9-1000/10/0.4台12低压配电盘GGD3面173自动跟踪无功补偿屏GGJ2-01面14接地元钢米705接地极电标-02处36电缆钢管米50007砼电杆15米、12米根168电力线路LGJ120米25309电力电缆米800010控制电缆米1400011电缆桥架米25012通讯电缆米85013构件吨114铁壳开关HH系列个415角钢滑线米45016起吊设施台417母线桥套118计算机专用接地极电标-02改处12.3工程设计本工程设计由某地钢铁(集团)公司设计院承担。
3施工组织机构(附图一)4施工进度计划4.1进度计划(附图三)4.2保证施工进度的措施4.2.1采用先进的工业管理软件进行工期动态控制。
XX能源有限公司XX垃圾焚烧发电厂安装工程投标文件(技术标)XX建设工程集团有限公司目录第一章工程概况简述 (1)第一节工程概况 (1)第二节工程特点分析 (5)第三节工程实施条件 (6)第二章方案编制依据 (7)第三章施工总体部署 (9)第四章劳动力安排计划 (12)第五章投入的主要施工机械设备情况及进场计划 (13)第六章施工平面布置与管理 (15)第七章各工序协调措施 (21)第八章各分部分项工程施工方案 (25)第一节锅炉安装施工工艺 (25)第二节汽机发电机组安装工艺 (66)第三节电气安装方案 (90)第四节热控安装方案 (106)第五节设备调试方案 (115)第九章确保工程质量的技术组织措施 (140)第十章确保安全生产的技术组织措施 (159)第十一章确保文明施工的技术组织措施 (161)第一节文明施工目标 (161)第二节标化文明施工要求 (161)第三节文明施工管理措施 (163)第四节场容管理措施 (164)第五节环境卫生管理 (164)第六节噪音的控制 (164)第十二章施工总进度计划及工期保证措施 (166)第一节里程碑进度计划 (166)第二节工程施工网络计划安排 (167)第十三章工期保证的措施 (168)第十四章职业安全卫生和环境管理、保卫、消防管理及保证措施 (173)第十五章施工现场维护措施 (191)第十六章冬雨季施工措施 (192)第十七章项目管理机构配备情况 (198)第一节项目经理简历表 (198)第二节项目副经理简历表 (199)第三节项目技术负责人简历表 (200)第四节项目管理机构配备清况表 (201)第五节项目管理机构配备情况辅助说明资料 (202)第一章工程概况简述第一节工程概况1、项目名称:XX能源有限公司XXX垃圾焚烧发电厂安装工程2、工程地点:XX垃圾焚烧发电厂3、工程项目发包范围:本工程发包范围为XX能源有限公司新建XXX垃圾焚烧发电厂工程项目的安装部分,建设规模为四套(4×65t/h)循环流化床垃圾焚烧锅炉、三套(3×15MW)凝气式机组以及与之相配套的主辅生产系统的安装、调试等工作.主要单位工程但不限于以下内容:根据电厂各主要生产和辅助生产工艺系统的特点将电站安装工程划分为10个单位工程,即:(1)、锅炉及辅助系统;(2)、汽轮发电机组及辅助系统;(3)、电气系统;(4)、热工自动化系统;(5)、垃圾输送处理及其辅助系统;(6)、燃煤系统;(7)、公用(水工)系统;(8)、化学水处理系统的安装.(9)、保温防腐。
垃圾焚烧发电厂建筑安装工程锅炉专业施工组织设计一、项目概况二、施工组织设计目标与原则1.目标:确保垃圾焚烧发电厂锅炉专业施工过程中的安全、质量和进度;2.原则:(1)科学合理:根据设计要求和施工特点,制定施工方案;(2)经济合理:确保施工过程中资源的最佳利用,减少浪费;(3)灵活性:根据工程实际情况及时调整施工方案;(4)安全环保:保证施工过程中的安全性和环境保护。
三、施工准备工作1.组织编制:安排专业队伍,包括施工人员、监理人员和安全人员等;2.设备采购:根据施工需要,采购符合质量要求的设备和工具;3.材料采购:根据设计要求,采购符合标准的锅炉专业施工所需的材料;4.建立施工现场:针对施工现场,建立安全、整洁的工作环境。
四、施工方案与施工方法1.施工方案:根据设计要求及现场情况,制定垃圾焚烧发电厂锅炉专业施工方案,包括工作序列、施工工艺、施工流程等;2.施工方法:根据施工方案,确定合适的施工方法,如拆除旧设备、焊接工艺、管道安装等。
五、施工任务划分与作业程序1.施工任务划分:根据施工方案,将整个施工过程划分为不同的任务,明确责任;2.作业程序:根据施工方案,确定每一道工序的作业程序,包括工序之间的衔接和协调。
六、施工管理1.施工进度管理:制定施工计划,监督施工进度,确保施工按计划进行;2.施工质量管理:建立质量监控体系,对施工过程中的每个环节进行质量检测;3.安全管理:制定施工安全管理制度,确保施工过程中的安全;4.环境保护管理:严格按照环境保护要求进行施工,确保不对环境造成污染。
七、施工组织设计的内容及要求1.施工组织设计的内容:(1)施工单位的组织设置;(2)施工方案和施工方法;(3)施工任务划分和作业程序;(4)施工管理措施;(5)安全生产和环境保护措施。
2.施工组织设计的要求:(1)简明性:对施工各环节进行明确、简明的说明,方便施工人员操作;(2)可行性:施工方案要符合实际情况,易于实施;(3)专业性:针对锅炉专业的施工特点,制定专业的施工方案和方法;(4)安全性:考虑施工过程中的安全风险,制定相应的安全措施;(5)环保性:重视环境保护,落实相应的环保措施。
目录第一章编制说明 (5)第1节编制依据 (5)第2节方案编制及施工组织原则 (5)第3节本工程所采用的技术规范 (5)第二章工程概况 (8)第1节概况总述 (8)第2节工程特点 (12)第3节工程招标要求及范围 (12)第三章总体部署 (13)第1节项目管理目标规划 (13)第2节施工组织总体设想 (13)第3节主要施工顺序及流程安排 (14)第4节施工阶段安排 (14)第5节施工区域划分 (15)第6节主要施工方案选择 (15)第四章项目管理组织机构 (17)第1节组织机构的设置 (17)第2节主要管理人员素质配置 (18)第3节项目经理部的管理职能 (20)第4节公司在项目管理中的职能 (20)第五章施工准备工作 (21)第1节组织准备工作 (21)第2节技术准备工作 (21)第3节现场准备工作 (22)第4节资源准备工作 (23)第5节主要周转材料组织计划 (27)第6节施工用电、用水计划 (27)第六章施工总平面布置 (29)1第1节平面布置内容 (29)第2节平面布置原则 (30)第3节施工临时设施设置 (30)第4节施工道路设置 (31)第5节施工机械布置 (31)第6节施工水电及排水布置 (31)第7节施工总平面布置图 (32)第七章主要施工技术措施及方法 (33)第1节工程测量控制施工 (33)第2节土建工程施工方案 (36)第3节锅炉系统安装 (112)第4节焚烧炉、进料斗安装 (179)第5节汽轮发电机组安装方案 (185)第6节液压润滑系统安装 (189)第7节行车安装方案 (197)第8节雾化塔制作安装(包含烟囱管道) (202)第9节布袋除尘器安装 (206)第10节输灰、输渣系统及各种风机安装 (210)第11节电气自动化仪表 (210)第12节消防系统安装 (229)第八章项目试运行管理 (247)第1节试车安全要求 (247)第2节试车前的准备及确认 (248)第九章质量保证措施 (248)第1节质量目标 (248)第2节质量保证组织机构 (248)第3节质量控制体系 (249)第4节质量管理制度 (251)第5节工程质量检验 (253)2第6节质量保证措施 (253)第十章项目进度管理 (254)第1节进度计划 (254)第2节进度计划 (254)第3节进度控制 (255)第十一章项目成本管理 (257)第1节管理内容和要求 (257)第2节降低成本保证措施 (257)第十二章安全、职业健康与环境保护管理 (258)第1节安全目标 (258)第2节安全保证组织机构及主要职责 (259)第3节安全管理制度及办法 (259)第十三章项目资源管理 (261)第1节项目资源管理原则 (261)第2节人力资源管理 (261)第3节设备材料管理 (261)第4节机具管理 (262)第5节技术管理 (262)第6节资金管理 (262)第十四章施工沟通管理 (263)第1节施工协调管理的主要内容 (263)第2节施工协调管理的主要方法 (263)第3节施工协调管理的组织关系 (263)第4节施工项目部近外层关系的协调 (264)第5节项目经理部与远外层关系的协调 (265)第十五章项目合同管理 (265)第1节总承包合同管理 (265)第2节分包合同管理 (266)第十六章新技术的应用及合理化建议 (266)3第1节新技术、新工艺的应用 (267)第2节新型建筑材料的运用 (267)第十七章创优规划及保证措施 (267)第1节创优工程计划 (267)第2节创优工程措施 (268)第十八章管理制度汇编 (271)第1节 *****垃圾处理厂工程项目部组织机构图 (271)第2节工程目标 (271)第3节进场管理办法 (271)第4节材料管理制度 (272)第5节询价材料 (273)第6节生产设备管理制度 (273)第7节技术管理制度 (275)第8节质量管理制度 (276)第9节进度控制制度 (278)第10节信息管理办法 (279)第11节项目部劳动纪律管理办法 (281)第12节项目部财产管理办法 (282)第13节配电室运行操作管理办法 (282)第14节施工管理及考核办法 (283)第15节安全文明施工管理考核办法 (283)第16节施工现场治安管理考核办法 (286)4编制说明第一节编制依据(1) *****垃圾焚烧发电厂工程招标文件;(2) 由**钢铁集团设计院设计的本工程初步设计方案及图纸;(3) 中华人民共和国颁布的现行建筑结构和建筑施工的有关规程、规范及验评标准;(4) 建设部颁发的《建设工程施工现场管理规定》;(5) 国家和地方颁布的现行相关行业技术标准;(6) 本公司的企业标准;本公司颁发的《质量手册》、《程序文件》和《项目管理文件》;(7) 现场和周边的实际踏勘情况;(8) 国家颁布的现行施工技术规范(相关规范清单详本方案附表)。

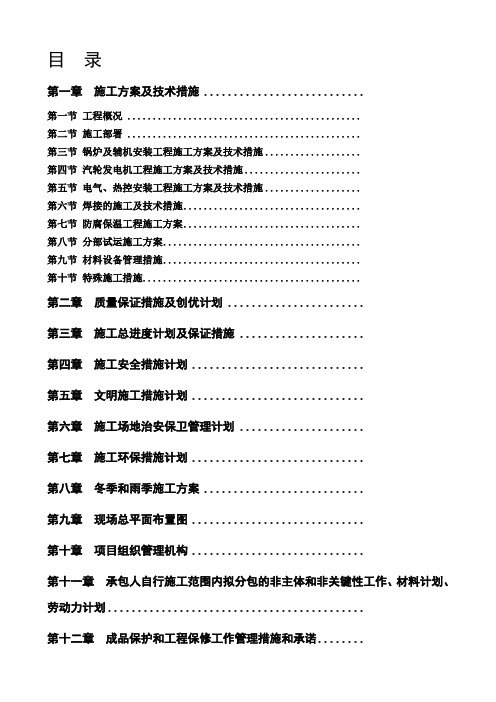

目录第一章施工方案及技术措施 ...........................第一节工程概况 ..............................................第二节施工部署 ..............................................第三节锅炉及辅机安装工程施工方案及技术措施...................第四节汽轮发电机工程施工方案及技术措施.......................第五节电气、热控安装工程施工方案及技术措施...................第六节焊接的施工及技术措施...................................第七节防腐保温工程施工方案...................................第八节分部试运施工方案.......................................第九节材料设备管理措施.......................................第十节特殊施工措施...........................................第二章质量保证措施及创优计划 .......................第三章施工总进度计划及保证措施 .....................第四章施工安全措施计划.............................第五章文明施工措施计划.............................第六章施工场地治安保卫管理计划 .....................第七章施工环保措施计划.............................第八章冬季和雨季施工方案 ...........................第九章现场总平面布置图.............................第十章项目组织管理机构.............................第十一章承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划、劳动力计划...........................................第十二章成品保护和工程保修工作管理措施和承诺........第十三章紧急情况处理措施、预案及抵抗风险的措施......第十四章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案.................................................第十五章发包人、监理人及设计人的配合................第十六章招标文件规定的其他 .........................第一章施工方案及技术措施第一节工程概况1.1工程名称:1.2工程工期:365天,2016年5月20日至2017年5月20日。
目录第一章编制说明.5第1节编制依照.5第2节方案编制及施工组织原则.5第3节本工程所采纳的技术规范.5第二章工程概略.8第1节概略总述.8第2节工程特色.12第3节工程招标要求及范围.12第三章整体部署.13第1节项目管理目标规划.13第2节施工组织整体假想.13第3节主要施工次序及流程安排.14第4节施工阶段安排.14第5节施工地区区分.15第6节主要施工方案选择.15第四章项目管理组织机构.17第1节组织机构的设置.17第2节主要管理人员素质配置.18第3节项目经理部的管理职能.20第4节公司在项目管理中的职能.20第五章施工准备工作.21第1节组织准备工作.21第2节技术准备工作.21第3节现场准备工作.22第4节资源准备工作.23第5节主要周转资料组织计划.27第6节施工用电、用水计划.27第六章施工总平面部署.291第1节平面部署内容.29第2节平面部署原则.30第3节施工暂时设备设置.30第4节施工道路设置.31第5节施工机械部署.31第6节施工水电及排水部署.31第7节施工总平面部署图.32第七章主要施工技术举措及方法.33第1节工程丈量控制施工.33第2节土建工程施工方案.36第3节锅炉系统安装.112第4节焚烧炉、进料斗安装.179第5节汽轮发电机组安装方案.185第6节液压润滑系统安装.189第7节行车安装方案.197第8节雾化塔制作安装(包含烟囱管道).202第9节布袋除尘器安装.206第10节输灰、输渣系统及各样风机安装.210第11节电气自动化仪表.210第12节消防系统安装.229第八章项目试运行管理.247第1节试车安全要求.247第2节试车前的准备及确认.248第九章质量保证举措.248第1节质量目标.248第2节质量保证组织机构.248第3节质量控制系统.249第4节质量管理制度.251第5节工程质量查验.2532第6节质量保证举措.253第十章项目进度管理.254第1节进度计划.254第2节进度计划.254第3节进度控制.255第十一章项目成本管理.257第1节管理内容和要求.257第2节降低成本保证举措.257第十二章安全、职业健康与环境保护管理.258第1节安全目标.258第2节安全保证组织机构及主要职责.259第3节安全管理制度及方法.259第十三章项目资源管理.261第1节项目资源管理原则.261第2节人力资源管理.261第3节设备资料管理.261第4节机具管理.262第5节技术管理.262第6节资本管理.262第十四章施工交流管理.263第1节施工协调管理的主要内容.263第2节施工协调管理的主要方法.263第3节施工协调管理的组织关系.263第4节施工项目部近外层关系的协调.264第5节项目经理部与远外层关系的协调.265第十五章项目合同管理.265第1节总承包合同管理.265第2节分包合同管理.266第十六章新技术的应用及合理化建议.2663第1节新技术、新工艺的应用.267第2节新式建筑资料的运用.267第十七章创优规划及保证举措.267第1节创优工程计划.267第2节创优工程举措.268第十八章管理制度汇编.271第1节*****垃圾办理厂工程项目部组织机构图271第2节工程目标.271第3节进场管理方法.271第4节资料管理制度.272第5节询价资料.273第6节生产设备管理制度.273第7节技术管理制度.275第8节质量管理制度.276第9节进度控制制度.278第10节信息管理方法.279第11节项目部劳动纪律管理方法.281第12节项目部财富管理方法.282第13节配电室运行操作管理方法.282第14节施工管理及考查方法.283第15节安全文明施工管理考查方法.283第16节施工现场治安管理考查方法.2864编制说明第一节编制依照(1)*****垃圾焚烧发电厂工程招标文件;(2)由**钢铁公司设计院设计的本工程初步设计方案及图纸;(3)中华人民共和国公布的现行建筑结构和建筑施工的有关规程、规范及验评标准;(4)建设部颁发的《建设工程施工现场管理规定》;(5)国家和地方公布的现行有关行业技术标准;(6)本公司的公司标准;本公司颁发的《质量手册》、《程序言件》和《项目管理文件》;(7)现场和周边的实质踏勘状况;(8)国家公布的现行施工技术规范(有关规范清单详本方案附表)。
上海城建市政工程(集团)公司湖北省电力建设第二工程公司联合体二〇一三年三月六日目录第一章工程概况 (1)第一节、工程简况 (1)第二节主要工程范围 (3)第二章施工组织机构及人员配备计划 (3)第一节项目部组织机构图 (3)第二节拟投入的主要施工机械设备表 (4)第三节劳动力配备计划表 (4)第三章施工综合进度计划 (4)第一节概述 (4)第二节施工图纸、设备交付计划 (4)第三节里程碑工期计划 (4)第四节施工综合进度计划 (5)第五节施工进度保证措施 (5)第六节施工准备 (8)第四章施工总平面布置 (8)第一节施工总平面布置慨况 (8)第五章施工力能供应 (8)第一节施工用电 (8)第二节施工用水 (9)第三节施工通讯 (9)第六章主要施工方案及措施 (9)第一节建筑施工方案 (9)一、测量施工方案 (9)二、基坑围护方案 (12)三、土方施工方案 (13)四、主厂房基础施工 (14)五、锅炉基础施工 (16)六、上部结构施工 (17)八、大体积混凝土施工方案 (33)九、大钢筋(16MM以上)连接方案 (36)十、建筑钢结构施工方案 (38)十一、装饰装修施工 (43)十二、高架桥施工 (49)十三、给排水、管道系统施工 (52)第二节机务专业施工方案与措施 (68)一、锅炉专业主要施工方案 (68)二、汽机专业主要施工方案 (83)第三节电气专业施工方案与措施 (100)一、电气施工程序框图 (100)二、主要施工措施 (100)第四节热工专业施工方案与措施 (113)一、热工施工说明及程序框图 (113)二、实现精品工程的质量保证措施及主要质量目标 (113)三、设备、材料管理 (116)四、隐蔽工程管理 (116)五、热控安装闪光点 (116)六、工期保证措施 (116)七、半成品及成品保护措施 (117)八、DCS系统安装技术措施 (117)九、热控仪表盘安装技术措施 (118)十、就地仪表安装技术措施 (119)十一、热工仪表管安装技术措施 (120)十二、电缆托盘安装及保护管安装技术措施 (122)十三、电缆敷设技术措施 (123)十四、电动、气动执行器安装技术措施 (125)十五、热控仪表试验室校验技术措施 (125)十六、电动门调试技术措施 (127)十七、PLC调试技术措施 (128)第五节焊接施工方案 (129)一、焊接工程总体质量目标 (129)二、焊接人力资源控制 (130)三、焊接质量保证措施 (130)四、焊接技术管理措施 (130)五、焊接工艺 (131)六、质量预控措施 (133)七、焊接材料管理 (134)八、职业安全健康与环境管理目标 (134)第六节金属监督方案 (135)一、金属监督的独立性 (135)二、监督、检测方法 (135)三、无损检验 (135)四、理化检验 (136)二、雨季施工措施 (141)三、夏季高温季节施工措施 (142)四、防台防汛施工措施 (142)第七章质量管理 (144)第一节质量方针及质量目标 (144)一、质量方针 (144)二、质量目标 (144)第二节质量管理体系及组织机构 (146)一、公司质量管理体系简介 (146)二、公司质量管理体系文件结构概述 (146)三、本工程质量管理体系 (146)第三节质量标准及管理制度 (147)第四节质量保证措施 (152)一、创精品样板工程 (152)二、工程质量控制措施 (153)三、土建试验工作质量的控制规划 (156)四、金属检验工作质量的控制措施 (160)五、设备、材料质量控制措施 (164)六、控制质量通病的措施 (166)七、达标创优措施 (199)第八章职业健康安全及环境保护 (205)第一节职业健康安全及环境管理方针 (205)第二节安全、环境目标 (205)第三节职业健康安全与环境管理体系及网络 (206)第四节职业健康安全及环境管理保证措施 (206)一、安全管理措施 (206)二、环境保护 (211)第五节文明施工管理及组织机构 (211)一、文明施工管理 (211)二、文明施工管理组织机构 (213)第六节环保与环卫管理 (213)一、卫生管理 (213)二、污染控制 (213)三、“渣土垃圾”处置措施 (214)第九章工程管理 (215)第一节工程管理 (215)二、工程技术资料的要求及内容 (217)三、其它要求 (218)第四节、合同管理 (219)(一)在EXP中建立工程及其使用环境 (219)(二)费用管理 (219)(三)合同与采购(合同)订单管理 (220)(四)进度款及货款支付管理 (220)(五)变更管理与变更 (220)第五节物资管理 (221)一、物资管理范围 (221)二、材料管理 (221)三、仓储管理 (223)第六节文明施工管理 (225)一、施工总平面模块化管理 (225)二、办公区、生活区 (225)三、文明施工、环境保护设施 (225)第十章工程P3E/C管理 (228)第一节工程计划管理实现方式 (228)一、P3E/C软件实现多级进度计划共存的方法 (228)二、工程进度计划 (228)三、工程项目分解 (228)四、工程资源计划 (229)五、工程成本计划 (229)六、目标工程计划 (229)七、工程信息 (229)八、工程计划管理级别 (229)第二节本工程P3E/C软件管理范围 (230)第三节P3E/C软件的管理深度 (230)一、进度的量化管理--项目分解 (230)二、工程进度计划分析和控制 (231)三、STOCC系统移交调试管理 (233)第四节P3E/C管理实施细则目的 (234)第五节P3E/C软件使用情况介绍 (234)第十一章施工总承包管理、施工协调配合措施 (235)第一节协调方式 (235)第二节与业主的配合、协调措施 (235)第三节与设计单位的工作协调 (236)第四节与监理工程师的工作协调 (236)第五节与专业分包单位的工程管理、配合和协调措施 (237)附表一:主要施工机械及设备配置与供应计划附表二:劳动力配置计划附表三:施工图纸交付计划附表四:材料设备到场计划附表五:南京市垃圾处理厂工程工期进度计划图附表六:施工总平面布置图第一章工程概况第一节、工程简况本工程为南京环境再生能源有限公司投资新建江北静脉产业园焚烧发电厂垃圾坑支护工程,拟建工程位于南京市浦口区星甸街道万隆居委会,络洼队以北,董庄队以南。
前言随着社会经济的发展,人们生活水平的不断提高,产生的生活垃圾不断增加,其污染问题日趋严重,已成为人类社会的一大公害。
生活垃圾的处理也成为世界各国面临急需解决的突出问题,生活垃圾焚烧发电应运而生。
由光大环保能源(XX)有限公司投资建设的XX市第二生活垃圾综合处理厂(焚烧发电厂)项目是XX市重点工程和改善城市环境的民生工程。
项目建成后年处理生活垃圾66.7万吨,平均日处理能力2000吨,将为XX市经济建设做出积极贡献的同时,也将促进XX市生活垃圾无害化、减量化和资源化处理,为清洁城市、保护环境做出巨大的贡献。
本施工组织设计将以科学的施工组织、优化的施工程序、先进可行的施工方法、有效的技术组织措施,力求用最短的工期、优良的工程质量、优质高效的服务、实现确保“泰山杯”誓夺“鲁班奖”工程质量目标,使建设项目尽快发挥其社会效益。
第一章编制依据、原则第一节编制依据1、XX生活垃圾焚烧发电厂安装工程招标文件。
2、《火力发电工程施工组织设计导则》2002版。
3、我国现行与该工程有关的施工验收规范、规程和标准:《电力建设安全工作规程》DL5009.1-2002;《电力建设安全健康与环境管理工作规定》2002版;《生活垃圾焚烧处理工程技术规范》 CJJ-90-2002 ;《生活垃圾焚烧污染物控制标准》 GB18485-2001;《电力建设工程质量监督检查典型大纲》电建质监(2005);《电力建设工程质量监督检查典型大纲》电建质监(2009)《生活垃圾焚烧炉》 CJ-T118-2000,建设部;《蒸汽锅炉安全技术监察规程》劳部发(1996)276号;《电力工业锅炉压力容器监察规程》DL612-1996;《压力容器安全技术监察规程》TSG R0004-2009;《火力发电厂金属技术监督规程》DL438-2000;《电力建设施工及验收技术规范》各相关篇;《火力发电厂焊接技术规程》DL/T869-2004《火电施工质量检验及评定标准》焊接篇(1996)《电力建设施工质量验收及评价规程》DL/T5210-2009各相关篇;《电气装置安装工程质量检验及评定规程》DL/5161.(1~17)-2002 《电气装置设备交接试验标准》GB50150-2006;《电力建设消除施工质量通病守则(建质[1995]140号)》;《火力发电建设工程启动试运及验收规程》DL/T5437-2009;《工程建设标准强制性条文》电力工程部分(2006版);《火力机组达标投产考核标准》(2001版);《建筑工程施工质量验收规范》各有关篇。
生活垃圾焚烧发电厂项目施工组织设计)1.项目背景2.项目规模该项目的规模是每日处理3000吨生活垃圾,建设一个500MW的电厂。
项目包括垃圾转运站、垃圾焚烧炉、发电设备、废气处理系统、渣滓处理设备以及配套的供电网络等。
为了保证项目能够按时完成并达到设计要求,需要进行合理的施工组织设计。
以下是项目施工组织设计的内容:3.1项目组织结构根据项目规模和要求,项目组织结构应包括项目经理、施工经理、技术负责人、安全负责人、质量负责人等职位。
项目组织结构应清晰明确,各职责岗位应明确责任和权限。
3.2施工周期安排根据项目的规模和工程量,制定合理的施工周期安排。
将整个项目划分为若干个施工阶段,并设定每个阶段的时间节点和目标。
在设计施工周期时要充分考虑天气因素和设备运输安排等相关因素,确保施工的连续性和效率。
3.3人员调配根据项目需要,合理调配各项人员资源。
对于技术要求较高的岗位,要确保有足够的专业技术人员参与。
对于普通劳动力的调配,要合理规划施工进度和强度,确保施工过程的平衡和稳定。
3.4资源配置根据项目需求,合理配置施工所需的物资和设备资源。
包括建筑材料、施工机械设备、劳动保护设备等。
确保施工过程中物资供应充足,设备运行稳定可靠。
3.5安全质量管理制定项目的安全、质量管理计划。
包括监测施工场地的安全隐患,如地质灾害、施工现场排水等;制定工程质量验收标准,监督施工过程中的质量控制和管理。
3.6环境保护措施项目施工过程中必须严格遵守环境保护法律法规,制定环境保护措施,控制和减少对周边环境的污染。
包括废气处理设备的安装和运行,渣滓的合理处置等。
4.施工方案基于以上施工组织设计内容,制定出详细的施工方案。
施工方案要包括各个施工阶段的具体任务和工作安排,工期计划和目标,人员调动计划,资源配置计划,安全质量管理方案和环境保护措施等。
5.总结生活垃圾焚烧发电厂项目的施工组织设计是确保项目按质按时按量完成的基础。
通过合理规划项目组织结构、施工周期安排、资源配置以及安全、质量和环境保护措施,能够提高施工效率和质量,最大限度地减少对环境的影响。
垃圾焚烧发电厂机电设备安装工程施工组织设计一、项目概况:该项目是一座垃圾焚烧发电厂的机电设备安装工程,该发电厂总装机容量为XXXMW,是一个环保型的能源利用项目。
本项目施工周期为XXX天,施工资金为XXX万元。
二、施工组织架构设计:1.组织架构:(1)总监理工程师:负责项目的全面指导和监督。
(2)施工经理:负责项目的实际施工工作,组织施工队伍,协调施工进度。
(3)机电工程师:负责机电设备的安装和调试工作。
(4)土建工程师:负责土建工程的协调和施工质量控制。
(5)安全员:负责安全管理工作,确保施工过程中的安全。
2.工作任务分配:(1)总监理工程师:负责制定施工方案和施工计划。
(2)施工经理:负责施工现场的组织和协调。
(3)机电工程师:负责机电设备的安装和调试。
(4)土建工程师:负责土建工程的施工和质量控制。
(5)安全员:负责安全管理和事故预防。
三、施工步骤:1.准备工作:(1)制定施工方案和施工计划。
(2)组织采购机电设备和土建材料。
(3)组织施工队伍,对施工人员进行培训和安全教育。
2.安装机电设备:(1)按照施工方案进行设备安装,包括机械设备和电气设备。
(2)严格按照设备安装标准和操作规程进行安装。
3.调试机电设备:(1)逐项对机电设备进行调试,确保设备正常运行。
(2)对设备进行质量检验,并进行相应的修正和改进。
4.完成土建工程:(1)按照土建方案进行施工,包括土方开挖、基础浇筑等工序。
(2)质量控制,确保土建工程符合要求。
5.施工安全管理:(1)制定安全管理制度,确保施工过程的安全。
(2)定期进行安全教育和培训,加强安全意识。
四、施工管理措施:1.资源管理:(1)合理分配施工人员和物资,确保施工进度。
(2)管理机电设备和土建材料的供应和使用。
2.质量管理:(1)建立质量管理制度,严格按照标准和规范进行施工。
(2)加强工艺技术控制,确保质量符合要求。
3.安全管理:(1)制定安全管理制度,加强安全教育和培训。
目录第一章施工方案及技术措施..........................................第一节工程概况................................................................ 第二节施工部署................................................................ 第三节锅炉及辅机安装工程施工方案及技术措施.................................... 第四节汽轮发电机工程施工方案及技术措施........................................ 第五节电气、热控安装工程施工方案及技术措施.................................... 第六节焊接的施工及技术措施.................................................... 第七节防腐保温工程施工方案.................................................... 第八节分部试运施工方案........................................................ 第九节材料设备管理措施........................................................ 第十节特殊施工措施............................................................ 第二章质量保证措施及创优计划......................................第三章施工总进度计划及保证措施....................................第四章施工安全措施计划............................................第五章文明施工措施计划............................................第六章施工场地治安保卫管理计划....................................第七章施工环保措施计划............................................第八章冬季和雨季施工方案..........................................第九章现场总平面布置图............................................第十章项目组织管理机构............................................第十一章承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划、劳动力计划..........................................................第十二章成品保护和工程保修工作管理措施和承诺......................第十三章紧急情况处理措施、预案及抵抗风险的措施....................第十四章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案................................................................第十五章发包人、监理人及设计人的配合..............................第十六章招标文件规定的其他........................................第一章施工方案及技术措施第一节工程概况1.1工程名称:1.2工程工期:365天,2019年5月20日至2019年5月20日。
生活垃圾焚烧发电厂项目施工组织设计)摘要
本文重点介绍生活垃圾焚烧发电厂施工组织设计,其分为总体设计、
管理结构设计、协调机制设计、现场管理等四个部分。
总体设计包括人员
组织、责任分工、施工管理等;管理结构设计包括时间分配、物资分配等;协调机制设计包括质量保证评审机制、安全管理机制等;现场管理包括现
场施工安排、工程进度控制等。
施工组织设计的最终目的是保证项目安全、高效的完成。
关键词:生活垃圾焚烧发电厂;施工组织设计;总体设计;协调机制
设计
1 Introduction
随着全球化的趋势,生活垃圾焚烧发电厂的建设正在不断发展和完善。
施工组织设计是确保项目安全、高效完成的重要一步。
施工组织设计主要
包括总体设计、管理结构设计、协调机制设计和现场管理等四个部分。
本
文通过对这四个部分的详细分析,为生活垃圾焚烧发电厂的施工组织设计
提供技术支持,以保证项目安全、有效的完成。
2 Overall Design
2.1 PersonnelOrganization
特别是城市垃圾焚烧发电厂,部分施工场地可能位于市中心,因此,
施工组织设计应根据实际情况积极组织人员,尽量减少对市民的影响,以
确保施工工作的安全有序开展。
垃圾焚烧发电厂机电设备安装工程施工组织设计精品一、工程概况垃圾焚烧发电厂机电设备安装工程是为了将垃圾焚烧产生的热能转化为电能而进行的设备安装工程。
工程总面积为XXX平方米,主要包括锅炉设备、发电设备、控制设备等。
整个工程分为前期准备、设备安装、调试等多个阶段进行。
二、施工组织体系1.项目经理及其职责项目经理负责工程的施工组织、协调、实施和质量控制,负责向上级汇报工程进展情况等。
具体职责如下:(1)组织编制施工组织设计、施工方案等文件;(2)负责组织施工过程中的施工计划编制和调整;(3)协调解决施工过程中的技术问题,提出合理化建议;(4)组织施工现场的协调配合,确保施工顺利进行;(5)负责组织施工现场的安全和环保工作。
2.技术部门及其职责技术部门主要负责工程的技术支持和质量控制,具体职责如下:(1)负责组织编制工程的技术文件,制定施工工艺和方法;(2)技术支持,解决施工中的技术问题;(3)参与施工过程中的质量检查和控制;(4)协助项目经理完成相关工作。
3.施工队伍及其职责施工队伍是工程施工的主要力量,负责具体的施工操作和人员管理,具体职责如下:(1)按照施工组织设计和施工方案进行施工作业;(2)负责协调本队人员之间的工作关系,确保施工任务按时完成;(3)配合技术部门进行质量检查和控制;(4)配合安全、环保等部门进行工作,确保施工现场的安全和环保。
三、施工过程及注意事项1.前期准备(1)进行现场勘查,确定施工范围和条件;(2)制定施工组织设计和施工方案;(3)进行必要的施工前培训,确保人员具备相关技能和知识。
2.设备安装(1)按照施工图纸和规范要求进行设备安装;(2)确保设备安装牢固可靠,符合安全要求;(3)参与设备调试和试运行。
3.调试与试运行(1)在设备安装完成后,进行设备的调试和试运行,确保设备运行正常;(2)检查设备的各项参数,确保符合规范要求;(3)进行阶段性的试运行,解决出现的问题。
4.安全与环保(1)施工过程中,严格遵守工程安全规定,做好施工现场的安全防护;(2)配合环保部门做好施工现场的环保工作,确保环境不受污染;(3)进行施工过程的安全、环保培训,提高施工人员的安全、环保意识。
垃圾发电⼚⼯程电⽓施⼯组织设计1 ⼯程概况及特点1.1 ⼯程概述本⼯程建设规模为“1炉1机”配置,即配置1台处理能⼒为500t/d的机械炉排焚烧炉,配置1 台15MW 的发电机组,⽇处理⽣活垃圾500吨。
电⼚内对⼀期110/10kV 升压站进⾏改造(线变组接线⽅式改为单母线接线⽅式)。
10kV采⽤单母线接线,经⼀台容量为16MVA主变升压⾄110kV,110kV 采⽤单母线接线,经原⼀期110kV 并⽹线接⼊当地电⼒系统变电站。
110kV主变布置在⼚区110kV升压站附近⾼压⼚⽤电电压采⽤10kV⼀级电压(母线电压10.5kV),电源引⾃发电机母线,发电机母线出⼝安装有发电机出⼝断路器(GCB),发电机中性点不接地。
10kV引风机,⼀次风机(⾼压变频)引⾃10kV⾼压母线。
发电机采⽤⽆刷励磁系统,励磁PT柜、机端PT柜、励磁变压器柜布置在发电机出线⼩室0m层,与发电机出线母线相连,发电机端和中性点电流互感器安装在发电机出线⼩室0.0m层墙上,励磁装置屏放置在主⼚房电⼦设备间内。
低压⼚⽤电系统电压采⽤ 380/220V(母线电压400/230V),综合主⼚房低压⼚⽤电系统的中性点采⽤直接接地⽅式。
动⼒中⼼接线采⽤单母线,每段母线(共两段)由⼀台⼯作变压器供电。
设置1台备⽤变压器。
全⼚电动机控制中⼼、I类电动机和功率为75kW及以上的电动机由动⼒中⼼PC供电,容量为75kW 以下的II、III类电动机由电动机控制中⼼MCC供电。
10kV配电装置、380V烟⽓净化系统MCC布置在主⼚房0m层的⾼低压配电室。
380V 综合主⼚房低压动⼒中⼼PC布置在主⼚房0m/4.5m层的配电室。
本⼯程汽机仅设置直流事故保安负荷。
全⼚交流失电时,安全停机过程如下:汽机依靠直流润滑油泵停机,如果在停机过程中,交流电恢复,则⾃动进⼊正常盘车程序;如果到停机过程结束,交流电仍未恢复,则进⾏⼿动盘车。
本⼯程锅炉电动给⽔泵在全⼚失电时,要维持1台锅炉电动给⽔泵的运⾏,保证锅炉⽔位维持在安全⽔位以上,需要提供交流事故电源。
第一章工程概况一、项目概况1.1项目名称:xxxx县垃圾焚烧发电厂机电设备安装工程1.2建设单位:xxxx环保电力有限公司1.3厂址:xx省xx市xx县xxxx米(xx县xx生活垃圾填埋场)。
xx1.4设计规模:xx省xx生活垃圾焚烧发电项目一期工程为新建工程,设计规模为1800t/d,一期建设二条600t/d焚烧线,二期建设一条600t/d焚烧线,配置25MW汽轮发电机一台。
1.5施工现场状况及周边环境:已具备施工条件。
1.6工期暂定:240日历天。
1.7工程质量要求:合格。
二、工程的施工范围2.1基本的施工范围2.1.1xxxx环保电力有限公司一期工程设计范围内所有的设备、系统(标明不包含的系统除外)。
2.1.2本工程范围内包含的基本系统有(但不限于此):热力系统、燃烧系统、锅炉点火系统、沼气系统(只包含从渗滤液处理站到锅炉的连接管道及阀门)、循环冷却水系统;电气系统;热控仪表系统;压缩空气系统;暖通系统(包含供暖系统)、循环水和炉水加药取样系统、疏放水系统、生产返回水系统;辅助蒸汽系统、电厂厂用电部分及降压站供电系统、整个工程的保温、防腐工作(锅炉本体的浇注料施工及锅炉本体保温除外、包括安装工程施工结束后所有锅炉钢结构及全厂管道的最后一道油漆施工)等。
2.1.3尾气处理系统是供货厂家总包项目,不在乙方的施工范围,但与这些项目连接部分的电源接口、气水管道、走道等工作均包含在本合同范围内。
2.1.4化学制水系统(化学制水区域外一米内的所有设备安装)是总包项目,不在乙方的施工范围内,但该系统与其他系统相连接的接口外的工艺、控制、电气连接工作均包含在本合同范围内。
2.1.5 汽轮机、发电机、凝结器、空冷器、轴加、凝结泵、交、直流油泵、主油箱的设备安装,所有管道配管均属乙方施工范围。
2.1.6电厂通讯包含在本合同范围内(仅指电话通讯部分)。
2.2基本的施工内容2.2.1 负责本工程施工范围内所有设备、系统的安装施工、单体调试;配合分系统调试及整套启动调试(72+24小时试运),下期或与上期工程各系统预留/对接工作。
2.2.2 安装主材由甲方提供(甲方明确要求乙供材料除外),所有安装辅材和消耗性材料等由乙方负责。
辅材包括但不限于乙炔、氧气、焊条、五金件(仅指普通低压螺栓、螺母)、盘根、垫片、保温辅材、穿线软管、软管接头、接线夹、电仪防火材料、扎带、绑线、热缩管、黄腊管、塑料管、绝缘板、防鼠板、胶布、胶带、粘带、密封胶、瓷接头、施工用铁线、彩布条、蓬布等材料。
2.2.3 所有设备、材料在厂区内的卸车、转运、储藏、保管、防护、防腐,罐体现场制作以及对设备和材料的检测、调试、验收。
2.2.4 本工程为包施工、包安装辅助材料及消耗性材料、包机械台班、包工期、包质量、包人身安全工程,乙方必须在合同价格及工期范围内完成本工程所有设备、系统的安装、单体调试和配合分系统调试、整体启动调试工作。
2.2.5工程施工相关临时设施的施工(要求严格按照甲方对施工平面的设计规划布置)已包含在本合同内。
2.2.6具体施工内容为《电力工业基本建设预算管理制度及规定》中本工程内包含的所有内容。
2.3各专业具体的设备系统、工作范围或内容2.3.1 说明:本章节内列出各专业需要施工的具体的设备系统,但在实际施工中,只要属于本工程安装有关的施工,无论本章节是否列述,都无条件属于乙方的施工范围。
2.3.2锅炉专业的设备系统、工作范围或内容(1)锅炉本体各系统及其辅机(包括专用工具的安装)。
(2)锅炉全部烟道。
(烟气处理系统入口法兰到烟气处理出口法兰不再本工程范围,烟气处理系统出口法兰到烟囱进口法兰包含在本工程范围,各风机安装在本工程范围内)(3)锅炉全部的冷、热风道。
(4)汽水管道(含高、低压管道,其中主蒸汽管道包括管道弯管定型在内)。
(5)工业冷却水及回收系统。
(6)压缩空气系统。
(7)排污、疏水扩容收集、输送系统。
(8)整个工程的保温、防腐工作(锅炉本体的浇注料施工除外)。
(9)户外设备的防雨设施。
(10)垃圾吊及轨道的安装、渣吊及轨道的安装、检修葫芦及轨道的安装和配合调试(11)吹灰系统(12)卸料门的安装防腐(13)除臭系统管道及设备(14)出渣、排灰系统管道及设备(15)油系统管道及设备、辅助蒸汽系统管道及设备2.3.3 汽机专业的设备系统、工作范围或内容(1)主蒸汽系统;(2)主给水系统;(3)汽轮机、发电机本体及润滑油系统、抗燃油系统、空气冷却系统;(4)回热抽汽系统;(5)循环冷却水、冷凝器、胶球清洗系统;(不含冷却塔的安装费用,供货商自己安装冷却塔体部分。
(6)有关除氧及厂用蒸汽系统;(7)化学补充水系统;(8)生产返回水系统;(9)汽轮机润滑油储存、事故油箱的现场制作及安装;(10)高、低压疏放水系统;(11)加热器疏水排汽系统;(12)减温减压系统;(13)低位回收水系统;(14)本工程合同范围内的设备、管道保温及油漆。
(15)汽机行车及行车轨道的安装、检修葫芦及轨道的安装和配合调试。
2.3.4 电气专业的设备系统、工作范围或内容(1)发电机一、二次系统;(2)全厂厂用电系统(变压器、高低压配电柜、控制柜、线路连接及控制部分等);(3)全厂直流系统及不间断电源UPS系统;(4)降压变及其配套全部配电装置(含二次);(5)降压变配套的注氮灭火装置;(6)全厂电缆(含防火、防腐、桥架);(7)全厂电气接地系统(8)全厂行车与电动葫芦的滑线;(9)全厂设备照明安装,照明设备由甲方采购;(炉本体和避雷器塔体上的照明)(10)全厂照明电源;(11)全厂检修电源;(12)全厂空调、通风系统电源;(13)全厂消防系统电源;(14)电气屏柜内及所有电缆孔洞的封堵,所有配电室的防鼠板,不论是否设计都由乙方安装;(15)所有配电室内预留沟道、孔洞采用钢制盖板并由乙方施工;(乙方按照甲方的防腐除锈要求进行防腐)(16)工程需要,临时增加或变更的电源箱、控制箱、接线箱、插座、排水泵等类似小型设备的电气安装。
(17)整个电气工程的防腐工作。
(18)工程后期,亦即工程移交前所有设备、系统、盘柜(箱盒)、管路、桥架及电子间等的卫生清理工作。
说明:所有设备、系统、盘柜(箱盒)、管路、桥架及电子间等必须做到物见本色,无任何污物,把施工过程中造成的脏污彻底清理干净,尤其是油漆、水泥等。
2.3.5 热控仪表专业的设备系统、工作范围或内容(1)动力车间DCS系统;(2)动力车间DCS系统及相应PLC系统独立接地桩及接地系统;(3)控制室及热控电子设备间设备;(4) DEH系统、TSI系统、ETS系统;(5)吹灰程控系统、点火程控系统、炉排液压控制系统;加药检测和控制系统、胶球收球自动系统;(6)工业电视系统;(7)变送器,含保护箱;(8)执行机构,含电动头部分;(9)热电偶、热电阻等温度类仪表;(10)压力、差压、开关类及其它用于显示和控制的仪表;(11)流量部分仪表,如孔板、喷嘴、质量流量计等;(12)分析仪表、物位仪表等;(13)随工艺设备及工艺阀门配套的各种仪表及控制装置;(14)全厂控制电缆、补偿导线、光纤(含防火、防腐、桥架);(15)预留下期工程接口处的仪表及控制装置,不论本期是否有设计(但由甲方提供施工依据)。
(16)控制盘内及所有电缆孔洞的封堵工作,电子设备间的防鼠板的装设工作,预留孔洞及沟道钢制盖板的制做及装设工作。
(乙方按照甲方的防腐除锈要求进行防腐)(17)安装定额中含有的其它未列出的设备及控制系统,同时安装定额中没有,而根据工程需要应该安装的仪表及控制设备等均含在本期安装工作范围内。
(18) DCS控制与CEMS系统、脱硫及除尘控制系统、化学制水系统、输煤系统以及其它控制系统的的所有联络、与第三方设备之间的通讯施工及涉及到与热工有关的其它设备及项目的安装等均包含在此合同的安装范围内(不论是否有设计),所有费有均含在合同总价中,乙方必须完成所有与本期工程有关的热工项目的安装。
(19)热控所有露天设备防雨罩的制做及安装工作(炉侧所有热控设备及机侧少量设备),要求材料采用304不锈钢,厚度不少于0.8mm,制做要美观大方,安装后要可移动。
(20)整个工程的防腐工作。
喷砂、除锈、防腐工作标准按照附件甲方的防腐要求执行。
(21)因安装需要而在墙上和地面等土建成品上的开孔工作(22)对于设计院漏设的设备及追加设计所发生的安装,不论原因,均含在本期安装范围内。
(23)工程后期,亦即工程移交前所有设备、系统、盘柜(箱盒)、管路、桥架及电子间等的卫生清理工作。
说明:所有设备、系统、盘柜(箱盒)、管路、桥架及电子间等必须做到物见本色,无任何污物,把施工过程中造成的脏污彻底清理干净,尤其是油漆、水泥等。
同时做到设备标牌悬挂规范、完整、清晰、整洁。
2.3.6化水专业的设备系统工作范围(1)除盐水输送系统;化学车间外除盐水母管至各系统的补水管阀连接;电厂储气罐至化水储气罐之间的管阀连接;化水车间配电柜与电源接入点之间的电缆连接;制水系统与其它系统的控制线路连接等。
(2)给水加联胺处理系统、炉水加磷酸盐处理系统,炉水加磷酸盐处理系统。
(3)循环水加药系统。
(4)汽水取样系统及其冷却水自循环系统。
(5)以上几部分的设备就位安装、管线连接等工艺系统、仪控系统、电气系统安装、调试及小型非标件制作均由乙方负责。
2.3.7其它系统及工作外围连接管线:循环水冷却塔管线,均包含在合同总价中。
2.3.8 由乙方负责的一些施工范围或内容明确如下:(1)甲方厂区内所有设备的卸车,和二次吊装、运输、保管、防护、防腐均由乙方负责,并承担安全责任。
(2)锅炉、压力容器、蒸汽管道的报装、报检属乙方的工作,并负责相关费用。
使用许可证由甲方负责。
(3)锅炉水压试验、酸洗、煮炉属乙方的工作,并负责相关设备及费用。
(4)锅炉浇注料砌筑及烘炉施工由甲方负责,乙方配合。
(5)到现场的水、电引接及所需的临时材料设备由乙方负责。
(6)在施工过程中因设计遗漏、生产需要或因控制系统需要临时增加的安装点,乙方必须完全接受并按照甲方的要求进行施工,不得以任何理由推脱,此部分费用已含在合同总价中,不再追加相应的费用。
(7)因乙方原因造成的返工工作,乙方承担全部责任及费用。
(8)施工范围内各项监检、抽检的搭架、打磨等服务工作属于乙方工作范围。
脚手架拆除需要上报甲方同意后方可拆除。
(9)因安装需要而在墙上和地面等土建成品上的开孔工作属于乙方工作范围。
土建漏预留的孔洞由土建负责开孔。
(10)电气、热控专业所有设备间布管设计与否都应使用5mm厚环氧树脂板安装防鼠板,高500mm。
(11)乙方施工用水、用电费用由乙方承担。
根据甲方管理规定,每月结算一次,并从工程款中扣除。
