外立面防渗漏作业指引
- 格式:doc
- 大小:542.98 KB
- 文档页数:12
外墙防水防渗工程实体质量标准化指导做法-烟道防渗漏1 •浇筑楼板混凝土同步预留直径20mmPVC凹槽,安装前放置2根直径14mm钢筋,并在上一层管道底部设置4个凹口,使上下烟道连接处紧密吻合,安装高度、定位准确2 .烟道洞口凿毛,楼板面沿烟道洞口外50mm内均凿毛;3 .烟道安装完成,在烟道壁四周浇筑50×100mm细石混凝士反坎,防止烟道内、外渗漏4 .烟道外壁与混凝土接触相接处留设IoX1Omm凹槽,槽内密封胶封缝5 .1.5mm厚JS聚合物水泥防水涂料两遍,上翻高度高出楼地面300mm。
二、屋面女儿墙/变形缝防水构造1 .工艺流程(1)女儿墙阴角抹圆弧角T清理基层一涂刷基层处理剂T铺贴附加层卷材一热熔铺贴大面积卷材一热熔封边一泛水收头(2)变形缝阴角抹圆弧角T清理基层一涂刷基层处理剂T铺贴附加层卷材一热熔铺贴大面积卷材一热熔封边一泛水收头T填放衬垫材料T加扣金属盖板2 .控制要点(1)基层必须达到平整、坚实、干净.干燥。
同时要用铲刀把附着在基层表面的砂粒,浮浆等杂物铲除,然后用扫帚将基层表面清扫干净。
对有油污、铁锈(如雨水管处)等处,要用溶剂进行处理。
(2)女儿墙泛水处的防水卷材应满粘,墙画口屋面转角处的卷材宜空铺,空铺宽度不应小于200mm o(3)低女儿墙防水材料可直接铺至压顶下,泛水收头应采用水泥钉配垫片钉压固定和密封膏封严;涂膜应直接涂刷至压顶下,压顶应做防水处理。
(4)变形缝的泛水高度不应小于250mm,防水层应铺贴到变形缝两侧碎或砌体反坎的上部。
(5)防水层和防水附加层应连续铺贴或涂刷覆盖变形缝两侧挡墙的顶部。
3.质量要求(1)防水层与基层粘结牢固.结合严密、无滑移、无空鼓.无渗漏。
(2)屋面细部的防水构造应符合设计和规范要求。
(3)女儿墙压顶向内排水坡度不应小于5%,压顶内侧下端应做滴水处理;三、外墙节点构造防水1 .工艺流程(1)外墙螺杆洞防水:外墙外侧扩孔T去除Pvc管一干硬性水泥砂浆封堵(发泡胶)T涂刷防水层。
外墙、外窗、屋面、卫生间渗漏问题防治措施指南(一)外墙渗漏建筑工程外墙面渗漏(不包括地下室外墙渗漏)是质量常见问题,轻者室内墙面渗水,重者造成室内墙面抹灰层脱落,影响美观或使用功能。
1、现象描述外墙渗漏常见于外墙根部和顶部、混凝土与砌体交接处、窗框周边、阳台栏板或空调板根部、结构沉降缝、雨水管接口处、墙体预留洞和预埋管箱等部位(如图1.1所示)。
2、原因分析2.1 设计原因对外墙容易产生渗漏的部位,设计未采取防渗漏措施。
2.2 材料原因2.2.1 砌筑砂浆和外墙面打底砂浆未严格按配合比拌制,搅拌不均匀,导致局部砂浆强底低,不够密实、饱满、容易引起渗漏水。
2.2.2 外墙饰面砖缺角破损,门窗材质不合格易产生变形,窗框与墙体连接处四周所用的防水密封材料质量不合格。
2.3 施工原因2.3.1 砌体原因2.3.1.1 砌体材料在运输与施工过程中容易产生破损,缺棱掉角等缺陷。
由于在施工中使用破损材料降低了墙体的抗渗能力。
2.3.1.2 未严格控制砌体的砖皮数,使顶皮砖无法按规定斜砌,采用平砌或用细石混凝土封堵时,未堵严,与上部梁间存在缝隙;未等到砌体充分沉降后再在顶部斜砌或封堵,砌体沉降后与梁间形成缝隙;砌体灰缝,特别是立缝,砂浆不饱满;砌体中架眼封堵不严密;砌块砌筑前未充分湿润,砂浆中的水份被吸收,从而造成砂浆强度偏低,砌体整体承载力不足,产生墙体裂缝。
2.3.1.3 外墙混凝土柱(窗过梁)与砌体连接处漏埋拉结筋或拉结筋设置不牢,拉结筋间距、数量、长度不符合规范要求,由于砌体本身收缩的特性及混凝土、砌体温度膨胀系数差异,抹灰时又未采取玻纤布加强层,导致混凝土构件与砌体间产生裂缝,引发渗漏。
2.3.2 混凝土原因2.3.2.1 混凝土烂根、蜂窝、孔洞等外观质量缺陷产生渗水通道造成渗水。
2.3.2.2 后浇筑阳台栏板时,根部施工缝未按规定进行处理,施工缝处混凝土不密实或其它混凝土外观质量缺陷,在栏板根部产生渗水缝隙。

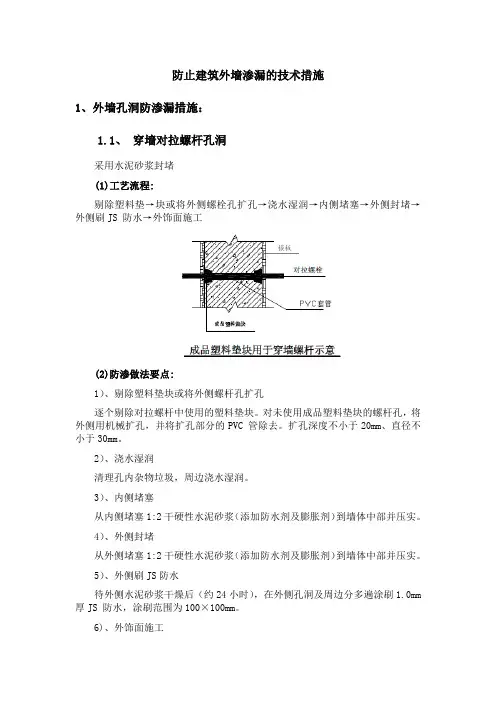

防止建筑外墙渗漏的技术措施1、外墙孔洞防渗漏措施:1.1、穿墙对拉螺杆孔洞采用水泥砂浆封堵(1)工艺流程:剔除塑料垫→块或将外侧螺栓孔扩孔→浇水湿润→内侧堵塞→外侧封堵→外侧刷JS 防水→外饰面施工(2)防渗做法要点:1)、剔除塑料垫块或将外侧螺杆孔扩孔逐个剔除对拉螺杆中使用的塑料垫块。
对未使用成品塑料垫块的螺杆孔,将外侧用机械扩孔,并将扩孔部分的PVC 管除去。
扩孔深度不小于20mm、直径不小于30mm。
2)、浇水湿润清理孔内杂物垃圾,周边浇水湿润。
3)、内侧堵塞从内侧堵塞1:2干硬性水泥砂浆(添加防水剂及膨胀剂)到墙体中部并压实。
4)、外侧封堵从外侧堵塞1:2干硬性水泥砂浆(添加防水剂及膨胀剂)到墙体中部并压实。
5)、外侧刷JS防水待外侧水泥砂浆干燥后(约24小时),在外侧孔洞及周边分多遍涂刷1.0mm 厚JS 防水,涂刷范围为100×100mm。
6)、外饰面施工按图纸要求施工抹灰、保温及外装饰层等。
(3)质量控制点:1)、塑料垫块剔除或扩孔2)、孔洞清理并湿润3)、砂浆堵塞密实4)、JS 防水厚度及范围1.2、一次性对拉螺杆封堵(1)工艺流程及节点图:剔除塑料垫块→割除多余螺杆→浇水湿润→水泥砂浆堵塞→饰面施工(2)防渗漏构造做法:1)、剔除塑料垫块逐个剔除塑料垫块。
2)、割除多余螺杆将螺杆从孔的最深处割断。
3)、浇水湿润清理孔口,孔及周边浇水湿润。
4)、水泥砂浆堵塞用 1:2 干硬性水泥砂浆(添加防水剂及膨胀剂)堵塞内外侧孔口并抹平压光。
5)、饰面施工按图纸要求施工抹灰、保温及内外装饰层等。
(3)质量控制点:1)、塑料垫块剔除干净2)、对拉螺杆从孔底切割干净3)、孔口及周边湿润4)、水泥砂浆抹平压光(2) 外墙孔洞防渗漏1.3、混凝土外墙(1)工艺流程及节点图:穿墙钢管或悬挑型钢取出→基层凿毛湿润→两侧支模→浇注混凝土→两侧拆模→凿除凸出砼→外侧刷JS 防水→外墙保温及装饰面层施工(2)防渗漏做法要点:1)、穿墙钢管或悬挑型钢取出取出孔洞内钢管及预埋件,并将杂物垃圾清理干净。
防渗漏施工方法1、外墙渗漏防治措施:(1)找平抹灰工程不得使用过期水泥,其凝结时间和安定性须合格。
(2)外墙洞眼按规范留置,采用半砖、防水砂浆二次堵砌,表面采用1∶3防水砂浆粉严,小圆孔采用微膨胀水泥砂浆二次填塞密实。
孔洞填塞由专人负责,并及时办理专项隐蔽验收手续。
(3)外墙粉刷基层采用人工凿毛或界面剂抹砂浆进行毛化处理,并进行喷水养护。
基层平整度偏差超标时,进行局部凿除(凿除时不得露出钢筋),采用聚合物水泥砂浆进行修补。
(4)粉刷前清除墙面污物,并提前ld浇水湿润。
外墙抹灰必须分层进行,严禁一遍成活,施工时每层厚度控制在6~10mm。
由于工程搭设外粉刷脚手架,造成外粉刷停息点基本留置在砌体与混凝土交界部位,引起的渗漏质量通病较普遍。
外墙粉刷各层接缝位置错开,并设置在混凝土梁、柱中部。
(5)窗台、雨蓬、腰线和挑檐等处粉刷的排水坡度不小于2%。
滴水线粉刷密实、顺直,不得出现爬水和排水不畅的现象。
2、屋面渗漏防治的技术措施(1)对屋面女儿墙、出屋混凝土防水圈面管道等节点设计防渗构造详图;伸出屋面管道周边同屋面结构一起整浇一道钢筋混凝土带。
(2)屋面施工前,必须编制详细的施工方案,经监理审查确认后方可组织施工。
(3)卷材防水层收头在女儿墙凹槽内固定,收头处用防腐木条加盖金属条固定,钉距不得大于450mm,并用密封材料将上下口封严。
(4)在屋面各道防水层或隔气层施工时,伸出屋面管道、井道及高出屋面的结构处均用柔性防水材料做泛水,其高度不小于250mm(管道泛水不小于300mm);最后一道泛水材料采用卷材,并用管箍或压条将卷材上口压紧,再用密封材料封口。
(5)屋面保温层必须设置隔气层和排气系统。
排气道纵横交错、畅通,其间距根据保温层厚度确定,最大不宜超过3m;排气口设置在不易被损坏和不易进水的位置。
(6)屋面防水层施工完毕后,进行蓄水或淋水试验。
3、过楼板室内排水管根部细部作法:(1)堵孔细石混凝土浇至板面下10—20mm处。
外立面防渗漏作业指引1外立面防开裂防渗漏措施1缝口处理:清理变形缝中的杂物垃圾,凿平变形 缝两侧的墙面,并刷基层处理剂。
2、 塞填充料:基层处理剂干燥后在缝内填弹性密 封背衬材料,如聚乙烯泡沫塑料。
3、 抹底层灰:外侧墙面抹底灰找平。
4、 防水卷材:在变形缝口粘贴4mm 防水卷材一道,卷材宽度超出每边挡水板100mm 。
5、 保温施工:(有保温寸才有此项)确人防水卷材粘结牢固后按设计要求施工外保温。
6、 定型挡水板:安装定型成品挡水板,挡水板材质可为不锈钢、铝合金、镀锌铁 皮,具体材质根据设 计图纸要求。
7、 打密圭寸胶:挡水板安装完成后,在射钉孔及挡水 板周围打密圭寸胶。
外墙 凸出 构件 洞口四周外扩50mm 范围。
适用于外墙凸出的腰线、空调板、雨蓬板及凸窗上 部等节点防渗漏处理。
1、 倒角:挑板根部设置R50的圆弧倒角,最薄处 15mm 厚1:3水泥砂浆找坡层2%;2、 防水:挑板根部平面250mm 、立面250mm 涂刷 1.5mm 厚JS-II 型防水涂料;3、 滴水线:夕墙板下部外缘设置10*7成品滴水线条,不推荐在抹灰面做鹰嘴(因做不好)。
4、 反坎:挑板殳置200mm 高同墙厚的C20砼反坎,与挑板一同浇注。
1灣圧「訂打心:cI u il & I /邓丨inn外墙 变形 缝用瓦忘 1..TX7-P''I — --1、 空调孔位置必须用成品预制混凝土块代替砌块,严禁在砌体墙上直接开洞。
2、 成品预制混凝土块强度等级C20,厚同墙厚,宽200X200,严禁现砌现埋,预埋管坡向外侧10%,内外高差20mm ,预制混凝土块应标明内外, 以免砌墙时出错。
3、 预埋管内侧凸出砼块2cm ,夕侧凸出外墙完成 面 2cm 。
1、 缝宽:窗框与洞口之间40mn >缝宽》20mm, 若大于40mm 时必须用细石砼灌实。
2、 塞缝:用1:2的干硬性防水砂浆手捏成团、落地开花为 宜,0.9公斤杜拉 纤维或1.0公斤福斯 达纤维/立方米砂浆+掺水泥用量3.8%的金王防水粉), 安装窗框时底部塞的木楔或砖头必须在塞缝砂浆 上强度后取掉二次补塞缝。
目录1、总则 (4)1.1 目的: (4)1.2 适用范围与效力: (4)1.3 工作职责: (4)1.4 一般要求:·····················错误!未定义书签。
1.5 强制性要求: (5)1.6 检查方法与奖惩:··················错误!未定义书签。
1.7 矛盾与解释: (7)2、地下室防渗漏节点做法 (8)2.1 一般要求及说明 (8)2.2 地下室底板防水做法 (10)2.3 地下室外墙防水做法 (12)2.4 地下室室外顶板防水做法 (15)2.5 地下混凝土结构防水细部构造 (17)3、屋面防水抗渗体系 (36)3.1 一般要求 (36)3.2 平屋面防渗漏 (36)3.3 种植屋面防渗漏 (39)3.4 坡屋面防渗漏 (45)3.5出屋面烟风道防渗漏 (49)3.6出屋面管道根部防渗漏 (53)3.7女儿墙防渗漏 (55)3.8出屋面反坎防渗漏 (60)3.9屋面变形缝防渗漏 (61)3.10屋面落水斗防渗漏 (66)4、楼地面防水抗渗体系 (70)4.1 一般要求 (70)4.2 厨房地面防渗漏做法 (70)4.3 卫生间地面防渗漏做法 (73)4.4 穿楼板管道防渗漏做法 (76)4.5 地漏节点防渗漏做法 (82)4.6 穿楼板烟风道防渗漏做法 (84)4.7 管道井防渗漏做法 (86)5、露台、花池防水抗渗体系 (88)5.1 露台 (88)5.2 花池 (96)6、外墙防水抗渗体系 (90)6.1 外墙孔洞防渗漏 (90)6.2 外墙散水防渗漏 (96)6.3 外墙凸出线条防渗漏 (97)6.4 穿外墙管道防渗漏 (99)6.5 外墙变形缝防渗漏 (107)6.6 外墙空调孔防渗漏 (111)6.7 其它注意事项及外墙淋水试验 (121)7、外墙门窗防水抗渗体系 (122)7.1 总说明 (122)7.2 无保温、无企口、无副框 (130)7.3 外保温、无企口、无副框 (136)7.4外保温、无企口、有副框 (136)8、装修节点防水构造 (146)8.1 淋浴房挡水槛 (152)8.2 卫生间现浇素砼挡水条 (153)1、总则1.1 目的:为了规范和完善XXXXX开发的所有项目的各类“防水抗渗”做法,确保“防水抗渗”工程质量,特制订本作业指引。

外立面防渗漏作业指引1、外立面防开裂防渗漏措施序号具具体技术要点图片位置体位置扩孔:1、对螺杆洞外侧采用机械扩孔,深20mm、管外直径40mm并将扩孔部分的PVC的喇叭形,除去。
干硬性水泥砂浆(手捏成团、外侧堵塞:用1:22的防水粉和微膨落地开花为宜,掺水泥用量穿墙3.8% 1 螺杆胀剂)从外侧封堵。
、内侧堵塞:待外侧水泥砂浆终凝后,从内侧往孔3)泡沫填缝剂,打满孔螺栓孔中注入聚氨酯(PU 洞。
Ⅱ型防水JS-4、外侧防水:在孔洞外侧刷1.5厚50mm。
涂膜,范围为孔洞四周外扩外墙适用于脚手架、塔吊、施工电梯等穿墙钢管或2 悬挑型钢拆除后孔洞的封堵。
孔洞1、孔洞直径≤100mm:用1:2干硬性水泥砂手捏成团落地开花为宜掺水泥用3.8的防)参照对拉螺杆洞封堵做法内外分粉和微膨胀堵塞当孔洞大100m<孔洞直100m细石混凝土用牛腿斜口100m时,采C30,24小时)进行封堵。
待外侧水泥砂浆干燥后(约Ⅱ型防水,范厚JS-在洞口外侧附加涂刷1.5mm 50mm范围。
围为洞口四周外扩空调板、雨蓬板及凸窗上适用于外墙凸出的腰线、部等节点防渗漏处理。
最薄处的圆弧倒角,、倒角:挑板根部设置R501 水泥砂浆找坡层32%;15mm厚1:250mm250mm、立面2外墙、防水:挑板根部平面型防水涂料;3 凸出1.5mm涂刷厚JS-II构件3、滴水线:外墙板下部外缘设置10*7成品滴水线条,不推荐在抹灰面做鹰嘴(因做不好)。
4、反坎:挑板设置200mm高同墙厚的C20砼反坎,与挑板一同浇注。
.1、缝口处理:清理变形缝中的杂物垃圾,凿平形缝两侧的墙面,并刷基层处理剂、塞填充料基层处理剂干燥后在缝内填弹性封背衬材料,如聚乙烯泡沫塑料外侧墙面抹底灰找平、抹底层灰防水卷材在变形缝口粘4m、防水卷材:100mm。
道,卷材宽度超出每边挡水板外墙确认防水卷材保温施工:(有保温时才有此项)4 变形5、粘结牢固后按设计要求施工外保温。
缝安装定型成品挡水板,挡水板材6、定型挡水板:具体材质根据质可为不锈钢、铝合金、镀锌铁皮,设计图纸要求。
挡水板安装完成后,在射钉孔及挡7、打密封胶:水板周围打密封胶。
、空调孔位置必须用成品预制混凝土块代替砌1 块,严禁在砌体墙上直接开洞。
,厚同墙厚,2外墙、成品预制混凝土块强度等级C20,严禁现砌现埋,预埋管坡向外侧4 空调×200宽200预制混凝土块应标明内20mm 孔10%,内外高差,外,以免砌墙时出错。
外侧凸出外墙完成,2cm 预埋管内侧凸出砼块、3.面2cm。
窗框与洞口之40m≥缝宽20mm,若大40m时必须用细石砼灌实塞缝:用1:2的干硬性防水砂浆(手2、捏成团、落地开花为宜,0.9公斤杜拉纤维或1.0公斤福斯达纤维/立方米砂浆+掺水泥用量3.8%的金王防水),安装窗框时底部塞的木楔或砖头必须在塞缝粉砂浆上强度后取掉二次补塞缝。
3、防水:塞缝完成后必须养护3天以上,刷外墙,5 JS-Ⅱ型防水涂膜,防水层压铝框边5mm1.5厚门窗100mm翻过洞口阳角侧边至少。
×(深)框边留槽:窗框四周外侧留()8mm宽、46mm的凹槽封硅酮密封胶。
,且内20mm窗台5、:外窗台坡向外侧10%且≥外窗台抹灰完成面高差≥10mm。
:做鹰嘴,具体做滴水线、:(贴外墙砖或石材)6 :做成品滴水法为墙砖下口伸出10mm。
(其他),不推荐在抹灰面做鹰嘴(因做7mm×10mm槽不好)7、泄水孔:铝框下口须预留不少于2个泄水孔,开口尺寸4*16mm,泄水孔需避免被外窗台收口砂浆压住。
8、窗台梁:高度≥100mm坡向外侧,坡度≥10%且高差≥20mm。
9、框料型材背面:型材背面凹槽必须用塞缝砂浆先填塞密实。
1、降板:阳露台结构板比客厅结构地面低100mm。
2、管道安装及吊洞:吊洞分两次用C20细石混凝土灌缝,两次间隔≥3天,第二次灌注在上部预留深20mm凹槽做闭水试验48小时,如不渗漏,在上部抹成斜面。
严禁用铁丝吊模。
阳露附加防水:套管周边附加做一道1.5厚JS-Ⅱ型附加6。
250mm,立面≥100mm防水层,平面宽度≥台伸入地漏JS-II型防水附加层,厚、地漏:1) 1.53 250mm。
碗口部,平面外扩厚砂浆找平层。
2) 20 C20细石砼掺微膨胀剂分两次吊洞。
用3)15mm地漏碗安装高度低于结构面。
4)地漏做法吊洞、地漏砼完全终凝后,地漏位、蓄水试验:4.置包扎密实,阳露台进行48小时蓄水试验。
5、涂刷JS防水:蓄水试验检查无渗漏后,在阳露台地漏及管道周边管根处四周250mm宽范围内均刷JS-Ⅱ型1.5厚防水涂料,上返100。
6、面层:按照面做法施工(保持1%坡度)。
外墙7 同《砌筑抹灰防渗漏作业指引》砌筑外墙分格缝:外墙同《砌筑抹灰防渗漏作业指引》8涂饰外墙抗裂缝:同《砌筑抹灰防渗漏作业指引》面层外墙外墙消防箱安装后采用C20细石砼浇注,壁厚消防960mm箱1)20mm厚1:3水泥砂浆保护层,找坡1%;2)2.0mm厚聚氨酯防水涂料,上返超过种植土10 阳台面标高150mm,并不小于结构面以上500mm;花池%,原浆压光1)钢筋砼屋面结构板,结构找坡3。
(向侧排地漏找坡并压平)1)当室外楼梯靠近外墙,须将室外楼梯板伸入房靠间外墙,并设置反梁200m 高同墙C2墙砼反坎11室坎外墙阴角处需1.JSⅡ防水涂料楼面200m,立面250m1)采用高位向外找坡5%出墙,出墙点离地距离出外不小于200mm,向下走线。
墙管122)严禁直接从墙体根部或门窗底框直接穿越和线低位出墙向内找坡。
地下1)平面250mm、立面350mm范围施工2.0厚室外聚氨酯防水涂料附加层。
墙与3)地下室顶板4.0mm厚改性沥青防水卷材,下13顶板返立面250mm。
厚聚氨酯防水涂料。
角点地下室外墙2.0mm)4 。
4)阳角倒角R50范围施工100mm*100mm在止水螺杆外侧1)地下厚聚氨酯防水涂料附加层;2mm室外防水粉砂浆堵塞内外侧孔口并抹平压2)用1:214墙止光;水螺3)剔除外侧塑料垫块,将螺杆从凹槽端部割断;杆洞部加焊中,螺杆杆螺用止水使地下室外墙4).2mm厚70mm*70mm止水片。
1低于套250m砌筑墙240m的实心墙集水井,井底设置7排水管,接入就近水系统地2在套管内外嵌打沥青油膏3室从内外两侧采用水泥麻丝分两遍填充套管与墙穿道之间缝隙,挤压密实;15墙线临时固定管道,注意管道与套管之间的缝隙;4)厚聚氨酯施工2mm250mm5)在套管外侧立面缆100mm;防水涂料附加层,伸入套管清理套管内部杂物,并做防锈处理;6) 将止水套管预埋进入砼外墙内,套管平墙面。
7));1)素土回填(密实度≥0.93厚挤塑聚苯乙烯板保护层(不限品牌,2)20mm 地下乙供);室外16墙防3)2.0mm厚聚氨酯防水涂料;水4)自防水钢筋砼外墙(抗渗等级按设计要求,采用止水螺杆)。
地下1)后浇带两侧外扩250mm之间部分施工2mm厚聚氨酯防水涂料附加层。
室外17砼抗渗和抗压等级不低后浇膨胀抗渗砼后浇带,墙后2) 浇带于外墙砼。
3)后浇带处安装密目钢板网隔离。
4)为了确保地下室外墙大面积防水施工和土方回填,可在后浇带两侧各1000mm位置砌筑240mm厚实心墙体分隔。
5)后浇带两侧设置3mm厚、300mm宽钢板止水带(搭接处满焊),U型口面向迎水面。
地下1)高出防水收口凹槽上方100mm向下满挂镀锌室外钢丝网,用胶粘贴固定,反下高度与室外地坪同高。
防墙水收2)沥青油膏嵌填防水收口凹槽。
18 口3)地下室外墙防水伸入防水收口凹槽,并在立面防水涂料面层均匀喷撒绿豆砂。
高深、60mm钢筋砼地下室外墙,预留4)30mm 防水收口凹槽。
厚聚氨酯防水涂料。
地下室外墙地下2.0mm1)厚聚氨酯2.0mm范围施工2)阳角两侧各250mm室外19墙阳防水涂料附加层。
角阳角倒角3)R50。
1)底板墙趾上40mm厚C20砼(骨料粒15~20m)保护层地下室外2.0m厚聚氨酯防水涂料地)从施工缝以250m开始向下施2.0m厚聚氨酯防水涂料,延伸至底板上部转角处室清理施工缝,浇注上部墙体砼20墙5500mm浇注地下室底板砼,底板并在底板顶部以上5)的墙体上设置外墙施工缝,施工缝正中预埋角点宽钢板止水带(搭接处满厚、300mm3mm U型口面向迎水面。
焊),。
)砖胎膜高出底板顶面640mm2、外立面淋水试验1)外墙所有洞口封堵完成、装饰面层施工完成且门窗玻璃安装完成及门窗外侧密封胶打胶完成后,外墙应做综合淋水试验。
2)外墙淋水试验:a.在外墙面相应楼层处,设置一道Ф20 PVC淋水管(管周开直径Ф3@50的小孔)进行连续淋水,高层应每隔五层设一道淋水管或每五层连续淋水一次。
b.淋水量不小于4L/m2.min;喷水压力为0.2-0.3Mpa;连续淋水时间为48小时。
c.淋水开始后应随时观察墙面渗漏情况,并做好渗漏情况记录;至少在开始淋水后4小时、淋水结束时和淋水结束后12至24小时内观察渗漏情况并做好记录,并要求各相关单位在渗漏检查记录表上签字确认。
.3)对淋水试验检查出的渗水部位,各方必须共同分析原因,进行整改处理后,重新对渗漏的部位进行淋水试验,直至不再出现渗漏为止。
为全面掌握外墙及门窗的渗漏情况,提高抗渗漏能力,每次下雨后应及时检4)查外墙和门窗渗漏情况,发现问题应做好记录并及时处理。
