项目经理KPI考核表
- 格式:docx
- 大小:9.32 KB
- 文档页数:2
绩效考核表(项目经理)考核目的本绩效考核表旨在对项目经理的工作绩效进行客观评估,明确工作职责和目标,并为项目经理提供更好的发展机会和提高工作质量的指导。
本考核表将从项目管理能力、团队合作精神、沟通能力等方面对项目经理进行全面评估。
评估标准1. 项目管理能力- 能否准确制定项目目标和计划,并合理、有效地分配和使用资源- 是否能够合理评估项目风险,并及时采取措施解决问题- 能否协调各团队成员的工作,提高项目实施效率和质量- 是否能够灵活应对项目变更和调整,并确保项目按时交付2. 团队合作精神- 能否积极主动地与团队成员合作,共同解决问题- 是否能够有效管理团队冲突,改善团队合作氛围- 能否正确指导和培养团队成员,提高其工作能力和绩效- 是否能够鼓励团队成员发挥自己的创造力和创新能力3. 沟通能力- 能否与客户、上级和团队成员保持良好的沟通和协作- 是否能够清晰、准确地传达项目要求和进展情况- 能否积极主动地同团队成员和上级沟通反馈意见和建议- 是否能够处理和解决沟通障碍和冲突,维护工作效率和团队合作评估方法1. 自评项目经理根据自己对上述评估标准的理解和实际工作情况,对自己的绩效进行自我评估。
请根据以下等级进行评分:- 优秀:完全满足要求,表现突出- 良好:大部分满足要求,工作质量高- 一般:满足基本要求,但有改进空间- 不足:未完全满足要求,工作质量需要提高2. 上级评估项目经理的上级根据对项目经理的工作表现和团队反馈的综合评估,对项目经理的绩效进行评定。
请根据以下等级进行评分:- 优秀:在项目管理中扮演了重要角色,取得了显著成绩- 良好:在项目管理中表现出色,工作质量高- 一般:在项目管理中表现一般,需改进工作质量- 不足:在项目管理中表现不足,需要改进工作方法和能力总结绩效考核是一个机会,旨在帮助项目经理发现自身的优势和不足,并为其提供发展机会和提高工作质量的指导。
通过本绩效考核表的评估,项目经理可以思考自己在不同方面的表现,有针对性地进行自我调整和提高。

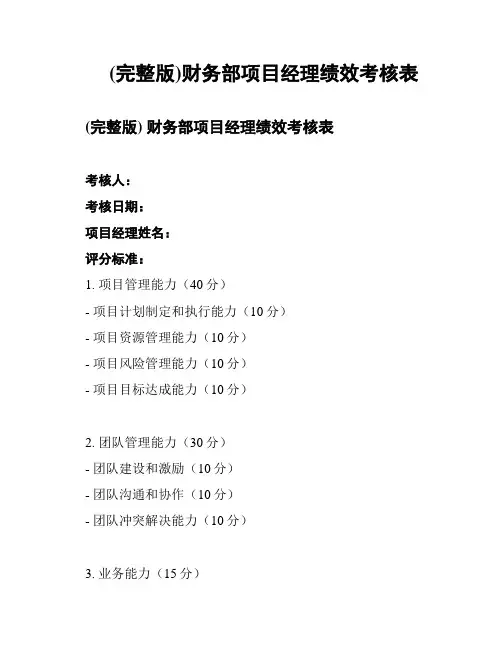

(完整版)财务部项目经理绩效考核表(完整版) 财务部项目经理绩效考核表
考核人:
考核日期:
项目经理姓名:
评分标准:
1. 项目管理能力(40分)
- 项目计划制定和执行能力(10分)
- 项目资源管理能力(10分)
- 项目风险管理能力(10分)
- 项目目标达成能力(10分)
2. 团队管理能力(30分)
- 团队建设和激励(10分)
- 团队沟通和协作(10分)
- 团队冲突解决能力(10分)
3. 业务能力(15分)
- 财务分析和预测能力(5分)
- 财务报表分析和解读能力(5分)
- 财务风险管理能力(5分)
4. 绩效和创新能力(15分)
- 项目绩效评估能力(5分)
- 工作效率和质量(5分)
- 创新能力(5分)
考核说明:
- 考核人应在每个评分标准下给出具体细分的评分,并在每个评分标准后记录相应的得分,最后计算总分。
- 评分标准中的每个细分项都应该根据项目经理在过去一年的工作表现进行评估,给出合理且客观的评分。
- 总分按百分制进行计算,满分为100分。
绩效考核表
绩效评价意见:
(在此栏中提供对项目经理的绩效评价,包括优点、不足以及改进意见等)
经理签字:
部门主管签字:。
**************************************广场Q/SCJF-YGJG
项目经理部管理制度Q/SCJF-YGJG001—09—2013 管理人员绩效考核表
2013—9—10发布 2013—09—15实施
******有限公司
**************项目部发布

预算员月度考核细则
单位:姓名:年月日
质检员月度考核细则
单位:姓名:年月日
资料员月度考核细则
单位:姓名:年月日
材料员月度考核细则
单位:姓名:年月日
库管员月度考核细则
单位:姓名:年月日
安全员月度考核细则
责任工长(兼施工员)月度考核细则
单位:姓名:年月日
测量员月度考核细则
单位:姓名:年月日
档案员月度考核细则
单位:姓名:年月日
试验(取样)员月度考核细则
单位:姓名:年月日
考核说明
主要工作职责总分为100
考核得分在95分以上,当月考核工资按基数的120%发放;考核得分在80~94分,当月考核工资按基数的100%发放;考核得分在70~79分,当月考核工资按基数的80%发放;考核得分在60~69分,当月考核工资按基数的70%发放;考核得分在60分以下,当月考核工资扣除;
各岗位工资基数额度。
被考核人性别出生年月民族职务
部门
职称
资质等级
建设单位
项目名称
面积
造价(万元)
建设地址
开/竣工日期
工程质量
安全标化

序号权重得分
115%215%315%415%55%65%710%810%9
10%100.00%
考核指标说明
备注
考核人复核人
形象进度其他
合计
材料使用材料使用现场不浪费、施工完成清场
成本控制生产调度质量控制质量安全,当月无质量事故文明施工标准标牌、场地场貌、材料堆放...
工程进度计划制定合理

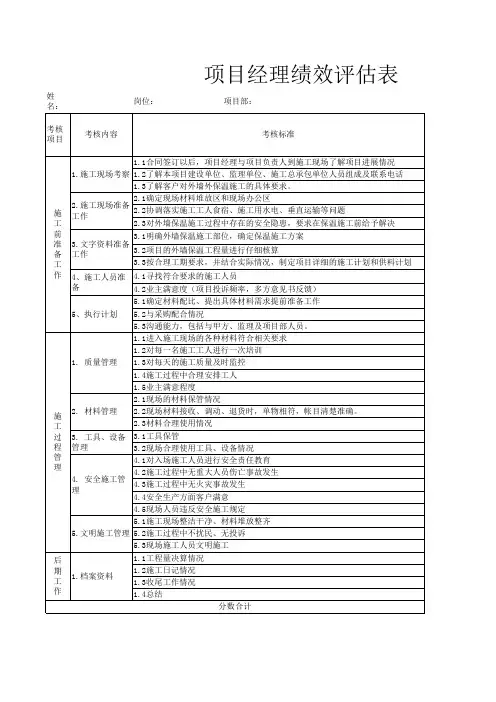

项目经理绩效考核表
工程项目情况
考核内容考核标准
安全生产项目工程安全情况,0质量事故。
项目经理绩效考核一、考核方法项目经理的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目经理的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、资金回收;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.二、考核量表1、基本绩效考核指标(总分30分)2、关键绩效考核指标项目经理绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目总工程师(技术负有责任人)绩效考核1、考核方法项目总工程师的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目总工程师(技术负有责任人)的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、技术管控;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.三、考核量表1、基本绩效考核指标(总分20分)2、关键绩效考核指标项目总工程师(技术负有责任人)绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目生产副经理绩效考核1、考核方法项目生产经理的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项生产副经理的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、生产调度;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.四、考核量表1、本绩效考核指标(总分20分)2、关键绩效考核指标生产副经理绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目综合工长绩效考核1、考核方法项目综合工长的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目综合工长的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、生产安排;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目综合工长绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目综合工长绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目材料主管绩效考核1、考核方法项目材料主管的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目材料主管的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料管控、成本控制;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目材料主管绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目质量员绩效考核1、考核方法项目质量员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目质量员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料管控、成本控制;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目质量员绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目安全员绩效考核1、考核方法项目安全员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目安全员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料管控、成本控制;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目安全员绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目机械管控员绩效考核1、考核方法项目机械管控员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目机械管控员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、生产安排;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目机械管控员绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目技术员绩效考核1、考核方法项目技术员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目技术员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料管控、技术管控;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目技术员绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目试验员绩效考核1、考核方法项目试验员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目试验员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、试验管控;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目试验员绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目材料采购员绩效考核1、考核方法项目材料采购员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目材料采购员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料管控、成本控制;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目材料采购员绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目材料库管员绩效考核1、考核方法项目材料库管员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目材料库管员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料管控、成本控制;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目材料库管员绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:项目预算统计员绩效考核1、考核方法项目造价员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行.项目造价员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料管控、造价管控;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式.加减分的标准按事件发生的轻重程度分为轻、中、重3个等级,分别予以不同程度的加分和减分.2、考核量表1、基本绩效考核指标(总分10分)2、关键绩效考核指标项目预算统计员绩效考核表项目部:姓名:考核期:年月考核人签字:被考核人签字:。
项目经理绩效考核评分表绩效考核成绩评定标准:(1)91-100分:超越工作标准,有突出成绩;(2)81-90分:正确如期完成工作,有优良成绩;(3)71-80分:符合工作要求,能达到标准;(4)61-70分:工作中有缺点,应求改进;(5)60分及以下:工作中多处不符合要求,缺点甚多;60分为及格线,考核平均分高于80分(包括80分)的绩效工资全额发放,当月考核所得分数留底作为年度综合评定依据;低于80分的对照及格分数线60分对当月绩效考核工资进行考核,实际所得绩效工资=绩效工资-(实际得分-60)/100*绩效工资;如果三次以上评分低于60分则判定该员工不具备胜任该岗位工作的资格,进行调岗或按照程序进行解聘.项目经理KPI考核表岗位名称:姓名:考核日期:项目经理绩效考核办法一、公司给予项目经营部的条件提供劳务、材料、设备、资金、交通工具、劳保用品、办公机具等前期必要生产生活所用设施及资金.二、项目经理的权限与责任公司实行项目管理和项目经理负责制。
项目经理在公司确认的总体方案、计划和授权范围内,负责项目全过程的组织及实施。
做到充分利用和保管公司分配的资源,就项目进展情况及时沟通、汇报,保证项目目标的成功实现。
(一)权限1、经公司法定代表人授权,有权以公司法定代表人委托代理人的身份与业主洽谈业务,洽商、签署有关业务性文件。
2、根据项目进度总目标和阶段性目标的要求,对项目建设的进度进行监督、检查、调整,有效控制生产进度。
对工程项目有生产指挥权。
3、任用、考核项目经理部人员,有权决定其工资分配及奖惩情况。
4、有权根据工程需要和财务预算,在公司财务制范围内合理安排和使用资金。
5、对该项目的人、财、物资、设备有使用调配权。
6、企业法定代表人授予的其他管理权力。
(二)责任1、认真履行与业主签订的《工程承包合同》,实现项目工期、质量、安全、环境保护等工程建设履约目标。
2、风险管理。
对项目各阶段可能出现的风险进行评估,并制定应对方案。
项目经理绩效考核一、考核方法项目经理的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行。
项目经理的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、资金回收;关键事件包括两类事件:积极事件和消极事件。
对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式。
加减分的标准按事件发生的轻重程度分为轻、中、重三个等级,分别予以不同程度的加分和减分。
二、考核量表1、基本绩效考核指标(总分30分)2、关键绩效考核指标项目经理绩效考核表考核人签字:被考核人签字:项目总工程师(技术负责人)绩效考核一、考核方法项目总工程师的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行。
项目总工程师(技术负责人)的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、技术管理;关键事件包括两类事件:积极事件和消极事件。
对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式。
加减分的标准按事件发生的轻重程度分为轻、中、重三个等级,分别予以不同程度的加分和减分.三、考核量表1、基本绩效考核指标(总分20分)2、关键绩效考核指标项目总工程师(技术负责人)绩效考核表考核人签字:被考核人签字:项目生产副经理绩效考核一、考核方法项目生产经理的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行。
项生产副经理的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、生产调度;关键事件包括两类事件:积极事件和消极事件.对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式。
加减分的标准按事件发生的轻重程度分为轻、中、重三个等级,分别予以不同程度的加分和减分.四、考核量表1、本绩效考核指标(总分20分)2、关键绩效考核指标生产副经理绩效考核表考核人签字:被考核人签字:项目综合工长绩效考核一、考核方法项目综合工长的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行。
