关于建设单位对工期问题的工作联系单的回复档
- 格式:docx
- 大小:21.36 KB
- 文档页数:2
工程限期整改回复单尊敬的XXX企业:您好!针对您提出的工程限期整改要求,我方已经认真分析并进行整改。
现将我们的回复详细列出如下:一、问题描述根据您的工程限期整改要求,我们了解到存在以下问题:1. 施工进展缓慢,导致工期延误;2. 工程质量未能达到预期要求;3. 部分施工过程存在违规操作;4. 施工人员安全意识不够,存在安全隐患。
二、整改措施针对上述问题,我们已经采取如下整改措施:1. 调整施工进度计划,加大施工力量,确保工程按时完成;2. 成立质量管理小组,加强对施工质量的监督和检查,确保质量达标;3. 加强对施工操作规范的宣传和培训,杜绝违规操作的发生;4. 加强施工人员的安全教育和培训,提高其安全意识。
三、整改进展目前,我们已经采取了上述整改措施,并取得了如下进展:1. 施工进度已加快,预计可以在限期内完成工程;2. 质量管理小组已经开始工作,并严格执行质量标准;3. 工程现场已经张贴了严禁违规操作的通知,并对违规行为进行了严肃处理;4. 施工人员已接受了相关安全教育和培训,并穿戴了符合要求的个人防护用品。
四、后续计划为了确保整改工作的顺利进行,我们制定了如下后续计划:1. 每周向您提交工程进展报告,包括施工进度、质量情况、安全措施等内容;2. 定期组织检查,对施工质量和安全进行现场抽查,以确保工程的顺利进行;3. 加强与您的沟通和协调,在整改过程中及时解决可能出现的问题和纠纷。
五、感谢与合作在整改过程中,我们深感自己的不足和责任,也非常感谢您对我们的指导和监督。
我们将以更加严格和高效的态度,全力以赴完成工程整改,确保工程质量和进度的满意。
如果您对以上回复有任何疑问或者需要进一步讨论,欢迎随时与我们联系。
再次感谢您对我们工程整改工作的关注和支持!此致敬礼XXX公司。

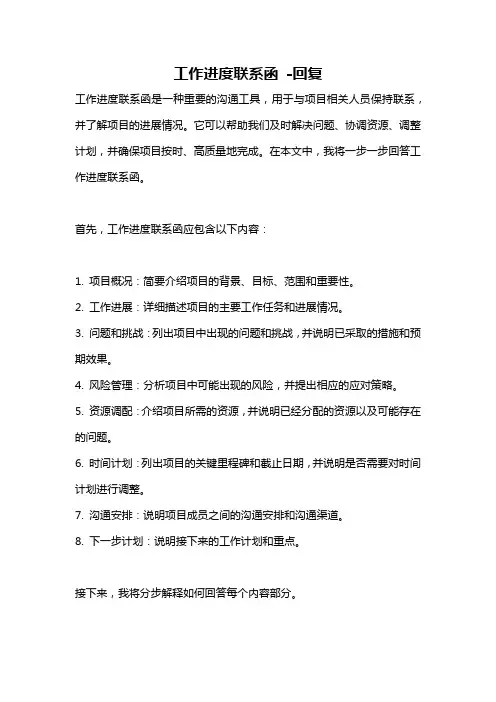

工作进度联系函-回复工作进度联系函是一种重要的沟通工具,用于与项目相关人员保持联系,并了解项目的进展情况。
它可以帮助我们及时解决问题、协调资源、调整计划,并确保项目按时、高质量地完成。
在本文中,我将一步一步回答工作进度联系函。
首先,工作进度联系函应包含以下内容:1. 项目概况:简要介绍项目的背景、目标、范围和重要性。
2. 工作进展:详细描述项目的主要工作任务和进展情况。
3. 问题和挑战:列出项目中出现的问题和挑战,并说明已采取的措施和预期效果。
4. 风险管理:分析项目中可能出现的风险,并提出相应的应对策略。
5. 资源调配:介绍项目所需的资源,并说明已经分配的资源以及可能存在的问题。
6. 时间计划:列出项目的关键里程碑和截止日期,并说明是否需要对时间计划进行调整。
7. 沟通安排:说明项目成员之间的沟通安排和沟通渠道。
8. 下一步计划:说明接下来的工作计划和重点。
接下来,我将分步解释如何回答每个内容部分。
在这一部分,我们需要以简洁、明确的方式解释项目的背景、目标、范围和重要性。
例如:“本项目旨在开发一种新型智能手机应用程序,以满足用户在日常生活和工作中的各种需求。
该应用程序将包括XXX功能,并预计将在X年X月X日发布。
该应用程序的目标用户群体主要是XXX,并计划覆盖XX的市场份额。
”2. 工作进展:在这一部分,我们需要详细描述项目的主要工作任务和进展情况。
可以按照时间顺序列出各项任务,并说明每项任务的状态和进展情况。
例如:“目前,我们已完成了需求分析和用户界面设计,并已开始进行编码工作。
由于某些技术问题,我们在过去两周内遇到了一些延迟,但我们已经调整了资源,加快了进度。
根据目前的进展,我们预计在下个月底前完成编码工作,并开始进行测试。
”3. 问题和挑战:在这一部分,我们需要列出项目中出现的问题和挑战,并说明已采取的措施和预期效果。
例如:“在编码工作中,我们遇到了一些技术难题,导致了进度的延迟。
为了解决这个问题,我们已经与外部专家团队进行合作,并进行了一系列的技术调整。

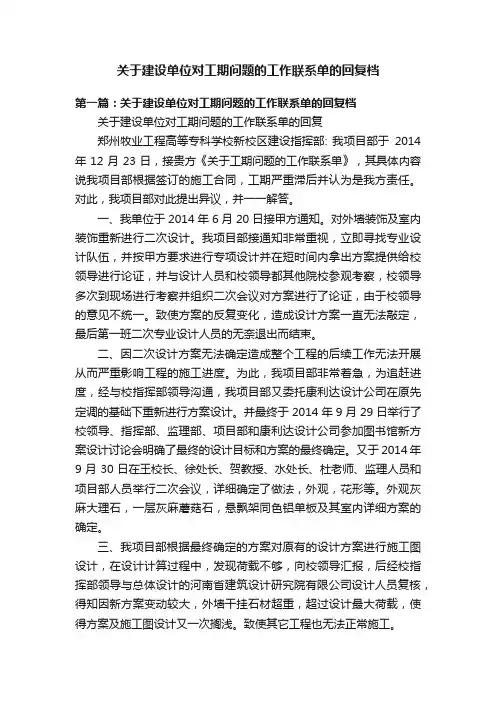

关于建设单位对工期问题的工作联系单的回复郑州牧业工程高等专科学校新校区建设指挥部:我项目部于2014年12月23日,接贵方《关于工期问题的工作联系单》,其具体内容说我项目部根据签订的施工合同,工期严重滞后并认为是我方责任。
对此,我项目部对此提出异议,并一一解答。
一、我单位于2014年6月20日接甲方通知。
对外墙装饰及室内装饰重新进行二次设计。
我项目部接通知非常重视,立即寻找专业设计队伍,并按甲方要求进行专项设计并在短时间内拿出方案提供给校领导进行论证,并与设计人员和校领导都其他院校参观考察,校领导多次到现场进行考察并组织二次会议对方案进行了论证,由于校领导的意见不统一。
致使方案的反复变化,造成设计方案一直无法敲定,最后第一班二次专业设计人员的无奈退出而结束。
二、因二次设计方案无法确定造成整个工程的后续工作无法开展从而严重影响工程的施工进度。
为此,我项目部非常着急,为追赶进度,经与校指挥部领导沟通,我项目部又委托康利达设计公司在原先定调的基础下重新进行方案设计。
并最终于2014年9月29日举行了校领导、指挥部、监理部、项目部和康利达设计公司参加图书馆新方案设计讨论会明确了最终的设计目标和方案的最终确定。
又于2014年9月30日在王校长、徐处长、贺教授、水处长、杜老师、监理人员和项目部人员举行二次会议,详细确定了做法,外观,花形等。
外观灰麻大理石,一层灰麻蘑菇石,悬飘架同色铝单板及其室内详细方案的确定。
三、我项目部根据最终确定的方案对原有的设计方案进行施工图设计,在设计计算过程中,发现荷载不够,向校领导汇报,后经校指挥部领导与总体设计的河南省建筑设计研究院有限公司设计人员复核,得知因新方案变动较大,外墙干挂石材超重,超过设计最大荷载,使得方案及施工图设计又一次搁浅。
致使其它工程也无法正常施工。
四、因方案无法最终确定,造成我项目部的工期和费用的严重损失,为此我项目部为维护自身利益于2014年11月25日向贵方提出索赔要求,而贵方至今未对我项目部提出的问题给予答复。
关于建设单位对工期问题的工作联系单的回复档第一篇:关于建设单位对工期问题的工作联系单的回复档关于建设单位对工期问题的工作联系单的回复郑州牧业工程高等专科学校新校区建设指挥部: 我项目部于2014年12月23日,接贵方《关于工期问题的工作联系单》,其具体内容说我项目部根据签订的施工合同,工期严重滞后并认为是我方责任。
对此,我项目部对此提出异议,并一一解答。
一、我单位于2014年6月20日接甲方通知。
对外墙装饰及室内装饰重新进行二次设计。
我项目部接通知非常重视,立即寻找专业设计队伍,并按甲方要求进行专项设计并在短时间内拿出方案提供给校领导进行论证,并与设计人员和校领导都其他院校参观考察,校领导多次到现场进行考察并组织二次会议对方案进行了论证,由于校领导的意见不统一。
致使方案的反复变化,造成设计方案一直无法敲定,最后第一班二次专业设计人员的无奈退出而结束。
二、因二次设计方案无法确定造成整个工程的后续工作无法开展从而严重影响工程的施工进度。
为此,我项目部非常着急,为追赶进度,经与校指挥部领导沟通,我项目部又委托康利达设计公司在原先定调的基础下重新进行方案设计。
并最终于2014年9月29日举行了校领导、指挥部、监理部、项目部和康利达设计公司参加图书馆新方案设计讨论会明确了最终的设计目标和方案的最终确定。
又于2014年9月30日在王校长、徐处长、贺教授、水处长、杜老师、监理人员和项目部人员举行二次会议,详细确定了做法,外观,花形等。
外观灰麻大理石,一层灰麻蘑菇石,悬飘架同色铝单板及其室内详细方案的确定。
三、我项目部根据最终确定的方案对原有的设计方案进行施工图设计,在设计计算过程中,发现荷载不够,向校领导汇报,后经校指挥部领导与总体设计的河南省建筑设计研究院有限公司设计人员复核,得知因新方案变动较大,外墙干挂石材超重,超过设计最大荷载,使得方案及施工图设计又一次搁浅。
致使其它工程也无法正常施工。
四、因方案无法最终确定,造成我项目部的工期和费用的严重损失,为此我项目部为维护自身利益于2014年11月25日向贵方提出索赔要求,而贵方至今未对我项目部提出的问题给予答复。
关于规范工作联系单、工作联系回复单签发和格式的要求
1、工作联系单(安全工作联系单除外)由驻地副总监、专业监理工程师和总监办专业监理工程师以上人员签发;
2、本工作联系回复单适用于监理单位下发项目部有关传递意见、决定、通知、要求和技术质量问题工作联系单的回复(安全工作联系单除外)。
3、工作联系回复单中施工单位的项目主要负责人为项目经理、总工和项目部副经理;
4、工作联系回复单中单位负责人由下发该工作联系单签发人签字。
5、工作联系回复单格式见附件一。
注:本表由施工单位填报,监理单位、施工单位各存一份。
工程联系单和回复函范文
工程联系单
我方本着抓紧工期保证工程进度的根本思想,施工中由于看图施工有疑问未及时与设计方沟通协调,在本该采用××级钢的分项部位,误用××级钢,造成现在与设计不符,现施工进度已完成80%,为了不耽误工期及保证质量的前提下,我方现诚请设计部门予以配合,编制加强,牢固或其他必要辅助措施,协助我方在余下施工中,顺利完工。
××公司
回复函
致:××公司
我方在施工中由于看图施工中有疑问未及时与设计方沟通协调,在本该采用××级钢的分项部位,误用××级钢,造成现在与设计不符,被你方与2013年7月8日下达停工整改通知,现我方积极与设计方商讨调整措施及整改方法,望你方配合我们协调各项事宜的同时,尽快撤销停工通知,协助本工程在不延误工期且保证的基础上完工。
××公司。

工程联系回复函模板1、根据双方协议,现确认江南华府1#-17#楼工程开工时间为二00九年六月一日。
2、施工单位应按照工程设计文件和规范要求,严格控制施工质量,保证工程安全,做好文明施工。
3、施工单位应按照工程进度计划,合理组织施工,保证工期,如有延期需提前报备并得到业主同意。
江南华府1#-17#楼XXXXXX开工日期:二00九年六月一日签发:XXX二00九年五月二十七日。
经过甲方、设计、监理、质监单位共同检查,发现江南华府1#-17#楼的基础垫层厚度不足,实测只有7cm,未达到设计要求。
但已经浇筑了3#、6#、9#、10#、13#楼的条形基础。
施工单位需要提交书面处理方案,并经甲方、设计、监理同意后实施。
根据江南华府小区项目建设施工合同补充协议第一条,XXX应在签订正式合同后七天内向XXX交纳履约保证金150万元。
但XXX只交纳了50万元,剩余100万元未交。
XXX要求XXX在三天内交纳。
设计更改通知单中,7#、8#、9#、11#、12#、13#、14#、15#、16#、17#楼的南北两面储藏室入口处基础梁改为条形基础J4-J4取消,按原图施工。
原图中承重墙下如果采用基础梁的改为条形基础J4-J4.针对每幢楼的±0.000绝对标高,1#、2#、9#、10#楼为77.82,3#、11#楼为77.87,4#、12#楼为77.92,5#、13#、16#、17#楼为77.97,6#楼为78.02,7#、8#、14#、15#楼另定。
以上是江南华府1#-17#楼的工程变更和质量问题,需要XXX和XXX注意并处理。
工程变更联系单编号:013工程名称:江南华府1#-17#楼主送单位:XXX抄送单位:XXX事由:根据实际情况对部分做法进行调整内容:1、阳台门洞原图高2400mm改为2500mm(固定窗增高100mm);2、楼梯休息平台结构层比室内低50mm;3、1#、2#、4#、5#、7#、8#、11#、14#、15#楼砖基础按图施工。
监理回复建设单位通知单第一篇:监理回复建设单位通知单关于通知单回复情况说明我司监理项目部收到建设单位通知单后,督促施工单位对通知单中图片细节给予说明,施工方以施工现场实际情况对图片逐项进行表述。
我司监理项目部认为该表述与现场实际情况基本一致,并要求施工方在今后实际施工过程中应按规范、合同认真组织施工。
保证工程质量符合规范和合同要求,顺利完成施工任务。
有限公司项目部专/总监理工程师:年月日第二篇:通知单回复附件:关于监理工程师通知单中所提问题的回复1、未上报弱电方案。
已报。
2、未通知验收材料、设备:进场电缆、配电箱;母线槽用支吊架材料;空调用穿线管;弱电线缆;等电位箱。
进场电缆进场时已通知,资料已报;配电箱进场时已通知,资料未到,本周内上报;母线槽用支吊架进场时已通知,资料未到,本周内上报;空调用穿线管已报,已返;弱电线缆已报;等电位箱资料未到,本周内上报。
3、未报验材料:各类桥架、各类灯具、空调用电线、后期进场各类管材型材。
桥架资料未到,本周内上报;灯具资料未到,本周内上报;空调用电线已报,已返。
4、未报验安装工程:各类桥架安装;各类电缆穿线配管及隐蔽安装;防雷接地设施相关安装及测试;照明插座空调穿线安装。
桥架安装宜待电缆敷设完成后一起报验;各类电缆穿线配管宜待电缆敷设完成后一起报验;已完成隐蔽安装本周内上报;防雷接地设施未全部完成,待全部完成后一同上报。
照明插座空调穿线安装,宜待电缆敷设完成后一同报验。
5、未提供电缆复检报告、现场用两种品牌电线复检报告。
电缆、电线已安排送检,报告未出;6、现场巡视发现问题:已开箱部分配电箱内部元件参数与系统图不符,箱体尺寸与现场不符,待验收时确定;空调用穿线管不合格;桥架安装是对外侧镀锌层无保护,部分接地装置已返锈。
配电箱问题已安排厂家进行整改;空调线管已经报验,已经批准使用。
桥架安装问题已安排整改。
接地已安排除锈。
7、网架内安装桥架由于条件限制,支架间距不均匀,荷载较重,需对此部分桥架做强度及荷载试验,以保证电缆敷设后的安全性。
监理工作联系单工程名称:赵都新城s3地块监理编号:致:邯郸市龙瑞房地产开发有限公司:事由:回复贵公司HD-ZDXCS3-LXD-003工作联系单。
内容:贵司发给我司的HD-ZDXCS3-LXD-003工作联系单已经收阅。
双方合同约定,s3地块38.3385万m2;总工期10个季度(20110901-20140228);现在已经超期。
合同签署时,双方考虑到地块大、楼盘多、楼的层数不同(11层、12层、18层、32层、33层等)、每个楼盘工期长短不同是必然的,百分之百会出现楼盘开工、竣工的时间差距现象。
所以整个工期以最大楼盘的工期为监理总工期。
双方充分考虑到部分楼盘发生延期的必然性,我公司为了双方合作愉快,同意让利:一是将最大楼盘的工期定为总监理服务期;二是延期免费服务1个月;三是延期1个月后的监理费按前述监理服务期每月均价的50%结算。
合同执行到现在(2015年5月),贵公司违背合同约定的内容,以单个楼盘为单位计算工期,还要免费1个月监理,还是支付月均价的50%,不充分考虑双方利益,违背合同我公司很难同意。
为了珍惜彼此友好合作关系,我公司对贵公司发来的联系单进行了慎重考虑,我公司本着实事求是的态度,具体回复意见如下:1、对2#楼正负零以上未施工,正负零以上暂不计入结算面积的提议,我公司可以考虑。
2、不同意以单个楼盘为单位计算工期。
若非要以单个楼盘为单位计算工期,①重新按各个楼盘的国家定额工期核定;②取消原约定的免费一个月监理;③延期监理服务费按原约定的每月均价支付;我公司可以考虑接受。
3、同意13#——15#等后续工程监理重新签署补充协议,前提是补充协议签署前,仍执行原合同。
希望贵公司端正态度,正视原合同签署时我公司已经做出了最大的让步的事实,珍惜双方合作愉快的现实,本着实事求是的态度看待延期。
河北新隆基项目管理有限公司2015年5月15日。
第1篇尊敬的甲方、监理单位、设计单位:我单位收到贵单位于20xx年x月x日签发的《建设工程施工安全隐患整改通知书》(编号:20xx0331号),针对通知中提出的安全隐患问题,我单位高度重视,立即组织整改,现将整改情况汇报如下:一、整改情况简述1. 对于倾斜的脚手架,已纠正并采用钢管与柱子抱牢,做到层层拉结,隔跨钢管抱柱,确保脚手架稳定性。
2. 对于悬挑架端部U型环预埋不到位的问题,已采用16mm元钢煨成环与之焊接,并保证焊接长度。
待上层结构砼强度达到后再采用钢丝绳逐根拉结,确保悬挑架安全。
3. 临边洞口的防护已按照规范要求进行整改,模板拆除后防护立即到位,防患于未然。
4. 基坑内已安置一台潜水泵,专职抽基坑内的积水,确保基坑安全。
5. 悬挑脚手架的内档防护已安排工人分段进行整改,确保脚手架安全。
6. 安全施工通道的防护棚已进行加固,近期待落地脚手架拆除、基坑回填土后再搭设正式的安全通道防护棚。
二、整改措施及效果1. 对施工现场进行安全隐患排查,发现安全隐患立即整改,确保施工安全。
2. 加强施工现场安全管理,严格执行各项安全规章制度,提高施工人员安全意识。
3. 加强对施工人员的培训,提高施工人员的安全技能和应急处置能力。
4. 加强施工现场安全检查,及时发现并消除安全隐患。
5. 加强与甲方、监理单位、设计单位的沟通,确保施工顺利进行。
三、下一步工作计划1. 持续加强施工现场安全管理,确保施工安全。
2. 定期对施工现场进行安全隐患排查,及时发现并消除安全隐患。
3. 加强施工人员的安全教育培训,提高施工人员的安全意识。
4. 积极配合甲方、监理单位、设计单位的监督检查,确保施工质量。
特此回复,敬请甲方、监理单位、设计单位予以监督指导。
项目经理:(签字)施工单位:(公章)年月日总监理工程师:(签字)监理单位:(公章)年月日建设单位负责人:(签字)建设单位:(公章)年月日附:有关资料份(张)。
第2篇项目名称:XX市XX区XX住宅小区建设项目监督备案号:XX2022-001编号:XX2022-0001建筑工程安全监督站(安监机构):XX市建筑工程安全监督站接贵站于2022年3月15日签发的《建设工程施工安全隐患整改通知书》(编号:XX2022031501),我单位高度重视,立即组织相关人员进行整改。
工程施工进度回复感谢您的关注和支持,我司担任的项目施工进度已经进行了一段时间,现在我向您汇报一下工程施工的进展情况。
一、项目概况该项目是一座商业综合体建设工程,总建筑面积为20000平方米,其中包括商业商铺、写字楼、停车场等功能区域,总投资额为1亿元。
项目地处市中心繁华商业区,交通便利,周边配套设施齐全。
项目施工开始于去年年初,计划总工期为18个月。
二、进度汇报1. 土地平整阶段项目施工前期,我们对项目用地进行了详细勘察和测量,确认了地形地貌情况。
在土地平整阶段,组织了专业的队伍进行土方开挖、填方和平整工程。
目前,土地平整工作已经完成,为后续建筑施工创造了良好的基础条件。
2. 基础施工阶段基础施工是整个项目建设的关键环节,我们严格按照设计图纸和规范要求进行了基础设施施工。
包括桩基工程、地下室支撑、负责板浇筑等工序,确保了建筑的安全性和稳固性。
目前,基础施工已经完成,可进行主体建筑施工。
3. 主体建筑施工阶段主体建筑施工是整个项目的重中之重,我们严格按照设计图纸和施工方案进行了各项工程的施工。
包括结构施工、外立面施工、屋面施工等部分。
目前,主体建筑施工已经进行到50%左右,正在按照计划稳步推进。
4. 室内装饰施工阶段室内装饰施工是项目的最后一道工序,我们已经开始了室内设计和装饰方案的制定,确定了各功能区域的布局和装修风格。
目前,室内装饰施工已经开始,正在有序进行中。
三、遇到的困难和挑战在项目施工过程中,我们也遇到了一些困难和挑战,主要包括:1. 施工期间受天气影响,进度受到一定影响;2. 人员和物资供应不稳定,导致部分施工进展缓慢;3. 建筑材料价格波动大,成本控制难度加大。
在遇到困难和挑战的时候,我们将进一步加强项目管理,确保项目能够按时、按质完成。
四、下一步工作计划为了保证项目的顺利进行,我们将进一步加强项目管理,具体计划如下:1. 继续优化施工进度计划,保证施工进度按时进行;2. 加强人员和物资供应管理,确保施工资源充足;3. 加强成本控制,优化项目施工的成本结构;4. 加强项目安全管理,确保施工过程中的安全。
关于建设单位对工期问题的工作联系单的回复郑州牧业工程高等专科学校新校区建设指挥部:
我项目部于
2014年12月23日,接贵方《关于工期问题的工作联系单》,其具体内容说我项目部根据签订的施工合同,工期严重滞后并认为是我方责任。
对此,我项目部对此提出异议,并一一解答。
一、我单位于
2014年6月20日接甲方通知。
对外墙装饰及室内装饰重新进行二次设计。
我项目部接通知非常重视,立即寻找专业设计队伍,并按甲方要求进行专项设计并在短时间内拿出方案提供给校领导进行论证,并与设计人员和校领导都其他院校参观考察,校领导多次到现场进行考察并组织二次会议对方案进行了论证,由于校领导的意见不统一。
致使方案的反复变化,造成设计方案一直无法敲定,最后第一班二次专业设计人员的无奈退出而结束。
二、因二次设计方案无法确定造成整个工程的后续工作无法开展从而严重影响工程的施工进度。
为此,我项目部非常着急,为追赶进度,经与校指挥部领导沟通,我项目部又委托康利达设计公司在原先定调的基础下重新进行方案设计。
并最终于
2014年9月29日举行了校领导、指挥部、监理部、项目部和康利达设计公司参加图书馆新方案设计讨论会明确了最终的设计目标和方案的最终确定。
又于
2014年9月30日在王校长、徐处长、贺教授、水处长、杜老师、监理人员和项目部人员举行二次会议,详细确定了做法,外观,花形等。
外观灰麻大理石,一层灰麻蘑菇石,悬飘架同色铝单板及其室内详细方案的确定。
三、我项目部根据最终确定的方案对原有的设计方案进行施工图设计,在设计计算过程中,发现荷载不够,向校领导汇报,后经校指挥部领导与总体设计的河南省建筑设计研究院有限公司设计人员复核,得知因新方案变动较大,外墙干挂石材
超重,超过设计最大荷载,使得方案及施工图设计又一次搁浅。
致使其它工程也无法正常施工。
四、因方案无法最终确定,造成我项目部的工期和费用的严重损失,为此我项目部为维护自身利益于
2014年11月25日向贵方提出索赔要求,而贵方至今未对我项目部提出的问题给予答复。
五、我项目部积极配合,在校指挥部领导,河南省建筑设计研究院设计人员协商。
采取调整设计方案,改变施工材料和施工方法,终于
2014年12月4日晚在老校区会议室确定最终方案,我项目部于12月5日通知康利达设计人员根据确定的方案,对施工图进行设计,于
2014年12月20日完成施工图纸设计,本着抓紧施工进度的原则,对施工图纸边审核,边前期施工的方案,我项目部安排外墙施工队伍于
2014年12月22日进场进行前期施工准备。
以上是我项目部对工期延误原因的陈述,望甲方本着事实求是的态度认真对待此问题,并给予造成的工期问题和经济损失给予补偿。
xx恒基建设集团有限公司
郑州牧专图书馆项目部2014年12月23日。
