技术交底书
4、安装上部烟道:同首根烟道的吊装方法一样,就位时要注意对准下部烟道的上口,对于底部有卸荷钢筋的部位,要提前将烟道洞下口位置开好豁口(距烟洞外壁过去大约30mm的位置)开口正确并能使钢筋固定牢固,使上下层烟道接口密实不产生错台现象并保证以后灌浆时此接缝部位不漏浆。
需要注意:下层烟道安装校正完毕后,及时采取措施将烟道上口固定,然后卸下固定木楔,以方便上层烟道的安装。
出屋面烟道应在屋面保温隔热层、防水层施工前进行。
5、烟道接口处、灌灰:烟道安装完毕,用聚合物砂浆将上下烟道结合部位封严,并及时将结构板上预留孔洞的缝隙进行灌灰封堵。
封堵前将缝隙内垃圾、灰尘清理干净,直接利用升降支撑支顶吊模竹胶板条板,将底部封堵,采用与C20细石混凝土分两次进行浇筑、振捣密实平整(顶部、内部用防水密封胶嵌实)。
注意在浇筑之前,要先将结构面适当打毛,对结构混凝土面浇水湿润。
在细石混凝土面上部采用防水油膏密封。
交底人:
交底时间:年月日。
烟道安装施工方案烟道是连接锅炉和烟囱的通道,为了保证锅炉烟气排放的安全和有效性,烟道的安装必须经过认真的施工方案的制定和实施。
本文将从烟道施工前的准备工作、设计方案的确定、施工安全保障、验收与维护等方面进行探讨。
一、烟道施工前的准备工作烟道施工前的准备工作是烟道施工的基础,主要包括以下几个方面:1、确定设计方案:根据锅炉的使用情况、烟囱位置和高度、烟气排放标准等因素制定设计方案,方案中包括烟道的尺寸、材料、安装方式等。
2、选购材料和工具:根据设计方案采购所需的材料和工具,包括钢板、法兰、扣件、焊接材料、螺栓等。
3、组织人员:确定施工人员、监理人员的数量和培训计划,确保所有人员具备相关的技能和知识。
4、安排施工时间:合理安排施工时间,确保施工不影响锅炉的正常运行。
二、设计方案的确定根据准备工作中确定的因素,制定烟道的设计方案。
设计方案包括烟道的尺寸、材料、安装方式等。
其中,烟道的尺寸应该根据锅炉标准进行设计,确保烟道能够有效排放烟气。
材料的选用应当能够满足排放标准和安全要求,一般采用钢板或不锈钢等材料。
安装方式一般包括焊接和螺栓连接两种,焊接方式要求焊工必须持有相关证书,确保焊接的质量。
螺栓连接方式则要求螺栓数量充足、螺栓材质符合要求、扭矩值要求正确等。
三、施工安全保障烟道的安装施工具有一定的危险性,需要采取多种措施保障施工人员的安全。
具体措施如下:1、烟道施工前必须在场地周围建立防护栏杆,明确施工区域,并在需要时进行人员管控。
2、施工人员必须佩戴符合要求的安全帽、安全鞋、手套等防护用品。
3、烟道结构安装时,必须配备相应数量的吊车,确保吊装的安全。
4、施工现场必须配备灭火器、扑火器、警示标志等防护工具,确保安全。
四、验收与维护烟道安装施工完成后需要进行严格的验收工作,确保烟道的质量和安全。
验收内容包括焊接质量检测、螺栓扭矩检测、烟道表面油漆和绝缘检查等。
检测合格后,要对烟道进行保养和维护工作,确保其长期安全有效运行。
烟道安装方案范文一、方案背景烟道是用于排放燃烧过程产生的废气的通道,在工业生产和生活中起着至关重要的作用。
烟道的安装需要考虑烟道的设计、材料的选择、施工过程和监测调试等方面。
在这个方案中,我们将详细讨论烟道的安装方案和具体步骤。
二、方案内容1.烟道的设计烟道设计是烟道安装的第一步,需要综合考虑炉体类型、燃烧方式、废气特性、烟道长度和高度等因素。
设计师在进行设计时需遵循国家相关的标准和规定,并根据具体情况进行调整。
2.材料的选择烟道材料的选择是烟道安装中的重要环节。
常见的烟道材料有陶瓷、塑料、不锈钢和玻璃钢等。
根据烟道使用环境和排放的废气特性,选择合适的材料进行安装。
3.施工过程烟道的施工过程需要遵循以下步骤:(1)准备工作:包括确定安装地点、购买所需材料和工具等。
(2)测量:测量安装位置和尺寸,确保烟道与其他设备的连接紧密。
(3)制作部件:根据设计要求,制作烟道的各个部件。
(4)安装支架:在安装位置上安装支架,以确保烟道稳固。
(5)安装管道:将制作好的烟道部件进行组装,通过焊接、螺栓连接等方式进行固定。
(6)调整和检查:完成安装后,对烟道进行整体调整和检查,确保其连接牢固并无泄漏。
4.监测调试安装完成后,需要对烟道进行监测调试。
主要包括烟气排放量的监测、烟道温度的监测和烟道的密封性检测等。
通过这些监测数据的分析,确定烟道安装是否符合要求。
三、方案优势1.基于标准和规定本方案基于国家相关的标准和规定进行烟道的设计和安装,确保安装的质量和可靠性。
2.材料选择的合理性本方案根据烟道使用环境和废气特性,合理选择烟道材料,达到良好的排放效果。
3.完善的施工工序本方案具有完善的施工工序,确保烟道安装的顺利进行和施工质量的控制。
4.监测调试的重要性本方案强调烟道安装后的监测调试,以确保烟道安装质量的合格性。
四、方案风险1.材料选择不当,导致烟道失效或破损。
2.施工过程中出现错误,导致烟道连接不紧密或有泄漏。
3.监测调试不到位,未及时发现问题,导致烟道无法正常运行。
某工程烟道安装施工方案一、工程概况烟道型号为400*450,450*550。
二、编制依据1、工程设计施工图。
2、《07J916-1》有关施工做法。
3、《工程建筑标准强制性条文》(房屋建筑部分)三、施工准备及计划安排烟道成品由建设方指定专业厂家生产并供货至施工现场,产品质量严格按《07J916-1》图集的有关要求执行。
烟道安装在主体施工完成后抹灰施工前穿插完成。
四、主要施工方法及技术措施1、工艺流程2、施工要点2.1安装前通线校正预留孔洞位置是否准确,洞口大小留设是否满足设计需要,若预留洞口有所偏移,将洞口剔打至满足烟道安装需要为止。
2.2首层安装时,先用1:2的水泥浆找平地面。
2.3烟道逐层由下而上安装。
2.4,进气口高度为H+2.5m(建设单位确定)。
在楼层总层数的1/3楼层(首层不做)在排气道的进气口处设置对称结构的文丘里变压板2.5烟道在楼层处连接采用2根Ф14钢筋作支撑,具体做法详07J916-1-C8页中①大样,出屋面做法按07J916-1-C10页,洞口四周120厚挡边在高出屋面结构面600范围内采用C20素砼浇筑(其余出屋面洞口部位处理同此)。
2.6在每层烟道H+1.2m处将抹灰层用切割机割10mm的伸缩缝,缝内采用柔性材料填塞。
2.7屋面烟道细石C30砼泛水高度应高于屋面找坡完成层300mm。
五、质量控制措施1、烟道口四周应对称、分两次浇筑混凝土。
2、排水通气管不得与烟道相连。
3、烟道抹灰前必须满挂钢丝网,每边与墙搭接不小于150mm。
4、烟道安装时必须固定牢固。
六、成品保护1、严禁吊装时撞击烟道。
2、严禁挂网时锤击烟道。
七、安全文明施工1、每个操作工人严格执行安全施工操作规程,新工人进入现场前要做好现场三级安全教育,必须戴安全帽。
2、严禁穿高跟鞋、硬底鞋、拖鞋上班。
3、要求“工完场清”。
4、严禁在楼层内大小便。

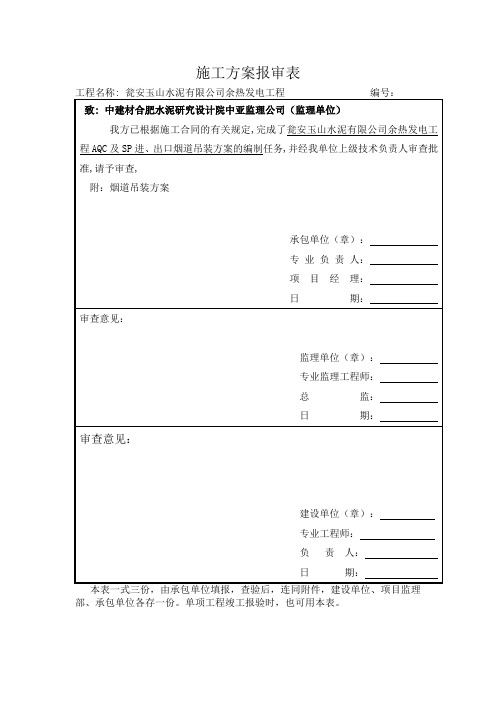

施工方案报审表部、承包单位各存一份。
单项工程竣工报验时,也可用本表。
]瓮安县玉山水泥有限公司余热发电工程SP、AQC锅炉进出口烟道吊装方案编制单位:省冶金建设公司瓮安工程项目部编制:审核:批准:编制日期:编制目录一、工程概况 (1)二、编制目的 (1)三、编制依据 (1)四、施工准备 (2)五、吊装方案 (4)六、质量保证措施 (7)七、安全技术措施 (8)八、环境保护措施 (10)一、工程概况1.本工程位于贵州省瓮安县玉山镇,工程名称是瓮安玉山水泥有限公司余热发电工程。
建设单位是玉山水泥有限公;临理单位是中建材合肥水泥研究设计院中亚监理有限公司;总包单位是上海凯盛工程技术有限公司。
2.本工程主要内容:2.1.AQC进、出口烟道及支架吊装,进口烟道规格为φ2500×8,管段长度为40米(含45度弯头1个,85度弯头1个,50度弯头1个,管段上加强筋),重量为19.47吨,安装高度为23米(管中心);出口烟道规格为φ2000×8,管段长度为33米(含120度弯头1个,管段上加强筋),重量为约14.5吨,安装高度为25米(管中心)。
2.2. SP进、出口烟道及支架吊装.进口烟道规格为φ2800×8,管段长度为31米(含45度弯头3个,烟道阀1件、金属彭胀节2件、非金属彭胀节1件、管段上加强筋),重量为24吨,安装高度为66.7米(管中心);出口烟道规格为φ2700×8,管段长度为15米(含45度弯头1个,30度弯头2个,管段上加强筋),重量约为10.176吨,安装高度为28.33米(管中心)。
二、编制目的本工程工期短、任务重、高空作业面广、吊装难度大。
我单位组织有实践经验的起重队伍进行实地观测并进行多方面论证,科学组织施工,优化施工程序,使吊装方案具有经济性及实用性,确保安全、优质、高效地完成该工程。
为此,特编制此方案。
三、编制依据1.《电力建设施工及验收技术规范》管道篇DL5031-942.《电力建设施工及验收技术规范》焊接篇DL5007-923.施工设计图纸4.200吨汽车吊性能曲线表5.我公司多年吊装经验四、施工准备(一)技术准备1.组织有具体吊装经验的人员及吊车司机进行实地检测研究,确定吊车吨位的选择、管段的具体组对长度及重量配备、管段的摆放、吊车的起吊位置及进场道路,编制切实可行的吊装方案。

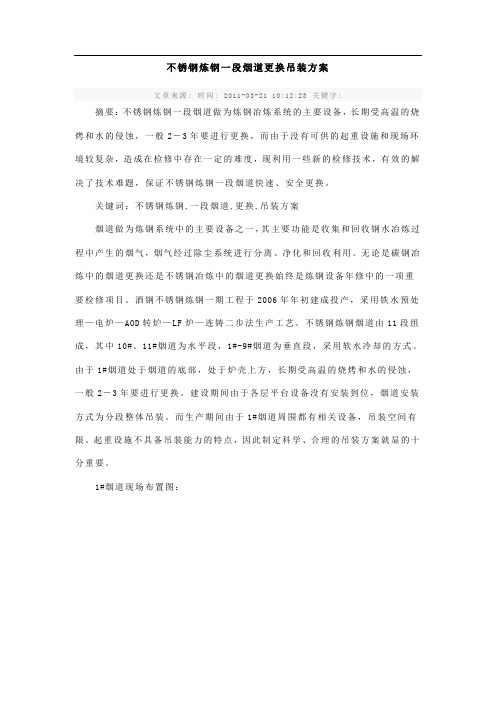

不锈钢炼钢一段烟道更换吊装方案文章来源: 时间: 2011-03-21 10:12:23 关键字:摘要:不锈钢炼钢一段烟道做为炼钢冶炼系统的主要设备,长期受高温的烧烤和水的侵蚀,一般2-3年要进行更换,而由于没有可供的起重设施和现场环境较复杂,造成在检修中存在一定的难度,现利用一些新的检修技术,有效的解决了技术难题,保证不锈钢炼钢一段烟道快速、安全更换。
关键词:不锈钢炼钢,一段烟道,更换,吊装方案烟道做为炼钢系统中的主要设备之一,其主要功能是收集和回收钢水冶炼过程中产生的烟气,烟气经过除尘系统进行分离、净化和回收利用。
无论是碳钢冶炼中的烟道更换还是不锈钢冶炼中的烟道更换始终是炼钢设备年修中的一项重要检修项目。
酒钢不锈钢炼钢一期工程于2006年年初建成投产,采用铁水预处理—电炉—AOD转炉—LF炉—连铸二步法生产工艺。
不锈钢炼钢烟道由11段组成,其中10#、11#烟道为水平段,1#-9#烟道为垂直段,采用软水冷却的方式。
由于1#烟道处于烟道的底部,处于炉壳上方,长期受高温的烧烤和水的侵蚀,一般2-3年要进行更换。
建设期间由于各层平台设备没有安装到位,烟道安装方式为分段整体吊装。
而生产期间由于1#烟道周围都有相关设备,吊装空间有限。
起重设施不具备吊装能力的特点,因此制定科学、合理的吊装方案就显的十分重要。
1#烟道现场布置图:1、1#烟道吊装方案的确定1#烟道处于CD跨之间,不锈钢生产设备安装完毕后,CD跨0-33米各处平台设备已全部安装完成,1#烟道与2#烟道采用24个销座连接,1#烟道周围都有相关设备,吊装空间十分狭小,同时CD跨只有一个10T的天车,用来更换氧枪,1#烟道本身重量为13.58X103kg,形状属于不规则体。
利用现有的天车无法满足吊装1#烟道的要求,因此要选用合适的吊装方案对1#烟道更换的项目至关重要。
该吊装方案必须考虑到相关设备拆除量少,安全隐患少,工期短等方面的因素。
要实现1#烟道快速、安全的整体更换,需要解决以下几个方面的问题:1.合理的吊装工艺2.起重设施的选择3.拆除量最小,工期较短。
中国石化集团南京化学工业有限公司连云港碱厂动力锅炉烟气脱硫工程烟道吊装方案批准:审核:编制:二0一四年二月十四日目录1.概述2.编制说明及编制依据3. 吊装方案确定原则4. 吊装方案的设计4.1烟道技术参数及位号4.2 吊装方案的计算5.卸车及吊装步骤5.1卸车5.2吊装6.吊装平面布置图及吊装示意图6.1 吊装平面布置原则6.2 道路的处理7.安全技术措施8.环境保护措施9.机索具及手段用材料一览表10.施工组织10.1劳动力安排计划10.2人员分工11. 吊装作业计划1、概述1.1工程概况连云港碱厂动力锅炉烟气脱硫项目,吸收塔系统安装工程因与电厂发电生产同步,所以在原钢烟道上放安装新烟道。
烟道的设计为4000mm×3000mm、3000mm×2000mm及若干变径。
1.2施工地点:原有烟道上方及部分新增区域内,制作在业主指定预制场地制作,焊接运至设计图纸划分区域内吊装、组合。
1.3工程特点本工程施工场地狭小,烟道外形尺寸大,部分大件需在现场组合,焊接;吊装时应充分考虑相应的起吊机械,严禁超负荷起吊。
施工中高空对接焊接量范围大,施工时间较长,我们必须做好所有的安全防范措施,不允许有任何安全事故发生。
2、编制说明及编制依据2.1编制说明2.1.1 相应烟道集中在一个吊装点附近,以方便吊装;2.1.2 吊点选择在烟道上端两侧,焊接两个对称吊耳。
2.2编制依据2.2.1 《大型烟道吊装工程施工工艺标准》SHJ515—90 ;2.2.2 《化工工程建设起重规范》HGJ201—83;2.2.3 起重工操作规程(SYB4112—80);2.2.4各型号汽车起重机性表;2.2.5本公司的有关法规、标准、和制度。
3、吊装方案确定原则3.1吊装方案确定总的原则:安全可靠、稳妥可行、技术先进、经济合理。
确保烟道吊装一次成功。
3.2考虑吊装工期及费用,全部采用汽车式起重机进行吊装,充分发挥大型起重机的吊装能力。
工程名称:XX项目烟道拆卸吊装工程工程地点:XX市XX区XX项目工地工程内容:对XX项目内的烟道进行拆卸和吊装作业。
二、施工方案1. 施工准备(1)人员准备:成立专项施工小组,明确各成员职责,确保施工过程中的协调与配合。
(2)设备准备:准备合适的吊装设备,如起重机、卷扬机、吊索具等,确保设备性能良好,符合施工要求。
(3)材料准备:准备烟道拆卸所需工具、材料,如切割机、撬棍、钢丝绳等。
2. 施工步骤(1)现场勘查:对烟道结构、重量、吊装位置等进行现场勘查,确保吊装作业安全、顺利。
(2)拆卸作业1)对烟道进行切割,切割过程中注意安全,防止火花飞溅。
2)使用撬棍将切割后的烟道段进行拆卸,拆卸过程中注意保持烟道段平衡,防止坠落。
3)对拆卸下的烟道段进行清理,确保无杂物、无油污。
(3)吊装作业1)将烟道段放置在起重机吊钩下方,确保吊钩与烟道段连接牢固。
2)缓慢起吊,注意吊装过程中的平衡,防止烟道段倾斜、碰撞。
3)将烟道段吊至指定位置,确保放置平稳。
4)重复以上步骤,完成所有烟道段的拆卸和吊装作业。
3. 安全措施(1)人员安全:施工人员必须穿戴安全帽、安全带等防护用品,严格遵守操作规程。
(2)设备安全:确保吊装设备性能良好,吊索具合格,定期进行检测、维护。
(3)现场安全:设置警示标志,禁止无关人员进入施工现场;施工过程中,确保现场交通畅通。
三、施工计划1. 施工周期:预计15天完成烟道拆卸吊装作业。
2. 施工进度安排:(1)第1-3天:进行现场勘查、人员、设备、材料准备。
(2)第4-10天:进行烟道拆卸作业。
(3)第11-15天:进行烟道吊装作业。
四、施工验收1. 施工完成后,由项目总监理工程师组织进行验收。
2. 验收内容包括:施工质量、安全措施、施工进度等。
3. 验收合格后,方可交付使用。
五、注意事项1. 施工过程中,严格按照施工方案执行,确保施工安全、质量。
2. 施工人员应提高安全意识,遵守操作规程,确保自身及他人安全。
编号:SSEP-CGXMB-JW-FA-L-005 施工方案批准:审核:编制:项目名称: #1机组脱硫烟道安装施工方案编制单位: 山东三融环保工程有限公司目录1、编制依据 (1)2、工程概况及工程量 (1)3、作业准备和作业条件 (1)4、配合要求 (4)5、施工主要机具及材料 (5)6、施工工序和方法 (5)7、工程建设强制性条文 (13)8、安全施工措施及要求 (14)9、环境保护及安全文明施工保证措施 (15)附:重大危险源辨识清单(附表1) (18)脱硫烟道安装重大风险因素及风险控制清单(附表2) (18)1、编制依据1.1根据施工图:烟气系统原烟道安装图、联络烟道安装图及净烟道安装图。
1.2规范、标准《火电厂烟气脱硫工程施工质量验收及评定规程》 DL/T5417-2009《钢结构工程施工及验收规范》GB50205-2001《气焊、手工电弧焊及气体保护焊焊缝坡口基本形式及尺寸》GB985—88《电力建设安全工作规程》DL5009.1-2014《火力发电厂焊接技术规程》DL/T869--2012《承压设备无损检测》NB/T47013-2015《火力发电厂烟风煤粉管道设计技术规程》DL/T5121-2000《火力发电工程建设标准强制条文实施指南》2013年版2、工程概况及工程量2.1工程名称:山西崇光发电有限责任公司介休2×35MW低热值煤发电新建项目湿法烟气脱硫及电袋复合除尘器工程2.2工程地点:山西介休义安镇2.3设计单位:山东三融环保工程有限公司2.4建设单位:山东三融环保工程有限公司2.5施工单位:山东三融环保工程有限公司2.6监理单位:中南电力监理公司2.7工作范围:本#1机组脱硫烟道安装包括脱硫原烟道、联络烟道及净烟道;烟道在预制厂制作,每一节预制完烟道进行煤油渗透试验,由监理检查验收合格后方可运至安装现场,烟道支架基础办理验收交接后进行安装,根据汽车吊工况进行分段吊装并焊接固定,安装完成后内部须打磨(根据防腐要求),达到喷沙及防腐条件。
二次结构烟道安装施工工序计划
一、计划概述
该施工作业目的是安装合同标段的二次结构烟道系列产品。
经拟定整体计划,按下列主要工序安排施工:
二、主要工序
1. 烟道支座安装
支座位置采用预埋工法预安装,并进行调整后固定。
2. 烟道板件拼装成段
根据烟道走向与结构特点,将烟道板件按规格在场地拼装成段。
3. 烟道段件安装提升
利用起重机械将烟道段件吊装至预定安装位置。
4. 烟道段件连接拼装
在烟道段件重叠位置进行节点扣合连接与焊接工作。
5. 检测与测试
完成安装后进行烟气无档流畅性检测与漏气绝缘测试。
6. 交底检验验收
组织相关单位对施工质量进行详细检查验收。
7. 整改完工
依照验收意见整改未达标项目,完成施工交底手续。
三、施工要求
严格控制品质,安全施工,按期完工。
保障安装质量。
四、施工组织
经理:某某人主管安全:某某人施工组长:某某人
以上就是基于主题提要拟定的二次结构烟道安装施工工序计划。
目录
一、编制依据 (2)
二、吊装内容 (2)
三、吊装顺序 (2)
四、吊装数据一览表 (3)
五、烟道安装、吊车站位 (3)
六、烟道支架吊装 (5)
七、吊装程序及工艺 (6)
八、安全文明施工措施 (7)
一、编制依据
1.区地税局北部办税服务厅维修改造设计图;
2.烟道平面布置图和剖面图、厨房设计变更;
3.《起重机安全规程》(GB 5144) ;
4.《起重机操作使用规程》(ZBJ 80012);
5. 50t、100t汽车吊性能一览表;
二、吊装内容
本工程为区地税局北部办税服务厅维修改造厨房排烟系统中烟道安装部分。
由于高度较高,且场地狭小,因此必须合理安排吊装顺序,科学组织构件进场,构件进场后要合理摆放,否则在吊装过程中,就无法保证吊装施工的连续顺利进行,既影响工程进度,同时也将影响吊装质量和安全。
三、吊装顺序
1. 烟道吊装:自下而上吊装
2. 烟道在地面整体预制,保温完成后,整体或分段吊装。
四、吊装程序及工艺
1.吊装基本程序
1)吊车进场就位;按方案要求选取索具,做好吊装前准备工作;
2)试吊、检查;
3)正式吊装;
2.吊装工艺
1)吊装作业
a:吊车按计算选用配置的要求和主吊臂臂长,主配重总量,将主吊车安装好,吊索按吊装要求挂设好;
b:正式起吊前,检查吊车站位,接杆是否符合要求,支腿的垫铁是否牢固,起重索具穿绕挂设和工具安装是否符合规范要求等,全部检查无误,报吊装总指挥批准后进行试吊;
c:试吊:拆除临时固定索具,指挥吊车缓将钢结构吊离支撑约200mm,停车检查吊车的受力情况,吊车支腿处地基沉降情况,工索具受力情况,起重指挥信号联系是否畅通无误,如无异常情况,将钢结构缓慢落回原位准备正式吊装;
d:正式起吊:指挥吊车缓慢起吊,钢结构离支撑物约200mm,停车按试吊要求检查各部位,如无异常,开始正式起吊,在吊装过程中,随时检查吊车配合作业过程中吊车滑轮组是否垂直受力,吊车支腿的垫设及地基沉降情况等;
e:吊车缓慢将钢结构就位,就位时应密切关注吊车掉臂是否与钢结构抗杆,检查确认操作半径
f:确认钢结构安装符合要求后,摘除吊索,吊车转场,吊装结束。
五、安全文明施工措施:
1、一般措施:
1.1、为了提高施工人员安全意识,定期进行安全知识教育活动,认真贯彻执行上级部门有关安全规定。
1.2、施工人员熟悉并掌握安全防护用品、用具的正确使用方法,而且在施工中合理运用。
1.3、定期对施工现场进行检查,发现隐患及时处理。
1.4、严格遵守施工现场的有关安全文明施工的管理规定。
1.5、从事焊接、切割的人员应持有特殊工种作业证件,并经专业安全技术教育,考试合格取得合格证,方可上岗。
2、环保措施:
2.1、施工过程中将物料摆放整齐, 将废料及时清理干净。
当天产生的废料送到指定的废品回收地点,集中由专人负责送到废品收购站。
2.2、烟道安装施工作业时,时常产生噪音,如大锤敲打物件、角向磨光机打磨。
要求作业人员及附近人员用棉球塞耳,抵制噪音伤害人体。
2.3、焊接作业人员在施焊过程中产生的烟气,容易引起人体的各种疾病,如尘肺,要求作业人员在施工中加以预防,戴上口罩进行施工,防止烟气伤害人体。
3、危险点预测及防范措施:
3.1、触电防范措施:
3.1.1、焊接用电焊机和被焊工件应良好接地,电源回路应装漏电保护装置,上锁,并有醒目的警戒标志。
3.1.2、焊接电源电缆走向要合理,无破损裸露处,若有裸露处应用绝缘胶布缠包好。
3.1.3、严禁雨天露天焊接作业,在潮湿地点进行焊接作业时,应在脚下垫绝缘垫或干燥木板,保持电焊手套干燥,不触碰焊接电源二次回路裸露处。
3.1.4、开合电焊机开关或电源刀闸时应戴绝缘手套并侧身开合,以防止电线短路产生弧光烧伤手眼睛。
3.1.5、焊接作业结束,应及时关闭焊接电源。
3.1.6、电源线路不得裸露,不允许有漏电处,如有漏电及时更换或包扎好.
3.1.7、在雨雪及潮湿天气,合闸前必须经过电气维护人员检查无漏电后方可合闸。
3.1.8、雨雪天施工,必须采取防止触电、滑倒措施。
3.1.9、电动工具的电源应由电气人员接线,尽量使用便携式电源卷线盘。
3.1.10、电源线走向合理,不得与氧乙炔带、钢丝绳及电焊线缠绕在一起。
3.2 、火灾爆炸防范措施:
3.2.1 、施工前检查动火区域有无易燃易爆物品,如有易燃易爆物品而且不能清除的应采取可靠的隔离措施。
3.2.2 、焊接电源线接头处应连接牢固,保证线芯接触良好,并经常检查有无过热现象。
3.2.3 、施工现场严禁吸烟。
3.2.4 、施工区域内应设有灭火器等防火设施。
3.2.5、灭火器、砂桶、斧、锹、钩子等消防器材应放置在明显易取处,不得任意移动或遮盖,严禁挪作他用。
3.2.6、正确使用氧乙炔,瓶间距8米以上,距明火10米以上,乙炔瓶要有回火装置,在太阳光下不能爆晒,瓶子搬运不能乱扔,防止砸坏气瓶,保证气瓶有完整的防震胶圈。
3.3、人体伤害防范措施:
3.3.1、焊工应正确佩戴好安全防护用品、用具,穿绝缘鞋(靴)和专业工作服,戴防护眼镜。
3.3.2、使用割矩时,操作人员必须戴好防护眼镜,不准氧、乙炔带与电焊线缠绕在一起,乙炔瓶摆放正确牢固,以防止气瓶摔倒,摔坏气瓶及减压器。
施工完毕后将气瓶阀门关闭,卸下减压器。
3.3.3、打锤时严禁戴手套,不许正对人方向打锤,严禁使用铁把大锤,要经常检查大锤木把,发现折断及损坏应及时换木把。
3.3.4、严禁在施工现场嬉戏、打闹、追逐。
3.4、机械伤害防范措施
3.4.1、使用角向磨光机时,要经常检查其机械性能,当角向砂轮片的有效半径磨损至原半径的1/3大小时必须及时更换。
3.4.2 、使用角向磨光机时应掌握操作规程,手要稳,不能用力过大,要戴防护眼镜。
3.4.3 、严格按操作规程操作机械工具,使用前先检查安全防护装置,保险装置是否齐全完好,确认正常状态下方可使用。
使用移动工具时,不得提着电线或工具的转动部分。
3.5、起重伤害防范措施
3.5.1、使用千斤顶前必须检查千斤顶是否好用。
3.5.2、使用手拉葫芦时,严禁两人以上拉手拉链,不许超负荷使用,要对承重链经常检查,发现问题及时处理及更换。
3.5.3、钢丝绳禁止超负荷使用,发现钢丝绳有损坏及断丝后应及时更换。
3.5.4、吊车吊运物件时,司机要与指挥人员密切配合,卡扣要挂卡牢固;吊车运行时、非司机不得坐在吊车上或与司机闲谈,不得坐在轨道上休息。
3.6、高处坠人坠物防范措施
3.6.1、高处作业人员必须使用合格的安全带,并挂于上方牢固可靠处。
3.6.2、脚手架上作业前,必须检查其是否合格,有无安全隐患。
3.6.3、高处作业人员需带工具袋,工具需系保险绳。
3.6.4、高处临边作业区及时设安全围栏,孔洞及时封堵。
3.6.5、夜间作业要有充足的照明。
行灯电压不得超过12V。
行灯应有保护罩,其电源线应使用橡胶软电缆。
3.7、车辆运输注意事项
3.7.1、了解运输路线的情况,指定专人检查工具和运具,不超载。
3.7.2、物件的重心与车厢的承重中心基本一致,以滚动物件沿其滚动方向用楔子垫牢,并用索具将物件绑扎牢固。
3.7.3、运输过程中有专人领车、监护、并设必要的标志。
施工过程中主要危险点及控制措施。
