预制实心方桩施工方案
- 格式:doc
- 大小:116.50 KB
- 文档页数:30

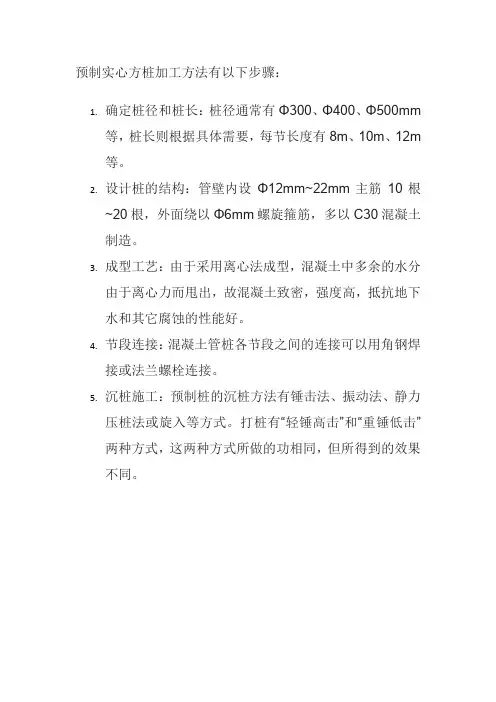

预制实心方桩加工方法有以下步骤:
1.确定桩径和桩长:桩径通常有Φ300、Φ400、Φ500mm
等,桩长则根据具体需要,每节长度有8m、10m、12m 等。
2.设计桩的结构:管壁内设Φ12mm~22mm主筋10根
~20根,外面绕以Φ6mm螺旋箍筋,多以C30混凝土制造。
3.成型工艺:由于采用离心法成型,混凝土中多余的水分
由于离心力而甩出,故混凝土致密,强度高,抵抗地下水和其它腐蚀的性能好。
4.节段连接:混凝土管桩各节段之间的连接可以用角钢焊
接或法兰螺栓连接。
5.沉桩施工:预制桩的沉桩方法有锤击法、振动法、静力
压桩法或旋入等方式。
打桩有“轻锤高击”和“重锤低击”
两种方式,这两种方式所做的功相同,但所得到的效果不同。

目录一、编制依据 (2)二、工程概况 (2)三、预制方桩主要材料及断面尺寸 (3)四、预制方桩现场制作及沉桩方法 (3)五、方桩制作及沉桩施工顺序 (3)六、方桩制作具体施工要求 (4)1、预制场地地坪制作 (4)2、方桩现场制作技术要求 (7)3、上层桩的制作要求 (11)4、方桩养护、吊装运输 (11)七、方桩沉桩具体施工要求 (12)1、场地平整、桩位测量 (12)2、沉桩操作工艺要求 (12)3、沉桩质量要求 (13)八、钢筋砼方桩预制施工质量保证措施 (14)九、钢筋砼方桩沉桩施工质量保证措施 (15)十、方桩施工安全、文明施工措施 (16)十一、管理网络 (17)1施工管理组织网络 (17)2质量管理网络图 (18)3安全及文明施工管理网络图 (19)十二、施工机械设备、人员投入 (20)十三、钢筋砼方桩施工工艺框图 (21)一、编制依据1、盐城城南医院北区桩基工程设计图纸2、盐城城南医院北区工程地质勘察报告3、盐城城南医院北区工程现场环境4、《预制钢筋混凝土方桩》(04G361)5、《混凝土结构工程施工质量验收规范》 (GB50204-2002)6、《建设工程项目管理规范》(GB/T50326-2006)7、《建筑工程施工质量验收统一标准》(GB50300-2001)8、《建设工程文件归档整理规范》(GB/T50328-2001)二、工程概况本工程地处盐城市城南新区人民南路东,戴庄路西,纬十三路北,南纬路南。
是盐城市政府投资的及行政科研、后勤楼、儿童医院、会议中心与四星级酒店为一体的高级建筑群体,总建筑面积130661㎡,其中地下30771㎡,地上面积为99890㎡。
本单体设计标高±0.000相当于绝对标高4.000m。
工程名称:盐城城南新区医院北区工程建设单位:盐城市城南新区开发投资建设有限公司设计单位:北京联华建筑事务所有限公司监理单位:上海建通建设工程有限公司总承包单位:南通建筑工程总承包有限公司本工程基础桩采用预制混凝土方桩JZHb-235-1515C (按设计说明要求主筋改为4根C20+4根C18),图集号:04G361,桩端持力层为12层,桩端进入持力层不小于2倍桩径。
预制方桩施工方案【1】材料1、钢筋砼预制方桩、预应力管桩的规格、质量必须符合设计和施工规范的规定。
2、接桩用的焊条的牌号、性能必须符合设计要求和有关标准的规定,并应有出厂合格证明。
3、钢板或角钢的材质、规格因符合设计要求,且应有质保书或检验报告。
【2】作业条件1、应有工程地质资料、桩基施工平面图、桩基施工组织设计或方案。
2、桩基的轴线和标高均应测定完毕,并经过检查,办理了复核签证手续。
3、已排除架空障碍物,在建筑物旧址或杂填土区施工时,应预先进行钎探,在桩位置将探明的旧基础、石块、废铁等障碍物清除和采取其它处理措施。
4、打桩场地附近的建筑物或构物,如有震动要求和影响使用安全时,打桩前应会同有关单位采取措施予以有效的处理。
5、场地要碾压平整,其表土承载力满足要求,保证桩基在移动时稳定垂直。
6、根据轴线放出桩位线,用短木桩或短钢筋打好定位桩,并用白灰作出标志,便于施打。
7、正式施工前必须先打试验桩,其数量不少于2根,以确定桩长和贯入度,并校验打桩设备、施工工艺及技术措施是否符合要求。
【3】操作工艺1、必须按照有关程序安装打桩机。
2、桩机就位。
3、起吊预制桩。
4、桩在入土前,应在桩架或桩身上设置尺寸标志,以便在施工中观测、记录。
【4】打桩的顺序1、根据桩的密集程序,打桩顺序可采取从中间向两边对称施打;或从中间向四周施打;或从一侧向另一侧施打。
2、根据基础设计标高,宜先深后浅进行施打。
3、根据桩的规格,宜先大后小、先长后短进行施打。
4、根据桩位与原有建筑物的距离,宜先近后远进行施打。
【5】接桩1、在桩长度不够的情况下,采用焊接接桩,焊接接桩的预埋铁件表面应清洁,上下节之间的间隙应用铁片垫密焊牢。
一般对称焊接,以减少变形,焊缝应连续、饱满。
2、接桩一般在距离地面1m左右进行。
上下节桩的中心线偏差不得大于10mm,节点弯曲矢量不得大于1‰桩长。
3、接桩处的焊缝应自然冷却10-15min后才打入土中,对外露铁件应刷防绣漆。
预制钢筋混凝土方桩施工方案预制钢筋混凝土方桩施工方案1. 引言本旨在提供一套详细的预制钢筋混凝土方桩施工方案,以指导工程人员在实际施工过程中进行操作。
本方案包括方桩的设计、材料准备、施工工序、安全措施等内容。
2. 方桩设计2.1 方桩的尺寸和数量方桩的尺寸应根据工程设计要求确定,并在施工前进行详细确认。
同时,方桩的数量应满足工程的承载力和稳定性要求。
2.2 方桩的布置根据土体的情况和工程设计要求,确定方桩的布置方式。
应注意桩与桩之间的间距和桩与边坡之间的距离,以满足工程的要求。
3. 材料准备3.1 钢筋选用符合国家标准的混凝土用钢筋,钢筋的直径和强度等级应符合设计要求。
在使用钢筋之前,应进行检查和验收,确保质量合格。
3.2 混凝土选择符合要求的水泥、砂、骨料等原材料进行混凝土的配制。
按照配合比进行配制,并进行现场试块的制作和试验,确保混凝土的质量符合要求。
4. 施工工序4.1 桩基检查与准备在施工前,对施工现场进行检查和准备,包括地基状况的勘测和基坑的开挖等。
确保施工现场的安全性和稳定性。
4.2 钢筋的预制与安装按照设计要求,对钢筋进行预制和加工。
然后,将钢筋按照设计图纸的要求进行安装,确保钢筋的位置和间距准确无误。
4.3 混凝土的浇筑与养护在钢筋安装完成后,进行混凝土的浇筑。
浇筑时应注意混凝土的均匀性和密实性,以确保混凝土的质量。
浇筑完成后,进行养护工作,保持混凝土的湿润和温度稳定。
4.4 后处理与验收混凝土凝固后,进行方桩的后处理工作,包括拆除模板、修补缺陷等。
然后,进行方桩的验收工作,确保方桩的质量符合设计要求。
5. 安全措施5.1 施工现场安全施工现场应划定安全警戒线,并配备必要的安全防护设施。
施工人员应穿戴符合要求的安全防护用品,严禁在施工区域内闲逛或嬉戏。
5.2 机械设备安全使用机械设备时,应进行必要的安全检查和维护。
操作人员应熟悉设备的使用方法,遵守操作规程,确保设备的安全性和稳定性。
南通通海500kV变电站新建工程预应力混凝土实心方桩施工方案江苏省送变电有限公司二〇二〇年九月南通通海500kV变电站新建工程预应力混凝土实心方桩施工方案南通通海500kV变电站新建工程施工项目部二〇二〇年九月南通通海500kV变电站新建工程预应力混凝土实心方桩施工方案江苏宏马建设有限公司二〇二〇年九月江苏省送变电有限公司技术文件审批意见表Q/GC-01 编号:江苏省送变电有限公司技术文件审批意见表Q/GC-01 编号:审批页批准(分包单位技术负责人):年月日技术审核(分包单位技术部门):年月日安全审核(分包单位安全部门):年月日质量审核(分包单位质量部门):年月日编制(分包单位技术员):年月日目录1. 编制说明 (3)1.1编制依据 (3)1.2适用范围 (3)2. 工程概况 (3)2.1工程规模 (3)2.2基本情况 (4)3. 施工准备 (8)3.1 技术准备 (8)3.2 人员组织 (9)3.3 机具及材料准备 (9)3.4材料准备计划 (10)3.5 施工场地准备 (11)3.6 施工进度计划 (11)4. 静压机工艺流程 (12)4.1工序要求 (12)4.2测量放线 (12)4.3桩基就位 (12)4.4探桩 (13)4.5吊桩及插桩 (13)4.6压桩 (13)4.7接桩 (13)4.8送桩 (14)4.9终止沉桩 (14)5.锤击机工艺流程 (14)5.1测量放线 (15)5.2施工机械的配备 (15)5.3打桩的控制 (15)5.4方桩的焊接 (15)5.5方桩的收锤 (16)5.6方桩桩洞的回填 (16)6. 质量控制 (16)6.1 质量控制要点 (16)6.2检测要求 (18)6.3 强制性条文执行 (19)7. 安全控制 (20)7.1 施工安全技术措施 (20)7.2 施工安全风险识别、评估及预控措施 (21)8. 文明施工及环境保护 (22)8.1 环境因素及应对控制措施 (22)8.2 环境保护措施 (22)8.3 文明施工及成品保护 (23)8.4成品保护 (23)1. 编制说明1.1编制依据1.2适用范围本施工方案用于南通通海500kV变电站新建工程预应力混凝土实心方桩施工。
预制钢筋混凝土方桩施工方案一、施工前准备工作预制钢筋混凝土方桩的施工需要进行充分的前期准备,确保工程的顺利进行。
以下是施工前的准备工作:1. 桩基勘察:通过现场勘察和土壤测试,确定桩基的设计和施工参数,以及选择适当的预制方桩型号和长度。
2. 材料准备:购买符合国家标准和设计要求的预制混凝土方桩、钢筋和其他相关配件。
3. 设备准备:准备施工所需的机械设备,如起重机、挖掘机、打桩机等,并确保其良好的工作状态。
4. 施工人员:配备具备相关经验和资格的施工人员,确保他们熟悉施工工艺和安全操作规程。
二、施工工艺及步骤预制钢筋混凝土方桩的施工包括以下几个步骤:1. 桩基标志和布点:根据设计要求,在地面上进行桩基的标志和布点,以确定桩的位置和间距。
2. 地面准备:清理施工区域,确保地面平坦、无障碍物,并进行必要的地面处理,如排水、压实等。
3. 钢筋制作和预埋:根据设计要求,制作预制混凝土方桩所需的钢筋配筋,并按照设计要求将钢筋预埋在预制方桩的模具中。
4. 预制方桩的浇筑:先在模具中倒入预制混凝土,确保混凝土充分振实和密实,然后利用振动器等设备去除空气泡,最后保持桩体表面平整。
5. 方桩的加固与养护:在桩的两侧安装加固材料,如钢筋网或钢板,以增强桩的整体强度。
随后对预制方桩进行养护,保持适宜的温度和湿度,以确保混凝土的充分固化和强度发展。
6. 桩身安装:根据设计要求,使用起重机等设备将预制方桩陆续吊装到桩位上,确保桩的垂直度和位置精准。
7. 桩顶修整:根据需要,使用切割机、打磨机等工具对桩顶进行修整,以达到设计要求的标高和水平度。
8. 桩顶加固:安装桩顶加固件,如钢筋和混凝土梁,以确保桩顶的稳固和承载能力。
三、质量控制和安全措施在预制钢筋混凝土方桩的施工过程中,必须严格遵守相关质量控制和安全措施,确保工程的质量和施工人员的安全。
以下是一些建议的措施:1. 施工前检查:在施工前,对材料、设备和施工部位进行检查,确认其符合设计要求和安全规定。

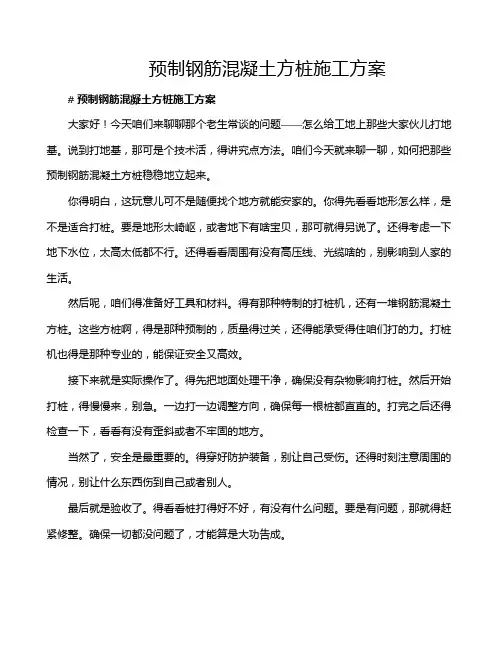

预制钢筋混凝土方桩施工方案# 预制钢筋混凝土方桩施工方案大家好!今天咱们来聊聊那个老生常谈的问题——怎么给工地上那些大家伙儿打地基。
说到打地基,那可是个技术活,得讲究点方法。
咱们今天就来聊一聊,如何把那些预制钢筋混凝土方桩稳稳地立起来。
你得明白,这玩意儿可不是随便找个地方就能安家的。
你得先看看地形怎么样,是不是适合打桩。
要是地形太崎岖,或者地下有啥宝贝,那可就得另说了。
还得考虑一下地下水位,太高太低都不行。
还得看看周围有没有高压线、光缆啥的,别影响到人家的生活。
然后呢,咱们得准备好工具和材料。
得有那种特制的打桩机,还有一堆钢筋混凝土方桩。
这些方桩啊,得是那种预制的,质量得过关,还得能承受得住咱们打的力。
打桩机也得是那种专业的,能保证安全又高效。
接下来就是实际操作了。
得先把地面处理干净,确保没有杂物影响打桩。
然后开始打桩,得慢慢来,别急。
一边打一边调整方向,确保每一根桩都直直的。
打完之后还得检查一下,看看有没有歪斜或者不牢固的地方。
当然了,安全是最重要的。
得穿好防护装备,别让自己受伤。
还得时刻注意周围的情况,别让什么东西伤到自己或者别人。
最后就是验收了。
得看看桩打得好不好,有没有什么问题。
要是有问题,那就得赶紧修整。
确保一切都没问题了,才能算是大功告成。
总的来说,打预制钢筋混凝土方桩这事儿,得仔细研究地形,准备充分,操作规范。
还得时刻注意安全,毕竟这可是个大工程,不能掉以轻心。
只要咱们按照这些步骤来,肯定能把桩打好,让工地稳稳当当的。
预制方桩施工方案1000字预制方桩是近年来在土木工程中广泛使用的一种基础施工方式。
本文将介绍预制方桩施工方案。
一、施工前准备1.检查机械设备,如振动钻、起重机、轨枕、拖车等是否正常。
2.制定施工方案、安全规范和监理要求。
3.现场布置:选择平整稳定的场地,保证预制方桩随时可以发挥作用,安排材料及设备的存放点。
4.环境准备:清理作业地面和周边环境,避免影响周围建筑物和交通工具。
5.制定前置条件:在灌注钢筋桩前,确定桩身深度、桩距、桩径等参数,采用相应的振动钻具体实施。
二、制作预制方桩1.选用高强度混凝土进行预制方桩制作,应按照设计要求进行施工。
2.严格按要求检查预制方桩的型号、尺寸、质量、定位标志等。
3.制作完毕后,在堆放现场的预制方桩,要避免相互挤压堆积。
三、预制方桩的安装1.在施工前,做好布置作业现场,进行旋挖钻掘或振动钻孔,对于振动钻孔,应严格检查孔壁垂直度和孔深是否符合设计,孔底处理好。
2.制作牵引钢绳,绑定预制方桩,严密牵引,确保牵引力度稳定,牵引过程中随时测量摩阻力。
3.将预制方桩慢慢降落到孔内,振动钻机的震频和振幅调整到合适的位置,通过振动向下滑动方桩,到达预定深度,确保驱动力、下沉速度的稳定。
4.开始混凝土灌注:在已经安装预制方桩转动机上安装注浆管,通过泵车将混凝土注入喷口,控制注浆速度、压力、流量。
5.中段施工,调整发动机和振动参数,确保顺畅和稳定,必要时通过水冲、憎水剂等措施提高土层润湿度和土壤内部的滑动空间。
四、施工质量控制1.预制方桩施工应由专业技术人员进行监督,确保符合施工标准,避免安全事故的发生。
2.实行工艺流程详细、完整的过程记录,用测量仪器准确记录各项施工参数,保证工程质量的可控性。
3.预制方桩的各项性能指标要经过严格检测,并按照施工要求出具检测报告,并经验收确认。
通过以上方案施工,可以确保预制方桩施工质量和安全性,并且有效提高施工效率。
预制钢筋混凝土方桩施工方案1. 引言预制钢筋混凝土方桩是一种常用于建筑和土木工程的结构构件。
它由混凝土和钢筋组成,具有高强度、稳定性和耐久性的特点。
本文档将介绍预制钢筋混凝土方桩的施工方案。
2. 施工前准备在进行预制钢筋混凝土方桩的施工前,需要进行以下准备工作:•检查土地基础条件和设计要求,确保施工所需材料和设备的准备。
•制定详细的施工计划,并分配人员和资源。
•确保施工区域清洁整齐,并做好安全防护措施。
3. 材料和设备准备在进行预制钢筋混凝土方桩施工之前,需要准备以下材料和设备:•预制钢筋混凝土方桩:根据设计要求提前制作好,确保数量和质量符合施工需要。
•钢筋:根据设计要求,准备好符合标准要求的钢筋。
•混凝土:根据设计要求和施工计划,准备好合适的混凝土。
•模板:根据设计要求,准备好使用的模板。
•施工机械:包括起重机、浇筑机、振动器等。
4. 施工步骤4.1 现场布置•根据设计要求和施工计划,在施工区域进行现场布置,确保施工平稳进行。
•搭建必要的施工支架和脚手架,为施工提供支撑。
4.2 模板安装•根据预制钢筋混凝土方桩的尺寸和形状要求,安装合适的模板。
•确保模板的稳定性和精确度,防止浇筑过程中出现偏差和变形。
4.3 钢筋布置•根据设计要求,将钢筋按照预定的间距、截面积和长度进行布置。
•确保钢筋的准确位置和牢固性,以提供足够的强度和稳定性。
4.4 浇筑混凝土•在模板和钢筋布置完毕后,开始浇筑混凝土。
•确保混凝土的质量符合标准要求,并通过振动等方式使混凝土充分密实。
4.5 浇筑顶部平整•在混凝土初凝后,用刮板或平板工具将方桩的顶部修整平整。
•确保方桩的顶部平整度符合设计要求,以便后续工作。
4.6 养护•在方桩浇筑完毕后,进行适当的养护措施,以保证混凝土的强度和耐久性。
•根据混凝土特性和设计要求,进行湿养护或喷水养护等操作。
5. 施工注意事项•施工过程中要确保安全,严格执行安全操作规程。
•控制浇筑混凝土的速度和温度,避免产生裂缝和变形。

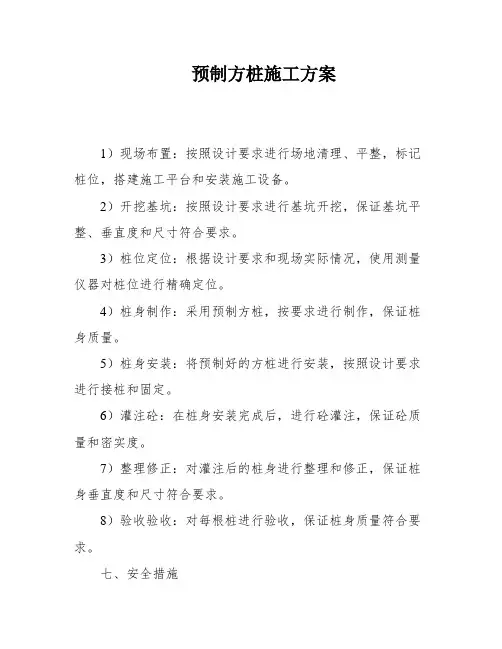

预制方桩施工方案1)现场布置:按照设计要求进行场地清理、平整,标记桩位,搭建施工平台和安装施工设备。
2)开挖基坑:按照设计要求进行基坑开挖,保证基坑平整、垂直度和尺寸符合要求。
3)桩位定位:根据设计要求和现场实际情况,使用测量仪器对桩位进行精确定位。
4)桩身制作:采用预制方桩,按要求进行制作,保证桩身质量。
5)桩身安装:将预制好的方桩进行安装,按照设计要求进行接桩和固定。
6)灌注砼:在桩身安装完成后,进行砼灌注,保证砼质量和密实度。
7)整理修正:对灌注后的桩身进行整理和修正,保证桩身垂直度和尺寸符合要求。
8)验收验收:对每根桩进行验收,保证桩身质量符合要求。
七、安全措施1、施工现场设置警示标志和安全防护设施,保证施工现场安全。
2、施工人员必须经过安全培训和持证上岗,保证施工人员安全。
3、严格执行施工计划和施工规范,保证施工质量和安全。
4、定期进行安全检查和隐患排查,及时处理安全隐患,保证施工过程中的安全。
在进行预应力管桩施工前,需要进行场地平整并进行测量放线和定桩位的工作。
接着,桩机需要安装就位,然后进行预应力砼管桩的吊放就位和试桩工作。
接下来,进行管桩的施打和接桩工作。
最后,需要进行截桩头、测量复核桩位、桩基检测和桩基竣工验收等工作。
在进行管桩的吊运和堆放时,需要对管桩进行检查,并按照不同的长度和施工顺序进行堆放。
在施打管桩前,需要认真检查打桩设备的性能,并根据施工图绘制整个工程的桩位编号图。
同时,需要测定桩位并在桩身上划出长度标记,以便观测桩的入土深度和记录每米沉桩锤击数。
预应力管桩还需要按照设计人员的要求进行试桩。
在进行管桩的施打时,第一节管桩起吊就位前需要在已定桩位上做一个辅圆位置标记,以便插桩时能在已定桩位上。
同时,需要保证插入地面时的垂直度偏差不大于0.5%,并用长条水准尺或三角吊线锤在正面和侧面交叉垂直校正。
在打桩时,应采用重锤轻击、落距1.8~2.1m、连续施打的方法,并尽可能避免在接近设计深度时接桩。
预制钢筋混凝土方桩施工方案嘿,伙计们!今天我们要聊聊预制钢筋混凝土方桩施工方案,这可是个不小的主题啊。
咱们得从头说起,先来了解一下预制钢筋混凝土方桩是什么吧。
预制钢筋混凝土方桩,简单来说,就是把钢筋、水泥和沙子等材料预先加工成方形的桩子,然后在现场直接安装。
这种方法省去了传统的现场搅拌、浇筑和养护等环节,大大提高了施工效率,同时也降低了施工成本。
所以呢,预制钢筋混凝土方桩在建筑行业可是大有前途的哦!那么,咱们该怎么施工呢?这里我就给大家讲讲具体的步骤吧。
咱们得准备好预制钢筋混凝土方桩的材料和设备。
这些材料包括钢筋、水泥、沙子、水等等,而设备则包括搅拌机、吊车、运输车等等。
接下来,咱们就要开始制作预制钢筋混凝土方桩了。
第一步,就是要把钢筋、水泥和沙子等材料按照一定的比例混合在一起,然后放入搅拌机中进行搅拌。
这个过程可是个技术活儿,得掌握好时间和力度,否则做出来的桩子可就不结实了。
搅拌好的混合物要放在模具里进行成型,这个模具就是预制钢筋混凝土方桩的“身体”。
第二步,就是要把成型好的模具放到浇筑车上,然后把混合物倒入模具中。
这个过程可不能马虎,得多加小心,免得弄坏模具或者让混合物溢出。
等到混合物凝固成型后,就可以把模具拆掉了。
第三步,就是要把成型好的预制钢筋混凝土方桩进行养护。
这个过程很重要,因为它关系到桩子的强度和耐久性。
一般来说,养护的时间要根据当地的气候条件来确定,一般是一个月左右。
在这个期间里,咱们还得定期检查桩子的状况,看看有没有裂缝或者其他问题。
好了,说了这么多,相信大家对预制钢筋混凝土方桩施工方案已经有了一个大概的了解了吧。
其实,这个过程还挺有趣的,咱们可以把它当作一个挑战来应对。
只要咱们用心去做,相信一定能做出高质量的预制钢筋混凝土方桩来!预制钢筋混凝土方桩施工方案是一个很实用的方法,它既提高了施工效率,又降低了施工成本。
而且,通过这个过程,咱们还能学到很多关于建筑材料和施工技术的知识。
预制方桩施工方案一、项目背景及目标这个项目位于繁华的城市边缘,要建设的建筑群将成为城市的地标。
我们的目标是确保预制方桩施工顺利进行,为整个项目打下坚实的基础。
二、施工准备1.了解施工图纸,熟悉施工工艺和施工要求,确保施工过程中各项工作有序进行。
2.准备施工所需的各种材料、设备、工具等,如预制方桩、桩基施工机械、测量仪器等。
3.对施工现场进行平整,清除障碍物,确保施工现场的清洁和安全。
4.招聘和培训施工队伍,确保他们具备丰富的施工经验和技能。
三、施工流程1.测量定位:根据施工图纸,对桩基位置进行测量定位,确保桩基位置准确无误。
2.桩基施工:采用桩基施工机械,按照设计要求将预制方桩打入地下。
施工过程中要注意桩身垂直度、桩顶标高、桩身质量等。
3.接桩:当单根桩长度无法满足设计要求时,需要进行接桩。
接桩时要注意桩身连接质量,确保桩身整体性。
4.桩基检测:施工完成后,对桩基进行检测,确保桩基质量满足设计要求。
5.桩基验收:检测合格后,对桩基进行验收,确保桩基施工质量。
四、质量控制1.严格把控材料质量,确保预制方桩、桩基施工机械等材料符合国家标准。
2.施工过程中,加强对桩基施工质量的监督,确保桩基质量满足设计要求。
3.定期对施工队伍进行培训,提高他们的施工技能和质量意识。
4.建立健全的质量管理体系,确保施工质量。
五、安全防护1.施工现场设置安全警示标志,提醒施工人员注意安全。
2.加强施工现场的安全管理,定期对施工现场进行安全检查,确保施工现场安全。
3.为施工人员提供安全防护用品,如安全帽、安全带等。
4.对施工人员进行安全培训,提高他们的安全意识。
六、施工进度1.根据施工计划,合理安排施工进度,确保施工顺利进行。
2.遇到特殊情况,及时调整施工进度,确保项目按时完成。
3.定期对施工进度进行汇报,加强与项目甲方、监理方的沟通。
注意事项一:桩基位置定位不准确解决办法:施工前一定要认真对照图纸,使用高精度的测量仪器进行定位,确保每根桩的位置都精确无误。
混凝土预制方桩施工方案(标准版)(完整常用版)(可以直接使用,可编辑优秀版资料,欢迎下载)目录1工程概况及特点21。
1工程概况21。
2工程具体要求22混凝土预制桩施工方案32.1施工准备32.2混凝土预制方桩制作72。
3混凝土预制方桩质量控制要点92.4混凝土预制桩施工工序总体安排103 安全管理制度193.1安全细则194 环境保护及文明施工204.1文明施工细则201工程概况及特点1.1工程概况1。
1.1工程简述工程名称:华电朔州一期2×300MW级热电机组工程桩基工程建设单位:华电国际电力股份朔州热电分公司建设地点:山西省朔州市经济开发区木寨新农村东首工程规模:B标段:炉后设施混凝土预制方桩桩基工程的施工及相关服务,包括渣库、燃油罐、脱硫吸收塔、碎煤机、输煤栈桥、圆形煤场、烟囱、钢烟道支架等,预估总计35493米(1183根桩);该混凝土预制方桩,设计桩长设计为27m 和30m,桩径为400 mm×400mm;质量目标:满足国家“优质工程”要求,合格率100%;不发生遗漏(桩)事故;不发生Ⅱ类及以下桩基。
力争“鲁班奖”.我项目部将严格满足国家电力公司颁布的《火电机组达标投产考核标准》(最新版)的达标投产及原电力工业部、国家电力公司颁布的质量验评标准1.2工程具体要求1.2.1工程规范本工程设计规范采用国家、原电力部、华电公司的有关标准、规范、规程、规定及其它相关的设计要求文件。
(1)《湿陷性黄土地区建筑规范》(GB 50025—2004)(2)《建筑桩基技术规范》(JGJ94—2021)(3)《建筑地基处理技术规范》(JGJ79-2002)(4)《建筑地基基础设计规范》(GB50007—2021)(5)《电力工程地基处理技术规程》(DL/T5024-2005)(6)与本次桩基础施工有关的设计文件及任务书。
(7)《混凝土结构设计规范》(GB50010—2021)(8)《火电施工质量检验及评定标准》(第一篇土建工程篇)(9)《工程测量规范》(GB50026—2007)(10)《建筑抗震设计规范》(GB50011-2021)(11)《建筑结构荷载规范》(GB50009-2001)(12)《混凝土结构工程施工质量验收规范》(GB 5 4—2002)(13)《建筑地基基础工程施工质量验收规范》(GB5 2-2002)(14) 《预制钢筋混凝土方桩》(04G361)(15)《建筑基坑支护技术规程》JGJ120-99(16)《安全防范工程技术规范》GB50348-2004(17)《钢筋焊接及验收规程》JGJ18—2021(18)《建筑钢结构焊接规程》JGJ81-2002(19)《建筑边坡工程技术规范》 GB50330-2002(20)《建筑施工安全检查标准》JGJ59—2021(21)《建筑施工高处作业安全技术规范》 JGJ80-91(22)《建筑机械使用安全技术规程》 JGJ33—2001(23)《施工现场临时用电安全技术规范》 JGJ46-2005(24)《建设工程施工现场供用电安全规范》 GB50104—93(25)《建筑施工现场环境与卫生标准》JGJ146—20041.2.2工程质量质量目标:满足国家“优质工程"要求,合格率100%;不发生遗漏(桩)事故;不发生Ⅱ类及以下桩基。
预制钢筋混凝土方桩施工方案1. 引言预制钢筋混凝土方桩是一种常用的地基处理技术,广泛应用于建筑工程、桥梁工程和水利工程等领域。
本文档旨在提供一份详细的预制钢筋混凝土方桩施工方案,包括施工前的准备工作、方桩的制作和安装过程、施工后的验收和质量控制等相关内容。
2. 施工前准备工作在进行预制钢筋混凝土方桩施工之前,需要进行以下准备工作:2.1 资料准备收集并整理相关的设计文件、施工图纸、技术规范以及施工安全规范等资料,确保施工过程符合相关要求。
2.2 机械设备准备确认所需的机械设备是否具备,并对设备进行检查和维护,确保其正常运行。
常用的机械设备包括混凝土搅拌设备、预制钢筋焊接机、起重设备等。
2.3 施工人员准备组织施工人员,包括钢筋工、焊工、搅拌车司机等,并进行相关技术培训和安全教育,提高施工人员的技能水平和安全意识。
2.4 工地准备清理施工现场,确保施工现场整洁,并做好安全防护工作,包括悬挂警示标识、设置安全警戒线等。
3. 方桩制作与安装预制钢筋混凝土方桩的制作与安装是整个施工过程的核心环节,主要包括方桩的制作、运输和安装三个阶段。
3.1 方桩的制作方桩的制作过程如下: 1. 按照设计要求,选用合适的混凝土配合比和钢筋布置方案。
2. 准备好混凝土和钢筋原材料,并进行质量检查。
3. 将混凝土和钢筋按照设计要求进行搅拌和浇筑,同时采取相应的振捣措施,确保混凝土的密实性和均匀性。
4. 在混凝土硬化后,根据设计要求对方桩进行修整和养护。
3.2 方桩的运输方桩的运输过程如下: 1. 使用起重设备将制作好的方桩吊装到运输车上,并确保固定牢固。
2. 在运输过程中,务必注意方桩的稳定性和安全性,避免碰撞和损坏。
3. 运输到施工现场后,进行方桩的卸载和保管,确保方桩不受损坏。
3.3 方桩的安装方桩的安装过程如下: 1. 根据设计要求,在施工现场进行桩基的勘探和标定,确定方桩的位置和深度。
2. 使用起重设备将方桩吊装到预定位置,并进行调整,确保方桩垂直度和位置准确性。
1
2020年4月19日
预制实心方桩施工
方案
文档仅供参考,不当之处,请联系改正。
2
2020年4月19日
目 录
第一章 工程概况
第二章 总体概述
第三章 生产
1、主要生产制作工艺
2、原材料
3、技术要求
4、检验试验方法
第四章 运输
1、运输工艺
2、起吊及堆放要求
第五章 机械设备配置计划
第六章 劳动力安排计划
第七章 确保质量的技术组织措施
第八章 确保生产供应时间的技术组织措施
第九章 其它说明
1、进度和安全管理经验
2、季节性施工措施
文档仅供参考,不当之处,请联系改正。
3
2020年4月19日
文档仅供参考,不当之处,请联系改正。
4
2020年4月19日
第一章 工程概况
一、工程概况
1.工程概况
本工程为工程。工程地点位于院内。
2.建设规模
建设规模为:预制400*400mm方桩,桩长16m(8×2),总长约
7000m,其中试桩7根。
3.场地概况
拟建工程位于院内,现场交通方便。
4.工程特点与分析:本工程施工期为春季,要做好防寒防雨措施。
二、工期及质量目标
1.工期要求:根据工程打桩施工计划,按招标人要求工期完成预制
方桩的制作,并运至施工现场。
2.要求工期:15日历天。
3.质量标准:合格。
4.安全目标:安全事故为零。
文档仅供参考,不当之处,请联系改正。
5
2020年4月19日
第二章 总体概述
一、制作、供应组织总体设想、方案针对性
施工准备阶段施工单位将在有限时间内完成下列工作,为施工创造
条件。
1.办理各项开工手续
工程中标后,立即办理各项开工手序,确保工程及时开工。
2.熟悉和审查施工图纸
经过对施工图纸的自审和会审,对施工图纸存在的问题,在施工前
得以解决。
3.编制可操作的施工组织设计、质量计划
编制可操作的施工组织设计和质量计划是施工准备阶段的一项重要
任务,内容包括施工方案、施工措施、工程进度计划、材料计划、劳动
力计划等。施工组织设计的订立保证整个工程的施工有计划、按部就班
的进行,保证工程按时按质按量完成。
二.生产准备
1.各主要阶段施工机械
本着经济、合理和满足工期、技术的要求来选择施工机械。
2.机械调配计划
我公司拥有各类性能先进的大型施工机械设备,我公司中标后,我
