邓家湾隧道实施性施组
- 格式:doc
- 大小:1.13 MB
- 文档页数:55

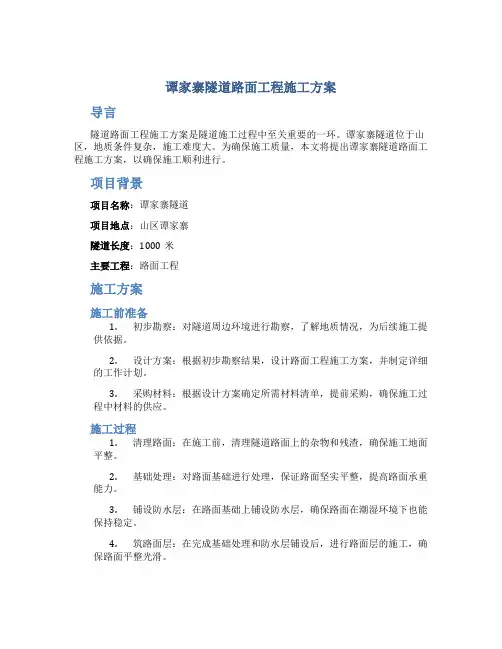

谭家寨隧道路面工程施工方案导言隧道路面工程施工方案是隧道施工过程中至关重要的一环。
谭家寨隧道位于山区,地质条件复杂,施工难度大。
为确保施工质量,本文将提出谭家寨隧道路面工程施工方案,以确保施工顺利进行。
项目背景项目名称:谭家寨隧道项目地点:山区谭家寨隧道长度:1000米主要工程:路面工程施工方案施工前准备1.初步勘察:对隧道周边环境进行勘察,了解地质情况,为后续施工提供依据。
2.设计方案:根据初步勘察结果,设计路面工程施工方案,并制定详细的工作计划。
3.采购材料:根据设计方案确定所需材料清单,提前采购,确保施工过程中材料的供应。
施工过程1.清理路面:在施工前,清理隧道路面上的杂物和残渣,确保施工地面平整。
2.基础处理:对路面基础进行处理,保证路面坚实平整,提高路面承重能力。
3.铺设防水层:在路面基础上铺设防水层,确保路面在潮湿环境下也能保持稳定。
4.筑路面层:在完成基础处理和防水层铺设后,进行路面层的施工,确保路面平整光滑。
5.检验验收:在施工完成后,进行路面工程的检验验收,确保施工质量符合标准要求。
施工安全1.安全培训:对施工人员进行安全培训,提高其安全意识,减少意外事故发生。
2.安全设施:在施工现场设置安全警示标识,并配备必要的安全设施,确保施工安全。
施工质量控制1.工序检查:在施工过程中,对每个工序进行检查,确保施工质量符合标准。
2.质量验收:在施工完成后,进行全面的质量验收,确保施工质量达标。
结论通过上述施工方案,可以有效指导谭家寨隧道路面工程的施工过程,确保施工质量和进度。
在施工过程中,需严格按照方案执行,做好安全和质量控制工作,确保施工顺利进行,为隧道建设提供保障。
以上为谭家寨隧道路面工程施工方案,希望能够为相关工程施工提供参考和指导。

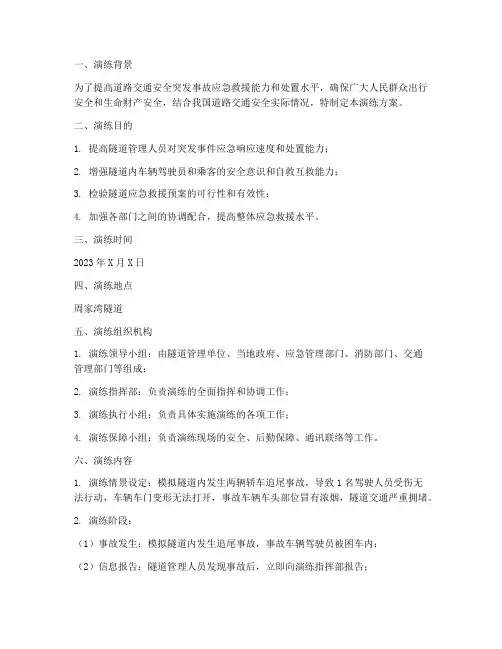

一、演练背景为了提高道路交通安全突发事故应急救援能力和处置水平,确保广大人民群众出行安全和生命财产安全,结合我国道路交通安全实际情况,特制定本演练方案。
二、演练目的1. 提高隧道管理人员对突发事件应急响应速度和处置能力;2. 增强隧道内车辆驾驶员和乘客的安全意识和自救互救能力;3. 检验隧道应急救援预案的可行性和有效性;4. 加强各部门之间的协调配合,提高整体应急救援水平。
三、演练时间2023年X月X日四、演练地点周家湾隧道五、演练组织机构1. 演练领导小组:由隧道管理单位、当地政府、应急管理部门、消防部门、交通管理部门等组成;2. 演练指挥部:负责演练的全面指挥和协调工作;3. 演练执行小组:负责具体实施演练的各项工作;4. 演练保障小组:负责演练现场的安全、后勤保障、通讯联络等工作。
六、演练内容1. 演练情景设定:模拟隧道内发生两辆轿车追尾事故,导致1名驾驶人员受伤无法行动,车辆车门变形无法打开,事故车辆车头部位冒有浓烟,隧道交通严重拥堵。
2. 演练阶段:(1)事故发生:模拟隧道内发生追尾事故,事故车辆驾驶员被困车内;(2)信息报告:隧道管理人员发现事故后,立即向演练指挥部报告;(3)组织抢救控制事态:演练指挥部启动应急预案,各部门按照职责分工开展救援处置工作;(4)事后处理:事故车辆火势被扑灭,受伤人员得到救治,相关车辆、人员撤离事故现场,进行隐患排查、现场恢复、交通管制解除等工作。
七、演练步骤1. 演练准备阶段:各部门按照职责分工,做好演练前的准备工作,包括人员、物资、设备等;2. 演练实施阶段:按照演练内容,模拟事故发生、信息报告、组织抢救控制事态、事后处理等环节;3. 演练总结阶段:对演练过程进行总结,分析存在的问题和不足,提出改进措施。
八、演练要求1. 各部门要高度重视,认真组织,确保演练顺利进行;2. 演练过程中,各部门要密切配合,确保救援工作高效有序;3. 演练结束后,要及时总结经验,完善应急预案,提高应急救援能力。

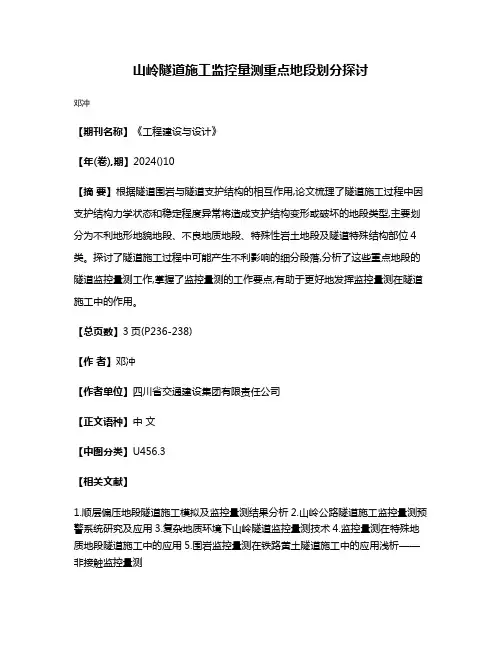

山岭隧道施工监控量测重点地段划分探讨
邓冲
【期刊名称】《工程建设与设计》
【年(卷),期】2024()10
【摘要】根据隧道围岩与隧道支护结构的相互作用,论文梳理了隧道施工过程中因支护结构力学状态和稳定程度异常将造成支护结构变形或破坏的地段类型,主要划分为不利地形地貌地段、不良地质地段、特殊性岩土地段及隧道特殊结构部位4类。
探讨了隧道施工过程中可能产生不利影响的细分段落,分析了这些重点地段的隧道监控量测工作,掌握了监控量测的工作要点,有助于更好地发挥监控量测在隧道施工中的作用。
【总页数】3页(P236-238)
【作者】邓冲
【作者单位】四川省交通建设集团有限责任公司
【正文语种】中文
【中图分类】U456.3
【相关文献】
1.顺层偏压地段隧道施工模拟及监控量测结果分析
2.山岭公路隧道施工监控量测预警系统研究及应用
3.复杂地质环境下山岭隧道监控量测技术
4.监控量测在特殊地质地段隧道施工中的应用
5.围岩监控量测在铁路黄土隧道施工中的应用浅析——非接触监控量测
因版权原因,仅展示原文概要,查看原文内容请购买。
xxx 隧道总体施工技术方案一、编制依据及原则1. 编制依据:1.1 《湖北省十堰至白河(鄂陕界)公路(XXXX-xxxxx 标段)一期土建工程施工招标文件》;1.2 《湖北省十堰至白河(鄂陕界)公路两阶段施工图设计文件》;1.3 我国现行地公路工程设计、施工规范、工程质量评定验收标准及安全技术规程;1.4 湖北省十堰至白河(鄂陕界)公路10 标段一期土建工程《实施性施工组织设计》.2. 编制原则:2.1 遵守招标合同文件各项条款要求,全面响应招标文件. 认真贯彻业主或监理工程师及其授权代表地指示和要求.在编制过程中,严格按照招标文件规定,做到高标准、高要求,规范编制.2.2 严格遵守招标合同文件明确地设计、施工规范和质量评定与验收标准.2.3 实施项目法管理,优化组织、合理安排施工生产各工序,保证施工连续均衡地进行. 2.4 运用均衡流水施工方法,合理计划、统筹安排.2.5 采用先进地机械设备、成熟地施工方法和工艺,实施全过程质量、进度监控信息化施工.二、工程概况1. 地形地貌:xxx 隧道属构造剥蚀丘陵- 低山地貌区,将军河于隧道穿越山体周边穿过,隧道轴线经过地段地面高程约270-337m,植被较发育.隧道进出口斜坡稍陡,分布有农田及零星居民点.316 国道于周边穿过,交通较便利.本区属于北亚热带大陆性季风气侯•山区多雾多雨,年平均气温153C,冬季最低气温可达-13.5C ,夏季最高气温可达40C .无霜期224~255天,平均年降水量800 毫米以上,六至八月为多雨季节.2. 工程地质条件、水文条件:隧址区出露、揭露地地层主要为第四系粉土、碎石土、粉砂及中元古界武当山群片岩,具体分述如下:第四系覆盖层,主要有粉土、碎石土、粉砂构成;基岩及其风化层,由强风化片岩、中风化片岩构成.隧址区地表水系发育,主要为将军河水体、大气降水形成deep 地表及山涧沟谷内季节性流水,水量受季节性影响变化大,其自然排泄畅通,河流水位远低于隧道洞口标高,随隧道施工影响较小. 但地表水流冲刷边、仰坡,对隧道施工有一定影响,宜做好截流、排水措施.隧址区地下水类型主要为松散岩类孔隙水及基岩裂隙水. 松散岩类孔隙水主要集中于第四系松散堆积物中,处于斜坡地带,受大气降水补给; 基岩裂隙水存于片岩裂隙中,主要受大气降水及上部孔隙潜水补给,并受岩石完整性及裂隙开启程度制约,沿基岩风化裂隙、构造裂隙等向地势低凹处呈脉状、线状排泄,水量一般较贫乏.三、总体施工安排1. 总体施工计划:隧道总体施工计划安排:由进口进行开挖,单孔隧道贯通需9 个月,主体工程完工需9 个月.2. 总体施工方案:2.1 、隧道开挖地基本原则是在保证围岩稳定,或减少对围岩扰动地前提条件下,选择恰当地开挖方法或掘进方式,并尽量提高掘进速度. 在施工中要坚持先探后挖地施工原则,将超前地质预报纳入施工循环,不探明前方地质不能开挖. 在不良地质地段,隧道主要施工顺序是:超前地质预报一超前支护一开挖一初期支护一仰拱开挖及浇筑砼一铺设防水板一拱墙二次衬砌T隧道附属工程•2.2、本标段隧道综合采用掌子面地质素描、TSP-203 地震波探测系统、超前水平钻孔、地质雷达、红外线探测等技术进行超前地质预报.2.3、监控量测在隧道施工过程中为初期支护和二次衬砌设计参数地调整提供依据,是确保施工及结构安全、指导施工顺序、便利施工管理地重要手段. 在本工程施工中将综合采用位移反分析法和荷载反分析法,利用3D- c程序进行计算和模拟计算. 利用已经得到地现场量测信息,进行反分析计算,提供出开挖工作面附近已经开挖地段和尚未开挖地段地地应力大小、方向和围岩地物性等指标,预测开挖工作面前某范围内地未来动态,以便提前采取工程措施,验证设计参数和施工方法. 根据开挖面地状况,拱顶下沉、水平位移量大小和变化速率,综合判定围岩和支护结构地稳定性,并及时反馈于设计和施工.2.4、在隧道施工组织中,组织大型机械化施工,采用无轨运输出碴方式,实施钻爆、装运、支护、衬砌四条主要机械化作业线,以保证砼内实外美为第一要务,进而实现隧道工程地安全、质量和工期目标.2.5 、本标段隧道工程根据工程分布及工程量地大小,以便于管理和方便施工地原则划分成1 个独立地隧道施工队组织施工.2.6、根据进口洞口地质情况,探测每条隧道施工至剩余5〜6m时,开挖超前小导坑出洞.隧道开挖采用光面爆破减少围岩扰动;以严谨地喷锚工艺操作增加支护地可靠性;以仰拱超前,使衬砌尽早闭合;以精细管理为主线体现文明施工.2.7、隧道施工工序主要为:洞顶截水沟开挖、砌筑及洞口排水工程;洞口土石方开挖及边、仰坡和成洞面临时防护;进洞辅助措施施工;浅埋段开挖、初期支护;浅埋段及洞口明洞模筑衬砌施工;洞门施工;洞身开挖;洞身初期支护;仰拱和铺底;洞身防排水;二次衬砌;洞内路面等.2.8、隧道开挖掘进和二次衬砌同向进行施工,路面、装饰待隧道贯通后进行施工.本隧道按新奥法原理组织指导施工,优化机械成龙配套,实现主要工序机械化作业.2.9、根据围岩类型变化,掘进采用液压台车实施.采用大型装载机配大吨位自卸车装碴运输.2.10、为确保隧道安全快速施工,规避隧道地质风险,选择有资质地合作单位采用综合地质预测预报技术,进行超前地质预报,隧道超前地质预报是以TSP 或者地质雷达等仪器,并辅以其他地质调查方法,对隧道工作面前方围岩尤其是隧道掌子面前方数十米或一、二百米内围岩地工程地质和水文地质情况地性质、位置和规模进行比较准确、全面、系统地探测和判断,确定不良地质体地空间位置和危害程度,结合监控量测数据,综合考虑围岩和主动支护因素,及时地调整支护参数,提出措施和建议,指导隧道施工.2.11、钻爆施工采用光面(预裂)爆破,塑料导爆管非电起爆,毫秒雷管爆破技术,严格控制超挖,软弱围岩、断层(节理发育带)浅埋涌水地段严格实施微震爆破.2.12、初期支护紧跟,软弱围岩地段先护后挖,严格按“管超前、严注浆、短进尺、强支护、快封闭、勤量测”十八字方针组织施工,稳扎稳打,步步为营.2.13、根据现场实际情况,右洞洞门顶部现有村民修建地猪圈,影响我方右洞施工,左洞征地协调已完成,我方先进行左洞施工.征地拆迁完后,再进行右洞施工.2.13、二次衬砌采用液压自行整体钢模衬砌台车施工,仰拱先行,及时二次衬 砌,以确保质量和安全2.14、隧道防水,浅埋涌水地段按照 以堵为主,截、排结合”地原则,运用多 种手段进行治理,以涌水给隧道施工带来严重后果 .一般地段,按照 以排为主, 防排结合,因地制宜,综合治理”地原则实施.2.15、采用先进量测仪器和分析软件,规范实施监控量测,采用钻孔台车钻超 前水平孔,前探明地质,以信息化、数据化指导施工.2.16、在洞口设供风站,供洞内开挖、支护、通风用风 .搞好洞内水幕降尘,做 好综合根据量测情况选用参数80m二次衬砌量测进行与开挖不超过150m治理.四、资源配置与组织1项目部设有三部一室机构:即工程技术部、设备物资部、计划财务部、办公室.对施工作业队具体工作进行计划、协调、落实工程各方面工作开展;2 xxx隧道由进口单向开挖,设一个工区,工区人员配置如下:安设工区长1人,现场负责人1人,专职安检员1人,技术负责人1人,其余技术干部8人(负责隧道施工、测量、量测、试验、地质等工作),后勤辅助人员12人,其余技术工人65人(开挖40人,机械装运、锚喷支护等技术工人25人),普工10人,各部门人员在作业队队长指挥下进行组织施工生产.施工设备统计表施工人员统计表五、施工工艺1、截水沟,边、仰坡施工洞口边、仰坡加固处理:洞口边坡处于暂时平衡状态,为确保洞口边、仰坡地长期稳定和隧道洞口段地施工安全,并满足抗震要求,在隧道施工前,加强排水和植草防护•在距坡顶仰坡刷坡线5米设截水沟.截水沟采用M7.5浆砌片石,平台用浆砌片石封闭加固•仰坡采用注浆、挂网喷砼进行防护,注浆采用32X3.5mm ffl花管,浆液采用纯水泥浆,1mX 1m地梅花型布置,①6钢筋网,纵横间距20&0cm,喷射砼采用C20标号喷射砼厚10cm边坡采用长4m地©25中空注浆锚杆,1 m x 1m地梅花型布置,© 6地钢筋网片,纵横间距20x 20cm喷射砼采用C20号,厚度为10cm.1.1施工顺序:测量放线〜基础开挖〜基础施工〜水沟砌筑〜洒水养护;1.2先进行测量放样,确定截水沟基础开挖轮廓线,边坡、仰坡外地截、排水沟,其上游进水口与原地面衔接紧密或略低于原地面,下游出水口引入排水系统.1.3基础开挖前先进行清表工作,清表工作完成后人工进行基础开挖;1.4截水沟基础和沟身均采用M7.5浆砌片石砌筑;1.5浆砌片石砂浆饱满,边砌边沟缝1.6施工技术措施:a、采用全站仪、精密水准仪,以确保测量放样准确;b、为确保洞口开挖满足设计要求,开挖同时要不断检查各类尺寸(坡度、宽度、高度等).c、为确保洞口锚网喷支护满足设计要求,施做同时要不断检查支护质量(锚杆数量、长度、间距、规格;钢筋网规格、间距;喷砼强度等指标);d、加强边、仰坡观察、量测,确保施工安全;工序质量控制程序图不合格不合格2、洞口与明洞工程洞口与明洞工程包括洞口土石方开挖、排水系统、洞门、明洞、坡面防护、挡墙以及洞口地辅助工程等地施工.洞口开挖前先完成地表排水系统,洞口仰坡土石方采取分层开挖,分层支护,自上而下,边挖边护,边坡加固处理方法.进洞采用先施工超前管棚、短进尺、弱爆破、快循环、早封闭地施工方案.2.1 洞口开挖:洞口开挖主要工序为:留核心土开挖至暗洞桩号,及时作边仰坡防护一浇注明洞衬砌至暗洞桩号一以明洞为内模浇注护拱或立支架模板一护拱养护完成后钻孔(灌浆孔)、顶入钢管一钢管注浆、砂浆填塞一钻孔(无孔管)、顶入钢管、检查注浆结果T注浆效果好,则砂浆填塞无孔管,否则二次注浆一逐步开挖核心土,按不同围岩级别施工顺序开挖暗洞.洞口边、仰坡开挖施工时,按设计图放出中线和开挖边线,清除开挖面上地松渣以及其它杂物,自上而下采用挖掘机配合人工进行开挖,严禁上下垂直作业,自卸汽车运渣至弃渣场.为确保边坡地平顺和稳定,尽量避免超、欠挖和对边坡地过大扰动,如需爆破开挖,采用控制爆破,严格控制爆破参数.边仰坡开挖后,按设计要求及时进行防护.2.2 施工方法拟采用反铲自上而下按照1:1 地坡度逐段进行刷坡,必要时采用弱爆破地方法;洞口开挖采用精密全站仪控制中线、标高,按交底用红油漆画出开挖轮廓线;人工手持风钻施工,装载机配和自卸汽车出渣.a、明洞和洞口土石方采用明挖法开挖,采取自上而下分层开挖土方,机械作业,反铲挖掘机配合自卸汽车装、运渣,及时进行边坡支护,随时监测、检查山坡稳定情况.b、明洞衬砌先施工边墙,再整体浇筑拱部砼.拱架采用工字钢和钢轨弯制,模板采用钢板焊制而成. 钢筋在制作场集中加工,现场绑扎,砼采用拌合站集中拌制,砼运输车运输,砼输送泵泵送入模.C、土方回填对称分层夯实,回填至拱顶后分层满铺填筑,顶层回填材料采用粘土隔水,最后回填种植土,并达到设计要求密实度,完成后拆除明洞拱架•2.3施工技术措施a、采用全站仪和精密水准仪,确保测量放线准确.b、洞口部位邻近生活区,故采用弱爆破,控制装药量,防止飞石伤人.c、开挖前清除洞口上方有可能滑塌地表土、灌木及山坡危石等d、为确保边、仰坡坡度满足设计要求,每循环检查边、仰坡坡度e、严格按照爆破操作规程要求进行开挖爆破作业,防止出现意外情况.f、开挖同时应加强对异常情况地观察,如有变化及时采取措施(优化方案、调整爆破参数、减少围岩扰动、加强支护措施等),确保安全施工.g、初期支护工序应紧跟开挖工序,保证开挖作业面安全,支护用材料质量应全部满足有关规范和条款要求,施工作业行为应严格执行作业条例规定,确保施工质量得以有效控制.隧道洞口施工工艺框图沟,做好防水排水工作,再进行施工放样,开挖洞门基础,并支护.洞门拱墙、端墙与洞内相邻地衬砌同时施工连成整体.浇筑洞门端墙地同时回填墙背,填土夯实紧密.削竹式洞门与明洞同时施作,削竹斜面按坡度安装模板,用角钢将斜面端模与边模固定成整体浇筑.明洞:采用全部明挖法施工.开挖工序为:根据放样成果开挖及加固边仰坡f模筑耳墙衬砌及基础f开挖洞内核心土f浇注仰拱衬砌f模筑拱圈衬砌f明洞顶回填.明洞开挖前,应先做好洞顶地防水、排水设施,防止地面水冲刷而导致边坡、仰坡落石、塌方.边坡开挖要严格控制爆破药量,在松软地层开挖边坡、仰坡时,宜随挖随支护.明洞仰拱及耳墙在浇筑前须夯实基础,且基础座落在新鲜稳固地岩面上,基底承载力不小于0.3Mpa,对不满足设计要求地进行换填或地基加固处理.衬砌:明洞衬砌采用液压钢模衬砌台车全断面一次衬砌,外模及外支撑采用定制木模和钢管支撑,整体式灌注.砼采用现场拌合楼拌制,砼运输车运到工作面,砼输送泵泵送入模.其具体施工方法同暗洞洞身衬砌,并加强各部位地内外支撑,防止移位浇筑拱圈混凝土时,应连续进行,不得中断,并应采取防雨措施.防水:拱圈混凝土拆模后,拱圈背部以砂浆涂抹平整.设置防水层时,应在拱背涂上一层5mm 热沥青后,立即从下向上敷设双层EVA 卷材防水层;敷设时应粘贴紧密,相互搭接错缝,搭接长度不小于100mm,并向隧道内拱背延伸不少于0.5m.再涂抹20mm厚M20水泥砂浆和夯填素土.拱背铺设粘土隔水层,应按图纸要求选用粘性好、无杂质、无石块地黏土分层夯实,并与边坡、仰坡搭接良好,封闭严密.回填及拱架拆除:拱圈混凝土达到设计强度、拱墙背防水设施完成后,方可回填拱背土方.先用人工填筑夯实至拱顶以上1.0m后,后使用机械施工.明洞段顶部回填土方应对称分层夯实,每层厚度不得大于0.3m,两侧回填地土面高差不得大于0.5m;回填至拱顶后应分层满铺填筑,顶层回填材料宜采用粘土以利于隔水.回填土石全部完成后方可拆除拱架.3、超前支护施工3.1、超前长管棚预支护隧道超前长管棚适用于围岩压力来得快、来得大,围岩变形及地表下沉有严格要求地V 级围岩洞口段,起加固拱部软弱破碎岩体及注浆止水地作用.长管棚有孔钢花管采用外径108mm ,壁厚6.0mm 热轧无缝钢管,钢管前端呈尖锥状, 尾端焊有加筋箍,管壁四周钻 © 10mm 压浆孔,两节有孔钢花管之间为 © 108*6mm 无孔钢管.节长6m 、3m.管距环向中至中50cm ,倾角1~3,方向与路线 中线平行.隧道同一断面内地接头数不大于 50%,相邻钢管地接头至少错开 1m. 长管棚布设范围132度.施工主要方法:配备XY-28-300电动钻机,钻孔并顶进长管棚钢管.采用C25 混凝土套拱作长管棚导向墙,在要施作长管棚地段前端 10m 先做上半台阶成拱部管棚工作室,模筑套拱,定位后进行长管棚施工,套拱内埋设四品18工字型 钢拱架,拱架采用①22钢筋以环向1m 地间距纵向连接,套拱在明洞外轮廓以外 施做.管棚施工先打有孔管,注浆后再打无孔管,无孔管作为检查管,检查注浆 质量.钢管接头采用丝扣连接,丝扣长15cm ,为使钢管错接,在每孔地第一节管 打设时,奇偶孔分别用3m 和6m 地钢管,以后每节均采用6m 长钢管,钢管顶 必须打入较好地围岩2m 以上.长管棚采用分段注浆,注浆采用 BW-250/50型注 浆泵二台,浆液为水泥-水玻璃浆液,水泥与水玻璃体积比为1:0.5,水泥浆水灰比 为1:1.注浆压力为初压0.5~1MPa ,终压2.0MPa,注浆结束后及时清除管内浆液, 并用M30水泥砂浆紧密冲填,增强钢管地刚度和强度.长管棚施工工艺流程图 施工准备3.2、超前小导管预注浆超前支护亠采用现场加工小钢管喷射砼封闭岩面向管用凿岩机钻孔再装钢管或用凿岩机直接将小钢管打入岩层,按设计要求注浆極.注浆顺序从拱顶顺序向下进行. 浇筑导向墙 小导管采用机卜径 ~ 加工 成尖锥状,尾部焊©6加劲箍,管壁四周按 超前小导管加工示意图逐节安装©108钢管台15cm 间距梅花形钻设 ①6mm 压浆孔. 于 1.0m , 超前 爭布设范安装调试4 度. V ------- 经纬仪、水平仪校正钻杆方向小导管加工示意图 -------- 1— 套管跟进钻孔 小导管注浆前,应对开挖面及长钻m 范围内地坑道喷射厚为50〜100mm 地混 凝土或用模筑混凝土封闭.施工 采用钻孔台车或风动凿岩机钻孔钻注浆泵注浆.注浆材料采用水泥单浆钻孔方向角度控制梅花型布置.小 小导管环向间距40cm ,外插角10度左右,纵向间距2.0m 施作一环,搭接不小 管棚钢管加工施工注意事项① 、导管应在开挖轮廓线上按设计位置及角度打入,孔位误差不得大于10cm,角度误差不得大于 3°超过允许误差时,应在距离偏大地孔间补管后再 注浆•② 、钢管每根实际打入长度不得短于设计长度,否则开挖1米后补管、注浆.③ 、检查钻孔、打管质量时,应画出草图,以孔位编号、逐孔、逐根检查并 认真填写记录•④ 、单孔注浆量不得小于计算值地 80%,超过偏差必须补管注浆.⑤ 、在注浆过程中,如发生串浆现象时,则安装止浆塞或采用多台注浆机同 时注浆.液,注浆参数如下:水泥浆水灰比(质量比)为:1:1注浆压力P=0.5〜I.OMpa 必要时可在孔口处设置能承受规定地最大注浆压 力和水压地止浆塞.注浆后至开挖前地时间间隔,视浆液种类宜为4〜8h.开挖时应保留1.5〜2.0m 地止浆墙,防止下一次注浆时孔口跑浆.超前小导管预注浆工艺流程图 地质调查 浆液选择 注浆设计 配比试验现场试验 注浆参数效果检查制定施工方案 施工准备喷砼封闭掌子面钻孔、安装小导管⑥ 、水泥浆压力突然升高,则可能发生堵塞,应停机检查,泵压正常后再进 行注浆•进浆量很大,但压力长时间不升高,则应调整浆液浓度及配合比,缩短凝结时间,进行小泵量低压注浆或间歇注浆, 使浆液在裂隙中有相对停留时间, 以 便凝胶•⑦ 、注浆过程中要逐管填写记录,标明注浆压力,注浆量,发生情况及时处理.⑧ 、固结效果检查宜在搭接范围内进行, 主要检查注浆量偏少和有怀疑地钢管,要认真填写检查记录•采用撬棍或小锤轻轻敲击钢管附近,判断固结情况, 并配合风钻钻速测试,检查注浆范围,固结不良或厚度不够时要补管注浆 •⑨ 、开挖过程中要随时观察注浆效果,分析量测数据,发现问题后及时处理.⑩ 注浆前要严格检查机具,管路及接头处地牢靠程度,以防压力爆破伤人•注浆时,操作人员应戴口罩、眼镜和胶皮手套,并要有良好地照明条件 •3.3、超前砂浆锚杆采用20MnS d 22钢筋,用ZW- U 型药卷作锚固剂,长度3.5m ,锚杆环向间 距40cm ,外插角约10度,锚杆纵向间距2.0m ,搭接不少于1.0m 施工程序如下 图 用红油漆标示清楚.| 钻孔注浆设备就位好锚头地锚杆插入孔内至设计深度,后安装止浆塞. 注浆:注浆压力控制在0.5〜I.OMPa ,并随时排除孔中空气,保证锚杆砂浆 饱满.4、洞身施工隧道洞身开挖采用光面爆破,w 级围岩采用上下台阶法施工,台阶长度控制 在5m ,V 级围岩采用上下台阶环形开挖留核心土法施工.各级围岩爆破开挖后应 及时施作初喷混凝土,封闭围岩外露面,初喷厚度不得小于4cm ,并紧跟掌子面, 初喷与爆破时间间隔不得大于 8小时,对V 、W 级围岩在初喷后立即安装锚杆、 钢筋网、钢拱架,钢拱架与围岩之间地间隙应及时用楔形块顶紧 (楔形块环向间 距不大于0.8m ),紧接着喷至设计地初支厚度•各类围岩开挖交界处按设计开挖断 面、支护方要求布置锚杆位置,进行钻孔施工, 打紧式施工.4.1、V级围岩施工:施工中采用预留核心土短台阶法开挖.V级围岩施工程序:测量放线一超前管棚一上断面弧形导坑开挖一初喷、中空注浆锚杆、钢筋网、架立钢支撑、复喷支护—上断面预留核心土开挖—下半断面边墙马口跳槽开挖—边墙及仰拱初喷、中空注浆锚杆、钢筋网、架立钢支撑、复喷支护-灌注仰拱衬砌、仰拱填充一铺设环向盲沟及防水层—整体灌注二衬砌.V级围岩预留核心土法示意图②上断面弧形导坑开挖;⑦灌注仰拱衬砌;③架立钢支撑、锚喷支护;⑧铺设环向盲沟及防水层,整体灌注二衬砼.先采用超前超前© 108长管棚护顶,将隧道断面分为上下两个台阶分步开挖,仰拱紧跟下台阶并及时闭合成环.选择上导失跨比约0.3,开挖高度4m左右. 拱顶在超前© 108长管棚地保护下”人工风镐配合机械沿开挖轮廓线由上而下弧形开挖,并预留核心土(上台阶),每循环开挖长度0.75m,开挖后立即初喷4cm厚砼,封闭作业面;然后安装© 8钢筋网片及架立工字钢拱架,钻设径向系统锚杆和锁脚锚杆并将钢架和锁脚锚杆焊接牢固后复喷混凝土至设计厚度,形成较稳定地承载拱.初支混凝土采用湿喷工艺,喷射砼分段长度以二榀拱架间距划分,20b工字钢拱架两榀间距0.6m.二衬混凝土采用自制全液压衬砌台车浇筑,混凝土设自动计量拌和站集中供应,泵送入模.下半断面边墙马口跳槽开挖必须单侧落底或双侧交错落底,避免上部断面两侧拱脚同时悬空,为控制沉降,拱脚除锁脚锚杆加强外,应在拱脚下设置纵向槽钢托梁,把几排钢支撑连成一整体 下导施工是在上导承载拱作用下,进行下导施工,并形成一定地步距 •仰拱开挖长度不超过5m ,距下台阶最大距离不超过15m.为减少仰拱填充混 凝土施工缝,其初支分次闭合,仰拱衬砌和填充混凝土分次整体浇筑4.2、W 级围岩施工:采用上下台阶爆破开挖,喷射砼,锚喷钢架初期支护,W 级围岩喷射砼分段 长度以二榀拱架间距划分,全断面灌注二次衬砌砼 .开挖前先施工超前小导管、锚杆.采用上下台阶开挖时,利用反铲挖掘机将上断面石渣扒至下半断面,下半断面由侧卸式装载机装渣,自卸汽车运渣 .开挖 时要短进尺、弱爆破,以减轻爆破振动对围岩地破坏,确保围岩地稳定,循环进 尺设计为1.5m.洞身开挖后,立即施作锚喷网格栅拱架初期支护及时封闭围岩,施工4米至6米预留核心土法施工工艺框图二次衬砌12米。

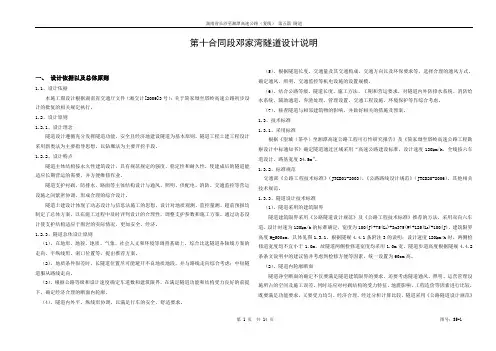

第十合同段邓家湾隧道设计说明一、设计依据以及总体原则1.1、设计依据本施工图设计根据湖南省交通厅文件(湘交计[2009]3号):关于简家坳至塔岭高速公路初步设计的批复的相关规定执行。
1.2、设计原则1.2.1、设计理念隧道设计遵循充分发挥隧道功能、安全且经济地建设隧道为基本原则。
隧道工程土建工程设计采用新奥法为主要指导思想,以钻爆法为主要开挖手段。
1.2.2、设计特点隧道主体结构按永久性建筑设计,具有规范规定的强度、稳定性和耐久性,使建成后的隧道能适应长期营运的需要,并方便维修作业。
隧道支护衬砌、防排水、路面等主体结构设计与通风、照明、供配电、消防、交通监控等营运设施之间紧密协调,形成合理的综合设计。
隧道土建设计体现了动态设计与信息法施工的思想,设计对地质观测、监控量测、超前预报均制定了总体方案,以在施工过程中及时评判设计的合理性,调整支护参数和施工方案。
通过动态设计使支护结构适应于围岩的实际情况,更加安全、经济。
1.2.3、隧道总体设计原则(1)、在地形、地貌、地质、气象、社会人文和环境等调查基础上,综合比选隧道各轴线方案的走向、平纵线形、洞口位置等,提出推荐方案。
(2)、地质条件很差时,长隧道位置尽可能避开不良地质地段,并与路线走向综合考虑;中短隧道服从路线走向。
(3)、根据公路等级和设计速度确定车道数和建筑限界,在满足隧道功能和结构受力良好的前提下,确定经济合理的断面内轮廓。
(4)、隧道内外平、纵线形协调,以满足行车的安全、舒适要求。
(5)、根据隧道长度、交通量及其交通构成,交通方向以及环保要求等,选择合理的通风方式,确定通风、照明、交通监控等机电设施的设置规模。
(6)、结合公路等级、隧道长度、施工方法、工期和营运要求,对隧道内外防排水系统、消防给水系统、辅助通道、弃渣处理、管理设置、交通工程设施、环境保护等作综合考虑。
(7)、核查隧道与相邻建筑物的影响,并做好相关的措施及预案。
1.3、技术标准1.3.1、采用标准根据《望城(茶亭)至湘潭高速公路工程可行性研究报告》及《简家坳至塔岭高速公路工程勘察设计中标通知书》确定隧道通过区域采用“高速公路建设标准,设计速度120km/h,全线按六车道设计,路基宽度34.5m”。
湖南省常德至吉首高速公路怀化段隧道监控量测实施计划隧道监控量测计划书目录1. 编制依据 (1)2. 监控量测目的及意义 (1)3. 隧道监控量测的内容及测试方法 (2)3.1 隧道监控量测的内容 (2)3.2 量测手段和方法 (2)3.3 量测频率 (12)4. 拟定量测隧道及量测断面 (13)4.1 郭家溪隧道 (13)4.2 梅子潭隧道 (14)4.3 邓家湾隧道 (14)4.4 地穆庵隧道 (15)4.5 殿会坪隧道 (15)4.6 牛儿垭隧道 (16)4.7 清水冲隧道 (17)4.8 土江冲隧道 (17)4.9 朱良溪隧道 (18)4.10 青龙尖隧道 (18)4.11 青山岗隧道 (19)4.12 豆子坪隧道 (19)4.13 樱桃湾隧道 (20)4.14 过水隧道 (21)5.组织与管理 (22)6.量测数据综合分析与测量管理 (22)6.1量测数据综合分析 (22)6.2开发的量测结果的处理软件简述 (23)6.3测量管理 (28)6.4 竣工资料 (29)隧道监控量测计划书1.编制依据(1)湖南省常吉高速公路隧道工程地质勘察报告。
(2)湖南省常吉高速公路隧道施工设计图。
(3)交通部《公路隧道设计规范》。
(4)交通部《公路隧道施工技术规范》。
2.监控量测目的及意义常德至吉首高速公路隧道群穿越湖南西部山区,地形起伏大,地质条件和施工条件较为复杂。
监控量测第三合同段共14座隧道,包括10座连拱隧道、3座双洞独立隧道和一座过水隧道,隧道总长达5599m,其中牛儿垭隧道和土江冲隧道从319国道下穿过,施工难度很大,省内尚未有先例。
而且隧道围岩多属Ⅱ、Ⅲ类(Ⅳ、Ⅴ级),强度较低,节理裂隙发育,自稳能力差,且岩性变化较大,加之隧道浅埋地段较多,根据《公路隧道施工技术规范》的规定,需要将现场监控量测项目列入施工组织设计,掌握围岩和支护的动态信息并及时反馈,以指导指导隧道设计和施工,因此,实施隧道监控量测具有十分重要的意义。
总第323期交 通 科 技SerialNo.323 2024第2期TransportationScience&TechnologyNo.2Apr.2024DOI10.3963/j.issn.1671 7570.2024.02.023收稿日期:2023 12 04第一作者:杨波(1982-),男,硕士,高级工程师。

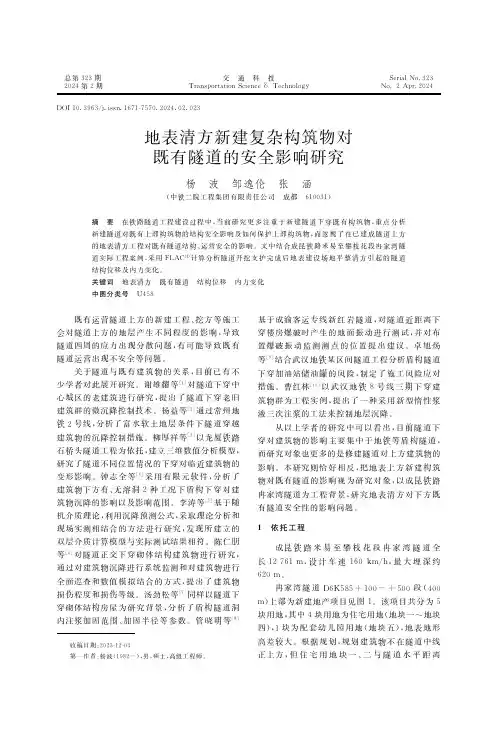

地表清方新建复杂构筑物对既有隧道的安全影响研究杨 波 邹逸伦 张 涵(中铁二院工程集团有限责任公司 成都 610031)摘 要 在铁路隧道工程建设过程中,当前研究更多注重于新建隧道下穿既有构筑物,重点分析新建隧道对既有上部构筑物的结构安全影响及如何保护上部构筑物,而忽视了在已建成隧道上方的地表清方工程对既有隧道结构、运营安全的影响。
文中结合成昆铁路米易至攀枝花段冉家湾隧道实际工程案例,采用FLAC3D计算分析隧道开挖支护完成后地表建设场地平整清方引起的隧道结构位移及内力变化。
关键词 地表清方 既有隧道 结构位移 内力变化中图分类号 U458 既有运营隧道上方的新建工程、挖方等施工会对隧道上方的地层产生不同程度的影响,导致隧道四周的应力出现分散问题,有可能导致既有隧道运营出现不安全等问题。
关于隧道与既有建筑物的关系,目前已有不少学者对此展开研究。
谢雄耀等[1]对隧道下穿中心城区的老建筑进行研究,提出了隧道下穿老旧建筑群的微沉降控制技术。
杨益等[2]通过常州地铁2号线,分析了富水软土地层条件下隧道穿越建筑物的沉降控制措施。
柳厚祥等[3]以龙厦铁路石桥头隧道工程为依托,建立三维数值分析模型,研究了隧道不同位置情况的下穿对临近建筑物的变形影响。
钟志全等[4]采用有限元软件,分析了建筑物下方有、无溶洞2种工况下盾构下穿对建筑物沉降的影响以及影响范围。
李涛等[5]基于随机介质理论,利用沉降预测公式,采取理论分析和现场实测相结合的方法进行研究,发现所建立的双层介质计算模型与实际测试结果相符。
陈仁朋等[6]对隧道正交下穿砌体结构建筑物进行研究,通过对建筑物沉降进行系统监测和对建筑物进行全面巡查和数值模拟结合的方式,提出了建筑物损伤程度和损伤等级。
新建铁路成都至贵阳线乐山至贵阳段CGZQSG4标段隧道工程专项施工方案编制:审核:批准:中交第二航务工程局有限公司成贵铁路项目经理部二〇一四年五月目录一、编制依据、编制范围及设计概况 (1)1.1 编制依据 (1)1.2 编制范围 (2)1.3 设计慨况 (2)二、工程慨况 (2)2.1 工程概述 (2)2.2 主要技术参数见表 (2)2.3 主要工程数量 (3)三、自然特征 (4)3.1 沿线地形地貌 (4)3.2 工程地质 (4)3.3 水文地质特征 (5)3.4 地震动参数 (5)3.5 气象特征 (6)四、施工方法与工艺 (6)4.1 隧道洞身开挖 (7)4.2 支护 (18)4.3 洞门与明洞施工 (24)4.4 超前地质预报 (27)4.5 监控量测 (28)4.6 隧道防排水施工方案 (36)4.7仰拱施工 (41)4.8 二次衬砌 (41)4.9 附属工程 (45)4.10 综合接地 (47)五、工程质量保证措施 (47)5.1 超前地质预报 (47)5.2 监控量测 (48)5.3 隧道开挖 (48)5.4 爆破 (48)5.5 对揭露的围岩级别识别 (49)5.6 开挖进尺控制 (49)5.7 喷射混凝土 (49)5.8 衬砌混凝土 (49)5.9 施工安全步距 (50)5.10 隧道防水 (50)5.11 防衬砌开裂的技术措施 (51)5.12 防排水施工措施 (51)5.13 未按设计要求进行铺设钢筋网等临时支护的预防措施 (51)5.14 台车衬砌质量控制措施 (52)5.15 结构防排水施工处理不当预防措施 (52)5.16 衬砌中防水层在铺设中有破损、折曲现象预防措施 (52)5.17 仰拱施工预防措施 (52)5.18 电缆槽施工控制措施 (53)六、施工安全保障措施 (53)6.1 开挖施工安全保证措施 (53)6.2 火工品运输及爆破施工安全保证措施 (54)6.3 装碴及运输安全保证措施 (55)6.4 支护、衬砌安全保证措施 (57)6.5 通风与防尘安全保证措施 (58)6.6 临时用电及照明安全保证措施 (58)6.7 防火、防洪、洞内排水安全保证措施 (60)6.8瓦斯爆炸防范措施 (61)七、文明施工、环水保措施 (66)7.1 文明施工 (66)7.2 环保措施 (68)7.3 噪音控制 (70)7.4 防扬尘措施 (70)7.5 水资源保护 (71)一、编制依据、编制范围及设计概况1.1 编制依据(1)新建铁路成都至贵阳线乐山至贵阳段站前工程现场踏勘调查资料;(2)新建铁路成都至贵阳线乐山至贵阳段站前工程招标文件、补遗说明书及招标文件答疑书;(3)新铁路成都至贵阳线乐山至贵阳段站前工程设计图纸、工程量清单;(4)国家有关方针政策和国家、铁路总公司有关标准规范、验标和规程等;(5)我单位铁路工程的施工经验;(6)中交二航局通过质量体系认证中心认定的ISO9001:2000《质量手册》和《程序文件》;(7)《高速铁路隧道工程施工质量验收标准》(TB10753-2010);(8)《铁路混凝土工程施工质量验收标准》(TB10424-2010);(9)《高速铁路路基工程施工质量验收标准》(TB10751-2010) ;(10)《高速铁路隧道工程施工技术指南》(铁建设[2010]241号);(11)《铁路混凝土工程施工技术指南》(铁建设[2010]241号);(12)《高速铁路路基工程施工技术指南》(铁建设[2010]241号);(13)《铁路隧道防水材料暂行技术条件第1部分防水板》(科技基[2008]21号);(14)《铁路隧道防水材料暂行技术条件第2部分止水带》(科技基[2008]21号);(15)《铁路隧道工程施工安全技术规程》(TB10304-2009);(16)《铁路隧道防排水施工技术指南》(TZ331-2009);(17)《铁路隧道超前地质预报技术指南》(铁建设(2008)105号);(18)《铁路隧道工程施工技术指南》(TZ204-2008);(19)《铁路隧道监控量测技术规程》(TB10005-2010);(20)《地下工程防水技术规范》(GB50108-2008);(21)《锚杆喷射混凝土支护技术规范》(GB50086-2001);(22)《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》(铁建设〔2010〕120号)、《铁路隧道防水板铺设工艺技术规定》(建技〔2010〕13号)等文件;(23)新建铁路成都至贵阳线乐山至贵阳段《指导性施工组织设计》、《标准化建设方案》、《标准化管理》、《施工图(站前工程)技术交底资料》、《施工图(站前工程)技术交底资料CGZQSG-标段》等文件。

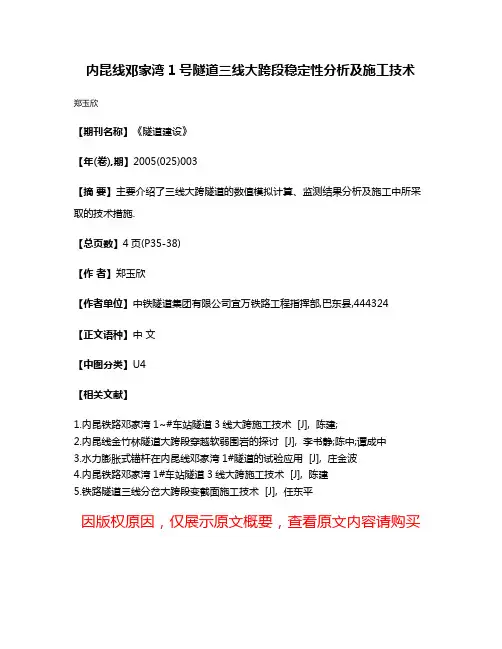

内昆线邓家湾1号隧道三线大跨段稳定性分析及施工技术郑玉欣
【期刊名称】《隧道建设》
【年(卷),期】2005(025)003
【摘要】主要介绍了三线大跨隧道的数值模拟计算、监测结果分析及施工中所采取的技术措施.
【总页数】4页(P35-38)
【作者】郑玉欣
【作者单位】中铁隧道集团有限公司宜万铁路工程指挥部,巴东县,444324
【正文语种】中文
【中图分类】U4
【相关文献】
1.内昆铁路邓家湾1~#车站隧道3线大跨施工技术 [J], 陈建;
2.内昆线金竹林隧道大跨段穿越软弱围岩的探讨 [J], 李书静;陈中;谭成中
3.水力膨胀式锚杆在内昆线邓家湾1#隧道的试验应用 [J], 庄金波
4.内昆铁路邓家湾1#车站隧道3线大跨施工技术 [J], 陈建
5.铁路隧道三线分岔大跨段变截面施工技术 [J], 任东平
因版权原因,仅展示原文概要,查看原文内容请购买。

第一章编制说明1.1、编制依据1、四川省公路规划勘察设计研究院2010年11月《桃园至巴中(川陕界)高速公路LJ7合同段两阶段施工图设计(第四册第一分册,高家湾隧道)》。
2、现场考察收集的地质、测量资料。
3、实施性施工组织设计。
4、交通部颁发的现行公路工程施工技术规范和验收标准。
5、四川省高速公路精细化施工实施细则关规范、标准。
6、本标段内前期土建工程施工进度情况。
1.2、编制原则1、遵循招标文件条款和设计图纸的内容和要求。
2、运用先进的施工技术,充分发挥我单位专业化、机械化作业程度高的特点,实行动态管理,确保施工组织的先进性和合理性。
3、实施“项目法管理”的原则,加强项目管理力度,降低工程成本,提高企业信誉。
4、在总体安排上遵循“统筹兼顾,因地制宜,均衡生产”的原则。
5、注意水土保持与环境保护。
6、根据资源投入情况和现场施工条件,能够指导现场施工。
7、施工进度计划满足全线工期要求。
8、施工工序进度计划,其技术条件满足质量、安全等相关规范要求。
第二章工程概况2.1 工程简介2.1.1 隧道位置高家湾隧道为分离式隧道,双洞单向行车,左右线全长8399m。
其中左线起止点里程为ZK75+914~ZK80+104、全长4190米,右线起止里程为K75+906~K80+115、全长4209米。
进口端位于桥亭乡桥亭村,进口位置处于谭家坝南江河谷(竹叶潭段)右侧谷坡下部。
隧道出口位于渔坝村2社何家沟附近的南江河谷谷坡下部斜坡带。
2.1.2 平曲线要素隧道左线进口端位于R=3300m、LS=1043.068m的圆曲线上,进口端曲线长161.13m,出口位于R=2700m、LS=536.787m的圆曲线上,曲线长316.386m,洞身长4173m。
右线进口端位于R=2500m、LS=848.563m的圆曲线上,曲线长98.749m,出口端位于R=3500m、LS=695.835m的圆曲线上,曲线长259.898m,洞身长4192m。
减少单线铁路隧道每循环出渣时间中铁隧道局集团有限公司杭州公司金台铁路3标项目QC小组一、工程概况新建金华到台州铁路JTSG-3标段位于浙江省金华市磐安县和台州市仙居县境内。
本标段正线起讫里程为DK 45+100~DK58+095,标段全长12995m。
其中,隧道1座共12808m,占标段线路总长的98.56%;路基共187m,占标段线路总长的1.44%;涵洞1座,共31.24横延米。
标段范围见图1所示。
将军岭隧道共长12808延米,占线路总长98.56%。
将军岭隧道位于金华市磐安县仁川镇至台州市仙居县横溪镇东家俞村境内,隧道起讫里程为DK45+195~D K58+003,全长12808m,其中隧道DK57+050~DK58+003段车站范围为双线隧道,其余为单线电气化铁路隧道,隧道最大埋深约860m。
隧道设计为0‰、5.5‰,3‰的单面下坡,本隧道共设置3个斜井作为施工辅助坑道。
图1-1 将军岭隧道平面位置示意图(1)、将军岭隧道断面及避车洞设计概况将军岭隧道正洞衬砌后断面净宽为6.98m,净高7.1m,底板施工后路面净宽5 .3m。
将军岭隧道正洞内设计有小避车洞、大避车洞、梯车洞和电力洞室,各避车洞线路两侧交错设置,相邻两避车洞的中心间距为42m,线路左侧每间隔420设置一个梯车洞,线路右侧每间隔420m设置一个大避车洞(大避车洞与梯车洞净空相同,净深不同,大避车洞净深2.5m,梯车洞8.5m)。
(2)、隧道内主要机械设备将军岭隧道单个开挖工作面施工机械设备主要有:ZLC50装载机一台,15t的自卸重卡车4辆,PC220履带挖掘机1台。
(3)、施工环境将军岭隧道1#斜井和3#斜井进正洞分大小里程两个工作面开挖,2#斜井进正洞为大里方向一个开挖工作面,隧道出口一个开挖工作面,隧道施工通风.采用传统的压入式通风。
二、小组简介该小组共有8人组成,全部成员接收TQC的学习和教育平均在50小时以上,该QC小组每天坚持活动并积极解决问题三、选题理由工期紧张:单线隧道断面小,部分机械设备在洞内掉头困难,车辆错车难度大,目前的开挖出渣工序循环时间较长,特别是出渣时间无法满足施组要求,严重影响总工期确保安全:将军岭隧道为单线铁路特长隧道,隧道断面小,洞内交通组织难度大,有较大的行车安全隐患。
20242垫忠高速公路谭家寨隧道左洞病害整治工程交通组织方案清晨的阳光透过窗帘,斜射在我的笔记本上,我泡了杯咖啡,深吸一口气,开始构思这个方案。
这个项目,我已经筹备了好久,每一处细节,每一个环节,都如同一幅地图,在我脑海中清晰可见。
一、项目背景20242垫忠高速公路是我国重要的交通枢纽,然而谭家寨隧道左洞的病害问题,却让这条高速公路的通行效率大打折扣。
为了解决这个问题,我们决定对隧道左洞进行病害整治,同时,如何保障整治期间的交通畅通,成了我们面临的一大挑战。
二、交通组织原则1.保障交通安全。
在整治期间,我们要确保施工现场的安全,同时尽量减少对过往车辆的影响。
2.提高交通效率。
通过合理设置交通疏导措施,提高道路通行能力。
3.确保施工进度。
在保障交通安全的前提下,尽量缩短整治时间,早日恢复道路通行。
三、交通组织措施1.设置临时交通标志在整治区域前方500米、1000米处设置临时交通标志,提醒驾驶员注意施工区域,减速慢行。
2.实施交通管制整治期间,对隧道左洞实行单向通行,禁止车辆驶入。
在隧道口设置交通管制人员,指挥车辆行驶。
3.设置临时车道在隧道左侧设置临时车道,供车辆通行。
临时车道宽度为3.5米,满足车辆通行需求。
4.优化交通流线在隧道入口处设置交通引导牌,引导车辆提前驶入临时车道。
在隧道出口处,设置交通引导牌,引导车辆回归主线。
5.加强交通监控在整治区域设置摄像头,实时监控交通情况,一旦发现交通拥堵,立即采取措施进行调整。
6.宣传告知通过广播、电视、网络等媒体,提前发布整治信息,告知驾驶员整治时间、地点及交通管制措施,引导驾驶员合理选择出行路线。
四、应急预案1.遇到恶劣天气,立即启动应急预案,采取临时交通管制措施,确保交通安全。
2.遇到交通事故,迅速组织救援,及时清理事故现场,尽快恢复交通。
3.遇到交通拥堵,及时调整交通管制措施,优化交通流线,缓解交通压力。
五、项目实施步骤1.前期准备:成立项目指挥部,明确各部门职责,制定整治方案,做好人员、设备、材料等准备工作。
图1正洞上台阶加强支护示意图导洞范围内的正洞上台阶钢架支护完成,锁脚锚杆施做完成后,从导洞前端开始,依次拆除导洞临时钢架的竖撑,以便后续正洞上台阶向两侧扩挖。
临时竖撑拆除时须自上而下进行。
拆除时注意控制一次拆除范围,每次拆除范围不超过2m,且导洞两侧竖撑不得同时拆除,需依次拆除。
待导洞临时竖撑拆除完毕后,开挖正洞上台阶部分,先开挖小里程方向,再开挖大里程方向,开挖时严禁两端同时掘进施工。
3.3.3第三阶段正洞上台阶两侧10m范围内的开挖支护完成后封闭掌子面,开始进行正洞两侧5m范围的下台阶扩挖及支护,该段支护采用渐变钢架支护,下台阶支护完成后如图2所示。
3.3.4第四阶段正洞交叉口5m范围内洞身支护完成后,挑顶施工结束,形成正常作业面,向两侧依次掘进。
3.3.5第五阶段随着正洞向大、小里程的掘进施工,仰拱及填充利用轻便模板及时跟进,施工时正洞范围第一板仰拱施工位于交叉口中心两侧各6m的范围。
之后先向至正洞小里程侧进行洞内拼装。
4监控量测措施在横洞转入正洞期间继续开展监控量测,作为工序管理,通过量测数据判别围岩稳定性,以保证交叉口段在施工期间的安全。
在横洞加强环钢架处和其大里程侧后2榀钢处各设置一环量测测点,每环边墙处设一条测线,拱顶设一个测点。
在导洞及挑顶成型后的正洞位置,对每一台阶设置一条测线,拱顶设置一个测点,用以检测围岩收敛和拱顶下沉情况。
5超前地质预报措施挑顶施工期间,加强超前地质预报探测,以地质调查法为基础,以钻探为主、物探为辅进行综合地质预报。
在交接里程HDK0+004.1处分别向正洞大小里程方向、正洞拱顶方向、正洞洞身正对方向设置4个取芯孔,长度按穿过正洞洞身范围5m控制,钻孔采用回转取芯钻,钻孔并取芯,提高预报准确率。
进一步探测挑顶范围围岩情况及地图2正洞下台阶支护完成后截面示意。
隧道施工设施建设隧道施工设施建设一、工程概况 (1)1、基本情况 (1)2、主要工程数量 (1)二、编制依据 (2)三、编制意义 (3)1、编制的总则及目的 (3)1.1总则 (3)1.2目的 (3)2、项目管理目标 (3)四、尚家湾隧道出口施工设施建设具体实施方案 (3)1、设施建设 (3)1.1设置原则 (3)1.2选址 (4)1.3硬件设施 (4)1.3.1总体布置 (4)1.3.2具体设置情况 (5)2、文明施工及管理 (11)2.1洞口场地标识标牌 (11)2.2喷射砼拌和站标识标牌及图表 (12)2.3其它设施标识标牌 (13)五、峡口隧道出口施工设施建设具体实施方案 (14)1、设施建设 (14)1.1设置原则 (14)1.2选址 (14)1.3硬件设施 (15)1.3.1总体布置 (15)1.3.2具体设置情况 (15)2、文明施工及管理 (22)2.1洞口场地标识标牌 (22)2.2喷射砼拌和站标识标牌及图表 (22)2.3其它设施标识标牌 (24)附件1:施工总平面布置图 (24)附件2:尚家湾隧道出口临建布置详图 (24)附件3:峡口隧道出口临建布置详图 (24)中铁八局集团有限公司湖北保宜高速公路襄阳段BYXYTJ10合同段尚家湾隧道和峡口隧道出口施工设施建设方案湖北省保康至宜昌高速公路襄阳段,起于襄阳市保康县城关镇南部的窑其堰,与麻竹高速公路宜城至保康段相接,路线向南经保康县城关镇、后坪镇、歇马镇、店垭镇、南漳县巡检镇,止于南漳与远安两县交界的百福头,与保宜高速公路宜昌段相接,路线全长74.646Km。
尚家湾隧道位于湖北省南漳县巡检镇文家垭,属特长隧道。
隧道左线起讫桩号ZK64+292~ZK68+162,长3870米;右线起讫桩号YK64+300~YK68+164,长3864米;隧道最大埋深约485.2米。
隧道按高速路标准设计,设计行车速度为80km/h,出口端洞门采用端墙式,单洞净空(宽×高):10.5×5.0m。
1、隧道概况曾家湾隧址位于黔江境内阿蓬江河谷右岸山地,行政地理位置在重庆市黔江区冯家镇曾家湾村境内,为一座上、下行分离的小间距四车道高速公路短隧道。
左线起讫桩号:ZK20+160~ZK20+440,长280m,其中153mⅢ级围岩、74mⅣ级围岩、53mⅤ级围岩。
右线起讫桩号:YK20+180~YK20+445,长265m,其中155mⅢ级围岩、75mⅣ级围岩、35mⅤ级围岩。
黔江端左、右线洞门均设置为削竹式,彭水端左、右线洞门均设置为端墙式。
2、隧道施工方案2.1开挖方案开挖采用钻爆法施工,拱顶采用光面爆破技术开挖。
进出口主要各配备1台凿岩台车钻眼,1台挖掘机配合1台侧卸式装载机装碴。
6台15T自卸汽车出碴。
边墙采用预裂爆破。
Ⅲ类围岩采用上下台阶法,台阶长度10-15m;Ⅳ类,Ⅴ类围岩全断面法施工。
2.2初期支护方案对于Ⅳ~Ⅵ级围岩由工字钢拱架(或钢筋格栅),径向锚杆,钢筋网及喷射混凝土组成,而对于Ⅱ~Ⅲ级围岩则由径向锚杆,钢筋网及喷射混凝土组成。
钢拱架之间用纵向钢筋连接,并与径向锚杆及钢筋网焊为一体,与围岩密贴,形成承载结构。
2.3衬砌方案二次衬砌施作时间根据监控量测数据确定,Ⅲ类围岩地段隧道衬砌适当紧跟初期支护,仰拱和回填应在二次衬砌之前进行;Ⅳ,Ⅴ类围岩二次衬砌可适当滞后,在初期支护基本稳定后施作。
衬砌前按设计要求施工防水层和塑料盲管。
防水层和塑料盲管采用自制作业台车施工,防水层采用无钉铺设工艺,用热焊焊接固定。
洞内衬砌采用穿行式液压衬砌台车全断面施工,隧道进、出口端各配1台台车,考虑隧道处于曲线上的因素,选用长度为9m的台车。
紧急停靠带的衬砌砼待全隧衬砌完成后,在台车钢模内加设活动的、带弧形的3015钢模板,并用特制的梳型模加固和调整尺寸,行车横洞及其它预留洞室采用特制台架施工。
砼采用S8(C25)防水砼,砼搅拌运输车运输(200m以上),输送泵泵送砼灌注入模,拌合站集中拌制。
3、施工主要技术方案3.1洞口施工方案洞口施工前,先期施工山坡上的截水沟,然后进行洞口段的开挖。
广东省潮州至惠州高速公路莲花山号隧道路面基层施工方案中铁十四局集团有限公司潮惠高速合同段项目经理部目录莲花山号隧道路面基层施工方案一、工程概况概述莲花山号隧道位于广东省境内,起于汕尾市海丰县赤石镇,止于惠州市惠东县多祝镇。
进口里程();出口里程(),隧道双线全长(左线长,右线长)。
地形地貌该隧道区属丘陵地貌,地形起伏较大。
隧道范围内中线高程~,最大高差。
山体自然坡度°~°,植被较发育。
进、出口均处于山前斜坡地带,山坡处于基本稳定状态。
隧道区潮州端洞口附近仅有狭窄山路通过,惠州端洞口有简易道路通过,交通条件较差。
地质及水文地质隧道区属新华夏系东亚第二个隆起褶皱带南段粤东沿海地区与南岭东西复杂构造带南缘交接复合部位。
区内各类构造横斜展露,形迹较为明显。
主要发育北东向构造形迹,北东向断裂带控制地形地貌,是隆起和拗陷的分界线。
隧道区地表水不发育,隧址区未见湖泊、水库等大型地表水体发育,仅冲沟地段雨季雨水汇集可产生的暂时性水流,莲花山号隧道主要发育有条季节性溪流,沟面宽约~,勘察期间水面宽约~,水深~最大洪水水位约~。
水位暴涨暴落。
雨水下渗为地下水主要补给来源。
工程设计情况技术标准公路等级:双向六车道高速公路。
设计速度:。
设计荷载:公路—Ⅰ级。
隧道建筑界限:净宽(×),限高。
紧急停车带建筑界限:净宽,限高。
车行横通道建筑界限:净宽,限高。
人行横通道建筑界限:净宽,限高。
隧道抗震设防烈度:Ⅶ度。
隧道形式莲花山号隧道是双线六车道分离式隧道,具体设计如表所示。
表隧道表莲花山号隧道属于特长隧道,隧道内路面设计为距隧道口范围内为复合式路面,分为左右两洞进行施工,左洞结构采用沥青混凝土上面层沥青混凝土下面层隧道防水粘接层整体化混凝土现浇层混凝土现浇基层;其余段落均为混凝土刚性路面,其路面结构采用混凝土面层混凝土基层,右洞基层采用混凝土进行施工。
二、施工计划安排工期安排根据实施性施工组织设计的要求及施工计划,结合目前施工进展的实际情况,考虑隧道进口段洞渣利用,莲花山隧道路面基层将根据现场实际情况分洞、分幅施工,计划年月日开工至年月日完工。
实施性施工组织设计1.编制依据及原则1.1.编制依据达成铁路扩能改造工程遂成段初步设计邓家湾隧道设计说明(DK256+270)。
达成铁路扩能改造工程遂成段(ZQSG-2标)铁路建设工程施工合同。
施工现场调查资料。
铁道部现行的设计、施工规范及验收标。
我单位类似工程的施工经验。
1.2.编制原则认真贯彻党和国家的方针政策,严格执行建设程序和施工程序。
以设计图纸为主导,采用先进、合理、经济、可行的施工方案。
施工全过程注意环境保护,少占场地,并有周密的环境保护措施。
施工工序分配合理,施工进度安排均衡、高效。
确保实现工程质量计划和工期目标以及施工安全、营业线运营安全。
2.工程概述邓家湾隧道处于达成铁路扩能改造工程遂成段ZQSG-2标段,为成都铁路局管辖。
隧道所经地区位于四川省德阳市中江县积金镇,隧道进出口有自然村落,人烟较稠密,隧道施工区位于田地间,出入交通较困难。
邓家湾隧道起讫里程为DK252+020~DK252+570,全长550m。
全段均为直线为5.50‰的上坡。
2.1.主要技术标准线路等级:国铁线下Ⅰ级,线上Ⅰ级。
正线数目:双线。
限制坡度:6‰最小曲线半径:一般2000m,困难1600m;牵引种类:电力。
速度目标值:200km/h2.2.地形特征邓家湾隧道位于德阳市中江县积金镇低山区,坡面较缓,地形起伏较大,地面高程440~508m ,相对高差50~100m ,植被发育。
2.3.工程地质本隧道位于川中平缓构造含油气区及须家河含煤地层上部,基岩裂隙中可能有瓦斯等有害气体逸出。
丘陵地貌,出露地层为侏罗系上统蓬莱镇组(J 3p )砂质泥岩、砂岩互层,局部含薄层石膏,砂岩为厚层~巨厚层状,砂质泥岩呈不等厚互层状,单斜构造岩层平缓,易风化。
地下水不发育,地下水对砼具弱硫酸盐侵蚀性。
2.4.气象本标段所处地区位于亚热带气候区,气候温和、湿润,年平均气温17.4°,最高气温42°, 最低气温-5°,最大冻结深度0.2m ;每年6~9月为雨季,占全年降雨量的75%,年平均降雨量950~1175mm 。
2.5.水文地质特征本隧道穿越地层主要为侏罗纪上统蓬菜镇组(J 3p )砂质泥岩,该段地下水不发育。
2.6.隧道围岩分级隧道洞身穿越地层围岩基本分级为Ⅳ级,隧道进出口地段洞身埋藏较浅,风化裂隙较发育,围岩分级为Ⅴ级,总长为215m ;Ⅳ级,总长为215m ;Ⅲ级,总长为120。
邓家湾隧道段围岩分级分段见下表:2.7.主要工程数量主要工程数量表一:洞身工程主要工程数量表二:洞口及斜切段工程2.8.工程特点及难点2.8.1.工程特点本隧工程特点为:隧道地质情况复杂,有害气体存在,岩层倾角平缓,岩体破碎,地下水受雨季影响,下雨时涌水较大。
2.8.2.工程难点隧道软弱围岩段的快速施工:邓家湾隧道地质条件较差,部分地段需采用中壁法施工,掘进速度受到很大影响,如何持续保证在软质围岩条件下、在不良地质段快速施工,是保证工期的关键,也是需要在技术上要重点突破的问题之一。
3.施工组织及规划3.1.施工总目标以安全第一,质量、工期并行的情况下,争创国优工程。
3.1.1.工期目标本隧道计划于2005年12月10日开工,2006年12月31日全部完工,总工期为356天。
3.1.2.质量目标全部工程按照设计文件、国家和铁道部现行的技术标准、规范、暂行规定进行施工,确保达到国家、铁道部现行的工程质量验收标准,一次验收合格率达到100%。
争创国家优质工程。
3.1.3.安全目标确保施工过程中的行车安全和人身安全。
确保施工过程中施工安全,防止质量事故和安全事故的发生。
确保施工过程中年重伤率在0.5‰以下,轻伤率在5‰以下。
杜绝一切行车事故。
杜绝因管理不善而造成的机械设备、交通运输、爆炸、火灾、中毒等重大事故。
3.1.4.环境保护、水土保持目标环境保护、水土保持目标的总原则:本着“三同时(施工、环境保护、水土保持同时)”的原则与隧道本体同步实施。
施工过程中有完善的环境保护、水土保持措施。
按照设计和环保部门的要求,对隧道排水进行处理,切实达到排放标准和要求。
采取合理措施,避免因施工方法不当而引起的污染和其他原因造成对环境和水土的破坏。
工程建设垃圾、生活垃圾按规定排放、处理。
工程施工完毕后,取(弃)土场及时平整,并做必要的防护,避免水土流失。
施工营地、场地、便道在使用完毕后立即恢复。
在施工过程中和完工后全面达到环保标准。
3.2.施工指导思想本隧道的施工指导思想:加强领导,强化管理;加强培训,安全第一;精心施工,质量优良;统筹安排,确保工期。
3.3. 劳动力组织计划本隧道施工由中铁二局达州至成都线扩能改造ZQSG-2标段工程指挥部下辖的第三工区承担,工区200人,来源于有长大隧道施工经验的队伍,人员不足部分在劳务市场抽调。
分季度劳动力计划见下表。
4.工期目标、工程进度计划安排和各分项工程施工作业安排、保证工期的措施4.1.工期目标本隧道计划于2005年12月10日开工,2006年12月31日全部完工,总工期356天。
整个隧道各工序合理安排施工进度,确保356天的总工期。
4.2.工程进度计划安排邓家湾隧道安排人工手持风钻开挖,无轨运输,拌合站生产混凝土,液压台车衬砌,输送泵灌注混凝土。
在进度方面,采取倒排工期,将任务指标落实到每周、每天,确保本标段总工期的实现。
4.2.1.主要进度指标开挖及支护:Ⅲ级围岩90m/月,Ⅳ级围岩45m/月,Ⅴ级围岩30m/月(单口)。
衬砌:90m/月,根据开挖进度进行调整。
4.2.2.主要工序开工及完工时间施工准备:2005年12月10日~2006年1月10日;开挖及支护:2005年12月30日~2006年12月1日;衬砌(含沟槽、压浆及辅助工程等):2006年1月10日~2006年12月31日。
5施工方法5.1洞口工程5.1.1邓家湾隧道明洞段邓家湾隧道DK252+020~+185段设计为明挖段,采用Ⅱ式Ⅴ级明洞衬砌结构形式。
明洞段采取纵向分段、自上而下分层开挖的方法,土方及软石采用挖掘机直接开挖,石方采用松动爆破,严禁采用大爆破作业。
一般分层高度不超过3m,每一分层开挖完成并及时施作锚杆、钢筋网、喷射混凝土支护后再进行下一层的开挖。
采用ZL-40C装载机装碴,15t自卸汽车运输。
明洞衬砌一般采用先墙后拱的方法施作,采用长9m的全断面液压钢模衬砌台车。
墙拱衬砌钢筋一次绑扎成形,台车立模就位先浇筑边墙混凝土,然后安装拱部外模,灌注拱圈混凝土。
在偏压严重、地质极差地段边墙可采用分段跳槽开挖、跳槽模筑的方法施工。
混凝土在自动计量拌合站集中拌制,搅拌运输车运送,泵送入模,插入式捣固器振捣。
明洞衬砌浇筑完毕且待其强度达到设计强度的75%后,及时施作拱部回填土。
回填采用人工分层对称填筑,分层厚度不大于30cm,液压振动冲击夯夯压密实。
然后按设计要求施作甲种防水层、粘土隔水层和M5浆砌片石顶封层。
隧道进口洞顶有一灌溉渠通过。
洞口施工前,于洞顶设置灌溉临时引水设施,待明洞施作完成后,按设计施作灌溉渠。
5.1.2邓家湾隧道超前大管棚DK252+540~+559段设置一环φ89大管棚对洞口超浅埋段进行地层预加固。
大管棚施工主要工序有开挖支护洞口边仰坡、施作套拱、搭钻孔平台、安装钻机、钻孔、清孔、验孔、安装管棚钢管、注浆。
洞口边坡仰坡开挖支护:边坡防护应与洞口土石方开挖同步进行:及时施工明洞边坡的锚杆、挂设钢筋网、喷射混凝土及时封闭坡面。
施作导向墙:施作C20混凝土导向墙,导向墙在初支外廓线以外施作,导向墙内埋设4榀工字型钢支撑,设置φ127孔口管作为管棚的导向管,孔口管应牢固焊接在工字钢上,防止浇筑混凝土时产生位移。
搭钻孔平台:钻机平台用钢管脚手架搭设,搭设平台一次性搭好。
钻机定位:采用管棚钻机,钻机要求与已设定好的孔口管方向平行,必须精确核定钻机位置。
用经纬仪、挂线、钻杆导向相结合的方法,反复调整,确保钻机钻杆轴线也孔口管轴线相吻合。
钻孔:钻头直径采用φ108。
岩质较好的可以一次成孔;钻进时产生坍孔、卡钻,需补注浆后再钻进。
钻机开钻时,可低速低压,待成孔10m后可根据地质情况逐渐调整钻速及风压。
钻进过程中经常用测斜仪测定其位置,并根据钻机钻进的现象及时判断成孔质量,并及时处理钻进过程中出现的事故。
钻进过程中确保动力器,扶正器、合金钻头按同心圆钻进。
认真作好钻进过程的原始记录,及时对孔口岩屑进行地质判断、描述。
清孔验孔:用钻杆配合钻头进行来回扫孔,清除浮渣至孔底,确保孔径、孔深符合要求、防止堵孔。
用高压气从孔底向孔口清理钻渣。
用经纬仪、测斜仪等检测孔深,倾角,外插角。
安装管棚钢管:钢管在专用的管床上加工好丝扣,棚管四周钻φ8出浆孔(靠掌子面4~5m的棚管不钻孔);管头焊成圆锥形,便于入孔。
棚管顶进采用大孔引导和棚管机钻进相结合的工艺,即先钻大于棚管直径的引导孔(φ108mm),然后可用10t以上卷扬机配合滑轮组反压顶进;也可利用钻机的冲击力和推力低速顶进钢管。
接长钢管应满足受力要求,相邻钢管的接头应前后错开。
同一横断面内的接头数不大于50%,相邻钢管接头至少错开1m。
下完管后,将加工好的环状φ6钢筋网片放入管内,以加强注浆管棚的受力刚度。
注浆:管棚施工完成四根后开始注浆,注浆前对所有孔眼安装止浆塞,同时对管口与孔口外侧进行密封处理。
水泥砂浆浆液采用拌合机制浆,液压注浆机注浆。
浆液严格按设计配合比试配。
注浆顺序从两侧拱脚向拱顶,采取注浆终压(0.8~1.2MPa)和注浆量双控注浆质量,拱脚的注浆终压高于拱腰至拱顶。
注浆时相邻孔眼需间隔开,不能连续注浆,以确保固结效果,又达到控制注浆量的目的。
注浆分两步完成,当第一次注浆的浆液充分收缩后,进行第二次注浆,以使管棚填充密实,第二次注浆采用纯水泥浆。
5.1.3施工排水顺坡排水施工时,在掌子面设汇水坑,洞内设临时排水沟,自然排水至洞外污水处理池。
反坡排水施工时,每隔50m左右设一集水坑,抽水机逐级抽水至洞外。
施工废水经固体物质沉淀、去污处理,达到有关环保要求后,方可排放。
5. 2洞身开挖5.2.1Ⅳ、Ⅴ级围岩Ⅳ、Ⅴ级围岩采用中壁法(CD法)开挖,严格遵循“超前探、管超前、短进尺、弱(不)爆破、强支护、勤量测、衬砌紧跟”的原则进行施工,开挖方法见下图。
中壁法开挖施工步序图Ⅴ级围岩采用φ42超前注浆小导管对围岩进行预支护,Ⅳ级围岩采用Φ25水平砂浆锚杆进行超前支护。
隧道分为左、右导坑进行开挖,每侧导坑又分为两步或三步台阶。
为保护好围岩,力求减小爆破震动对围岩的扰动和破坏,Ⅴ级围岩尽量采用机械开挖,辅以少量弱爆破;Ⅳ级围岩采用微震爆破法或预裂爆破开挖。
Ⅴ级围岩每循环进尺0.8m,月平均进尺35m;Ⅳ级围岩循环进尺控制在1m以内,月平均进尺50m。
