框架结构模板工程施工方案

目录

1工程概况

2编制依据

3施工流程的划分

4模板设计与安装

基础梁与导墙模板

基础梁模板

导墙模板

柱模板

主要技术参数

柱模设计

柱、梁节点模板设计

顶板模板设计

梁模板设计

墙模设计

楼梯模设计

门、窗、洞口模板设计

墙体模板安装

穿墙螺栓

顶板模板和梁板模板安装

柱模板安装

模板安装质量要求

模板拆除

5质量保证措施

模板工程质量控制程序

模板工程质量

6安全生产及文明施工保证措施

7成品保护

1工程概况

一、建筑设计

本工程设计室内外高差为1.2 m。建筑层数为地下一层,地上四层,建筑高度为15.7 m,局部高度为19 m。本工程建筑耐火等级为二级,抗震设防烈度为八度,结构形式为框架结构。

二、结构设计

梁式条形防水板基础,地下室外墙为钢筋混凝土墙,内墙厚240mm非粘土烧结砖,±0.000以上填充墙体为加气混凝土砌块,外墙300 mm,内墙200 mm。

屋面防水等级为Ⅲ级,采用一道4厚高聚物改性沥青(SBS)防水层。门窗选用90系列PVC白色塑钢中空玻璃窗。设外墙保温及楼板保温层。

2编制依据

2.1 国务院令第393号建设工程安全生产管理条例;

2.2 JGJ130-2001 建筑施工扣件式钢管脚手架安全技术规范;

2.3 DG/JJ08-016-2004 钢管扣件水平模板的支撑系统安全技术规程;

2.4 GB50204-2002 混凝土结构工程施工及验收规范;

2.5 JGJ80-91 建筑施工高处作业安全技术规范;

2.6 JGJ46-2005 施工现场临时用电安全技术规范;

2.7 JGJ59-99 建筑施工安全检查标准;

2.9 本工程施工图纸。

3施工流程的划分

根据地下室后浇带布局该工程被分为二个区域,根据以上情况将其分为二个施工段即:I区为第一施工段,II~III区为第二施工段,按照以上施工段进行流水施工。

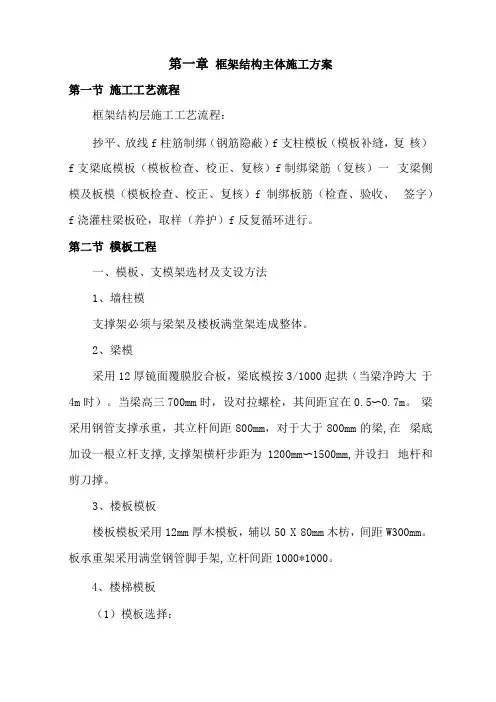

4模板设计与安装

4.1条形基础、基础梁与导墙模板

4.1.1 条形基础、基础梁模板

做法:在基坑开挖时,测量员随基坑开挖速度跟踪测量,并根据基础梁翻样图及时用墨线在垫层放出条形基础及基础梁位置线,模板采用18厚竹胶板,基础梁壁采用吊模安装,外侧用50100mm ⨯木方作龙骨,外侧加2根48φ钢管,间距

600≤,用14φ螺栓与钢管连接,螺栓中间焊止水片及限位。 4.1.2 导墙模板

导墙模板面层采用18厚竹胶板,外侧用50100mm ⨯木方作龙骨,外侧加2根

48φ钢管,间距600≤,用14φ螺栓与钢管连接,螺栓中间焊止水片及限位,模板下焊限位马凳@600作为支撑及限位。 4.2 柱模板

4.2.1 主要技术参数

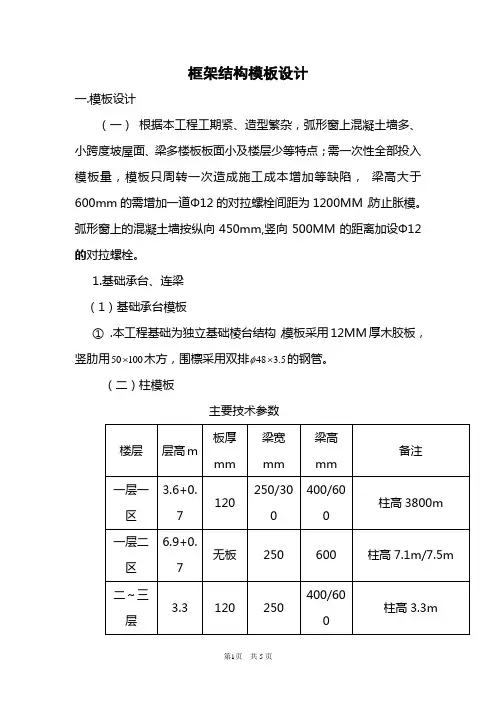

为保证质量,柱、墙砼浇灌时一次灌入高度不超过2m 。 4.2.2 柱模设计

4.2.2.1 柱子模板采用普通18厚竹胶板,竖肋用50100⨯木方,围檩采用双排

48 3.5φ⨯的钢管。

4.2.2.2 柱子模板宽度根据柱子几何尺寸确定,配制高度为:层高-梁高,柱高

板竖肋间距为250mm 左右,模板围檩600mm 。

4.2.2.3 柱子模板截面大于600mm 中间应设穿墙螺栓,穿墙螺栓选用16φ的穿

墙螺杆,螺栓的排列间距,水平方向两边框处距板边150mm ,中间间距控制在600600⨯左右,螺栓外设塑料套管以便二次周转使用。

4.3 柱、梁节点模板设计

4.3.1 梁柱接头模板采用四块用竹胶板制作带梁豁的柱模组合而成。梁豁模板制

作时,紧靠梁豁周边的模板背后加50100

⨯木方,木方必须双面刨平直,在木方与多层板组成的平面上加一块50宽竹胶板,竹胶板以便必须与梁豁竹

胶板内侧对齐,且与背楞木方固定牢固。梁豁以下的柱模长度不小于100。

4.3.2竹胶板模板、背楞和板是一个固定在一起的梁豁模板,一个梁柱接头的四

块带梁豁的模板采用公母扣模,用母扣顶紧公扣模,这样保证合模严实。

在母扣模模板侧面粘贴10厚海绵条,防止漏浆,在梁豁下,用柱箍(100100

⨯刨平木方)将柱模四面抱死。

4.3.3梁的底模和侧模与梁豁相接时,要与梁豁周边贴上的50宽多层板靠紧平接,

且与梁豁周边双面刨光的木方牢固固定,然后加固梁底模和梁侧模

4.3.4若柱子是结构框架的边柱或角柱、剪力墙与梁相接时,梁柱接头有一面或

两面没有梁。为了保证梁柱接头上下无明显接槎,在柱子砼浇筑时,在梁

φ螺栓。在梁柱接头支设时,用两根螺栓加固底标高下100-200处预埋212

模板支撑。

4.3.5当梁高太高(700

H≥)时,则梁柱接头处需加设对拉螺栓,以保证梁柱接头处的模板支撑强度。

4.4顶板模板设计

4.4.1顶板模板选用竹胶板,龙骨选用50100

⨯的木方,间距为300,人防部位为250,木方表面刨平以保证与模板接合面平整。

4.4.2顶板及梁模安装支设时,应先搭设满堂脚手支撑,其高度依据各层高度和

梁的截面高度及顶板的厚度而定,满堂脚手用钢管支撑,为考虑竹胶板的

接缝,在接缝处必须用50100

⨯的木方,便于接缝并固定梁的截面尺寸。满堂脚手架立杆支撑距墙边300mm左右,立杆横、纵向间距1000mm,(人防

部位及室外0.6m

-<顶板300mm厚处>立杆横杆800mm,纵杆900mm。)并设置水平横杆,横杆布置距底端200mm,往上步距1500mm左右,(人防

部位及顶板300mm厚顶板下采用双扣件)。按混凝土结构工程施工应起拱,

起拱高度为全跨长度的1/1000-3/1000,因此顶板支模时,应考虑起拱的要

求,起拱的具体做法为:用钢管脚手架,上部加可调支撑,以调整高度,

木板作辅助,以满足顶板起拱要求。
