空调水系统管道水压试验记录
- 格式:xls
- 大小:21.50 KB
- 文档页数:1
水泵水压试验记录日期: [填写日期]试验对象: [填写水泵名称和规格]试验目的本次水泵水压试验旨在验证水泵在正常工作情况下的性能和可靠性,以确保其符合设计要求,并进行相关数据记录。
试验条件- 试验地点: [填写试验地点]- 试验设备: [填写试验设备名称和规格]- 试验人员: [填写试验人员姓名及职务]- 其他试验条件: [如有其他试验条件,请在此列出]试验过程1. 首先,检查水泵的外观和连接,确保没有任何明显的损坏或松动。
2. 打开水泵进水阀和出水阀。
3. 启动水泵,并调整至正常工作状态。
4. 监测水泵的进出水压力,并记录在试验表格中。
5. 持续运行水泵,监测其运行时间。
6. 在试验过程中,注意观察和记录水泵的运行状态,包括噪音、振动和温度等方面的变化。
7. 当试验达到预设时间或设定条件时,停止水泵运行。
试验结果本次水泵水压试验的结果如下:- 最大进水压力: [填写最大进水压力,单位: 帕斯卡(Pa)或其它适用单位]- 最大出水压力: [填写最大出水压力,单位: 帕斯卡(Pa)或其它适用单位]- 运行时间: [填写水泵的总运行时间,单位: 小时(h)或其它适用单位]- 其他观察结果: [如有其他观察结果,请在此列出]结论本次水泵水压试验表明,水泵在正常工作条件下达到了设计要求。
其进出水压力稳定,运行时间正常。
观察结果未发现异常情况。
附注如有需要,试验过程中可加入其他必要的步骤和记录。
试验记录应保存至少一年,以备查验。
以上为水泵水压试验记录,由试验人员负责编写并签名确认。
试验人员签名: [试验人员签名]日期: [填写日期]。
给水管道工程隐蔽验收记录本文记录了两个给水管道工程的隐蔽验收记录。
第一个工程是在省特种设备安全监督检验与操作培训实验基地进行的给水管道及配件安装分项工程,采用了薄壁不锈钢管,管径小于DN100时采用环压式连接,大于DN100时采用沟槽连接。
给水立管穿楼板处设有套管。
管道安装后进行水压试验,并在运行前进行冲洗、消毒。
隐蔽部位为三层吊顶内,包含了多条不同管径的给水管道,安装平整牢固,间距符合规范要求。
经检查,符合设计及规范要求,质量合格,同意隐蔽,可以进行下道工序施工。
第二个工程是在XXX进行的给水管道及配件安装分项工程。
同样采用了薄壁不锈钢管,管径小于DN100时采用环压式连接,大于DN100时采用沟槽连接。
给水立管穿楼板处也设有套管。
管道安装后进行水压试验,并在运行前进行冲洗、消毒。
隐蔽部位为十七层吊顶内,包含了一条DN40管径的给水管道,安装平整牢固,间距符合规范要求。
经检查,符合设计及规范要求,质量合格,同意隐蔽,可以进行下道工序施工。
本文记录了给水管道工程的隐蔽验收情况。
根据规范要求,冷水管道采用薄壁不锈钢管,并进行水压试验和冲洗、消毒。
管道的支、吊架安装平整牢固,其间距符合规范GB中第3.3.8条的规定。
隐蔽部位为二十一层吊顶内薄壁不锈钢管给水主管管道安装。
给水管道采用环压式连接,DN40-30米,水平给水管道泄水坡度为2‰-5‰。
经检查,管道的材质、规格、连接方式、安装位置、坡向坡度、阀门安装、支、吊架的设置、管道的水压试验等均符合设计及规范要求。
验收人认为,本次隐蔽验收符合设计及规范要求,质量合格,同意隐蔽,可以进行下道工序施工。
经检查,本次给水管道工程的材质、规格、连接方式、安装位置、坡向坡度、阀门安装、支、吊架设置及水压试验等均符合设计及规范要求。
隐蔽部位为二十三层吊顶内薄壁不锈钢管给水主管管道安装,管道采用环压式连接,DN50-10米,DN40-25米,DN25-26米,水平给水管道泄水坡度为2‰-5‰。

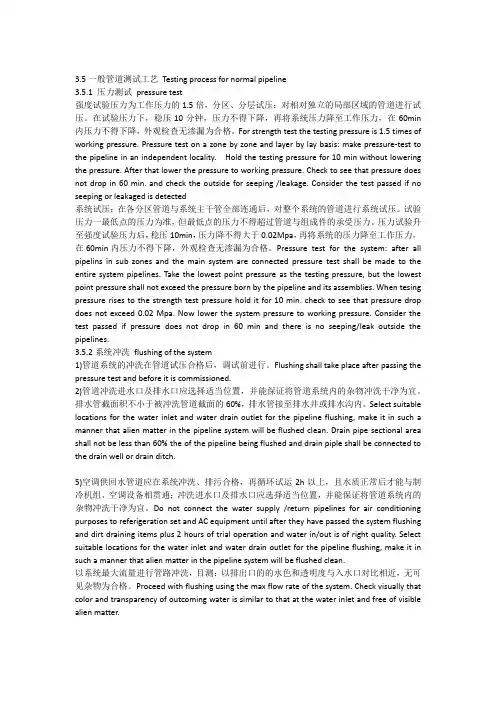

3.5一般管道测试工艺Testing process for normal pipeline3.5.1 压力测试pressure test强度试验压力为工作压力的1.5倍,分区、分层试压:对相对独立的局部区域的管道进行试压。
在试验压力下,稳压10分钟,压力不得下降,再将系统压力降至工作压力,在60min 内压力不得下降,外观检查无渗漏为合格。
For strength test the testing pressure is 1.5 times of working pressure. Pressure test on a zone by zone and layer by lay basis: make pressure-test to the pipeline in an independent locality. Hold the testing pressure for 10 min without lowering the pressure. After that lower the pressure to working pressure. Check to see that pressure does not drop in 60 min. and check the outside for seeping /leakage. Consider the test passed if no seeping or leakaged is detected系统试压:在各分区管道与系统主干管全部连通后,对整个系统的管道进行系统试压。
试验压力一最低点的压力为准,但最低点的压力不得超过管道与组成件的承受压力。
压力试验升至强度试验压力后,稳压10min,压力降不得大于0.02Mpa,再将系统的压力降至工作压力,在60min内压力不得下降,外观检查无渗漏为合格。
Pressure test for the system: after all pipelins in sub zones and the main system are connected pressure test shall be made to the entire system pipelines. Take the lowest point pressure as the testing pressure, but the lowest point pressure shall not exceed the pressure born by the pipeline and its assemblies. When tesing pressure rises to the strength test pressure hold it for 10 min. check to see that pressure drop does not exceed 0.02 Mpa. Now lower the system pressure to working pressure. Consider the test passed if pressure does not drop in 60 min and there is no seeping/leak outside the pipelines.3.5.2系统冲洗flushing of the system1)管道系统的冲洗在管道试压合格后,调试前进行。
冷冻水管道压力试验记录试验对象:冷冻水管道系统试验日期:XXXX年XX月XX日试验地点:XXX试验人员:XXX一、试验背景:二、试验过程:1.准备工作(1)清洗管道及相关设备,确保试验系统无杂质;(2)确认试验系统的密封性,检查并修复泄漏点;(3)确保试验设备正常运行,调整好相关仪器及仪表的标定;(4)准备试验所需的压力表、电动泵等相关设备。
2.试验设置根据冷冻水管道系统的设计压力,设置试验压力。
试验压力应为设计压力的1.5倍,持续15分钟。
3.试验步骤(1)保持试验前冷冻水管道处于正常运行状态;(2)逐渐提高试验压力,每次增加0.1倍设计压力,较慢地进行;(3)当达到设定试验压力后,保持15分钟,记录试验期间的压力变化情况;(4)试验结束后逐渐降低试验压力,直至恢复正常运行状态;(5)记录试验过程中的各项数据,包括试验开始时间、试验压力、压力变化情况等。
4.数据记录与分析用图表的形式记录试验压力、试验结束时间等数据,并对试验结果进行分析,判断冷冻水管道系统的可靠性和性能是否符合设计要求。
三、试验结果:本次试验中,冷冻水管道系统的设计压力为XMPa,试验压力设定为设计压力的1.5倍,即XMPa。
试验结果如下表所示:试验时间,实际试验压力,压力变化情况-----------------,---------------,---------------------------XX:XX,XMPa,无显著变化XX:XX,X.MPa,压力波动,最大压力为XMPa...,...,...XX:XX,XMPa,压力稳定通过试验数据的分析,可以得出以下结论:1.试验期间,冷冻水管道系统的压力变化较为稳定,未出现明显异常;2.试验期间最大压力为XMPa,未超过设计压力;3.系统压力在设定值的范围内波动,且波动幅度较小,符合设计要求。
四、试验结论:根据本次试验结果,冷冻水管道系统在设计压力下表现稳定,耐压能力良好,符合设计要求。
管道(设备)强度、严密性试验记录编号:05-02/(08-07)管道(设备)强度、严密性试验记录说明《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002室内给水管道的水压试验必须符合设计要求,当设计未注明时,检验方法:管钢在采暖管道系统试验压力下101min内压力降不大于0.02MPa,然后降至工作压力1.5倍稳压,不渗不漏越过0.05MPa,然后在工作压力1.1.5倍状态下稳压2h,压力降不得超过0.03MPa,连接处不得渗漏。
各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.06MPa.检验方法:金属及复合管给水管道系统在试验压力下观测10min,压力降不应大于0.02MPa,然后降至工作压力进行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05MPa,然后在工作压力的1.15倍状态下稳压2h,压力降不得超过0.03MPa,同时检查各连接处不得渗漏。
4.4.3敞口水箱的满水试验和密闭水箱(罐0的水压试验必须符合设计与本规范的规定。
检验方法:满水试验静置24h观察,不渗不漏;水压试验在试验压力下10min压力不降,不渗不漏。
热水供应系统安装完毕,管道保温之前应进行水压试验。
试验压力应为系统顶点的工作压力加0.1MPa,同时在系统顶点的试验压力不小于0.3MPa.在安装太阳能集热器玻璃前,应对集热排管和上、下集管作水压试验,试验压力为工作压力的1.5倍。
检验方法:试验压力下10min内压力不降,不渗不漏。
热交换器应以工作压力的1.5倍作水压试验。
蒸汽部分应不低于蒸汽供汽压力加0.3MPa;热水部分应不低于0.4MPa。
检验方法:试验压力下10min内压力不降,不渗不漏。
6.3.5敞口水箱的满水试验和密闭水箱(罐)的水压试验必须符合设计与本规范的规定。
检验方法:满水试验静置24h,观察不渗不漏;水压试验在试验压力下10min内压力不降,不渗不漏。
工程概况:********工程,冬季供暖由设在地下一层的市政换热站提供热源。
供回水温度60℃/50℃。
空调末端采用风机盘管+新风系统形式,采用上送上回的气流组织方式。
空调水管线试压:一、试压前应具备的条件及施工准备管道系统安装完毕和无损检测合格后,按设计文件要求进行试压、吹扫工作,清除管道内部的杂物和检查管道的焊缝质量。
管道系统试压前,应由施工单位、业主和有关部门进行联合检查。
1、管道系统是否全部按照设计文件安装完毕;(待检管道焊缝涂漆、保温除外)2、管道支、吊架的形式、材质、安装位置应正确,数量齐全。
紧固程度、焊接质量符合要求;3、焊缝及其他检查部位不应隐蔽;4、试压用的临时加固措施安全可靠,临时盲板加置正确,标记明显,记录完整;5、管道标记明显清楚;6、试压用的压力表的量程、精度等级、检定期符合要求。
7、试压前的准备工作:7.1绘制管道试压、吹扫流程图,流程图上详细标注临时试压盲板、试压用压力表、进出口排放点、高点排气点、临时管线、试压系统号、试验压力值、试压阀门等位置标记符号。
7.2管道试压、吹扫作业应统一指挥,现场配备必要的交通工具、通信及医疗救护设施。
7.3在不需要带压试压的设备前后安装盲板。
二、试压1、本工程供热系统工作压力0.65Mpa,试验压力为0.82Mpa.水质要求:管道水压试验采用洁净水作介质试压,不锈钢管道或与不锈钢管道连接的其他管道用水进行试压时,水中氯离子含量不得超过25ppm,当周围环境温度低于5℃时,应采取防冻措施;2、本工程试压用的压力表经过校验合格,并有铅封。
精度等级不低于1.5级,压力表量程范围为试验压力的1.5倍,每个系统至少2块,共计16块,分别设在最高、最低点;3试压泵安装在空调泵房内。
3、试验前,注水时应排尽空气。
4、承受内压的地上管道试验压力应为设计压力的1.25倍,5、埋地管道的试验压力应为设计压力的1.25倍,且不得低于0.6Mpa。
6、试压工作程序如下图示。
室内采暖系统水压试验记录编号: 08-05-001浙建监A5-3别墅样板房采暖管敷设报验申请表采暖(加热盘管)隐蔽工程检查验收记录编号:08-20-001低温热水地板辐射采暖安装工程检验批质量验收记录表下面是经典歌词100句,朋友们可以享受下,不需要的朋友可以下载后编辑删除!!谢谢!!林夕经典歌词1、若只是喜欢,何必夸张成爱。
——林2、擦光所有火柴难令气氛像从前闪耀,至少感激当日陪着我开甜蜜的玩笑。
——《失恋太少》3、你是千堆雪我是长街,怕日出一到彼此瓦解。
——《邮差》4、谁能告诉我,要有多坚强,才敢念念不忘。
——《当时的月亮》王菲5、我愿意做你的老师,示范着执子之手如何解释,不愿为深奥的感情变白痴。
——《诗人的情人》方大同6、有一梦便造多一梦,直到死别都不觉任何阵痛,趁冲动能换到感动,这愉快黑洞苏醒以后谁亦会扑空。
——《梦死醉生》张国荣7、谁能改变人生的长度,谁知道永恒有多么恐怖,但现实往往比命运还残酷,只是没有人愿意认输。
——《无间道》8、似等了一百年忽已明白,即使再见面,成熟地表演,不如不见。
——《不如不见》9、在有生的瞬间能遇到你,竟花光所有运气。
——《明年今日》10、害怕悲剧重演我的命中命中,越美丽的东西我越不可碰。
其实我再去爱惜你又有何用,难道这次我抱紧你未必落空?——《暗涌》11、黑了倦眼都侧耳倾听,让我做只路过蜻蜓,留下能被怀念过程,虚耗着我这便宜生命。
——《路过蜻蜓》张国荣12、如除我以外在你心,还多出一个人,你瞒住我,我亦瞒住我,太合衬。
原来我非不快乐,只我一人未发觉若无其事原来是最狠的报复。
——《想哭》13、闭起双眼我最挂念谁眼睛张开身边竟是谁。
——《人来人往》14、我想知如何用爱换取爱,如何赤足走过茫茫深海,超乎奇迹以外。
当赤道留住雪花,眼泪融掉细沙,你肯珍惜我吗?——《当这地球没有花》15、那日我狂哭不止,曾经差一点想过死,多少艰辛不可告人,多少光阴都因为等。
——《奇迹》16、爱若难以放进手里,何不将这双手放进心里。
1。
1 空调水系统试压及冲洗方案1.1.1 系统试压:1)。
主要机具空压机、临时水管(软管),、压力表、试压泵、对讲机、数码相机、手电筒等。
2)。
试压前的准备:a).密封:检查管路所有部位的流量控制阀为开启状态,末端及排水部位阀门等封闭位置为关闭状态。
b)。
检查可能的泄漏点:系统中可能存在的薄弱环节以及泄漏部位,在试压时不能泄漏,根据系统走向、排水口位置等做好标记,并做好应急措施,设置排水阀门,紧急时打开,出口连接至排水点.管路系统充水试压的工程中,相应人员对管路系统中可能的泄漏点进行巡视,若有异常情况立即停车泄水检修,禁止带压操作。
c)。
设备连接:部分设备不能承受管路系统的试验压力,只能工作在工作压力下,此部分设备必须断开,有必要的需做末端连通。
d).排气点的设置:排气点设置在管路系统每个试压层管路的最高点。
e).系统排水点的设置:管路排水设置在系统最低点处和试压泵最低点位置,再将排水管路连接统一排入就近的排水总管。
f)。
自来水给水点的设置:临时自来水接水点与业主商定,(如正式给水系统完成则直接接至正式给水点)。
g).排放试压水总位置的确定:管路系统试压水通过软管就近排,排放具体点由业主指定 (如正式排水系统完成则直接接至正式排水点)。
h).检查通知:准备工作做好后我司人员自行检查,等检查无误后通知业主、管理公司、监理进行检查.a).试压的方式各系统分区试压,试压区域按照各栋,各系统划.先气压、后水压试压的顺序依照现场管路安装的进度确定.序号施工条件及施工阶段试压介质试验压力测试时间1 管道安装完成后空气(氮气)系统压力3小时2 气压完成无问题后水系统压力的1.5倍30分钟确定的系统压力24小时b)。
区域试压:对相对独立的局部区域的管道进行试压连接:将试压泵与试压管线连接,试压用的阀门及压力表等装在管路中,在管路最高点已装好排气阀,最低点已装好泄水阀。
打开排气阀4、球阀3,关闭泄水阀5、闸阀2,利用自来水本身压力向试压管路灌水,当自动排气阀2连续不断地向外排水时,关闭排气阀4,充水完成。
沈阳博览及演艺中心主厅空调水工程水压试验方案编制:李俊锋中建八局沈博安装项目部二000年五月一、试压范围:主厅外围直埋空调水主管线,起始于主厅东侧动力机房处,左右分支环绕主厅后分别至展厅、写字楼。
二、施工特点及难点:1、试压管线长(约1200M)、管径大(DN250~DN800)、试压用水量多,与钢结构、土建专业交叉作业多;2、水源距离试压点远(约60M)、试压点处空间狭小;3、试压后,泄水点附近(约80M)内无泄水排放处。
三、系统试验前应具备的条件:1、管道施工完毕,并符合设计及业主方要求;2、膨胀节处支墩、滑道安装完毕,并达强度要求;3、焊接工作结束,并验收合格,焊接及其它应检验部位未经涂漆或保温;4、埋地管道的坐标、标高、坡度及管基垫层等经复检合格;5、地下检查小室、阀门井、法兰连接处及埋地管道的沟槽中有可靠的排水系统,被试压管道无被水淹没的可能;6、试验用的临时加固措施经检查确认安全可靠;7、试验用的压力表已经校验(新买表除外,但须有合格证),其精度等级不低于1.5级,表的满刻度值为最大被测压力的1.5倍,压力表不小于2块;四、试验前应检查的资料:1、膨胀节、法兰的合格证;2、阀门的试验记录;3、压力表的校验合格证明或新买表的合格证。
五、试验前的准备工作:1、试验前应将不能参与试验的系统、设备、仪表及管道附件等加以隔离,安全阀、焊破板应拆除,加固盲板的部位应有明显的标记和记录,安全阀全开、填料密实;2、试验过程中如遇泄露,不得带压修理,待缺陷消除后,应重新试验;3、试验合格后,试验介质宜在室外合适的地方排放,并注意安全;4、试验完毕后,应及时拆除临时盲板,核对记录,并填写“管道系统试压记录表”;5、液压试验应用净水进行,系统注水时应将管道内的空气排尽;6、试验压力按:P s=1.25P g试压P s─常温时的试验压力;P g─工作压力;1.25─中低压试压系数;7、液压试验宜在环境温度5℃以上进行;8、液压试验时,升压应缓慢,达试验压力后,停压10min,以无泄露、目测无变形为合格;9、管道在回填土后应进行最终水压试验;10、分段强度试验应在管道保温施工前进行,并符合下列要求:⑴管道内的压力升至1.25倍工作压力后10min内无泄露;⑵管道内的压力降至工作压力,用约1kg的小锤在焊缝周围对焊缝逐个检查,在30min内无泄露且压力降不超过0.2×9.8kpa即为合格;11、试验过程中若发现渗漏部位应做出明显的标记,并予记录,待卸压后处理,不得带压进行修补,渗漏部位的缺陷消除后应重新进行试压,直至试压合格;12、试压合格后,建设单位代表、施工单位代表、专业技术负责人、施工班组长、操作者等相关人员应及时在水压试验记录上签字。
中央空调水管道打压保压标准一、管道材质与配件中央空调水管道应采用符合国家或行业标准的优质管道材料,如不锈钢、铜、合金钢等。
同时,应使用符合设计要求的管件、阀门、法兰、密封材料等配件。
二、水质要求中央空调水管道的水质应符合以下要求:1.水质清澈,无杂质;2.水温适宜,一般保持在10-25℃之间;3.水压稳定,以满足空调系统的正常运行。
三、打压试验在安装完成后,应对中央空调水管道进行打压试验,以检测管道的密封性和强度。
打压试验应按照以下步骤进行:1.将管道连接好,确保密封性;2.使用合适的打压设备,如水泵或压缩机,将压力加到管道系统上;3.观察管道的反应,检查是否有泄漏或变形;4.记录压力值和时间,检查是否符合设计要求。
四、保压标准中央空调水管道的保压标准应符合以下要求:1.在打压试验合格后,应将压力保持在规定值一段时间,以确保管道的密封性和强度;2.在保压期间,应定期检查压力值和管道的状况,并记录下来;3.如果发现任何问题,应立即处理并重新进行打压试验。
五、维护保养中央空调水管道的维护保养包括以下内容:1.定期检查管道的密封性和强度,及时修复泄漏或损坏的部位;2.定期清理管道内部,防止水垢、杂质等影响空调系统的正常运行;3.定期检查水质,保持水质的清洁和适宜的温度;4.定期对管道和配件进行保养和润滑,防止锈蚀和磨损。
六、记录保存对于中央空调水管道的打压试验、保压标准、维护保养等过程,应做好详细的记录,并妥善保存。
这些记录可以作为中央空调系统运行和维护的历史记录,为以后的检修和保养提供参考。
七、安全措施在进行中央空调水管道的打压试验和维护保养时,应采取以下安全措施:1.操作人员应经过专业的培训和考核,熟悉操作流程和安全规范;2.在进行打压试验和维护保养前,应对工作环境进行安全检查,确保没有安全隐患;3.在进行操作时,应穿戴合适的防护用具,如手套、安全帽等;4.在进行维修保养时,应注意避免对其他部件造成损害。
