施工现场重大危险源清单资料
- 格式:pdf
- 大小:759.95 KB
- 文档页数:18
施工现场重大危险源和控制措施清单在施工现场,存在着各种各样的危险源,这些危险源如果不加以有效的控制,可能会对工人的生命安全和工程质量造成严重的威胁。
因此,制定施工现场重大危险源和控制措施清单对保障工人安全至关重要。
下面是一个施工现场重大危险源和控制措施的清单,用以帮助施工单位识别危险源并采取相应的控制措施。
1.高空作业危险源:从高处作业时,容易发生坠落事故。
控制措施:建立高空作业管理制度,仅有资质合格的操作人员进行高空作业,悬挂安全带,并保证安全带与稳定支撑点连接,设置安全网、安全敞口、警示标识等。
2.施工机械的操作危险源:使用施工机械时,操作不当容易导致机械事故和伤亡。
控制措施:设备配备专职机械操作人员,操作人员需持有相应的上岗证,并定期进行培训,确保操作规范。
机械设备应符合国家标准,并配备相应的安全装置,操作前要仔细检查设备的安全性能。
3.电器设备使用危险源:电器设备的使用不当可以引发火灾、触电等事故。
控制措施:电器设备的选择应符合国家标准,并由专业人士安装、维修。
工人在使用电器设备时需穿戴符合安全要求的工作服,并确保设备的接地良好。
使用电焊机等高功率电器设备时,应设置专用的隔离开关,并在能量高的设备周围设置隔离标识。
4.建筑物结构施工危险源:在建筑物结构施工中,可能遭受崩塌、坍塌和倒塌等事故。
控制措施:施工前需进行地基勘测和结构计算,并确保使用符合标准的建筑材料。
在施工过程中,加固和支撑不稳定的构件,并设置防护措施,如安全网、警示标识等。
5.施工现场管理危险源:施工现场管理不善,容易导致人员失误、交通事故等。
控制措施:建立完善的安全生产管理制度,指定专人负责施工现场的安全巡视和管理。
施工现场应确保通风、照明良好,并设置合理的通道和防护设施。
严禁酒后上岗,工作人员需佩戴符合标准的安全帽、防护服和防护手套。
6.施工材料的选用和储存危险源:不符合标准的施工材料可能会导致危险事故,储存不当可能引发火灾、爆炸等。
施工现场重大危险源和控制措施清单在施工现场,存在着许多重大危险源,这些危险源可能会导致工人受伤甚至死亡。
为了确保施工过程的安全性,必须采取相应的控制措施来降低这些重大危险源的风险。
以下是一份施工现场重大危险源和控制措施清单。
1.高处作业风险-安装临时护栏和安全网来防止人员跌落。
-确保工人戴上安全帽,并使用安全绳索进行高处作业。
-提供合适的攀爬设备和梯子。
2.电气风险-确保设备符合国家标准,并遵循安装和使用指南。
-定期检查和维护电气设备,包括电线和插座。
-提供绝缘手套、绝缘工具和接地装置。
3.机械设备风险-提供符合安全要求的机械设备,并定期进行维护和检查。
-培训工人正确使用机械设备,并提供个人防护装备。
-在机器设备周围设置警示标志和安全防护栏。
4.高温和有害气体风险-提供透气的工作服和防护服,以保护工人免受高温和有害气体的影响。
-定期测量气体浓度,并在需要时采取相应的防护措施。
-提供清洁饮用水和工地休息区。
5.运输和起重风险-培训驾驶员正确操作起重设备和运输车辆。
-检查和维护起重设备和运输车辆,确保其符合安全要求。
-在施工现场设置合适的交通指示牌和标志。
6.化学品和危险物品风险-存储和处理化学品和危险物品应符合相关法规和标准。
-提供适当的个人防护装备和应急设备,如防护眼镜、呼吸器等。
7.施工设施和临时设备风险-安装临时设施和设备时,遵循相关安全规范和标准。
-检查和维护临时设施和设备,确保其稳定和安全。
-提供合适的个人防护装备和应急设备。
8.噪音和振动风险-采购符合噪音和振动标准的设备,并设置隔音和减振措施。
-为工人提供适当的个人防护装备,如耳塞和防护手套。
-控制施工现场噪音和振动的时间和强度,减少对工人健康的影响。
9.火灾和爆炸风险-存储易燃易爆物品时,遵循相关安全规范和标准。
-提供灭火器、砂桶等灭火设备,并定期检查和维护。
-在施工现场设置火灾和爆炸警报器,并进行应急演练。
10.人员和交通风险-安排工人的工作时间和位置,避免拥挤和碰撞。
施工现场重大危险源和控制措施清单模版危险源1:高空作业控制措施:1.制定高空作业方案,并严格执行。
2.保证高处作业人员已经接受过安全培训,并持有相应证书。
3.提供适当的安全保护装置,如安全带、安全网等。
4.确保高处作业人员配备安全监护人员,随时进行监督和指导。
危险源2:电气设备控制措施:1.确保电气设备符合国家标准,并定期进行检修和维护。
2.所有施工人员必须接受电气安全培训,并具备使用电气设备的操作技能。
3.禁止未经授权的人员接触电气设备,并注意设置禁止入内的标识。
4.制定应急预案,包括处理电气设备故障和事故的程序。
危险源3:高压电缆控制措施:1.在高压电缆附近设置明显的警示标识,以提醒施工人员注意。
2.避免在高压电缆附近进行挖掘和施工,必要时进行移位。
3.严格控制使用电动工具的时机和位置,以免损坏高压电缆。
4.在需要进行维修和更换高压电缆时,由专业人员操作,必要时采取停电措施。
危险源4:施工机械控制措施:1.确保施工机械符合国家标准,并定期进行检修和保养。
2.严格控制机械操作人员的资质,所有人员必须经过培训并持有相关证书。
3.确保机械操作区域清晰可见,并设置警示标志,防止行人误入。
4.在机械操作区域设置警示线,并设置专人进行警戒和引导。
危险源5:爆破工程控制措施:1.制定详细的爆破方案,并经专业人员审查和批准。
2.对参与爆破作业的人员进行培训,使其了解爆破的风险和应对措施。
3.在爆破区域设置承力额及安全防护措施,防止碎石飞溅和冲击波对周围环境和人员造成伤害。
4.建立爆破作业台账,记录每次爆破的时间、地点、事件等信息。
总结:在施工现场,重大危险源是不能忽视的,只有采取适当的控制措施,才能确保施工安全。
以上提供的模版可以帮助您识别和控制施工现场的重大危险源,但在使用时,请根据实际情况进行适当的修改和调整。
同时,注意合理分配人力物力资源,确保控制措施的有效实施。

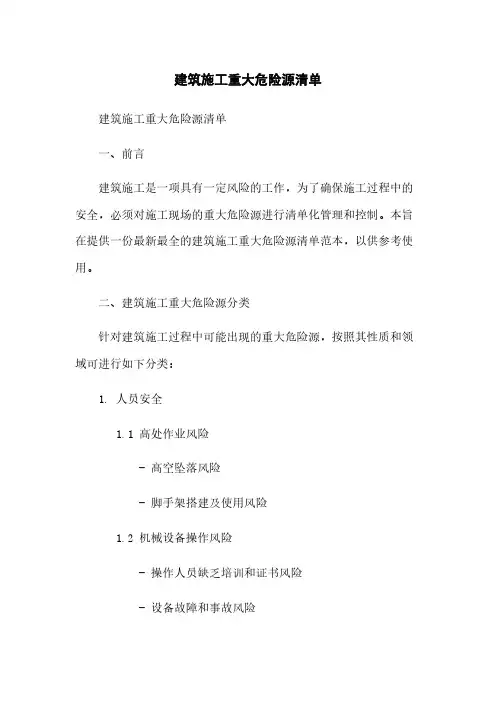

建筑施工重大危险源清单建筑施工重大危险源清单一、前言建筑施工是一项具有一定风险的工作,为了确保施工过程中的安全,必须对施工现场的重大危险源进行清单化管理和控制。
本旨在提供一份最新最全的建筑施工重大危险源清单范本,以供参考使用。
二、建筑施工重大危险源分类针对建筑施工过程中可能出现的重大危险源,按照其性质和领域可进行如下分类:1. 人员安全1.1 高处作业风险- 高空坠落风险- 脚手架搭建及使用风险1.2 机械设备操作风险- 操作人员缺乏培训和证书风险- 设备故障和事故风险2. 火灾和爆炸安全2.1 火灾风险- 易燃材料存放不当风险- 施工电气设备火灾风险2.2 气体泄漏和爆炸风险- 燃气管道泄漏风险- 气体瓶存放和使用风险3. 建筑物结构安全3.1 地基和基础工程风险- 地质情况不明导致的地基工程问题风险 - 地基处理不当风险3.2 结构施工风险- 施工过程中可能引发的结构失稳风险 - 结构材料质量不过关风险4. 电气安全4.1 施工电气设备安全风险- 设备维护不当风险- 电气线路短路和过载风险4.2 电气作业人员安全风险- 电气作业人员缺乏培训和证书风险- 电气设备操作不规范风险5. 化学物品安全5.1 危险化学品存储和使用风险- 化学品泄漏和扩散风险- 化学品不当混合风险5.2 毒性物质接触和吸入风险- 毒性物质接触导致的中毒风险- 毒性物质吸入导致的呼吸系统问题风险6. 行为安全6.1 安全意识和操作规范风险- 施工人员安全意识不强风险- 操作规范不符导致的安全事故风险6.2 施工现场秩序风险- 施工材料堆放不当风险- 施工现场道路阻塞风险三、附件本涉及的附件如下:附件1:建筑施工重大危险源清单填写模板附件2:建筑施工安全管理制度范例四、法律名词及注释1. 建筑法:指中华人民共和国现行有效的《中华人民共和国建筑法》。
2. 劳动法:指中华人民共和国现行有效的《中华人民共和国劳动法》。
3. 安全生产法:指中华人民共和国现行有效的《中华人民共和国安全生产法》。
建筑施工项目重大危险源清单及控制措施建筑施工是一个涉及众多工序、工人、设备和环境的复杂工程。
在施工过程中,由于各种因素的存在,可能会出现一些重大危险源,对工人的生命安全、项目的顺利进行和周围环境的安全造成威胁。
本文档旨在识别这些重大危险源,并提出相应的控制措施,以确保建筑施工项目的安全进行。
一、重大危险源清单1.高处坠落:工人在高处作业时,可能因安全设施不完善、操作不当等原因导致坠落事故。
2.物体打击:施工现场的建筑材料、工具等可能由于堆放不稳、吊装不当等原因造成落下伤人。
3.触电事故:施工现场的电气设施、电线电缆等可能存在漏电、短路等风险,导致触电事故。
4.坍塌事故:基坑、土方开挖等作业中,可能因支护不当、地质条件复杂等原因导致坍塌。
5.火灾与爆炸:施工现场的易燃易爆物品管理不当,可能导致火灾或爆炸事故。
6.起重机械事故:塔吊、施工电梯等起重机械在操作过程中,可能因设备故障、操作失误等原因导致事故。
7.中毒与窒息:施工现场可能存在有毒有害气体或粉尘,工人长时间吸入可能导致中毒或窒息。
二、控制措施1.高处坠落控制措施;完善高处作业的安全设施,如安装安全网、设置警示标志等。
对工人进行高处作业安全培训,提高他们的安全意识和操作技能。
定期检查高处作业区域的安全状况,及时消除隐患。
2.物体打击控制措施;对施工现场的材料、工具进行规范堆放,确保稳定可靠。
加强吊装作业的管理,确保吊装设备性能良好、操作规范,在可能产生落物的区域设置安全警示标志,提醒工人注意安全。
3.触电事故控制措施;定期对施工现场的电气设施、电线电缆进行检查和维护,确保安全。
为工人提供合格的防护用品,如绝缘手套、绝缘垫等;加强工人的电气安全培训,提高他们的电气安全意识。
4.坍塌事故控制措施;在基坑、土方开挖等作业前进行地质勘察和评估,制定科学的支护方案。
加强现场监控和监测,及时发现并处理支护结构变形等问题;对工人进行坍塌事故应急演练,提高他们的逃生和自救能力。

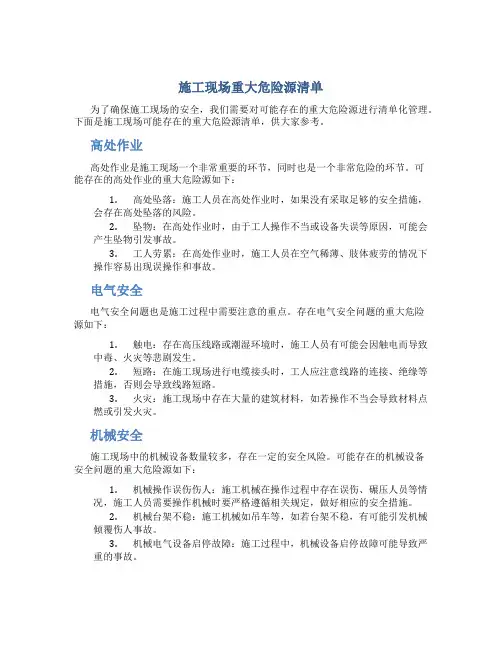

施工现场重大危险源清单为了确保施工现场的安全,我们需要对可能存在的重大危险源进行清单化管理。
下面是施工现场可能存在的重大危险源清单,供大家参考。
高处作业高处作业是施工现场一个非常重要的环节,同时也是一个非常危险的环节。
可能存在的高处作业的重大危险源如下:1.高处坠落:施工人员在高处作业时,如果没有采取足够的安全措施,会存在高处坠落的风险。
2.坠物:在高处作业时,由于工人操作不当或设备失误等原因,可能会产生坠物引发事故。
3.工人劳累:在高处作业时,施工人员在空气稀薄、肢体疲劳的情况下操作容易出现误操作和事故。
电气安全电气安全问题也是施工过程中需要注意的重点。
存在电气安全问题的重大危险源如下:1.触电:存在高压线路或潮湿环境时,施工人员有可能会因触电而导致中毒、火灾等悲剧发生。
2.短路:在施工现场进行电缆接头时,工人应注意线路的连接、绝缘等措施,否则会导致线路短路。
3.火灾:施工现场中存在大量的建筑材料,如若操作不当会导致材料点燃或引发火灾。
机械安全施工现场中的机械设备数量较多,存在一定的安全风险。
可能存在的机械设备安全问题的重大危险源如下:1.机械操作误伤伤人:施工机械在操作过程中存在误伤、碾压人员等情况,施工人员需要操作机械时要严格遵循相关规定,做好相应的安全措施。
2.机械台架不稳:施工机械如吊车等,如若台架不稳,有可能引发机械倾覆伤人事故。
3.机械电气设备启停故障:施工过程中,机械设备启停故障可能导致严重的事故。
环境安全施工现场室内外环境相对比较复杂,需要合理安排好相关的环境安全措施。
存在的环境安全问题的重大危险源如下:1.爆炸:在室内施工场地内如若存在易燃或爆炸性气体可能会发生爆炸事故。
2.毒气中毒:如果是在封闭的室内环境内进行施工可能会因为没有良好的通风而导致中毒。
3.噪声污染:在施工现场可能存在大量噪声,无法采取存放噪声的措施的话容易导致耳膜损伤等损伤。
上述的施工现场重大危险源需要相关部门或者企业要根据自身实际情况,加强施工现场的安全防范,制定科学合理的安全计划,做好相关应急预案。
施工现场重大危险源和控制措施清单施工现场重大危险源是指对工人和环境可能产生重大伤害或危害的因素。
为了保障工人的人身安全和环境的安全,必须对施工现场的重大危险源进行全面排查,并采取相应的控制措施。
以下是施工现场可能存在的重大危险源及其相应的控制措施的清单。
1.高处作业危险源:从高处坠落可能导致工人受伤或死亡。
控制措施:-安装有效的临时防护栏杆和人身防护装置,确保工人在高处作业时的安全。
-提供合适的脚手架、梯子等辅助设备,并确保设备的稳定性和安全性。
-加强对工人的安全教育和培训,确保其具备安全意识和正确的作业技能。
2.电气设备危险源:电气设备的故障或错误使用可能导致电击、火灾或爆炸等事故。
控制措施:-使用符合安全标准的电气设备和电缆,确保其安全性能。
-定期进行电气设备的检测和维护,确保其正常运行。
-配备专业的电气人员,负责电气设备的安装和维修工作。
-在电气设备周围设置警示标识,提醒工人注意安全。
3.机械设备危险源:机械设备的操作不当或故障可能引发事故,造成工人受伤或死亡。
控制措施:-提供安全可靠的机械设备,并确保其合理维护和检修。
-安装有效的防护装置,防止工人被机械部件夹伤或碰撞。
-加强对机械设备操作员的培训和监督,确保其熟悉设备操作规程和安全操作方法。
4.施工物料储存危险源:物料的堆放不当或储存方式不合理可能引发倒塌、滚落、火灾等事故。
控制措施:-按照设计要求和规范,合理选择堆放和储存物料的位置和方式。
-要求堆放的物料符合规定的稳定性要求,并进行固定和标识。
-确保储存区域通风良好,并定期检查和清理储存区域。
5.施工过程中的危险性能危险源:施工过程中的作业不正确或违反规定可能导致事故发生。
控制措施:-制定详细的施工方案和操作规程,并确保工人遵守。
-设立严格的安全检查制度,对施工过程进行检查和监督。
-加强安全教育和培训,提高工人的安全意识和技能水平。
6.现场临时设施危险源:现场临时设施如临时建筑物、设备和交通路线可能存在安全隐患。

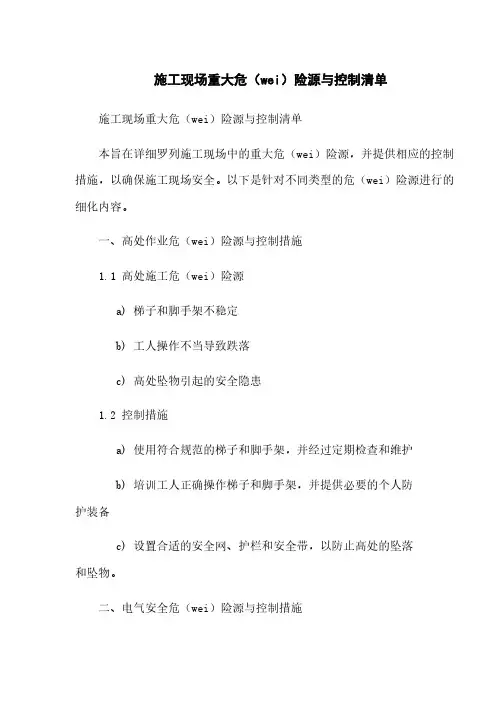

施工现场重大危(wei)险源与控制清单施工现场重大危(wei)险源与控制清单本旨在详细罗列施工现场中的重大危(wei)险源,并提供相应的控制措施,以确保施工现场安全。
以下是针对不同类型的危(wei)险源进行的细化内容。
一、高处作业危(wei)险源与控制措施1.1 高处施工危(wei)险源a) 梯子和脚手架不稳定b) 工人操作不当导致跌落c) 高处坠物引起的安全隐患1.2 控制措施a) 使用符合规范的梯子和脚手架,并经过定期检查和维护b) 培训工人正确操作梯子和脚手架,并提供必要的个人防护装备c) 设置合适的安全网、护栏和安全带,以防止高处的坠落和坠物。
二、电气安全危(wei)险源与控制措施2.1 电气设备安全危(wei)险源a) 电气设备绝缘破损或者老化b) 电气设备过载或者短路c) 未经许可的电气工作2.2 控制措施a) 定期检查电气设备的绝缘情况,并进行必要的更换和维修b) 根据规定的负荷计算原则,合理安排电气设备的使用c) 要求电气工作必须由持有合法资质证书的人员进行,并确保其遵守相关安全规范。
三、机械设备使用危(wei)险源与控制措施3.1 机械设备安全危(wei)险源a) 机械设备操作不当b) 机械设备故障引起的事故风险c) 机械设备未接受定期检查和维护3.2 控制措施a) 对机械设备操作进行必要的培训,确保工人了解正确的操作程序和安全预防措施b) 进行定期的机械设备检查和维护,及时修复和更换故障部件c) 根据机械设备的使用情况,制定相应的保养计划,并落实执行。
四、化学品储存与使用危(wei)险源与控制措施4.1 化学品安全危(wei)险源a) 未按照规定储存和使用化学品b) 化学品泄漏或者不当处理c) 缺乏相关的安全设施和防护措施4.2 控制措施a) 准确标识和储存化学品,确保符合相关的储存要求b) 提供必要的防护设施和防护装备,以应对可能的泄漏和事故情况c) 培训工人正确使用化学品,并制定应急处置预案。
完整版)重大危险源清单及安全控制措施重大危险源清单及安全控制措施序号作业活动潜在的危险因素可能导致的事故控制措施1 深基坑工程开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
坍塌、物体打击、高处坠落。
- 建设施工模板安全技术规范(162-2008)、建筑施工模板及作业平台钢管支架构造安全技术规范(DB45/T618-2009)。
- 编制专项方案,按规定进行专家论证。
- 加强安全技术交底和安全教育。
- 制定应急与响应预案。
- 加强过程控制,发现问题及时处理。
- 对模板支撑进行整架验收,合格后方能使用。
2 混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;高处支模防护缺陷;现浇砼模板支撑系统不符合设计要求;施工总荷载15kN/m2及以上;集中荷载;线荷载20kN/m及以上。
高处坠落、物体打击。
- 编制专项方案,按规定进行专家论证。
- 加强安全技术交底和安全教育。
- 制定应急与响应预案。
- 加强过程管理,发现问题及时采取措施并进行处理。
重大危险源清单及安全控制措施序号作业活动潜在的危险因素可能导致的事故控制措施1 深基坑工程土方开挖、支护、降水工程,开挖深度超过5m(含5m)。
坍塌、物体打击、高处坠落。
- 按规定编制专项方案并进行专家论证。
- 加强安全技术交底和安全教育。
-制定应急与响应预案。
- 加强过程控制,及时发现问题并处理。
- 对模板支撑进行整架验收,合格后方能使用。
2 混凝土模板支撑工程搭设高度8m及以上、跨度18m及以上的模板支撑体系。
高处坠落、物体打击。
- 按规定编制专项方案并进行专家论证。
- 加强安全技术交底和安全教育。
-制定应急与响应预案。
- 加强过程管理,及时发现问题并采取措施处理。
施工现场重大危险源清单施工现场是一个危险性较高的场所,必须要严格控制和管理,否则可能产生重大安全事故。
在施工现场,存在着多种重大危险源,本文将对施工现场重大危险源进行清单整理。
1.高处作业:高处作业是施工现场最为普遍的作业之一,但同时也是最为危险的危险源之一。
高处作业人员必须要有相关的专业技能,并且配备安全防护设备,例如安全带、安全网等。
高处作业时,建筑材料和设备需要有专人负责上下,避免被掉落或者误伤其他人员。
2.电气设备:施工现场需要大量使用电气设备,例如电锤、电钻、电锯等,如果电气设备没有进行正确的接地或者使用不当可能会导致电击事故。
因此,必须要对电气设备进行维护和使用培训,同时还要配备电气绝缘手套、电气鞋等安全防护用品。
3.爆炸物品:在施工现场,存在着大量易燃易爆物品,例如油漆、油料、气瓶等。
如果这些物品没有进行妥善的存放和管理,可能会发生火灾或者爆炸事故。
因此,必须要对这些物品进行分类存放、限量储藏,并设有专人进行监管和管理。
4.机械设备:在施工现场,还需要使用各种机械设备,例如起重机、挖掘机、压路机等。
如果机械设备使用不当,可能会导致设备本身的损坏或者误伤其他人员。
因此,需要对机械设备进行维护和保养,并配备专业的机械操作员。
5.通风系统:在施工现场,存在着大量的粉尘和有害气体,例如水泥粉尘、烟尘、甲醛等。
如果没有进行有效的通风,可能会对工人的健康产生威胁。
因此,必须要进行通风设备的安装和使用,避免粉尘和有害气体对工人的健康产生危害。
6.人为疏忽:在施工现场中,存在着人为因素的不可控因素,例如工人因为疏忽而造成的摔伤、切伤等事故。
因此,需要对施工现场的工人进行安全教育和培训,提高工人的安全意识,避免因为疏忽而导致的事故。
在施工现场中存在着多种重大危险源,需要进行严格的控制和管理,避免因为事故导致人员伤亡或财产损失。
因此,在施工现场中必须要配备专业的安全管理人员,并进行相应的安全防护措施,确保施工现场的安全。
建筑施工工程施工重大危险源清单(指南)
介绍
本文档旨在提供建筑施工工程的施工重大危险源清单,以确保在施工过程中能够及时识别和控制危险源,保障工作人员的安全与健康。
重大危险源清单
1. 高空作业:
- 高空坠落风险
- 高处作业设备使用风险
2. 电气设备使用:
- 电击风险
- 火灾爆炸风险
3. 建筑物结构:
- 建筑物坍塌风险
- 结构安全风险
4. 机械操作:
- 机械设备卷入风险
- 机械设备碰撞风险
5. 危险物品:
- 有毒有害物质泄露风险
- 可燃物品引发火灾风险
6. 暴露于有害环境:
- 噪声、尘埃、辐射等有害环境暴露风险
- 高温、低温等极端环境暴露风险
7. 施工现场交通:
- 施工交通事故风险
- 施工交通秩序混乱风险
使用指南
1. 在施工前,必须识别和评估施工重大危险源,并制定相应的控制措施。
2. 危险源清单应根据具体施工工程的特点进行适当调整和补充。
3. 施工现场应设置明显的警示标识,提醒工作人员注意危险源。
4. 工作人员必须接受相应的安全培训,了解并遵守施工重大危
险源的控制措施。
5. 定期进行危险源清单的复审,随时调整和更新控制措施。
> 注意:本指南仅提供施工重大危险源的常见清单,具体工程
应根据实际情况进行综合评估和管理。
结论
建筑施工工程施工重大危险源清单旨在保障工作人员的安全与
健康。
通过识别和控制施工重大危险源,可以有效预防事故的发生,并确保施工工程的顺利进行。
建筑施工现场重大危险源和控制措施清单1.高空坠落-高处作业要严格依据规范执行,必须设置安全网、脚手架等安全设施。
-工人必须佩戴安全帽、安全带等个人防护装备,必要时还需使用安全绳索。
2.机械设备事故-在施工过程中,要严格执行操作规程,禁止未经培训和资质认证的人员操作设备。
-对机械设备进行定期维护和保养,并且严格按照操作手册进行操作。
-在机械设备周围设置隔离区域,禁止工人靠近。
3.电击-施工人员必须严格按照电气工作规范和标准操作,禁止非电工进行电气工作。
-在电工作业区域设置明显的警示标志,并确保该区域是禁止非电工人员进入的。
-每次进行电气工作前,必须将设备与电源断开,使用绝缘工具和个人防护装备。
4.粉尘和有害化学物质在建筑施工过程中,常常会产生大量粉尘和有害化学物质,对施工人员的健康构成威胁。
为了控制粉尘和有害化学物质的危险,需要采取以下措施:-在施工现场必须设置粉尘和有害化学物质的抽风设备,将室内空气清洁。
-施工人员应该配备适当的个人防护装备,如防尘口罩、防毒面具等,并且配备必要的防护设备,如喷淋装置等。
5.坍塌-深基坑、挡土墙等施工必须遵循相关规范和标准,并加强监测和控制。
-施工现场必须设置警示标识,明确禁止无关人员靠近施工区域。
-施工人员必须佩戴相关个人防护装备,如安全帽、防护眼镜等。
综上所述,建筑施工现场的重大危险源不容忽视,必须采取相应的控制措施来保障施工人员的生命安全和健康。
只有通过科学、规范的施工作业和有效的安全管理措施,才能降低施工现场事故的发生概率,保障施工人员的安全。
建筑工地的重大危险源清单
建筑工地是一个危险的工作场所,因此必须采取适当的措施来确保工人的安全。
以下是建筑工地可能存在的重大危险源清单:
1. 高处坠落危险:建筑工地有许多需要在高处工作的地方,如脚手架、屋顶等,而这些地方没有适当的防护措施可能导致工人坠落受伤或死亡。
2. 规划不周导致的重物压伤危险:工地中经常有大型的机器和设备,如果规划不周或不当操作可能导致这些设备压到工人导致伤亡。
3. 电击危险:建筑工地经常有电线和其他电气设备,如果没有适当的绝缘和安全措施,可能会导致工人电击。
4. 过度疲劳危险:建筑工人通常需要长时间站立或弯腰工作,如果没有合适的间歇和休息可能会导致工人疲劳,进而影响安全。
5. 噪音污染危险:建筑工地通常很嘈杂,噪音污染可能会导致
工人聋或影响工作效率。
6. 气体中毒危险:建筑工地可能存在许多有毒或有害气体,如
涂料、油漆、清洁剂等。
如果没有适当的通风和呼吸器,可能会导
致工人中毒。
7. 火灾和爆炸危险:建筑工地通常有易燃和易爆物质,如气体、液体、油漆等。
如果没有适当的储存和处理可能会导致火灾和爆炸。
要确保建筑工地的安全,必须采取适当的措施来应对以上危险源。
这可能包括提供适当的安全设备和培训、规划和管理工作场所、提供适当的间歇和休息、确保器材维护、通风和储存等 measures。
重大危害清单汇总表序号重大危害(可能导致涉及的过程和活动拟采用的控制措施和方法实施部门相关方实施阶段的事故)土方开挖前未调查地下管线情况执行建筑基坑支护工程技术规程JGJ120-993.2.5条在土方开挖前需查明地下管线埋设情况,确保地下无管线才能开挖。
项目部建设单位、工程分包方1基础2 用电机械设备防护设置破旧带电体裸露而使用执行建筑施工安全检查标准JGJ59-99表3.0.13。
严禁使用不符合安全标准的带电设备。
项目部供电部门、设备租赁单位各阶段3 振动棒使用时不按规定湿手关制执行建筑安装工人安全技术操作规程第191条。
教育员工湿手不得接触电器开关。
项目部工程分包方操作人员结构电源开关箱外壳没有接地或重复接地而使用执行施工现场临时用电安全技术规范JGJ46-88第7.1.13条。
做好接地或重复接地措施。
项目部供电部门、工程分包方4各阶段触5 电伤害电焊机外壳无接地没有防护罩状态下使用执行建筑机械使用安全技术规程JGJ33-2001第12.1.1条。
一定要设有防护罩,并做好接地保护才能使用。
项目部机具供应商、工程分包方各阶段焊接地方潮湿或焊机无防雨防潮装置执行建筑安装工人安全技术操作规程第452、453条。
焊机要做好防湿垫板及做好防雨、防潮设施。
6项目部工程分包方各阶段临时宿舍用电不按规定,乱拉乱接执行建筑工程施工现场供用电安全规范GB50194-93第7.0.3条,教育员工拉接电线应由持证电工按规范拉接电线。
7项目部工程分包方各阶段每一用电制箱无按规定设立一机、一闸、一漏电开关使用执行建筑施工安全检查标准JGJ59-99表3.0.8。
按规定设置一机、一闸、一漏电保护开关。
8项目部工程分包方各阶段重大危害清单汇总表序重大危害号(可能导致涉及的过程和活动拟采用的控制措施和方法实施部门相关方备注的事故)9 触电伤害使用各种手持电动工具无漏电保护器执行施工现场临时用电安全技术规范JGJ46-88第8.1.1条。
重大危害清单汇总表序号重大危害(可能导致涉及的过程和活动拟采用的控制措施和方法实施部门相关方实施阶段的事故)土方开挖前未调查地下管线情况执行建筑基坑支护工程技术规程JGJ120-993.2.5条在土方开挖前需查明地下管线埋设情况,确保地下无管线才能开挖。
项目部建设单位、工程分包方1基础2 用电机械设备防护设置破旧带电体裸露而使用执行建筑施工安全检查标准JGJ59-99表3.0.13。
严禁使用不符合安全标准的带电设备。
项目部供电部门、设备租赁单位各阶段3 振动棒使用时不按规定湿手关制执行建筑安装工人安全技术操作规程第191条。
教育员工湿手不得接触电器开关。
项目部工程分包方操作人员结构电源开关箱外壳没有接地或重复接地而使用执行施工现场临时用电安全技术规范JGJ46-88第7.1.13条。
做好接地或重复接地措施。
项目部供电部门、工程分包方4各阶段触5 电伤害电焊机外壳无接地没有防护罩状态下使用执行建筑机械使用安全技术规程JGJ33-2001第12.1.1条。
一定要设有防护罩,并做好接地保护才能使用。
项目部机具供应商、工程分包方各阶段焊接地方潮湿或焊机无防雨防潮装置执行建筑安装工人安全技术操作规程第452、453条。
焊机要做好防湿垫板及做好防雨、防潮设施。
6项目部工程分包方各阶段临时宿舍用电不按规定,乱拉乱接执行建筑工程施工现场供用电安全规范GB50194-93第7.0.3条,教育员工拉接电线应由持证电工按规范拉接电线。
7项目部工程分包方各阶段每一用电制箱无按规定设立一机、一闸、一漏电开关使用执行建筑施工安全检查标准JGJ59-99表3.0.8。
按规定设置一机、一闸、一漏电保护开关。
8项目部工程分包方各阶段重大危害清单汇总表序重大危害号(可能导致涉及的过程和活动拟采用的控制措施和方法实施部门相关方备注的事故)9 触电伤害使用各种手持电动工具无漏电保护器执行施工现场临时用电安全技术规范JGJ46-88第8.1.1条。
装设漏电保护开关。
项目部工程分包方各阶段建设单位、10土方开挖前未调查地质情况项目部设计部门、基础工程分包方11土方开挖方案不合理执行建筑基坑支护工程技术规程JGJ120-99。
项目部工程分包方基础严禁违章施工,加强现场监控,及时制止违章设计部门、12土方开挖先挖坡脚项目部行为。
工程分包方基础坍设计部门、塌13基坑边坡坡度不够项目部基础工程分包方(14倒边坡应支护而未做支护措施项目部工程分包方基础塌堆放材料时没有考虑荷载,集执行建筑施工门式钢管脚手架安全技术规)伤15范JGJ128-2000第8.0.3条。
周转平台要设有中堆放在临时周转平台或脚手项目部工程分包方结构与粉刷架上允许荷载的标志牌。
害执行龙门架及井架物料提升机安全技术规提升井架没有装设上下限位防16范JGJ88-92第5.0.1条。
设置有效的防冲顶装项目部工程分包方结构与粉刷冲顶装置而投入使用置。
脚手架未经分段验收合格投入使用执行建筑钢管脚手架安全技术规范JGJ130-2001第8.2条。
必须经验收或分段验收合格才能投入使用。

17项目部工程分包方结构与粉刷重大危害清单汇总表序重大危害号(可能导致涉及的过程和活动拟采用的控制措施和方法实施部门相关方备注的事故)18排栅与建筑物无按规定的拉结点设置投入使用各种塔吊、上人外用电梯、物执行建筑施工安全检查标准JGJ59-99表3.2.64-1。
规定设置拉结点才能投入使用。
项目部工程分包方结构与粉刷坍塌(倒塌)伤害料提升机、施工作业平台、卸料平台、外、内脚手架(排栅)、高支模没有专项施工方案或不按方案搭设,且未经验收合格就使用。
执行建筑施工安全检查标准JGJ59-99的规定,安装、拆卸前编制专项方案,严格按方案搭设,且经验收合格方可投入使用。
19项目部工程分包方结构与粉刷2021 基坑施工没有护栏基础浇制后未加围护、监护、及时回填设置基坑安全护栏及警示标志并经常检查和维护。
项目部工程分包方基础22 人工传递钢筋时二传手在高处不用安全带执行建筑安装工人安全技术操作规程第154条。
必须配备并正确使用安全带才可操作。
项目部工程分包方结构232425 高处坠落伤害立体楼梯装修前没有临时围栏而作业施工现场“四口、五临边”无围栏无盖口环境下作业支顶未有加固而人员在模板上操作、行走。
设置安全防护围栏及警示标志项目部工程分包方粉刷执行建筑施工高处作业安全技术规程JGJ80-91临边与洞口作业安全防护的规定,设置完善的围项目部工程分包方各阶段栏和封闭洞口。
执行建筑安装工人安全技术操作规程第91条。
设置临时工作台,并有标识,严禁在未加固的模项目部工程分包方结构板上行走。
模板框架装好后未封面板而过夜未做措施,未有封闭现场和严禁行走标识执行建筑安装工人安全技术操作规程第89条。
严禁模板未固定前进入下一工序。
26项目部工程分包方结构27 排栅上乱堆乱放、杂物阻塞通道造成人员行走困难甚至攀爬执行建筑施工安全检查标准JGJ59-99表3.0.24-1。
规定,禁止在排栅堆放杂物。
项目部工程分包方结构与粉刷序重大危害号(可能导致涉及的过程和活动拟采用的控制措施和方法实施部门相关方备注的事故)28 物料提升架无层间门或关闭不牢而使用执行龙门架及井架物料提升机安全技术规范JGJ88-92第5.0.1条。
设置符合要求的层间门才能投入使用。
项目部工程分包方结构与粉刷29物料提升架违章载人上落高执行龙门架及井架物料提升机安全技术规范JGJ88-92第10.1.2条的规定,严禁物料提升架载人。
项目部工程分包方结构与粉刷处坠落工作时遇到大雨、6级以上大风、雷电天气时,侥幸心理继续高处作业执行建筑施工高处作业安全技术规程JGJ80-91第3.2.77条的规定,严禁在恶劣气候条件下强行作业。
30项目部工程分包方结构与粉刷伤31高空人员穿硬底鞋、带钉鞋作业害执行建筑安装工人安全技术操作规程(80)第3条。
严禁穿硬底鞋、带钉鞋进行高空作业。
项目部工程分包方结构与粉刷32 高空或2m以上无围栏作业,并没有系好安全带执行建筑施工高处作业安全技术规程JGJ80-91第3.0.38条的规定,教育员工一定要正确系好安全带。
项目部工程分包方结构与粉刷排栅与建筑物之间距大于15㎝且未封闭进行施工作业执行建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001第6.2.3的规定搭设,如大于15㎝必须搭设可靠的防护设施。
33项目部工程分包方结构与粉刷执行建筑机械使用安全技术规程JGJ33-2001的规定,34塔吊吊物体时超荷作业严禁超荷作业,起重作业人员必须持有相应的特种作业项目部工程分包方结构与粉刷起重上岗资格证。
伤害执行实用建筑施工安全手册11章第4节4点的规定,35钢井架附吊杆超载作业严禁超载作业,起重作业人员必须持有相应的特种作业项目部工程分包方结构与粉刷上岗资格证。
36拆模板前没有作围栏、防护围蔽设置安全防护围栏及警示标志必要时派专人看护。
项目部工程分包方结构物37拆模板大面积撬落和人员站位不当体执行建筑安装工人安全技术操作规程第92条的规定,教育员工严禁大面积撬落模板,应按顺序分段进行。
项目部工程分包方结构38 打击为赶进度装模板与吊钢筋在同一平面附近交叉作业执行建筑机械使用安全技术规程JGJ33-20014.1.10的规定,严禁吊机作业时重物下方有人停留或作业。
项目部工程分包方结构伤排栅上没有按规定拉设密目式安全执行建筑施工安全检查标准JGJ59-99表3.0.7的规39项目部工程分包方粉刷害网及档板而进行外墙作业定,必须在排栅外侧封闭安全密目网。
重大危害清单汇总表序重大危害号(可能导致涉及的过程和活动拟采用的控制措施和方法实施部门相关方备注的事故)40 施工现场作业人员没有正确佩戴安全帽严守安全规章制度、教育督促员工正确佩戴。
项目部工程分包方各阶段41施工作业人员随意在高处抛物执行建筑安装工人安全技术操作规程第70条。
教育作业人员严禁在高处随意抛物。
项目部工程分包方各阶段体高空作业与地面作业、交叉作业执行建筑施工高处作业安全技术规范JGJ80-91第 5.2.1严禁安排高空与相对地面交叉作业。
42项目部工程分包方各阶段物打击伤登高作业完毕未及时清理临边周围物件、工具执行建筑施工高处作业安全技术规范JGJ80-91第2.0.1、2.0.6的要求,教育员工高处作业完毕后,必须及时清理现场。
43项目部工程分包方各阶段害高空附件安装时,下面没有人执行建筑施工高处作业安全技术规范44JGJ80-91第2.0.9的规定,高空作业下方必须监护及无设置安全区围栏、警项目部工程分包方各阶段示标志设置安全区围栏、警示标志,并派专人看管。
执行广州市实用建筑施工安全手册P52关于45仓库重物堆放超高材料堆放和仓贮的安全要求,防止安全事故的项目部工程分包方各阶段发生。
46 物料提升笼运行期间,人员探头、手伸进笼内提升笼口设置警示标志,教育员工遵守安全纪律,严禁违规作业。
项目部工程分包方结构与粉刷电动锯没有装设安全防挡板作47机业确保安全装置齐备才交付施工现场作业。
项目部械48拉钢筋机具没有限位装置作业伤执行建筑机械使用安全技术规程害塔机没有升高限位器、回转限JGJ33-2001第4.1.8的规定,确保各种安全防49项目部位器、超载保护装置强行使用护装置齐全有效,并经验收合格后才能投入使用,使用过程加强维修保养。
机具租赁公司、工程分包方机具租赁公司、工程分包方结构结构重大危害清单汇总表序重大危害号(可能导致涉及的过程和活动拟采用的控制措施和方法实施部门相关方备注的事故)使用砂轮机没有安全防护罩投入使用执行建筑机械使用安全技术规程JGJ33-2001第3.7.5确保安全装置齐备,才能交付使用。
项目部机具供应商、工程分包方50结构51机使用圆锯时用力猛推、木料未出锯片15㎝时伸手接料执行建筑安装工人安全技术操作规程第124条。
对员工进行安全技术交底,严禁违规操作。
项目部机具供应商、工程分包方结构5253 械伤害空气压缩机气压表坏、防护罩坏或没有装设而投入使用空气压缩机气压管不匹配或破损而使用执行建筑机械使用安全技术规程JGJ33-2001第3.5.4的规定,严禁机具带病使用,同时加强检查、维修工作。
项目部机具供应商、工程分包方基础结构进入拌和机内清凿混凝土积物执行建筑安装工人安全技术操作规程第79954时,电源开关没有挂上严禁合条。
的规定,对员工进行安全技术交底,严守项目部工程分包方基础结构闸标志牌及有人看护操作规程。
项目部未按制度进行安全检查而未能及时发现,整改隐患严格执行建筑施工安全检查标准JGJ59-99 表3.0.2的规定,定期或不定期开展安全检查,发现问题及时整改。
55项目部工程分包方各阶段各种伤害施工现场及施工工作环境照明不足下作业施工现场的洞口、坑、沟、升降口、漏斗处没有明显标志作业人员各种劳动保护用品欠缺或不正确使用执行施工现场临时用电安全技术规范JGJ46-88第9.1.1、9.1.2、9.1.3的规定,配备足够的照明器材。
