基础砖胎膜施工技术交底记录
- 格式:doc
- 大小:239.00 KB
- 文档页数:7

基础砖胎膜施工技术交底技术交底记录表X-X工程名称:XXX工程施工单位:___交底提要:砖胎膜施工技术交底编号:交底日期:XXX年XX月XX日分项工程名称:模板工程交底记录:一、工程概况1.1 工程地质条件为XXXXX;1.2 水文条件为XXXXX;1.3 基础设计采用XXXXXX,地下室基础底板为XXXXXXX。
二、施工准备2.1 技术准备1)检查图纸、施工方案、技术交底是否齐全,核对平面尺寸和坑底标高,掌握设计内容及各项技术要求;2)明确施工顺序、范围、坡度、定位,土方堆放地点及各专业工序间的配合关系和施工工期要求;3)根据施工进度计划要求和工期安排,随时增加劳务人员,在人力资源上给予充分保证,并及时向参加施工人员层层进行技术交底。
2.2 材料要求1)砖:砖的品种、强度等级须符合设计要求,并应规格一致。
必须有出厂合格证及强度检验报告。
2)水泥:采用普通硅酸盐水泥,不同品种、不同标号的水泥严禁混合使用,应有产品合格证书和复检报告。
出厂超过三个月或已经受潮的水泥,应按试验结果使用。
3)砂为中砂,必须过5mm孔径的筛。
砂的含泥量不超过5%,不得含有草根等杂物。
水泥砂浆采用M5水泥砂浆。
2.3 主要机具应备有砂浆搅拌机、磅秤、手推车、大铲、刨锛、托线板、线坠、钢卷尺、灰槽(铁或橡胶的)、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。
2.4 施工条件1)砼垫层已浇筑完成且表面平整、干净,基坑槽的开挖尺寸已复核,符合设计要求。
标高检查合格,周围有足够的砌砖空间。
2)已放出基础轴线及边线、砖胎膜的外边线并复核无误,测量好其标高,地下水位已经降至砼垫层以下。
3)皮数杆按要求制作完成,并已安放到位(一般间距15~20m,转角处均应设立),办完预检手续,各异形部位按实际需要增减皮数杆的安置根数。
根据皮数杆最下面一层砖的标高,拉线检查基础垫层、表面标高是否合适。
如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石处理或者用砂浆垫平。
砖胎膜施工技术交底一、工程概况本工程为_____,基础形式为_____,根据设计要求,部分基础需采用砖胎膜进行施工。
二、施工准备1、材料准备(1)砖:采用 MU10 实心砖,规格为 240mm×115mm×53mm,砖的强度和质量应符合设计及规范要求。
(2)水泥:采用 PO 325 普通硅酸盐水泥,水泥应有出厂合格证及复试报告。
(3)砂:中砂,含泥量不超过 5%,使用前过筛。
(4)水:采用自来水。
2、主要机具(1)砂浆搅拌机、磅秤、手推车、铁锹、大铲、托线板、线坠、小白线、卷尺、水平尺、皮数杆等。
3、作业条件(1)基础土方已开挖至设计标高,并经过验收合格。
(2)基础轴线、标高已复核无误。
(3)在基础垫层上已弹出砖胎膜的内边线和外边线。
三、施工工艺流程1、工艺流程放线→排砖撂底→砌砖→抹面→验收2、放线根据基础平面布置图及基础大样图,放出砖胎膜的内边线和外边线,并用墨线弹出。
3、排砖撂底根据砖胎膜的高度,计算出每皮砖的高度及灰缝厚度,然后进行排砖撂底。
排砖时应注意,砖缝应错开,不得有通缝。
4、砌砖(1)砖胎膜采用一顺一丁的砌筑方法,砌筑时应先盘角,每次盘角高度不应超过五层砖,新盘的大角,及时进行吊、靠。
如有偏差要及时修整。
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。
大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
(2)砌砖时,砖要放平,跟线。
砌筑操作过程中,以分段控制游丁走缝和乱缝。
经常进行自检,如发现有偏差,应随时纠正,严禁事后采用撞砖纠正。
(3)砖胎膜的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。
斜槎长度不应小于高度的 2/3。
5、抹面砖胎膜砌筑完成后,内侧采用 1:25 水泥砂浆进行抹面,抹面厚度为20mm。
抹面应平整、光滑,不得有裂缝、空鼓等现象。
6、验收砖胎膜施工完成后,应进行验收。
验收内容包括砖胎膜的尺寸、垂直度、平整度、砂浆饱满度等。

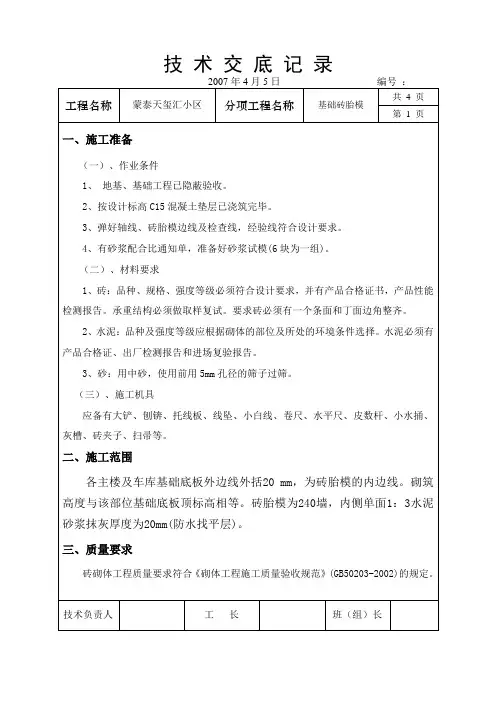

技术交底记录2007年4月5日编号:工程名称蒙泰天玺汇小区分项工程名称基础砖胎模共 4 页第 1 页一、施工准备(一)、作业条件1、地基、基础工程已隐蔽验收。
2、按设计标高C15混凝土垫层已浇筑完毕。
3、弹好轴线、砖胎模边线及检查线,经验线符合设计要求。
4、有砂浆配合比通知单,准备好砂浆试模(6块为一组)。
(二)、材料要求1、砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告。
承重结构必须做取样复试。
要求砖必须有一个条面和丁面边角整齐。
2、水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择。
水泥必须有产品合格证、出厂检测报告和进场复验报告。
3、砂:用中砂,使用前用5mm孔径的筛子过筛。
(三)、施工机具应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等。
二、施工范围各主楼及车库基础底板外边线外括20 mm,为砖胎模的内边线。
砌筑高度与该部位基础底板顶标高相等。
砖胎模为240墙,内侧单面1:3水泥砂浆抹灰厚度为20mm(防水找平层)。
三、质量要求砖砌体工程质量要求符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
技术负责人工长班(组)长技 术 交 底 记 录2007年4月5日 编号 :工程名称蒙泰天玺汇小区 分项工程名称 基础砖胎模 共 4 页第 2 页四、工艺流程作业准备→砂浆搅拌→砌砖墙→验收(一)、作业准备按照“一、施工准备”执行。
(二)、砂浆搅拌砂浆配合比采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内,机械搅拌时,搅拌时间不得少于2min ;加入粉煤灰或外加剂,搅拌不少于3min ;掺用有机塑化剂的砂浆搅拌3~5min 。
(三)、砌砖墙1、组砌方法:砌体一般采用一顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
2、排砖撂底:砌砖时第一线砖一般为丁砖。
采用一顺一丁或三顺一丁的组砌方法。
砖胎膜模板技术交底技术及安全交底记录工程名称领秀御园施工单位福建省泷澄建设集团交底提要:砖胎模技术及安全交底交底内容:1、砖胎模施工部位为:地下室Ⅰ-4 基础。
2、依据设计图纸、图纸会审纪要及有关施工规范、地方标准等进行施工。
…第2课时图形中的点、线、面【目标导航】1.了解几何图形是由点、线、面构成的,能认识直线、曲线,以及平面、曲面;2.认识点动成线、线动成面,面动成体. 【要点梳理】1.几何图形的基本要素:________、________、________;…假期安排放假时间:7月16日——8月30日8月31日家长8:30到校扫除9月1日正式上课一、语文数学英语作业1、每天一页算草(每页8道,方程和脱式计算各4道)共30页2、每天积累五个成语,并解释成语,每个成语及解释写3遍3、每天一…技术及安全交底记录工程名称领秀御园施工单位福建省泷澄建设集团交底提要:砖胎模技术及安全交底交底内容:1、砖胎模施工部位为:地下室Ⅰ-4 基础。
2、依据设计图纸、图纸会审纪要及有关施工规范、地方标准等进行施工。
3、本工程砖胎模采用强度为MU10 混凝土普通砖、M5.0 水泥砂浆砌筑。
4、砖胎模砌筑前组织工人了解、熟悉图纸及现行施工规范。
5、砖胎模砖砌体砌筑时,应提前对其砖进行浇水湿润,含水率为10-15%(砖表面渗透至2cm)。
6、砖胎模砌筑前应先将地面的浮灰、杂物、杂土等清理干净,个别地面不平者宜采用C15 的细石砼进行补平后方可进行砌筑。
7、砖胎模砖砌体应上下错缝,采用丁砌层的砌筑形式,砌体的灰缝砂浆应饱满,其饱满度不得低于80%(灰缝厚度宜控制在1cm 左右,砌筑后的砖灰缝应采用比灰缝宽略大的塑料管进行勾缝。
8、当每一跨度的砖砌体砌完后应形成班组自检,项目部复检的制度。
9、砌筑完的落地灰及破损的砖块应立即安排工人进行收集后加以利用,若发现浪费材料者,项目部将对其进行罚款处理。
10、各作业人员进入施工现场应戴好安全帽等个人防护用品。

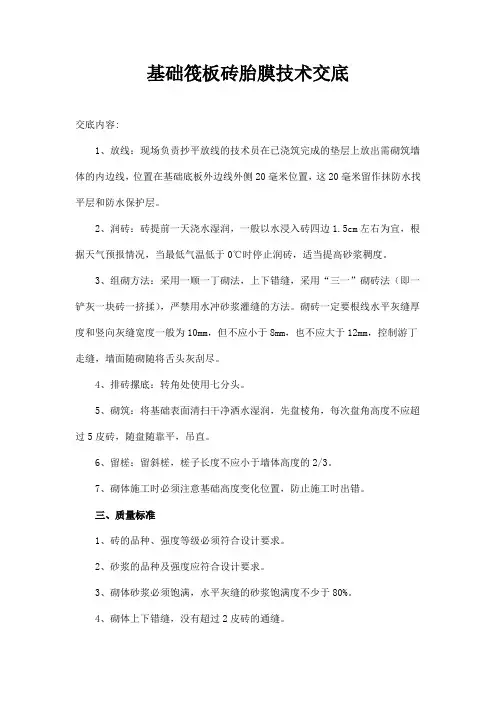

基础筏板砖胎膜技术交底交底内容:1、放线:现场负责抄平放线的技术员在已浇筑完成的垫层上放出需砌筑墙体的内边线,位置在基础底板外边线外侧20毫米位置,这20毫米留作抹防水找平层和防水保护层。
2、润砖:砖提前一天浇水湿润,一般以水浸入砖四边1.5cm左右为宜,根据天气预报情况,当最低气温低于0℃时停止润砖,适当提高砂浆稠度。
3、组砌方法:采用一顺一丁砌法,上下错缝,采用“三一”砌砖法(即一铲灰一块砖一挤揉),严禁用水冲砂浆灌缝的方法。
砌砖一定要根线水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm,控制游丁走缝,墙面随砌随将舌头灰刮尽。
4、排砖摞底:转角处使用七分头。
5、砌筑:将基础表面清扫干净洒水湿润,先盘棱角,每次盘角高度不应超过5皮砖,随盘随靠平,吊直。
6、留槎:留斜槎,槎子长度不应小于墙体高度的2/3。
7、砌体施工时必须注意基础高度变化位置,防止施工时出错。
三、质量标准1、砖的品种、强度等级必须符合设计要求。
2、砂浆的品种及强度应符合设计要求。
3、砌体砂浆必须饱满,水平灰缝的砂浆饱满度不少于80%。
4、砌体上下错缝,没有超过2皮砖的通缝。
5、砖砌体接槎处灰浆应密实,缝、砖平直,每处接槎部位水平灰缝厚度于5mm或透亮的缺陷不超过5个。
6、砌体顶面标高偏差±15mm,垂直度5mm,表面平整度8mm,水平灰缝平直度10mm,水平灰缝厚度10皮累计±8mm。
四、容易出现的质量问题及质量保证措施1、墙面不平,砌筑时必须挂线、拉直,舌头灰要随砌随刮平。
2、灰缝大小不均匀,立皮数杆要保证标高一致盘角时灰缝要掌握均匀,砌砖时线要拉紧,防止一层线松,一层线紧。
3、半砖头不得集中使用,造成通缝,半砖头应分散使用在墙体较大的面上。
五、成品保护措施1、砌体施工完成后不准碰撞墙体,砂浆不准直接倾倒在垫层上,防止污染垫层表面。
砌体施工完成后第二天砌体有一定强度后再抹找平层砂浆。
砖胎膜砌筑技术交底技术交底记录TJ1.5:基础砖胎膜施工交底提要:施工要求、质量标准、成品保护。
交底内容:一、材料要求1.砖的品种、强度等级必须符合规范要求,规格应一致,有合格证和试验单。
本工程采用水泥砖(240×115×53mm)。
2.砂宜用中砂,并通过5㎜筛孔。
含泥量不超过5%,不得含有草根等杂物。
3.水泥用32.5R普通硅酸盐水泥,有性能复试报告单。
二、主要施工机具搅拌机、5mm筛子、磅秤、吊斗、手推车、胶皮管、铁锹、灰桶、喷水壶、线坠、水平尺、白线、大铲等。
三、必须具备的作业条件1.基坑槽的开挖尺寸已复核,符合设计要求。
标高检查合格,周围有足够的砌砖空间。
2.轴线已复核无误,并且又放出砖胎膜的外边线,边线尺寸已增加抹灰及防水的厚度,以及已测量好其标高,地下水位已经降至砼垫层以下。
3.皮数杆按其要求制作完成,并已安放到位。
4.所需的砌筑材料已运至现场,砖已提前浇水湿润。
5.施工机具试运转正常,施工人员按工种的施工位置已经安排完成,各自所需的工具,机械已经到位。
6.做好班前的技术及安全交底使施工员对各承台、异形承台的几何尺寸、高度、梁的高度、宽度彻底的了解。
以及在施工过程应注意的安全问题。
四、砌砖工艺流程测量放线→立皮数杆→砌砖胎膜→回填土(分层夯填)→砖样内侧清理及水泥砂浆抹灰→清理落地灰→基层处理→铺贴卷材防水层→交付下道工序施工。
五、施工操作工艺1.根据原始的水平点引入基槽底部,做好基准点,其标高数据应与设计深度相一致。
各承台与梁的轴线尺寸由专业测量员引入,并弹好十字中心线,对于各异形承台与梁的轴线尺寸应明确告知班组长,以免各轴线之间的尺寸造成混乱。
2.根据测好的水平点,立好皮数杆。
同一水平内的承台或梁,其皮数杆的底部标高必须一致,皮数杆的根数以能控制其所砌砖墙标高水平一致为准。
3.本工程砖胎膜采用M5水泥砂浆砌筑,砂浆稠度宜为7-10㎝。
用砂浆搅拌机拌和,要求拌和均匀,拌和时间一般以所拌和材料拌和均匀为准。
3.6 抹灰:仅在内侧抹灰(有防水要求的承台、地梁的阴角和阳角抹圆角)。
在抹灰前,将墙面清扫干净,浇水湿润,随即抹防水砂浆(压光),厚度为20mm,防水粉掺量为水泥重量的3%~5%。
3.7 雨期施工:3.7.1 雨期施工时,应防止基槽灌水和雨水冲刷砂浆;砂浆的稠度应适当减小。
每天砌筑高度不宜超过1.2m,收工时覆盖砌体上表面。
4 质量标准4.1 保证项目:4.1.1 砖的品种、强度等级必须符合设计要求。
4.1.2 砂浆品种符合设计要求,强度必须符合下列规定:4.1.2.1 同品种,同强度砂浆各组试块的平均抗压强度值不小于设计强度值。
4.1.2.2 任一组试块的强度最低值不小于设计强度的75%。
4.1.3 砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
4.2 基本项目:4.2.1 砖砌体上下错缝,禁止通缝。
4.2.2 砖砌体接槎处灰缝砂浆密实,缝、砖应平直;每处接槎部位水平灰缝厚度不小于5mm或透亮的缺陷不超过5个。
4.3 允许偏差项目,见表6-1。
一般尺寸允许偏差表6-1项目允许偏差(㎜)检验方法项次1、轴线位移10 经纬仪或拉线尺量检查2 垂直度全高≤10m 10 用经纬仪或吊线、尺量检查3、表面平整度8 用2米靠尺、楔形尺检查4、水平灰缝平直度10 拉10米线,尺量检查5、灰缝饱满度80% 尺量检查5 成品保护5.1 基础墙砌完后,未经有关人员复查之前,对轴线桩、水平桩或龙门板应注意保护,不得碰撞。
5.4 承台、地梁回填土,两侧应同时进行,防止回填时挤歪挤裂。
回填土应分层夯实,不允许向槽内灌水取代夯实。
5.5 回填土运输时,先将墙顶保护好,不得在墙上推车,损坏墙顶和碰撞墙体。
6 应注意的质量问题6.1 砂浆配合比不准:散装水泥和砂都要车车过磅,计量要准确,搅拌时间要达到规定的要求。
6.3 墙面不平:一砖半墙必须双面挂线,一砖墙反手挂线;舌头灰要随砌随刮平。
6.4 水平灰缝不平:盘角时灰缝要掌握均匀,每层砖都要与皮数杆对平,通线要绷紧穿平。
交底内容:砖胎膜粉刷施工作业条件1.抹灰部位的砌体已检查合格。
2.抹灰用的脚手架应先搭好,架子要离开墙面200—250mm,搭好脚手板,防止落灰在地面,造成浪费。
3.应在抹灰前一天浇水湿透。
材质要求1.水泥:32.5级及其以上普硅酸盐水泥或矿渣硅酸盐水泥。
2.中砂、细砂掺和使用。
工器具1.刮杠及抹子。
2.托灰板及靠尺。
3.方尺及阴阳角撸子。
4.尺杆及卡子。
质量控制主控项目1.抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
2.一般抹灰所用材料的品种和性能应符合设计要求。
水泥的凝结时间和安定性复验应合格。
砂浆的配合比应符合设计要求。
3.抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无爆灰和裂缝。
一般项目1.一般抹灰工程的表面质量应符合下列规定;表面应光滑、洁净、接槎平整。
2.抹灰层的总厚度应符合设计要求,宽度和深度均匀,表面应光滑,棱角应整齐。
3.凡阴阳角处应粉刷成45度圆弧(包括电梯井坑、集水坑的上下四边)一般抹灰的允许偏差工艺流程1.抹灰前的检查及验收工作,在验收合格后方可进行。
2.抹灰前的清理工作。
3.抹灰提前一天浇水。
4.抹灰后的养护工作。
操作工艺1.基层处理:套方、抹灰前基层表面的尘土、污垢、油渍等应清除十净,并应洒水润湿。
2.在施工前必须先吊线,同时水平方向也要求挂通线,用抹子先圆孤形抹,然后上下抽拉,要求方向一致,这样不易留下抹纹。

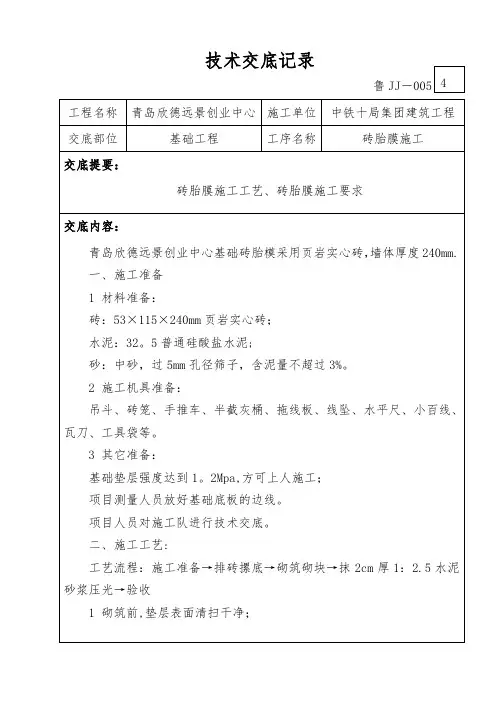

基础砖胎膜施工技术交底记录
————————————————————————————————作者:————————————————————————————————日期:
技术交底记录
4
鲁
JJ-005
工程名称青岛欣德远景创业中心施工单位中铁十局集团建筑工程交底部位基础工程工序名称砖胎膜施工
交底提要:
砖胎膜施工工艺、砖胎膜施工要求
青岛欣德远景创业中心基础砖胎模采用页岩实心砖,墙体厚度240mm。
一、施工准备
1材料准备:
砖:53×115×240mm页岩实心砖;
水泥:32.5普通硅酸盐水泥;
砂:中砂,过5mm孔径筛子,含泥量不超过3%。
2 施工机具准备:
吊斗、砖笼、手推车、半截灰桶、拖线板、线坠、水平尺、小百线、瓦刀、工具袋等。
3 其它准备:
基础垫层强度达到1.2Mpa,方可上人施工;
项目测量人员放好基础底板的边线。
项目人员对施工队进行技术交底。
二、施工工艺:
工艺流程:施工准备→排砖摞底→砌筑砌块→抹2cm厚1:2.5水泥砂浆压光→验收
1砌筑前,垫层表面清扫干净;
工程名称青岛欣德远景创业中心施工单位中铁十局集团建筑工程
交底部位基础工程工序名称砖胎膜施工
交底提要:
砖胎膜施工工艺、砖胎膜要求
50
底板混凝土
8mm厚水泥压力板防水保护层两层聚乙烯涤纶卷材防水层20厚水泥砂浆抹灰层2皮砖压顶保护
240底板混凝土顶面标高
240mm厚页岩砖胎模1200
2 砌筑砂浆采用M5,配比应用重量比,配比为:每立方米砂浆中,水泥:220Kg,砂:1450Kg,加入计量精度为,水泥为±2%,砂±5%。
砂浆机搅拌投料顺序为砂----水泥----水,搅拌时间不少于1.5mi n;
3 砖胎膜240厚,砖胎模高度和位置详见上图:
4 转角处及交接处同时砌筑,不得留直槎;
5 拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直,平整,不允许砸砖
修墙;
6 砌筑完成后做20mm 厚1:2.5水泥砂浆护层,水泥砂浆抹灰压光,下口做半径为5cm 的圆角,并拉通线确保防水保护层顶部平直,阴阳角的位置做5cm 的。
7 砖胎膜上部防水保护层施工完毕后,页岩砖顶部抹20厚1:2.5水
工程名称 到青岛欣德远景创施工单位 中铁十局集团建筑交底部位
基础工程
工序名称
砖胎膜施工
砖胎膜施工工艺、砖胎膜要求
交底内容:
泥砂浆找平层。
8 在砌体具有一定强度后,在砖胎模外侧回填素土,采用木夯夯实。
回填土夯实后根据排水需要在回填土上部设置排水沟、集水坑。
9、受筏板基础及围护结构限制无法砌筑砖胎模时,采用预制50mm 厚C20混凝土盖板,盖板尺寸600×基础高度,内配单层φ6@250mm钢筋网片。
预制板拼缝用1:2.5水泥砂浆抹平抹严。
三、质量标准:
1 允许偏差如下:
检查项目允许偏差检查项目允许偏差
轴线位移5mm 垂直度2mm
表面平整度3mm 水平通缝平直
度
4mm
水平灰缝厚度2mm
2 抹灰面表面平整度小于2mm。
四、施工中应注意的问题:
1 强度未上之前,不得碰撞墙体。
2砂浆配比计量准确,严禁自行调整配比,砂浆随用随搅拌,在砂浆初凝之前必须用完。
严禁用过夜砂浆。
3砌筑时不得有通缝。
五、安全措施
工程到青岛欣德远景创施工中铁十局集团建筑交底基础工程工序
交底提要:
砖胎膜施工工艺、砖胎膜要求
交底内容:
1 所有操作人员必须戴好安全帽,系好下颚带。
操作现场严禁吸烟。
2工人上下坑作业时,必须按指定路线上下,不得随意跳下和往下扔东西。
3 电动工具必须做到“一机一闸一箱一漏”,作业前检查其工作性能,操作者必须戴绝缘手套,穿好鞋子。
4 特殊工种持证上岗。
5 施工中需要使用电源时应找专业电工接线,严禁私接电源。
六.环保措施:
1 砂浆搅拌场应设挡风板,防止搅拌砂浆时产生水泥粉尘污染。
2砌筑时应随砌随搅拌砂浆,防止浪费,产生过多的垃圾污染。
项目(专业)技术负责人交底人
接受交底
人
山东省建设工程质量监督总站监制。
