承台砖胎膜砌筑工程技术交底
- 格式:docx
- 大小:18.79 KB
- 文档页数:7
一、交底目的为确保砌砖胎膜施工过程中的安全,防止安全事故的发生,特进行本次安全技术交底。
二、交底对象全体参与砌砖胎膜施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工准备- 施工前应进行全面的安全检查,确保施工现场环境安全。
- 人员需经过三级安全教育,掌握安全操作规程,考核合格后方可上岗。
- 所有施工工具和设备必须完好,不得使用损坏的工具和设备。
2. 施工工艺- 承台砖胎膜采用水泥砖砌筑,砖胎膜厚度应符合设计要求。
- 砌筑过程中,应使用1:3的水泥砂浆,确保砂浆饱满、密实。
- 采用三一砌砖法进行砌筑,即一铲灰、一块砖、一挤揉,满铺、满挤揉操作。
3. 安全注意事项- 进入施工现场必须佩戴安全帽,严禁穿拖鞋、赤膊。
- 基础砌筑前,先检查土壁的稳定性和支撑的完好情况。
- 砌筑过程中,应经常检查基坑土壁变化情况,发现异常立即采取加固措施。
- 堆放砖块、材料应距坑边1米以外,深基坑设有档板支撑时,作业人员由梯子上下,禁止跳、踩踏砌体和支撑上下。
- 严禁站在墙顶上划线、刮缝、清扫墙面和检查大角垂直等工作。
- 砍砖时应面向墙面,碎砖应落在脚手架上,以免碎砖下落飞出伤人。
- 超过1.2米以上的墙面,应搭设脚手架,在一层以上或高度超过3米时,采用里脚手架必须支挂安全网。
- 脚手架上堆放材料、设备不得超过规定荷载,堆砖高度不超过四皮砖,同一块脚手板上操作不应超过2人。
- 起重机吊运砖时,必须使用砖笼,严禁用推车或砂浆灰盘吊运砖块,吊运砖时,吊臂回转范围内下面禁止人员行走或停留。
- 上脚手架前,首先检查脚手架搭设是否稳定,架板铺设是否满铺、稳定,有无探头板。
- 检查护身栏杆、安全网(立、平、兜)有无不严密、固定不好之处,如发现及时解决。
- 不得站在墙顶上行走、作业。
- 砌筑作业面下方不得有人,如在同一垂直作业面上上下交叉作业。
4. 应急措施- 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护网等。
- 施工过程中如发生意外事故,应立即停止施工,及时采取救援措施,并报告相关部门。
砖胎膜工程技术交底一、项目背景砖胎膜工程是建筑施工中常见的一项工作,旨在通过施工过程中的技术交底,确保施工人员对砖胎膜工程的要求和操作流程有清晰的了解,以保证工程质量和安全。
二、工程概述砖胎膜工程是指在建筑施工过程中,使用砖块和膜材进行砌筑和覆盖的一项工作。
其主要目的是提供建筑结构的保温、防水和防潮功能,同时增加建筑的整体稳定性和耐久性。
三、工程要求1. 材料准备:a. 砖块:根据设计要求,选择符合标准规定的砖块,如红砖、轻质砖等。
b. 膜材:选择具有良好防水性能、耐久性和透气性的膜材,如聚乙烯膜、聚氯乙烯膜等。
c. 粘结剂:根据砖胎膜工程的具体要求,选择适合的粘结剂,如水泥砂浆、胶黏剂等。
2. 施工准备:a. 施工人员:确保施工人员具备相关技术和工作经验,熟悉砖胎膜工程的施工要求。
b. 施工设备:准备好必要的施工设备,如砌筑工具、切割工具、搅拌设备等。
c. 施工环境:确保施工现场干燥、清洁,并保持适宜的温度和湿度。
3. 施工步骤:a. 砖块砌筑:按照设计图纸要求,进行砖块的砌筑工作。
注意砖块的水平、垂直和平整度,保证砌筑质量。
b. 膜材覆盖:在砖块砌筑完成后,将膜材覆盖在砖块表面,确保膜材的平整、紧密和无损坏。
c. 粘结剂应用:根据需要,在砖块和膜材之间使用适当的粘结剂,确保砖胎膜工程的牢固性和耐久性。
d. 砖缝处理:对砖胎膜工程中的砖缝进行处理,保持砖缝的整洁和均匀,以增加工程的美观性。
e. 检查和验收:在施工完成后,对砖胎膜工程进行检查和验收,确保符合设计要求和相关标准。
四、安全注意事项1. 施工人员必须佩戴个人防护装备,如安全帽、防护眼镜、口罩、手套等。
2. 施工现场必须设置明显的安全警示标志,确保施工区域的安全性。
3. 施工人员必须遵守相关的安全操作规程,确保施工过程中不发生意外事故。
4. 施工过程中,如发现任何安全隐患或异常情况,应立即报告相关负责人,并采取必要的措施进行处理。
五、工程质量控制1. 施工人员必须按照设计要求和相关标准进行施工,确保工程质量达到预期目标。
一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 工程规模:________________________4. 施工单位:________________________二、施工准备1. 人员准备:施工人员必须进行入场安全教育,经考试合格后方可进场。
进入施工现场必须戴合格安全帽,系好下额带,锁好带扣。
2. 材料准备:所需建筑材料、水泥砖、水泥、中砂等及所需工具砖刀、大铲、线坠等必须准备妥当。
3. 施工机械准备:砂浆搅拌机、垂直运输设备等施工机械必须处于良好状态。
三、施工要点1. 砌筑前,应检查承台垫层C15混凝土是否浇筑完毕,砖胎膜是否准确定位并经检测合格。
2. 砌筑过程中,应严格按照三一砌砖法进行砌筑,即一铲灰、一块砖、一挤揉,满铺、满挤揉操作。
3. 砌筑过程中,要上根线、下跟棱,左右相邻要对齐,确保砖胎膜垂直度、水平度及砖缝平直。
4. 砌筑过程中,如出现垂直度不够、竖向砖缝错位不足、横向砖缝平直效果较差等问题,应及时调整,严禁事后砸墙、返工等现象。
5. 砌筑砂浆含泥等杂物不得超过规定标准。
6. 砌筑高度超过1.2m时,应搭设脚手架作业;高度超过4m时,采用内脚手架必须支搭安全网,用外脚手架应设防护栏杆和挡脚板方可砌筑。
7. 脚手架上堆料量(均布荷载每m²不得超过200kg,集中荷载不超过150kg),码砖高度不得超过3皮侧砖。
同一块脚手板上不得超过二人,严禁用不稳固的工具或物体在架子上垫高操作。
8. 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 作业面应设置安全防护栏杆,防止人员坠落。
3. 脚手架应定期检查,确保其牢固可靠。
4. 砌筑过程中,应随时清理作业面,防止滑倒、摔伤等事故发生。
5. 严禁酒后作业,确保施工安全。
砖胎膜砌筑安全技术交底前言砖胎膜砌筑是一种常见的建筑砌体结构形式,其特点是在墙体内侧施工砂浆筏层,从而形成墙体的“膜结构”,并在膜结构之内填充轻骨料,以提高墙体的隔音、保温、防火等性能。
砖胎膜砌筑既能满足建筑物结构力学要求,又能提高建筑物的使用性能,广泛应用于住宅、别墅、酒店等建筑物。
但是,砖胎膜砌筑施工存在一定的危险性,如果施工不按规范进行,可能会导致墙体倒塌、人员伤亡等重大事故。
因此,在进行砖胎膜砌筑施工之前,必须进行安全技术交底,做好施工准备工作,并按照安全技术要求进行施工。
安全技术要求施工前准备在进行砖胎膜砌筑施工之前,必须做好施工前的准备工作。
首先要对施工现场进行勘察,确认场地平整、地基健康,确保施工的可行性。
其次要购买符合相关质量标准的砖、砂浆、轻骨料等材料,并进行质量检验。
同时,还需要准备好施工所需的工具和机械设备,如砖刀、砂浆桶、搅拌机、升降机等。
施工现场安全管理砖胎膜砌筑施工现场必须进行安全管理,并指派专人负责现场安全管理工作。
施工现场必须严格遵守相关的安全规范,如施工区域设立警戒线,防止非施工人员进入;墙体高度超过2米时,必须设置固定坚固的安全通道,现场工作人员必须固定安全带进行作业;严禁工人在高空或危险区域内吸烟或使用明火等可燃物品。
砌筑质量要求砖胎膜砌筑的砌筑质量对墙体的安全稳定性和使用性能有着至关重要的作用。
砌筑时必须按照相关规范进行,确保每一道墙体的结构稳定,误差不超过规范限值,并按要求进行砂浆筏层、填充轻骨料等工艺要求。
施工期间的检测与监管在砖胎膜砌筑施工期间,应定期对施工质量进行检测和监管。
对于施工现场涉及墙体高度、砖胎厚度、尺寸误差等方面的问题,应及时发现并予以处理。
同时,在墙体浇注到一定高度时,应及时进行固化处理以保证墙体稳定。
安全技术交底要求进行砖胎膜砌筑施工前,必须进行安全技术交底。
安全技术交底是指施工单位负责人或项目负责人代表向从事该工程作业的施工班组全体员工阐述施工现场安全事项、施工方法及要求的安全教育活动。

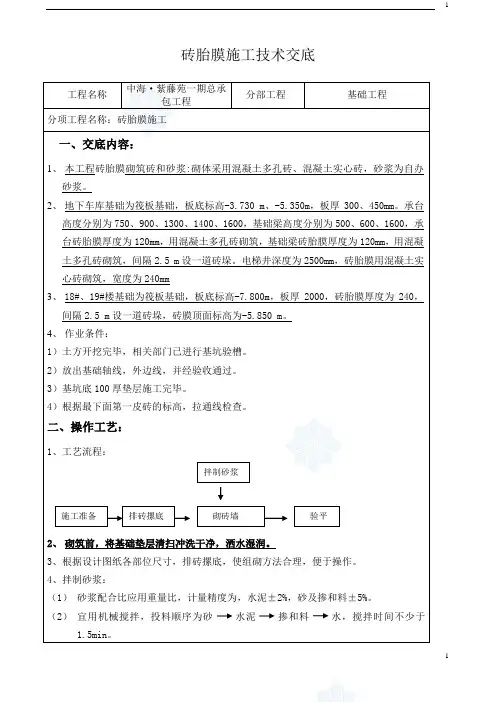

砖胎膜施工技术交底工程名称 中海·紫藤苑一期总承包工程 分部工程 基础工程分项工程名称:砖胎膜施工一、交底内容:1、 本工程砖胎膜砌筑砖和砂浆:砌体采用混凝土多孔砖、混凝土实心砖,砂浆为自办砂浆。
2、 地下车库基础为筏板基础,板底标高-3.730 m 、-5.350m ,板厚300、450mm 。
承台高度分别为750、900、1300、1400、1600,基础梁高度分别为500、600、1600,承台砖胎膜厚度为120mm ,用混凝土多孔砖砌筑,基础梁砖胎膜厚度为120mm ,用混凝土多孔砖砌筑,间隔2.5 m 设一道砖垛。
电梯井深度为2500mm ,砖胎膜用混凝土实心砖砌筑,宽度为240mm3、 18#、19#楼基础为筏板基础,板底标高-7.800m ,板厚2000,砖胎膜厚度为240,间隔2.5 m 设一道砖垛,砖膜顶面标高为-5.850 m 。
4、 作业条件:1)土方开挖完毕,相关部门已进行基坑验槽。
2)放出基础轴线,外边线,并经验收通过。
3)基坑底100厚垫层施工完毕。
4)根据最下面第一皮砖的标高,拉通线检查。
二、操作工艺:1、工艺流程:2、 砌筑前,将基础垫层清扫冲洗干净,洒水湿润。
3、根据设计图纸各部位尺寸,排砖摞底,使组砌方法合理,便于操作。
4、拌制砂浆:(1) 砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺和料±5%。
(2) 宜用机械搅拌,投料顺序为砂 水泥 掺和料 水,搅拌时间不少于1.5min 。
拌制砂浆施工准备 排砖摞底 砌砖墙 验平(3)砂浆应随伴随用,水泥或水泥混合砂浆一般在拌合后3~4h用完,严禁使用过夜砂浆。
5、砌砖墙体:(1)砌筑砖砌体时,砖应提前1—2天浇水湿润。
湿润深度为砌筑前10~15mm,严禁砌筑前临时浇水的施工方法,严禁采用不浇水干砌。
(2)组砌方法应正确,上、下错缝,交接处咬槎搭砌,灰缝水平缝宽15mm,竖向灰缝宽度20mm。

一、交底目的为确保砖胎膜施工过程中的安全与质量,特进行安全技术交底,使全体施工人员充分了解施工过程中的安全注意事项和操作规程。
二、施工人员1. 参加交底人员:全体施工人员、现场管理人员。
2. 交底时间:[具体时间]。
3. 交底地点:[具体地点]。
三、施工内容1. 砖胎膜砌筑。
2. 砌筑前准备及材料要求。
3. 砌筑过程中的安全注意事项。
四、安全技术交底1. 施工准备- 材料准备:确保所有材料符合国家标准,如MU10黄河淤泥烧结砖、合格的水泥和筛选过的中砂等。
- 工具准备:砖刀、大铲、线坠等工具应保持完好,定期检查。
- 人员准备:施工人员应经过专业培训,熟悉砖胎膜施工工艺和安全操作规程。
2. 砌筑过程中的安全注意事项- 施工人员应佩戴安全帽、安全带等个人防护用品。
- 砌筑过程中,注意砖胎膜的稳定性,避免因振动、撞击等原因导致砖胎膜变形或倒塌。
- 砌筑时,注意砂浆饱满度,确保砖胎膜整体强度和稳定性。
- 避免在高温、雨季等恶劣天气条件下进行施工,如必须施工,应采取相应的防护措施。
- 砌筑过程中,严禁酒后作业、疲劳作业,确保施工人员精神饱满。
- 上下层砌筑时,注意垂直运输安全,使用专用运输工具,严禁抛掷材料。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
3. 紧急情况处理- 如发现砖胎膜变形、倾斜等情况,应立即停止施工,报告现场负责人,采取相应措施进行处理。
- 如发生人员受伤事故,应立即进行现场急救,并及时拨打急救电话。
- 紧急情况下,施工人员应按照应急预案进行疏散和救援。
五、施工质量要求1. 砌筑质量应符合国家相关标准要求。
2. 砌筑过程中,注意砖胎膜的水平度和垂直度,确保砌筑质量。
3. 砌筑完成后,对砖胎膜进行检验,确保其符合设计要求。
六、总结通过本次安全技术交底,使全体施工人员充分了解砖胎膜施工过程中的安全注意事项和操作规程。
在施工过程中,严格执行安全操作规程,确保施工安全与质量。
七、附件1. 砖胎膜施工图纸。
—藏
-.1
回填
I
砖胎膜
—20
厚馱泥砂浆抹灰
9、抹灰完成后,复核轴线、标咼、截面尺寸等无误后,进行交接检和专检,并及时 办理隐蔽验收记录。
三、注意事项:
1、 填土前应检验填料的含水率,含水量高时,可采用翻松晾干或均匀掺入干土的措 施;含水量低时,则可预先洒水湿润,增加压实遍数的措施,以确保回填质量。
2、 回填土应在两侧对称同时进行,两侧回填高差要加以控制,以免损坏砖胎模。
3、 应注意控制好承台、基础梁的截面尺寸,即完成抹灰后,其截面尺寸必须符合设 计要求。
四、安全文明环保施工
1、塔吊起吊必须保证安全,每台塔吊工作时配备2名信号工进行指挥。
以保证自身
及其他班组人员的安全。
如有违章发生的安全事故由本班组承担一切费用
2、进入施工现场正确佩戴安全帽。
3、做到工完料清,多余渣土等集中运至垃圾站。

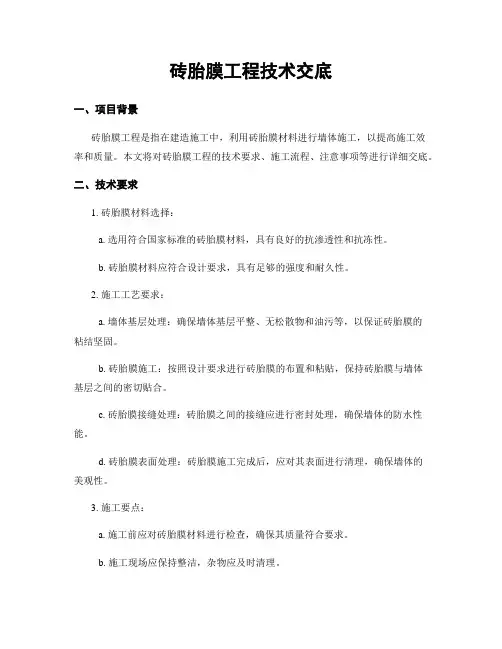

砖胎膜工程技术交底一、项目背景砖胎膜工程是指在建造施工中,利用砖胎膜材料进行墙体施工,以提高施工效率和质量。
本文将对砖胎膜工程的技术要求、施工流程、注意事项等进行详细交底。
二、技术要求1. 砖胎膜材料选择:a. 选用符合国家标准的砖胎膜材料,具有良好的抗渗透性和抗冻性。
b. 砖胎膜材料应符合设计要求,具有足够的强度和耐久性。
2. 施工工艺要求:a. 墙体基层处理:确保墙体基层平整、无松散物和油污等,以保证砖胎膜的粘结坚固。
b. 砖胎膜施工:按照设计要求进行砖胎膜的布置和粘贴,保持砖胎膜与墙体基层之间的密切贴合。
c. 砖胎膜接缝处理:砖胎膜之间的接缝应进行密封处理,确保墙体的防水性能。
d. 砖胎膜表面处理:砖胎膜施工完成后,应对其表面进行清理,确保墙体的美观性。
3. 施工要点:a. 施工前应对砖胎膜材料进行检查,确保其质量符合要求。
b. 施工现场应保持整洁,杂物应及时清理。
c. 施工过程中应注意安全,佩戴好安全防护用品,避免发生意外事故。
d. 施工过程中应严格按照施工工艺要求进行操作,确保施工质量。
e. 施工完成后,应进行验收,确保墙体的防水性能和美观性。
三、施工流程1. 墙体基层处理:a. 清理墙体基层,去除松散物和油污。
b. 修补墙体基层,确保平整坚固。
2. 砖胎膜施工:a. 按照设计要求,在墙体基层上进行砖胎膜的布置。
b. 使用专用胶水将砖胎膜粘贴在墙体基层上。
3. 砖胎膜接缝处理:a. 使用专用胶水对砖胎膜之间的接缝进行密封处理。
b. 确保接缝处平整、坚固,防止水分渗透。
4. 砖胎膜表面处理:a. 清理砖胎膜表面的杂物和污垢。
b. 检查砖胎膜表面是否平整,如有不平整处,应进行修补。
四、注意事项1. 施工过程中应注意安全,佩戴好安全防护用品,避免发生意外事故。
2. 砖胎膜材料应符合国家标准,并经过质量检测,确保质量可靠。
3. 施工前应对施工现场进行清理,确保施工环境整洁。
4. 施工过程中应严格按照施工工艺要求进行操作,确保施工质量。
砖胎膜砌筑安全技术交底1. 简介砖胎膜砌筑是建筑施工中常见的一种技术方法,其通过将砖块与膜材结合,形成坚固的墙体结构。
然而,由于施工中存在一定的风险与隐患,需要严格遵循相关的安全技术要求。
本文将针对砖胎膜砌筑的安全技术进行详细交底,以保证施工期间的安全与可靠性。
2. 施工前准备在进行砖胎膜砌筑施工之前,施工方需要提前进行一系列的准备工作,以确保施工过程中的安全性。
2.1 扬尘控制砖胎膜砌筑过程中会产生大量的扬尘,对施工人员的健康会造成一定的影响。
因此,施工前需要进行扬尘控制措施的规划。
可以采用湿式施工,增加湿度,减少扬尘的产生。
另外,施工现场应配备足够的通风设备,并佩戴防尘口罩。
2.2 施工现场清理施工现场应保持整洁,及时清理堆积物和碎石。
清理工作应由专人负责,避免施工人员在杂物中摔倒或受伤。
2.3 施工材料准备施工前要确保所有材料的质量符合标准,并储存妥善。
砖块应进行检查,避免使用破损或漏气的砖块。
3. 施工中安全技术要求3.1 施工人员安全施工人员需要接受相关安全培训,并具备相应的证书。
工地应设有警示标志,防止闲杂人员进入施工区域。
施工人员在施工过程中应穿戴安全帽、防护手套和防滑鞋等个人防护装备,提高施工期间的安全性。
3.2 作业高度控制在进行高处作业时,必须设置防护栏杆或安全网,确保施工人员的安全。
同时,在高处进行砖胎膜砌筑时,应严密监控风力状况,避免风吹倒材料或影响施工人员的稳定。
3.3 电气安全施工现场应定期检查电气设备是否正常运行,并设置完善的电气安全措施。
电缆应经过良好的绝缘和固定,避免发生触电事故。
3.4 安全通道设置施工现场应设有合理的安全通道,保证施工人员的安全撤离。
通道应保持畅通,不得堆放杂物,以防止火灾发生或疏散困难。
4. 施工后安全技术要求4.1 工地清理施工完成后,应及时清理工地,规范处理杂物和废弃物。
清理工作应遵循相关的环保要求,保护环境。
4.2 设备维护施工完成后,对使用的设备进行检查和维护,确保设备的正常运行和安全性。
砖胎膜砌筑技术交底一、施工准备1、材料标准砖(经检测强度合格)、水泥32.5Kpa(有质保书)、砂。
2、机具砂浆搅拌机、手推车、灰桶、弹线、泥刀等。
3、技术准备a、仔细阅读明确图纸要求,有关砌筑墙体的宽度、高度、标高、位置等。
并根据现场施工员、技术员和质检员的要求砌筑。
b、在砌筑前,根据设计要求配置M5.0水泥砂浆,配比按水泥:砂=1:6配比。
c、在需砌筑部位(地梁、电梯井、承台等)弹出墨线为墙的内边线,砌筑时留出粉刷层厚度。
二、施工工艺1、根据设计要求在所要砌筑部位弹出墙内边墨线。
2、根据所要的砌筑部位的尺寸、高度、排好砖。
在转角按槎处,不宜留置半砖。
3、胎膜墙体一般墙厚为半砖,当墙长大于4米且墙高大于1米时,需要每2米增设一个240*240墙垛,当墙高大于1.5米时需改用240厚一砖墙。
4、在第一皮砖砌筑时留出粉刷的厚度一般为8~10mm,当砌筑高至二皮时需在四角抄出水平线,并根据水平线,计算出墙顶高度,同时算出皮数杆的皮数。
5、在砌筑过程中砂浆灰缝饱满,同时砖缝要错开搭接,砖搭接长度要大于1/3砖长。
6、每一处砖胎膜墙体砌筑完毕需要及时清理掉基坑垫层上的碎砖头、掉落砂浆(散落的浆现场需过筛及时用掉)做好落手清工作。
三、质量标准水平灰缝厚度8~12mm、平直度10mm、墙顶标±15mm、表面平直度8mm、轴线位移+5mm-0。
四、安全文明1、现场施工的操作人员要配戴好安全帽,上岗前要经安全交底。
2、手推车在陡坡处行走要减速慢行。
码放砖块不宜太多太高,出现翻车等安全事故。
交底人:接底人:日期:。
承台砖胎膜砌筑工程技术交底交底部位交底人交底日期交底内容:一、工程概况底板厚度:800mm承台深度统计:承台深度有1200mm、1500mm、2000mm、2300mm。
二、垫层浇筑垫层浇筑前应在场地内进行标高定点,在完成承台、基础梁底修整土面上钉短钢筋头,以作为垫层厚度控制点。
三、砖胎膜设计根据施工图纸、施工组织设计要求,承台和基础梁等的侧模采用砖胎膜,因砖胎膜在砌好后要承受回填土的侧压力,砖胎膜的选型及厚度应根据承台、挡墙侧模深度进行计算,防止回填土过程中或回填后由于地表水侵蚀而发生边坡滑移甚至垮塌。
故砖胎膜基本选型和厚度如下表:砖胎膜基本选型和厚度表承台、挡墙高度H=1200H=1500H=2000H=2300砖胎膜高度mm)H=400H=700H=1200H=1500墙厚(mm)120墙底部300mm高240墙,上部400高砌筑120墙底部800mm高240墙,上部400砌筑120墙底部1100mm高240墙,上部400砌筑120墙XXX二期工程施工单位XXX根蒂根基承台工序名称承受交底人砖胎膜砌筑工程墙长超过3米必须在中部设置一道砖柱,砖柱为(墙厚+120)mm×(墙厚+120)mm。
砖胎膜砌筑砂浆采用M5砂浆、Mu10砖砌筑。
24小时后方才可填土打夯。
注意:砖胎膜放样每侧放大20mm,以避免砖胎膜抹灰和防水及防水保护层施工后承台尺寸缩小。
四、砖胎膜砌筑1、工艺流程拌制砂浆→施工准备(放线、立皮数杆)→排砖撂底→砌砖墙→自检、检验评定2、砖胎模砌筑砖胎模砌筑前,基础垫层表面应清扫干净,洒水湿润。
先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。
放线时,在砖胎模内侧预留10mm的抹灰厚度,10mm防水保护层,保证承台结构截面尺寸。
根据皮数杆最下面一层砖的底标高,拉线检查根蒂根基垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。
3.6 抹灰:仅在内侧抹灰(有防水要求的承台、地梁的阴角和阳角抹圆角)。
在抹灰前,将墙面清扫干净,浇水湿润,随即抹防水砂浆(压光),厚度为20mm,防水粉掺量为水泥重量的3%~5%。
3.7 雨期施工:3.7.1 雨期施工时,应防止基槽灌水和雨水冲刷砂浆;砂浆的稠度应适当减小。
每天砌筑高度不宜超过1.2m,收工时覆盖砌体上表面。
4 质量标准4.1 保证项目:4.1.1 砖的品种、强度等级必须符合设计要求。
4.1.2 砂浆品种符合设计要求,强度必须符合下列规定:4.1.2.1 同品种,同强度砂浆各组试块的平均抗压强度值不小于设计强度值。
4.1.2.2 任一组试块的强度最低值不小于设计强度的75%。
4.1.3 砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
4.2 基本项目:4.2.1 砖砌体上下错缝,禁止通缝。
4.2.2 砖砌体接槎处灰缝砂浆密实,缝、砖应平直;每处接槎部位水平灰缝厚度不小于5mm或透亮的缺陷不超过5个。
4.3 允许偏差项目,见表6-1。
一般尺寸允许偏差表6-1项目允许偏差(㎜)检验方法项次1、轴线位移10 经纬仪或拉线尺量检查2 垂直度全高≤10m 10 用经纬仪或吊线、尺量检查3、表面平整度8 用2米靠尺、楔形尺检查4、水平灰缝平直度10 拉10米线,尺量检查5、灰缝饱满度80% 尺量检查5 成品保护5.1 基础墙砌完后,未经有关人员复查之前,对轴线桩、水平桩或龙门板应注意保护,不得碰撞。
5.4 承台、地梁回填土,两侧应同时进行,防止回填时挤歪挤裂。
回填土应分层夯实,不允许向槽内灌水取代夯实。
5.5 回填土运输时,先将墙顶保护好,不得在墙上推车,损坏墙顶和碰撞墙体。
6 应注意的质量问题6.1 砂浆配合比不准:散装水泥和砂都要车车过磅,计量要准确,搅拌时间要达到规定的要求。
6.3 墙面不平:一砖半墙必须双面挂线,一砖墙反手挂线;舌头灰要随砌随刮平。
6.4 水平灰缝不平:盘角时灰缝要掌握均匀,每层砖都要与皮数杆对平,通线要绷紧穿平。

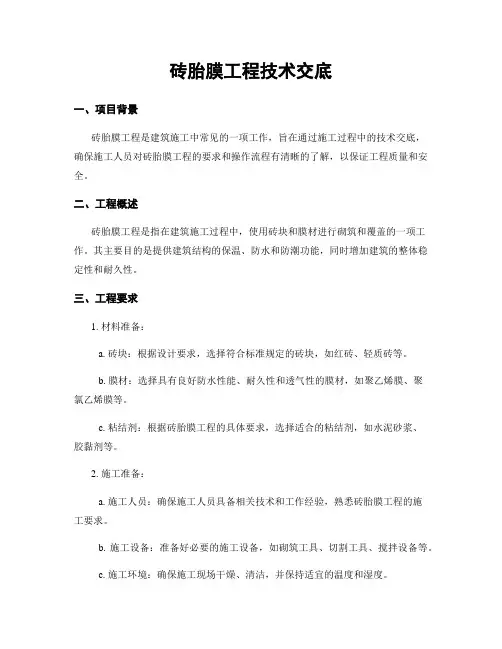

砖胎膜工程技术交底一、项目背景砖胎膜工程是一项重要的建造工程技术,用于加固建造结构和提高建造物的抗震性能。
本文将详细介绍砖胎膜工程的技术交底内容,包括工程背景、工程要求、工程流程、材料选用、施工方法等。
二、工程要求1. 工程背景砖胎膜工程是为了提高建造物的抗震性能,增加建造结构的稳定性和承载能力而进行的。
2. 工程流程a. 准备工作:确定工程范围、制定施工方案、采购材料、组织施工人员等。
b. 基础处理:清理基础表面、修补基础缺陷、进行基础处理等。
c. 砖胎膜施工:按照设计要求,进行砖胎膜的施工,包括砖胎膜的布置、砖胎膜的固定、砖胎膜的连接等。
d. 质量检验:对砖胎膜工程进行质量检验,包括检查砖胎膜的平整度、固定坚固度等。
e. 完工验收:进行砖胎膜工程的完工验收,确保工程质量达到设计要求。
3. 材料选用a. 砖胎材料:选用高强度、耐久性好的砖胎材料,确保砖胎膜的稳定性和承载能力。
b. 粘结剂:选用具有良好粘结性和抗剪强度的粘结剂,确保砖胎膜与基础之间的粘结坚固。
4. 施工方法a. 砖胎膜的布置:按照设计要求,将砖胎膜均匀地铺设在基础上,确保砖胎膜的平整度。
b. 砖胎膜的固定:采用专用的固定件,将砖胎膜固定在基础上,确保砖胎膜与基础之间的粘结坚固。
c. 砖胎膜的连接:采用专用的连接件,将砖胎膜连接在一起,确保砖胎膜的整体性和稳定性。
d. 砖胎膜的质量检验:对砖胎膜进行质量检验,包括检查砖胎膜的平整度、固定坚固度等。
三、工程流程详解1. 准备工作在进行砖胎膜工程之前,需要确定工程范围,制定施工方案,采购所需材料,并组织施工人员。
施工方案应包括工程的具体要求、施工流程、材料选用等内容。
材料的采购应根据工程要求,选择高质量的砖胎材料和粘结剂,并确保供应充足。
施工人员应具备相关的技术和经验,能够熟练操作相关设备和工具。
2. 基础处理在进行砖胎膜施工之前,需要对基础进行处理。
首先,清理基础表面,确保基础表面干净、平整。
