泵房及水池施工组织设计
- 格式:docx
- 大小:450.99 KB
- 文档页数:18
消防水池、泵房施工方案在消防设施建设中,消防水池和泵房是至关重要的一部分。
消防水池作为储水装置,用于提供灭火用水;而泵房则起到将水从水池抽出并送至灭火系统的功能。
为了确保消防系统的正常运作,消防水池和泵房的施工方案需合理设计和严格执行。
1. 消防水池施工方案消防水池一般选址在建筑物附近地下,为了确保水池的密封性和承载能力,施工方案应包括以下几个关键步骤:1.1 地面准备在水池选址的地面上,需要进行地基处理和挖掘作业,确保基础牢固稳定。
1.2 水池建造选用符合要求的防渗材料,如混凝土或专用的防渗材质,将水池逐步建造成型。
1.3 设备安装安装进水、排水和检修设备,确保水池的功能完善。
1.4 检验验收对水池进行压力测试和防渗性检测,确保水池符合相关标准。
2. 泵房施工方案泵房作为将水从水池抽出并送至灭火系统的关键设施,其施工方案也至关重要。
泵房施工应包括以下步骤:2.1 基础施工对泵房的基础进行合理设计和施工,确保承载能力和稳定性。
2.2 设备安装安装水泵、管道等设备,确保设备运行正常,输送水流畅稳定。
2.3 电路设置根据泵房设备的需要,设置合理的电路和控制系统,确保设备正常运行并能迅速响应。
2.4 排水系统设置泵房的排水系统,确保泵房内部不受水浸。
结语消防水池和泵房作为消防系统的重要组成部分,其施工方案的合理性和严谨性直接关系到消防设施的运行效果和灭火能力。
在施工过程中,需要密切遵循相关规范和标准,合理安排施工顺序,加强质量管理,确保施工的安全和效果。
以上就是消防水池和泵房施工方案的相关内容,希望能为相关人员提供一定的指导和参考。
张坊规划馆项目一、三层施工总承包消防水池及泵房工程专项施工方案编制人:审核人:审批人:目录第1章编制说明31。
1编制说明31.2编制依据31。
3编制原则3第2章工程概况52。
1工程概况52.2现场现状52。
3工程特点与难点5第3章项目组织机构63.1项目班组组织机构图63.2项目班组组织机构名单63.3项目人员职责分工6第4章工期进度计划与措施保障94。
1工期进度计划94.2确保工期的施工准备措施114。
3确保工期的组织管理措施13第5章主要施工方法及成品保护155。
1定位放线155。
2基坑土方155.3泵房外墙组合定型大钢木模板195.4顶板模板工程215。
5防水工程225。
6钢筋混凝土工程245。
7成品保护35第6章环保措施及安全措施366。
1环保措施366。
2安全措施37第7章交付回访与维修服务措施397.1工程交付397。
2工程回访397.3工程服务及保修39第1章编制说明1.1编制说明本施工方案作为现场施工指导依据,包含工程说明、施工工艺、进度计划、质量安全措施、人材机进场计划、安全文明施工、环境保护措施、雨季施工、消防保卫措施等相关内容,本施工方案尽可能考虑相关工序、相关工艺之间的联系、突出方案科学性、可行性.1.2编制依据(1)施工图纸;(2)施工合同;(3)甲方相关要求;(4)《建筑边坡工程技术规范》GB50330-2002;(5)《混凝土结构设计规范》GB50010—2002;(6)《滑坡防治工程设计与施工技术规范》DZ/T0219—2006;(7)《建筑工程施工质量验收统一标准》GB50300—2013;(8)《建筑装饰装修工程质量验收规范》GB50210—2011;(9)《地下防水工程质量验收规范》GB50208—2011;(10)《建筑基坑支护技术规程》JGJ120—2012;(11)《混凝土结构工程施工质量验收规范》GB50204—2015;(12)其它相关法律法规等;1.3编制原则第2章工程概况2.1工程概况本工程消防水池泵房位于原主体建筑东侧,距离主体建筑约4m,消防水池泵房建筑面积223㎡,属于钢筋混凝土剪力墙结构。
消防水池及泵房施工方案引言消防水池及泵房在建筑工程中扮演着至关重要的角色,是保障建筑物内部消防供水系统正常运行的关键设施。
本文将就消防水池及泵房的施工方案进行详细探讨,从材料选用到施工流程,全方位展示如何高效、安全地完成消防水池及泵房的建设。
施工材料消防水池•选用耐久性高的防水材料,如聚乙烯材料,确保水池密闭性良好。
•保证水池材料符合当地消防规范要求,具有足够的承载能力和耐腐蚀性。
### 泵房•选择耐高温、防腐蚀的材质构建泵房,确保长期稳定运行。
•采用具有耐磨、耐腐蚀特性的管道材料,避免管道损坏对供水系统造成影响。
施工流程消防水池施工1.土方开挖:根据设计要求,在指定位置进行水池的土方开挖,保证开挖尺寸符合设计要求。
2.水池底板施工:对水池底板进行材料铺设与浇筑,确保底板平整、结实。
3.水池围护墙施工:根据设计图纸布置围护墙模板,浇筑围护墙混凝土,确保围护墙结构牢固。
4.水池防水处理:进行水池内部防水处理,确保水池密闭性良好。
5.安装进水、排水管道:确定进水、排水口的位置,进行管道的安装与连接。
泵房施工1.基础施工:对泵房基础进行开挖、浇筑,确保基础承重能力符合要求。
2.泵房主体结构搭建:根据设计图纸,搭建泵房主体结构,包括墙体、屋顶等部分。
3.泵房设备安装:安装泵房所需的水泵、管道、控制系统等设备。
4.泵房防火处理:进行泵房防火隔离设计,确保泵房设备的安全使用。
5.泵房内部装修:进行泵房内部装饰,确保整体美观、通风良好。
结语消防水池及泵房的施工方案是确保消防供水系统正常运行的基础,合理的材料选用与施工流程安排可以极大地提高工程质量和施工效率。
在实际施工中,应严格按照相关规范和设计要求进行操作,保证消防水池及泵房的安全性和稳定性,为建筑物提供可靠的消防保障。
消防水池及泵房施工组织设计一、项目概况本项目规模较大的商业综合体建设项目,涉及到消防水池及泵房的施工。
二、施工准备1、人员组织:根据项目规模和施工需求,确定项目经理、施工队长、技术员、泵房施工人员等岗位职责和任务,并组织相关人员进行培训和岗位分工。
2、物资准备:根据项目需求,提前购买所需的消防水池及泵房施工所需的材料、设备等物资,并做好储备和运输准备工作。
3、地面准备:施工前需对施工地点进行勘测和清理,确保施工现场的平整和无障碍。
4、施工方案:根据项目要求制定相应的施工方案,包括消防水池和泵房的选址、结构设计、施工步骤等。
三、施工过程1、消防水池施工:(1)地基处理:根据设计要求,将施工地点进行地基处理,确保地基平整、承重能力强。
(2)模板搭建:按照设计要求,搭建相应的模板,注意模板的水平和稳固性。
(3)钢筋预埋:按照设计要求,在模板内预埋相应的钢筋。
(4)混凝土浇筑:根据施工方案,对模板内进行混凝土的浇筑,确保混凝土的质量和强度。
(5)防水处理:混凝土浇筑完成后,对水池进行防水处理,确保水池的密封性。
2、泵房施工:(1)地基处理:对泵房施工地进行地基处理,确保地基平整、承重能力强。
(2)基础施工:根据设计要求进行泵房基础的施工,包括基础混凝土的浇筑和钢筋的预埋。
(3)墙体施工:基础完成后,进行泵房墙体的施工,包括砌筑、抹灰等工作。
(4)屋面施工:墙体完成后,进行泵房屋面的施工,包括搭建屋面结构、铺设屋面防水层等工作。
(5)内部设备安装:泵房建筑完成后,进行泵房内部消防泵及其他设备的安装。
四、安全管理在施工过程中,需设置专门的安全管理岗位,负责安全事务的协调和管理。
1、施工现场安全:制定施工现场安全规范和操作程序,确保施工现场的安全,并进行安全巡查和安全培训。
2、施工设备安全:确保施工设备的正常使用和维护,及时检修设备故障,防止设备事故的发生。
3、施工安全教育:对施工人员进行安全教育和培训,提高他们的安全意识和安全操作能力。
消防水池及泵房施工方案工程概况:XXXXXX工程消防水池及泵房位于坡道Pa—7至10轴,消防水池总长38.2米,宽9米,底板厚度为450/500,池壁顶标高+3米,总高度6米。
水泵房长13米,宽9米,底标高为-1.5米。
消防水池为钢筋混凝土框剪结构,水泵房为钢筋混凝土框架结构,砼强度等级为C40,抗渗等级为P8.总体部署:为便于施工,消防水池及其下部的承台、地梁分成三次浇筑。
水泵房参照消防水池,在同一标高断开施工。
施工方法:一、基坑开挖支护工程1.根据设计图纸放出建筑物四条控制轴线。
2.按1:1.5比例要求放坡,先放好坡顶线、坡底线,经复测及验收合格后才开始挖土。
在挖第一层土的同时,进行坡面水沟砌筑和坡面抹防水砂浆、设置安全防护栏等。
3.由于开挖的基坑距离围墙外石粉堆距离很近,因此需要加强防护措施。
初步计划采用钢板桩支护。
4.挖土应配合抹防水水泥砂浆施工,每层开挖深度为1.5米;挖土完成后立即进行人工修坡,并在坡面按间距1.5×1.5米打入Φ12钢筋长度。
二、承台、地梁未提供具体内容)三、底板、池壁工程一)防水工程采用防水卷材作为防水层,防水卷材应按设计要求进行铺设。
二)模板工程采用钢模板,模板应牢固,平整,板缝应严密,板面应涂刷防粘剂。
三)钢筋工程钢筋应按设计图纸要求在模板内放置,并使用扎钢丝固定,钢筋间距应符合设计要求。
四)混凝土工程混凝土应按设计要求配制,浇筑前应进行试块检测,浇筑时应采用振捣器进行振捣,确保混凝土密实。
四、建筑基坑回填土工程未提供具体内容)五、设备及管道安装工程未提供具体内容)质量、安全保证措施:一、工程质量保证措施施工前应进行地基勘探,确保基坑开挖的稳定性和土壤承载力,施工过程中应严格按照设计图纸要求施工,施工完成后应进行验收。
二、安全施工保证措施施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全鞋等个人防护用品,施工机械应经过安全检查并由专人操作。
三、雨季施工措施施工过程中如遇雨季,应采取防雨措施,及时排除积水,保证施工质量和进度。
消防水池及泵房施工组织设计方案一、项目概况为了满足工业园区的消防用水需求,设计建造一个消防水池及泵房。
消防水池容量为500立方米,泵房需安装消防水泵并配置自动监控系统,以实现消防用水自动化控制。
本方案将对消防水池及泵房的施工组织方案进行详细设计和安排。
二、施工组织方案设计1.施工目标及原则-安全第一:施工过程中要严格遵守安全操作规程和消防安全规定,保证施工人员的人身安全;-进度保障:配备一支技术过硬、熟练操作的施工队伍,通过合理分工、科学调度,确保施工进度;-质量控制:严格按照规范、设计要求和验收标准进行施工,确保施工质量,防止质量事故发生;-环境保护:遵守环境保护法律法规,对施工现场进行合理环保措施;-经济合理:科学安排施工工艺及人力资源,降低施工成本。
2.施工流程和工序(1)前期准备工作-制定消防水池及泵房施工方案;-准备所需施工材料和设备;-确定施工队伍和岗位职责;-组织施工人员进行安全技术培训。
(2)土方开挖-根据设计图纸确定消防水池的开挖尺寸;-制定土方开挖方案,包括开挖顺序、开挖深度等;-采取必要的安全措施,在土方开挖过程中确保施工人员的安全;-按照设计要求进行土方开挖。
(3)混凝土浇筑-制定混凝土浇筑方案,包括浇筑顺序、浇筑厚度等;-配置好混凝土搅拌设备,并对设备进行检查和保养;-在混凝土浇筑过程中,按照设计要求控制混凝土的质量和浇筑工艺。
(4)设备安装-安装消防水泵、管道和阀门等设备;-进行设备的调试和试运行;-安装消防水泵房的自动监控及控制系统。
(5)工程验收-进行消防水池及泵房的竣工验收;-准备相关竣工资料和文件;-报送相关部门进行验收,取得竣工验收合格证书。
三、项目组织管理1.人员分工和职责-项目经理:负责项目的全面管理和组织,包括施工进度、质量、安全等;-安全员:负责安全管理和安全培训,确保施工人员的安全;-质量员:负责质量管理和质量验收,确保施工质量;-施工人员:按照施工任务和要求,进行施工作业。
消防水池及泵房施工方案按照消防水池及泵房施工的要求,制定以下方案:一、施工准备阶段1.确定施工场地:选择平整、无障碍物的场地,确保水池和泵房的施工不受限制。
2.编制施工计划:根据设计要求和建设进度,制定详细的施工计划,明确施工的各个阶段和时间节点。
3.设备采购:根据设计需求,采购消防水池和泵房所需的相关设备和材料。
二、水池施工阶段1.场地准备:清理施工场地,除去杂草、石块等障碍物,并进行场地平整工作。
2.土方开挖:按照设计要求,开挖适当大小的水池基坑,保持坑底平整、边坡平稳。
3.沉箱安装:根据设计要求,安装沉箱,并确保其牢固稳定。
4.土方回填:在沉箱安装完成后,按照设计进度和要求,逐步进行土方回填工作。
5.防渗层施工:完成土方回填后,进行防渗层的施工,包括铺设防渗膜等措施,保障水池不渗漏。
6.消防设备安装:根据设计要求,安装消防设备,包括消防喷淋器、消防泵等设备,并进行连接、调试等工作。
三、泵房施工阶段1.泵房基础施工:进行泵房的基础施工工作,包括基础开挖、钢筋绑扎、混凝土浇筑等。
2.建筑物施工:根据设计要求,进行泵房建筑物的搭建,包括墙体、屋面、门窗等的施工。
3.设备安装:根据设计要求,安装泵房内的消防泵、控制设备等设备,并进行连接、调试等工作。
4.配电系统施工:安装泵房的配电系统,确保设备运行的正常供电。
5.管道连接:根据设计要求,进行泵房与水池之间的管道连接,包括进水管道、出水管道等。
6.消防喷洒系统施工:根据设计要求,进行泵房内的消防喷洒系统的安装和调试,确保其正常运行。
四、竣工阶段1.验收检查:按照相关规定,对已完成的消防水池和泵房进行验收,确保其符合设计要求和相关标准。
2.清理整理:对施工现场进行清理整理,确保周围环境整洁有序。
3.文件归档:整理施工资料和文件,保留相关资料和记录。
以上是消防水池及泵房施工的基本方案,具体的施工过程和方法会根据设计要求、实际情况以及相关法规进行调整和执行。

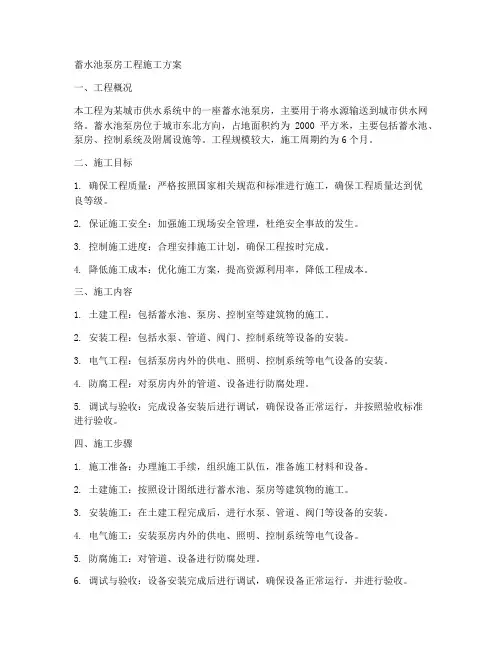

蓄水池泵房工程施工方案一、工程概况本工程为某城市供水系统中的一座蓄水池泵房,主要用于将水源输送到城市供水网络。
蓄水池泵房位于城市东北方向,占地面积约为2000平方米,主要包括蓄水池、泵房、控制系统及附属设施等。
工程规模较大,施工周期约为6个月。
二、施工目标1. 确保工程质量:严格按照国家相关规范和标准进行施工,确保工程质量达到优良等级。
2. 保证施工安全:加强施工现场安全管理,杜绝安全事故的发生。
3. 控制施工进度:合理安排施工计划,确保工程按时完成。
4. 降低施工成本:优化施工方案,提高资源利用率,降低工程成本。
三、施工内容1. 土建工程:包括蓄水池、泵房、控制室等建筑物的施工。
2. 安装工程:包括水泵、管道、阀门、控制系统等设备的安装。
3. 电气工程:包括泵房内外的供电、照明、控制系统等电气设备的安装。
4. 防腐工程:对泵房内外的管道、设备进行防腐处理。
5. 调试与验收:完成设备安装后进行调试,确保设备正常运行,并按照验收标准进行验收。
四、施工步骤1. 施工准备:办理施工手续,组织施工队伍,准备施工材料和设备。
2. 土建施工:按照设计图纸进行蓄水池、泵房等建筑物的施工。
3. 安装施工:在土建工程完成后,进行水泵、管道、阀门等设备的安装。
4. 电气施工:安装泵房内外的供电、照明、控制系统等电气设备。
5. 防腐施工:对管道、设备进行防腐处理。
6. 调试与验收:设备安装完成后进行调试,确保设备正常运行,并进行验收。
五、施工措施1. 质量控制:加强施工现场质量检查,严格把控施工过程,确保工程质量。
2. 安全管理:制定施工现场安全管理制度,加强安全培训,严格执行安全操作规程。
3. 进度管理:合理安排施工计划,确保各阶段工程按时完成。
4. 成本控制:优化施工方案,合理配置资源,降低工程成本。
5. 环境保护:遵守国家环保法规,加强施工现场环境保护,确保施工过程中对周围环境的影响降到最低。
六、施工组织1. 成立项目经理部,负责工程的全面管理。
水泵房及消防水池专项施工方案一、背景介绍水泵房和消防水池作为重要的基础设施,在城市建设中起着至关重要的作用。
为了确保水泵房和消防水池的高效运行和建设质量,需要制定专项施工方案。
二、施工准备工作1.确定施工范围和施工时间节点;2.招聘具有相关经验的工程队伍;3.准备必要的工程设备和材料;4.确保施工现场的安全。
三、水泵房施工流程1. 地基处理•进行地面平整和夯实,确保地基承载能力;•铺设防渗材料,保障地基结构的稳定性。
2. 主体结构施工•按照设计图纸要求,进行水泵房主体结构的施工;•确保结构的强度和稳定性。
3. 设备安装•安装水泵和管道系统;•连接电源及控制系统。
4. 配套工程•进行排水系统和消防设施等配套工程的安装;•确保设施的正常运行。
四、消防水池施工流程1. 地面处理•进行地面平整和夯实,确保消防水池底部结构的完整性;•铺设防水材料,防止水池渗漏。
2. 水池建设•按照设计要求,建造水池的主体结构;•确保水池容量和水质的符合规定。
3. 排水系统•安装水池排水系统,确保水池排水畅通;•联通消防设备,以便在紧急情况下快速利用水资源。
五、施工验收与维护1.完工验收:由相关部门对水泵房和消防水池进行验收;2.进行定期维护,保障设施的正常运行;3.及时处理设施出现的问题,确保设施的安全可靠。
六、结语水泵房和消防水池的建设对于城市的供水供电及消防安全具有重要意义。
本文就水泵房及消防水池施工方案进行了详细介绍,希望能对相关工程的施工提供一定的参考。
02消防水池及泵房工程施工方案2.1工程概况本工程位于市物流园,主要包括消防水池和泵房两部分。
消防水池是提供物流园区消防用水的主要设施,泵房则用于提供水池的供水及消防泵的运行和控制。
2.2工程需求根据物流园区的消防安全需求,本工程的消防水池容量需达到5000立方米,并配备相应的供水系统和控制设备。
泵房的设计则需满足水池的自动供水和消防泵的运行需求。
2.3工程方案2.3.1消防水池方案根据工程需求,消防水池的设计容量为5000立方米。
水池采用钢筋混凝土结构,底部设置防渗膜,以保证水池的密封性。
水池的深度为5米,直径为20米。
水池的进水管道设有进水阀门和流量计,在保证供水的同时,可以对消防水池进行监测。
2.3.2泵房方案泵房设计在消防水池附近,建筑面积为50平方米。
泵房内设置2台消防泵,每台泵的流量为60立方米/小时,扬程为100米。
泵房内还配备了自动供水系统和控制设备。
自动供水系统能够实现对水池的水位进行监测,并根据需要自动启停泵,保证消防水池的水位稳定。
2.3.3管道工程方案泵房出口设置两条独立的供水主管道,每根管道直径为150毫米。
管道材料选用耐腐蚀性能好、耐高水压的塑料管道。
管道采用地下铺设方式,通过埋入地下,保证管道的稳定性和安全性。
同时,在管道的最低点设置排水口和阀门,以便进行定期检查和排水。
2.3.4系统设备方案泵房内安装有自动控制系统,包括泵房自动供水控制仪、水位监测仪和消防泵控制柜。
自动供水控制仪能够准确监测消防水池的水位,并根据需要自动启停泵。
水位监测仪能够实时显示消防水池的水位,供工作人员进行监控。
消防泵控制柜则负责对消防泵进行控制和保护。
2.4施工流程2.4.1消防水池的施工流程a)地基基础的施工:清理施工区域,进行地面的平整和挖土作业。
b)钢筋工程的施工:按照设计要求进行钢筋的布置和连接。
c)砼浇筑:进行砼的配制和浇筑,保证砼的密实性和强度。
d)完善配套设施:安装水池的进水管道和相关阀门、流量计等设备。
消防水池及泵房专项施工方案一、项目概况本项目是为满足建筑物的消防用水需求而建设的消防水池及泵房工程。
消防水池的主要功能是储存消防用水,以备发生火灾时能够及时供水。
泵房主要负责抽水、供水和维护等工作。
二、工程设计及选址1.选址:消防水池及泵房选址应考虑离建筑物近、地势较高、排水方便的地点。
2.设计:按照相关消防规范进行设计,确保消防水池的容量满足建筑物的消防用水需求,并配备相应的消防水泵和电力设备。
三、施工流程1.土地准备:根据选址要求进行场地的清理、平整等准备工作。
2.基础工程:进行消防水池基础的施工,包括地基处理、基础浇筑等工作。
3.水池施工:进行水池的施工,包括混凝土浇筑、防水处理等工作。
4.泵房建设:进行泵房的建设,包括房屋结构的搭建、电力设备的安装等工作。
5.动力设备安装:安装消防水泵及其配套设备,确保其运行正常、可靠。
6.管道安装:将消防水池与泵房之间的输水管道进行安装,确保水源的畅通。
7.装修工程:对泵房进行装修,包括墙面、地面的处理、门窗的安装等工作。
8.通风、排烟系统安装:为泵房安装通风、排烟设备,确保泵房内空气的流通。
9.电气设备安装:为泵房安装电气设备,包括照明、插座、电控柜等。
10.试验调整:对消防水池及泵房进行试运行,确保其功能正常、运行稳定。
11.竣工验收:组织相关部门对工程进行验收,办理相关手续,确保工程合格、安全。
四、安全措施1.施工现场要设置明显的警示标志,禁止无关人员进入施工区域。
2.所有工人必须穿戴个人防护装备,如安全帽、防护眼镜、防护工作服等。
3.施工过程中,要严格遵守现场安全操作规范,禁止乱丢乱堆材料、乱挖乱施等行为。
4.施工期间要严格按照设计要求进行施工,确保工程质量,避免发生事故。
5.施工人员要定期进行安全教育和培训,提高安全意识和技能。
综上所述,消防水池及泵房施工方案要根据实际需求进行设计,合理选址,按照施工流程进行施工,并采取一系列安全措施,确保工程质量和施工安全。
消防水池及泵房专项施工方案一、项目概述消防水池及泵房施工是保障建筑物消防设施完善的重要环节。
本方案旨在提供消防水池及泵房施工的详细方案,确保施工过程顺利进行,最终完成符合消防标准的水池及泵房建设。
二、施工准备1. 项目人员•工程总监:负责整个施工项目的管理和协调工作•工程监理:负责监督施工过程是否符合规范要求•设计师:根据设计图纸进行实际施工•施工人员:根据任务分工负责具体施工工作2. 施工材料和设备•消防水池材料:预制水池、防水材料、电缆管等•泵房设备:消防泵、电控柜、消防管道等•其他辅助材料:水泥、钢筋、沙子等三、施工步骤1. 地基处理和基础施工•根据设计要求,在指定位置进行基坑开挖•进行地基处理,保证基础坚固•浇筑混凝土基础,确保承重能力2. 消防水池施工•安装预制水池,并做好防水处理•连接进排水管道,确保正常排水•进行水池的质量检验,确认符合消防要求3. 泵房建设•安装消防水泵及相应管道•安装电控系统,确保泵房正常运行•测试泵房设备,调试各项功能,确保正常运行四、安全与质量控制1. 安全管理•按照相关消防安全标准执行,保障施工人员安全•进行施工现场安全检查,发现隐患及时处理2. 质量控制•严格按照设计图纸和技术标准进行施工•对重要节点进行质量把控,及时发现并纠正问题•完成后进行消防设施验收,确保质量合格五、竣工与验收•完成消防水池及泵房建设后,经过工程总监、监理的验收•进行消防设施竣工验收,确保消防设施符合相关标准和要求六、总结消防水池及泵房施工是一项重要的消防设施施工工程,具有重要的安全意义。
通过严格按照本方案的施工步骤和要求,确保消防水池及泵房施工顺利进行,最终建成符合消防安全标准的设施,为建筑物提供可靠的消防保障。
消防水池和泵房施工组织方案一、项目概况本项目是为了满足其中一建筑群的消防用水需求而建设的消防水池和泵房。
消防水池是存放消防用水的设施,泵房是进行水池充水和供水的地方。
二、工程主要内容1.水池工程:包括水池的设计、施工和连接管道的安装。
2.泵房工程:包括泵房的设计、施工、设备安装和电气设备调试。
1.施工人员组织(1)项目经理:负责全面协调、管理和监督施工过程,确保工程按时、按质量要求完成。
(2)施工队长:负责指挥施工队进行具体施工工作。
(3)工程技术人员:负责施工方案的制定、技术指导和质量管理。
(4)安全监督员:负责安全管理和监督施工现场的安全操作。
(5)机械操作人员:负责操作施工设备和机械。
2.施工流程(1)水池工程施工流程:①土方工程:按设计要求进行挖土和回填。
②钢筋工程:按设计要求进行钢筋的安装和固定。
③混凝土工程:进行混凝土浇筑和养护。
④施工设备安装:根据需要安装水池与连接管道的施工设备。
⑤水池连接管道工程:进行连接管道的安装和调试。
⑥施工验收:对施工过程进行质量验收和安全验收。
(2)泵房工程施工流程:①土方工程:按设计要求进行挖土和回填。
②钢筋工程:按设计要求进行钢筋的安装和固定。
③混凝土工程:进行混凝土浇筑和养护。
④泵房设备安装:根据需要安装泵房所需的设备。
⑤电气设备安装:根据设计要求进行电气设备的安装。
⑥施工验收:对施工过程进行质量验收和安全验收。
3.施工安全措施(1)施工现场设置明显的安全警示标志,保持通道畅通。
(2)施工人员必须佩戴符合规定的安全防护用品,并接受必要的安全培训。
(3)施工过程中,严禁私自更改施工方案和工艺流程。
(4)施工人员必须按照操作规程进行操作,严禁超负荷使用设备和机械。
(5)定期检查施工设备和机械的安全状况,确保设备正常运转。
(6)施工现场必须保持整洁,防止杂物堆积和火灾隐患。
四、质量控制措施1.严格按照设计要求进行施工,确保各项指标符合要求。
2.施工过程中,进行质量验收,发现问题及时整改并记录。
消防水池及泵房施工方案一、项目背景随着城市建设的不断发展,消防设施的建设和完善成为了城市规划中的重要环节。
消防水池及泵房作为消防系统中的重要组成部分,承担着储备水源、供应消防用水等重要功能。
本方案旨在对消防水池及泵房的施工进行规划和安排,确保施工质量和安全。
二、项目目标1.按照设计方案,完成消防水池及泵房的施工和调试。
2.保证施工过程中的质量和安全,最大限度减少施工期间的风险。
三、施工准备1.项目经理成立施工小组,并确定各岗位工作职责和分工。
2.根据设计方案,编制详细的施工计划,确定施工工期。
3.采购施工所需的材料、设备和工具,并验收入库。
4.针对消防水池和泵房的施工特点,制定施工安全措施和应急预案。
四、施工过程1.地基处理1.1根据设计方案和场地条件,进行地质勘测,确保地基的承载力和稳定性。
1.2将地表面清理干净,并进行地面平整处理。
1.3按照设计要求,进行地基处理,确保消防水池和泵房的稳固。
2.混凝土施工2.1按照设计方案和相关规范,制定混凝土浇筑方案,并进行施工前的准备工作。
2.2进行混凝土材料的配送和搅拌,并进行现场浇筑,保证施工质量和结构强度。
2.3在混凝土浇筑完成后,对其进行养护,确保混凝土的强度和稳定性。
3.泵房建设3.1根据设计方案和设备要求,进行泵房的施工和安装。
3.2安装进水管道、排水管道和电气设备,并进行接地处理。
3.3进行泵房的外部装饰和内部装修,确保泵房的美观和实用性。
4.消防水池施工4.1挖掘消防水池的基坑,并对基坑进行加固和防水处理。
4.2进行主体结构施工,包括墙体浇筑、屋面施工等。
4.3安装进出水管道、排污设备和防渗漏系统,确保消防水池的正常运行。
5.系统调试5.1完成泵房和消防水池的基础设施建设后,进行系统设备的安装和调试。
5.2对泵房的水泵、控制系统等进行调试和运行,确保其正常工作。
5.3对消防水池的进水和排水系统进行调试和运行,确保其供水稳定和排水畅通。
五、施工安全措施1.施工现场设置警示标志,保证安全通道畅通。
泵房及水池施工设计第一节、消防泵房施工一、一般规定1 、对于泵房钢筋混凝土的施工,应做好施工措施设计。
施工单位必须按照施工措施设计中拟定的混凝土浇筑强度要求,备足施工机械和劳力,做好混凝土配合比试验和有关的技术准备工作。
2、泵房水下混凝土宜整体浇筑。
对于安装大、中型立式机组的泵房工程,可按泵房结构并兼顾进、出水流道的整体性设计分层,由下至上分层施工。
层面应平整。
如出现高低不同的层面时,应设斜面过渡段。
3 、泵房浇筑,在平面上一般不再分块。
如泵房较长,需分期分段浇筑时,应以永久伸缩缝为界面,划分数个浇筑单元施工。
泵房挡水墙围护结构不宜设置垂直施工缝。
泵房内部的机墩、隔墙、楼板、柱、墙外启闭台、导水墙等,可分期浇筑。
二、泵房钢筋混凝土1、泵房混凝土施工中所使用的模板,可根据结构物的特点,分别采用钢模、木模或其他模板,并应符合下列要求:2、所有模板及支架必须保证结构和构件的形状、尺寸和相对位置正确;具有足够的强度和稳定性;模板表面平整、接缝严密、不漏浆;制作简单,装拆方便,经济耐用。
3、钢模所使用的材料宜为3号钢。
木模所使用的木材宜为Ⅱ、Ⅲ等材,木材湿度宜为18%~23%。
4、模板、支架及脚手架应按照工程结构特点、浇筑方法和施工条件进行设计,并应明确材料、制作、安装、检验、使用及拆除工艺的具体要求。
5、设计模板、支架及脚手架时,应选择实际可能发生的最不利荷载组合为计算荷载。
迎风面的模板及支架,应验算在风荷载作用下的抗倾稳定性,抗倾倒系数不应小于1.15。
6、各种材料的模板及支架、脚手架的设计应符合相应材料标准的规定。
7、固定在模板上的预埋件和预留孔洞不得遗漏,模板安装必须牢固,位置准确,其允许偏差应符合设计要求。
设计未提出要求时,应符合表4.2.1-l的规定。
表2.1-1 预埋件与预留孔洞安装的允许偏差(mm)8、制作与安装模板的允许偏差,如设计图纸上未注明时,应按表4.2.1-2的规定执行。
9、拆除模板及支架的期限,设计未提出要求时,应符合下列规定:1)不承重的侧面模板,应在混凝土强度达到其表面及棱角不因拆模而损伤时;墩、墙、柱部位不低于3.5MPa时,方可拆除。
消防水泵房施工方案一、工程概况福泉中学建设项目室外消防水池及泵房工程,工程拟建于福泉中学校内。
新建建筑总建筑面积226.19平方米,分两层,负一层建筑面积202.73平方米,地上一层建筑面积23.46平方米。
消防水泵房属厂房供水系统的主要设施,由两部分构成消防水池和消防水泵房,消防水池属钢筋砼箱式结构,占地面积226.19M2,箱体蓄水量600M3,底板厚600,墙壁厚450,双层网片筋布置砼标号C25抗渗S8。
水池内壁抹20厚1:2防水砂浆,外壁用15厚1:2水泥砂浆抹面。
消防水泵房是厂区供水系统的动力设施,由消防水泵站,泡沫灌室及变配电室构成,结构形式为单层砖混结构,建筑面积90M2,层高4。
8M,基础为900宽,250厚的C15砼条形基础,消防水泵站室内有消防水泵设备基础4个。
本工程施工期在夏季施工前必须编制确实可行的夏季施工措施,加强夏施质量。
二、工程量统计三、施工准备1、技术准备施工图自审、会审,技术交底已完成,测量控制网已完成,各种施工用的图表已到位,全部技术资料将严格按我公司贯标程序登记。
2、材料准备施工机具设备已按施工计划进入施工现场,施工用材料已按施工图及施工方案做出材料计划,并将按计划有序进入现场。
3、现场布置施工现场平面图已完,生活大临已完,搅拌站及配套系统已定,钢筋制作场及材料堆场已完。
四、主要施工方法1、基槽土方开挖:为了控制开挖质量,先用反铲挖掘机开挖边轴,中间部分人工开挖。
2、钢筋工程钢筋加工在钢筋加工场制作,钢筋加工前必须进行调直、除锈,盘圆钢筋采用卷扬机冷拉,冷拉率应控制在4%,直径12以下一级钢筋采用手工制作,其它均用机械加工。
钢筋安装时,主筋保护层厚度25mm,保护层用50X50X25mm的水泥砂浆垫块垫起,箍筋制作时的保护层厚度也应满足设计用施工规范的规定。
箍筋制作时,要保证弯钩平直段长度不小于10d,且成135度角,钢筋采用绑扎连接,搭接长度为40d。
钢筋绑扎前应核对成品钢筋的型号及外形尺寸、数量、规格、直径等,钢筋绑扎时应先搭设骨架,每个节点均应扎牢。
消防水池及泵房施工方案一、引言随着城市建设的不断发展,消防设施的重要性日益凸显。
而消防水池及泵房作为消防系统的重要组成部分,其施工方案至关重要。
本文将探讨消防水池及泵房的施工方案,包括设计要求、施工流程、材料选择等方面。
二、设计要求1. 消防水池•总容积不低于XXX立方米。
•应符合XXX标准。
•设计水质应符合XXX标准。
2. 泵房•泵房应设于XXX位置。
•设备配置符合实际需求。
•安全通风和排水系统完备。
三、施工流程1. 现场准备•清理施工现场,确保安全通道畅通。
•搭建临时设施,如围挡、通风系统等。
2. 基础施工•进行地基处理和基础浇筑。
•安装防渗膜和排水系统。
3. 结构施工•水池和泵房结构施工,注意保证结构安全性。
•安装门窗、通风设备等。
4. 设备安装•安装消防水泵、管道及相关设备。
•调试设备,确保正常运行。
四、材料选择1. 混凝土•选择符合强度标准的混凝土原料。
•关注施工气候和季节,避免热裂隐患。
2. 钢材•选用防腐蚀钢材,确保长久使用寿命。
•确保符合相关强度及耐磨标准。
五、施工质量控制1. 定期检查•记录施工过程,及时发现问题。
•针对施工质量进行定期检查。
2. 资料整理•做好施工相关资料整理,留存施工档案。
•确保施工记录完整、真实。
六、总结综上所述,消防水池及泵房施工方案的设计和施工过程需要细致认真,质量控制和材料选择至关重要。
只有保证消防水池及泵房的施工质量,才能确保消防设施的正常运行,保障人民生命财产安全。
第五章、各分部分项工程的施工方案第一节、消防泵房施工一、一般规定1 、对于泵房钢筋混凝土的施工,应做好施工措施设计。
施工单位必须按照施工措施设计中拟定的混凝土浇筑强度规定,备足施工机械和劳力,做好混凝土配合比实验和有关的技术准备工作。
2、泵房水下混凝土宜整体浇筑。
对于安装大、中型立式机组的泵房工程,可按泵房结构并兼顾进、出水流道的整体性设计分层,由下至上分层施工。
层面应平整。
如出现高低不同的层面时,应设斜面过渡段。
3 、泵房浇筑,在平面上一般不再分块。
如泵房较长,需分期分段浇筑时,应以永久伸缩缝为界面,划分数个浇筑单元施工。
泵房挡水墙围护结构不宜设立垂直施工缝。
泵房内部的机墩、隔墙、楼板、柱、墙外启闭台、导水墙等,可分期浇筑。
二、泵房钢筋混凝土1、泵房混凝土施工中所使用的模板,可根据结构物的特点,分别采用钢模、木模或其他模板,并应符合下列规定:2、所有模板及支架必须保证结构和构件的形状、尺寸和相对位置对的;具有足够的强度和稳定性;模板表面平整、接缝严密、不漏浆;制作简朴,装拆方便,经济耐用。
3、钢模所使用的材料宜为3号钢。
木模所使用的木材宜为Ⅱ、Ⅲ等材,木材湿度宜为18%~23%。
4、模板、支架及脚手架应按照工程结构特点、浇筑方法和施工条件进行设计,并应明确材料、制作、安装、检查、使用及拆除工艺的具体规定。
5、设计模板、支架及脚手架时,应选择实际也许发生的最不利荷载组合为计算荷载。
迎风面的模板及支架,应验算在风荷载作用下的抗倾稳定性,抗倾倒系数不应小于1.15。
6、各种材料的模板及支架、脚手架的设计应符合相应材料标准的规定。
7、固定在模板上的预埋件和预留孔洞不得漏掉,模板安装必须牢固,位置准确,其允许偏差应符合设计规定。
设计未提出规定期,应符合表4.2.1-l的规定。
表2.1-1 预埋件与预留孔洞安装的允许偏差(mm)8、制作与安装模板的允许偏差,如设计图纸上未注明时,应按表4.2.1-2的规定执行。
水泵房及消防水池专项施工方案水泵房及消防水池专项施工方案一、前期准备工作1.调查研究:调查研究工地的情况,包括地理环境、地质情况、气候特点等,对工程施工方案的制定提供依据。
2.设计方案:根据调查研究的结果,结合工程的要求,制定相应的施工方案,并由专业人员进行审核和批准。
3.施工准备:确定施工团队的人员组成和任务分工,准备所需的材料、设备和机械。
二、施工方案1.地基开挖:根据设计方案要求,在施工现场进行地基开挖工作。
首先清理表层的草木垃圾等杂物,然后进行土方开挖。
挖掘的深度和形状要符合设计方案的要求,同时要保证开挖工作的安全和稳定。
2.基础施工:在地基开挖完成后,进行基础施工工作。
首先进行基础的处理,包括打水泥座子等。
然后按照设计方案要求施工,使用混凝土浇筑基础。
在浇筑过程中要注意控制施工质量,确保基础的安全和稳定。
3.建筑物施工:在基础施工完成后,进行建筑物的施工工作。
根据设计方案要求,使用砖块或者钢结构等材料进行建筑物施工。
同时要注意施工的质量和进度,确保建筑物的稳定和美观。
4.设备安装:在建筑物施工完成后,进行水泵和消防水池等设备的安装工作。
根据设备的要求,进行设备安装,并进行相关的管道连接和电气布线等工作。
在安装过程中要注意设备的稳定和使用安全。
5.设备调试:在设备安装完成后,进行设备的调试工作。
首先要进行设备的功能检测,确保设备的正常运行。
然后进行设备的负荷试运行,测试设备在额定负荷下的运行情况。
在调试过程中要记录相关数据,为后续的运维管理提供参考。
6.环境整治:在设备调试完成后,进行环境整治工作。
清理施工现场的垃圾和杂物,确保施工现场的整洁和安全。
在整治过程中要注意环境保护,合理处理废弃物和污水等。
7.验收交付:在环境整治完成后,进行验收交付工作。
由相关部门进行设备的验收,检验设备的运行情况和施工质量是否符合要求。
在验收过程中要提供相关的资料和记录,确保施工的合格。
三、施工管理1.安全管理:在施工过程中要坚持安全第一的原则,制定安全管理制度和施工方案,加强安全教育和培训,确保施工人员的安全和健康。
某工程循环水泵房水池及反洗池施工方案一、前期准备工作1.制定施工计划。
2.准备所需材料和设备。
3.组织施工人员进行安全培训,确保施工人员具备必要的安全意识。
4.在施工现场进行勘察,确定施工地点和施工范围。
二、水池施工1.开始施工之前,确保施工地点的清洁和平整。
2.根据设计图纸,确定水池的尺寸和形状。
3.按照设计要求进行基坑开挖,确保基坑的稳定性和安全性。
4.进行地面或墙面的板模工作,确保水池的结构牢固。
5.进行钢筋工作,按照设计要求进行钢筋的布设。
6.进行混凝土浇筑,注意混凝土的配比和浇筑方法,保证混凝土的强度和密实度。
7.进行养护工作,确保混凝土的早期强度和耐久性。
三、反洗池施工1.根据设计要求确定反洗池的尺寸、形状和位置。
2.进行基坑开挖,确保基坑的稳定性和安全性。
3.进行地面或墙面的板模工作,确保反洗池的结构牢固。
4.进行钢筋工作,按照设计要求进行钢筋的布设。
5.进行混凝土浇筑,注意混凝土的配比和浇筑方法,保证混凝土的强度和密实度。
6.进行养护工作,确保混凝土的早期强度和耐久性。
7.安装反洗系统的管道和设备,确保其正常运行。
四、其他工作1.施工过程中,按照相关规范和标准对施工质量进行监控和检查。
2.施工完毕后,进行工程验收,确保施工质量符合设计要求。
3.完成施工记录和资料,包括施工日志、施工记录和材料验收记录等。
以上是工程循环水泵房水池及反洗池的施工方案。
在具体施工过程中,应严格按照设计要求进行施工,确保工程质量和施工安全。
另外,施工过程中应注意与其他施工部位的衔接和协调,避免影响其他施工工序的进行。
最后,施工完毕后应进行工程验收,并完成相关的施工记录和资料,以备后续参考和使用。
第五章、各分部分项工程的施工方案第一节、消防泵房施工一、一般规定1 、对于泵房钢筋混凝土的施工,应做好施工措施设计。
施工单位必须按照施工措施设计中拟定的混凝土浇筑强度要求,备足施工机械和劳力,做好混凝土配合比试验和有关的技术准备工作。
2、泵房水下混凝土宜整体浇筑。
对于安装大、中型立式机组的泵房工程,可按泵房结构并兼顾进、出水流道的整体性设计分层,由下至上分层施工。
层面应平整。
如出现高低不同的层面时,应设斜面过渡段。
3 、泵房浇筑,在平面上一般不再分块。
如泵房较长,需分期分段浇筑时,应以永久伸缩缝为界面,划分数个浇筑单元施工。
泵房挡水墙围护结构不宜设置垂直施工缝。
泵房内部的机墩、隔墙、楼板、柱、墙外启闭台、导水墙等,可分期浇筑。
二、泵房钢筋混凝土1 、泵房混凝土施工中所使用的模板,可根据结构物的特点,分别采用钢模、木模或其他模板,并应符合下列要求:2、所有模板及支架必须保证结构和构件的形状、尺寸和相对位置正确;具有足够的强度和稳定性;模板表面平整、接缝严密、不漏浆;制作简单,装拆方便,经济耐用。
3、钢模所使用的材料宜为3号钢。
木模所使用的木材宜为U、川等材,木材湿度宜为18%^ 23%。
4、模板、支架及脚手架应按照工程结构特点、浇筑方法和施工条件进行设计,并应明确材料、制作、安装、检验、使用及拆除工艺的具体要求。
5 、设计模板、支架及脚手架时,应选择实际可能发生的最不利荷载组合为计算荷载。
迎风面的模板及支架,应验算在风荷载作用下的抗倾稳定性,抗倾倒系数不应小于1.15。
6、各种材料的模板及支架、脚手架的设计应符合相应材料标准的规定。
7、固定在模板上的预埋件和预留孔洞不得遗漏,模板安装必须牢固,位置准确,其允许偏差应符合设计要求。
设计未提出要求时,应符合表4.2.1-l 的规定8、制作与安装模板的允许偏差,如设计图纸上未注明时,应按表421-2的规定执行9、拆除模板及支架的期限,设计未提出要求时,应符合下列规定:1)不承重的侧面模板,应在混凝土强度达到其表面及棱角不因拆模而损伤时;墩、墙、柱部位不低于3.5MPa时,方可拆除。
2)承重模板及支架,应在混凝土达到表421-3的规定强度后方可拆除。
3)流道、深井筒式的泵房及其他体型复杂的构筑物,其模板及支架的拆除应制定专门方案,拆除时间除满足强度达到100%之外,一般不宜少于21d。
2.2钢筋工程应符合下列规定:1钢筋应有出厂质量保证书,热轨钢筋的机械性能应符合GBI499-91《钢筋混凝土用热轨带肋钢筋》有关规定。
使用前应按规定抽样做机械性能试验,需要焊接的钢筋应做焊接工艺试验。
发现性能异常的钢筋,应做化学成分检验或其他专项检验,不合格的产品不得使用。
2钢筋的种类、钢号、直径应符合设计规定,需要代换时,应符合DL/T5057-96《水工混凝土设计规范》的有关规定。
泵房建筑结构部分的钢筋应符合GBJI0-89《混凝土结构设计规范》的有关规定。
注1. 一般钢筋混凝土梁、柱的模板允许偏差应按GB50204-92《混凝土结构工程施工及验收规范》的有关规定执行。
2. 定型组合钢模板的使用,除满足本表规定外,尚应参照相应标淮执行表2.1-3拆模时所需混凝土强度表2.2-1加工后的钢筋允许偏差(mm3钢筋加工后的形状、尺寸应符合设计要求,其允许偏差应符合表 2.2-1的规定。
4钢筋的接头类型选择和焊接要求,应符合DL/T5057-96或GBJ10-89的有关规定。
泵房混凝土的钢筋接头宜优先采用电焊接头。
电焊接头宜优先采用闪光对焊。
5钢筋安装位置和保护层的允许偏差应符合表 2.2-2的规定。
mm)表2.2-2钢筋安装位置和保护层的允许偏差1水泥品种的选用原则:1)水位变化区或有抗冻、抗冲刷、抗磨损等要求的混凝土,应优先选用硅酸盐水泥或普通硅酸盐水泥。
水泥标号不应低于425号。
2)水下不受冲刷或厚大构件内部的混凝土,宜选用矿渣硅酸盐水泥、粉煤灰硅酸盐水泥或火山灰质硅酸盐水泥。
3)水上部分混凝土,宜选用普通硅酸盐水泥或矿渣硅酸盐水泥。
水泥标号不应低于325号。
4)受硫酸盐侵蚀的混凝土,应优先选用抗硫酸盐水泥;受其他侵蚀性介质影响或有特殊要求的混凝土,应按照有关规定或通过试验选用。
2细骨料宜采用质地坚硬、颗粒洁净、级配良好的天然沙。
沙的细度模数宜为2.3〜3.0。
沙的含泥量不应大于3%且不得含有粘土团粒。
3粗骨料宜采用质地坚硬且粒径分配良好的碎石、卵石,其质量标准应符合表 2.3-1的规定1)不应大于结构截面最小尺寸的1/4。
2)不应大于钢筋最小净距的3/4,对双层或多层钢筋结构,不应大于钢筋最小净距的1/23)不宜大于80mm对受侵蚀性介质作用的外部混凝土,不宜大于保护层厚度。
5拌制和养护混凝土用水,不得含有影响水泥正常凝结与硬化的有害杂质,凡适宜饮用的水,均可使用。
采用天然矿化水时,其氯离子含量不得超过200mg/L;硫酸根离子含量不得超过2200mg/L; pH 值不应小于4。
6在配制混凝土时,可以合理掺用外加剂,但其掺量和方法应通过试验确定。
7混凝土的配合比应通过计算和试验选定,应满足强度、耐久性及施工要求,且应经济、合理。
8混凝土的施工配制强度可按式(2.3-1)确定:1)当施工单位具有近期的同一品种混凝土强度资料时,则:(423-2)式中:fcui ――统计周期内同一品种混凝土第i组试件的强度值,N/mm2ufcu ――统计周期内同一品种混凝土N组强度的平均值,N/mm2N ――统计周期内同一品种混凝土试件的组数,N>25。
注:1. “同一品种混凝土”系指混凝土强度等级相同且生产工艺和配合比基本相同的泥凝土。
2. 对预拌混凝土厂和预制混凝土构件厂,统计周期可取为一个月;对现场拌制混凝土的施工单位,统计周期可根据实际情况确定,但不宜超过三个月。
3. 当混凝土强度等级为C20或C25时,如计算得到的,c <2.5N/mm2取c =2.5N/mm2 当混凝土强度等级高于C25时,如计算得到的c<3.0N/mm2取c =3.0N/mm21)当施工单位不具有近期的同一品种混凝土强度资料时,其混凝土强度标准差c可按表2.3-2取用。
9混凝土的水灰比应通过计算和试验确定。
按耐久性要求,水灰比最大允许值尚应符合表423-3的规定。
10混凝土在浇筑地点的坍落度,宜按表2.3-4选用:表值(表水灰比最大允许值作用的混凝土,其水灰比最大允许值应按表列值减少0.03〜0.05。
11拌制混凝土时,各种原材料称量偏差应按表423-5的规定执行。
拌和时间和加料程序应通过试验确定。
2.4 混凝土运输和浇筑应符合下列规定:1混凝土运输应符合下列要求:3浇筑混凝土的允许间歇时间,应按表2.4-2的规定执行1) 合理选定运输设备和运输能力。
2) 运输时间不宜超过0.5h (搅拌车除外),如混凝土初凝,应另作处理表混凝土在浇筑地点的坍落度注:配制大坍落度(大于80mm 混凝土时宜掺用外加剂。
3) 运输道路应平坦,防止离析和漏浆。
4) 混凝土自由下落高度不宜大于2m 超过时应采用溜管、串筒或其他缓降措施 2混凝土浇筑层允许最大厚度,应按表2.4-1的规定执行表2.3-5混凝土各种原材料称量偏差)mm)表2.4-1混凝土浇筑层允许最大厚度2.5混凝土养护应符合下列规定:1混凝土面层凝结后,应立即浇水养护,使混凝土面和模板经常保持湿润状态。
早期应遮盖,避免太阳光曝晒。
表2.4-2浇筑混凝土的允许间歇时间注:1.允许间歇时间指自加水搅拌时起,到覆盖上层混凝土止2.表列值未考虑掺用外加剂及采用其他特殊施工措施的影响。
2混凝土连续湿润养护的时间在常温下应按表 4.2.5的规定执行。
3作好混凝土养护记录,包括每日浇水次数、气温(含泵房内外温差)3 、泵房底板3.1泵房底板地基,必须经过工程验收合格,才能进行混凝土施工。
3.2地基面上宜先浇一层素混凝土垫层,其厚度可为80〜100mm混凝土强度不应低于C10,垫层混凝土面积应大于底板的面积,以利施工,避免搅动地基土。
3.3 模板制作安装的允许偏差,应按表4.2.1-2 的规定执行。
3.4 底板上、下层钢筋骨架网应使用有足够强度和稳定性的柱掌。
柱掌可为钢柱或混凝土预制柱。
应架设与上部结构相连接的插筋,插筋与上部钢筋的接头应错开。
3.5 制作和安装钢筋的允许偏差,应按表4.2.2-1 和表4.2.2-2 的规定执行。
3.6 钢筋混凝土预制桩应符合下列要求:1 ) 柱的结构与配筋应合理。
2 )混凝土的标准强度应与浇筑部位相同。
3) 柱的表面应凿毛,且洗刷干净。
4 )柱在现场使用时应支承稳定。
5) 应处理好柱周边和柱顶面的混凝土,防止渗透现象。
3.7 底板混凝土各种材料的质量,应按本规范4.2.3 的规定执行。
3.8 混凝土的水泥用量应满足设计要求,且不宜低于200kg/m3。
3.9 混凝土使用缓凝剂必须符合有关规定,并应在工地进行试验。
3.10 泥凝土浇筑前应全面检查准备工作,经验收合格后,才能开盘浇筑。
3.11 混凝土应分层连续浇筑,不得斜层浇筑。
如果浇筑仓面较大,可采用多层阶梯推进法浇筑,其上下两层前后距离不宜小于1.5m,同层的接头部位应充分振捣,不得漏振。
3.12 在斜面基底上浇筑混凝土时,应从低处开始,逐层升高,并采取措施保持水平分层,防止混凝土向低处流动。
3.13 混凝土浇筑过程中,应及时清除粘附在模板、钢筋、止水片和预埋件上的灰浆。
混凝土表面泌水过多时,应及时采取措施,设法排去仓内积水,但不得带走灰浆。
3.14 混凝土表面应抹平、压实、收光,防止松顶和干缩裂缝。
4、泵房楼层结构4.1 楼层混凝土结构施工缝的设置应符合下列规定:1 ) 墩、墙、柱底端的施工缝宜设在底板或基础老混凝土顶面,其上端施工缝宜设在楼板或大梁的下面,中部如有与其嵌固连接的楼层板、梁或附墙楼梯等需要分期浇筑时,其施工缝的位置及插筋、嵌槽应同设计单位商定。
2) 与板连成整体的大断面梁,宜整体浇筑。
如需分期浇筑,其施工缝宜设在板底面以下20〜30mn处,当板下有梁托时,应设在梁托下面。
3 )有主、次梁的楼板,施工缝应设在次梁跨中1/3 范围内。
4 )单向板施工缝宜平行于板的长边。
5 )双向板、多层刚架及其他结构复杂的施工缝位置,应按设计要求留置。
4.2 混凝土施工缝的处理应符合下列规定:1 )老混凝土的强度达到2.5MPa后,才能进行上层混凝土的浇筑准备工作。
2 )应清除已硬化的混凝土表面的水泥浆薄膜和松弱层,并冲洗干净排除积水。
3 )临近浇筑时,水平缝应铺一层厚20〜30mm勺水泥砂浆,垂直缝应刷一层水泥净浆,其水灰比均应较混凝土减少0.03〜0.05。
4 )应处理好新、老混凝土的结合面。
4.3 模板及支架、脚手架应有足够的支承面积和可靠的防滑措施。
