高度超过24米以上的落地式脚手架施工组织方案
- 格式:docx
- 大小:73.17 KB
- 文档页数:14
脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。
三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。
预埋材料采用直径为20mm (HPB235)的圆钢环。
同时在工字钢端头斜拉Φ14钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。
四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。
2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。
.3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。
施工方案审批表说明:所有方案均要求审批,审批表后附方案(临电、内外脚手架、卸料平台、大跨度模板安拆、四口临边防护、基坑防护、文明施工、季节性施工、大型机械安拆、吊装方案等)。
工程脚手架施工方案第一部分:脚手架搭拆落地式脚手架一、概况、特点1、该工程为绵竹中学教学楼加层改造工程。
建筑物长90.6米,宽40.2米;三个走廊,两个内庭园。
外围四周立双排钢管脚手架;内庭园采用悬挑架。
建筑物总高20.85米。
2、圆库群外架采用长方形布局,两圆切线间类似三角形区域加立杆和横杆。
2、本工程脚手架支撑搭设方案同时参见基础施工、主体施工以及安全文明施工措施中相关内容。
3、全部采用Φ48钢管和与之匹配的构配件及50mm原木架板等进行架设。
4、用竹胶板进行全封闭,塑料布隔尘。
二、编制依据及施工要求1、该施工组织设计根据施工图及工程特点和实际情况编制。
2、脚手架工程应采用以下规范:(1)、《建筑施工扣件钢管脚手架安全技术规范》JGJ130-2001;(2)、符合国家《安全检查标准》JGJ59--99的规定(3)、建筑施工高处作业安全技术规范。
(4)、与脚手架使用有关的建筑施工安全网搭设安全技术规范。
(5)经相关部门审批的该施工方案。
3、必须书面向架设作业人员和使用脚手架班组及人员作技术交底,有记录。
4、对脚手架搭设人员进行安全三级教育有记录和照片录像。
5、对起警戒作用的架管进行漆色。
6、搭设工程中禁止中途换人,搭拆人员严禁酒后作业。
7、脚手架一般分三步验收,即脚手架基础验收一次,10-13米为一次,13米以上25米以下为一次。
施工一个验收段位后班组先自行检查,然后项目安全员检查,最后公司质安科组织检查验收,合格后方可使用并挂验收牌。
8、使用中每隔三个月对扣件螺栓进行刷油,防止锈蚀。
9、停用时间超过一个月要检查一次。
10、搭设中作业人员必须拴安全带,戴安全帽,禁止穿易滑鞋。
666666三、脚手架构配件检查与验收本工程脚手架构配件采用公司自有构配件进行搭设,材料进场时应对其进行检查与验收。

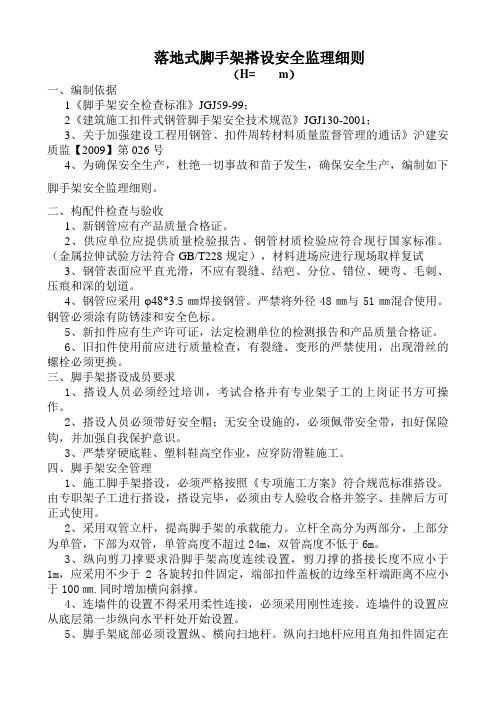

落地式脚手架搭设安全监理细则(H= m)一、编制依据1《脚手架安全检查标准》JGJ59-99;2《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;3、关于加强建设工程用钢管、扣件周转材料质量监督管理的通话》沪建安质监【2009】第026号4、为确保安全生产,杜绝一切事故和苗子发生,确保安全生产,编制如下脚手架安全监理细则。
二、构配件检查与验收1、新钢管应有产品质量合格证。
2、供应单位应提供质量检验报告、钢管材质检验应符合现行国家标准。
(金属拉伸试验方法符合GB/T228规定),材料进场应进行现场取样复试3、钢管表面应平直光滑,不应有裂缝、结疤、分位、错位、硬弯、毛刺、压痕和深的划道。
4、钢管应采用φ48*3.5㎜焊接钢管。
严禁将外径48㎜与51㎜混合使用。
钢管必须涂有防锈漆和安全色标。
5、新扣件应有生产许可证,法定检测单位的检测报告和产品质量合格证。
6、旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
三、脚手架搭设成员要求1、搭设人员必须经过培训,考试合格并有专业架子工的上岗证书方可操作。
2、搭设人员必须带好安全帽;无安全设施的,必须佩带安全带,扣好保险钩,并加强自我保护意识。
3、严禁穿硬底鞋、塑料鞋高空作业,应穿防滑鞋施工。
四、脚手架安全管理1、施工脚手架搭设,必须严格按照《专项施工方案》符合规范标准搭设。
由专职架子工进行搭设,搭设完毕,必须由专人验收合格并签字、挂牌后方可正式使用。
2、采用双管立杆,提高脚手架的承载能力。
立杆全高分为两部分,上部分为单管,下部为双管,单管高度不超过24m,双管高度不低于6m。
3、纵向剪刀撑要求沿脚手架高度连续设置,剪刀撑的搭接长度不应小于1m,应采用不少于2各旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100㎜.同时增加横向斜撑。
4、连墙件的设置不得采用柔性连接,必须采用刚性连接。
连墙件的设置应从底层第一步纵向水平杆处开始设置。
脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。
三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。
预埋材料采用直径为20mm (HPB235)的圆钢环。
同时在工字钢端头斜拉Φ14钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。
四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。
2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。
3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。
脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。
三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。
预埋材料采用直径为20mm (HPB235)的圆钢环。
同时在工字钢端头斜拉Φ14钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。
四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。
2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。
3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。
几米钢管要专项施工方案超过24米就要编制专项施工方案,具体如下:1、搭设高度24m及以上的落地式钢管脚手架工程;2、附着式整体和分片提升脚手架工程;3、悬挑式脚手架工程;4、吊篮脚手架工程;5、自制卸料平台、移动操作平台工程;6、新型及异型脚手架工程等,均属于危险性较大的分部分项工程范围。
施工单位应在施工前编制专项方案,专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
具体扩展:脚手架搭设高度为25米属于编制专项施工方案。
1、施工单位应在脚手架施工前编制脚手架施工专项方案,专项方案应有针对性,能有效地指导施工,明确安全技术措施。
其主要内容应包括:(1)工程概况:工程项目的规模、相关单位的名称情况、计划开竣工日期等。
(2)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
(3)计算书及相关图纸:应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,及剖面图、节点详图,并说明脚手架基础做法。
(4)施工计划:包括施工进度计划、材料与设备计划。
(5)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
(6)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
(7)劳动力计划:专职安全生产管理人员、特种作业人员等。
2、悬挑式脚手架专项施工方案中应对挑梁、钢索、吊环、压环、预埋件、焊缝及建筑结构的承载能力进行计算。
悬挑梁应作为悬臂结构计算,不得考虑钢丝绳对悬臂结构的受力。
同时应考虑压环破坏时钢丝绳作为受力构件进行验算。
3、专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人审批签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人审批签字。
经施工单位审批合格后报监理单位,由项目总监理工程师审批签字。
高度超过24米以上的落地式脚手架施工方案脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(130-2012)2、《建筑施工安全检查标准》(59-11)3、建筑施工高处作业安全技术规范(80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2层,地上32层,总建筑面积:.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:.51m2.地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。
三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在修建物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面 1.5m处。
预埋材料采用直径为20mm (HPB235)的圆钢环。
同时在工字钢端头斜拉Φ14钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。
四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应吻合GB-3的手艺请求。
2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件利用前必须做好检检验出工作。
3、钢管、扣件及其零配件的规格必须同一,材质良好,严禁利用不合格钢管,严禁锈蚀、曲折、压扁和有脆裂变形滑丝征象的扣件严禁利用。
4、工字钢出场时必须有合格证及材质检验敷陈。
24m及以上落地式钢管脚手架施工技术交底1、脚手架施工1.1脚手架双排脚手架立杆采用单立管,钢管长度分别有1.5m、2m、4m、6m等长度。
搭设尺寸为:立杆的横距×纵距×步距=1.05m*1.3m*1.5m。
计算的脚手架为双排脚手架搭设高度不小于H+1.2米=31.1米(H为该桥桥墩的高度最大值),立杆采用单立管;内排架距离墩柱外侧距离约为0.5米;采用钢管类型为Φ48.3×3。
基坑回填时,需进行夯实。
详细情况见下页图:1.1.1纵向水平杆的设置纵向水平杆设置在立杆内侧,纵向水平杆在横向水平杆上面,单根杆长度不应小于3跨;纵向水平杆接长采用对接扣件连接或搭接,两根相邻的纵向水平杆的接头不应设置在同步或同跨内,不同步或不同跨两个接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3;搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
当脚手板长度小于2m时,可采用两根横向水平杆支撑,但应在脚手板两端与横向水平杆可靠固定,严防倾翻。
脚手板的铺设应采用对接平铺或搭接铺设,对接平铺时接头处应设两根横向水平杆,脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头应支在横向水平杆上,搭接长度不应小于200mm,其伸出横向水平杆的长度不应小于100mm。
作业层端部脚手板探头长度应取150mm,其板的两端均应固定于支撑杆件上。
1.1.4立杆的设置每根立杆底部沿纵向设置木垫板,垫板宽度为20cm、厚度5cm。
脚手架设置纵、横向扫地杆,纵向扫地杆采用直角扣件固定在距钢管底端不大于200mm处的立杆上;横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
立杆接长除顶层顶步可采用搭接接头外,其他各层各步接头均采用对接扣件连接;当采用搭接接长时,搭接长度不应小于1m,并应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm;当采用对接接长时,立杆的对接扣件应交错布置,两根相邻的立杆接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
落地式脚手架专项施工方案《落地式脚手架专项施工方案》一、施工前准备1. 确认脚手架材料及数量,检查脚手架的完好性2. 检查施工现场的土壤承载能力和平整度3. 对脚手架进行组装、拆卸和搬运的人员进行培训和安全指导4. 制定脚手架施工计划和安全预案二、脚手架搭设1. 在搭设脚手架之前,先将施工现场进行排架和隔离2. 根据设计方案,布置脚手架材料和固定脚手架基础3. 按照脚手架搭设顺序,进行横向和纵向连接4. 配备好扶梯和安全网,保障施工人员的安全5. 在搭设脚手架过程中,进行定期检查和调整,确保脚手架的稳定性和安全性三、作业安全1. 施工现场的作业人员必须佩戴好安全帽、安全带,穿戴防护鞋2. 禁止在脚手架上吸烟、饮酒或进行其他不安全的行为3. 作业人员在脚手架上必须站稳,严禁站在扶梯、栅杆或其他不稳定的部位4. 禁止脚手架上的人员随意丢弃施工材料和工具5. 高温、恶劣天气时,暂停脚手架作业,确保作业人员的安全四、脚手架拆除1. 施工完成后,按照规定程序进行脚手架拆除2. 确保作业现场周围的人员和设备不会受到脚手架拆除的影响3. 拆卸脚手架时,使用适当的工具和配备好的安全装备4. 在拆卸脚手架过程中,进行定期检查和调整,确保脚手架的稳定性和安全性五、安全管理1. 制定脚手架施工安全管理制度和操作规程2. 对施工人员进行安全培训和技术培训3. 配备好急救设备和消防设备4. 定期进行施工现场的安全检查和隐患排查,及时整改5. 对施工现场进行监控和记录,确保施工过程的安全可靠六、总结通过以上专项施工方案的执行,可以确保落地式脚手架施工过程中的安全和稳定,有效保障了施工人员和物资的安全。
在脚手架施工环节中,安全意识、技术培训和规范操作尤为重要,确保脚手架施工过程中的安全和效率。
脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2012)2、《建筑施工安全检查标准》(JGJ59-11)3、建筑施工高处作业安全技术规范(JGJ80—91)4、密目式安全网(GB5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2层,地上32层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7度设防,设计使用年限为五十年。
三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用ф48×3.5;外挑工字钢采用I160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m处。
预埋材料采用直径为20mm(HPB235)的圆钢环。
同时在工字钢端头斜拉Φ14钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。
四、材料选用1、采用外径48mm厚3.5mm的A3钢管,其材料应符合GB10079-3的技术要求。
2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。
3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。
4、工字钢进场时必须有合格证及材质检验报告。
脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》 ( JGJ130-2012 )2、《建筑施工安全检查标准》 (JGJ59-11 )3、建筑施工高处作业安全技术规范( JGJ80 —91)4、密目式安全网( GB5725 —2009 )5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2 层,地上32 层,总建筑面积:31454.57m2 ,商业建筑面积:5813.62m2 ,地上住宅建筑面积:23043.51m2 ,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7 度设防,设计使用年限为五十年。
三、脚手架搭设类型1# 、2#、3#、5#、6# 、7# 楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用巾48 X 3.5 ;外挑工字钢采用1160,长度为3.5米,悬挑出楼面1.2m,间距为1.5m ;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m 处,另二道设置在离外墙面1.5m 处。
预埋材料采用直径为20mm (HPB235 )的圆钢环。
同时在工字钢端头斜拉①14钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算四、材料选用。
求要术技的GB10079-3合符应料材其,管钢A3的3.5mm厚48mm径外用米、1 .2、扣件采用KT-3J可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。
3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。
4、工字钢进场时必须有合格证及材质检验报告。
钢管、扣件及其零配件的规格必须统一,材质优良。
提前计算所需材料的数量,提前加工好型钢、吊环。
5、采用①48 X 3.5钢管和扣件、16号工字钢等构成的悬挑脚手架,立杆、纵向水平杆和横向水平杆是主要受力构件,剪刀撑和连墙杆是保证脚手架整体刚度和稳定性的杆件,并具有加强脚手架抵抗垂直及水平力作用。
其中连墙件承受风荷载,扣件是脚手架的连接件和传力件。
6、脚手架立杆采用对接扣件连接,相邻两立杆接头应错开不小于50cm,且不在同一步间距内。
纵向水平杆应采用对接扣件连接,上下相邻两根纵向水平杆接头错开不小于50cm,同一步两根纵向水平也应错开,并不在同一跨内。
五、搭设要求1、脚手架步距1.8m,纵向间距不大于1.5m。
2、内立杆距墙0.3m,横向水平杆伸出外立杆连接点外0.25m,离外墙面0.15m3、外架与主楼拉结全部采用刚性连墙件,以二步三跨布置,施工均匀荷载为3KN/m,限同时施工两层,脚手板每4层一道,每悬挑层铺设二道。
2靠近楼层结构梁处用长2000mm的钢管作为连墙件,一端用扣件固定于脚手架上立杆上,另一端与预埋在混凝土结构内的600mm长钢管相连。
预埋在混凝土内的钢管长度为350mm,伸出楼面250mm。
连墙件靠近主节点位置设置,偏离主节点的距离不大于300mm (见右图)。
在卸载层,连墙杆与小横向水平杆应为一整杆在临近框架柱处用钢管抱住框架柱固定外架。
连墙件应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定。
连墙件采用菱形布置,也可采用方形、矩形布置。
一字型、开口型脚手架两端必须设置连墙件,连墙件的垂直间距同建筑物层高连墙件的构造要求:连墙件中的连墙杆垫木宜呈水平设置,当不能水平设置时,与脚竖向短钢管架连接的一端应下斜连接,不应采用上斜水平短钢管接。
遇有窗洞口时可采用右图所示的方法连接。
脚手架纵向两端和转角处各设置一道、4直角扣件剪刀撑,并应由底至顶连续设置;中间各道o夹角,剪刀-6045O剪刀撑之间的净距不应大于15m。
剪刀撑的斜杆与水平方向成撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中个扣31m,并不少于心线至主节点的距离不大于150mm。
剪刀撑搭接长度不小于100mm。
件固定,端部扣件盖板的边缘距离不应小于、脚手架每排设置防护栏杆,搭接应当严密,不得留有间隙,踢脚板设置高度5 18cm为。
应按其主竹筋垂直于、采用竹笆脚手板作脚手板,每块质量不宜大于30kg6铅丝双根并联,绑纵向水平杆方向铺设,采用对接平铺。
脚手板必须用不小于18#点,交接处要平整且无探头板,不留空隙,脚手板应保证完好无4扎牢固,不小于损。
悬挑架底层满铺钢筋网片之后铺模板防止落物伤人。
所有作业层都要满铺脚手,其板长两端均应150mm板,离开墙面300mm。
作业层端部脚手板探头长度应取与支承杆可靠地固定。
、钢管杆件的连接必须使用扣件,严禁使用钢丝或其它器具代替。
立杆、纵向7水平杆的接头应错开,立杆搭接不可以在同一水平面上。
卅,建筑垃圾或不用的物料必须及时、施工荷载切勿堆放,并不超过3.0KN/8清除。
主杆一纵向水平杆一横向水平杆一剪刀撑一脚手板一栏杆-踢脚板-、搭设顺序:9围护。
搭设时,每个节点螺栓切要拧紧,并要仔细检查,并且下面应设安全网。
)钢筋环电焊固定,间HPB23516 (10、挑架底部悬挑工字钢与楼板上预埋①距随立杆间距,焊缝长度不小于60伽,焊缝高度》3伽。
预埋钢筋环锚固长度35d并安放在楼板筋下面,同楼板筋用扎丝绑牢。
六、检查与验收(1) 新钢管应有产品质量合格证、检验报告,钢管表面应平整、光滑、无裂纹、无深的压横痕。
(2) 旧钢管应进行锈蚀检查,钢管弯曲应符合规定。
(3) 新扣件应有产品生产许可证、质量合格证、检验报告,旧扣件使用前有裂纹、变形的严禁使用,滑丝的必须更换。
(4) 脚手架搭设班组由7人组成,搭设完毕后必须由技术人员、安全员、搭设班组、使用班组按照脚手架的检查验收标准进行检查验收,合格后方允许投入使用,在现场设置验收标示牌。
(5) 脚手架搭设允许误差见下表。
脚手架允许偏差项目允许偏差土垂直偏差50mm<10mm纵向水平杆相互高低差<-50mm双排脚手架水平横杆外伸长度偏差七、安全措施1、必须有完善的安全措施,按规定设置安全网、安全栏板。
安全网与安全网的连接处用扎丝连接,不得有缝隙,尤其是在外墙拐角处更应搭设严密,安全网套住的建筑材料应及时清除。
2、搭设脚手架必须有经培训且考试合格有上岗证的架子工搭设,凡患有高血压、心脏病者不得上脚手架。
3、上架人员必须扣好安全带,戴好安全帽,穿上防滑鞋,工具及零配件必须放在工具袋内,扎紧袖口、裤口。
严禁酒后作业。
4、上架人员不得在架上打闹,物体严禁从高处抛下。
5、靠近电源搭设脚手架,必须切断电源或将电缆迁移脚手架上。
如果要搭设临时线路必须用绝缘材料保护,有专业电工操作。
6、脚手架离附近的输电线路不得小于2.5m。
7、横跨人行道和出入口,应加模板和搭设双层护棚,以防落物伤人8、严禁在脚手架上堆放模板、木材等多余的建筑材料,以确保脚手架畅通及防止超载,吊运脚手架钢管等必须用专用保险钩,堆放应平稳,并严格控制脚手架上的施工荷载。
9、当天完工后应仔细检查四周情况,发现有隐患的部位应及时进行整改修复。
每班完成至一个程序或一个部位的结束,方可撤离岗位。
10、挑架搭设三步后,必须进行验收,验收合格后方能交付使用,平时定时加强检查,发现问题及时解决。
11、立杆的垂直偏差不大于架高的1/200,相邻两根立杆的接头应错开50cm,并力求不在同一步架子出现。
12、纵向水平杆在每一面脚手架范围的纵向水平高差,同一步架内两根纵向水平杆的接头应错开,不宜在同一跨间内出现,在垂直方向相邻的两根纵向水平杆的接头应错开,其水平距离不应小于50cm。
13、剪刀撑的搭设:将一根斜杆扣在立杆上,另一根斜杆扣在横向水平杆的伸出部位上,这样可以避免两根斜杆相交时把钢管弯曲。
14、用于连接纵向水平杆的扣件开口应朝向架子内侧,螺栓向上,避免开口朝上,防止雨水进入。
八、脚手架的拆除1、按下列顺序进行拆除:安全网----档笆----垫铺竹笆----防护栏杆----挡脚板----横杆----连墙杆----顶撑---- 立杆。
2、立杆、斜拉杆的接长拆除,应有两人以上相配合,不宜单独作业3、连墙杆、斜拉杆、登高设施的拆除应与脚手架整体的拆除同步进行,不允许先行拆除。
4、翻掀垫铺竹笆应注意站立方位,并应由外向内翻起竖立,防止外翻将竹笆上的建筑垃圾从高处掀倒。
5、悬空口的拆除,预先应进行加固或设落地支撑措施,方可进行拆除工作。
6、输送至地面的杆件应及时按类堆放整理整齐。
7、高层建筑脚手架的拆除,应配设良好的通讯装置。
拆除现场必须搭设警戒标志,警戒区内严禁非操作人员通行和地面施工人员施工。
高层脚手架拆除,应沿建筑物四周一步步进行,不允许两步同时拆除,或一前一后踏步拆除,不宜分立面拆除。
8、当天离岗时,应及时加固未拆除的部分,防止存留隐患造成复岗后的人为事故。
9、如遇强风、雨季等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。
10、所有高处作业人员都应按高处作业规格严格执行,遵守安全纪律及拆除工艺要求。
11、拆除物件,应由垂直输送机械安全的输送到地面,操作前应仔细检查各接点,攀桩、传动索具等是否可靠,杆件必须两点捆牢吊送。
附件:悬挑脚手架计算式一、横向水平杆的计算:横向水平杆按照简支梁进行强度和挠度计算,横向水平杆在纵向水平杆的上面。
按照横向水平杆上面的脚手板和活荷载作为均布荷载计算横向水平杆的最大弯矩和变形。
1、均布荷载值计算横向水平杆的自重标准值P1=0.038kN/m脚手板的荷载标准值P2=0.350 X 1.700/仁0.595kN/m活荷载标准值Q=3.000 X 1.700/仁5.100kN/m荷载的计算值q=1.2 X 0.038+1.2 X 0.595+1.4 X 5.100=7.9kN/mQ横向水平杆计算简图2、抗弯强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩:计算公式如下l2/8=0.988kN.mX M=7.9 厂f=205 N/mm2X 106/5080.0=194.5N/mm2 < =0.988横向水平杆的计算强度小于钢材的抗弯强度设计值,满足要求。
3、挠度计算最大挠度考虑为简支梁均布荷载作用下的挠度计算公式如下:伽廉荷载标准值q=0.038+0.595+5.100=5.733kN/m简支梁均布荷载作用下的最大挠度V=5.0 X 5.733 X 1000.04/(384 X 2.06 X 105 X 121900.0)=2.973mm横向水平杆的最大挠度小于1000.0/150与10mm,满足要求!二、纵向水平杆的计算:纵向水平杆按照三跨连续梁进行强度和挠度计算,但没有横向水平杆直接作用在纵向水平杆的上面,无需计算。
