4)、计划工期:120日历天。
5)、招标X围:详见工程量清单及施工图纸。
6)、标段划分:施工五个标段,四标段为:阿坝县拿昌玛村A标段牧道建设项目。
1.2、主要技术指标
该工程属四级路
路基宽度:4.5m
最大纵坡:4.64%
路面宽度:4米
竖曲线最小半径凸型:2700m
竖曲线最小半径凹形:2200m
1.3、路面结构形式
附表二:拟配备本标段的试验和检测仪器设备表
附表三:劳动力计划表
附表四:计划开、竣工日期和施工进度网络图
附表五:施工总平面图
附表六:临时用地表
工程概况
1、概述
1.1、工程概况
1)、工程名称:阿坝县格尔登玛村等五个牧道建设项目
2)、建设地点:阿坝县境内。
3)、工程规模:阿坝县拿昌玛村A标段牧道建设项目路线全长35.148公里。
(2)、路面面层施工队,配备设备有:挖掘机、装载机、自卸汽车、胶轮压路机、双振动钢轮压路机、洒水车等设备。
(3)、路基及路面基层施工队,配备设备有:挖掘机、推土机、平地机、装载机、洒水车、振动压路机、自卸汽车等设备。
(4)、涵洞施工队配备设备有:混凝土搅拌机、强制式混凝土搅拌机、挖掘机、自卸汽车、冲击夯、发电机、吊车等设备。
3)、盖板涵
测量放样→开挖基坑→浇筑基础混凝土→支立模板→绑扎钢筋→浇筑涵身砼→拆模养生→安装盖板(灌缝、铺装层)→沉降缝处理、防腐处理→涵洞两侧回填。
4)、圆管涵
测量放样→开挖基坑→浇筑基础混凝土→下涵节→支立模板→浇筑涵身砼→拆模养生→回填。
5)、砂砾石面层
测量放样→报批开工报告→上料铺筑→整平→洒水碾压→养护→试验自检各项技术指标→报工程师验收进行下一道工序。
2.2、 编制X围
根据阿坝县格尔登玛村等五个牧道建设项目X围内的施工准备和工程量清单中明确的全部工程量,完成本项工程所需的临时工程,到本合同段达到交通部颁发的现行验收标准及招标文件的技术规X要求,并办理交接验收为止的全过程。
第一章、总体施工组织布置及规划
1.施工总体进度计划布置
计划施工期为:2015年8月1日-2015年11月30日。
工程概况:

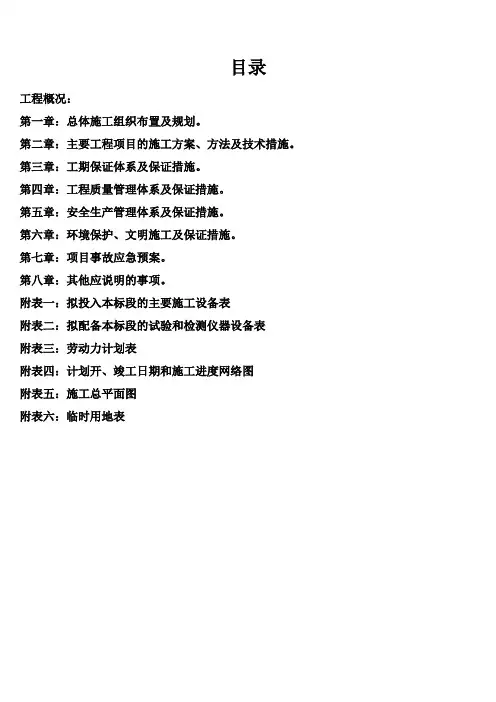

第一章:总体施工组织布置及规划。
第二章:主要工程项目的施工方案、方法及技术措施。
第三章:工期保证体系及保证措施。
第四章:工程质量管理体系及保证措施。
第五章:安全生产管理体系及保证措施。
第六章:环境保护、文明施工及保证措施。
第七章:项目事故应急预案。
第八章:其他应说明的事项。
附表一:拟投入本标段的主要施工设备表
6)、安全标志
标志:标志定位放线→开挖(清基)→基础支模→固定预埋件、浇筑混凝土→清理构件表面→安装标志牌→检查验收。
4.施工组织机构
我公司将针对本项目工程的特点迅速成立精干、健全的项目经理部,项目经理部设三部两室。工程技术部负责工程的技术指导、测量放样、对外协调等,质安部负责工程质量、安全生产等,试验室负责工地试验检测,经管部负责工程的财务管理、合同管理、成本控制、验工计价等,调度室负责后勤保障、工程物资管理、设备调度等。
5.4、设备、人员、材料运到施工现场时间、方法
(1)本合同所同段所需施工机械及试验检测仪器将主要从公司总部调集,具体型号和规格见附表,人员从公司内部各项目抽调。
(2)施工设备分批进场:
5.2、人员准备
本工程计划高峰时进入人员102人,其中管理及技术人员12人,劳动力90人。路基、路面、涵洞等作业内容配置相关的技工和普工人员。
我单位长期征战在路桥行业,已建立有劳务公司,完全可以满足本工程施工的需要。在接到中标通知书后,项目部将尽快组建配备各种需用人员,主要管理人员和部分工程技术人员、先遣人员等先期进入施工现场,做好开工前的各项准备工作,其他人员按施工组织设计安排和施工周期分批分期抵达现场,我们将根据施工组织设计进度及时调整各类人员,保证本工程顺利施工。各专业工种的人员挑选素质高、技术优、服从组织安排、且参加过类似工程施工的专业队作为本工程的劳务施工队伍。人员计划见附表。
项目部下设路基施工队,基层、面层施工队、桥涵施工队、标志施工队等。
项目管理机构框图详见附表《项目管理机构》。
5. 设备、人员投入数量和设备、人员、材料进场时间、方法
5.1、设备准备
(1)、本工程以机械化作业施工为主,所需各种机械设备及各种运输车辆均在我公司维修保养完毕,拟投入的主要机械设备,将严格按照有关文件的要求配备齐全,各类设备将依照工程施工进度要求调遣入场。
2.分项工程工期安排:
施工进度计划详见附表1《施工总体计划表》
3.分项工程的施工顺序
1)、土方开挖
施工放样→挖掘机挖装土方→自卸汽车运土方→人工整形边坡夯实原基土→整形→洒水、振动压路机碾压成型。
2)、路基填方
开工前进行恢复定线→报监理工程师审批→清除草皮、树根和表土→洒水碾压原基土→分层填土摊铺测定含水量→晾晒或其他处理→再测定含水量→碾压成型。
5.3、设备、人员动员周期
设备及人员的动员周期表
设备
动员周期(天)
人员
动员周期(天)
实验设备
6
管理人员
4
土石方设备
6
工程技术人员
4
混凝土施工设备
6
机械操作人员
5
路面施工设备
6
机械维修人员
5
测量设备
4
模板技工
5
运输设备
5
钢筋技工
5
动力设备
4
电工
4
办公设备
4
普工
4
本公司一旦中标,将抽调经验丰富的施工管理人员,组织素质较高的专业施工队伍,配备足够的施工机械设备,设备及人员的动员周期见上表。确保按计划展开施工。
(5)、标志施工队配备设备有:运输车等。
根据施工进度要求,我公司及时调配有关机械设备,使各种类型机械设备完好、准时到达施工场地,为工程创造良好的施工条件。具体型号和技术参数见投标书附表《投入本合同工程的主要施工机械表》;配备的仪器设备必须满足工程测量和现场检侧的需要,具体规格型号见投标书附表《配备本合同工程主要的材料试验、测量、质检仪器设备表》。
路面结构类型:天然砂砾石路面
2、编制依据及编制X围
2.1、 编制依据
1)、《阿坝县格尔登玛村等五个牧道建设项目招标文件》。
2)、根据阿坝县格尔登玛村等五个牧道建设项目设计图纸和相关资料。
3)、现场踏察所得资料。
4)、交通部颁发的现行规程、规X、标准、施工定额、概预算编制办法。
5)、我单位承建类似工程的施工经验。
