预算部职责与工作内容具体明细和工作流程
- 格式:doc
- 大小:43.00 KB
- 文档页数:13
预算部职责与工作内容具体明细和工作流程一、工程合同管理程序(一)目的依法签订和管理《建设工程施工合同》、《工程分包合同》、《材料设备供货合同》、《勘察设计合同》、《监理合同》等,保护企业的合法权益、社会信誉,争取最好的经济效益和社会效益。
(二)职责与权限常务副总和总经理:组织重大工程合同的谈判,最终决定工程合同的签订;工程副总和总工程师:参与各项工程合同的谈判和会签,主要审核涉及工程方面的条款内容,并对此负责;参与各项工程合同的谈判和会签,主要审核涉及工程技术方面的条款内容,并对此负责;参与各项工程合同的谈判和会签,主要审核涉及经济条款方面的内容,并对此负责;开发部:(工程技术部和预算部参与)拟订勘察、设计合同及其它设计合同的条款内容并对此负责;组织协调合同的洽谈、评审和签订;组织会签。
材料设备部(预算部参与)拟定甲供材料、设备合同的条款内容并对此负责;组织协调合同的洽谈、评审和签订;组织会签。
预算部(工程技术部参与)拟订监理、工程类总包、分包合同的条款内容并对此负责;组织协调合同的洽谈、评审和签订;组织会签。
(三)工作程序合同的签订①所有工程合同的签订,能采用标准合同文本的,应采用标准文本及时办理;②拟订的合同文本须经过律师的审核;③合同文本需提交招标领导小组审核;组织会签;总经理签字、盖章。
合同变更①合同签订后所有工程范围内涉及到合同双方责权利关系的变化均视为合同变更;②合同履行过程中发生变更,由合同的经办部门填写合同变更申请表,由相关人员签字确认,重大变更报请总经理批准后生效。
(四)工程合同的管理合同作为公司对外经济活动的重要法律依据,有关人员应保守秘密,合同文本借阅后应及时归档;合同一式最少四份(双方各执两份),一份存财务部,一份合同预算部,经办部门留复印件。
二、工程招标管理工作程序(一)目的为了适应建筑市场的发展需要,确保工程质量、进度,控制建设项目总投资,公司所有工程的勘察设计、监理、建安承包单位,以及甲供材料、设备的分包单位均应通过招投标的方式,本着公平、公正、公开的原则确定。
合同预算部岗位职责合同预算部岗位职责篇一:合同预算部岗位职责合同预算部工作职责1、负责组织工程及设备、材料招标过程中的各项工作;2、负责招标合同的洽谈、起草、修改、签订工作;3、负责施工过程中工程进度报表的审核和现场签证的审核;4、参与工程技术方案的调研、图纸会审、技术交底;5、根据工程进度计划、设备计划负责编制资金使用计划;6、负责施工图预算的审核,根据工程实际情况适时进行修改,并实施过程成本控制;7、负责工程竣工结算的编制、委托及配合工程竣工结算审计工作;8、负责本部门相关文件、资料的整理、归档工作。
造价工程师岗位职责1、熟悉施工图纸、有关规范、标准图、验评标准、预算定额、取费文件等;2、参与工程技术方案调研、图纸会审、技术交底,提出施工图存在的问题;3、负责编制(或审核)施工图预算;4、负责工程施工过程中的结算工作,审核由监理公司(或乙方)提交的工程进度报表并签署意见;5、负责工程变更、现场签证的审核工作并签署意见;6、负责完成工程施工过程中的经济指标工作;7、负责工程竣工结算工作;8、负责相关文件、资料的整理、归档工作;9、完成部门经理安排的其他工作。
合同预算部经理岗位职责1、统筹全面地安排本部门的一切事务,全面管理部门内部工作及外部协调工作;2、负责组织工程及设备材料招标过程中的各项工作(报名登记、资质审核、组织联系考察、招标文件的起草、开标的准备工作等);3、负责合同的洽谈、起草、修改、签订工作;4、参与工程技术方案的调研、图纸会审、技术交底;5、负责施工图预算的审核工作;6、负责委托并协调工程竣工结算工作;7、负责工程变更、现场签证的审核工作;8、负责编制资金使用计划、资金统计报表,并实施施工过程中的成本控制;9、负责编制工作计划;10、负责相关文件、资料的整理、归档工作;11、根据部门员工的综合素质及业务能力,对不称职员工有提出更换的建议权;12、完成公司领导安排的其他工作。
篇二:合约预算部部门职责部门职责及人员配备一、部门工作目标1、实现项目投资管理的事前测算、事中监督检查、事后分析评估体系,降低项目投资风险。

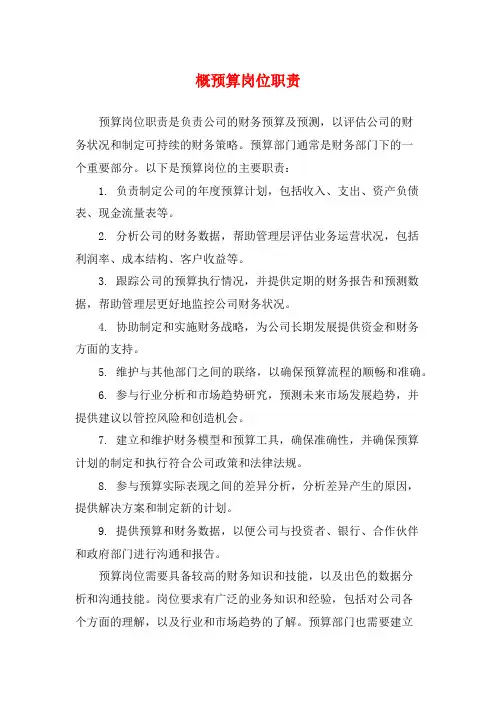

概预算岗位职责
预算岗位职责是负责公司的财务预算及预测,以评估公司的财
务状况和制定可持续的财务策略。
预算部门通常是财务部门下的一
个重要部分。
以下是预算岗位的主要职责:
1. 负责制定公司的年度预算计划,包括收入、支出、资产负债表、现金流量表等。
2. 分析公司的财务数据,帮助管理层评估业务运营状况,包括
利润率、成本结构、客户收益等。
3. 跟踪公司的预算执行情况,并提供定期的财务报告和预测数据,帮助管理层更好地监控公司财务状况。
4. 协助制定和实施财务战略,为公司长期发展提供资金和财务
方面的支持。
5. 维护与其他部门之间的联络,以确保预算流程的顺畅和准确。
6. 参与行业分析和市场趋势研究,预测未来市场发展趋势,并
提供建议以管控风险和创造机会。
7. 建立和维护财务模型和预算工具,确保准确性,并确保预算
计划的制定和执行符合公司政策和法律法规。
8. 参与预算实际表现之间的差异分析,分析差异产生的原因,
提供解决方案和制定新的计划。
9. 提供预算和财务数据,以便公司与投资者、银行、合作伙伴
和政府部门进行沟通和报告。
预算岗位需要具备较高的财务知识和技能,以及出色的数据分
析和沟通技能。
岗位要求有广泛的业务知识和经验,包括对公司各
个方面的理解,以及行业和市场趋势的了解。
预算部门也需要建立
起有效的内部控制和审计程序,以确保预算计划的制定和执行符合公司政策和法律法规,同时维护公司的财务健康状况。
合同预算部管理制度第一条目的为了加强合同预算部的管理,规范合同预算部的各项工作,确保合同预算部的正常运行,根据《中华人民共和国合同法》、《中华人民共和国预算法》等相关法律法规,制定本制度。
第二条职责合同预算部的职责主要包括:1. 负责合同的签订、履行、变更、解除等工作;2. 负责预算的编制、执行、调整等工作;3. 负责合同预算部的日常管理工作。
第三条工作流程合同预算部的工作流程如下:1. 合同签订:合同预算部负责审核合同内容,确保合同符合法律法规和公司政策,经批准后,与对方签订合同;2. 预算编制:合同预算部根据公司的业务计划和经营目标,编制年度预算,报经批准后执行;3. 预算执行:合同预算部负责监督预算的执行情况,对预算执行过程中出现的问题及时进行调整和处理;4. 合同履行:合同预算部负责监督合同的履行情况,对合同履行过程中出现的问题及时进行处理;5. 合同变更:合同预算部负责审核合同变更申请,经批准后,与对方签订变更协议;6. 合同解除:合同预算部负责审核合同解除申请,经批准后,与对方签订解除协议。
第四条人员管理合同预算部的人员管理如下:1. 合同预算部设部长一名,副部长一名,工作人员若干;2. 合同预算部的工作人员应当具备相关的专业知识和技能,熟悉合同法和预算法等相关法律法规;3. 合同预算部的工作人员应当遵守公司的各项规章制度,保守公司的商业秘密;4. 合同预算部的工作人员应当接受公司的培训和考核,提高工作能力和业务水平。
第五条文件管理合同预算部的文件管理如下:1. 合同预算部的文件应当进行分类、编号、归档,便于查阅和管理;2. 合同预算部的文件应当进行保密处理,防止泄露公司的商业秘密;3. 合同预算部的文件应当进行备份,防止丢失和损坏;4. 合同预算部的文件应当进行定期清理,及时销毁过期的文件。
第六条附件本制度的附件包括:1. 合同预算部工作流程图;2. 合同预算部人员岗位职责说明书;3. 合同预算部文件管理规定。
预算部工作流程签定施工合同前1、设计师将经由审图员或部门经理签字审核后的施工图纸、能够完美展示现场原始结构的不少于十五张图片及量房表提交到预算部(ERP信息由客服提交至预算部,施工图纸由设计部经理/审图员上传至ERP);2、部门经理/文员根据预算部派单原则在ERP中指派预算员;3、预算员接到图纸后,应仔细核对ERP上传图纸是与审核盖章的图纸一致、量房表上信息是否完善、房屋原始照片是否上传等;预算员在公司规定的时间内出具预算(预算时间:建筑面积150㎡以内的户型24小时内出具精算;建筑面积150—200㎡之间的户型36小时内出具精算;建筑面积在200—300㎡之间的户型48小时内出具精算;建筑面积在300㎡以上的户型72小时内出具精算);4、预算出来后,必须先自检:整套预算中是否有错漏项、备注工艺说明处是否有空白处、填好下拨价查看利润率是否在正常范围值内等;5、预算自检完后,由预算员第一时间通过微信告知客服、设计师预算价格,如价格与客户预计价差太大,由设计师调整设计方案至客户预计价位;6、预算完成当天,参加由客服组织的转单前客情分析会,对客户情况有一定了解,以保证顺利转单;7、客户上门,预算员应主动积极参与前期转施工单的预算解释工作,包含:自我介绍、预算解释(计价面积、工程项目、套餐内外增减项、赠送项目、总金额等)、编制说明及注意事项、中期验收核对、尾期结算等,打消客户疑虑;8、客户对施工图纸及预算表确认无误后,签完字,预算员将预算表每一页签字盖章,交由客服。
签定施工合同后1、与客户的施工合同签定完毕后,客服将施工合同底页上传至ERP,预算员根据合同底上的优惠项目,将优惠项目及金额填至ERP‘合同优惠赠送明细’内(除了现金优惠外,如有额外物品的优惠,如电器等,需增加相应的成本价),更新好利润分析,并锁定ERP预算;2、预算员应在24小时内将预算锁定并将下拨打印好交给客服,将形象工程打印好交给部门文员(下拨文件包含:《项目经理制安工程下拨表》三份、不含价格的《工地用表》一份;《形象工程表》一份,各店情况不同,根据实际要求打印);3、部门文员将预算员当天上交的形象工程在下班前,交到售后部文员处。

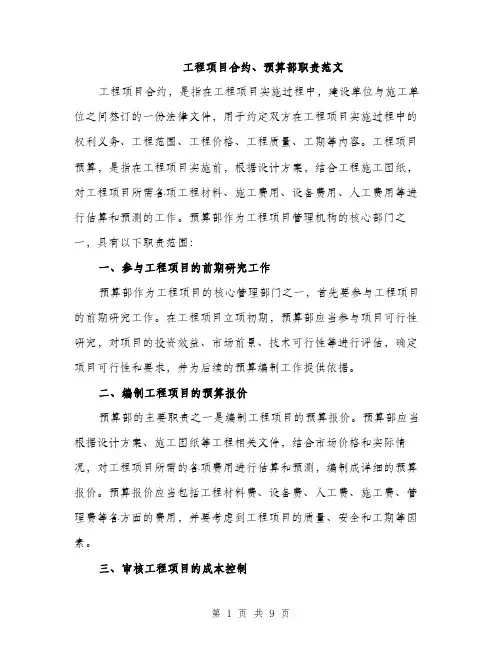

工程项目合约、预算部职责范文工程项目合约,是指在工程项目实施过程中,建设单位与施工单位之间签订的一份法律文件,用于约定双方在工程项目实施过程中的权利义务、工程范围、工程价格、工程质量、工期等内容。
工程项目预算,是指在工程项目实施前,根据设计方案,结合工程施工图纸,对工程项目所需各项工程材料、施工费用、设备费用、人工费用等进行估算和预测的工作。
预算部作为工程项目管理机构的核心部门之一,具有以下职责范围:一、参与工程项目的前期研究工作预算部作为工程项目的核心管理部门之一,首先要参与工程项目的前期研究工作。
在工程项目立项初期,预算部应当参与项目可行性研究,对项目的投资效益、市场前景、技术可行性等进行评估,确定项目可行性和要求,并为后续的预算编制工作提供依据。
二、编制工程项目的预算报价预算部的主要职责之一是编制工程项目的预算报价。
预算部应当根据设计方案、施工图纸等工程相关文件,结合市场价格和实际情况,对工程项目所需的各项费用进行估算和预测,编制成详细的预算报价。
预算报价应当包括工程材料费、设备费、人工费、施工费、管理费等各方面的费用,并要考虑到工程项目的质量、安全和工期等因素。
三、审核工程项目的成本控制预算部还负责审核工程项目的成本控制。
预算部应当根据工程项目合同的约定,对施工单位提供的材料、设备、工艺和人工等的成本进行审核,确保成本控制在合理的范围之内。
同时,预算部还要监督施工单位按照预算报价和合同约定管理和使用工程项目的各项资源,避免因资源的不合理使用导致工程项目成本的增加。
四、监督工程项目的进度管理预算部在工程项目实施过程中还要负责监督工程项目的进度管理。
预算部应当与项目管理部门、施工单位等相关部门进行沟通和协调,及时掌握工程项目的施工进展情况,监督工程项目的进度计划的制定和执行情况。
同时,预算部还要对工程项目的工期进行评估和分析,确保工程项目按照合同约定按时交付。
五、负责工程项目的质量管理预算部还负责工程项目的质量管理。
预算管理部门职责范本
1、审批总公司各部门预算申请,保证各项预算申请合规、合理;
2、组织、协调总公司各部门年度费用及项目预算编制,保证预算编制工作顺利完成;
3、审核并执行总公司各部门预算的日常调整,组织总公司年中调整工作,在公司规定的管理原则范围内,确保预算得到及时修正;
4、编制总公司各部门费用及项目预算执行情况分析报告以及费用预测,提供数据支持和决策参考;
5、制定和完善总公司预算管理的相关制度、作业流程,并推动实施,确保总公司预算的有效管控;
6、指导总公司各部门预算员完成部门预算管理工作,解答部门预算员的相关疑问,保证各部门预算管理基础工作规范、有序的进行。
预算管理部门职责范本(二)
1、制定全面的预算管理计划;
2、发现分析预算控制中的问题,并提出改进意见;
3、比较项目实际成本与预算,并对产生的重要差异做财务分析报告;
4、为及时反映企业运营动态,发现经营中存在的问题并预警,负责定期完成分析评价报告;
5、为使预算管理工作在规范的制度保障下进行,负责拟定并完善区域全面预算管理的相关工作制度;
6、为有效预测并督促公司各职能部门及各经营单位追求高业绩目标,负责对公司各职能部门及各经营单位进行预算的审核及批复工作。
预算管理部门职责范本(三)
1、协助统筹和编制集团预算,并参与具体项目的预算建立、跟踪及审核工作;
2、管控预算执行情况和目标完成情况,及时发现并预防业务风险,对相关单位进行预警;
3、支持日常工作,为公司其他部门的分析与决策提供数据支持;
4、协助制定预算标准并定期复核更新,优化和完善现有预算分析框架;
5、发掘预算流程和系统的风险点,持续推进系统优化与构建。

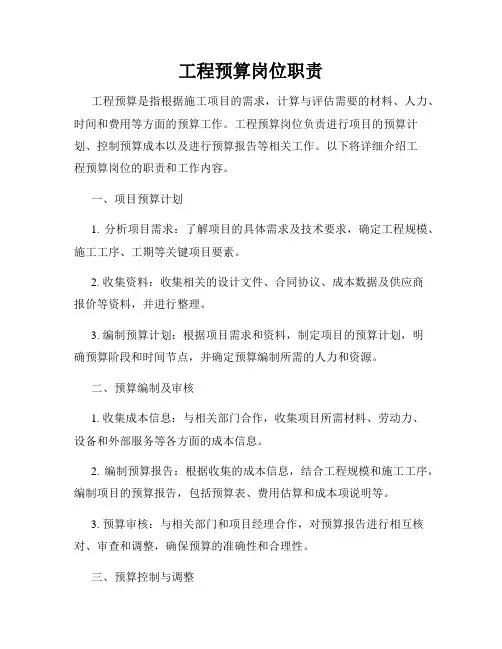

工程预算岗位职责工程预算是指根据施工项目的需求,计算与评估需要的材料、人力、时间和费用等方面的预算工作。
工程预算岗位负责进行项目的预算计划、控制预算成本以及进行预算报告等相关工作。
以下将详细介绍工程预算岗位的职责和工作内容。
一、项目预算计划1. 分析项目需求:了解项目的具体需求及技术要求,确定工程规模、施工工序、工期等关键项目要素。
2. 收集资料:收集相关的设计文件、合同协议、成本数据及供应商报价等资料,并进行整理。
3. 编制预算计划:根据项目需求和资料,制定项目的预算计划,明确预算阶段和时间节点,并确定预算编制所需的人力和资源。
二、预算编制及审核1. 收集成本信息:与相关部门合作,收集项目所需材料、劳动力、设备和外部服务等各方面的成本信息。
2. 编制预算报告:根据收集的成本信息,结合工程规模和施工工序,编制项目的预算报告,包括预算表、费用估算和成本项说明等。
3. 预算审核:与相关部门和项目经理合作,对预算报告进行相互核对、审查和调整,确保预算的准确性和合理性。
三、预算控制与调整1. 预算监控:监督和跟踪项目进展,记录实际成本与预算之间的差异,并及时分析原因。
2. 资金管理:与财务部门合作,对项目预算进行资金管理,确保预算资金的有效利用与控制。
3. 调整预算:根据项目变更情况,及时进行预算调整,协调并与相关部门沟通,确保项目预算的适应性和灵活性。
四、预算报告与沟通1. 编制预算报告:定期编制项目的预算报告,包括预算执行情况、成本分析和预算偏差等内容。
2. 沟通协调:与项目经理、采购部门和财务部门等进行沟通,就预算的相关问题进行协调与解释。
3. 风险评估:对项目预算风险进行评估,提出预防和应对措施,并及时向相关部门报告。
五、档案管理1. 建立预算档案:按照公司规定,建立和维护项目预算相关的档案和资料,确保档案的完整性和准确性。
2. 档案归档和管理:负责项目预算档案的归档和管理,包括备份、整理和存储等工作,便于查阅和调取。

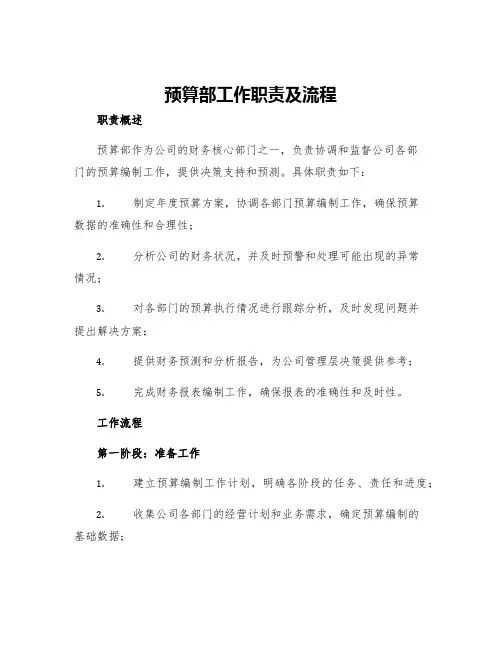

预算部工作职责及流程职责概述预算部作为公司的财务核心部门之一,负责协调和监督公司各部门的预算编制工作,提供决策支持和预测。
具体职责如下:1.制定年度预算方案,协调各部门预算编制工作,确保预算数据的准确性和合理性;2.分析公司的财务状况,并及时预警和处理可能出现的异常情况;3.对各部门的预算执行情况进行跟踪分析,及时发现问题并提出解决方案;4.提供财务预测和分析报告,为公司管理层决策提供参考;5.完成财务报表编制工作,确保报表的准确性和及时性。
工作流程第一阶段:准备工作1.建立预算编制工作计划,明确各阶段的任务、责任和进度;2.收集公司各部门的经营计划和业务需求,确定预算编制的基础数据;3.审核基础数据的准确性和可靠性,核对各项指标及其数据来源。
第二阶段:编制预算计划1.制定预算编制准则和流程,确保预算的科学性和合理性,形成预算编制的规范;2.协调各部门的预算编制工作,明确责任和考核方式;3.审核各部门预算数据的合理性、可达性和风险性,根据各部门的情况进行调整和协商;4.制定预算编制的时间表和计划,确保预算编制工作的准时完成。
第三阶段:审批预算1.经过全面审核和调整后,将预算计划提交给公司管理层审批,包括总经理、财务总监等高级管理人员;2.由审批人员审查和修改预算计划,根据公司实际情况进行调整和优化;3.最终审核通过的预算计划将成为公司预算执行的指导方针。
第四阶段:执行预算1.将公司年度预算计划分解成月度、季度和半年度预算计划,下发给各部门;2.各部门负责人按照预算计划执行各项预算指标,并定期向预算部门提交预算执行情况报告;3.预算部门对各部门预算执行情况进行跟踪分析,并及时发现问题,提出解决方案;4.随着业务的发展和市场环境的变化,需要对预算计划进行动态调整;5.对预算计划的实际执行情况进行分析和总结,及时调整和优化预算计划,形成反馈意见并制定改进措施。
第五阶段:总结和评估1.每年结束后,对预算编制和执行工作进行总结和评估,不断优化和提高预算编制和执行质量;2.汇总分析公司财务报表和各部门的预算执行情况,发现问题并提出改进措施;3.向公司管理层提供财务预测和分析报告,为决策提供数据支持。

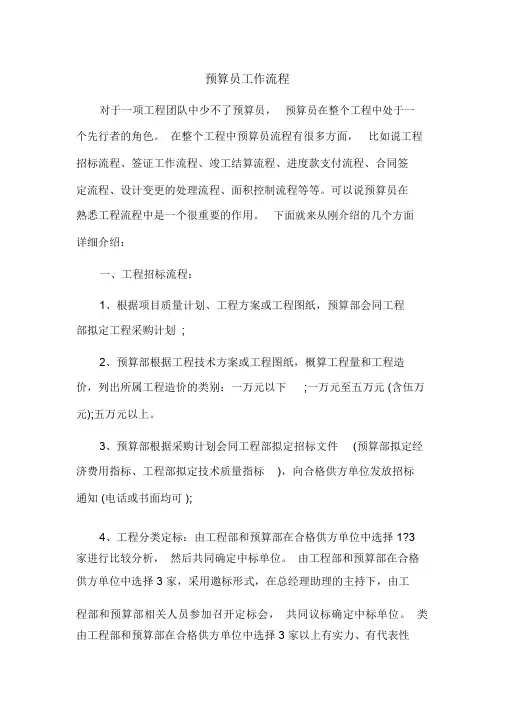

预算员工作流程对于一项工程团队中少不了预算员,预算员在整个工程中处于一个先行者的角色。
在整个工程中预算员流程有很多方面,比如说工程招标流程、签证工作流程、竣工结算流程、进度款支付流程、合同签定流程、设计变更的处理流程、面积控制流程等等。
可以说预算员在熟悉工程流程中是一个很重要的作用。
下面就来从刚介绍的几个方面详细介绍:一、工程招标流程:1、根据项目质量计划、工程方案或工程图纸,预算部会同工程部拟定工程采购计划;2、预算部根据工程技术方案或工程图纸,概算工程量和工程造价,列出所属工程造价的类别:一万元以下;一万元至五万元(含伍万元);五万元以上。
3、预算部根据采购计划会同工程部拟定招标文件(预算部拟定经济费用指标、工程部拟定技术质量指标),向合格供方单位发放招标通知(电话或书面均可);4、工程分类定标:由工程部和预算部在合格供方单位中选择1?3 家进行比较分析,然后共同确定中标单位。
由工程部和预算部在合格供方单位中选择3 家,采用邀标形式,在总经理助理的主持下,由工程部和预算部相关人员参加召开定标会,共同议标确定中标单位。
类由工程部和预算部在合格供方单位中选择3 家以上有实力、有代表性的单位,在投标资料完整的情况下,由总经理主持、总经理助理和工部、预算部经办人员以及部门主管共同参加的定标会,通过会议选择单位。
如属于特殊情况未进行招标或招标单位数量不足的应进行说明。
所有涉及方案及图纸的招标经办人员应进行经济指标分析,从而确定标底。
给定标会议提供经济参考指标。
向投标单位反馈信息:及时通知中标单位,并通知该单位到工程部衔接工程施工或供货要求,并及时签定采购合同。
及时通知未中标单位,向其说明未中标原由,增强我公司招标的公平性。
二、签证工作流程:1、签证工程量由预算部、工程部及施工单位经办人员在现场实际测量数据计算工程量,由工程部经办人如实填写签证单,并对签证原因进行详细描述。
否则,签证单无效。
2、预算部经办人员根据双方合同约定计费方式计算签证费用(包含所有费用)。
预算管理工作职责具体
1、根据集团要求,及时有效下达预算通知和要求,并组织和协调相关部门进行预算编制;
2、指导和审核公司年度、半年度调整、月度及滚动财务预算的编制和调整;
3、处理各责任主体或成本中心预算分解目标方面的诉求,平衡各责任主体或成本中心的利益;
4、深入分析业务,掌握业务发生规律,参与策划和制定费用、成本等管控方法;
5、通过经营预算执行分析找出预算执行和经营管理中存在的问题,组织相关部门或单位进行分析、讨论和有效解决。
预算管理工作职责具体(二)
1、参与投资项目全过程,组织开展财务尽调,进行财务风险揭示,筛选过滤风险级别,提出解决方案。
2、审核、修改配套交易文件。
对涉及财务相关事项、逻辑及表述出具意见。
3、参与公司预算体系搭建工作。
4、参与项目运营管理工作。
5、熟悉税务政策法规,针对平台公司、项目情况进行合理筹划,提出解决方案。
6、参与制度建设、指引的编写、经验总结案例分享。
7、其他财务管理的理相关工作。
预算部工作职责及流程作为公司财务部门的核心职能之一,预算部门负责制定和管理公司的财务预算,拥有着重要的职责与权力。
本文将对预算部门的工作职责及流程做一详细的介绍,以帮助大家更好地了解预算部门的工作内容及重要性。
工作职责1. 制定年度预算预算部门的首要职责,是制定公司的年度预算,以确保公司的财务计划得以良好地执行。
在制定年度预算时,预算部门需要考虑公司的各项业务活动以及市场情况等因素,为公司做出最准确、最合理的财务预测。
2. 定期汇报预算执行情况为了及时发现和解决财务问题,预算部门需要定期向高层管理层汇报财务预算的执行情况,以确保公司的财务计划的顺利进行。
同时,预算部门也需要与其他部门保持密切联系,及时掌握公司各项业务情况,并根据情况变动及时调整预算。
3. 管理公司预算预算部门负责管理公司的各项预算,包括收支预算、成本预算、资本预算等。
在进行预算管理时,预算部门需要严格把控各项预算,防范各类财务风险,并确保公司资金的安全与有效利用。
4. 提供财务咨询作为公司财务部门的核心职能之一,预算部门也需要为公司提供全面的财务咨询服务,以帮助其他部门更好地理解公司的财务情况,并作出正确的经营决策。
工作流程1. 确定年度预算目标每年初,预算部门将与公司管理层沟通讨论公司下一年度的经营目标,并据此设定年度预算的目标和范围。
2. 收集信息并分析为了制定准确合理的预算方案,预算部门需要收集公司各项业务数据、市场数据以及财务数据等,并进行分析和研究,以确保预算方案的合理性和准确性。
3. 制定预算方案预算部门依据收集到的各项数据,制定了公司的年度财务预算方案,包括收支预算、成本预算、资本预算等,每项预算都要经过仔细的审核和确认。
4. 审批预算方案预算方案制定完成后,预算部门需要将其提交给高层管理层审批,以确保预算方案符合公司经营战略与目标,并经过公司领导层审批通过后才能生效。
5. 实施预算方案预算部门需要确保制定的预算方案能够在公司各个部门落地并得到执行。
工程预算咨询部门职责清单背景工程预算咨询部门是负责为工程项目提供预算咨询服务的部门。
他们的职责是确保工程项目的预算合理、准确,并提供专业的建议和指导。
以下是工程预算咨询部门的职责清单:职责清单1. 分析项目需求:通过与项目相关方沟通,了解项目的需求和要求,包括项目的规模、时间限制、质量标准等方面。
2. 收集项目信息:收集与项目预算相关的所有信息,包括设计图纸、合同文件、成本数据等。
确保所收集的信息准确完整。
3. 进行预算编制:根据项目需求和收集的信息,进行预算编制工作。
预算编制包括确定项目的成本构成、估算各项成本,并进行预算汇总。
4. 评估成本风险:对项目的成本风险进行评估,包括可能出现的成本变动、物价波动等因素,提供相关建议和应对措施。
5. 提供预算报告:根据预算编制结果,提供详细的预算报告,包括预算总额、各项成本的详细说明和解释。
报告应清晰、准确地呈现项目的预算情况。
6. 提供预算建议:根据项目需求和预算情况,提供专业的预算建议,包括节约成本的方法、优化项目预算的方案等。
7. 监控预算执行:在项目实施过程中,监控项目的预算执行情况,与项目相关方进行沟通和协调,确保项目的预算得到有效控制和执行。
8. 参与变更管理:在项目变更发生时,参与变更管理工作,评估变更对预算的影响,提供相关建议和预算调整方案。
9. 提供项目决策支持:为项目决策提供预算方面的专业支持和建议,帮助项目相关方做出明智的决策,确保项目的财务可行性。
10. 保持专业知识更新:不断和掌握工程预算领域的最新知识和技术,保持专业能力的提升和更新。
11. 协助其他部门:与其他部门进行协作和沟通,提供预算方面的支持和协助,确保项目各方的合作顺畅进行。
结论工程预算咨询部门的职责清单包括分析项目需求、收集项目信息、进行预算编制、评估成本风险、提供预算报告、提供预算建议、监控预算执行、参与变更管理、提供项目决策支持、保持专业知识更新和协助其他部门。
预算部部门职责范围
预算部门的职责范围通常包括以下几个方面:
1. 编制预算计划:预算部门负责制定组织的年度预算计划。
这包括与各部门合作,收集和整理财务数据,确定预算目标和指标,并分配预算资源。
2. 预算执行监控:预算部门负责监控预算的执行情况,确保各部门按照预算计划进行支出。
预算部门会定期与各部门进行沟通,了解他们的预算执行情况,并提供必要的指导和协助。
3. 预算调整和控制:如果出现预算执行情况与计划不符的情况,预算部门需要及时调整预算计划,以保持预算的合理性和可持续性。
预算部门还需要制定和执行预算控制措施,确保预算的有效使用和控制。
4. 预算报告和分析:预算部门负责编制和提交预算报告,向管理层和其他利益相关方汇报预算执行情况和预算结果。
预算部门还需要对预算数据进行分析,评估预算执行的效果,并提出相关建议和改进措施。
5. 财务规划和分析:预算部门通常也负责进行财务规划和分析工作。
他们需要对组织的财务状况进行评估和预测,为管理层提供有关财务决策的建议和分析。
总的来说,预算部门的职责是确保组织的预算计划得以有效执行,预算资源得到合理分配和利用,并提供有关预算情况和财务决策的相关信息和建议。
第 1 页共 1 页。
预算部职责内容描述
1、协助建立健全公司预算管理制度
2、编制公司年度及中长期财务预算
3、对预算执行情况进行跟踪分析
4、负责公司整体预算编制、预算管理、预算分析、执行率分析、滚动预算分析等工作;
5、完善公司预算管理体系,对子分公司预算管理工作提出有效建议;
6、协助部门负责人制定和完善公司全面预算管理制度及要求;
7、根据公司年度经营计划,完成公司年度预算的编制,并审核公司整体预算,上报审批后组织实行;
8、监督总部以及各分子公司预算的执行情况,对出现的偏差及时进行分析和反馈;
9、完成上级领导安排的其他事务。
预算部职责内容描述(二)
1.建立集团以及下属子公司的预算管理制度和流程,搭建全面预算体系;
2.编制和汇总集团的年度生产经营预算、资本预算和财务预算,每月和每个季度滚动及时更新相关预算;
3.审核下属子公司的年度、季度以及月度的预算;
4.管理和监控整个集团以及下属子公司的预算执行情况,定期出具预算和实际差异的分析报告;
5.负责集团以及下属子公司月度、季度以及年度预算执行情况分析与数据反馈与追踪,集团以及子公司预算的追加,预算调整的测算以及审批;
6.负责预算管理系统的规划、开发及完善,集团预算管理制度的优化、宣导、培训及相关解释;
____公司管理层安排的其他特殊事项。
财务预算部工作计划在企业的运营管理中,财务预算部扮演着至关重要的角色。
为了更好地发挥财务预算部的职能,提高财务管理水平,为企业的发展提供有力的支持,特制定以下工作计划。
一、工作目标1、提高预算编制的准确性和及时性,确保预算能够有效指导企业的经营活动。
2、加强成本控制,降低企业运营成本,提高企业的经济效益。
3、优化财务分析方法,为管理层提供准确、全面的财务信息,支持决策制定。
4、建立健全的财务风险管理体系,防范和降低财务风险。
二、工作内容1、预算编制与执行(1)深入了解企业的战略规划和业务发展计划,与各部门密切合作,收集相关信息,为预算编制提供充分的依据。
(2)改进预算编制方法,采用零基预算、滚动预算等方法,提高预算的科学性和合理性。
(3)加强预算执行的监控和分析,定期对预算执行情况进行评估,及时发现偏差并采取相应的措施进行调整。
(4)建立预算考核机制,将预算执行情况与部门和个人的绩效挂钩,提高预算的执行力。
2、成本控制(1)对企业的成本结构进行深入分析,找出成本控制的关键点和潜在的节约空间。
(2)制定成本控制目标和措施,加强对采购、生产、销售等环节的成本管理。
(3)推广成本管理的先进理念和方法,如作业成本法、价值链成本管理等,提高成本控制的效果。
(4)定期对成本控制情况进行总结和评估,及时调整成本控制策略。
3、财务分析(1)完善财务分析指标体系,不仅关注财务数据,还要结合业务数据进行综合分析。
(2)加强对财务报表的分析,深入挖掘财务数据背后的业务原因和潜在风险。
(3)定期撰写财务分析报告,为管理层提供清晰、准确的财务信息和决策建议。
(4)根据管理层的需求,开展专项财务分析工作,为特定的决策提供支持。
4、财务风险管理(1)建立财务风险评估体系,对企业面临的各种财务风险进行识别、评估和量化。
(2)制定财务风险应对策略,如风险规避、风险降低、风险转移和风险承受等。
(3)加强对资金管理的风险控制,优化资金结构,确保资金的安全和流动性。
预算部职责与工作内容具体明细和工作流程一、工程合同管理程序(一)目的依法签订和管理《建设工程施工合同》、《工程分包合同》、《材料设备供货合同》、《勘察设计合同》、《监理合同》等,保护企业的合法权益、社会信誉,争取最好的经济效益和社会效益。
(二)职责与权限常务副总和总经理:组织重大工程合同的谈判,最终决定工程合同的签订;工程副总和总工程师:参与各项工程合同的谈判和会签,主要审核涉及工程方面的条款内容,并对此负责;参与各项工程合同的谈判和会签,主要审核涉及工程技术方面的条款内容,并对此负责;参与各项工程合同的谈判和会签,主要审核涉及经济条款方面的内容,并对此负责;开发部:(工程技术部和预算部参与)拟订勘察、设计合同及其它设计合同的条款内容并对此负责;组织协调合同的洽谈、评审和签订;组织会签。
材料设备部(预算部参与)拟定甲供材料、设备合同的条款内容并对此负责;组织协调合同的洽谈、评审和签订;组织会签。
预算部(工程技术部参与)拟订监理、工程类总包、分包合同的条款内容并对此负责;组织协调合同的洽谈、评审和签订;组织会签。
(三)工作程序合同的签订①所有工程合同的签订,能采用标准合同文本的,应采用标准文本及时办理;②拟订的合同文本须经过律师的审核;③合同文本需提交招标领导小组审核;组织会签;总经理签字、盖章。
合同变更①合同签订后所有工程范围内涉及到合同双方责权利关系的变化均视为合同变更;②合同履行过程中发生变更,由合同的经办部门填写合同变更申请表,由相关人员签字确认,重大变更报请总经理批准后生效。
(四)工程合同的管理合同作为公司对外经济活动的重要法律依据,有关人员应保守秘密,合同文本借阅后应及时归档;合同一式最少四份(双方各执两份),一份存财务部,一份合同预算部,经办部门留复印件。
二、工程招标管理工作程序(一)目的为了适应建筑市场的发展需要,确保工程质量、进度,控制建设项目总投资,公司所有工程的勘察设计、监理、建安承包单位,以及甲供材料、设备的分包单位均应通过招投标的方式,本着公平、公正、公开的原则确定。
(二)招标范围1.建筑工程的施工、安装、装修工程;2.甲供材料及设备;3.工程分包如土方工程、降水、护坡工程、智能化工程、景观工程、消防工程、室外工程等;4.勘察、设计、监理。
(三)成立招标领导小组的条件1.工程(设备)款额度在100万元以上;以及勘察设计、监理费在50万元以上工程的招标,公司成立招标领导小组,研究制定招标管理办法,领导工程项目按规定招标;研究招标中的重大问题以及最后定标。
2.工程(设备)款额度在100万元以下;勘察设计、监理费在50万元以下工程的招标,由各主管部门组织招标。
(1)投标单位不少于三家;(2)由工程副总和总工程师组织评标,确定中标单位。
(四)招标领导小组组长:工程副总和总工程师组员(A):该工程项目经理、预算部经理或副经理;工程、监理招标:工程技术部经理为组员(B);勘察、设计招标:开发部为组员(B);材料及设备招标:材料设备部为组员(B)。
(五)职责与权限1.常务副总:对承包商或分包商做最后的审定,确定中标单位;2. 工程副总和总工程师:对承包商的资质、信誉、施工(安装)水平、供货加工能力进行审定;对承包商的施工(安装)组织设计、技术管理、质量管理规划进行审定;对承包商的经济实力、财务状况进行分析、审定;5.组员:①平时做好承包(供货)商信息资料的收集、整理、汇总、考察的工作,重点承包(供货)商需建立档案;②组织发布招标信息,拟定招标文件;③组织编标、答疑、评标工作;④日常的接待、协调、管理工作。
三、各类款项的确认、支付程序(一)目的严格控制实际工程造价总额不超过合同价款总额,控制工程付款与实际工程进度、合同约定的内容相一致。
(二)建安工程款支付程序承包商按实际完成并经验收合格的工程部位(工程量),依据合同、协议的有关条款申请本期的款项;监理工程师审核承包方的申请资料,确定应支付的款项,向甲方提供付款证明文件;工程项目经理及甲方代表对承包方工程形象部位(工程量)进行确认;工程部依据上述确认,审核付款证明文件并填写工程付款审批单;预算部依据甲乙双方签定的合同及协议,对工程款申请报告详细审核,确认支付的款项;工程副总和总工程师审定;常务副总和总经理最后审定签字确认后,送交财务部;财务部以此为依据支付工程款。
(三)甲供材料设备款支付程序甲供材料设备的供货方(含设备安装供货方),按照双方合同的约定分阶段完成了供货或安装并经验收合格,向甲方申请材料设备款;设备技术部依据验收单、合同,填写材料设备付款审批单;预算部依据甲乙双方签定的合同及协议,对材料设备款申请报告详细审核,确认支付的款项;工程副总和总工程师审定;常务副总和总经理最后审定签字确认后,送交财务部;财务部以此为依据支付材料设备款。
(四)勘察设计费及其它设计费的支付程序勘察设计单位按照双方合同的约定及甲方的要求完成了部分或全部设计任务,向甲方申请设计费;开发经营部对勘察设计(方案及初步设计)的完成情况是否符合要求进行确认后,填写付款审批单;设备技术部对勘察设计(施工图设计及修改设计)的完成情况是否符合要求进行确认后,填写付款审批单;预算部依据甲乙双方签定的合同及协议,对设计费申请报告详细审核,确认支付的款项;工程副总和总工程师审定;常务副总和总经理最后审定签字确认后,送交财务部;财务部以此为依据支付勘察设计费。
(五)监理费的支付程序监理单位按照双方合同约定的内容及甲方要求完成了部分或全部监理任务,向甲方申请监理费;工程技术部依据合同的内容及监理单位在工程建设过程中发挥的作用予以确认后,填写付款审批单;预算部依据甲乙双方签定的合同及协议,对监理费申请报告详细审核,确认支付的款项;工程副总和总工程师审定;常务副总和总经理最后审定签字确认后,送交财务部;财务部以此为依据支付监理费。
(六)支付财务部门对所有的付款必须单独确认,并严格审核,属于合同予付款的需严格审查合同,并追踪其执行情况,所有付款需经常务副总和总经理批准;在支付之前财务部门必须核对合同、协议、工程及材料设备验收单、付款审批单等付款证明材料,经审核无误后方可支付;款项支付后必须注销证明单据,以防止重复使用;各部门必须保存好与其相关的拨款单据,并填写拨款记录台帐以便查对,公司每月各相关部门需相互核对拨款情况。
四、设计(工程)变更管理程序控制原则:施工过程中应尊重设计,尊重设计的完整性,严格按图施工,应尽量减少设计变更或工程变更的发生。
(一)设计变更:由建设单位或设计、施工、监理单位提出的设计变更,由设计单位拟定,设备技术部办理。
工程部交由施工单位做设计变更预算,施工单位签字监理审核无误后签字确认,并且出具审核单报建设单位会签。
(二)工程变更:由建设单位、施工单位、监理单位提出的工程变更,由施工单位拟定,工程部办理。
设计单位签字确认做工程变更预算施工单位签字监理审核无误后签字确认,并且出具审核单报建设单位会签。
(三)纯技术洽商:应在洽商的显著位置标明“本洽商无经济变更”字样,以便于竣工后的结算。
此类洽商可不办理会签手续。
(四)经办人:设计变更、工程洽商经办人:工程技术部。
五、设计、施工重大质量、安全事故的处理(一)事故1、由于设计或施工的原因致使工程延误或造成重大经济损失在20万元以上的属于重大质量事故;2、由于疏于管理、未按安全操作规程施工造成人员伤残的均属安全事故;(二)设计质量事故设计单位一经发现设计错误应及时报告建设单位,随后应立即提交错误分析报告、处理方案;工程技术部组织开发经营部、合同预算部、监理、施工单位、设计单位参加对由于设计错误而造成的损失进行评估,对处理方案进行分析,提出处理意见;总工程师对处理意见做最后审定;按照《北京市勘察设计管理条例》的有关规定进行处罚;罚金从设计费中直接扣除。
(三)施工质量事故施工单位一旦出现质量事故应及时报告建设单位、监理单位,随后应立即提交质量事故分析、处理意见报告;工程技术部组织材料设备部、合同预算部、监理、施工单位、设计单位参加对由于施工质量事故而造成的经济损失进行评估,对处理方案进行分析,提出处理意见;工程副总和总工程师对处理意见做最后审定;直接损失按照评估报告的50%进行处罚,间接损失按照评估报告的20%进行处罚;罚金从工程款中直接扣除。
(六)建筑工地材料、设备控制(一)目的工程投标报价中暂估价部分以及未含在投标报价中的材料、设备,关键的材料、设备,必须纳入建设单位的控制范围,建设单位须认质认价,这是控制成本,降低工程造价,确保工程质量的需要。
(二)控制部门:合同预算部(三)确定认质认价范围根据合同、协议在工程建设开工前甲(工程部)乙(施工方)双方需进一步明确甲方认质认价材料设备的范围,列出清单。
(四)收集信息:要求施工单位做好供货商资信以及产品信息的收集、整理工作;(五)选择承包(供货)商:施工单位对承包(供货)商材料设备的质量、技术性能、价格等方面进行比较,通过比较从中筛选出不少于三家向甲方推荐。
材料设备报价单及材料设备选用会签单七、工程结算管理程序(一)目的加强工程项目成本管理,严格控制工程造价,提高项目投资的利润率,使企业利润最大化。
(二)职责与权限工程副总和总工程师:全面负责工程结算的管理工作;合同预算部收集、整理工程项目竣工结算资料(招标文件、施工合同、洽商、认价单等);分析设计(工程)变更增减的合理性,对于合理的变更增减予以确认,计算出变更费用增减的金额;对承包方所购指导价、暂估价及甲方限价的部分材料设备进行评审,对于符合要求的组织确认;负责组织对承包商提出的索赔进行评审,对承包商的违约责任进行反索赔。
在合同约定的时间内以招投标文件、承包合同为依据,以中标价、洽商增减帐、认价单等为基础确定竣工结算造价;材料设备部、工程技术部负责向预算部提供设计变更、工程洽商、开竣工等与工程结算有关的资料;参与工程结算和施工索赔与反索赔的评审工作。
(三)工程索赔工程索赔是指由于工程承包范围、施工条件等发生变化,以及甲方和设计方面的原因造成的工程延期,成本增加等损失;该索赔应尽量避免,如发生索赔事件,要求承包商在发生的三天内以书面的形式通知监理和甲方;工程技术部应配合预算部做好原始记录,为日后计算索赔提供依据;承包商应在索赔事件发生15天内将索赔资料报给甲方;工程技术部与合同预算部共同研究,确认其索赔金额,经公司有关领导研究后,再给予承包商明确答复。
(四)竣工结算造价的确定合同预算部负责整理有关竣工结算资料,独立计算出工程结算总价;合同预算部在接到承包方结算资料、工程验收合格单后30天内须审核完毕;双方工程结算差额部分,预算部与承包方商洽,双方达成一致意见后,确定最终结算价格;遇到甲乙双方争议较大的问题或涉及结算金额较大的款项,合同预算部须报工程副总和总工程师批准后,再给予承包商明确答复;经甲乙双方商洽仍未就结算总价达成一致意见,应交由审计部门进行审计;将双方确认的竣工结算造价报总经理和常务副总、工程副总、总工程师批准后,竣工结算造价成立。
