地下工程深层障碍物的清除施工工法地下工程深层障碍物的清除施工工法一、前言地下工程在施工过程中常常会遇到各种深层障碍物,如大型岩石、地下水和土层固结体等。
这些障碍物不仅影响施工进度,还会带来施工安全和质量隐患。
本文将介绍一种适用于清除地下工程深层障碍物的施工工法,通过分析工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例来帮助读者了解和应用该工法。
二、工法特点该工法采取先进的钻孔爆破技术,并结合机械装备,使得清除深层障碍物的效率和质量得到显著提高。
此外,该工法还具有施工过程控制、灵活性大和适应性强的特点,可以根据地质情况和工程要求进行具体调整。
三、适应范围该工法适用于各种地质条件下的地下工程,可以有效清除各种类型的深层障碍物。
例如,钻孔爆破可以击碎坚硬的岩石,从而提供施工通行的便利;钻孔注浆可以加固松散的土层,增强地基的承载能力。
四、工艺原理该工法的实施原理主要通过钻孔来进行深层障碍物的清除。
首先,根据深层障碍物的位置和性质,确定钻孔的布置和参数。
然后,使用适当的钻机进行钻孔,将深层障碍物打碎或者注浆固结。
最后,进行清理和检查,确保地下工程的安全和质量。
五、施工工艺施工工艺主要包括勘察设计、开挖、钻孔、爆破或注浆、清理和检查。
勘察设计阶段需要对地质条件和施工要求进行充分调研和设计,以确定最佳的施工方案。
开挖阶段通过机械装备进行地下工程的开挖工作。
钻孔阶段利用钻机进行钻孔,遵循钻孔布置和参数设计要求。
爆破或注浆阶段进行钻孔爆破或注浆固结,以清除或加固深层障碍物。
清理和检查阶段对施工区域进行清理,确保施工质量和安全。
六、劳动组织施工过程需要组织合理的劳动力,包括工程师、技术工人、机械操作员等。
他们在施工现场配合工作,按照施工计划和安全要求进行作业。
七、机具设备施工过程需要使用各种机具设备,如挖掘机、钻机、输送带等。
这些机具设备应具备适应工程要求的特点、性能和使用方法。
地下清障方案摘要:地下清障是一项重要的任务,用于清除地下障碍物以确保地下工程的安全进行。
本文将介绍地下清障方案的重要性,并提供一种可行的清障方案,包括清障设备、工作流程和安全措施。
通过实施本方案,可以提高地下工程的安全性和效率。
引言:地下工程在现代社会中起着重要的作用,如地下管网、地铁、地下通讯线缆等,这些工程不仅改善了城市的基础设施,也提升了人们的生活质量。
然而,在进行地下工程施工之前,我们常常需要面对一个重要的挑战,那就是地下障碍物的清除。
地下障碍物可能包括岩石、碎石、淤泥、管道和电缆等,它们会给工程施工带来诸多困难和安全隐患。
因此,制定一套科学合理的地下清障方案具有重要意义。
一、地下清障设备地下清障设备是地下清障方案中不可或缺的一部分。
以下是几种常见的地下清障设备:1. 挖掘机:挖掘机是一种常用的地下清障设备,它可以通过挖掘、铲除地下障碍物来清理地下空间。
在选择挖掘机时,需要考虑设备的工作能力、适用环境和作业空间。
2. 爆破设备:对于一些难以通过挖掘的地下障碍物,可以使用爆破设备进行清障。
爆破设备需要由专业人士操作,并按照安全规范进行使用,以确保施工过程的安全性。
3. 清障车辆:一些地下障碍物可以通过清障车辆进行清理。
清障车辆通常配备各种工具和设备,如割草机、高压水枪等,可以有效地清除各种地下障碍物。
二、地下清障工作流程地下清障的工作流程包括以下几个步骤:1. 方案设计:在进行地下清障之前,需要编制一个详细的清障方案。
方案应考虑到地下障碍物的类型、数量和分布,以及清障设备的选择和使用方法。
2. 安全准备:清障过程中必须优先考虑安全因素。
在进行清障作业之前,需要对工作场所进行安全评估,并采取必要的安全措施,如设置警示标志、划定作业区域等。
3. 障碍物清理:根据方案设计,使用相应的地下清障设备对地下障碍物进行清理。
在清理过程中,人员需要密切配合,确保作业的高效和安全。
4. 检查和修复:在清障完成后,需要对地下空间进行检查,确保没有遗留的障碍物。
地下障碍物清理专项施工方案地下障碍物清理是城市建设和基础设施建设中至关重要的环节,它直接关系到城市的安全和发展。
本文将介绍地下障碍物清理的专项施工方案,包括施工准备、作业流程、安全措施等内容。
一、施工准备在进行地下障碍物清理之前,必须做好充分的施工准备工作。
首先要进行现场勘察,了解地下障碍物的种类、分布和深度;其次要制定施工计划,确定清理的范围和方法;最后要购置必要的设备和材料,保证施工的顺利进行。
二、作业流程地下障碍物清理的作业流程主要包括以下几个步骤:地面标记、挖掘、清理、修复。
首先要在地面标记出障碍物的位置和边界,然后进行挖掘作业,将障碍物清理出来;清理完成后,要进行修复工作,恢复原有地面的平整。
三、安全措施在地下障碍物清理过程中,必须重视安全问题,确保施工人员和周围居民的生命财产安全。
为此,要做好以下安全措施:施工现场要设置明显的警示标识,避免他人误入;施工人员要穿戴好安全装备,避免发生伤害;施工过程中要注意防火防爆,确保施工安全。
四、质量保证地下障碍物清理的质量直接关系到城市的安全和发展,因此必须做好质量保证工作。
在施工过程中要加强监督检查,确保作业流程符合标准要求;施工完成后要进行验收,确保清理工作的质量达标。
五、环境保护地下障碍物清理过程中可能会对周围环境造成影响,为此必须做好环境保护工作。
在施工过程中要及时清理垃圾,避免污染环境;施工完成后要进行环境评估,确保施工对环境的影响在可控范围内。
六、总结地下障碍物清理是城市建设中不可或缺的环节,只有从施工准备、作业流程、安全措施、质量保证、环境保护等方面做好工作,才能确保清理工作的顺利进行。
希望本文对地下障碍物清理的专项施工方案有所帮助。
地下障碍物清除和道路管线保护方案随着城市建设的不断推进,地下障碍物的存在越来越多,例如地下管道、电缆、通讯线路等,这些障碍物可能会对道路建设、维护和改造等工作造成难以估量的危害,因此地下障碍物清除和道路管线保护方案的制定和实施显得尤为重要。
一、地下障碍物清除方案地下障碍物清除方案主要包括以下内容:1.确定清除范围和清除对象:根据道路改造或建设的需求,确定清除范围和清除对象。
在确定清除对象时,首先要了解地下障碍物的种类和性质,例如管道是否带有危险物质,通讯线路是否会影响居民生活等。
2.制定清除方案:根据清除范围和清除对象的要求,制定具体的清除方案。
清除方案应包括清除地下障碍物的时间、清除工作的流程、清除团队的组成以及清除设备的具体使用方法等。
3.制定安全措施和应急预案:在进行地下障碍物清除工作时,应制定相应的安全措施和应急预案,以确保清除工作的安全和顺利进行。
例如,在清除老旧管道时,应加强气体检测和疏散措施,并制定相应的事故应急预案。
4.选择合适的清除技术和设备:根据清除对象的性质和地下障碍物的特点,选择合适的清除技术和设备。
例如,在清除大口径管道时,可以采用切割机或钻孔机等设备,而在清除电缆时,应选用保护性较好的工具进行操作。
二、道路管线保护方案道路管线保护方案主要包括以下内容:1.测绘地下管线:在进行道路施工和维护前,应对周围的地下管线进行仔细测绘和标记,以避免对管道和线路造成不必要的损害。
2.制定管线保护规定:制定管线保护规定,明确施工人员和施工公司的职责,规范操作流程和标准。
规定中应包括安全要求、清理现场、管线保护措施等条款。
3.使用合适的施工设备:根据管线的性质和特点,选择合适的施工设备。
例如,在进行地铁隧道掘进作业时,可以采用盾构机等工具,以避免对地下管线造成不必要的损害。
4.加强管理和监督:加强对道路施工和维护工作的管理和监督,确保施工过程中不会对地下管线造成损害。
例如,在进行修路施工时,应加强监督,对施工单位施工进行现场监管,跟踪管线状态。
地下管线及障碍物的保护措施1、在施工过程中,遇到不明地下管线,应先开挖使其暴露,然后根据情况决定是否进行加固措施。
2、根据提供的地下设施资料,查清情况,在规划施工过程中采取保护措施,(如小型支护、砌体式等保护措施)并设立警示标志。
3、在临近地下管线及地上地下设施范围内的作业,要避免施工机械或设施在地下设施范围上运行或存放。
4、施工作业中若发现图纸未标明的地下管线或构筑物,及时与业主和有关部门取得联系,同时根据管线情况,采取支撑加固、支吊等加固措施予以保护,并与相关单位共同作好改线、迁移工作。
5、毗邻建筑物附近的开挖施工时,在原有建筑物上设置沉降观测点,定期进行观测,并根据开挖深度和地质情况验算地基变形,同时采取支护设施;如钢板桩、支撑等方法。
6、在地上设施、周围建筑物附近不进行有较大震动的作业,合理控制时间,特别是对建筑物有影响的施工应尽量缩短工期,以利建筑物的安全。
7、对树木、路牌、广告牌、电杆、建筑物、构筑物等设立围挡,对其负责,不随意砍伐、拆除及破坏,安设夜间亮光标志,定期进行清洁。
8、夜间施工时,在障碍物施工区加强灯光照明,对有地下管线处设置明显的警示标志,制止机械在此范围上方走动。
9、沟槽开挖前必须预先采用人工挖土,暴露出管线在开挖沟槽中的具体部位。
人工开挖时要轻挖,探明虚实后方能进行机械挖掘,但管线的1米范围内仍不能用机械挖掘,避免挖掘机损伤管线。
10、挖除管道底部土方前应预先采取加固措施:11、电信管道的保护:加固前在管道底部两侧垫槽钢,在两根槽钢底部每隔1米左右采用钢丝绳悬吊于贝雷桁架或工字钢上。
12、给水管、煤气管的保护:用工字钢或贝雷桁架于沟槽两侧,工字钢两头垫枕木,采用法兰螺丝来绞紧钢丝索,在钢丝索与管道接触部位采用柔软物隔离。
派专人每天检查,如稍有松动及时绞紧螺丝扣。
为确保管道安全,加固后只能采用人工挖土,底部沟槽开挖采用围板分层倒撑。
施工期间,每天复测管道标高,观察有无沉降现象,以便及时发现问题,并及时处理。
土方开挖施工中的地下障碍物处理地下障碍物处理在土方开挖施工中扮演着重要的角色。
它是指在开挖过程中,对地下存在的各种地质障碍物进行识别、评估和处理的过程。
地下障碍物包括地下管线、电缆、地下水位、岩石体、地铁等。
对这些地下障碍物的处理,对保证施工的顺利进行具有至关重要的意义。
本文将从地下障碍物识别、评估、处理以及案例分析等方面进行论述。
1. 地下障碍物识别地下障碍物的识别是土方开挖施工中首要的任务之一。
它可以通过多种手段来实现,如地理探测技术、非侵入式测量仪器和调查研究等。
地理探测技术包括地质雷达、地震探测仪和电磁探测仪等。
这些技术可以在不破坏地下障碍物的情况下,获取到它们的位置、形态和特征信息。
2. 地下障碍物评估对于识别出的地下障碍物,需要进行评估以确定其对施工的影响程度。
评估的依据包括地下障碍物的材质、尺寸、深度和稳定性等因素。
这些信息可以通过采用调查测量、现场勘查和实验室测试等手段获取。
通过评估,可以为土方开挖施工提供一些技术指导,以减少对地下障碍物的破坏。
3. 地下障碍物处理方法根据地下障碍物的特点和施工需求,可采取不同的处理方法。
常见的处理方法包括绕障、移位、切割、拆除和保护等。
绕障是指在地下障碍物的周围进行开挖,以避免直接破坏障碍物。
移位是指将地下障碍物暂时移动到安全范围内,以便进行施工。
切割是将地下障碍物分割成若干个部分,以便于清理和处理。
拆除是指将地下障碍物完全拆除或拆除其某些部分。
保护是指采取措施确保地下障碍物的稳定和完整性。
4. 地下障碍物案例分析下面以一次城市地铁建设为案例,来说明地下障碍物处理的实际情况。
在这次地铁建设中,施工区域存在大量的地下水管线和电缆。
首先,通过地理探测技术对这些地下障碍物进行了识别,并确定了它们的位置和深度。
然后,通过评估,确定了这些障碍物对施工的影响程度。
最后,采取了绕障和保护的处理措施,确保了地下障碍物的完整性和稳定性。
5. 地下障碍物处理的挑战在土方开挖施工中,地下障碍物处理面临着一些挑战。
工程施工中地下障碍物规定一、前言随着我国城市化进程的不断推进,土地资源日益紧张,地下空间开发利用成为解决城市发展空间瓶颈的重要途径。
地下工程如地下室、地下车库、地下管线等在城市建设中占据越来越重要的地位。
然而,在地下工程施工过程中,往往会遇到各种地下障碍物,如岩石、古井、管道、坟墓等,给施工带来诸多不便,甚至导致工程事故。
为了确保地下工程施工的安全、顺利进行,规范地下障碍物的处理行为,制定本规定。
二、地下障碍物定义及分类本规定所称地下障碍物,是指地下工程施工过程中遇到的非施工本身产生的、影响施工安全的各种地下障碍物。
地下障碍物可分为以下几类:1. 自然障碍物:如岩石、土壤、古井、洞穴等。
2. 人工障碍物:如废弃管线、坟墓、建筑基础等。
3. 其它障碍物:如地下垃圾、化学污染源等。
三、地下障碍物处理原则1. 安全第一原则:在处理地下障碍物时,要确保施工人员的人身安全,防止工程事故的发生。
2. 预防为主原则:在施工前,应充分调查了解地下状况,做好预防工作,避免因地下障碍物导致施工中断。
3. 科学处理原则:针对不同类型的地下障碍物,采取合理的处理措施,确保工程质量。
4. 环保节能原则:在处理地下障碍物时,要注意保护环境,减少资源浪费,遵循节能减排的要求。
四、地下障碍物处理措施1. 施工前调查:在工程施工前,应进行详细的地质勘察和地下管线调查,了解地下状况,为施工提供依据。
2. 监测预警:施工过程中,要加强地下状况的监测,一旦发现地下障碍物,立即采取措施予以处理。
3. 人工清除:对于小型、易于清除的地下障碍物,可采用人工清除的方法。
清除过程中,要确保施工人员的安全。
4. 爆破处理:对于较大、较硬的地下障碍物,可采用爆破处理的方法。
爆破前,要制定详细的安全措施,确保周边建筑物和人员的安全。
5. 加固处理:对于可能导致地面沉降、坍塌的地下障碍物,应采取加固处理措施,如注浆、锚杆加固等。
6. 环保处理:对于含有化学污染源等有害物质的地下障碍物,应采取环保处理措施,防止污染土壤和地下水。

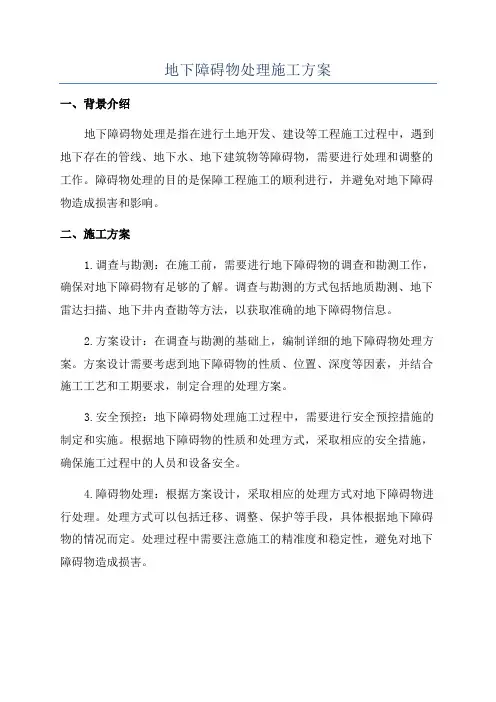

地下障碍物处理施工方案一、背景介绍地下障碍物处理是指在进行土地开发、建设等工程施工过程中,遇到地下存在的管线、地下水、地下建筑物等障碍物,需要进行处理和调整的工作。
障碍物处理的目的是保障工程施工的顺利进行,并避免对地下障碍物造成损害和影响。
二、施工方案1.调查与勘测:在施工前,需要进行地下障碍物的调查和勘测工作,确保对地下障碍物有足够的了解。
调查与勘测的方式包括地质勘测、地下雷达扫描、地下井内查勘等方法,以获取准确的地下障碍物信息。
2.方案设计:在调查与勘测的基础上,编制详细的地下障碍物处理方案。
方案设计需要考虑到地下障碍物的性质、位置、深度等因素,并结合施工工艺和工期要求,制定合理的处理方案。
3.安全预控:地下障碍物处理施工过程中,需要进行安全预控措施的制定和实施。
根据地下障碍物的性质和处理方式,采取相应的安全措施,确保施工过程中的人员和设备安全。
4.障碍物处理:根据方案设计,采取相应的处理方式对地下障碍物进行处理。
处理方式可以包括迁移、调整、保护等手段,具体根据地下障碍物的情况而定。
处理过程中需要注意施工的精准度和稳定性,避免对地下障碍物造成损害。
5.施工监督与质量控制:在施工过程中,需要进行施工监督和质量控制工作,确保施工质量和进度的达标。
通过实施有效的监督和检验措施,及时发现隐患和问题,并采取相应的补救措施,确保施工的安全和质量。
6.后续维护:地下障碍物处理施工结束后,需要进行相应的后续维护工作。
对处理后的地下障碍物进行检查和监测,以确保处理效果的稳定和可持续。
如有需要,可进行随时的调整和修复工作。
三、施工方案的优势1.准确性:通过进行详细的调查与勘测工作,可以获取准确的地下障碍物信息,为方案设计和施工提供准确的数据支持。
2.安全性:通过制定和实施安全预控措施,可以保障施工过程中的人员和设备安全,避免事故的发生。
3.高效性:通过合理的方案设计和施工工艺,可以提高施工效率,缩短施工周期,节约资源和成本。
地上、地下障碍物、管线保护措施一、地上、地下障碍物及现况管线调查及分析根据招标图纸及现场实地管线调查,本标段地上障碍物主要是线杆、路灯杆、树木、公交车站及房屋,地下现况管线主要有电信、雨水、污水、直埋电缆及上水管线,现况管线纵横交错,与拟建规划管线多处交叉,部分现况管线须拆改移。
进场后,对现况管线进行详细的调查及物探、坑探,将现况管线类型、位置、埋深等标识在地面上,并绘制详细的地下管线图,同时根据设计图纸,放出规划管线位置,对规划管线和现况管线交叉点,核算现况管线和规划管线高程,若有冲突,及时联系设计单位、业主或作洽商变更设计高程或积极与管线管理单位联系,编制详细的拆改移现况管线方案,待业主和管线管理单位批准后实施;若高程不冲突,则编制详细的管线保护方案报业主、管线管理单位和监理,审批后对管线进行加固、悬吊等保护措施。
二、地上设施加固⑴地面上需要加固的设施主要包括沟槽附近的强电弱电线杆以及绿化树木。
对于开槽后距槽边较近的线杆、树木、建筑物等设施需进行加固,防倾倒或滑入槽中,一般采用拉纤或支撑两种方式。
⑵开槽前,先对沟槽附近的设施进行可靠的加固处理。
首先从地表高度用两根工字钢将被加固线杆或树木夹住,工字钢间用螺栓对拉,将被加固线杆或树木紧紧夹住;然后用两根工字钢在与扫地工字钢相垂直的方向,给被加固物打斜撑,确保线杆或树木不发生倾倒。
⑶开槽后,注意观察加固线杆或树木的位移情况,发现问题,及时处理。
对于槽边有大型建筑物不能拆除,则需在开槽前进行打砼桩加固或开槽后喷护壁保护等。
三、地下现况管线的保护⑴施工区域存在大量的现况管线,我单位将把对现况管线的保护作为施工的重点,在沟槽开挖前,投入一定力量进行现况管线的调查摸底工作,制定切实可行的管线保护措施,开槽前在现场作出明显标识,防止意外损坏,保证各条现况管线在施工期间正常运行。
⑵根据设计要求需要进行改移的管线,提前与管线所属单位联系,及早向业主、监理及管线所属单位上报管线改移方案,争取尽快得到批复,保证工程顺利进行。
地下障碍物清除和道路管线保护方案在城市建设过程中,地下障碍物清除和道路管线保护是非常重要的环节。
由于地下障碍物和道路管线一般位于深度较浅的地下,因此易受到施工活动的影响。
一旦出现损坏,则不仅会对城市基础设施的正常运转造成影响,还会给市民的日常出行带来极大不便。
因此,地下障碍物清除和道路管线保护是一项必不可少的工作。
一、地下障碍物清除方案1、方案背景城市建设需要大规模开挖工程,这些工程往往需要对地下障碍物进行清理。
地下障碍物包括地下管线、设备、旧建筑物以及未拆除的墓穴等多类障碍物。
在清理过程中,需要结合施工进度、交通管制、周边建筑物与市民安全等因素进行综合考量,保证工程进度同时保障大家的安全。
2、方案步骤(1)确定清理范围和施工单位在详细地勘测的基础上,针对需要开挖的区域进行分区划分,制定详细的施工计划。
同时,确认相关施工单位,分工负责,保证清理工作落地实施。
(2)处理地下障碍物针对不同类型的障碍物,采用不同的清理措施。
如清除地下管线时,需要先进行管线探测,确定管线位置、规格和材质等,然后采用挖沟、管线移位等方式进行清理。
(3)施工过程管理在施工过程中,要严格按照计划进行,同时要对施工现场进行检查和把控,保障施工质量和市民的安全。
(4)施工结束在清理完成后,针对工程情况进行评估和报告撰写,及时总结并记录各项工作的成效和不足,为后续施工提供经验。
二、道路管线保护方案1、方案背景城市中的道路管线包括水、燃气、电力、通讯等多种类型,这些管线在市政建设中扮演着重要的角色。
对于这些管线的保护,有助于保障市民的生命和财产安全。
2、方案步骤(1)管线勘测在施工前需要开展管线勘测,以确认管线的规格、位置、布局和密度,确定保护范围和保护措施。
(2)制定管线保护方案根据勘测结果,制定详细的管线保护方案,包括管线隔离、管线修复、管线标记等方案。
(3)施工管理按照方案要求对施工进行管理把控,保障施工质量和市民的安全。
同时,要进行现场巡查和检查,发现问题及时处理。

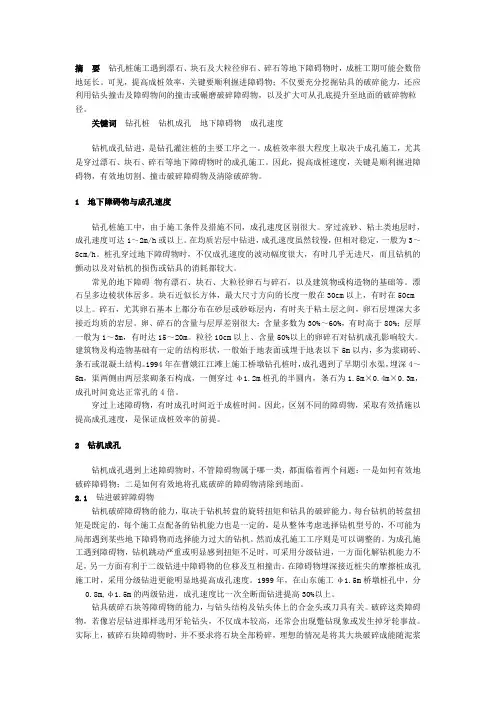

摘要钻孔桩施工遇到漂石、块石及大粒径卵石、碎石等地下障碍物时,成桩工期可能会数倍地延长。
可见,提高成桩效率,关键要顺利掘进障碍物;不仅要充分挖掘钻具的破碎能力,还应利用钻头撞击及障碍物间的撞击或碾磨破碎障碍物,以及扩大可从孔底提升至地面的破碎物粒径。
关键词钻孔桩钻机成孔地下障碍物成孔速度钻机成孔钻进,是钻孔灌注桩的主要工序之一。
成桩效率很大程度上取决于成孔施工,尤其是穿过漂石、块石、碎石等地下障碍物时的成孔施工。
因此,提高成桩速度,关键是顺利掘进障碍物,有效地切割、撞击破碎障碍物及清除破碎物。
1 地下障碍物与成孔速度钻孔桩施工中,由于施工条件及措施不同,成孔速度区别很大。
穿过流砂、粘土类地层时,成孔速度可达1~2m/h或以上。
在均质岩层中钻进,成孔速度虽然较慢,但相对稳定,一般为3~8cm/h。
桩孔穿过地下障碍物时,不仅成孔速度的波动幅度很大,有时几乎无进尺,而且钻机的颤动以及对钻机的损伤或钻具的消耗都较大。
常见的地下障碍物有漂石、块石、大粒径卵石与碎石,以及建筑物或构造物的基础等。
漂石呈多边棱状体居多。
块石近似长方体,最大尺寸方向的长度一般在30cm以上,有时在50cm以上。
碎石,尤其卵石基本上都分布在砂层或砂砾层内,有时夹于粘土层之间,卵石层埋深大多接近均质的岩层。
卵、碎石的含量与层厚差别很大:含量多数为30%~60%,有时高于80%;层厚一般为1~3m,有时达15~20m。
粒径10cm以上、含量50%以上的卵碎石对钻机成孔影响较大。
建筑物及构造物基础有一定的结构形状,一般始于地表面或埋于地表以下5m以内,多为浆砌砖、条石或混凝土结构。
1994年在曹娥江江滩上施工桥墩钻孔桩时,成孔遇到了早期引水渠,埋深4~5m,渠两侧由两层浆砌条石构成,一侧穿过φ1.2m桩孔的半圆内,条石为1.5m×0.4m×0.3m,成孔时间竟达正常孔的4倍。
穿过上述障碍物,有时成孔时间近于成桩时间。
工程合同地下障碍物在拟定工程合同时,关于地下障碍物的条款应明确双方的权利和义务,以期确保工程顺利进行。
以下为地下障碍物条款的具体内容:一、障碍物发现与通知当承包方在施工过程中发现任何类型的地下障碍物时,必须立即停止相关作业,并在24小时内以书面形式通知业主方。
该通知应包括障碍物的具体位置、预估深度、性质及可能影响的范围等详细信息。
二、障碍物处理方案一旦发现地下障碍物,承包方应及时提出处理方案。
该方案应考虑到安全、成本和时间效益,同时须得到业主方的书面认可。
如有必要,可邀请专业第三方机构进行评估和指导。
三、成本分担原则关于地下障碍物处理所产生的额外成本,应根据以下原则进行分担:- 若障碍物属于公共设施或由业主方提供信息不准确所导致,则由业主方承担相应费用;- 若障碍物属于未知历史遗留问题,且承包方已尽到合理注意义务,则双方可协商分担费用;- 若因承包方未能尽到合理的勘探和防护责任导致障碍物问题,则由承包方独立承担全部处理费用。
四、工期调整如因处理地下障碍物导致工程进度延误,双方应根据实际影响情况协商确定新的工期。
承包方需提交详细的工期调整计划,并确保工程质量不受影响。
五、法律责任对于未能遵守上述条款而导致的损失,违约方应负责赔偿。
若因一方的疏忽大意造成第三方损失,该方还需承担相应的法律责任。
六、争议解决双方应通过友好协商解决因地下障碍物引起的任何争议。
如协商不成,可依法申请调解、仲裁或向人民法院提起诉讼。
七、其他事项除上述条款外,双方可根据工程具体情况另行商定其他必要的条款,并以书面形式作为本合同的补充。
结语:。
污水处理管道地下障碍物穿越施工方案背景在进行污水处理管道施工时,地下障碍物的穿越是一个常见的挑战。
这些地下障碍物可能包括电缆、水管、地铁轨道等。
为了确保施工的顺利进行,我们需要制定一份地下障碍物穿越施工方案。
方案概述我们的施工方案将依次包括以下步骤:1. 地下障碍物调查:在施工前进行地下障碍物的调查,包括地下管道、电缆等。
我们将使用地质雷达和地下探测设备等工具来获取准确的地下信息。
2. 方案设计:根据调查结果,我们将制定具体的地下穿越方案。
考虑到安全性和施工效率,我们将选择合适的穿越深度和位置。
3. 施工准备:在施工前的准备阶段,我们将完成必要的材料采购和设备准备工作。
此外,我们还将制定详细的施工计划,确保施工顺利进行。
4. 地下穿越施工:在施工阶段,我们将按照设计方案进行地下穿越施工。
我们将采用专业的设备和技术,确保施工的安全和质量。
5. 检查和测试:在施工完成后,我们将进行严格的检查和测试,确保地下穿越的质量符合标准要求。
如果发现任何问题,我们将及时采取措施进行修复或调整。
安全措施在整个施工过程中,我们将严格遵守以下安全措施:- 施工人员必须佩戴个人防护装备,包括安全帽、手套和防护服等。
- 施工区域必须设置明显的警示标志,以避免未授权人员进入施工区域。
- 施工现场必须维持良好的通风状况,以减少有害气体的积聚。
- 施工设备必须经过检查和维护,确保其正常工作,避免事故发生。
环境保护在进行地下障碍物穿越施工时,我们将积极采取环境保护措施,以减少对周围环境的影响:- 控制噪音和尘土扩散,避免对周围居民和环境造成干扰。
- 正确处理施工废弃物,包括安全处理化学物品、回收可再利用的材料等。
风险评估在制定施工方案时,我们将进行全面的风险评估,以确保施工过程的安全性和可行性。
我们将考虑以下风险因素:- 地下障碍物的准确性和复杂度。
- 施工设备和工具的可靠性。
- 施工现场的环境和地质条件。
总结污水处理管道地下障碍物穿越施工方案的制定是确保施工顺利进行的关键步骤。
地下障碍物清除和道路管线保护方案一、施工准备现场技术人员在施工前对施工图、地下管线图及周围道路地下管线图进行了深入研究,并深入现场进行具体踏勘,把地下管线的位置正确地标明在施工图上,并把原址内管线图上未注明的上水管道尽量查清楚,以避免挖土时挖坏管道而为施工带来困难。
二、地下障碍物的清除一般情况采取机械破碎的方案,对于大面积的比较深采用挖机,然后用镐头机直接破碎,破碎___mm以下的碎块后外运。
机械破碎时,除镐头机后退方向外其他三个方向应拉好小警戒旗;严禁配合施工人员在镐头机施工半径内活动。
尽量避免夜间施工,以减少对附近居民的干扰。
三、基坑开挖时的保护措施基坑开挖应加强对围护桩、邻近建筑物及地下管线的监测,事先准备好支撑、土钉等施工机具,做好充分准备,一旦遇上特殊情况,立即采取措施进行抢险。
对围护桩后出现的裂缝,应及时用砂浆填实补平,以免雨水灌入。
对桩体上出现的渗漏和管涌现象,要及时采取措施用海带或其他膨胀物进行堵漏,并用混凝土填实。
四、施工监测压桩过程中,除由业主委托专业监测单位对压桩期间周围道路进行监测外,另外本单位也派专人用DS2水准仪在场内进行标高监测,发现标高变形较大进,应进行二次松土,当监测结构发生警报时,应放慢压桩速度,尽量减少对道路及地下管线的影响。
基坑开挖时,应在围护桩顶设置监测点,对围护进行24h跟踪监测,当桩顶位移超过___mm时,应采取补救措施,或用临时支撑,或采用土钉进行支护加固。
地下障碍物清除和道路管线保护方案(2)1. 引言随着城市化进程的不断推进,地下障碍物的清除和道路管线的保护变得越来越重要。
地下障碍物包括各种管线,如自来水管线、燃气管线、电力线缆等,以及其他地下设施,如暖通设备、通信设备等。
这些地下障碍物的存在对城市的交通和生活功能起着重要的支撑作用,但同时也给城市运行和建设工作带来了很多挑战。
本文将就地下障碍物清除和道路管线保护方案进行详细阐述。
2. 地下障碍物清除方案地下障碍物清除是指对地下各种管线和设施进行清理和整理,以确保道路的顺畅。
土木工程中的地下障碍物处理技术地下障碍物处理是土木工程中一个至关重要的领域。
在建设过程中,地下障碍物,如管线、电缆、基础设施等,可能会对结构稳定性、施工进度和安全性产生负面影响。
因此,有效的地下障碍物处理技术是确保工程顺利进行的关键。
一、地下障碍物勘测地下障碍物勘测是地下障碍物处理的首要步骤。
通过采用现代化的地下勘测技术,如地质雷达和地下雷达,可以准确地确定地下障碍物的位置、深度和尺寸。
这些勘测技术能够快速扫描整个工程区域,并生成高分辨率的地下障碍物图像,从而为后续处理提供准确的基础数据。
二、地下障碍物定位和标记在完成地下障碍物勘测后,需要对定位的地下障碍物进行标记,以确保施工人员能够清楚地了解其位置。
常用的地下障碍物标记方法包括地面钉子、彩色喷漆和地面标识板等。
这些标记方法需要能够有效承受施工活动的冲击和外部环境的影响,以保持持久的可见性。
三、地下障碍物移除和迁移对于那些与土木工程冲突的地下障碍物,需采取适当的措施进行移除或迁移。
根据障碍物的特点和工程的要求,可以选择机械方式、化学处理或者爆破等方法。
在实施这些方法时,需要充分考虑施工安全、环境保护和周围基础设施的影响。
四、地下障碍物保护和加固并非所有的地下障碍物都需要被移除或迁移。
对于那些无法移除的地下障碍物,土木工程师需要考虑采取保护和加固措施,以确保其不对工程产生负面影响。
常见的保护和加固方法包括建立隔离层、增加支撑结构和采用防腐蚀措施等。
五、地下障碍物管理和维护地下障碍物处理并不止于施工阶段,对于已存在的地下障碍物,还需要进行定期的管理和维护工作。
这包括监测地下障碍物的状态、处理可能出现的损坏和进行必要的维修工作。
通过有效的管理和维护措施,可以延长地下障碍物的使用寿命,减少可能的风险和损失。
六、地下障碍物处理技术的发展趋势随着科技的进步和工程需求的不断演变,地下障碍物处理技术也在不断发展。
新型的地下勘测仪器和无损检测技术的出现,使得对地下障碍物的定位和识别更加准确和全面。
地下障碍物清除和道路管线保护方案地下障碍物清除和道路管线保护方案是一项重要的工程,它关系到建筑工程的安全性和进行的顺利度。
在这篇文章中,我将为您介绍一些常见的地下障碍物和道路管线,以及如何对它们进行清除和保护的方案。
地下障碍物地下障碍物主要包括以下几种:1. 地下水道地下水道是接收和输送雨水、污水等废水的地下管道,它们通常位于离地面较近的地下深度。
在清除地下水道时,我们需要先确定其位置和深度,然后使用专用的清洁车辆在管道内进行清理,同时要确保工作人员的安全。
2. 电力线路电力线路是输送电力的线路系统,它们通常位于地下2-3米的深度。
在清除电力线路时,我们需要先检查线路的电压和电流,然后再使用专用的工具进行清洁维护,同时要遵守相关的安全法规。
3. 自来水管道自来水管道是输送自来水的管道系统,它们通常位于地下1-2米的深度。
在清除自来水管道时,我们需要先关闭水源,然后使用专用的清洁车辆进行清洁和维护,同时要防止水质受到污染。
道路管线保护方案在进行建筑工程时,如果遇到了地下障碍物,我们需要采取适当的措施来保护道路管线的安全。
以下是一些常见的方法:1. 软土开挖软土开挖是在地下障碍物旁边挖掘出一段软土,并在地下障碍物上铺设一层保护垫,以减少对管线造成的损害。
2. 钢板支撑钢板支撑是在地下障碍物旁边安装一些钢板,以固定地面并防止其下沉。
3. 盖板保护盖板保护是在地下障碍物上方安装一些盖板,以减少对地下障碍物的损害。
4. 管线吊装管线吊装是使用特殊的吊车将管道从地下挖出,并在地面上进行维护和清洗。
总之,地下障碍物清除和道路管线保护方案对于建筑工程的安全性和进行的顺利度都有着不可忽视的作用。
在实施这些方案时,我们需要注意工作人员的安全、管道的质量、保护垫的厚度等因素,以确保道路管线的长期安全性和可靠性。
地下障碍物处理本工程地处市区,位于曙光路西侧,凯利大酒店对面,场地南、西、北三面为城市小巷。
根据现场踏勘及对周围环境所了解的情况分析,本工程为原有建筑物拆除后的场地,其基础可能为条石、块石基础及钢筋砼基础,虽然建设单位在进行三通一平施工时,已进行地下障碍物(主要指原有建筑物的基础)的清理工作,但不能保证已全部清理。
由于场地处于城区,地下是否存在其他年代久远的障碍物现未知。
根据我公司多年来的拆旧建新及老城区施工经验,对本工程地下清障工作应引起高度重视,如果处理不妥,将直接影响工程桩等分项工程的施工进度与质量。
因此必须详细指定切实可行的清障方案,认真实施,确保桩基工程及土方工程的顺利进展。
7.1.1打桩过程中遇障碍物由于提供的资料不详,原有拆除的房屋桩基位置及范围不明确,无法确定本工程桩基与地下障碍物的相互关系。
根据经验,本工程桩位布置规则且局部较密,肯定会有部分桩基在施工过程中遇到地下障碍物,因此必须查明情况,采取措施,予以处理。
1.对条基钢筋砼的处理一般条基埋深不大,在1.0~2.0m范围内,可事先根据原图精确放样后,表层土开挖,使条基暴露。
然后采用带钻头的挖掘机(PC-200),或空压机带动风镐进行破碎,然后换成反铲挖斗,将其清除出坑外,再原土回填定桩位。
最后桩机就位沉桩施工,这样处理效率高,清障彻底,效果明显。
2.对条石、块石基础及古木桩的处理(1)精确定出桩位后,采用人工探桩的方法,以确保土体表层2m深左右范围内有无障碍物,采用每桩三点探桩法,利用φ25~φ28的钢钎,人工打入。
(2)若遇地下障碍物(如块石、石板、古木桩等),则立即采用人工开挖法,将桩位范围内的障碍物挖除,然后原土回填。
(3)深层如遇块石、石板、砼块体等障碍物,一般采用钨钢钻头,将其“磨除”,对打桩不会有影响。
(4)如遇深层古木桩或其它不明障碍物,则可采用钢质护筒,采用“沉井法”下挖,将其挖除。
7.1.2挖土过程中遇障碍物在土方开挖过程中,不可避免地会遇到各种障碍物,如原有工程桩、基础块体、古木桩等障碍物,给挖土工作带来一定的不便,因此必须给予充分的考虑,方能在遇到时坦然处之,不会影响工作的进展。
工程合同中地下障碍物
---
第XX条地下障碍物
1. 在工程施工期间,如遇不可预见的地下障碍物,承包方应在发现后的24小时内书面通知发包方,并提供障碍物的详细情况。
2. 发包方接到通知后,应及时组织相关专业人员进行现场勘查,并与承包方共同评估障碍物对工程的影响。
3. 根据障碍物的性质和影响,双方应协商确定处理方案。
如果障碍物影响较小,不致影响工程进度和质量,承包方可继续施工,但需采取相应的安全措施。
4. 如果障碍物对工程进度或质量有重大影响,双方应根据实际情况调整工程计划或设计,并相应修改合同条款。
由此产生的额外费用,除非另有约定,应由发包方承担。
5. 对于因地下障碍物导致的工期延误,承包方不承担责任,但承包方应采取合理措施减少延误时间。
6. 如果地下障碍物导致工程无法继续进行,双方应通过协商解决。
协商不成时,可按照合同约定的争议解决方式处理。
7. 本条款所述的“不可预见”是指即使在合理的勘探和技术条件下,也无法发现或预测到的地下障碍物。
---。
工程合同中地下障碍物一、定义与发现在本合同中,“地下障碍物”指在工程建设过程中可能遇到的,对工程设计、施工或安全造成影响的地下设施或物体,包括但不限于地下管线、电缆、历史遗迹、地质异常等。
一旦发现此类障碍物,承包商应立即通知业主,并采取必要的保护措施。
二、风险分担1. 承包商应在投标阶段充分评估可能存在的地下障碍物风险,并在报价中考虑相应的风险成本。
2. 若在实际施工中发现的地下障碍物与承包商事先提供的情报相符,由此产生的额外费用和工期延误由承包商承担。
3. 若发现的地下障碍物超出了合理的预期范围,且承包商已尽到了审慎调查的义务,双方应根据实际情况协商解决由此产生的额外费用和工期调整。
三、调查与报告1. 承包商应在施工前进行详细的地下调查,包括但不限于地质勘探、地下设施探测等,并将调查结果书面报告给业主。
2. 如在施工过程中遇到未预见的地下障碍物,承包商应立即停止相关作业,并及时向业主报告情况,提出解决方案。
四、解决方案1. 对于可预见的地下障碍物,承包商应在施工方案中包含相应的处理措施,并确保这些措施不会对周边环境和其他第三方利益造成损害。
2. 对于不可预见的地下障碍物,承包商应与业主共同商讨解决方案,必要时可聘请专业机构进行评估和指导。
五、费用与工期1. 因应对地下障碍物而产生的额外费用,应根据双方协商的结果确定承担方。
2. 若因地下障碍物导致工期延误,承包商应尽快向业主提出延期申请,并提供相应的证明材料。
六、法律与规范遵守承包商在处理地下障碍物时,应遵守所有相关的法律法规和行业标准,确保施工安全和环境保护。
七、争议解决任何由于地下障碍物引起的争议,双方应首先通过友好协商解决;协商不成时,可按照合同约定的争议解决机制进行处理。
八、其他事项本合同中未尽事宜,双方应根据诚信原则和公平原则,通过协商予以解决。
地下障碍物清除和道路管线保护方案一、引言地下障碍物的清除和道路管线的保护是现代城市建设和维护的重要工作之一。
地下障碍物包括各种管线、电缆、暗渠等,如果不加以清除和保护,会给城市的交通、供水、供电等基础设施建设带来很多困难和隐患。
因此,制定地下障碍物清除和道路管线保护方案是非常必要的。
二、地下障碍物清除方案地下障碍物的清除需要进行以下几个步骤:1. 调查和勘探:首先需要对清除区域进行调查和勘探,了解具体的地下障碍物分布情况。
可以通过使用地下雷达等仪器进行勘探,也可以通过查阅相关资料和咨询相关部门。
2. 评估和分类:对勘探结果进行评估和分类。
根据地下障碍物的性质和所处的位置,可以将其分为高风险和低风险两类。
高风险障碍物包括供水、供电、供气等重要管线,低风险障碍物包括通信、排水等次要管线。
3. 制定清除方案:制定地下障碍物清除方案。
对于高风险障碍物,必须采取专业的方法和设备进行清除,确保安全和顺利进行。
对于低风险障碍物,可以根据清除的需要和实际情况选择适当的方法和设备。
4. 实施和监督:按照清除方案进行实施,并进行监督和检查。
在清除过程中,要确保操作人员的安全,防止对周围环境和其他地下设施造成破坏。
5. 后期处理:完成清除工作后,要对清理出来的地下障碍物进行处理。
高风险障碍物可以进行修复和加固,低风险障碍物可以进行修整和回填。
三、道路管线保护方案道路管线的保护是保障城市交通顺畅和居民安全的重要环节,需要制定以下方案:1. 建立管线保护制度:建立完善的管理制度和法规,明确责任和义务。
相关部门要加强监督和检查,确保制度的贯彻和执行。
2. 定期巡查和检修:定期对道路管线进行巡查和检修,发现问题及时处理。
对于老化和损坏的管线,要进行及时维修和更换。
3. 设置警示标志和设施:在道路和人行道上设置警示标志和设施,提醒行人和车辆注意管线的存在。
对于特别重要的管线,可以考虑设置专门的保护围栏。
4. 施工过程中的管线保护:在道路施工过程中,要注意保护道路管线的完整性。
地下障碍物处理
本工程地处市区,位于曙光路西侧,凯利大酒店对面,场地南、西、北三面为城市小巷。
根据现场踏勘及对周围环境所了解的情况分析,本工程为原有建筑物拆除后的场地,其基础可能为条石、块石基础及钢筋砼基础,虽然建设单位在进行三通一平施工时,已进行地下障碍物(主要指原有建筑物的基础)的清理工作,但不能保证已全部清理。
由于场地处于城区,地下是否存在其他年代久远的障碍物现未知。
根据我公司多年来的拆旧建新及老城区施工经验,对本工程地下清障工作应引起高度重视,如果处理不妥,将直接影响工程桩等分项工程的施工进度与质量。
因此必须详细指定切实可行的清障方案,认真实施,确保桩基工程及土方工程的顺利进展。
7.1.1打桩过程中遇障碍物
由于提供的资料不详,原有拆除的房屋桩基位置及范围不明确,无法确定本工程桩基与地下障碍物的相互关系。
根据经验,本工程桩位布置规则且局部较密,肯定会有部分桩基在施工过程中遇到地下障碍物,因此必须查明情况,采取措施,予以处理。
1.对条基钢筋砼的处理
一般条基埋深不大,在1.0~2.0m范围内,可事先根据原图精确放样后,表层土开挖,使条基暴露。
然后采用带钻头的挖掘机(PC-200),或空压机带动风镐进行破碎,然后换成反铲挖斗,将其清除出坑外,再原土回填定桩位。
最后桩机就位沉桩施工,这样处理效率高,清障彻底,效果明显。
2.对条石、块石基础及古木桩的处理
(1)精确定出桩位后,采用人工探桩的方法,以确保土体表层2m深左右范围内有无障碍物,采用每桩三点探桩法,利用φ25~φ28的钢钎,人工打入。
(2)若遇地下障碍物(如块石、石板、古木桩等),则立即采用人工开挖法,将桩位范围内的障碍物挖除,然后原土回填。
(3)深层如遇块石、石板、砼块体等障碍物,一般采用钨钢钻头,将其“磨除”,对打桩不会有影响。
(4)如遇深层古木桩或其它不明障碍物,则可采用钢质护筒,采用“沉井法”下挖,将其挖除。
7.1.2挖土过程中遇障碍物
在土方开挖过程中,不可避免地会遇到各种障碍物,如原有工程桩、基础块体、古木桩等障碍物,给挖土工作带来一定的不便,因此必须给予充分的考虑,方能在遇到时坦然处之,不会影响工作的进展。
如遇砼基础,则利用挖掘机,将基础周围土体剥除,使其完全暴露,立即采用空压机带动风镐或配合人工将其破碎,与土方一道挖运出场外。
大型基础或数量较大,风镐短期不能马上处理完的,视条件许可,采用带钻头的挖掘机,入坑对其进行破碎,然后继续开挖。
如遇小型块体障碍物,可直接抓挖运走,即直接利用挖机将其清出场外。
如遇较大块体材料,则立即用人工或风镐将其破碎后挖走。
如遇古木桩之类的物件,则根据其长短来确定,一般2m长以内的,直接挖除;>2m长无法直接挖除的,则木桩上部四周土方挖空,并上段将其锯断,再挖除下段,进行分段处理。
7.1.3 对国家文物的保护
在基坑开挖过程中,应严格管理制度,除对挖土、清障操作班组进行严格的技术与安全交底外,还应对其在开挖过程中可能遇到的国家文物进行保护,现场安排二名管理人员跟班作业。
如发现古墓、古建筑遗址、古井、钱币、玉器等文物时,应立即停止开挖,保护好现场,并立即通知文物部门来现场鉴定,予以积极配合,待通知后方可继续作业。
