抗浮锚杆施工流程及质量通病图文并茂
- 格式:ppt
- 大小:4.68 MB
- 文档页数:69
抗浮锚杆施工工艺1、制作锚杆(1)工程锚杆钢筋设计,试验锚杆钢筋设计工程锚杆相同。
钢筋接长采用直螺纹套筒连接,根据锚固长度以及设计要求,并考虑基础承台的锚固段长度下料加工。
(2)锚杆顶部与底部设定位支架,中间沿锚杆长度方向均匀布置,间距2米,全长不少于2个。
钢筋定位支架制作应平顺,焊接牢固。
锚头锚固在基础砼中不小于0.4Lae+15D且不小于1300mm。
(3)锚杆头部出垫层200mm高处设置φ60,12mm厚止水钢板,分别与每根钢筋塞焊封闭。
2、放线定位(1)锚杆按设计或自行统一编号,根据施工桩位平面布置图用全站仪测放出各施工区抗浮锚杆的孔位,用木桩或钢筋头做出标记,技术人员进行复核;(2)桩位误差控制在规范要求之内;特殊情况需移位必须经设计单位与业主单位同意后适当移位。
3、潜孔钻机锚孔钻进施工(1)潜孔钻机、调平、调直、稳固;(2)锚孔孔径偏差不大于2cm,深度偏差不大于设计深度1%,成孔深度达到设计要求;(3)根据本工程地质情况,选用潜孔钻机配合空压缩机进行干作业成孔,钻头直径应符合设计要求;(4)锚孔钻进经常检查钻头尺寸,保证钻孔孔径不小于设计钻孔直径3mm;(5)掌握锚孔中心度,防止锚孔偏斜,钻孔轴线的偏斜率不应大于锚杆长度的2%。
跑斜后应采取措施,重新成孔。
(6)每根锚杆都必须详细做好整个成孔的原始记录。
4、清孔(1)锚孔成孔后,将连接空压机的高压风管置入孔内底部,用高压空气浮渣,清孔时间不小于3分钟;(2)做好孔口维护,及时清理渣土,防止孔口渣土落入孔内。
5、下锚杆(1)锚杆制作完成后,下锚前检查注浆管有无破裂或堵塞,接口处是否牢固。
(2)结合设计地杆体长度和现场实际,本工程采用塔吊将锚杆吊入孔中,安放时避免锚杆扭曲、弯折及部件松脱。
下锚过程中若遇杆体无法下至孔底时,应将杆体拔出并用钻机重新扫孔后再下锚。
(3)杆体下至孔位后,应测量顶部标高,并作记录,保证整体平整,以防杆体在混凝土底板中的锚固长度不够或影响混凝土底板受力钢筋的安放。
抗浮锚杆全流程施工易出现的问题及整改措施当建筑物地下室的自重及覆土不能抵消地下水产生的浮力时, 通过设置垂直抗浮锚杆, 可以消除地下水浮力产生的不利影响, 保证地下室的稳定和安全。

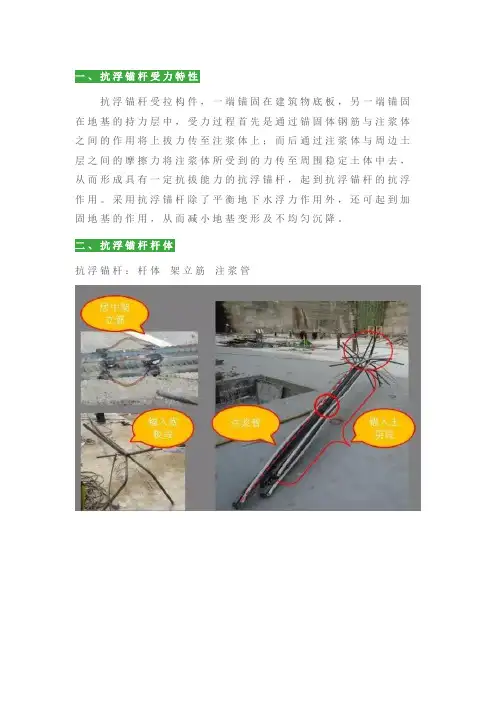

一、抗浮锚杆受力特性抗浮锚杆受拉构件,一端锚固在建筑物底板,另一端锚固在地基的持力层中,受力过程首先是通过锚固体钢筋与注浆体之间的作用将上拔力传至注浆体上;而后通过注浆体与周边土层之间的摩擦力将注浆体所受到的力传至周围稳定土体中去,从而形成具有一定抗拔能力的抗浮锚杆,起到抗浮锚杆的抗浮作用。
采用抗浮锚杆除了平衡地下水浮力作用外,还可起到加固地基的作用,从而减小地基变形及不均匀沉降。
二、抗浮锚杆杆体抗浮锚杆:杆体架立筋注浆管三、抗浮锚杆施工工艺四、抗浮锚杆施工质量问题1、锚杆制作易出现问题①锚杆下料平直段长度不够。
②起弯点位置、弯起角度与设计图纸不符。
监理员工资监理员工资制作不合格的锚杆严禁投入使用。
整改措施:要求锚杆加工下料时,依照设计要求严格控制下料长度,各型号锚杆平直长度不得低于设计长度。
2、抗浮锚杆焊接质量不满足要求锚杆架立筋焊接质量差,锚杆吊运到现场后,易出现架立筋脱落、偏位现象质量整改措施:锚杆架立筋需焊接饱满,吊运时注意成品保护。
如锚杆吊运到现场出现架立筋偏位、脱落现象,需在现场进行二次焊接,补焊到位。
现场样板:在锚杆上焊接架立筋样板,严格按样板施工。
3、抗浮锚杆成孔清渣不及时和整改情况钻渣清理不及时钻渣及时清运质量整改措施:锚孔成孔结束后,锚孔周边成孔产生的碎石等垃圾立即清理到位,至少保证锚孔周边50cm范围之内无垃圾锚孔成孔后如未立即进行下锚注浆施工导致淤泥污水流入的下锚施工前需进行二次清孔。
4、注浆管长度过短注浆管长度过短,严重影响注浆质量5、锚杆下锚定位不正(1)原因分析:个别锚杆下锚定位不正或注浆过程中锚杆偏位未及时采取纠正措施,导致注浆结束后锚杆偏位严重锚杆注浆完成后偏位严重(2)整改措施:锚杆下锚时需保证锚杆居中,在注浆过程中如果锚杆发生偏移需及时扶正,待注浆结束后检查锚杆是否居中,如有偏位扶正并固定。
抗浮锚杆全流程施工易出现的问题及整改措施当建筑物地下室的自重及覆土不能抵消地下水产生的浮力时, 通过设置垂直抗浮锚杆, 可以消除地下水浮力产生的不利影响, 保证地下室的稳定和安全。
一、抗浮锚杆受力特性抗浮锚杆受拉构件,一端锚固在建筑物底板,另一端锚固在地基的持力层中,受力过程首先是通过锚固体钢筋与注浆体之间的作用将上拔力传至注浆体上;而后通过注浆体与周边土层之间的摩擦力将注浆体所受到的力传至周围稳定土体中去,从而形成具有一定抗拔能力的抗浮锚杆,起到抗浮锚杆的抗浮作用。
采用抗浮锚杆除了平衡地下水浮力作用外,还可起到加固地基的作用,从而减小地基变形及不均匀沉降。
二、抗浮锚杆杆体抗浮锚杆:杆体架立筋注浆管三、抗浮锚杆施工工艺四、抗浮锚杆施工质量问题1、锚杆制作易出现问题①锚杆下料平直段长度不够。
②起弯点位置、弯起角度与设计图纸不符。
监理员工资监理员工资制作不合格的锚杆严禁投入使用。
整改措施:要求锚杆加工下料时,依照设计要求严格控制下料长度,各型号锚杆平直长度不得低于设计长度。
2、抗浮锚杆焊接质量不满足要求锚杆架立筋焊接质量差,锚杆吊运到现场后,易出现架立筋脱落、偏位现象质量整改措施:锚杆架立筋需焊接饱满,吊运时注意成品保护。
如锚杆吊运到现场出现架立筋偏位、脱落现象,需在现场进行二次焊接,补焊到位。
现场样板:在锚杆上焊接架立筋样板,严格按样板施工。
3、抗浮锚杆成孔清渣不及时和整改情况钻渣清理不及时钻渣及时清运质量整改措施:锚孔成孔结束后,锚孔周边成孔产生的碎石等垃圾立即清理到位,至少保证锚孔周边50cm范围之内无垃圾锚孔成孔后如未立即进行下锚注浆施工导致淤泥污水流入的下锚施工前需进行二次清孔。
4、注浆管长度过短注浆管长度过短,严重影响注浆质量5、锚杆下锚定位不正(1)原因分析:个别锚杆下锚定位不正或注浆过程中锚杆偏位未及时采取纠正措施,导致注浆结束后锚杆偏位严重锚杆注浆完成后偏位严重(2)整改措施:锚杆下锚时需保证锚杆居中,在注浆过程中如果锚杆发生偏移需及时扶正,待注浆结束后检查锚杆是否居中,如有偏位扶正并固定。
抗浮锚杆受拉构件,一端锚固在建筑物底板,另一端锚固在地基的持力层中,受力过程首先是通过锚固体钢筋与注浆体之间的作用将上拔力传至注浆体上;而后通过注浆体与周边土层之间的摩擦力将注浆体所受到的力传至周围稳定土体中去,从而形成具有一定抗拔能力的抗浮锚杆,起到抗浮锚杆的抗浮作用。
采用抗浮锚杆除了平衡地下水浮力作用外,还可起到加固地基的作用,从而减小地基变形及不均匀沉降。
抗浮锚杆:杆体架立筋注浆管
三、抗浮锚杆施工工艺
四、抗浮锚杆施工质量问题
1、锚杆制作易出现问题
①锚杆下料平直段长度不够。
②起弯点位置、弯起角度与设计图纸不符。
制不合格的锚杆严禁投入使用。
整改措施:
要求锚杆加工下料时,依照设计要求严格控制下料长度,各型号锚杆平直长度不得低于设计长度。
2、抗浮锚杆焊接质量不满足要求
锚杆架立筋焊接质量差,锚杆吊运到现场后,易出现架立筋脱落、偏位现象
质量整改措施:
锚杆架立筋需焊接饱满,吊运时注意成品保护。
如锚杆吊运到现场出现架立筋偏位、脱落现象,需在现场进行二次焊接,补焊到位。
现场样板:在锚杆上焊接架立筋样板,严格按样板施工。
3、抗浮锚杆成孔清渣不及时和整改情况。
抗浮锚杆施工技术及施工质量控制要点导言当地下室水位较高时浮力较大,为确保安全,设计师常通过设计抗浮锚杆来抵抗地下水的托浮力,本文通过实例介绍抗浮锚杆的施工技术及质量控制要点。
工程概况该工程为××医科大学附属口腔医院综合楼,位于××市××路1号,在××医科大学校园内。
用地面积为8815m2,总建筑面积为43781m2,其中地上建筑面积31138m2,地下建筑面积12643m2。

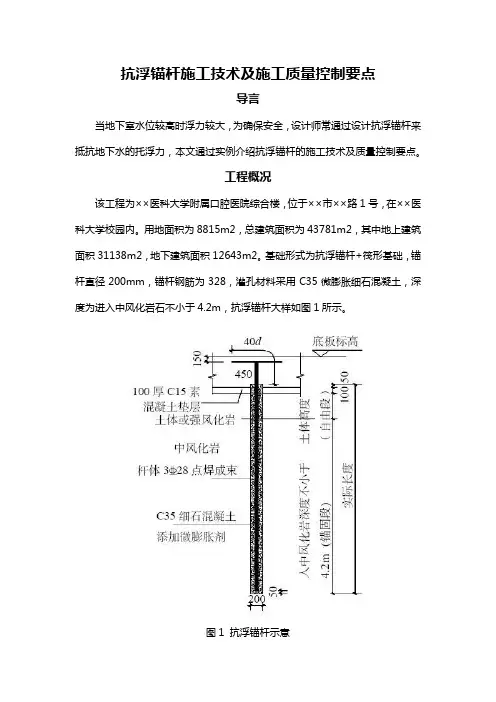

基础形式为抗浮锚杆+筏形基础,锚杆直径200mm,锚杆钢筋为328,灌孔材料采用C35微膨胀细石混凝土,深度为进入中风化岩石不小于4.2m,抗浮锚杆大样如图1所示。
图1 抗浮锚杆示意施工工艺1.放点定位在平面布置图上确定各锚杆的编号,现场施工人员根据坐标放出各锚杆的中心点位置,打入木桩并钉上钉子,点位放好后要请监理进行验收。
2.锚杆成孔及加工(1)根据图纸要求和现场实际复核确定锚杆的下料长度。
用整根钢筋进行下料,不允许有接头,总长根据孔深至混凝土垫层的长度,加上设计锚固长度,锚杆折弯断锚入底板总长度为1.2m,下料长度为各区域设计长度+1.2m,如遇到锚杆处底板局部挖深,要确保锚杆进入中风化岩深度4.2m,钢筋下料长度根据现场标高加长,施工人员做好记录,及时通知监理、建设方、审计做好原始数据收集工作。
(2)清除钢筋表面的泥浆和铁锈。
(3)根据平面布置点,用全站仪和钢尺进行孔位测量放样并做好标记(图2)。
图2 施工放线示意(4)成孔。
现场利用锚杆钻孔机进行钻孔,钻机就位一定要按照放出来的中心线进行,同时在钻孔过程中要检查垂直度的偏差情况,有偏差要及时进行纠偏。
(5)清孔。
成孔过程中土层基本上都是风化岩,钻进过程中会有岩粉沉淀在孔底,成孔完成后要用大功率吹风机清除干净,确保孔底无岩粉。
3.放置杆体及注浆管(1)下锚杆杆体前应对杆体进行全面检查,在确定无弯折、损伤等现象后用塔式起重机将锚杆钢筋整体垂直吊起,沿孔壁缓慢送入孔内,并用16短钢筋(50cm长)与主筋焊接使其居中并严格控制钢筋外露长度。
抗浮锚杆成孔质量通病防治
抗浮锚杆受拉构件,一端锚固在建筑物底板,另一端锚固在地基的持力层中,受力过程首先是通过锚固体钢筋与注浆体之间的作用将上拔力传至注浆体上;而后通过注浆体与周边土层之间的摩擦力将注浆体所受到的力传至周围稳定土体中去,从而形成具有一定抗拔能力的抗浮锚杆,起到抗浮锚杆的抗浮作用。
二、施工流程
三、成孔过程中质量通病防治
通病现象1:孔位误差大
产生原因:第一,测量放线误差;第二、放线后未对测量成果保护;第三、钻孔施工未对准测放点。
产生后果:锚杆间距超过规范要求,不能通过验收。
防治措施:第一、放线后,对测量成果进行复核;第二、成孔前,对测放点通过与周边点距离进行复核。
通病现象2:施工工作面标高低于设计标高。
抗浮锚杆全流程施工易出现的问题及整改措施当建筑物地下室的自重及覆土不能抵消地下水产生的浮力时, 通过设置垂直抗浮锚杆, 可以消除地下水浮力产生的不利影响, 保证地下室的稳定和安全。
一、抗浮锚杆受力特性抗浮锚杆受拉构件,一端锚固在建筑物底板,另一端锚固在地基的持力层中,受力过程首先是通过锚固体钢筋与注浆体之间的作用将上拔力传至注浆体上;而后通过注浆体与周边土层之间的摩擦力将注浆体所受到的力传至周围稳定土体中去,从而形成具有一定抗拔能力的抗浮锚杆,起到抗浮锚杆的抗浮作用。
采用抗浮锚杆除了平衡地下水浮力作用外,还可起到加固地基的作用,从而减小地基变形及不均匀沉降。
二、抗浮锚杆杆体抗浮锚杆:杆体架立筋注浆管三、抗浮锚杆施工工艺四、抗浮锚杆施工质量问题1、锚杆制作易出现问题①锚杆下料平直段长度不够。
②起弯点位置、弯起角度与设计图纸不符。
监理员工资监理员工资制作不合格的锚杆严禁投入使用。
整改措施:要求锚杆加工下料时,依照设计要求严格控制下料长度,各型号锚杆平直长度不得低于设计长度。
2、抗浮锚杆焊接质量不满足要求锚杆架立筋焊接质量差,锚杆吊运到现场后,易出现架立筋脱落、偏位现象质量整改措施:锚杆架立筋需焊接饱满,吊运时注意成品保护。
如锚杆吊运到现场出现架立筋偏位、脱落现象,需在现场进行二次焊接,补焊到位。
现场样板:在锚杆上焊接架立筋样板,严格按样板施工。
3、抗浮锚杆成孔清渣不及时和整改情况钻渣清理不及时钻渣及时清运质量整改措施:锚孔成孔结束后,锚孔周边成孔产生的碎石等垃圾立即清理到位,至少保证锚孔周边50cm范围之内无垃圾锚孔成孔后如未立即进行下锚注浆施工导致淤泥污水流入的下锚施工前需进行二次清孔。
4、注浆管长度过短注浆管长度过短,严重影响注浆质量5、锚杆下锚定位不正(1)原因分析:个别锚杆下锚定位不正或注浆过程中锚杆偏位未及时采取纠正措施,导致注浆结束后锚杆偏位严重锚杆注浆完成后偏位严重(2)整改措施:锚杆下锚时需保证锚杆居中,在注浆过程中如果锚杆发生偏移需及时扶正,待注浆结束后检查锚杆是否居中,如有偏位扶正并固定。
建筑工程抗浮锚杆施工工艺1.1设计概况本项目抗浮锚杆选用直径200mm全长粘结性锚杆,配筋详见锚杆构造图,单根锚杆抗拔承载力标准值不应小于IOOKNo锚杆主筋为3E18,钢筋采用并筋的形式每隔15m采用E12限位短筋固定。
锚杆主筋需接长时采用机械连接,连接接头为二级,其质量应符合《钢筋机械连接通用技术规程》JGJ1O7-2016的规定。
本工程抗浮锚杆设计单根长度6.5m,共计1253根,成孔直径180mm。
水泥浆为水灰比1.0纯水泥浆,旋喷压力25~30MPa,浆量751∕min0锚杆做法如下图所示:1.2图7.5.1-1锚杆做法大样图1.3施工工艺流程注浆锚杆检测图7.5.2-1锚杆施工工艺流程图1.4施工方法1、施工准备施工前应做好场地平整,对不利于施工机械运行的松散土,应进行适当处理。
雨季施工必须采取有效排水措施。
施工前应选定机械设备,明确施工工艺及技术要求拟定补救措施。
2、放线定位1)按施工桩位平面布置图放线定桩位,做好标记和预检。
2)桩位误差控制在规范要求之内。
3、钻孔及成孔根据地勘报告,锚杆地层主要为粉土,选用前导式三翼钻头正循环清水钻进,遇砂类土地层需采用泥浆护壁,遇土质较差塌孔严重区域采用全套管跟进施工工艺进行施工。
锚孔钻井应经常检查钻头尺寸,保证钻孔孔径。
成孔直径200mm孔位偏差不大于IOOmmo长度允许误差+100—30mm0向钻孔中安放锚杆前应将孔内岩粉和土屑清洗干净钢筋应平直、除油、除锈。
4、洗孔1)采用泥浆护壁成孔后,将联接空压机的洗井管置入孔捏,由上往下,再由下往上反复冲洗,同时不断补充孔内泥浆比重小于等于105,沉渣小于等于30cm;2)做好孔口围护,防止泥浆流入孔内。
3)钢筋加工制作及孔内安装(1)钢筋制作:钢筋必须按照设计图纸进行制作,并符合规范要求,应防止钢筋弯曲变形。
(2)钢筋吊装:锚杆钢筋的吊装必须在孔深、孔径、垂直度、孔底沉渣等成孔质量经现场质检员和甲方现场代表、监理工程师检查验收,并确认符合要求后才可行。
抗浮锚杆施工工艺施工的准备工作有:钻孔作业空间及场地平整、钻孔机械、张拉机具及其他机械设备确实定,材料的准备及堆放、锚杆的制作、电力供给及给排水设施等。
锚杆的施工顺序如下: .1 锚杆钻机的选定及钻孔工艺锚杆钻孔需要通过覆盖层到达稳定地层中,根据现场地址条件周边环境,锚杆成孔选用MJ -150偏心冲击钻机。
锚杆施工时应遵守以下规定:1) 钻孔前,根据设计要求和土层条件,定出孔位,作出标记;2) 锚杆水平方向孔距误差不应大于20mm ;3) 钻孔底部偏斜尺寸不应大于锚杆长度的5%;4) 锚杆孔深不应小于设计长度,也不宜大于设计长度的1%;5) 安放锚杆前,湿式钻孔应用水冲洗,直到孔口流出清水为止。
6) 锚孔必须保持顺直;锚固段孔壁的层面必须是一新鲜面。
.2 锚杆的制作及安装制作锚杆需用切断机、电焊机等。
插入钻孔的锚杆要求顺直,并应灌浆 养护 锚杆抗浮力检测 竣工验收 钻孔 锚杆加工与组装 锚杆的插入除锈。
.1 锚杆的组装钢筋每根长度误差不大于50mm。
锚杆是由三根钢筋构成,沿锚杆长度每安装一个定位器,以使各锚杆保持平行。
钢筋长度不够时可采用对焊,也可用点焊在工地用帮焊焊接,帮焊可采用T-55电焊条,帮焊长度按?钢筋混凝土工程施工及验收标准?〔GBJ10-65〕钢筋焊接技术要求使用。
.2 插入锚杆锚杆及灌浆管应同时插入钻孔底部,尤其对于土层锚杆,要求杆体插入孔内深度不宜小于锚杆长度,锚杆下端及孔底应有50mm的预留空间。
取出钻杆立即将锚杆钢筋插入孔内,以免塌孔。
假设钻孔使用套管,那么在插入拉杆灌浆后,在将套管拔出。
.3 注浆工艺1)抗浮锚杆采用M30水泥砂浆。
2)砂浆的配制:为了使砂浆能在灌浆管内流动,并使砂浆的强度不低于30MPa,一次注浆宜采用灰砂比1:1~1.2,水灰比为0.38~0.45的水泥砂浆。
如需提高早期强度,可参加食盐〔水泥用量的0.3%〕和三乙醇胺〔水泥质量的0.03%〕共同放入砂浆中一起搅拌。
砂卵石地层抗浮锚杆施工工法随着建筑物地下埋置深度及体积越来越大,当地下水位较高时,不得不考虑地下水浮力作用,并采取相应的抗浮措施,以保证结构的安全性要求。
相对于尺寸较大的抗浮桩,抗浮锚杆因其施工速度快、造价低,且能有效满足建筑物对抗拔承载力的要求,具有技术先进、经济合理等特点。
但抗浮锚杆作为锚固于土层中的细长构件,在施工过程中遇到影响安全及功能性的质量通病情况也较多。
2013年,由四川航天建筑工程公司承建的统建农民拆迁安置小区(香榭园邻二期)工程中运用了抗浮锚杆,该工程共计施工多达2504根,单根入土深度7.8m。
综合考虑抗浮锚杆成孔孔径小、深度大,在砂卵石地层下成孔提钻易垮塌,锚杆钢筋安装质量不易控制,锚杆纵向钢筋穿过防水层的部位易造成渗水等问题,在施工过程中采取了一系列技术措施确保工程质量,其中以抗浮锚杆纵向钢筋安装方法为内容申报的实用新型专利“细长钢筋混凝土杆件”被国家知识产权局授予专利权。
同时,形成的工法质量可靠、安全适用,能有效避免质量通病的产生,具有较好的经济效益与社会效益,已被列为省级工法。
2 工法特点2.0.1 塌孔现象少采用锚杆钻机跟管钻孔减少了砂卵石地层下成孔提钻后易垮塌的现象。
2.0.2 质量可靠在抗浮锚杆纵向钢筋的安装、抗浮锚杆穿防水层部位均采用构造措施进行加强处理,确保施工质量、避免使用过程中质量通病的产生。
2.0.3 绿色环保扬尘较小、对周边环境影响较小。
3 适用范围适用于砂卵石及松散土质抗浮锚杆施工。
4 工艺原理砂卵石地层下,当土方开挖至基础(或抗水板)设计底标高以上15~30cm时,先测定抗浮锚杆孔位并采用锚杆钻机套管跟进进行成孔,再完成抗浮锚杆钢筋的加工与安装、碎石混凝土的浇灌、养护、抗拔试验等工序,最后进行锚杆与基础(或抗水板)间的防水处理,并将抗浮锚杆钢筋锚固在基础(或抗水板)中。
5 施工工艺流程及操作要点5.1 工艺流程图5.1 砂卵石地层抗浮锚杆的施工工艺流程图5.2 操作要点5.2.1 跟管钻孔砂卵石地层下的抗浮锚杆应采用特制的锚杆钻机进行成孔,锚杆钻机钻进过程中宜同时分段安装钢套管,各段钢套管采用丝口进行连接。
全长粘结抗浮锚杆施工流程和方法随着城市建设的国际化,人们开发计划越来越重视地下空间的开发,地下商城、车库等体育场馆日益增多,地下空间的用途变得越来越最广泛。
停车场、体育场馆、商场和大型公共建筑等大跨度空间结构,普遍存在大面积区域成片与地下水浮力的平衡问题;尤其是高层群体建筑都设计成纯地下结构或整体裙房,地下室埋深也逐渐加深,大部分地下由于受到地下水的侵蚀,抗浮环境问题逐渐显现。
就目前情况来看,建筑行业还没有形成一个统一的关于地下水浮力的确定以及地下结构抗浮计算规则;过往的规范和操作流程都是漏洞百出,这对抗浮设计而言无疑是一大难题,截止目前,出现地下室上浮经常出现事故的工程已不在少数。
先前为辅的抗浮方法主要以压重法为主,近年来抗浮桩的应用也越来越多,但抗浮桩的裂缝管控裂缝与耐久性、抗浮结构性问题桩与基础的变形协调等问题没有给与很好的解决。
抗浮锚杆是一种新的抗浮星毛手段,有着良好的地层适应性,所需作业面小,易于施工。
其布置非常灵活,数量较多,锚固效率高,有利于地板孔隙受力。
由于其单向受力特点,抗拔力和预应力圣皮耶尔县,密切合作有利于建筑结构的应力与变形沟通协调,在许多条件下才优于压重和抗浮桩优于方案。
1、全长粘结抗浮锚杆全长粘接抗浮锚杆杆体多是大直径螺纹钢筋,通过扩大混凝土截面、涂刷防腐涂层成功进行防腐后处理处理,在混凝土底板内浇筑锚杆托架头部,再进行简单的防水处理即可。
其不施加预应力,是一种被动剪应力形式,锚固力并力发挥作用需要较大变形。
但由于其构造简单,适合土层、岩层、沙砾层等,且施工效率高、周期短,相比其它形式较的抗浮锚杆造价较为经济,是目前广泛采用的一种抗浮锚杆形式。
2、一般而言预应力抗浮锚杆普通预应力锚杆可施加预应力,有自由段,是一种主动抗力形式,利用钢绞线、钢筋来制作杆体,锚杆通过锚具锚固在底板上,可重复张拉锚杆。
3、压力分散型锚杆压力分散型锚杆基于单孔复合锚杆法原理,主要将多个承载体在锚杆的各个方位,采用无粘结预应力钢绞线将总的抓手锚杆力分散给每个承载体,使集中拉力转化成几个较小的压力,东段并分别作用在几个短的锚固段上所。
1.测量放线阶段1.1无基础图产生原因:由于抗浮锚杆设计阶段图纸很可能不是最终版本,施工时,基础图标高、抗浮力及地下室位置均可能与抗浮锚杆设计图纸不符。
产生后果:抗浮锚杆不能满足主体设计要求,抗浮锚杆报废防治措施:抗浮锚杆放线前与基础图(蓝图,盖审图章)复核,复核轴线、标高、抗浮力等;1.2未对锚杆编号、分区或编号混乱产生原因:锚杆编号时,未考虑验收分区,对整个施工区域统一编号,编号随意产生后果:不便于施工记录,可能造成锚杆施工漏记防治措施:对锚杆先进行分区,在每一个区内按横排编号,从左至右从上至下。
1.3未锚杆标高未明确产生原因:施工时为查看基础图,未对基底标高计算,对独立柱基底标高未计算产生后果:施工时抗浮锚杆标高不准确防治措施:施工前根据基础图分区域标注锚杆标高2.成孔阶段2.1孔位误差大产生原因:测量放线误差大;放线后成果保护不到位;钻孔施工未对准测放点产生后果:锚杆间距超过规范要求,不能通过验收。
防治措施:放线后,对测量成果进行复核;成孔前,对测放点通过与周边点距离进行复核2.2施工工作面标高低于设计标高产生原因:土方开挖时,未严格控制标高,至使超挖产生后果:锚杆锚固段内地层被扰动,不能提供设计要求的锚固力防治措施:土方开挖时严格控制标高2.3锚孔深度与设计有出入产生原因:锚杆施工场地高低不平,未对锚杆位置进行标高测量;成孔施工随意,终孔时未进行测量产生后果:锚杆锚固段长度不足或锚杆锚入筏板长度不足防治措施:锚杆放孔时,同时测量孔位标高;计算成孔深度,终孔时,测量钻孔深度2.4地层与地勘报告不符时调整锚孔深度产生原因:钻孔时,未对实际地层进行编录,未发现与地勘报告不符合的软弱层,或出现后,未对锚杆长度进行调整产生后果:锚杆锚固力不满足设计要求,锚杆验收试验不合格防治措施:成孔时进行编录,发现与地勘报告不符的软弱层,及时通知设计单位对锚杆长度进行调整2.5独立柱及条形基础位置锚孔深度未考虑独立柱深度产生原因:未考虑独立柱及条形基础深度产生后果:锚杆锚固段长度不足防治措施:施工前,统计独立柱及条形基础厚度,锚孔深度相应加深,对应至每根锚杆2.6卵石地层锚杆深度范围内有地下水产生原因:降水时未考虑抗浮锚杆施工地下水要求,地下水未降至锚杆底部以下产生后果:锚杆施工时,砂层及砾石沉淀至孔底,注浆时不能保证孔底注浆,锚杆锚固段减少防治措施:降水设计时,考虑抗浮锚杆施工,保证水位降至锚杆底部2.7泥岩中孔壁有泥皮产生原因:由于岩层中有地下水,成孔过程中,孔壁产生泥皮,终孔时,未对锚孔进行清洗,同时,锚孔放置久后,孔内泥浆沉淀产生后果:锚固体与地层摩阻力降低,锚杆锚固力不足防治措施:锚孔终孔时,先向孔内加水,再用压缩空气从孔底将水吹出,反复几次,可将孔壁泥皮清洗干净,锚杆放入后应及时注浆。
1)锚杆基本试验:参照《建筑边坡工程技术规范GB50330》附录C.2执行(1)锚杆基本试验的地质条件、锚杆材料和施工工艺等应与工程锚杆一致。
(2)基本试验时最大的试验荷载不宜超过锚杆杆体承载力标准值的0.9倍。
(3)基本试验主要目的是确定锚固体与岩土层间粘结强度特征值、锚杆设计参数和施工工艺。
每种试验锚杆数量均不应小于3根。
(4)锚杆基本试验应采用循环加、卸荷法。
(5)出现下列情况视为破坏,终止加载:锚头位移不收敛、锚固体从岩土层中拔出或锚杆从锚固体中拔出;锚头总位移量超过设计允许值;一级荷载产生的位移增量超过上一级荷载位移增量的2倍。
(6)绘制荷载-位移曲线、荷载-弹性位移曲线和荷载-塑性位移曲线。
2)测量放孔根据控制点和锚杆平面布置图进行锚杆测放,并作锚孔孔位放点标记。
测放务必准确,要求测放过程中作好记录,检查无误,确保孔位的准确。
锚杆定位偏差不宜大于20mm。
3)钻机成孔钻机就位时,必须固定牢固,确保钻机机架的水平度和立轴的垂直度。
锚杆孔直径按设计要求(设计无要求时,宜取锚杆直径的3倍,但不应小于一倍锚杆直径加50mm)。
锚杆成孔采用跟管钻进,并且利用空压机产生的高压空气进行排渣。
达到设计深度后,不得立即停钻,稳钻1~2min,防止底端头达不到设计的锚固直径。
锚孔倾斜度不应大于5%,钻孔深度超过锚杆设计长度应不小于0.5m。
4)清孔提钻终孔后利用高压空气清除孔内余渣,直到孔口返出之风,手感无尘屑为止,避免孔内沉渣存在。
同时现场工程师及质检员进行孔深及锚孔偏斜度检测,符合要求后进行下道工序施工。
5)杆体制作锚杆材料可根据锚固工程性质、锚固部位和工程规模等因素,选择高强度、低松弛的普通钢筋、高强精轧螺纹钢筋、预应力钢丝或钢绞线。
锚杆材料的物理力学性能应符合现行国家标准以及有关专门标准的规定。
锚杆下料长度为钻孔长度+锚入上部结构长度。
其中锚入上部结构的长度应符合钢筋的锚固长度要求。
除锈处理采用钢丝刷清除钢筋、焊管铁锈。
