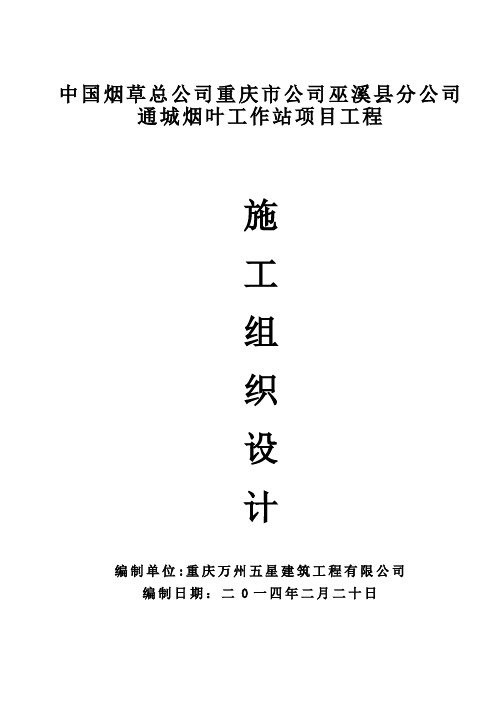

中国烟草总公司重庆市公司巫溪县分公司通城烟叶工作站项目工程施工组织设计编制单位:重庆万州五星建筑工程有限公司编制日期:二0一四年二月二十日施工组织设计报审表施工组织设计报审表工程名称:中国烟草总公司重庆公司巫溪分公司通城烟叶工作站项目中国烟草总公司重庆市公司巫溪县分公司通城烟叶工作站办公综合楼施工组织设计一、工程概况(一)工程特点中国烟草总公司重庆市公司巫溪县分公司通城烟叶工作站办公综合楼工程,本工程位于巫溪县通城,建筑面积办公综合楼2661。
27㎡,生产用房2612㎡,合计5273.27㎡。
工程等级为二级.该建筑物为四层综合楼,建筑高度为13。
75米。
本建筑物耐火等级为二级.抗震设防烈度为6度.建筑结构形式为框架结构,建筑层数:四层。
基础类型:综合楼为柱下独立基础,生产用房为人工挖孔桩,基础持力层为完整中等风化灰岩,地基基础设计等级为丙类。
场地类别为二类;地下水对混凝土无腐蚀性。
建筑类别多层民用建筑,耐火等级为二级,结构设计使用年限为50年,建筑结构安全等级为二级,抗震等级为四级,屋面防水等级为Ⅲ级。
本工程为重庆万州五星建筑工程有限公司组织施工;由熊周成担任项目经理。
(二)地点特征1、本工程位于巫溪县通城,交通便利,该工程施工场地宽敞,按有施工场地考虑。
2、中国烟草总公司重庆市公司巫溪县分公司通城烟叶工作站办公综合楼工程所在地属四川盆地亚热带湿润季风气候区,春旱、夏热、冬暖,无霜期长,年平均气温18。
3℃左右,冬季最低气温1。
6℃,夏季最高气温40℃左右。
(三)施工条件1、本工程工期为10个月时间,实际按300天控制。
2、本工程施工现场可从现有临时道路出入,施工用水、用电从供水管网接入,各种建筑材料、预制构件、施工机具可经公路直接运抵现场。
材料由我方自行采购,施工机具、运输工具、劳动力由我司自行控制平衡,来源有保证,施工管理机构已基本落实;工地设钢筋、水泥房、现场办公室、小型机具保管仓库、工人宿舍、厕所、休息室以及门卫保卫室等临时用房;现场设简易木工房用于制作少量模板;夹板门由公司加工运至工地,现场不设预制场,预制构件均向市场采购运至工地.二、施工准备1、技术准备:组织公司技术科有关人员熟悉施工图纸,掌握图纸中的重点、难点,复核图纸中的错、漏、碰、缺,参加图纸会审和设计交底.把问题解决在施工前,保证施工的顺利进行。

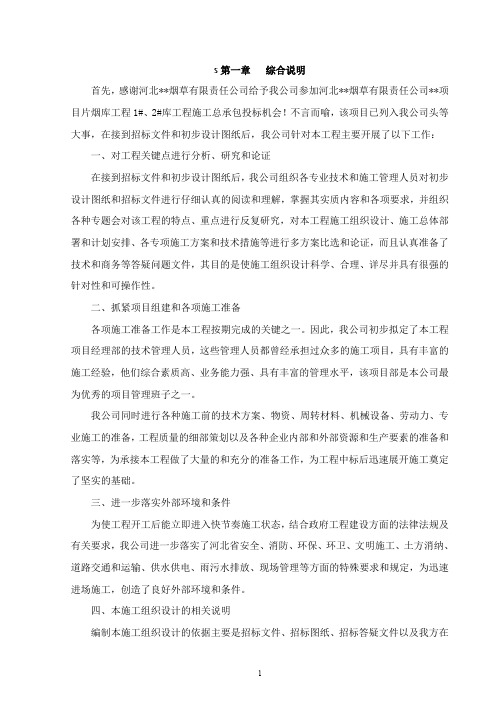

s第一章综合说明首先,感谢河北**烟草有限责任公司给予我公司参加河北**烟草有限责任公司**项目片烟库工程1#、2#库工程施工总承包投标机会!不言而喻,该项目已列入我公司头等大事,在接到招标文件和初步设计图纸后,我公司针对本工程主要开展了以下工作:一、对工程关键点进行分析、研究和论证在接到招标文件和初步设计图纸后,我公司组织各专业技术和施工管理人员对初步设计图纸和招标文件进行仔细认真的阅读和理解,掌握其实质内容和各项要求,并组织各种专题会对该工程的特点、重点进行反复研究,对本工程施工组织设计、施工总体部署和计划安排、各专项施工方案和技术措施等进行多方案比选和论证,而且认真准备了技术和商务等答疑问题文件,其目的是使施工组织设计科学、合理、详尽并具有很强的针对性和可操作性。
二、抓紧项目组建和各项施工准备各项施工准备工作是本工程按期完成的关键之一。
因此,我公司初步拟定了本工程项目经理部的技术管理人员,这些管理人员都曾经承担过众多的施工项目,具有丰富的施工经验,他们综合素质高、业务能力强、具有丰富的管理水平,该项目部是本公司最为优秀的项目管理班子之一。
我公司同时进行各种施工前的技术方案、物资、周转材料、机械设备、劳动力、专业施工的准备,工程质量的细部策划以及各种企业内部和外部资源和生产要素的准备和落实等,为承接本工程做了大量的和充分的准备工作,为工程中标后迅速展开施工奠定了坚实的基础。
三、进一步落实外部环境和条件为使工程开工后能立即进入快节奏施工状态,结合政府工程建设方面的法律法规及有关要求,我公司进一步落实了河北省安全、消防、环保、环卫、文明施工、土方消纳、道路交通和运输、供水供电、雨污水排放、现场管理等方面的特殊要求和规定,为迅速进场施工,创造了良好外部环境和条件。
四、本施工组织设计的相关说明编制本施工组织设计的依据主要是招标文件、招标图纸、招标答疑文件以及我方在招标人带领下进行的现场勘察。
如果我公司有幸中标,将结合工程施工图对施工组织设计进行补充和完善,进行深化和细化,编制各分部分项专项施工方案,报业主、设计、监理公司审批后实施。

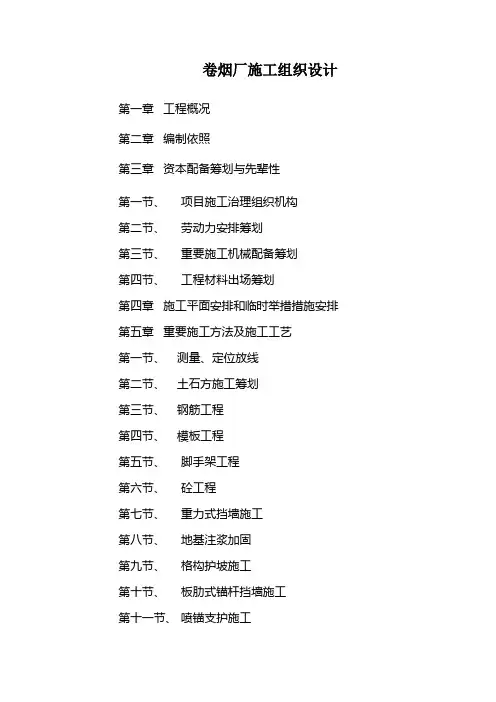

卷烟厂施工组织设计1. 引言卷烟厂施工组织设计是卷烟厂项目中的一个重要环节,它涉及到卷烟厂的施工过程和方法,确保卷烟厂项目能够按时按质完成。
本文将从施工组织设计的基本原则、组织结构、施工方案、人员安排等方面进行分析和阐述。
2. 施工组织设计的基本原则在卷烟厂施工组织设计中,需要遵循以下基本原则:2.1 安全第一安全第一是施工组织设计的根本原则,必须保证所有施工工作都符合国家安全生产法规和相关标准,确保施工过程中的安全。
2.2 经济合理施工组织设计要在保证施工质量的前提下,力求经济合理。
合理安排施工工序和人员配置,提高施工效率,降低施工成本。
2.3 协调配合施工组织设计需要协调各个施工专业之间的配合,确保施工过程中各个环节的无缝衔接。
不同施工专业之间的协调配合关系,对项目的进展和质量产生重要影响。
2.4 绿色施工在卷烟厂施工组织设计中,应注重环保问题。
采用绿色的施工材料和技术,减少对环境的污染和破坏。
3. 施工组织结构卷烟厂施工组织结构是指卷烟厂施工过程中的各个分工岗位及其职责。
一般来说,卷烟厂施工组织结构包括以下几个方面:总工程师是卷烟厂施工组织中的最高职位,负责整个卷烟厂项目的施工组织和管理工作。
总工程师需要具备丰富的施工经验和管理能力,能够统筹协调各个施工专业之间的工作。
3.2 项目经理项目经理是卷烟厂施工组织中的重要职位,直接负责卷烟厂项目的施工管理。
项目经理需要具备较高的技术水平和管理能力,能够组织和指导施工人员进行工作。
3.3 施工队长施工队长是卷烟厂施工组织中的重要人员,负责具体的施工工作。
施工队长需要具备扎实的施工技术和丰富的经验,能够组织和指挥施工人员按照施工图纸进行施工。
施工人员是卷烟厂施工组织中的劳动力,承担着具体的施工任务。
施工人员需要具备相应的技术能力和操作能力,按照施工要求进行工作。
4. 施工方案卷烟厂施工方案是施工组织设计的核心内容之一。
施工方案需要根据卷烟厂设计图纸和工程特点制定,确保施工过程中各个环节的顺利进行。
烟站施工组织设计一、工程概况本烟站建设项目位于具体地点,总建筑面积为具体面积平方米。
主要建筑包括烟叶收购仓库、办公区、生活区等。
烟站的建设旨在为当地烟叶的收购、储存和加工提供便利的场所,促进烟草产业的发展。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到国家验收合格标准,力争优质工程。
2、工期目标:根据合同要求,合理安排施工进度,确保在规定的时间内完成工程建设。
3、安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在具体百分比以内。
(二)施工组织机构成立项目经理部,项目经理全面负责工程的施工组织和管理。
项目部下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,密切配合,共同完成施工任务。
(三)施工任务划分将工程划分为多个施工区域,分别组织施工队伍进行施工。
其中,基础工程、主体结构工程、装饰装修工程等由专业施工队伍负责施工,水电安装工程等由专业分包单位负责施工。
三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
2、做好技术交底工作,将施工技术要求和质量标准传达给施工人员。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施,满足施工人员的工作和生活需要。
(三)材料准备1、根据施工进度计划,编制材料采购计划,确保材料按时供应。
2、对进场材料进行检验和试验,确保材料质量符合要求。
(四)机械设备准备1、根据施工需要,配备足够的施工机械设备,如塔吊、搅拌机、电焊机等。
2、对机械设备进行调试和维护,确保其性能良好,能够正常运行。
四、主要施工方法(一)基础工程1、土方工程采用机械开挖和人工清理相结合的方式进行土方开挖,确保基底土不受扰动。
开挖完成后,及时进行验槽和地基处理。
2、基础钢筋工程钢筋在加工场加工制作,运至现场绑扎安装。
钢筋的连接方式根据设计要求采用焊接或绑扎连接。
3、基础混凝土工程基础混凝土采用商品混凝土,泵送浇筑。
XX 卷烟厂施工组织设计第一章 工程概况1.工程简介本工程是是XX 卷烟厂2000~2002年技术改造联合工房的扩建工程。
XX 卷烟厂位于黔河新建桥北,沙南路与步行街之间,该联合工房由八个分区建筑组成,建筑总面积23165m 2,占地面积14908m 2,联合工房各分区建筑平面布置如下图所示:联合工房的核心建筑是一、二分区建筑;联合工房的配套建筑是三、四、五、六、七、八分区建筑;联合工房的看面工程是一、六、五、七分区临步行街的建筑;各分区建筑的结构形式、建筑标准详见下表。
2.主要施工的技术重点针对本工程特点结合我们多年积累的施工经验,我们把本工程砼结构达到里实外光、梁柱接头通顺光滑,砌体垂直度,砂浆饱满度,柱墙筋埋设,花岗石地面安装。
外墙贴面砖的质量控制作为质量、技术管理的重点之外,又结合其一、二分区的球形钢结网架对标高的中心线,标高要求严格准确的情况以及各分区建筑的边界轴线相互平行穿串的特点,我们还把施工测量的质量控制也列为本工程施工质量控制的一大重点。
同时由于烟草生产工艺及产品储存对建筑物的防潮功能有很高的要求,施工中如何做到地面、墙面的防潮,屋面和墙面的防水防漏,防水节点要求精心施工应是本工程质量控制的重中之重。
3.施工现场现状 二 区三 区四 区五 区七区八 区一 区六 区原有厂房场地位于厂区围墙内,联合工房的西南部,即1、6、8区与原有厂房比邻,6区建筑的南面是设计的厂区花园,施工时不允许材料进入,工房的东边临步行街,施工中拟采取安全隔离措施联合工房的西边至围墙地带约40m宽,可考虑主要的施工暂设搭建点,施工用电。
甲方指定在建筑物的西南侧接入现场。
目前,地基的换土回填工作正在进行,回填完工后,施工基础时,设防护栏杆,并考虑排水设施。
第二章施工部署1.施工组织体系XX卷烟厂联合工房扩建工程虽是该厂2000~2002年的重大技术改造项目,亦是XX地区最重要的工程项目,该项目的建成投产,标志着XX卷烟厂新世纪经济腾飞的起点,为了优质、高效地完成本工程,我公司将精心组织施工力量,抽调经验丰富、年富力强的工程技术管理人员,成立工程项目部,实行项目法管理。

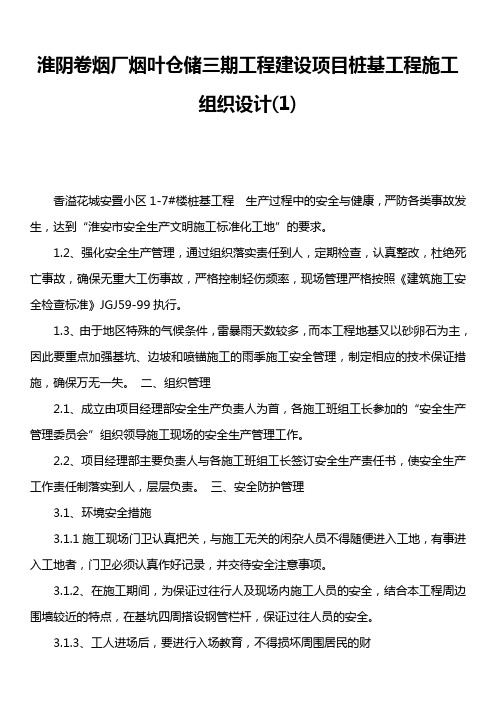

淮阴卷烟厂烟叶仓储三期工程建设项目桩基工程施工组织设计(1)香溢花城安置小区1-7#楼桩基工程生产过程中的安全与健康,严防各类事故发生,达到“淮安市安全生产文明施工标准化工地”的要求。
1.2、强化安全生产管理,通过组织落实责任到人,定期检查,认真整改,杜绝死亡事故,确保无重大工伤事故,严格控制轻伤频率,现场管理严格按照《建筑施工安全检查标准》JGJ59-99执行。
1.3、由于地区特殊的气候条件,雷暴雨天数较多,而本工程地基又以砂卵石为主,因此要重点加强基坑、边坡和喷锚施工的雨季施工安全管理,制定相应的技术保证措施,确保万无一失。
二、组织管理2.1、成立由项目经理部安全生产负责人为首,各施工班组工长参加的“安全生产管理委员会”组织领导施工现场的安全生产管理工作。
2.2、项目经理部主要负责人与各施工班组工长签订安全生产责任书,使安全生产工作责任制落实到人,层层负责。
三、安全防护管理3.1、环境安全措施3.1.1施工现场门卫认真把关,与施工无关的闲杂人员不得随便进入工地,有事进入工地者,门卫必须认真作好记录,并交待安全注意事项。
3.1.2、在施工期间,为保证过往行人及现场内施工人员的安全,结合本工程周边围墙较近的特点,在基坑四周搭设钢管栏杆,保证过往人员的安全。
3.1.3、工人进场后,要进行入场教育,不得损坏周围居民的财施工组织设计香溢花城安置小区1-7#楼桩基工程物,不得惹事生非,注意搞好周围居民的关系,确保一方平定。
3.1.4、施工车辆开行时,要放慢速度,随时注意安全。
现场浇筑砼时,安排集中浇筑,这样可使砼浇筑车的往返比较集中,以便保持周围道路通畅。
3.1.5、在四周围墙上,要挂上醒目的安全警示标志,随时提醒周围居民要注意安全,要树立安全第一的思想。
3.1.6、现场内各种原材料、构配件,特别是钢筋、管材必须按平面布置图堆放整齐,合理有序,并按规格品种堆码,必须设置专人负责管理,管理人员应坚守岗位加强值班检查,确保安全,任何人不准损坏和擅自挪用消防器材、设备。
卷烟专用生产线技术改造项目施工组织设计第一篇综合说明第一章工程概况 ..................................................- 1 -一. 项目概况................................................... - 1 -二. 各单体概况................................................. - 2 -1. 生产工房................................................... - 2 -2. 辅助工房................................................... - 2 -3. 许昌路连廊................................................. - 3 -4. 昆明路连廊................................................. - 3 -5. 景观墙..................................................... - 3 -6. 污水处理站................................................. - 3 -7. 附属配套................................................... - 3 -三. 机电安装工程概况........................................... - 3 -四. 周边环境概况............................................... - 4 - 第二章质安控制目标.. (5)一. 质量目标 (5)二. 工期目标................................................... - 5 -三. 安全生产目标............................................... - 5 -四. 文明施工目标............................................... - 5 - 第三章工程特点、难点及关键点情况.................................- 6 -一. 施工为生产工艺设备安装和投产的保驾护航..................... - 6 -二. 确保“白玉兰”争创“鲁班奖”等质量目标的实现............... - 6 -三. 安全经济合理的基坑围护工程................................. - 7 -四. 大型地下室的防渗抗裂....................................... - 7 -五. 成品高架库、片烟高架库23m高支排架的施工................... - 7 -六. 压力管道的安装............................................. - 8 -七. 防爆电气的施工............................................. - 8 -八. 基地周边环境的保护和协调................................... - 9 -九. 绿色节能环保建筑的施工体现................................. - 9 -十. 总承包的集成管理........................................... - 9 -第二篇施工组织设计第一章施工总体流程安排及部署.................................... - 11 -一. 施工流程总体安排.......................................... - 11 -二. 围护工程施工部署.......................................... - 12 -三. 基础工程施工部署.......................................... - 12 -四. 上部框架结构施工部署...................................... - 14 -五. 钢结构工程施工部署........................................ - 14 -六. 砌筑装饰工程施工部署...................................... - 14 -七. 安装工程施工部署.......................................... - 16 -八. 室外总体施工.............................................. - 16 - 第二章施工总平面布置............................................ - 17 -一. 工程场地情况.............................................. - 17 -二. 施工围墙、出入口、道路设置................................ - 17 -三. 临时设施布置.............................................. - 17 -四. 各阶段施工总平面布置...................................... - 18 -五. 临时用电、用水布置........................................ - 18 -六. 安全防护措施.............................................. - 19 - 第三章主要施工机械的配置........................................ - 20 -第四章工程进度计划与保证措施.................................... - 21 -一. 工期安排.................................................. - 21 -1. 总工期.................................................... - 21 -2. 其中关键时间节点进度...................................... - 21 -二. 总进度计划表及劳动力配置计划表............................ - 21 -三. 进度控制保证措施.......................................... - 22 -1. 进度控制管理.............................................. - 22 -2. 加快进度的措施............................................ - 24 -2.1. 部署保证.................................................. - 24 -2.2. 技术保证.................................................. - 24 -2.3. 组织保证.................................................. - 24 -2.4. 制度保证.................................................. - 25 -2.5. 计划保证.................................................. - 25 -2.6. 经济手段保证.............................................. - 25 -2.7. 作风保证.................................................. - 25 - 第五章土建部分主要施工方案...................................... - 26 -一. 工程测量控制方案.......................................... - 26 -二. 基坑围护设计方案.......................................... - 27 -1. 中华烟生产工房基坑围护方案................................ - 27 -2. 中华烟辅助工房基坑围护方案................................ - 28 -3. 污水处理站基坑围护方案.................................... - 29 -4. 化粪池基坑围护方案........................................ - 29 -三. 基坑围护施工方案.......................................... - 29 -1. 钻孔灌注桩施工技术措施.................................... - 29 -2. 三轴搅拌桩止水帷幕施工技术措施............................ - 30 -3. 水泥土搅拌桩施工.......................................... - 31 -4. 钢板桩施工技术措施........................................ - 31 -5. 立柱桩施工................................................ - 32 -四. 基坑降水施工方案.......................................... - 32 -1. 中华烟生产工房基坑降水方案................................ - 32 -2. 中华烟辅助工房基坑降水方案................................ - 33 -3. 污水处理站及化粪池基坑降水方案............................ - 33 -五. 基坑挖土施工方案.......................................... - 33 -1. 生产工房基坑挖土施工方案.................................. - 33 -2. 辅助工房基坑挖土施工方案.................................. - 33 -3. 污水处理站基坑挖土施工方案................................ - 34 -4. 基坑开挖施工安全技术措施与控制要点........................ - 34 -5. 挖土标高控制.............................................. - 35 -6. 基坑排水.................................................. - 35 -7. 土方处置.................................................. - 35 -六. 支撑施工及拆除............................................ - 35 -七. 桩顶处理及垫层施工........................................ - 36 -八. 基础及地下室施工.......................................... - 37 -1. 钢筋工程.................................................. - 37 -2. 模板工程.................................................. - 37 -3. 砼工程.................................................... - 38 -4. 大体积砼施工.............................................. - 38 -5. 上部结构施工.............................................. - 39 -5.1. 一般框架结构施工.......................................... - 39 -5.2. 高支排架体系.............................................. - 42 -5.3. 后张法预应力梁施工........................................ - 42 -5.4. 钢管柱砼施工.............................................. - 44 -5.5. 组合板混凝土施工.......................................... - 45 -九. 脚手架施工................................................ - 46 -十. 砌筑工程.................................................. - 47 - 第六章地下施工监测方案及周边管线等环境保护措施、应急预案........ - 48 -一. 环境现状.................................................. - 48 -1. 周边道路及建筑物概况...................................... - 48 -2. 周边地下管线概况.......................................... - 48 -3. 保护重点.................................................. - 49 -二. 地下施工监测方案.......................................... - 49 -1. 监测项目内容.............................................. - 49 -1.1. 周边环境监测.............................................. - 49 -1.2. 基坑围护监测.............................................. - 49 -2. 监测工作布置.............................................. - 49 -2.1. 周边地下综合管线变形监测.................................. - 49 -2.2. 周边建(构)筑物垂直位移监测................................ - 50 -2.3. 围护顶部变形监测.......................................... - 50 -2.4. 围护结构侧向位移监测...................................... - 50 -2.5. 坑外潜水水位观测.......................................... - 51 -2.6. 支撑轴力监测.............................................. - 51 -2.7. 立柱桩垂直位移监测........................................ - 51 -3. 监测频率.................................................. - 51 -三. 应急预案 (52)1. 应急组织机构 (52)2. 基坑开挖应急预案 (53)2.1. 接缝开叉渗漏水............................................ - 53 -2.2. 流沙及管涌现象处理........................................ - 54 -2.3. 基坑边坡失稳和滑坡........................................ - 54 -2.4. 基坑坑底土体挠动.......................................... - 54 -2.5. 基坑坑底土体隆起.......................................... - 54 -2.6. 支护体系水平位移.......................................... - 54 -2.7. 许昌路2m上水管保护措施................................... - 54 -2.8. 基坑周边环境保护应急措施 (54)3. 支护结构应急处理措施的工作流程............................ - 55 -4. 地下管线应急处理措施的工作流程............................ - 56 - 第七章钢结构部分主要施工方案概述................................ - 57 -一. 工程概况.................................................. - 57 -二. 总体技术路线.............................................. - 57 -三. 施工机械的选择和布置...................................... - 57 -四. 钢构件堆场安排............................................ - 57 -五. 典型钢结构加工工艺流程.................................... - 58 -六. 预埋锚栓的安装............................................ - 58 -七. 钢柱安装.................................................. - 58 -八. 钢梁安装.................................................. - 59 -九. 高强度螺栓施工............................................ - 59 -十. 焊接施工.................................................. - 59 -十一. 栓钉施工.................................................. - 60 - 十二. 压型板安装方法............................................ - 60 - 第八章机电安装工程施工方案.. (61)一. 电气安装施工方案 (61)1. 电气系统概况 (61)2. 变配电所安装 (61)3. 电气动力系统安装 (62)4. 防雷接地安装 (63)5. 照明系统安装 (63)6. 防爆区域电气安装 (64)二. 给排水安装施工方案 (65)1. 给排水系统概况 (65)2. 管道材质及连接形式 (65)3. 给排水安装施工技术要点 (65)三. 循环水安装施工方案 (66)1. 循环水系统概况 (66)2. 管道材质及连接方式 (66)3. 循环水安装施工技术要点 (67)四. 压缩空气安装施工方案 (68)1. 动力安装概况 (68)2. 压缩空气管道特性一览表 (68)3. 压缩空气管道材质及连接方式 (68)4. 压缩空气安装施工技术要点 (69)五. 蒸汽安装施工方案 (72)1. 蒸汽管道安装概况 (72)2. 蒸汽管道特性一览表 (72)3. 蒸汽管道材质及连接方式 (73)4. 蒸汽管道安装施工技术要点 (73)六. 机电安装调试方案 (75)1. 电气工程调试方案 (76)1.1 配电干线及动力系统调试 (76)1.2 消防系统和给排水系统电气测试 (76)1.3 照明系统 (76)2. 给排水工程调试方案 (76)2.1 给水调试 (76)2.2 排水调试 (77)3. 联动调试 (77)3.1 联动调试阶段的安排 (77)3.2 联动调试 (77)七. 主要设备吊装专项施工方案 (77)1. 地下室及屋顶设备的吊装设想 (77)2. 工程主要大件设备一览表 (78)3. 设备吊装工艺流程方框图 (79)八. 压力管道管道焊接专项施工方案 (79)1. 焊接工程说明 (79)2. 管道材质 (80)3. 焊接工艺评定(PQR) (80)4. 焊工资格 (80)5. 焊接方法 (80)6. 焊接材料匹配及要求 (80)7. 焊接环境 (81)8. 焊件的坡口型式与加工要求 (81)9. 焊件的组对 (81)10. 焊接工艺要点 (82)11. 焊接质量检验 (82)12. 焊接返修要点 (82)九. 管道工厂化预制专项施工方案 (83)1. 工厂化预制概况 (83)2. 厂化预制和传统施工工艺比较 (83)3. 工厂化预制的原则 (83)4. 管道预制加工工艺 (84)第九章装饰及防水施工方案 (86)一. 各分项装饰施工方案简述 (86)1. 粉刷施工 (86)2. 墙面砖施工 (86)3. 细石砼地面施工 (86)4. 地砖楼地面施工 (86)5. 吊顶施工 (87)6. 对成品及设备部件的保护管理措施 (87)二. 防水施工方案 (87)1. 地下室防水施工 (87)2. 屋面防水施工方案 (88)第十章工程质量保证与检测措施 (89)一. 工程质量目标 (89)二. 质量保证体系 (89)三. 围绕质量目标的质量控制重点 (89)四. 质量保证措施 (90)1. 大型地下室的防渗抗裂措施 (90)2. 混凝土工程质量保证具体措施 (90)3. 安装工程质量保证具体措施 (91)3.1 管道安装工程质量控制要点及预防措施 (91)3.2 电气安装工程控制要点及预防措施 (91)3.3 通风空调工程控制要点和预防措施 (92)4. 装饰工程施工质量保证措施 (92)五. 争创“鲁班奖”的创优策划 (92)第十一章保证安全、文明环保生产的技术措施 (94)一. 文明环保与安全施工目标 (94)二. 保证文明安全生产的技术措施 (94)1. 安全施工保证体系 (94)2. 施工现场的安全保证措施 (94)2.1 模板工程安全保证措施 (95)2.2 钢筋工程安全保证措施 (95)2.3 混凝土工程安全保证措施 (95)2.4 脚手架工程安全保证措施 (96)2.5 施工用电安全保证措施 (96)2.6 机械施工安全保证措施 (97)2.7 高处作业安全防范措施 (97)2.8 消防措施 (98)2.9 现场防汛防台措施 (98)2.10 保证现场内外交通安全的管理措施 (98)2.11 基坑施工期间保证道路、管线安全的措施 (99)三. 保证文明施工的技术措施 (99)1. 文明施工环境保护组织体系 (99)2. 保证文明施工的技术措施 (100)2.1 现场设施的标准要求 (100)2.2 工地的环境卫生 (100)2.3 劳务管理制度 (100)2.4 工具间管理 (100)2.5 场容管理 (101)2.6 治安管理 (101)2.7 交通管理 (101)四. 施工节能、环保措施 (102)1. 节约用地、合理安排材料堆场 (102)2. 废弃物的处理 (102)3. 水、电资源的节约 (102)4. 材料的合理使用 (102)5. 减少环境污染,提高环境品质 (102)第十二章总包管理及组织措施 (103)一. 总承包管理体系及项目班子人员构成 (103)1. 总承包管理构架........................................... - 103 -2. 76#地块管理构架 (104)3. 80#地块管理构架 (104)4. 项目经理及项目管理班子成员介绍(详见附录) (104)二. 总承包管理的主要内容 (105)三. 总包管理的重点与针对性措施 (106)四. 总包对专业分包的管理协调 (106)五. 总包对钢结构专业分包的协调配合管理 (107)六. 总包对机电安装专业分包的协调配合管理 (109)1. 对本项目机电安装分包工程的认识 (109)2. 安装工程承包特点 (109)3. 总承包机电管理部对机电工程交叉施工的协调管理 (110)3.1 确定机电交叉施工的协调形式和流程 (110)3.2 机电工程协调管理的范围、重要节点和内容 (110)3.3 总承包机电工程管理控制的保证措施 (113)七. 总包对幕墙专业分包的协调配合管理 (114)八. 总包对精装饰专业分包的协调配合管理 (115)九. 对园林绿化分包的管理 (116)第一篇综合说明第一章工程概况一. 项目概况工程名称:某卷烟厂某牌卷烟专用生产线技术改造项目建设单位:某烟草(集团)公司设计单位:五洲工程设计研究院●拟建的某卷烟厂某牌卷烟专用生产线技术改造项目位于某市杨浦区76#街坊和80#街坊两个地块,为市级重大建设项目。
150米烟囱施工组织设计一、项目概况本项目是一座高150米的烟囱施工,主要包括施工准备、基础施工、主体施工、安装及验收等阶段。
本施工组织设计旨在合理安排烟囱施工工序,确保施工质量和安全,并提高施工效率。
二、施工准备1.工地准备:需要充分清理施工现场,确保施工道路畅通,且没有障碍物妨碍施工。
2.材料准备:根据施工需要,提前准备好合适的材料,并确保材料质量合格。
3.人员配备:根据施工工期和规模,合理配备施工人员,包括工程师、技术工人等。
4.设备租赁:根据烟囱施工需要,租赁相应的施工设备和机械。
5.安全措施:制定相应的安全措施和应急预案,确保施工期间的人员安全。
三、基础施工1.地基开挖:根据设计要求,按照合理的施工方案进行地基开挖工作。
2.基础浇筑:在地基开挖完成后,进行基础的浇筑工作,并确保浇筑质量合格。
3.基础固结:在基础浇筑完成后,进行基础固结工作,确保基础的稳定性。
4.主体施工平台搭建:根据施工需要,在烟囱上部搭建施工平台,以便进行后续的主体施工。
四、主体施工1.砌筑烟囱主体:按照设计要求,进行烟囱主体的砌筑工作,确保砌筑质量和强度。
2.烟囱钢筋加固:在烟囱主体砌筑完成后,进行烟囱钢筋加固工作,以提高烟囱的强度和稳定性。
3.烟囱防水处理:在烟囱主体完成后,进行防水处理工作,以防止雨水渗入烟囱内部。
4.烟囱外观处理:根据设计要求,对烟囱外观进行处理,使其符合美观要求。
5.竣工验收:在烟囱主体施工完成后,进行竣工验收工作,确保烟囱施工质量。
五、安装及验收1.安装烟囱电梯:根据设计要求,安装烟囱内部的电梯,以方便烟囱的日常维护和检修。
2.安装烟囱防雷装置:在烟囱施工完成后,安装烟囱的防雷装置,以防止雷击。
3.烟囱验收:对烟囱施工进行综合验收,包括施工质量、安全性、功能等方面的验收。
六、施工组织管理1.工程管理:建立完善的施工组织管理体系,包括施工计划、工序安排、材料管理等。
2.质量管理:制定详细的施工工艺、质量控制标准,确保施工质量符合设计要求。
工程名称:编制单位:审批人:工程负责人:编制人:编制时间:2022 年 2 月 12 日一、工程概况与工程质量目标和要求(一)工程概况1、工程简介工程名称:建设单位名称:设计单位名称:工程施工单位:工程地址:工程装修面积:工程装修范围:(1)(2)本工程项目由我公司项目部独立完成,没有分包。
工程开工: 2022 年 2 月 7 日工程竣工: 2022 年 4 月 22 日合同签定日期: 2022 年 2 月 7 日工程造价: 1057115.79 元2、工程施工条件工程施工用水、电、运输搬运、办公、库房、员工吃住自行解决。
(1)施工用水、电自动由工地配电箱及水头接拉到 1 层,然后接到每层暂时配电箱及水管。
(2)运输:由乙方统一安排运输,解决各种材料搬运、垃圾废物运输问题。
(3)库房、物质堆房地,设在地面层。
(4)工人、管理人员吃住自行在工地以外解决。
3、工程特点(1)室内用料造型较为统一。
(2)工程质量要求高,做工精细。
(3)工程质量要求达标。
(4)工程施工要求管理水平一流,参加施工的工人素质高。
(二)工程质量目标和要求1、质量目标:优良等级分项工程合格率 95%,分部工程优良率 80%安全目档;无任何重大事故。
2 、质量要求:按图按质按量。
二、现场人员组织机构(一)组织机构图项目经理施质技采安保后工检术购全管员员员员员员勤木大油空水电瓦理工石工调工工工848 2 244(三)施工管理人员岗位职责1、项目经理(1)负责组建项目经理部,明确人员职责,贯彻实施总公司的质量方针和质量目标,对本工程负全面责任;(2)对项目进行中所浮现的重大事务,关键问题进行决策,下达各种生产质量经济技术指标。
(3)负责组织落实各种资源配备,催促不合格品的纠正与预防措施的实施;(4)落实合同的履行情况,协调处理好工程项目中有关方的公共关系,负责工程的回访保修工作;(5)负责处理工程施工中浮现的质量、人身、事故报告分析,行使奖惩权力。
淮阴卷烟厂东大门及围墙改造工程施工组织设计江苏明远建设工程有限公司2013-12-16目录第一章编制原则和编制依据第二章工程概况第三章施工进度打算第四章施工现场平面图、临时设施及道路布置第五章要紧施工方法第六章确保质量的技术组织措施第七章确保工期的技术组织措施第八章确保安全生产的技术组织措施第九章确保文明施工及环境爱护的技术组织措施第十章针对本工程的建议及其他第十一章施工工期及质量、安全施工目标第十二章项目部施工治理人员配备、素养及治理经验第十三章劳动力、机械设备和材料打算第十四章工程档案资料治理措施附表要紧施工机械设备表施工进度打算表施工现场平面布置图临时设施布置及临时用地表第一章编制原则和编制依据第一节编制讲明一、本施工组织设计是依照提供的设计图纸和现场考察结果,依照现行国家规范、标准,结合我公司多年来的施工经验,针对本工程的具体情况和要求,经多次研究论证和方案比较,提出了我方将如何组织施工的总体框架构想。
二、本方案要紧从“要紧施工方法”、“质量保证体系及措施”、“施工进度打算及保证措施”、“文明安全施工措施”等几大方面提出构想,宗旨是能为招标人更好地服务。
如我公司中标,将在施工中进一步深化完善。
为实现本工程“优质、快速、安全、低耗”的施工目标,我们将“用我们的智慧和行动,实现对用户的承诺”。
第二节编制原则一、严格遵循工程文件规定的内容和设计文件的要求,严格执行技术规范,并适当采纳新材料、新工艺。
二、坚持实事求是的原则,依照项目经理部施工能力和治理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。
三、严格执行设计文件、技术规范和有关技术标准的要求,正确选择施工方案,实行全面质量治理。
四、遵循把安全质量放在首位的原则。
五、在确保工期、质量和省级文明工地的前提下,全面优化施工组织,合理安排劳力和设备,保证各项工程在切实可行的基础上按打算实施。
六、推行全面质量治理,执行ISO-9001-2000质量治理标准和程序。
