一、土石方工程清单编制例题例1:某工程外墙外边线尺寸为36.24m×12.24m,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m×1.68m;设计室外地坪土方标高为-0.15m,现场自然地坪平均标高为-0.05m,现场土方多余,需运至场外5km处松散弃置,按规范编制该工程平整场地清单项目。
解:该工程按自然标高计算,多余土方平均厚度0.10m,按题意需考虑外运。
工程量计算:平整场地:S=36.24×12.24+3.84×1.68×4=469.38m2分部分项工程量清单表1-1序号项目编码项目名称计量单位工程数量1 010********* 平整场地,余土平均厚度0.1m,外运距离5km处松散弃置m2469.38例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为-1.1m,土方含水率30%;室外地坪设计标高-0.15m,交付施工的地坪标高-0.3m,基坑回填后余土弃运5km。
试计算该基础土方开挖工程量,编制工程量清单。
解:本工程基础槽坑开挖按基础类型有1-1、2-2和J-1三种,应分别列项。
工程量计算:挖土深度=1.6-0.3=1.30 m1、断面1-1:L=(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度)V=31.78×1.4×1.3=57.84m3其中:湿土V=31.78×1.4×0.5=22.25m32、断面2-2:L=9-0.7×2+0.38=7.98mV=7.98×1.6×1.3=16.60m3其中:湿土V=7.98×1.6×0.5=6.38m33、J-1:V=2.2×2.2×1.3×3=18.88m3其中:湿土V=2.2×2.2×0.5×3=7.26m3图4-1根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分部分项工程量清单表1-2序号项目编码项目名称计量单位工程数量1 010********* 挖1-1有梁式钢筋砼基槽二类土方,基底垫层宽度1.4m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m357.842 010********* 挖2-2有梁式钢筋砼基槽二类土方,基底垫层宽度1.6m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m316.603 010********* 挖J-1钢筋砼柱基基坑二类土方,基底垫层2.2m×2.2m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m318.88例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥涵管直铺。
4.一般土建工程工程量清单计价实例
一、报价工程量计算表(按GB50500-2008规范和某省定额规则及项目二
二、工程量清单综合单价分析表(工料分析略,由计价软件自动生成)
三、分部分项工程量计价表
四、措施项目清单与计价表
措施项目清单与计价表(一)
注:①本表适用于以“项”计价的措施项目;
②根据建设部、财政部发布的《建筑安装工程费用组成》(建标[2003]206号)的规
定,“计算基础”可为“直接费”、“人工费”或“人工费+机械费”。
措施项目清单与计价表(二)
注:本表适用于以综合单价形式计价的措施项目。
五、规费、税金项目清单与计价表
六、单位工程费汇总表。
第一节、土石方工程1、了解本节容—包含人工、机械土石方两部分,共345个子目。
2、熟悉有关规定:①人工挖土方指:B>3m 或 S>20㎡或 h>30㎝的土方。
②人工挖沟槽指:B≤3m ,L>3B的挖土③人工挖基坑指S≤20㎡,L≤3B的挖土④土方、地坑、地槽分干、湿土两类。
土质有四种。
⑤原土打夯中原土指自然状态下的地表面或开挖出的槽(坑)底部原状土。
⑥回填土指将符合要求的土料填充到需要的部分,可分为松、夯填。
⑦平整场地指不符合挖土方、基槽、地坑的人工就地挖、填、找平。
⑧余土外运、缺土运3、掌握常用计算规则:①平整场地按建筑物外墙外边线每边各加 2m 以㎡计算。
例:计算下图建筑物平整场地工程量。
S =15.24 *45.24 +(15.24+45.24)*2 + 2*2*4= 826.42 ㎡②人工挖沟槽:V = S * L 以 m³计算。
L —沟槽长度(m),外墙按图示基础中心线长度计算,墙按图示基础底宽加工作面宽度之间净长度计算。
S = B x h(㎡)—沟槽截面积B —沟槽宽度(m)按设计宽度加工作面宽度计算人工挖三类土,深度超过1.5 m,放坡系数 = 0.33C —工作面宽度,砖基础每边:200㎜,混凝土基础每边: 300㎜h —挖土高度,自垫层下表面至设计室外地坪标高。
③人工挖基坑:按基坑体积计算。
长方体V =abh 倒圆台 = h/3 h( R²+ r² +rR)倒棱台 = h/6 [AB + (A+a)(B+b) + ab]④回填土按体积计算。
基槽、坑回填土体积 = 挖土体积 - 设计室外地坪以下埋设的体积(包括基础垫层、柱、墙基础及柱等)室回填土体积按主墙间净面积乘填土厚度计算,不扣除附垛及附墙烟囱等体积⑤运土工程量 = 挖土工程量–回填土工程量。
计算结果是“+ ”,表示余土外运“ - "表示缺土运4、工程量计算实例:例 1: 某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.2m ,室外地坪以下埋设的基础体积为22.23m³求该基础挖地槽、回填土的工程量(Ⅲ类干土)解:h = 2.5 — 0.2 = 2.3 m > 1.5 m 所以,要放坡工作面宽度 c = 200 mm 放坡系数 k = 0.33开挖断面上宽度 B = a + 2c + 2kh= 0.7 + 2 * 0.2 + 2 * 0.33 * 2.3= 2.618 m开挖断面下宽度 b = a + 2c = 0.7 + 2 * 0.2 = 1.1 m沟槽断面积 S = (B + b) * h ÷ 2= (2.618+ 1.1)* 2.3÷ 2= 4.2757 m²外墙沟槽长度 = (8 + 6) * 2 =28 m墙沟槽长度 = 6 - (0.24 + 2 * 0.0625 + 2 * 0.2)= 5.235 m挖基槽 V = S * L= 4.2757 * (28 + 5.235)= 142.10 m³回填土 V = 挖沟槽体积–埋设的基础体积= 142.10 – 22.23= 119.87 m³例 2:某建筑物的基础图如下,图中轴线为墙中心线,墙体为普通黏土实心一砖墙,室外地面标高为-0.3m ,求该基础人工挖土的工程量(Ⅲ类干土)解: h =2.5+0.1 – 0.3 = 2.3 m >1.5 m 放坡k = 0.33 c = 300 mm(1) 基坑挖土计算J—1 开挖断面上底宽 b = a + 2c +2kh= (0.8*2+0.1*2)+2 * 0.3 + 2* 0.33 *2.3 = 3.918m 开挖断面下底宽 B= a + 2c=1.8+ 2*0.3 = 2.4 mJ—1 基坑挖土V = h/6[AB+(A+a)(B+b)+ab]=h/6= 2.3/6[3.918²+(3.918+2.4)²+2.4²]= 23.394 m³J—2 开挖断面上底宽 b = a + 2c +2kh=(1.05*2+0.1*2)+2*0.33*2.3 = 4.418 m开挖断面下底宽 B= a + 2c = 2.3+2*0.3 =2.9 m J—2 基坑挖土V = h/6[AB+(A+a)(B+b)+ab]=h/6= 2.3/6[4.418²+(4.418+2.9)²+2.9²]= 31.235 m³基坑挖土V = 4V +2V =4*23.394+2*31.235= 156.05 m³(2) 沟槽挖土计算开挖断面上底宽 b = a + 2c +2kh=0.7+2*0.3 +2*0.33*(2.5 – 0.3)=2.752m开挖断面下底宽 B= a + 2c = 0.7+2*0.3 =1.3 m沟槽长度 = 2*(8 – 2.2 –2.7)+2*(6 – 2*1.18)+(6-2*1.43)= 16.62 m沟槽挖土V = (2.752+1.3)*2.2* ½ * 16.62 = 74.08 m³答:该基础挖基坑土156.05 m³ ; 挖沟槽土74.08 m³ .第二节打桩及基础垫层工程1、了解本节容—分打桩及基础垫层两个部分,共122个子目。
第一章基础工程1.1 场地平整S=(58+4)*(26+4)=1860m21.2 桩基人工挖土单桩:7.0*1/4*3.14*0.8² =3.517 m3共计:1.3*578*3.517=2032.71 m31.3 桩基础工程量J1:共140根1)混凝土工程量:V=3.14D²HN/4=0.7854*0.8*0.8*7.0*140=492.60 m3 2)钢筋:a. 主筋:G=12.8*12*0.888*140*1.02=1113.00Kgb. 箍筋:G=8.076*12.8*140*1.02=843.52 Kgc. 钢筋小计:1113.00+843.52=1956.52 KgJ2:共145根1)混凝土工程量:V=3.14D²HN/4=0.7854*0.9*0.9*7.0*145=550.70m32)钢筋:a. 主筋:G=12.8*12*0.888*145*1.02=556.50Kgb. 箍筋:G=8.076*12.8*145*1.02=421.76 Kgc. 钢筋小计:556.50+421.76=978.26 KgJ3:共145根1)混凝土工程量:V=3.14D2HN/4=0.7854*0.8*0.8*7.0*145=550.70 m32)钢筋:a. 主筋:G=12.8*12.13*0.888*145*1.02=3014.37Kgb. 箍筋:G=8.076*12.8*145*1.02=2108.81 Kgc. 钢筋小计:3014.37+2108.81=5123.18 KgJ4:共148根1)混凝土工程量:V=3.14D2HN/4=0.7854*0.8*0.8*12.8.*148=580.70 m3 2)钢筋:a. 主筋:G=12.8*13*0.888*148*1.02=2411.50Kgb. 箍筋:G=8.076*12.8*148*1.02=1087.04 Kgc. 钢筋小计:2411.50+1087.04=3498.54 Kg桩基工程量总计:桩-混凝土:V=2032.71 m3桩-钢筋:G=69339 Kg第二章钢筋混凝土工程2.1 地梁工程量模板:S=(2.1+3.0)*0.35*2*8+6.6*0.35*2*4+4.8*2*16*0.35+(3.0+2.1+1.5)*0.4*2*6+(3.0+2.1)*0.35*2*6+(3.3+2.4)*0.3*2*6+4.5*0.4*2*6+3.9*0.35*2*5+3.6*0.5*2*2+3.0*0.5*2*2=668.61 m3钢筋:DL1: 8根a. 主筋:G=[(3.0+2.1)*1.21*6*5.1*1.58*4]*8=554.06Kgb. 箍筋:l=[(0.3-0.06)+(0.35-0.06)]*2-0.1=0.96n=(5.1-0.060)/0.20+1=25.2G=0.395*l*n*8=72.81 Kgc.钢筋小计:554.06+72.81=626.87 KgDL2: 4根a. 主筋:G=[6.6*2.98*4+6.6*2.47*2+6.6*2.0*2+6.6*1.58*2]*4=634.13Kgb. 箍筋:l=[(0.3-0.06)+(0.35-0.06)]*2-0.1=0.96n=(6.6-0.060)/0.20+1=31G=0.395*l*n*4=47.02 Kgc.钢筋小计:634.13+47.02=681.15 KgDL3: 6根a. 主筋G=[(3.0+2.1+1.5)*4*2.47+(3.0+2.1+1.5)*4*2.0+(3.0+2.1+1.5*2*1.58)]*6 =833.18Kgb. 箍筋:l=[(0.3-0.06)+(0.4-0.06)]*2-0.10=1.06n=[(3.0+2.1+1.5)-0.60]/0.20+1=31G=0.395*l*n*6=77.88 Kgc. 钢筋小计:833.18+77.88=911.06 KgDL4: 16根a. 主筋:G=(4.8*4*1.21+4.8*2*2.0+4.8*4*1.58)*16 =1164.29Kgb. 箍筋:l=[(0.3-0.06)+(0.35-0.06)]*2-0.10=0.96n=(4.8-0.60)/0.20+1=18G=0.395*l*n*16=109.21 Kgc. 钢筋小计:1164.29+109.21=1273.50 KgDL5:6根a. 主筋:G=(3.0+2.1)*(2*2.0+2*1.21+2*1.58+4*1.58)*6 =486.54Kgb. 箍筋:l=[(0.3-0.06)+(0.45-0.06)]*2-0.10=1.16n=[(3.0+2.1)-0.60]/0.20+1=23.5G=0.395*l*n*6=65.98 Kgc. 钢筋小计:486.54+65.98=552.52 KgDL6:6根a. 主筋:G=1.5*3*(3*2.0+5*1.58)*6=375.3Kgb. 箍筋:l=[(0.3-0.06)+(0.45-0.06)]*2-0.10=1.16n=(1.5*3-0.60)/0.20+1=20.5G=0.395*l*n*6=54.75 Kgc. 钢筋小计:375.3+54.75=430.05 KgDL7:6根a. 主筋:G=3.3*(8*1.21+4*1.58)*6 =316.8Kgb. 箍筋:l=[(0.3-0.06)+(0.3-0.06)]*2-0.10=0.86n=(3.3-0.60)/0.15+1=19G=0.395*l*n*6=38.73 Kgc. 钢筋小计:316.8+38.73=355.53 KgDL8: 6根a. 主筋:G=2.4*(8*1.21+4*1.58)*6 =230.4Kgb. 箍筋:l=[(0.3-0.06)+(0.3-0.06)]*2-0.10=0.86n=(2.4-0.60)/0.10+1=19G=0.395*l*n*16=38.73 Kgc. 钢筋小计:230.4+38.73=269.13 KgDL9: 5根a. 主筋:G=3.9*(6*1.21+4*1.58)*5=264.81Kgb. 箍筋:l=[(0.3-0.06)+(0.35-0.06)]*2-0.10=0.96n=(3.9-0.60)/0.20+1=17.5G=0.395*l*n*5=34.13 Kgc. 钢筋小计:264.81+34.13=298.94 KgDL10: 2根a. 主筋:G=(3.0+3.6)*(6*2.98+2*3.85)*2=337.66Kgb. 箍筋:l=[(0.3-0.06)+(0.5-0.06)]*2-0.10=1.26n=[(3.0+3.6)-0.60]/0.15+1=41G=0.395*l*n*2=40.81 Kgc. 钢筋小计:337.66+40.81=378.47 Kg钢筋工程量总计:17209.233 Kg混凝土工程量:V=(2.1+3.0)*0.35*0.30*8+6.6*0.35*0.30*4+4.8*0.35*0.3*16+ (3.0+2.1+1.5)*0.4*0.3*6+(3.0+2.1)*0.35*0.3*6+(3.3+2.4)*0.3*0.3*6+(1.5+1.5+1.5)*0.4*0.3*6+3.9*0.35*0.3*5+3.6*0.5*0.3*2+3.0*0.5*0.3*2=106.2 m32.2 底层、二层柱、梁、楼板工程量计算2.2.1 柱-模扳:Z-1:18根 b*h=0.45*0.45 h=4.35-0.45S=18*0.45*(4.35-0.45)*4=126.36 m2Z-2:6根 b*h=0.45*0.45 h=4.35-0.45S=6*0.45*(4.35-0.45)*4=42.12 m2Z-3:8根 b*h=0.45*0.45 h=4.35-0.45S=8*0.45*(4.35-0.45)*4=56.16 m2Z-4:4根 b*h=0.45*0.45 h=4.35-0.45S=4*0.45*(4.35-0.45)*4=28.08 m2Z-5:2根 b*h=0.5*0.5 h=4.35-0.45S=2*0.5*(4.35-0.45)*4=15.6 m2Z-6:2根 b*h=0.4*0.4 h=4.35-0.45S=2*0.4*(4.35-0.45)*4=12.48 m2Z-7:2根 b*h=0.4*0.4 h=4.35-0.45S=2*0.4*(4.35-0.45)*4=12.48 m2Z-8:2根 b*h=0.5*0.5 h=4.35-0.45S=2*0.5*(4.35-0.45)*4=15.6 m2底层柱模板工程量总计:606.72m2柱-钢筋:G=(52+42+25+19)*18+(52+39+85+66)*6+(24+18+151+93)*8+(113+96+291+598)*4+(87+112+79+67)*2+(107+143+89+47)*2=36541Kg柱-混凝土:V=0.45*0.45*(4.35-0.45)*36+0.5*0.5*(4.35-0.45)*4+0.4*0.4*(4.35-0.45)*4=107.4 m32.2.2 梁-模板:S=(0.4*2+0.25)*3.3*10+(0.45*2+0.25)*5.1*12+(0.3*2+0.25)*4.8*16+(0.35*2+0.25)*4.8*16+(0.45*2+0.25)*10.2*6+(0.4*2+0.25)*13.2*3+(0.3*2+0.25)*2.4*5+(0.3*2+0.25)*3.3*2=517.42 m2梁-钢筋:KL1: 8根a. 主筋:G=5.1*(4*2.0+2*1.58+2*1.21)*8=554.064Kgb. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.85n=(5.1-0.06)/0.2+1=25.2G=0.395*l*n*8=69.84 Kgc.钢筋小计:554.064+69.84=623.904 KgKL2: 8根a. 主筋:G=3.3*8*3.85*8=813.12Kgb. 箍筋:l=[(0.25-0.06)+(0.40-0.06)]*2-0.10=0.96n=(3.3-0.06)/0.2+1=17.2G=0.395*l*n*8=54.61 Kgc. 钢筋小计:813.12+54.61=867.73 KgKL3: 8根a. 主筋:G=3.6*(4*2.47+1*2.0+2*3.85)8=563.904Kgb. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06n=(3.6-0.06)/0.2+1=18.7G=0.395*l*n*8=63.64 Kgc. 钢筋小计:563.904+63.64=627.546 KgKL4: 8根a. 主筋:G=3.0*8(6*2.98+2*2.47+4*3.85)*8=917.28Kgb. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=(3.0-0.06)/0.2+1=15.7G=0.395*l*n*8=43.482 Kgc. 钢筋小计:917.28+43.482=960.762 KgKL5: 8根a. 主筋:G=2.1*(2*1.21+2*1.58+2*0.888)*8=123.581Kgb. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06n=(2.1-0.06)/0.2+1=11.2G=0.398*l*n*8=40.50 Kgc. 钢筋小计:123.581+40.50=164.082 KgKL6: 32根a. 主筋:G=4.8*(5*1.58+1*1.21)*32=1399.296Kgb. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06n=(4.8-0.06)/0.2+1=24.7G=0.398*l*n*8=84.376 Kgc. 钢筋小计:1399.296+84.376=1483.672 KgKL7: 8根a. 主筋:G=3.3*(2*0.888+3*1.58+2*2.0)*8=277.622Kgb. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06 n=(3.3-0.06)/0.2+1=17.2G=0.398*l*n*8=60.751 Kgc. 钢筋小计:277.622+60.751=338.373 KgKL8: 10根a. 主筋:G=2.4*(5*1.58+1*2.47)*10=248.88Kgb. 箍筋:l=[(0.25-0.06)+(0.30-0.06)]*2-0.10=0.76 n=(2.4-0.06)/0.2+1=12.7G=0.398*l*n*10=39.322 Kgc. 钢筋小计:248.88+39.322=288.202 KgKL9: 6根a. 主筋:G=2.1*(2*0.888+2*2.0+2*2.47)*6=135.022Kgb. 箍筋:l=[(0.25-0.06)+(0.40-0.06)]*2-0.10=1.08 n=(2.1-0.06)/0.2+1=11.2G=0.398*l*n*6=30.948 Kgc. 钢筋小计:135.022+30.948=165.971 KgKL10: 6根a. 主筋:G=5.1*(3*2.0+2*2.47)*6=334.764Kgb. 箍筋:l=[(0.25-0.06)+(0.50-0.06)]*2-0.10=1.16n=(5.1-0.06)/0.2+1=26.2G=0.398*l*n*6=74.792 Kgc. 钢筋小计:334.764+74.792=409.56 KgKL11: 6根a. 主筋:G=4.5*(4*2.0+4*1.58)*6=386.64 Kgb. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=(4.5-0.06)/0.2+1=23.2G=0.398*l*n*6=49.288 Kgc. 钢筋小计:386.64+49.288=165.971 Kg钢筋总计:19097.19 Kg梁-混凝土:V=0.4*0.25*3.3*10+0.45*0.25*5.1*12+0.3*0.25*4.8*16+0.35*0.25*4.8 *16+0.45*0.25*10.2*6+0.4*0.25*13.2*3+0.3*0.25*2.4*5+0.3*0.25*3.3*2=105.975 m32.2.3 楼板:现浇楼板楼板-模板:S=6.6*(2.1+3.0+2.1+1.5+1.5)*2+4.8*(3.0+2.1+1.5)*8+3.3*(3.0+2.1+1.5*3)*2+2.4*(3.0+2.1+1.5*3)*2+4.8*(3.0+2.1+1.5*3)+3.0*3.9+3.6*(3.9+2.4+1.5)=1477m2钢筋总计:G=9854.2Kg楼板-混泥土:V=221.55m32.3 三层柱、梁、楼板工程量2.3.1 柱-模板:Z-1:18 b*h=0.45*0.45 h=3.6-0.45S=18*0.45*(3.6-0.45)*4=102.06m2Z-2: 6 b*h=0.45*0.45 h=3.6-0.45S=6*0.45*(3.6-0.45)*4=34.02 m2Z-3: 8 b*h=0.45*0.45 h=3.6-0.45S=8*0.45*(3.6-0.45)*4=45.36 m2Z-4: 4 b*h=0.45*0.45 h=3.6-0.45S=4*0.45*(3.6-0.45)*4=22.68 m2Z-5: 2 b*h=0.45*0.45 h=3.6-0.45S=2*0.5*(3.6-0.45)*4=12.6 m2Z-6: 2 b*h=0.4*0.4 h=3.6-0.45S=2*0.4*(3.6-0.45)*4=10.08 m2Z-7: 2 b*h=0.5*0.5 h=3.6-0.45S=2*0.5*(3.6-0.45)*4=12.6 m2柱-模板总计:604.32 m2柱-钢筋:G=(52+39+55+21)*18+(38+28+21+33)*6+(49+57+151+93)*8+(113+96+291+598)*4+(79+67+13+11)*2+(29+22+27+12)*2+(89+47+26+49)*2=36012Kg柱-混凝土:V=0.45*0.45*(3.6-0.45)*36+0.5*0.5*(3.6-0.45)*4+0.4*0.4*(3.6-0.45)*2=98.77 m32.3.2 梁-模板:S=[(0.35*2+0.25)*(2.1+3)*6+3.3*(0.25+0.3*2)*10+4.8*(0.25+0.35*2)*12+(2.1+1.5)*(0.25+0.45*2)*5+4.8*(0.25+0.3*2)*4+(1.5+1.5)*(0.25+0.45*2)*2+3.3*(0.25+0.45*2)*2]*2+(2.4+4.8+2.4)*(0.25+0.6*2)+(2.4+4.8+2.4)*(0.25+0.35*2)+(1.5+2.1)*(0.25+0.35*2)*2=505.42 m2梁-钢筋:KL1: 8根a. 主筋:G=(3+2.1)*(4*2.47+2*1.58+1*1.21)*8=581.0Kgb. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=(5.1-0.06)/0.2+1=26.2G=0.398*l*n*8=74.0 Kgc.钢筋小计:581.0+74.0=655.0 KgKL2: 4根a. 主筋:G=(3+2.1)*(4*2+4*2.98+1*2.47)*4=458.2 Kgb. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06n=(5.1-0.06)/0.2+1=26.2G=0.398*l*n*4=46.0 Kgc. 钢筋小计:458.2+46.0=504.2 KgKL3: 6根a. 主筋:G=[3*(2*2.47+4*3.85+2*3.85+2*2.98)]*6=612.0 Kgb. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=(3-0.06)/0.2+1=15.7G=0.398*l*n*6=32.90 Kgc. 钢筋小计:612.0+32.90=644.9 KgKL4: 2根a. 主筋:G=3*(2*2+4*2.98+2*2.98+2*2.47)*2=146.1 Kgb. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=(3-0.06)/0.2+1=15.7G=0.398*l*n*2=11.00 Kgc. 钢筋小计:146.1+11.00=157 KgKL5:4根a. 主筋:G=(2.1+1.5)*(2*2.47+1*3.85+2*2.47)*4=198.0 Kgb. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06n=(3.6-0.06)/0.2+1=16G=0.398*l*n*4=27.70 Kgc. 钢筋小计:198.0+27.70=225.7 KgKL6:10根a. 主筋:G=2.1*(2*2+2*2.98+1*2.47+2*2+2*2.98)*10=470.19 Kgb. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06n=(2.1-0.06)/0.2+1=11.2G=0.398*l*n*10=50.63 Kgc. 钢筋小计:470.19+50.63=520.82 KgKL7:6根a. 主筋:G=(3.3+3.3)*(2*3.85+3*3.85+2*2.472+2*2)*6=1116.32 Kg b. 箍筋:l=[(3.3+3.3)-0.06]*2-0.10=12.98n=(6.6-0.06)/0.2+1=4.27G=0.398*l*n*6=132.35 Kgc. 钢筋小计:1116.32+132.35=1248.67 KgKL8:8根a. 主筋:G=4.8*(2*2.47+1*1.21+2*2.47+3*1.58)*8=607.87 Kg b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=(4.8-0.06)/0.2+1=24.7G=0.398*l*n*8=68.46 Kgc.钢筋小计:607.87+68.46=676.33 KgKL9:16根a. 主筋:G=4.8*(2*2.47+1*1.21+2*2.47+3*1.58)*16=1215.74v b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=(4.8-0.06)/0.2+1=24.7G=0.398*l*n*16=136.91 Kgc. 钢筋小计:1215.74+136.91=1352.65 KgKL10:8根a. 主筋:G=4.8*(2*1.58+1*1.21+2*1.58)*8=289.15 Kgb. 箍筋:l=[(0.25-0.06)+(0.3-0.06)]*2-0.10=0.76n=(4.8-0.06)/0.2+1=24.7G=0.398*l*n*8=60.50 Kgc.钢筋小计:289.15+60.50=349.65 KgKL11:4根a. 主筋:G=3.3*(2*1.58+3*1.58)*4=104.28b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06n=(3.3-0.06)/0.2+1=17.2G=0.398*l*n*4=30.38 Kgc. 钢筋小计:104.28+30.38=134.66 KgKL12:4根a. 主筋:G=2.1*(2*0.888+2*1.21)*4=35.25 Kgb. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]*2-0.10=1.06n=(2.1-0.06)/0.2+1=11.2G=0.398*l*n*4=20.25 Kgc. 钢筋小计:35.25+20.25=55.5 KgKL13:1根a. 主筋:G=(2.4*2+4.8)*(2*2+1*1.21+2*2+3*1.58)*1=133.92b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=(2.4*2+4.8-0.06)/0.2+1=48.7G=0.398*l*n*1=16.77 Kgc. 钢筋小计:133.92+16.77=150.69 KgKL14:1根a. 主筋:G=(2.4*2+4.8)*(2*2.98+2*2+2*2.98*2+1*2.47)*1=233.76 Kg b. 箍筋:l=[(0.25-0.06)+(0.6-0.06)]*2-0.10=1.36n=[(2.4*2+4.8)-0.06)]/0.2+1=48.7G=0.398*l*n*1=26.52 Kgc. 钢筋小计:233.76+26.52=260.28 KgKL15:2根a. 主筋:G=1.5*(3*1.21+2*1.21+3*1.58)*2=32.37 Kgb. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]*2-0.10=0.86n=[1.5-0.06)]/0.2+1=8.2G=0.398*l*n*2=6.16 Kgc. 钢筋小计:32.37+6.16=38.53 Kg钢筋总计:17026.54 Kg梁-混凝土:V=(0.35*0.25*5.1*6+3.3*0.25*0.3*10+4.8*0.25*0.35*12+3.6*0.25*0.45*5+4.8*0.25*0.3*4+3*0.25*0.45*2+3.3*0.25*0.45*2*2+9.6*0.25*0.6+9.6*0.25*0.35+3.6*0.25*0.35=99.427m32.3.3 楼板:现浇混泥土板楼板-模板:S=3.3*5.1*8+4.8*3.6*8+3.0*4.8*8+2.1*4.8*8+1.5*3*3+3.3*4.5*5 +3.3*5.1*5+3.3*2.1*2+2.4*3.6*2+4.8*3.6=689.04 m2楼板-钢筋:G=9736.9Kg楼板-混泥土:V=207.51m2第三章砌体结构工程量3.1 底层、二层3.1.1 墙量:门面积:Sm=1.2*2.1*1+0.9*2.1*16=40.47 m2窗面积:Sc=12*2.4*1.8+10*1.5*1.8+1*2.4*0.9=162m3墙体面积:S=(4.35-0.45)*(10.2*4+6.6*4+19.2*4+6.6*6+9.6*6+5.7*6+7.8*2+3.6+3.0*2+3.9)- Sm-Sc=2147.35 m3V=0.24S=0.24*2147.35=542.627 m3墙体抹灰面积:S抹灰=2S=2*2147.35=4294.69 m23.1.2 楼地面:底面抹灰:V=FH=0.01*1508=15.08 m33.2 三层3.2.1 墙量门面积:Sm=10*0.9*2.1+2*1.5*2.1+2*1.2*2.1=40.47 m2窗面积:Sc=12*2.4*1.8+10*1.5*1.8+2*1.2*1.2=162 m2墙体面积:S=(3.6-0.45)*(10.2*4+6.6*4+19.2*4+6.6*2+9.6*4+3.3*4+4.8*4*2+3.3*2+1.5*2+9.6)- Sm- Sc=2147.35 m2V=0.24S=0.24*2147.35=542.627 m3墙体抹灰面积:S抹灰=2S=2*2147.35=4294.69 m23.2.2 楼地面底面抹灰:V=FH=0.01*1508=15.08 m3 3.2.3 屋面工程量防水层: S=1508m2细石混泥土屋面:V=1508*0.05=29.54m3。
建筑装饰工程定额计价实例某房屋工程为框架结构,底层建筑平面图、二层结构平面图如图所示,已知设计室外地坪-0.15,设计室内地坪±0.00,二层结构板面标高为6.50m,板厚12cm。
外、内墙均为1砖厚多孔砖墙;门窗尺寸见门窗表。
门窗表外墙面:1:3水泥砂浆抹底灰,50×230外墙面砖水泥砂浆粘贴;内墙(含附墙柱梁)面和独立柱面:1:1:6混合砂浆底纸筋灰面。
地面:碎石垫层80厚,C15砼垫层70厚,1:3水泥砂浆找平15厚,1:2水泥砂浆面层20厚。
水泥砂浆踢脚线。
砼天棚面:水泥纸筋灰砂浆底纸筋灰面。
试计算该房屋工程底层外墙面、内墙面、地面、天棚装饰项目的工程量,并列出预算表计算直接工程费。
假设外墙门靠外墙内边线、外墙窗居外墙中心线安装,门窗框厚90mm ;人工、材料、机械台班单价均暂按定额取定价计算。
解:由于本工程底层各房间的建筑装饰做法相同,故可采用统筹法计算各项工程量。

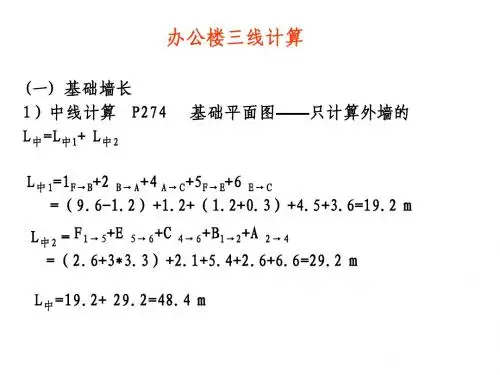

1、工程量计算基数:底层建筑面积=14.24×12.24=174.2976m 2编号 洞口尺寸(mm )樘数 宽 高 M1 1000 2100 2 M2 1500 2500 1 C1 2000 1500 4 C2150015005外墙中心线=(14+12)×2=52m内墙净长线=6+12-0.12×4=17.52m外墙外边线=52+0.24×4=52.96m外墙内边线=52-0.24×4=51.04m外墙净长=52-(0.28×2+0.4×2)×2-(0.48×2+0.6)×2=52-2.72-3.12=46.16m内墙净长=6+12-(0.28+0.2)-(0.48×2+0.6)=18-0.48-1.56=15.96m2、计算外墙面装饰工程量:外墙门窗洞口面积=1.5×2.5+2.0×1.5×4+1.5×1.5×5=27.00m2内墙门窗洞口面积=1.0×2.1×2=4.20m2外墙门窗洞口侧壁面积=(1.5+2.5×2)×(0.24-0.09)+[(2.0+1.5)×2×4+(1.5+1.5)×2×5]×(0.24-0.09)/2=0.975+4.350=5.325m250×230外墙面砖水泥砂浆粘贴: S=外墙外边线×镶贴高度-外墙门窗洞口面积+外墙门窗洞口侧壁面积=52.96×(6.50+0.15)-27.00+5.325=330.51m2外墙面1:3水泥砂浆抹底灰: 330.51m23、计算内墙面装饰工程量:附墙柱侧面积=(0.16×2+0.08×2+0.36×2×2)×(6.50-0.12)=1.92×6.38=12.2496 m2附墙梁底面积=46.16×(0.3-0.24)+15.96×(0.3-0.24)=2.7696+0.9576=3.7272m2内墙面1:1:6混合砂浆底纸筋灰面: S=(外墙内边线+内墙净长线×2-T 形搭接墙厚)×抹灰高度-外墙门窗洞口面积-内墙门窗洞口面积×2+附墙柱侧面积+附墙梁底面积=(51.04+17.52×2-0.24×4)×(6.50-0.12)-27.00-4.20×2+12.2496+3.7272=543.0656-27.00-8.40+12.2496+3.7272=523.6424=523.64m2单独砼柱面1:1:6混合砂浆底纸筋灰面: (0.4+0.6)×2×(6.50-0.12)=12.76m24、计算地面装饰工程量:地面面积=建筑面积-(外墙中心线+内墙净长线)×墙厚=174.2976-(52+17.52)×0.24=157.6128m2碎石地坪垫层80厚: 157.6128×0.08=12.61m3C15混凝土地坪垫层70厚: 157.6128×0.07=11.03m31:3水泥砂浆找平15厚: 157.61m21:2水泥砂浆面层20厚: 157.61m2水泥砂浆踢脚线:S=[(外墙内边线+内墙净长线×2-T形搭接墙厚)+附墙柱两侧宽+独立柱周长]×高度=[(51.04+17.52×2-0.24×4)+(0.16×2+0.08×2+0.36×2×2)+(0.4+0.6)×2]×0.15=89.04×0.15=13.36 m25、计算天棚面装饰工程量:带梁天棚梁侧面积=(8-0.28-0.4×1.5)×(0.6-0.12)×2+(12-0.48×2-0.6)×(0.7-0.12)×2+(6-0.18-0.15)×(0.5-0.12)×2×2+(6-0.18-0.15-0.25)×(0.4-0.12)×2×2=7.12×0.48×2+10.44×0.58×2+5.67×0.38×4+5.42×0.28×4=33.6344m2附墙梁底面积=3.7272m2砼天棚水泥纸筋灰砂浆底纸筋灰面:S=建筑面积-(外墙中心线+内墙净长线)×墙厚+带梁天棚梁侧面积-附墙梁底面积=174.2976-(52+17.52)×0.24+33.6344-3.7272=157.6128+33.6344-3.7272=187.52 m26、列出预算表计算外墙面、内墙面、地面、天棚装饰项目的直接工程费:∴本工程外墙面、内墙面、地面、天棚装饰项目的直接工程费为26310元。
工程合同价计算例题假设某建筑公司承包了一项办公楼建设工程,合同规定采用固定单价合同形式。
工程内容主要包括地基基础工程、主体结构工程和装饰装修工程三个部分。
根据工程量清单,我们可以得知各部分的工程量以及相应的单价。
为了简化计算,我们假定以下数据:- 地基基础工程:工程量为1000立方米,单价为500元/立方米;- 主体结构工程:工程量为5000立方米,单价为800元/立方米;- 装饰装修工程:工程量为2000平方米,单价为300元/平方米。
我们需要计算各个部分的总价。
按照单价乘以工程量的原则,我们可以得到:- 地基基础工程总价 = 1000立方米 × 500元/立方米 = 500,000元;- 主体结构工程总价 = 5000立方米 × 800元/立方米 = 4,000,000元;- 装饰装修工程总价 = 2000平方米 × 300元/平方米 = 600,000元。
我们需要将这三部分的总价相加,得到工程的合同总价:合同总价 = 地基基础工程总价 + 主体结构工程总价 + 装饰装修工程总价= 500,000元 + 4,000,000元 + 600,000元= 5,100,000元。
因此,根据上述计算,该办公楼建设工程的合同总价为5,100,000元。
在实际的工程合同中,还可能涉及到其他费用,如设计变更、材料价格波动、施工期延误等引起的费用调整。
这些都需要根据合同的具体条款来确定是否计入合同总价,并且需要双方协商一致。
为了保证合同价的公正客观,甲乙双方应当在合同签订前对工程量进行准确的预估,并对市场价格进行充分的调研。
在此基础上,通过合理的计算方法确定合同价,可以有效地避免因价格问题导致的争议。
综合单价人工费材料费机械费管理费利润(元)1010101001001平整场地m2872.25 1.930.580.29 2.791-98平整场地10m2122.91213.68 4.1 2.052010101003001挖基础土方m33140.96 1.36 1.530.870.43 4.191-203挖掘机挖土斗容1m3内反铲不装车1000m33.296721455.08458.13229.061-7人工挖三类湿土深度在1.5m内m3366.278.88 2.66 1.331-10挖土深度超过1.5m增加费 深在3m以内m3366.27 2.160.650.323010103001001基础土方回填m32779.277.98 1.29 2.78 1.3913.451-104基(槽)坑回填土夯填m33301.01 6.72 1.09 2.34 1.174010103001001室内土方回填m3491.95 6.240.65 2.07 1.039.991-102地面回填土夯填m3491.95 6.240.65 2.07 1.035010302004001填充墙 KM1粘土空心砖 1砖 M5m31240.34629.38157.86 1.449.25 4.62202.553-24KM1粘土空心砖 1砖墙m31240.34629.38157.86 1.449.25 4.626010302004002填充墙 KM1粘土空心砖 1/2 M5m329.06534.58156.520.9810.67 5.33208.083-23KM1粘土空心砖 1/2砖墙 M5m329.06534.58156.520.9810.67 5.337010*********独立基础 锥台 商品混凝土C25m3383.21815.56332.6110.247.74 3.87370.03工程名称:办公楼工程分部分项工程量清单综合单价计算表数量综 合 单 价 组 成序号定额编号工程内容单位。
造价工程工程量计算实例假设有一座新建的办公楼,需要进行造价工程工程量计算。
下面是该项目的一个实例,以展示如何进行工程量计算。
1.地基基础工程量-打桩工程:根据设计要求,需要打30根钢筋混凝土桩。
每根桩的长度为15米,直径为1米。
根据单位长度占地面积为5平方米,可以得出总桩工程量为30*15*5=2250平方米。
-地下室开挖:根据设计要求,地下室的面积为1000平方米,深度为3米。
根据单位面积开挖量为1.5立方米/平方米,可以得出总开挖工程量为1000*3*1.5=4500立方米。
2.建筑工程量-门窗工程:根据设计要求,该办公楼的门窗数量为50个。
根据单位数量门窗用量为1个/平方米,可以得出总门窗工程量为50个。
3.安装工程量-电气安装工程:根据设计要求,该办公楼的电气安装包括照明、插座、空调等设备。
根据设计要求,照明设备数量为100个,插座数量为50个,空调设备数量为10个。
根据单位数量安装工程量为100个+50个+10个=160个。
-水暖安装工程:根据设计要求,该办公楼的水暖安装包括供水和排水管道。
根据设计要求,供水管道的长度为500米,排水管道的长度为800米。
根据单位长度安装工程量为500+800=1300米。
4.其他工程量-油漆工程:根据设计要求,需要进行室内外油漆。
根据设计要求,室内面积为2000平方米,室外面积为1500平方米。
根据单位面积油漆用量为0.2千克/平方米,可以得出总油漆工程量为2000*0.2+1500*0.2=700千克。
以上是该办公楼项目的一部分工程量计算实例。
工程量计算是建筑工程中非常重要的一环,它可以帮助项目管理人员合理安排工程时间、控制成本,并为项目的进展提供基础数据支持。
序号项目编码项目名称计量单位工程数量01010********* 挖一般土方m³504.00 工程量计算式:V=24*16.8*(1.7-0.45)=504.0002010********* 垫层m³40.32 工程量计算式:V=0.1*24*16.8=40.3203010********* 垫层m³ 3.78 工程量计算式:S=(6.9-0.45-0.45)*(1.5+0.3+0.3)*0.3 =3.7804010********* 满堂基础m³237.05 工程量计算式:V=0.6*(24-0.2)*(16.8-0.2)=237.0505010********* 基础梁(JZL1)m³31.04 工程量计算式:V=0.5*0.8*(6+6+6.9+3.3-0.7*4)*4=31.0406010********* 基础梁(JZL2)m³26.40 工程量计算式:V=0.5*0.8*(6+3+6-0.6*3)*5=26.4007010********* 回填方(基础回填)m³196.88工程量计算式:V=504-40.32-237.05-[0.5*(0.8-0.45)*(6+6+6.9+3.3+0.35*2-0.7*5*4)]-[0.5*(0.8-0.45)*(1 5+0.6-0.6*4)*5]-0.7*0.6*(1-0.45)*20=196.8808010********* 回填方(房心回填)m³68.32工程量计算式:V=[(12-0.2)*5.95+(3.3*5.95)+(3.3*6.05)+(5.8*5.95)+(12.1*2.8)+(10.3*2.9)]*(0.45-0.236)+[(0.7*6.05)*(6.7*5.95)]*(0.45-0.25)+(6.0*5.95)*(0.45-0.234)=68.3209010********* 矩形柱(Z1)m³0.58 工程量计算式:V=0.25*0.25*(1.8+1+5.4-3.6)*2=0.5810010********* 矩形柱(KZ1)m³99.12 工程量计算式:V=0.6*0.7*(1+10.8)*20=99.12序号项目编码项目名称计量单位工程数量11010********* 构造柱m³0.81 工程量计算式:V=0.25*0.25*0.54*24=0.8112010********* 矩形梁(KL)m³90.47 工程量计算式:V=0.7*0.3*[(22.2-0.7*4)*12+(15-0.6*3)*15]=90.4713010********* 矩形梁(L)m³ 2.53 工程量计算式:V={[0.25*0.5*(6+0.05+0.15)]+[0.25*0.45*(4.5-0.125)]}*2=2.5314010********* 过梁m³0.73 工程量计算式:V=[0.12*0.2*(0.9+0.25)*20]+[0.12*0.2*(0.75+0.47)*6]=0.7315010********* 有梁板m³8.85工程量计算式:V={[(6+0.05-0.15)*(6-0.15)*0.1]+[(4.5-0.125)*0.25*(0.45-0.1)+(6+0.05-0.15)*0.25*(0.5-0.1)]}*2=8.8516010********* 平板(150)m³80.29工程量计算式:V={[(6.9-0.3)*(6-0.15)*2]+[(6-0.15+0.05)*(6-0.15)+(6-0.3)*(6-0.15)*2]}*0.15*3=80.2917010********* 平板(100)m³42.80工程量计算式:V={[(3-0.3)*(22.2+0.05)*2-(3-0.3)*0.3*3]*3+[(3.3+0.05-0.15)*(6-0.15)]*4}*0.1=42.8018010********* 砌块墙(外墙250)m³113.42工程量计算式:V={[(76-0.7*10-0.6*8+0.25*4)*(10.8-0.7*3)-1.5*2*(6+6+6)-3*2*(3+3+3)-3.3*2*(1+2*2) -4.2*2.9]+[(22.9-0.25+15.6-0.25)*2-0.25*24]*0.54}*0.25-0.25*0.25*(1.8+5.4-3.6)=113.4219010********* 砌块墙(内墙200)m³124.90工程量计算式:V={[(6-0.6)*6+(6-0.7)*4+6.9-0.7+3.3-0.7]*(10.8-0.7*3)+(6.9-0.7)*(10.8-3.6-0.7*3)+(4.5 +0.05-0.1+6-0.1+0.1)*(10.8-7.2)+(4.5+0.05-0.1)*(7.2-0.45*2)+(6+0.1-0.1)*(7.2-0.5*2)-0.25*(1.8+5.4-3.6)-0.9*2.4*20-0.75*2.1*6}*0.2=124.90序号项目编码项目名称计量单位工程数量20010********* 压顶m³ 1.37 工程量计算式:V=76*0.06*(0.125+0.025)*2=1.3721010********* 散水㎡75.00 工程量计算式:S=[77-(6.9-0.45-0.45)+4*1]*1=75.0022010********* 台阶㎡12.60 工程量计算式:S=(6.9-0.45-0.45)*(1.5+0.3+0.3) =12.6023010********* 直形楼梯㎡32.67 工程量计算式:S=3.3*(0.05+1.1+0.25+0.25+3.3)*2=32.6724010********* 木质门(M1)㎡12.18 工程量计算式:S=4.2*2.9*1=12.1825010********* 木质门(M2)㎡43.20 工程量计算式:S=0.9*2.4*20=43.2026010********* 木质门(M3)㎡9.45 工程量计算式:S=0.75*2.1*6=9.4527010********* 金属窗(C1)㎡54.00 工程量计算式:S=1.5*2*18=54.0028010********* 金属窗(C2)㎡54.00 工程量计算式:S=3*2*9=54.0029 010********* 金属窗(C3)㎡33.00 工程量计算式:S=3.3*2*5=33.00序号项目编码项目名称计量单位工程数量30 010********* 屋面卷材防水㎡356.99 工程量计算式:S=(22.9-0.25*2)*(15.6-0.25*2)+(22.9-0.25*2+15.6-0.25*2)*2*0.25=356.9931 011001001001 保温隔热屋面㎡338.24 工程量计算式:S=(22.9-0.25*2)*(15+0.6-0.25*2)=338.2432 011204003001 块料墙面(38C-F)㎡334.26工程量计算式:S={[(3+0.1-0.1+4.5+0.05-0.1)*2*2+(1.5-0.1-0.1+6-0.1+0.1)*2]*2.7-0.75*2.1*4-0.9*2.4}* 3=334.2633 010********* 墙面涂膜防水(内墙10D2)㎡77.31 工程量计算式:S=(6.9-0.2+6-0.3-0.25-0.1-0.9)*2*1.2*3-(1.2-0.9)*3.3*3=77.3134 010********* 墙面涂膜防水(内墙5D2)㎡1319.76工程量计算式:S(一层)={(6-0.1-0.1+6+0.05-0.1)*2*2+(6-0.1-0.1+6+0.05-0.1)*2+(3.3+0.1-0.1+6+0.05-0.1)*2+[22.9-0.25*2+6+6+0.0-0.1+(3-0.1-0.1)*2]+(6+0.05-0.1+6+0.1-0.1)*2+[(6+0.05-0.1)*2+6.9-0.1-0.1] +[(6+0.05-0.1)*2+3.3+0.1-0.1]}*2.7-4.2*2.7-0.9*2.4*11-(3*2*3+1.5*2*4+3.3*2*1)=437.25S(二、三层)={(6-0.1-0.1+6+0.05-0.1)*2*2+(6-0.1-0.1+6+0.05-0.1)*2+(3.3+0.1-0.1+6+0.05-0.1)*2+[(22.9-0.25*2)*2-(3.3-0.7)+(3-0.1-0.1)*2]+(6+0.05-0.1+6+0.1-0.1)*2+(6-0.1-0.1+6+0.05-0.1)*2+[(6+0.05-0.1)* 2+3.3-0.1-0.1]-0.9*2.4*13}*2.7*2-(3*2*3*2+1.5*2*4*2+3.3*2*2)=959.82S=S(一层)+S(二、三层)-S(墙裙)=437.25+959.82-77.31=1319.7635 011207001001 墙面装饰板(内墙10D2)㎡77.31 工程量计算式: S=(6.9-0.2+6-0.3-0.25-0.1-0.9)*2*1.2*3-(1.2-0.9)*3.3*3=77.3136 011207001002墙面装饰板(内墙5D2)㎡1319.76工程量计算式: S(一层)={(6-0.1-0.1+6+0.05-0.1)*2*2+(6-0.1-0.1+6+0.05-0.1)*2+(3.3+0.1-0.1+6+0.05-0.1)*2+[22.9-0.25*2+6+6+0.0-0.1+(3-0.1-0.1)*2]+(6+0.05-0.1+6+0.1-0.1)*2+[(6+0.05-0.1)*2+6.9-0.1-0.1] +[(6+0.05-0.1)*2+3.3+0.1-0.1]}*2.7-4.2*2.7-0.9*2.4*11-(3*2*3+1.5*2*4+3.3*2*1)=437.25S(二、三层)={(6-0.1-0.1+6+0.05-0.1)*2*2+(6-0.1-0.1+6+0.05-0.1)*2+(3.3+0.1-0.1+6+0.05-0.1)*2+[(22.9-0.25*2)*2-(3.3-0.7)+(3-0.1-0.1)*2]+(6+0.05-0.1+6+0.1-0.1)*2+(6-0.1-0.1+6+0.05-0.1)*2+[(6+0.05-0.1)* 2+3.3-0.1-0.1]-0.9*2.4*13}*2.7*2-(3*2*3*2+1.5*2*4*2+3.3*2*2)=959.82S=S(一层)+S(二、三层)- S(墙裙)=437.25+959.82-77.31=1319.76序号项目编码项目名称计量单位工程数量37 011102001001 石材楼地面(地19)㎡47.14工程量计算式:S=(6.9-0.2)*(6+0.05)-0.35*0.25*2-0.3*0.25*2+4.2*0.2+(4.8-0.3*2)*(1.5-0.3)+4.2*0.25=4 7.1438 011102001002 石材楼地面(地16)㎡39.68 工程量计算式:S=(6.9-0.1-0.1)*(6+0.05-0.1)-0.25*0.35*2-0.2*0.25*2+0.9*0.2*0.5=39.6839 011102001003 石材楼地面(楼15D)㎡79.36 工程量计算式:S=[(6.9-0.1)*(6+0.05-0.1)-0.25*0.35*2-0.2*0.25*2+0.9*0.2*0.5]*2=79.3640 011102003001 块料楼地面(地9)㎡206.06工程量计算式:S=[6*(6+0.05-0.1)+(6-0.1-0.1)*(6+0.05-0.1)*2+(3-0.1-0.1)*(6+6+0.1)+(6.9+3.3+0.1)*(3-0.1)+(3.3+0.1-0.1)*(6+0.05-0.1)+(3.3+0.1-0.1)*(6+0.05)-(0.35*0.45*2+0.35*0.25*4)-(0.45*0.2*2+0.25* 0.2*3+0.2*0.7+0.2*0.35+0.3*0.7+0.45*0.3)-(0.45*0.2*3+0.2*0.7*3+0.25*0.2*3)-(0.25*0.35*3+0.35*0.4 5)]+0.9*0.2*5=206.0641 011102003002 块料楼地面(地9F)㎡33.63工程量计算式:S=(6+0.1-0.1)*(6+0.05-0.1)-(4.5+0.05-0.1+6+0.1-0.1)*0.2-(0.45*0.35+0.25*0.3+0.45*0.2 +0.2*0.25)+(0.75*0.2*2+0.9*0.2*0.5)=33.6342 011102003003 块料楼地面(楼8C)㎡413.32工程量计算式:S=[6*(6+0.05-0.1)+(6-0.1-0.1)*(6+0.05-0.1)*2+(3-0.1-0.1)*(6+6+6.9+0.1)+(3.3+0.1)*(3-0.1) +(3.3+0.1-0.1)*(6+0.05-0.1)+(6.9-0.1-0.1)*(6+0.05-0.1)-(0.35*0.45+0.35*0.25*5)-(0.45*0.2*2+0.25 *0.2*5+0.2*0.7*2+0.2*0.35+0.45*0.3)-(0.45*0.2*3+0.2*0.7*3+0.25*0.2*8)-(0.25*0.35*3+0.35*0.45)+0. 9*0.2*6]*2=413.3243 011102003004 块料楼地面(楼8F2)㎡67.26工程量计算式:S=[(6+0.1-0.1)*(6+0.05-0.1)-(4.5+0.05-0.1+6+0.1-0.1)*0.2-(0.45*0.35+0.25*0.3+0.45*0. 2+0.2*0.25)+(0.75*0.2*2+0.9*0.2*0.5)]*2=67.26序号项目编码项目名称计量单位工程数量44 011105002001 石材踢脚线(踢11C)㎡11.45工程量计算式:S=[(6-0.1-0.1+4.5+0.05-0.1)*2*2+(6+0.1-0.1+6+0.05-0.1)*2+(3.3+0.1-0.1+6+0.05-0.1)*2 +(6+0.05)*2+(6+6.9-0.1-0.1)-(0.9*4+4.2)+(0.1*2*4)+(0.125*2*1)]*0.12=11.4545 011105002002 石材踢脚线(踢10C1)㎡49.56工程量计算式:S(一层)=[(3-0.1-0.1)+(22.2+0.1+0.1-0.9*4)+(3+6-0.1+0.05)+(3.3-0.1-0.1)+(6+0.05)+(6+6 +0.1+0.35+0.7-0.9*2)+(0.1*2*6)+(0.2*2*4.5)+(0.3*2*1.5)+(0.45*2)+0.25]*0.12=6.73S(二、三层)={(3+6-0.1+0.05+6+6+6.9+0.1-0.1+3+6-0.1+0.05+3.3+6.9+6+0.1-0.1-0.2*7)+[(6-0.1+0.05)* 5+(6+0.1-0.1)*1.5+(6-0.1-0.1)*2+(6.9-0.1-0.1)*2+(3.3-0.-0.1)]*2-0.9*6.5*2+0.1*2*6.5*2+0.2*6+0.1+0.3 +0.25}*0.12*2=42.83S=S(一层)+S(二、三层)=6.73+42.83=49.5646 011301001001 天棚抹灰(棚7B)㎡676.49工程量计算式: S(一层)=(6-0.1-0.1)*(6+0.05-0.)*2+(3.3+0.1-0.1)*(6+0.05-0.1)+(6-0.1+0.05)*(6+0.1-0.1)+(6.9-0.1-0.1)*(6+0.05)+(0.7-0.15)*(6.9-0.3)+(3.3+0.1-0.1)*(6+0.05)+(0.7-0.1)*(3.3-0.3)=190.29S(二、三层)=[(6-0.1-0.1)*(6+0.05-0.1)*2+(6.9-0.1-0.1)*(6+0.05-0.1)+(3.3+0.1-0.1)*(6+0.05-0.1)+(6-0.1+ 0.05)*(6+0.1-0.1)+(6.9-0.1-0.1)*(6+0.05-0.1)+(3.3+0.1-0.1)*(6+0.05)+(0.7-0.1)*(3.3-0.3)]*2+(3+0.1-0.1) *(4.5-0.05-0.1)*2+(6+0.1-0.1)*(1.5-0.1-0.1)=486.20S=S(一层)+S(二、三层)=190.29+486.20=676.4947 011302001001 吊顶天棚(棚26)㎡39.86 工程量计算式:S=(6.9-0.1-0.1)*(6+0.05-0.1)=39.8648 011302001002 吊顶天棚(棚27)㎡42.30 工程量计算式:S=[(3+0.1-0.1)*(4.5+0.05-0.1)*2+(6+0.1-0.1)*(1.5-0.1-0.1)]*2=42.3049 011302001003 吊顶天棚(棚23)㎡238.89工程量计算式:S=[(22.9-0.25*2)*(3-0.1)+(3-0.3)*3*(0.7-0.1)*]*3+[(6.9-0.3)*(0.7-0.1)+0.15*(6.9-0.1-0.1)]+[(3.3-0.3)*(0.7-0.1)+0.15*(3.3-0.1+0.1)]*3=238.89序号项目编码项目名称计量单位工程数量50 011107001001 石材台阶面㎡7.56 工程量计算式:S=(6.9-0.45-0.45)*(1.5+0.3+0.3)-5.04=7.5651 010********* 屋面排水管m 45.00 工程量计算式:L=(11.4-0.6+0.45)*4=45.0052 011503001001 技术扶手栏杆m 15.92 工程量计算式:L=[√(3.3+0.25)^2+1.8^2]*4=15.9253 011204003001 块料墙面(外墙裙)㎡67.05工程量计算式:S=77*0.9-[(6.9-0.45*2)+( 6.9-0.45*2-0.3*2)+ (6.9-0.45*2-0.3*2*2)]*0.15-[4,2*(0.9-0.4 5)]=67.0554 011204003002 块料墙面(外墙裙)㎡652.59工程量计算式:S=77*(10.8+0.54)-67.05-[(6.9-0.45*2)+(6.9-0.45*2-0.3*2)+ (6.9-0.45*2-0.3*2*2)]*0.15-[4.2*2.9+1.5*2*18+3*2*9+3.3*2*5]=652.5955 011106002001 块料楼梯面层㎡32.67 工程量计算式: S=3.3*(0.05+1.1+0.25+0.25+3.3)*2=32.6756 010*********现浇构件钢筋(螺纹钢)t 68.250 工程量计算式:m=16.502+31.864+19.884=68.25057 010*********现浇构件钢筋(圆钢)t 43.823 工程量计算式:m=(7.705+3.848+31.816)+(0.106+0.348)=43.823钢筋计算明细表(KZ)构件名称:KZ1 中柱构件数量:6构件位置:<2,B>;<2,C>;<3,B>;<3,C>;<4,B>;<4,C>钢筋名称型号计算公式根数长度(mm)纵筋C25600-40+15×25+10750+1000-30+12×25=1295518 233190箍筋(长度计算过程)外箍:(700-30×2+600-30×2)×2+2×1.9×10+2max(75,10×10)=2598 内箍纵:[(700-30×2-2×10-25/2×2)/5+2×10+25/2×2] ×2+(600-30×2)×2+2×1.9×10+2max(75,10×10)=1646内箍横:[(600-30×2-2×10-25/2×2)/4×2+2×10+25/2×2] ×2+(700-30×2)×2+2×1.9×10+2max(75,10×10)=2103单支箍:600-30×2+2×1.9×10+2max(75,10×10)=778长度合计:n=2598+1646+2103+778=7125(根数计算过程)基础:max[(600-40-100)/500+1,2]=2一层下:[(3550+1000-700)/3-50]/100+1=13一层中:{3550+1000-700-max[(3550+1000-700)/6,700,500]-(3550+1000-700)/3}/200-1=8 一层上:{700+max[(3550+1000-700)/6,700,500]-50}/100+1=15二层下:{max[(7150-3550-700)/6,700,500]-50}/100+1=8二层中:{7150-3550-700-2max[(7150-3550-700)/6,700,500]}/200-1=7二层上:{700+max[(7150-3550-700)/6,700,500)]-50}/100+1=15顶层下:{max[(10750-7150-700)/6,700,500]-50}/100+1=8顶层中:{10750-7150-700-2max[(10750-7150-700)/6,700,500]}/200-1=7顶层上:{700-30+max[(10750-7150-700)/6,700,500]}/100+1=15根数合计:n=2+13+8+15+8+7+15+8+7+15=98合计总长度=2×2598+(13+8+15+8+7+15+8+7+15) ×7125=689196重量合计(kg)A10以内(计算过程)G=689196×10×10×0.006165/1000=424.889合计:G=424.889螺纹钢A10以上(计算过程)G=233190×25×25×0.006165/1000=898.51合计:G=898.51构件名称:KZ1 角柱构件数量:4构件位置:<1,A>;<1,D>;<5,D>;<5,A>钢筋名称型号计算公式根数长度(mm)纵筋C25①号:10750+1000-700+600-40+15×25+max(1.5labE,700-30+15×25)=13147.57 92032.5 C25 ②号:10750+1000-30+600-40+600-30×2+8×25+15×25=13395 2 26790 C25③号:10750+1000-30+600-40+700-30=13325 1 13325 C25内侧:10750+1000-30+600-40+15×25+12×25=12955 8 103640箍筋(长度计算过程)外箍:(700-30×2+600-30×2)×2+2×1.9×10+2max(75,10×10)=2598 内箍纵:[(700-30×2-2×10-25/2×2)/5+2×10+25/2×2] ×2+(600-30×2)×2+2×1.9×10+2max(75,10×10)=1646内箍横:[(600-30×2-2×10-25/2×2)/4×2+2×10+25/2×2] ×2+(700-30×2)×2+2×1.9×10+2max(75,10×10)=2103单支箍:600-30×2+2×1.9×10+2max(75,10×10)=778长度合计:n=2598+1646+2103+778=7125(根数计算过程)基础:max[(600-40-100)/500+1,2]=2一层下:[(3550+1000-700)/3-50]/100+1=13一层中:{3550+1000-700-max[(3550+1000-700)/6,700,500]-(3550+1000-700)/3}/200-1=8 一层上:{700+max[(3550+1000-700)/6,700,500]-50}/100+1=15二层下:{max[(7150-3550-700)/6,700,500]-50}/100+1=8二层中:{7150-3550-700-2max[(7150-3550-700)/6,700,500]}/200-1=7二层上:{700+max[(7150-3550-700)/6,700,500)]-50}/100+1=15顶层下:{max[(10750-7150-700)/6,700,500]-50}/100+1=8顶层中:{10750-7150-700-2max[(10750-7150-700)/6,700,500]}/200-1=7顶层上:{700-30+max[(10750-7150-700)/6,700,500]}/100+1=15根数合计:n=2+13+8+15+8+7+15+8+7+15=98合计总长度=2×2598+(13+8+15+8+7+15+8+7+15) ×7125=689196重量合计(kg)A10以内(计算过程)G=689196×10×10×0.006165/1000=424.889合计:G=424.889螺纹钢A10以上(计算过程)(92032.5+26790+13325+103640)×25×25×0.006165/1000=908.519合计:G=908.519构件名称:KZ1 边柱构件数量:4构件位置:<1,B>;<1,C>;<5,B>;<5,C>钢筋名称型号计算公式根数长度(mm)纵筋C25①号:10750+1000-700+600-40+15×25+max(1.5labE,700-30+15×25)=13147.53 39442.5 C25 ②号:10750+1000-30+700-30×2+600-40+15×25+8×25=13495 2 26990 C25内侧:10750+1000-30+600-40+15×25+12×25=12955 13 168415箍筋(长度计算过程)外箍:(700-30×2+600-30×2)×2+2×1.9×10+2max(75,10×10)=2598内箍纵:[(700-30×2-2×10-25/2×2)/5+2×10+25/2×2] ×2+(600-30×2)×2+2×1.9×10+2max(75,10×10)=1646内箍横:[(600-30×2-2×10-25/2×2)/4×2+2×10+25/2×2] ×2+(700-30×2)×2+2×1.9×10+2max(75,10×10)=2103单支箍:600-30×2+2×1.9×10+2max(75,10×10)=778长度合计:n=2598+1646+2103+778=7125(根数计算过程)基础:max[(600-40-100)/500+1,2]=2一层下:[(3550+1000-700)/3-50]/100+1=13一层中:{3550+1000-700-max[(3550+1000-700)/6,700,500]-(3550+1000-700)/3} /200-1=8 一层上:{700+max[(3550+1000-700)/6,700,500]-50}/100+1=15二层下:{max[(7150-3550-700)/6,700,500]-50}/100+1=8二层中:{7150-3550-700-2max[(7150-3550-700)/6,700,500]}/200-1=7二层上:{700+max[(7150-3550-700)/6,700,500)]-50}/100+1=15顶层下:{max[(10750-7150-700)/6,700,500]-50}/100+1=8顶层中:{10750-7150-700-2max[(10750-7150-700)/6,700,500]}/200-1=7顶层上:{700-30+max[(10750-7150-700)/6,700,500]}/100+1=15根数合计:n=2+13+8+15+8+7+15+8+7+15=98合计总长度=2×2598+(13+8+15+8+7+15+8+7+15) ×7125=689196重量合计(kg)A10以内(计算过程)G=689196×10×10×0.006165/1000=424.889合计:G=424.889螺纹钢A10以上(计算过程)G=(39442.5+26990+168415)×25×25×0.006165/1000=904.897合计:G=904.897构件名称:KZ1 边柱构件数量:4构件位置:<2,A>;<3,A>;<4,A>;<2,D>;<3,D>;<4,D>钢筋名称型号计算公式根数长度(mm)纵筋C25①号:10750+1000-700+600-40+15×25+max(1.5labE,700-30+15×25)=13147.53 39442.5 C25 ②号:10750+1000-30+600-40+600-30×2+8×25+15×25=13395 3 40185 C25内侧:10750+1000-30+600-40+15×25+12×25=12955 12 155460箍筋(长度计算过程)外箍:(700-30×2+600-30×2)×2+2×1.9×10+2max(75,10×10)=2598内箍纵:[(700-30×2-2×10-25/2×2)/5+2×10+25/2×2] ×2+(600-30×2)×2+2×1.9×10+2max(75,10×10)=1646内箍横:[(600-30×2-2×10-25/2×2)/4×2+2×10+25/2×2] ×2+(700-30×2)×2+2×1.9×10+2max(75,10×10)=2103单支箍:600-30×2+2×1.9×10+2max(75,10×10)=778长度合计:n=2598+1646+2103+778=7125(根数计算过程)基础:max[(600-40-100)/500+1,2]=2一层下:[(3550+1000-700)/3-50]/100+1=13一层中:{3550+1000-700-max[(3550+1000-700)/6,700,500]-(3550+1000-700)/3}/200-1=8 一层上:{700+max[(3550+1000-700)/6,700,500]-50}/100+1=15二层下:{max[(7150-3550-700)/6,700,500]-50}/100+1=8二层中:{7150-3550-700-2max[(7150-3550-700)/6,700,500]}/200-1=7二层上:{700+max[(7150-3550-700)/6,700,500)]-50}/100+1=15顶层下:{max[(10750-7150-700)/6,700,500]-50}/100+1=8顶层中:{10750-7150-700-2max[(10750-7150-700)/6,700,500]}/200-1=7顶层上:{700-30+max[(10750-7150-700)/6,700,500]}/100+1=15根数合计:n=2+13+8+15+8+7+15+8+7+15=98合计总长度=2×2598+(13+8+15+8+7+15+8+7+15) ×7125=689196重量合计(kg)A10以内(计算过程)G=689196×10×10×0.006165/1000=424.889合计:G=424.889螺纹钢A10以上(计算过程)G=(39442.5+40185+155460)×25×25×0.006165/1000=905.822合计:G=905.822钢筋计算明细表(GZ、Z)构件名称:GZ1 构件数量:24构件位置:女儿墙钢筋名称型号计算公式根数长度(mm)纵筋4B12700-30+12×12+600-30+150=1534 4 6136箍筋(长度计算过程)L=(250-30×2)×4+2×1.9×6+2max(75,10×6)=932.8 长度合计:n=932.8(根数计算过程)L=(700+600-2×50)/200+1=7根数合计:n=7合计总长度=7×932.8=6529.6重量合计(kg)A10以内(计算过程)G=7×932.8×6×6×0.006165/1000=1.449合计:G=1.449螺纹钢A10以上(计算过程)G=4×1534+12×12×0.006165/1000=5.447合计:G=5.447构件名称:Z1 一层构件数量: 2构件位置:一层<4,A-B>;<5,A-B>钢筋名称型号计算公式根数长度(mm)纵筋4B18600-40+max(6×18,150)+1000+1800+150-30=3630 4 14520箍筋(长度计算过程)L=(250-30×2) ×4+2×1.9×8+2max(75,10×8)=950.4长度合计:n=950.4(根数计算过程)n1=max[(600-40-100)/500,2]=2:n2=(1000+1800-100)/200+1=15 根数合计:n=15+2=17合计总长度=950.4×17= 16156.8重量合计(kg)A10以内(计算过程)G=950.4×17×8×8×0.006165/1000=6.375合计:G=6.375螺纹钢A10以上(计算过程)G=3630×4×18×18×0.006165/1000=29.003合计:G=29.003构件名称:Z1 二层构件数量: 2钢筋计算明细表(KL )(首层/二层)构件名称:KL1 构件数量:1构件位置:二层<4,A-B>;<5,A-B>钢筋名称 型号 计 算 公 式 根数 长度(mm ) 纵筋 4B 18 700-30+12×18+5400-3550+150-30=2856 4 11424箍筋 (长度计算过程)L=(250-30×2) ×4+2×1.9×8+2max(75,10×8)=950.4长度合计:L =950.4(根数计算过程)n =(5400-3500+700-100)/200+1=13根数合计:n =13合计总长度=950.4×13= 12355.2重量合计(kg )A 10以内(计算过程)G=950.4×13×8×8×0.006165/1000=4.875合计:G=4.875螺纹钢A 10以上 (计算过程)G=4×2856×18×18×0.006165/1000=22.819 合计:G=22.819构件位置:<D>钢筋名称型号计算公式根数长度(mm)上部通长筋B2522200-350*2+(700-30+15*25)*2=23590 4 94360下部通长筋B25 22200-350*2+(700-30+15*25)*2=23590 4 94360 构造筋B146000-350*2+2*14*15+6000-350*2+2*14*15+6900-350*2+2*14*15+3300-350*2+2*14*15=210802 42160吊筋B18250+2*50+2*20*18+2*√2(700—2*30)=2880.19 2 5760.38箍筋(箍筋长度计算过程)L=[(300-30*2)+(700-30*2)]*2+2*1.9*10+2max(75,10*10)=1998合计:1998(箍筋根数计算过程)n=[max(1.5*700,500)-50]/100+1=11 ;n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11;n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11;n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11;n=[max(1.5*700,500)-50]/100+1=11n=[6000-350*2-2max(1.5*700,500)]/200-1=15;n=[6000-350*2-2max(1.5*700,500)]/200-1=15 n=[6900-350*2-2max(1.5*700,500)]/200-1=20;n=[3300-350*2-2max(1.5*700,500)]/200-1=2 合计:n=11*8+15+15+20+7=140合计总长度:1998*140=279720拉筋(拉筋长度计算过程)L=300-2*30+2*6+2*1.9*6+2*max(75,10*6)=424.8合计:424.8(拉筋根数计算过程)n=[6000-350-350-2*50)]/(2*200)+1=14 n=[6000-350-350-2*50)]/(2*200)+1=14n=[6900-350-350-2*50)]/(2*200)+1=16n=[3300-350-350-2*50)]/(2*200)+1=7合计:n=14+14+16+7=51合计总长度:424.8*51=21664.8重量合计(kg)A10以下(计算过程)G=279720*0.006165*10²/1000=172.45G=21664.8*0.006165*6²/1000=4.81合计:G=172.45+4.81=177.26螺纹钢A10以上(计算过程)G=(94360+94360)*0.006165*25²/1000=727.16G=42160*0.006165*14²/1000=50.94G=5760.38*0.006165*18²/1000=11.51合计:G=727.16+50.94+11.51=789.61构件名称:KL2 构件数量:1构件位置:<C>钢筋名称型号计算公式根数长度(mm)上部通长筋B2522200-350*2+(700-30+15*25)*2=23590 2 47180支座负筋B25 (6000-350-350)/3+700-30+15*25=2811.67(6000-350-350)/3*2+700=4233.33(6900-350-350)/3*2+700=4833.33(6900-350-350)/3+3300+700-30+15*25=6411.672 36580下部钢筋B25 6000-350-350+700-30+15*25+29*25*1.05=7106.256000-350-350+2*29*25*1.05=6822.56900-350-350+2*29*25*1.05=7722.53300-350-350+700-30+15*25+29*25*1.05=4406.254 104230构造筋B146000-350*2+2*14*15+6000-350*2+2*14*15+6900-350*2+2*14*15+3300-350*2+2*14*15=210802 42160箍筋(箍筋长度计算过程)L=[(300-30*2)+(700-30*2)]*2+2*1.9*10+2max(75,10*10)=1998合计:1998(箍筋根数计算过程)n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11n=[6000-350*2-2max(1.5*700,500)]/200-1=15n=[6000-350*2-2max(1.5*700,500)]/200-1=15n=[6900-350*2-2max(1.5*700,500)]/200-1=20n=[3300-350*2-2max(1.5*700,500)]/200-1=2合计:n=11*8+15+15+20+2=140合计总长度:1998*140=279720拉筋(拉筋长度计算过程)L=300-2*30+2*6+2*1.9*6+2*max(75,10*6)=424.8合计:424.8(拉筋根数计算过程)n=[6000-350-350-2*50)]/(2*200)+1=14 n=[6000-350-350-2*50)]/(2*200)+1=14n=[6900-350-350-2*50)]/(2*200)+1=16n=[3300-350-350-2*50)]/(2*200)+1=7合计:n=14+14+16+7=51合计总长度:424.8*51=21664.8重量合计(kg)A10以下(计算过程)G=279720*0.006165*10²/1000=172.45G=21664.8*0.006165*6²/1000=4.81合计:G=172.45+4.81=177.26螺纹钢A10以上(计算过程)G=(104230+47180+36580)*0.006165*25²/1000=724.35G=42160*0.006165*14²/1000=50.94合计:G=724.35+50.94=775.29构件名称:KL3 构件数量:1构件位置:<B>钢筋名称型号计算公式根数长度(mm)上部通长筋B2522200-350*2+(700-30+15*25)*2=23590 2 47180支座负筋B25 (6000-350-350)/3+700-30+15*25=2811.67(6000-350-350)/4+700-30+15*25=2370(6000-350-350)/3*2+700=4233.33(6000-350-350)/4*2+700=3350(6900-350-350)/3*2+700=4833.33(6900-350-350)/4*2+700=3800(6900-350-350)/3+3300+700-30+15*25=6411.67(6900-350-350)/4+3300+700-30+15*25=58952 67410下部钢筋B25 6000-350-350+700-30+15*25+29*25*1.05=7106.256000-350-350+2*29*25*1.05=6822.56900-350-350+2*29*25*1.05=7722.53300-350-350+700-30+15*25+29*25*1.05=4406.254 104230构造筋B146000-350*2+2*14*15+6000-350*2+2*14*15+6900-350*2+2*14*15+3300-350*2+2*14*15=210802 42160箍筋(箍筋长度计算过程)L=[(300-30*2)+(700-30*2)]*2+2*1.9*10+2max(75,10*10)=1998合计:1998(箍筋根数计算过程)n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11n=[6000-350*2-2max(1.5*700,500)]/200-1=15n=[6000-350*2-2max(1.5*700,500)]/200-1=15n=[6900-350*2-2max(1.5*700,500)]/200-1=20n=[3300-350*2-2max(1.5*700,500)]/200-1=2合计:n=11*8+15+15+20+2=140合计总长度:1998*140=279720拉筋(拉筋长度计算过程)L=300-2*30+2*6+2*1.9*6+2*max(75,10*6)=424.8合计:424.8(拉筋根数计算过程)n=[6000-350-350-2*50)]/(2*200)+1=14n=[6000-350-350-2*50)]/(2*200)+1=14n=[6900-350-350-2*50)]/(2*200)+1=16n=[3300-350-350-2*50)]/(2*200)+1=7合计:n=14+14+16+7=51合计总长度:424.8*51=21664.8重量合计(kg)A10以下(计算过程)G=279720*0.006165*10²/1000=172.45G=21664.8*0.006165*6²/1000=4.81合计:G=172.45+4.81=177.26螺纹钢A10以上(计算过程)G=(104230+47180+67410)*0.006165*25²/1000=843.14G=42160*0.006165*14²/1000=50.94合计:G=843.14+50.94=894.08构件名称:KL4 构件数量:1构件位置:<A>钢筋名称型号计算公式根数长度(mm)上部通长筋B2522200-350*2+(700-30+15*25)*2=23590247180支座负筋B25 (6000-350-350)/3+700-30+15*25=2811.67(6000-350-350)/4+700-30+15*25=2370(6000-350-350)/3*2+700=4233.33(6000-350-350)/4*2+700=3350(6900-350-350)/3*2+700=4833.33(6900-350-350)/4*2+700=3800(6900-350-350)/3+3300+700-30+15*25=6411.67(6900-350-350)/4+3300+700-30+15*25=58952 67410下部钢筋B25 6000-350-350+700-30+15*25+29*25*1.05=7106.256000-350-350+2*29*25*1.05=6822.56900-350-350+2*29*25*1.05=7722.53300-350-350+700-30+15*25+29*25*1.05=4406.256156345构造筋B146000-350*2+2*14*15+6000-350*2+2*14*15+6900-350*2+2*14*15+3300-350*2+2*14*15=21080242160箍筋(箍筋长度计算过程)L=[(300-30*2)+(700-30*2)]*2+2*1.9*10+2max(75,10*10)=1998合计:1998(箍筋根数计算过程)n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11n=[6000-350*2-2max(1.5*700,500)]/200-1=15n=[6000-350*2-2max(1.5*700,500)]/200-1=15n=[6900-350*2-2max(1.5*700,500)]/200-1=20n=[3300-350*2-2max(1.5*700,500)]/200-1=2合计:n=11*8+15+15+20+2=140合计总长度:1998*140=279720拉筋(拉筋长度计算过程)L=300-2*30+2*6+2*1.9*6+2*max(75,10*6)=424.8合计:424.8(拉筋根数计算过程)n=[6000-350-350-2*50)]/(2*200)+1=14n=[6000-350-350-2*50)]/(2*200)+1=14n=[6900-350-350-2*50)]/(2*200)+1=16n=[3300-350-350-2*50)]/(2*200)+1=7合计:n=14+14+16+7=51合计总长度:424.8*51=21664.8重量合计(kg)A10以下(计算过程)G=279720*0.006165*10²/1000=172.45G=21664.8*0.006165*6²/1000=4.81合计:G=172.45+4.81=177.26螺纹钢A10以上(计算过程)G=(47180+156345+67410)*0.006165*25²/1000=1043.95G=42160*0.006165*14²/1000=50.94合计:G=1043.95+50.94=1094.89构件名称:KL5 构件数量:1构件位置:<1>钢筋名称型号计算公式根数长度(mm)上部通长筋B2515000+2*(300-30+15*25)=16290 232580支座负筋B25 (6000-300*2)/3+600-30+15*25=2745(6000-300*2)/4+600-30+15*25=22953000+300*2+2*(6000-300*2)/3=72003000+300*2+2*(6000-300*2)/4=6300(6000-300*2)/3+600-30+15*25=2745(6000-300*2)/4+600-30+15*25=22952 47160下部钢筋B25 6000-300*2+600-30+15*25+29*25*1.05=7106.256000-300*2+600-30+15*25+29*25*1.05=7106.252 28425 6000-300*2+600-30+15*25+29*25*1.05=7106.253000-2*300+2*29*25*1.05=3922.56000-300*2+600-30+15*25+29*25*1.05=7106.254 72540架立筋A12(6000-300*2)/3+150*2+6.25*12*2=2250(6000-300*2)/3+150*2+6.25*12*2=22502 9000构造筋B146000-300*2+15*14*2=58203000-300*2+15*14*2=28206000-300*2+15*14*2=58202 28920抗扭筋B16(15000-300*2)+2*29*16*1.05=15374.4 2 30748.8次梁加筋A10[(300-30*2)+700-30*2)]*2+2*1.9*10+2max(75,10*10)=1998[(300-30*2-2*10-25/2*2)/5+2*10+25/2*2]*2+(700-30*2)*2+2*1.9*10+2max(75,10*10)=16868 29472箍筋(箍筋长度计算过程)2*(300-30*2+700-30*2)+2*1.9*10+2max(75,10*10)=1998[(700-30*2+300-30*2-10*2-25/2*2)/5+25/2*2+2*10]*2+2*1.9*10+2max(75,10*10)=1686 合计:1998+1686=3684(箍筋根数计算过程)n=[max(1.5*700,500)-50]/100+1=11 n=[max(1.5*700,500)-50]/100+1=11n=[6000-300*2-2max(1.5*700,500)]/200-1=16n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11n=[3000-300*2-2max(1.5*700,500)]/200-1=1合计:n=61合计总长度:3684*61=224724重量合计(kg)A10以下(计算过程)G=(29472+224724)*0.006165*10²/1000=156.71合计:G=156.71A10以上(计算过程)G=9000*0.006165*12²/1000=7.99合计:G=7.99螺纹钢A10以上(计算过程)G=(32580+47160+28425+72540)*0.006165*25²/1000=596.10G=28920*0.006165*14²/1000=34.95G=30748.8*0.006165*16²/1000=48.53合计:G=679.58构件名称:KL6 构件数量:1构件位置:<2>钢筋名称型号计算公式根数长度(mm)上部通长筋B2515000+2*(300-30+15*25)=16290 232580支座负筋B25 (6000-300*2)/3+600-30+15*25=2745(6000-300*2)/4+600-30+15*25=22953000+300*2+2*(6000-300*2)/3=72003000+300*2+2*(6000-300*2)/4=6300(6000-300*2)/3+600-30+15*25=2745(6000-300*2)/4+600-30+15*25=22952 47160下部钢筋B25 6000-300*2+600-30+15*25+29*25*1.05=7106.253000-2*300+2*29*25*1.05=3922.56000-300*2+600-30+15*25+29*25*1.05=7106.254 725406000-300*2+600-30+15*25+29*25*1.05=7106.256000-300*2+600-30+15*25+29*25*1.05=7106.252 28425抗扭筋B16(15000-300*2)+2*29*16*1.05=15374.4 2 30748.8 次梁加筋A10[(300-30*2)+700-30*2)]*2+2*1.9*10+2max(75,10*10)=19988 15984箍筋(箍筋长度计算过程)L=2*(300-30*2+700-30*2)+2*1.9*10+2max(75,10*10)=1998 合计:1998(箍筋根数计算过程)n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11n=[6000-300*2-2max(1.5*700,500)]/200-1=16n=[max(1.5*700,500)-50]/100+1=11n=[max(1.5*700,500)-50]/100+1=11n=[3000-300*2-2max(1.5*700,500)]/200-1=1合计:n=61合计总长度:1998*61=121878拉筋(拉筋长度计算过程)L=300-2*30+2*6+2*1.9*6+2max(75,10*6)=424.8合计:424.8(拉筋根数计算过程)n=(6000-300*2-2*50)/(2*200)+1=14 n=(3000-300*2-2*50)/(2*200)+1=7n=(6000-300*2-2*50)/(2*200)+1=14合计:35合计总长度:424.8*35=14868重量合计(kg)A10以下(计算过程)G=(15984+121878)*0.006165*10²/1000=84.99G=14868*0.006165*6²/1000=3.30合计:G=88.29螺纹钢A10以上(计算过程)G=(32580+47160+28425+72540)*0.006165*25²/1000=596.10 G=30748.8*0.006165*16²/1000=48.53合计:G=644.63构件名称:KL7 构件数量:1构件位置:<3>钢筋名称型号计算公式根数长度(mm)上部通长筋B2515000+2*(300-30+15*25)=16290 232580支座负筋B25 (6000-300*2)/3+600-30+15*25=2745(6000-300*2)/4+600-30+15*25=22953000+300*2+2*(6000-300*2)/3=72003000+300*2+2*(6000-300*2)/4=6300(6000-300*2)/3+600-30+15*25=2745(6000-300*2)/4+600-30+15*25=22952 47160下部钢筋B25 3000-2*300+2*29*25*1.05=3922.56000-300*2+600-30+15*25+29*25*1.05=7106.256000-300*2+600-30+15*25+29*25*1.05=7106.254 725406000-300*2+600-30+15*25+29*25*1.05=7106.256000-300*2+600-30+15*25+29*25*1.05=7106.252 28425构造筋B146000-300*2+15*14*2=58203000-300*2+15*14*2=28206000-300*2+15*14*2=58202 28920箍筋(箍筋长度计算过程)L=2*(300-30*2+700-30*2)+2*1.9*10+2max(75,10*10)=1998 合计:1998。
工程量清单与计价应用毕业设计一、施工图纸某办公楼建筑工程施工图目录1.本工程建筑面积300.00m2。
2.本设计标高以m为单位,其余尺寸以mm为单位。
3.砖墙体在标高-0.060m处做1:2水泥砂浆加5%防水剂的防潮层20厚。
4.各层平面图中,墙体厚度除注明者外,均为240厚。
5.盥洗室地面标高比楼地面标高低20mm,阳台、楼梯间入户地面标高比楼地面标高低30mm。
6.安装铝合金窗时按墙中线安装,所有平开门在门后均安装固门器。
7.天沟内采用C20细石混凝土找坡1%,厚度为20mm(最薄处),屋面、天沟防水涂膜采用聚氨酯涂膜。
8.雨篷、窗台线等构件,凡未注明者,其上部抹20mm厚1:2水泥砂浆并按1%找排水坡,底面抹15mm厚1:2水泥砂浆,面刷仿瓷涂料三遍,并做20mm宽滴水线。
9.凡木材与砌体接触处,均涂防腐剂。
10.落水管及雨水口材料为镀锌铁皮。
建筑装饰做法说明表楼面1.钢筋混凝土楼板2.刷素水泥浆一道3.20厚1:2干硬性水泥砂浆结合层4.10厚铺地砖,稀水泥浆填缝盥洗室楼面1.钢筋混凝土楼板2.刷素水泥浆结合层3.1;8水泥炉渣充填(卫生间)4.60厚C20细石混凝土(卫生间)5. 20厚1:3干硬性水泥砂浆找平层6.1:1水泥细砂浆粘贴防滑地板砖面层楼梯面层同楼面踢脚1. 6厚1:2.5水泥砂浆找平扫毛2.5厚1:1水泥细砂浆压实抹光3.面层同地面、楼面,高度150mm盥洗室内墙面1.6厚1:3水泥砂浆打底扫毛2.6厚1:2.5水泥砂浆找平扫毛3.6厚1:0.1:2.5水泥石灰膏砂浆结合层4.3厚陶瓷墙地砖胶粘剂粘贴内墙釉面瓷砖,稀白水泥浆擦缝其他内墙面1.7厚1:3水泥砂浆打底扫毛2.7厚1:3水泥砂浆找平扫毛3.6厚1:2.5水泥砂浆压实抹光4. 满刮腻子两遍,乳胶漆三遍外墙面1.7厚1:3水泥砂浆打底扫毛2.刷素水泥浆一道3.12厚1:0.2:2水泥石灰膏砂浆结合层4.3厚T920瓷砖胶粘剂贴6-12厚面砖,用J924砂质勾缝剂勾缝天棚1. 钢筋混凝土楼板底用水加10%火碱清洗油腻2.刷素水泥浆一道3.9厚1:0.3:3水泥石灰膏砂浆打底扫毛4.9厚1:0.3:2.5水泥石灰膏砂浆罩面5.满刮腻子一遍M—3 800×21009 塑钢门M—4 1000×21001 钢防盗门建施02门窗明细表序号图号名称1 结施01 结构设计说明2 结施02 基础平面结构布置图3 结施03ZJ-1、ZJ-2大样图1-1、2-2、3-3、4-4剖面图4 结施04 J1、J2基础详图5 结施05 二三四层楼面结构布置图GZ、QL大样图6 结施06B配筋图YP-1、YP-2大样图7 结施07屋顶结构布置图TGL1-1、TGL2-2详图8 结施08楼梯配筋图TKL-1剖面图一、一般说明1.全部尺寸除注明外,均以“mm ”为单位,标高以“m ”为单位; 2.本工程±0.000为室内地面标高,相当于测量标高; 二、抗震设计及防火要求 1.本工程按三级抗震设防; 2.本建筑物耐火等级为二级。
钢筋工程量计算例题一、计算多跨楼层框架梁KL1的钢筋量,如图所示。
柱的截面尺寸为700×700,轴线与柱中线重合计算条件见表1和表2表1表2钢筋单根长度值按实际计算值取定,总长值保留两位小数,总重量值保留三位小数。
解:1.上部通常筋长度 2Φ25单根长度L1=Ln+左锚固长度+右端下弯长度判断是否弯锚:左支座hc-c=(700-30)mm =670mm<LaE=29d=29×25=725mm,所以左支座应弯锚。
锚固长度=max(0.4LaE+15d,hc-c+15d,LaE)=max(0.4×725+15×25,670+15×25,725)=max(665,1045,725)=1045mm=1.045m (见101图集54页)右端下弯长度(悬挑板上部钢筋下弯收头):12d=12×25=300mm (见101图集66页)L1=6000+6900+1800-375-25+1045+300=15645mm=1.5645m由以上计算可见:本题中除构造筋以外的纵筋在支座处只要是弯锚皆取1045mm,因为支座宽度和直径都相同。
2. 一跨左支座负筋第一排 2Φ25单根长度L2=Ln/3+锚固长度=(6000-350×2)/3+1045=2812mm=2.812m(见101图集54页)3. 一跨左支座负筋第二排 2Φ25单根长度L3=Ln/4+锚固长度=(6000-350×2)/4+1045=2370mm=2.37m(见101图集54页)4. 一跨下部纵筋 6Φ25(未说明,按照非通常计算)单根长度L4=Ln+左端锚固长度+右端锚固长度=6000-700+1045×2=7390mm=7.39m(此处有误,右段锚固长度=max(0.5hc +5d,LaE)=max(475mm,725mm))后面同类错误相同(见101图集54页)5.侧面构造钢筋 4Ф12单根长度L5=Ln+15d×2=6000-700+15×12×2=5660mm=5.66m(见101图集24页)6.一跨右支座负筋第一排 2Φ25单根长度L6=max(5300,6200)/3×2+700=4833mm=4.833m(见101图集54页)7.一跨右支座负筋第二排 2Φ25单根长度L7= max(5300,6200)/4×2+700=3800mm=3.8m(以上第一排负筋左右计算完后未计算中间搭接的架立筋,注意)8.一跨箍筋Φ10@100/200(2)按外皮长度单根箍筋的长度L8=[(b-2c+2d)+ (h-2c+2d)]×2+2×[max(10d,75)+1.9d]= [(300-2×25+2×10)+ (700-2×25+2×10)]×2+2×[max(10×10, 75)+1.9×10] =540+1340+38+200=2118mm=2.118m箍筋的根数=加密区箍筋的根数(三级抗震)+非加密区箍筋的根数 =[(1.5×700-50)/100+1]×2+(6000-700-1.5×700× 2)/200-1=22+15=37根(见101图集63页)9. 第二跨右支座负筋第二排 2Φ25单根长度L9= 6200/4+1045=2595mm=2.595m11.第二跨底部纵筋 6Φ25单根长度L11=6900-700+1045×2(这里延续前面的问题)=8920mm=8.92m12.侧面构造筋 4Ф12单根长度L12=Ln+15d×2=6900-700+15×12×2=6560mm=6.56m13.第二跨箍筋Φ10@100/200(2)按外皮长度单根箍筋的长度L13=2.118m箍筋的根数=加密区箍筋的根数+非加密区箍筋的根数=[(1.5×700-50)/100+1]×2+(6900-700-1.5×700× 2)/200-1=22+20=42根15.悬挑跨上部负筋 2Φ25L=1800-350=1450mm<4h b=4×700 不将钢筋在端部弯下(见101图集66页)单根长度L15=6200/3+700+1800-350-25+12×25=4492mm=4.492m16.悬挑跨下部纵筋 4Φ25单根长度L16=Ln+12d=1800-350-25+12×25=1725mm=1.725m17.悬挑跨箍筋Φ10@100(2)单根长度L17= (300-2×25+2×10)×2+ [ (700+500)/2-2×25+2×10)]×2+2×[max(10×10, 75)+1.9×10]=1918mm=1.918m根数n=(1800-350-25-50)/100+1=15根试题五计算图示钢筋工程的工程量(满分20分。
1#办公楼清单计价部分工程量计算表(仅作参考)项目编码项目名称单位计算式工程数量010********* 平整场地m 2首层建筑面积634.431010*********挖基坑m3体积=垫层投影面积×挖土深度×基坑数量(没有考虑工作面宽度)390.46JK-1:2.2×2.2×1.45×4=28.072JK-2:3.2×3.2×1.45×2=29.696 JK-3:3.2×3.2×1.45×6=89.088合计:29.696+89.088=118.784JK-4:5.2×3.2×1.45×6=144.768JK-5:3.3×3.2×1.45×2=30.624JK-6:3.2×3.3×1.45×2=30.624合计:30.624+30.624=61.248JK-2’:4.8×2.7×1.45×2=37.584总计:28.072+118.784+144.768+61.248+37.584=390.456挖沟槽m3沟槽净长×地梁宽×沟槽深010*********DL-1 梁宽300 挖深0.2m沟槽净长:(16.2-7)×2+(16.2-8.4) ×2+(16.2-8.5)×2+(4.7+2.1+6.9-8.4)×2+(37.8-21.9)×2+(9.3-5.9)×2+(3.5-1.6) ×2+(2×3.14×2.35/4-1.6)×2+(7.2-0.3)+(6+7.2+6-6.9)=142.178地梁宽:0.3沟槽深=0.65-0.45=0.28.53体积=142.178×0.3×0.2=8.5307010*********砖带型基础宽700 挖深0.59mm3长度=(1.66-0.25)×2+(1.88+1.66)×2=9.9 垫层宽=0.7沟槽深=1.04-0.45=0.59体积=长×宽×深=9.9*0.7*0.59=4.08874.09010********* 独立基础砼垫层C15预拌m3垫层投影面积×垫层厚度×垫层数量同定额DC-1:2.2×2.2×0.1×4=1.936DC-2:3.2×3.2×0.1×2=2.048DC-3:3.2×3.2×0.1×6=6.144DC-4:5.2×3.2×0.1×6=9.98426.93DC-5:3.3×3.2×0.1×2=2.112DC-6:3.3×3.2×0.1×2=2.112DC-2’:2.7×4.8×0.1×2=2.592合计: 1.936+2.048+6.144+9.984+2.112+2.112+2.592=26.928010********* 独立基础C30 m3四棱锥台形体积:a×b×h+ h1/6[a×b+(a+a1) ×(b+b1)+a1×b1] ×独立基础数量同定额JC-1:2×2×0.3+1/6×0.2×[2×2+(2+0.6) ×(2+0.6)+0.6×0.6] ×4=6.2827JC-2:3×3×0.3+1/6×0.3×[3×3+(3+0.6) ×(3+0.6)+0.6×0.6] ×2=7.632JC-3:3×3×0.3+1/6×0.3×[3×3+(3+0.6) ×(3+0.6)+0.6×0.6] ×6=22.896JC-4:5×3×0.3+1/6×0.3×[5×3+(5+2.7) ×(3+0.6)+2.7×0.6] ×6=40.302JC-5:3.1×3×0.3+1/6×0.3×[3.1×3+(3.1+0.7) ×(3+0.6)+0.7×0.6] ×2=7.92JC-6:3×3.1×0.3+1/6×0.3×[3×3.1+(3+0.6) ×(3.1+0.7)+0.6×0.7] ×2=7.92JC-2’:4.6×2.5×0.3+1/6×0.2×[4.6×2.5+(4.6+2.7) ×(2.5+0.6)+2.7×0.6] ×2=9.2833合计:6.2827+7.632+22.896+40.302+7.92+7.92+9.2833=102.236102.24010********* 基础梁C30 m3体积=梁断面×梁长同定额梁断面=0.3 ×0.55梁长:垂直方向①②⑦⑧轴=(16.2-1.5)×4=58.8,③⑥轴=(16.2-1.6)×2=29.2④⑤轴=(13.7-1.5)×2=24.4水平方向B、C、D轴=(37.8-3.5)×3=102.91/A轴+④⑤=(19.2-1.5)+7.2-0.3=24.6A轴、①③段+⑥⑧段=(9.3-1)×2=16.6③④弧长=(6.0-2.5-0.25+2×3.14×2.35/4-0.25)×2=13.38梁长合计:58.5+29.2+24.4+102.9+24.6+16.6+13.38=269.885m体积=0.3 ×0.55×梁长=0.3×0.55×269.885=44.5344.53010********* 回填土方m3 1.基础回填=挖土体积-室外地坪以下的基础工程量的体积挖土体积=挖基坑体积+挖沟槽体积=390.456+8.5307=398.9867室外地坪以下的基础工程量的体积=基坑垫层体积+独立基础体积+室外地坪以下柱和梁体积(阳台暂不计)室外地坪以下柱体积=0.5×0.5×28(1.3-0.45)+0.5×0.6×4(1.2-0.45)=6.85室外地坪以下梁体积=0.3×(0.65-0.45)×(112.4+157.479)=16.1927回填土体积=398.9867-26.928-102.236-6.85-16.1927=246.78254.252.室内回填(房心回填) =主墙间净面积×回填厚度同定额首层大堂:7×(3.65+2.1+4.7+0.25)×(0.45-0.3)=11.235楼梯间:7×(6.9-3.65+0.25)×(0.45-0.23)=5.39走廊:15.3×1.6×(0.45-0.3) ×2=7.344卫生间:3.2×6.95×(0.45-0.22) ×2=10.2304办公室1:(2~3/A~B)5.8×7.25×0.22=9.251(2~3/C~D) 5.8×6.95×0.22=8.8682(3~4/A~B,1/4圆上面积+1/4圆左面积+1/4圆面积) (5.8×4.75+2.5×3.4+3.14×2.5×2.5/4)×0.22=9.0104办公室2:(1~2/A~B+1轴左+1轴右部分面积) [3.2×7.3+(1.78-0.1)×(3.78-0.2)+(2-0.1) ×(1.78-0.15)] ×0.23=32.4714×0.23=7.4684合计:246.78+7.4684=254.2484砌筑工程010********* 砖基础m3长度=(1.66-0.25)×2+(1.88+1.66)×2=9.9断面面积=【0.04725+0.24×(1.04-0.1-0.1-0.24)】=0.2152体积=断面面积×长度=0.2152×9.9=2.13042.13首层砌块墙m3外墙长度=(4.7+0.6+2.1+6.9-0.5-0.5-0.25)×2+(37.8-0.5×7-7.2+0.5)+(6+1.4-0.5-0.25)×2+(7.2-0.5)=73.7 外墙高度=3.8-0.5+0.1=3.4或3.9-0.5=3.4外墙厚度=0.25内墙长度=(37.8-0.5×7-7.2+0.5)×2=55.2;内墙高度 3.4内墙长度=(6.9-0.25×2+4.7+2.5-0.25-0.35)×2+(6.9-0.25×2+4.7+2.5-0.25×2)×2+(6.9-0.25×2+4.7-0.25×2)×2=73.4;内墙高度 3.3内墙厚度=0.20010********* 250厚墙m3体积=长度×高度×厚度-门窗洞口面积×墙厚-过梁-圈梁-构造柱-飘窗根部构件体积010********* 200厚m3体积=长度×高度×厚度-门窗洞口面积×墙厚-过梁-梯柱体积-梯梁体积墙高3.3200厚墙高3.4m3010********* 240厚女儿墙,高0.84m3体积=长度×高度×厚度-构造柱GZ1、GZ2体积砼工程010********* C15垫层m3柱基垫层:JC-1:2.2×2.2×0.1×4=1.936JC-2:3.2×3.2×0.1×2=2.048JC-3:3.2×3.2×0.1×6=6.144JC-4:5.2×3.2×0.1×6=9.984JC-5:3.3×3.2×0.1×2=2.112JC-6:3.3×3.2×0.1×2=2.112JC-2`:2.7×4.8×0.1×2=2.592合计:1.936+2.048+6.144+9.984+2.112+2.112+2.592=26.93带形基础垫层:0.7×0.1×[(1.66-0.25)×2+(1.88+1.66)×2]=0.693总计:26.93+0.693=27.62327.62010********* 首层圈梁C25 m3体积=外墙圈梁净长×圈梁断面面积外墙圈梁净长=(7.4-1+14.3-1.5+15.3-2.5-3)×2=58m 扣除构造柱和框架柱长度圈梁断面面积=0.25×0.18体积=58×0.25×0.18=2.612.61010********* 矩形柱C30 m3框架柱KZ 体积=柱断面×柱高×根数同定额量KZ1:0.5×0.5×(1.3+14.4)×4=15.7KZ2:0.5×0.5×[(1.2+14.4)×2+(1.3+14.4) ×4]=23.5KZ3:0.5×0.5×(1.2+14.4)×6=23.4KZ4:0.5×0.5×(1.2+14.4)×12=46.8KZ5:0.6×0.5×(1.2+14.4)×2=9.36KZ6:0.5×0.6×(1.2+14.4)×2=9.36合计:15.7+23.5+23.4+46.8+9.36+9.36=128.12129.14梯柱TZ1 首层TZ1:0.3×0.2×(1.95+0.1)×3=0.369 同定额量二、三层TZ1:0.3×0.2×1.8×3×2=0.648合计:0.369+0.648=1.017总计:128.12+1.017=129.137010********* 构造柱GZC25m3以C2424两侧为例同定额量首层={[0.25×0.25×(3.9-0.5)+0.05×0.25×3.4+0.05×0.25×(3.4-2.4)] -0.05×0.18×0.25}×4=1.052二层={[0.25×0.25×(3.6-0.5)+0.05×0.25×3.1+0.05×0.25×(3.1-2.4)-0.05×0.18×0.25]} ×4=0.9472三层:同上四层={[0.25×0.25×(3.4-0.6)+0.05×0.25×2.8+0.05×0.25×(2.8-2.4)-0.05×0.18×0.25]}×4=0.842合计:1.052+0.9472+0.9472+0.842=3.78843.79010********* 首层矩形梁C30框架梁KL楼梯梁L1楼梯梁TL1 m3KL1 梁断面250×500,梁长=6-2.5+2×3.14×(2.5-0.125)/4-0.5=6.7291 同定额量体积=梁断面×梁长×2=1.6823KL3 梁断面250×500,梁长=(6-0.35-0.15)×2+(7.2-0.5)=17.7体积=0.25×0.5×17.7=2.2125合计:1.6823+2.2125=3.894841.38KL2 梁断面300×500,梁长=9.3-0.5×2=8.3 同定额量体积=0.3×0.5×8.3×2=2.49KL5 梁断面300×500,梁长=15.3-0.5×3=13.8体积=梁断面×梁长×4=8.28KL6 梁断面300×500,梁长=37.8-0.5×7=34.3体积=梁断面×梁长=5.145KL7 梁断面300×500,梁长=16.2-0.5×3=14.7体积=梁断面×梁长×2=4.41合计:2.49+8.28+5.145+4.41=20.325KL4 梁断面300×600,梁长=7.2-0.5=6.7 同定额量体积=梁断面×梁长×1=1.206KL8 梁断面300×600,梁长=(7.2-0.5)×2+(6.9-0.5)×2=26.2体积=梁断面×梁长=4.716KL9 梁断面300×600,梁长=16.2-0.25-0.5×2-0.35=14.6体积=梁断面×梁长×2=5.256KL10 梁断面300×600,梁长=13.7-0.5×3=12.2体积=梁断面×梁长×2=合计:1.206+4.716+5.256+4.392=15.57楼梯梁L1 300×550梁断面300×550,梁长=7.2-0.3 同定额量体积=梁断面×梁长=1.1385C30楼梯梁TL1 200×400梁断面200×400,梁长=3.25-0.25 同定额量体积=梁断面×梁长=0.2×0.4×3.0=0.24TL2 梁断面200×400,梁长=1.6-0.25-0.1+1.6-0.1-0.1=2.65体积=梁断面×梁长=0.2×0.4×2.65=0.212合计:0.24+0.212=0.452总计:3.8948+20.325+15.57+1.1385+0.452=41.3803010********* 首层过梁GLC25 m3200×120M1021=0.2×0.12×(1.0+0.25×2)×20=0.72 同定额量2.11250×120C0924=0.25×0.12×(0.9+0.25+0.175)×4=0.159 同定额量250×180C1824=0.25×0.18×(1.8+0.35)×2=0.194 同定额量C1524=0.25×0.18×(1.5+0.25×2)×2=0.18C1624=0.25×0.18×1.6×2=0.144C2424=0.25×0.18×2.4×2=0.216合计:0.194+0.18+0.144+0.216=0.734250×400M5021=0.25×0.4×5=0.5 同定额量总计:0.72+0.159+0.734+0.5=2.113010********* 首层:C30有梁板m3120厚:1~2/A~B:(3.3-0.05-0.15) ×(7.2-0.05-0.05) ×0.12×2=5.2824 同定额量1~2/C~D:(3.3-0.05-0.15) ×(6.9-0.05-0.05) ×0.12×2=5.05921~4/B~C:(15.3-0.05-0.3-0.15) ×(2.1-0.25-0.25) ×0.12×2=5.68323~4/A~1/A:[(3.5-0.15) ×(2.5-0.5)+3.14×(2.5-0.25) ×(2.5-0.25)/4-(2.5-0.35) ×0.25] ×0.12×2=2.4327合计:5.2824+5.0592+5.6832+2.4327=18.457569.07130厚:3~4/1/A~B:(6-0.15-0.15) ×(4.7-0.05) ×0.13×2=6.8913 同定额量160厚:2~3/A~B:(6-0.15-0.15) ×(7.2-0.05-0.05) ×0.16×2=12.9504 同定额量2~3/C~D: (6-0.15-0.15) ×(6.9-0.05-0.05) ×0.16×2=12.40324~5/B:(7.2-0.15-0.15) ×(2.1+3.35-0.05) ×0.16=5.96163~4/C~D:(6-0.15-0.15) ×(6.9-0.05-0.05) ×0.16×2=12.403212.9504+12.4032+5.9616+12.4032=总计:18.4575+6.8913+43.7184=69.0672010********* 楼梯C30 m 2(7.2-0.1-1.6)×(6.9-3.65-0.05)+(7.2-0.1-1.9)×(6.9-3.65-0.05)×2 同定额量= 3.2×(5.5+5.2×2)50.8850.88屋面工程平面面积=37.82×13.72+(9.31×2.5-0.12×0.25)×2+[2.25×3.5+2.26×2.26×3.14/4-(2.5-0.24)×0.01]×2=589.1041上卷面积={37.82+16.22×2+[9.31+3.5+(2.5-0.12)×2×3.14/4] ×2+7.2+0.48}×0.25=111.0332×0.25=27.7583010********* 屋面防水m 2589.1041+27.7583=616.86 同定额量616.86 011001001001 屋面保温m 2589.1041589.10 011101006001 屋面找平m 2589.1041+27.7583=616.86 同定额量616.86 010********* 排水管m (14.4+0.45)×4=59.4 同定额量59.4附录L首层办公室2室内装修项目编码项目名称单位地面4净空面积=(0.05+4.7+2.5)×(3.3-0.1)+(1.78-0.1)×(3.78-0.1×2)+(2.0-0.1)×(1.78-0.1)=32.4064011101001001 水泥地面20mm1:2.5m232.406432.41水泥砂浆素水泥浆一道地面4净空周长=(3.3-0.1)+(4.7+0.05+0.6)+(1.78-0.1) ×2+(3.78-0.2) ×2+(1.4-0.1)+(2.5+4.7+0.05)=27.62m011105001001 踢脚高100mm6mm1:2.5s水泥砂浆m2踢脚3(27.62-1.0+0.1×2)×0.1=2.682 2.68011407002001 天棚3mm1:2.5水泥砂浆找平天棚耐擦洗涂料m2天棚1 32.4064 32.41011407001001 内墙5mm1:2.5水泥砂浆找平内墙耐擦洗涂料m2m2内墙面1(0.05+4.7+0.6)×(3.9-0.12)+(3.3-0.1)×3.78+(0.05+4.7+2.5)×3.78+(1.4-0.1)×3.78-1.0×2.1+阳台墙面积【下部面积(短墙面积+长墙面积)+上部面积(短墙面积+长墙面积)】:(1.78-0.1-0.25) ×0.4×2+(3.78-0.1×2) ×0.4×2+(1.78-0.1-0.25) ×(3.9-0.14-2.7-0.4) ×2+(3.78-0.1×2) ×(3.9-0.14-2.7-0.4) ×2=3.78×(5.35+3.2+7.25+1.3)-2.1+0.4×2×(1.43+3.58)+1.43×0.66×2+3.58×0.66×2=64.638-2.1+0.8×5.01+6.6132=73.159273.1592-踢脚面积+门窗洞口侧面-墙与梁相交的面积二层卫生间室内装修011102003001 楼面 2块料面积m2 3.2×6.95=22.2422.24 011302001001 吊顶 2 m2 3.2×6.95=22.2422.24011204003001 内墙面 2瓷砖墙面m2吊顶底面标高 2.9m,窗顶 6.9-3.9=3.0m(3.2+6.95)×2×2.9-1.0×2.1-1.5×2.3+2.3×2×0.125+(1.0+2.1×2)×0.1=54.4154.41二层办公室1室内装修(3~4/A~B)011102003002 楼面 1块料面积m21/4圆上面积+1/4圆左面积+1/4圆面积房间地面计算到轴线位置,建施03说明5.8×4.75+2.5×3.4+3.14×2.5×2.5/4=40.956340.96011105003001 踢脚 1地砖m2B轴、3轴、4轴+柱+门洞口侧壁-门洞口长度6-0.2+7.25+4.75+(0.25+0.35+0.25+0.15)+0.1×4-1.0×2=17.217.2×0.1=1.721.72011301001001 抹灰天棚天棚1m2 5.8×4.75+2.5×3.4+3.14×2.5×2.5/4=40.9563 房间地面计算到轴线位置,建施03说明40.96011201001001 内墙抹灰内墙面 1m2(5.8+4.75++0.25+0.15+0.35+2.5+4.75+0.15)×(3.6-0.13)-1.0×2.1×2=楼梯装修011106002001 楼梯装饰m 2(7.2-0.1-1.6)×(6.9-3.65-0.05)+(7.2-0.1-1.9)×(6.9-3.65-0.05)×2=50.88 同定额量说明:楼梯装饰工程做法明细未标明,按地砖执行011106002001。
