边坡防护排架搭设方案
- 格式:doc
- 大小:39.00 KB
- 文档页数:10
一、编制依据1. 《建筑施工安全检查标准》(JGJ59-99)2. 《建筑施工高处作业安全技术规范》(JGJ80-91)3. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)4. 《建设工程安全生产管理条例》5. 工程现场实际情况二、工程概况1. 工程名称:XX项目边坡排架搭设工程2. 工程地点:XX市XX区XX项目现场3. 边坡长度:XX米4. 边坡高度:XX米5. 施工单位:XX建筑工程有限公司三、搭设要求1. 边坡排架搭设应遵循安全、稳定、经济、合理原则。
2. 排架搭设应与边坡设计要求相符,确保边坡稳定。
3. 排架材料应符合国家标准,具有足够的强度和刚度。
4. 排架搭设过程中,应严格控制施工质量,确保安全。
四、搭设工艺1. 施工准备:检查材料、设备,确定搭设方案,组织施工人员培训。
2. 基础处理:对边坡基础进行处理,确保平整、坚实。
3. 杆件制作:根据设计要求,制作钢管、扣件等杆件。
4. 排架搭设:a. 搭设立杆:按照设计要求,将立杆垂直插入基础,并使用扣件连接。
b. 搭设横杆:在立杆上设置横杆,并与立杆连接牢固。
c. 搭设斜杆:在立杆上设置斜杆,以增加排架的稳定性。
d. 搭设剪刀撑:在排架交叉处设置剪刀撑,确保排架整体稳定性。
5. 脚手板铺设:在排架上铺设脚手板,确保施工人员行走安全。
6. 防护设施:在排架外侧设置安全防护网,防止人员坠落。
五、质量保证措施1. 材料检验:对搭设材料进行严格检验,确保符合国家标准。
2. 施工过程控制:加强施工过程质量控制,确保搭设质量。
3. 检查验收:搭设完成后,进行自检、互检和专项验收,确保质量合格。
六、安全保证措施1. 施工人员培训:对施工人员进行安全技术培训,提高安全意识。
2. 个人防护:施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工现场管理:设置安全警示标志,防止人员误入危险区域。
4. 防坠落措施:在排架外侧设置防护网,防止人员坠落。
边坡防护排架搭设方案一、项目背景及目标这个项目位于一个山区的施工现场,由于地形复杂,坡度较大,为了确保施工安全,我们需要搭建一个防护排架。
目标就是保证施工过程中,人员和设备的安全,防止边坡滑坡,确保工程顺利进行。
二、施工方案设计1.进行现场勘查,了解边坡的实际情况,包括坡度、土质、植被等。
这些信息对于我们制定方案至关重要。
2.根据勘查结果,选择合适的防护排架类型。
这里我们选用的是悬挑式防护排架,因为它具有施工方便、稳定性好等优点。
3.设计排架结构。
包括排架的高度、宽度、立杆间距、横杆间距等。
这些参数需要根据现场实际情况来确定。
4.排架材料选择。
我们选用的是高强度钢材,确保排架的稳定性。
同时,为了防止腐蚀,我们采用热镀锌处理。
5.施工方法。
在施工现场设置测量点,确保排架位置的准确性。
然后,按照设计图纸,依次安装立杆、横杆、斜撑等。
在施工过程中,要注意检查每个部件的连接是否牢固。
三、施工流程及注意事项1.施工准备。
包括人员培训、材料准备、设备调试等。
确保施工过程中,每个环节都能顺利进行。
2.施工流程。
(1)测量定位:根据设计图纸,在施工现场设置测量点,确保排架位置的准确性。
(2)基础施工:在测量点处,挖设基础坑,浇筑混凝土基础。
(3)安装立杆:在基础坑上,按照设计图纸,安装立杆。
(4)安装横杆:在立杆上,按照设计图纸,安装横杆。
(5)安装斜撑:在立杆和横杆之间,安装斜撑,增强排架的稳定性。
(6)安装防护网:在排架表面,安装防护网,防止施工过程中,人员和物品掉落。
(7)检查验收:在施工完成后,对排架进行检查验收,确保每个部件都符合设计要求。
3.注意事项。
(1)施工过程中,要严格遵守安全操作规程,确保施工安全。
(2)施工材料要符合国家相关标准,确保施工质量。
(3)施工过程中,要定期对排架进行检查,发现问题及时处理。
四、施工难点及解决措施1.难点:由于施工现场地形复杂,施工过程中,排架的安装难度较大。
解决措施:在施工前,对施工现场进行详细勘查,制定合理的施工方案。
边坡排架搭设方案1大渡河双江口水电站场内交通工程【河口料场路】施工工程边坡排架搭设施工方案中国水利水电第一工程局有限公司大渡河双江口水电站工程项目经理部大渡河双江口水电站场内交通工程【河口料场路】施工工程边坡排架搭设施工方案批准:审查:编写:中国水利水电第一工程局有限公司大渡河双江口水电站工程项目经理部二O一五年十二月目录一、工程概况 ..................................................... 错误!未定义书签。
二、排架施工依据及排架搭设要求 ................... 错误!未定义书签。
2.1、排架施工中所涉及的依据及规范 ............. 错误!未定义书签。
2.2、排架搭设 .................................................... 错误!未定义书签。
三、排架搭设设计............................................. 错误!未定义书签。
3.1排架搭设边界条件........................................ 错误!未定义书签。
3.2排架工作条件特点........................................ 错误!未定义书签。
3.3钢材设计强度取值说明................................ 错误!未定义书签。
3.4 荷载计算 ....................................................... 错误!未定义书签。
四、排架搭设施工措施 ...................................... 错误!未定义书签。
4.1施工措施 ....................................................... 错误!未定义书签。
边坡防护钢管脚手架搭设施工方案
边坡防护钢管脚手架搭设施工方案如下:
1.前期准备工作:根据工程要求,确定脚手架所需的材料、工具和设备,并进行准备。
同时,对施工现场进行勘测,确定搭设脚手架的位置和高度,并制定详细施工方案。
2.安装基础:根据设计要求,在边坡下方挖掘基础坑,并进行加固处理。
然后,在基
础坑中安装基础桩,并固定牢固。
3.支撑架搭设:根据施工图纸,按照脚手架支撑架的尺寸和布置要求,搭设支撑架。
首先,根据支撑柱的位置,在基础桩上安装轴线标示,并进行测量,确保位置准确。
然后,根据标高和高差,安装立杆并固定。
接着,根据设计要求,安装水平杆,保证
支撑架的稳定性。
最后,根据需要,在支撑架上安装斜杆,增加稳定性。
4.脚手架平台搭设:在支撑架上安装脚手架平台。
根据设计要求,将脚手架板材和扣
件进行组装,搭建出平台。
需要确保板材之间的连接牢固,并按照标高要求调整脚手
架的水平和垂直度。
5.安全措施:在脚手架搭设完成后,进行安全检查。
确保脚手架平台稳定、结构牢固。
同时,加装防护栏杆和安全网,以确保施工人员的安全。
6.验收和维护:完成脚手架搭设后,进行验收,并开展维护工作。
定期检查脚手架的
稳定性和可用性,并根据需要进行加固和修补,保持脚手架的良好状态。
需要注意的是,在整个施工过程中,要严格遵守安全操作规范,使用合格的材料和设备,并进行必要的防护措施。
同时,根据实际情况和工程要求,对施工方案进行适当
调整和改进。
边坡支护脚手架搭设:技术方案专项1. 项目背景随着我国基础设施建设的快速发展,大量的土建工程在边坡区域进行。
边坡支护脚手架作为施工过程中重要的一环,其搭设质量与安全性直接关系到施工人员的人身安全和工程进度。
为了规范边坡支护脚手架的搭设,确保施工安全,提高施工效率,制定本技术方案。
2. 编制依据- 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)- 《建筑施工边坡支护技术规范》(GB50007-2011)- 相关法律法规及施工现场实际情况3. 搭设要求3.1 材料要求- 钢管:应选用符合国家标准的扣件式钢管,直径为48.3mm,壁厚不小于3.6mm。
- 扣件:应选用符合国家标准的扣件,具有防滑、抗剪、抗锈等功能。
- 脚手板:应选用木质或竹质脚手板,厚度不小于50mm,宽度不小于200mm。
- 防护网:应选用符合国家标准的密目式安全防护网,具有防坠落、防穿透等功能。
3.2 搭设参数- 立杆间距:不大于1.5m- 横杆间距:不大于1.2m- 纵杆间距:不大于1.5m- 脚手架高度:根据边坡高度及施工需求确定,但不应超过15m3.3 搭设步骤1. 场地平整:清除搭设脚手架区域的障碍物,保证地面坚实、平整。
2. 基础处理:在地面上铺设厚度不小于200mm的混凝土垫层,或使用垫木确保脚手架稳定。
3. 搭设立杆:按照立杆间距布设立杆,用扣件与地面连接牢固。
4. 搭设横杆:在立杆上搭设横杆,用扣件与立杆连接。
5. 搭设纵杆:在横杆上搭设纵杆,用扣件与横杆连接。
6. 搭设脚手板:在纵杆上搭设脚手板,确保脚手板平稳、牢固。
7. 搭设防护网:在脚手架外侧搭设防护网,用扣件与脚手架连接。
4. 安全防护措施1. 设置足够的防护栏杆和踢脚板,防护栏杆高度不小于 1.2m,踢脚板高度不小于200mm。
2. 定期对脚手架进行检查、维护,发现问题及时整改。
3. 施工过程中,禁止超载使用脚手架,严禁在脚手架上进行焊接、切割等动火作业。
阆中市马哮溪大酒店项目边坡治理工程排架搭设专项方案批准:审核:编写:编制单位:四川高广建筑工程有限公司编制日期:2017年5月3日目录1.概述 (3)2.编制依据 (3)3.排架设计施工程序 (3)4.排架结构设计 (3)排架设计基本参数 (4)排架设计荷载 (4)排架搭建施工方案 (4)5.排架搭设技术要求 (5)基本要求 (5)搭设作业程序 (6)坡面清理 (6)搭设 (6)6.质量要求 (7)排架的搭设与使用 (7)排架的拆除 (7)7.安全保证措施 (8)8.钢管脚手架搭设注意事项 (9)9.附件 (10)《排架设计计算书》《排架搭设布置图》阆中市马哮溪大酒店项目边坡治理工程排架搭设专项方案1、概述四川圣源置业有限公司拟建的阆中市马哮溪大酒店项目边坡治理工程,位于四川省阆中市嘉陵江二桥南侧,七里大道东侧,交通位置方便,地理位置优越。
场地为沟谷斜坡地形,原始地貌为浅丘区平坝区,北、西、南三面环山,场地相对高差达左右,红线范围已经场坪,场地北侧和西侧均为原始陡坡。
该边坡为挖方边坡,长度为约460m。
该边坡分为AB、BC、CD、DE、EF、FG、GH,HI,9段边坡,以上边坡基本为岩质边坡,坡顶覆土较薄,下伏基岩为泥岩、砂岩为主。
根据设计图纸所示的支护类型,该工程主要包括:1、钢筋锚杆+网喷砼护面:(AD、EH、HI段边坡)Φ25mm锚杆,M30水泥砂浆,布置Φ8钢筋网片@20×20cm,喷C25混凝土厚15cm。
2、重力式挡土墙(DE段边坡):C25片石混凝土浇筑。
2、编制依据(1)《阆中市马哮溪大酒店项目边坡治理工程施工设计图》;(2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);(3)《建筑地基基础设计规范》(GB 50007-2002);(4)《建筑结构荷载规范》(GB 50009-2001);(5)《钢结构设计规范》(GB 50017-2003);3、排架设计施工程序场地平整、夯实→材料配备→定位设置底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙杆→脚手挡板→扎防护栏杆→扎安全网。

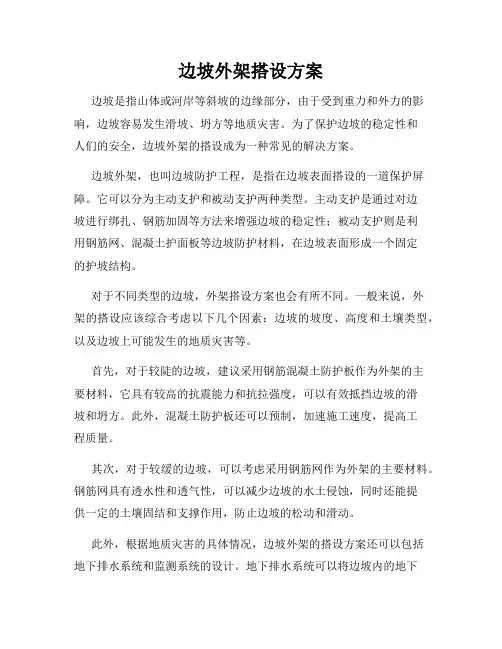

边坡外架搭设方案边坡是指山体或河岸等斜坡的边缘部分,由于受到重力和外力的影响,边坡容易发生滑坡、坍方等地质灾害。
为了保护边坡的稳定性和人们的安全,边坡外架的搭设成为一种常见的解决方案。
边坡外架,也叫边坡防护工程,是指在边坡表面搭设的一道保护屏障。
它可以分为主动支护和被动支护两种类型。
主动支护是通过对边坡进行绑扎、钢筋加固等方法来增强边坡的稳定性;被动支护则是利用钢筋网、混凝土护面板等边坡防护材料,在边坡表面形成一个固定的护坡结构。
对于不同类型的边坡,外架搭设方案也会有所不同。
一般来说,外架的搭设应该综合考虑以下几个因素:边坡的坡度、高度和土壤类型,以及边坡上可能发生的地质灾害等。
首先,对于较陡的边坡,建议采用钢筋混凝土防护板作为外架的主要材料,它具有较高的抗震能力和抗拉强度,可以有效抵挡边坡的滑坡和坍方。
此外,混凝土防护板还可以预制,加速施工速度,提高工程质量。
其次,对于较缓的边坡,可以考虑采用钢筋网作为外架的主要材料。
钢筋网具有透水性和透气性,可以减少边坡的水土侵蚀,同时还能提供一定的土壤固结和支撑作用,防止边坡的松动和滑动。
此外,根据地质灾害的具体情况,边坡外架的搭设方案还可以包括地下排水系统和监测系统的设计。
地下排水系统可以将边坡内的地下水分流出来,减少边坡受水分影响引发的地质灾害;监测系统可以对边坡的变形、位移等参数进行实时监测,及时预警并采取措施应对可能的风险。
总之,边坡外架的搭设方案需要根据具体情况进行综合分析和设计。
合理选择材料和采取适当的支护措施,在保护边坡稳定性的同时,也要考虑到工程的成本和可持续性。
只有在全面考虑各种因素的基础上,才能有效地解决边坡问题,确保公共安全和地质环境的协调发展。

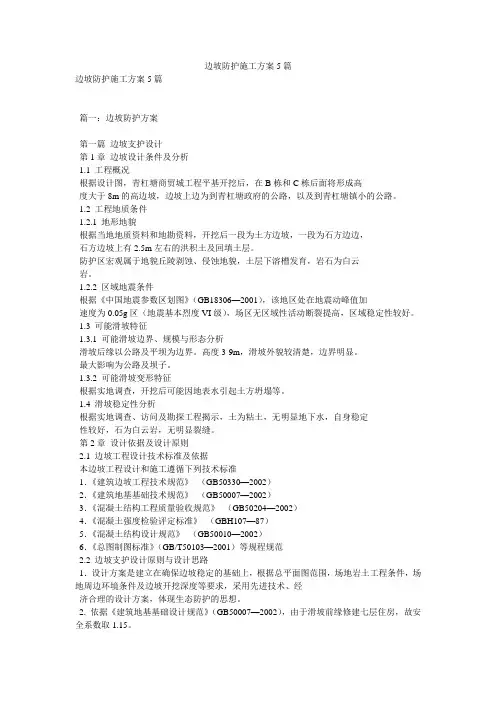

边坡防护施工方案5篇边坡防护施工方案5篇篇一:边坡防护方案第一篇边坡支护设计第1章边坡设计条件及分析1.1 工程概况根据设计图,青杠塘商贸城工程平基开挖后,在B栋和C栋后面将形成高度大于8m的高边坡,边坡上边为到青杠塘政府的公路,以及到青杠塘镇小的公路。
1.2 工程地质条件1.2.1 地形地貌根据当地地质资料和地勘资料,开挖后一段为土方边坡,一段为石方边边,石方边坡上有2.5m左右的洪积土及回填土层。
防护区宏观属于地貌丘陵剥蚀、侵蚀地貌,土层下溶槽发育,岩石为白云岩。
1.2.2 区域地震条件根据《中国地震参数区划图》(GB18306—2001),该地区处在地震动峰值加速度为0.05g区(地震基本烈度VI级),场区无区域性活动断裂提高,区域稳定性较好。
1.3 可能滑坡特征1.3.1 可能滑坡边界、规模与形态分析滑坡后缘以公路及平坝为边界。
高度3-9m,滑坡外貌较清楚,边界明显。
最大影响为公路及坝子。
1.3.2 可能滑坡变形特征根据实地调查,开挖后可能因地表水引起土方坍塌等。
1.4 滑坡稳定性分析根据实地调查、访问及勘探工程揭示,土为粘土,无明显地下水,自身稳定性较好,石为白云岩,无明显裂缝。
第2章设计依据及设计原则2.1 边坡工程设计技术标准及依据本边坡工程设计和施工遵循下列技术标准1.《建筑边坡工程技术规范》(GB50330—2002)2.《建筑地基基础技术规范》(GB50007—2002)3.《混凝土结构工程质量验收规范》(GB50204—2002)4.《混凝土强度检验评定标准》(GBH107—87)5.《混凝土结构设计规范》(GB50010—2002)6.《总图制图标准》(GB/T50103—2001)等规程规范2.2 边坡支护设计原则与设计思路1.设计方案是建立在确保边坡稳定的基础上,根据总平面图范围,场地岩土工程条件,场地周边环境条件及边坡开挖深度等要求,采用先进技术、经济合理的设计方案,体现生态防护的思想。
边坡防护钢管脚手架搭设施工方案第一节方案编制目的为保证*******边坡防护工程的施工质量及安全,特编制本方案。
第二节方案适用范围本方案仅适用于XXX合同段脚手架搭设作业施工。
第三节编制依据2、《公路路基施工技术规范》(JTG F10-2006);3、《公路工程施工安全技术规程》(JTG F90-2015);4、《建筑施工碗口式脚手架安全技术规范》(166-2008);5、《施工现场临时用电安全技术规范》( 46-2012);6、我公司现场踏勘和调查获取的资料;7、我公司现有的技术装备、施工能力以及类似工程的施工经验;第四节工程概况本工程部首要负责*******主线及互通区的路基、桥涵及相关附属工程施工。
出发点桩号为K14+460,终点桩号为K33+050,长18.59km。
本项目边坡防护工程采用施工一级,防护一级。
路堑边坡单级高度10m,边坡平台设置宽度均为 2.0m,坡顶开口线位置设置倒角,开挖边坡与自然山坡采用圆顺衔接。
本工程根据地质条件,对于山体岩层比较破碎,节理、裂隙发育和有结构滑动面的边坡均采用人字形骨架锚杆护坡施工,为方便及安全施工,人字形骨架锚杆护坡施工时均需采用脚手架搭设施工作业平台。
第五节脚手架的材质要求从施工工期、质量和安全要求等多方面综合考虑,结合以往施工经验,拟采用落地1式双排扣件式钢管脚手架,脚手架材质要求如下:1、钢管,选用外径48mm,壁厚3.5mm,钢材强度等级Q235-A,钢管应平直光滑,有严重锈蚀、弯曲或裂纹的钢管不得使用。
2、扣件采用可锻铸造扣件,应符合建设部《钢管脚手架扣件标准》的要求,不得有裂纹、气孔、缩松、沙眼等锻造缺陷,扣件的规格应与钢管相匹配。
3、脚手板、脚手片需符合有关规范要求。
第六节脚手架的搭设流程及要求脚手架搭设的工艺流程为:场地平整、夯实(材料配备)→定位、设置底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→铰剪撑→连墙件→铺脚手板→防护栏杆。
第1篇一、工程概况1. 工程名称:XX地区边坡防护工程2. 工程地点:XX省XX市XX县3. 工程规模:本工程涉及边坡防护面积共计XX平方米,包括XX处边坡。
4. 工程目的:通过实施边坡防护工程,防止边坡失稳、滑坡等地质灾害的发生,保障周边人民群众的生命财产安全,美化环境,促进当地经济发展。
二、施工组织设计1. 施工单位:XX Construction Co., Ltd.2. 施工项目负责人:XX3. 施工队伍:由具有丰富经验的边坡防护专业队伍组成,包括工程师、技术员、施工员、质检员等。
三、施工准备1. 技术准备- 对边坡进行详细勘察,了解边坡地质、水文、气候等基本情况。
- 根据勘察结果,编制详细的施工方案,包括施工工艺、材料、设备、进度等。
- 对施工人员进行技术培训,确保施工质量。
2. 材料准备- 采购符合国家标准的边坡防护材料,如:锚杆、锚索、钢筋网、土工布、土工格栅等。
- 对材料进行检验,确保材料质量符合要求。
3. 设备准备- 准备施工所需的机械设备,如:钻孔机、锚杆钻机、切割机、装载机、运输车等。
- 对机械设备进行检修和维护,确保设备正常运行。
4. 施工场地准备- 清理施工现场,确保施工场地平整、干净。
- 设置施工围挡,确保施工安全。
四、施工工艺及方法1. 施工工艺流程- 施工准备→ 勘察设计→ 钻孔→ 锚杆(锚索)安装→ 钢筋网铺设→ 土工布(土工格栅)铺设→ 表面处理→ 工程验收2. 施工方法- 勘察设计:根据勘察结果,确定边坡防护方案,包括锚杆(锚索)长度、直径、间距等参数。
- 钻孔:采用钻机进行钻孔,钻孔深度、直径、角度等参数应符合设计要求。
- 锚杆(锚索)安装:将锚杆(锚索)插入钻孔,并进行锚固。
- 钢筋网铺设:将钢筋网固定在锚杆(锚索)上,确保钢筋网与锚杆(锚索)连接牢固。
- 土工布(土工格栅)铺设:将土工布(土工格栅)铺设在钢筋网上,确保其与钢筋网连接牢固。
- 表面处理:对边坡表面进行处理,防止雨水冲刷,提高边坡稳定性。

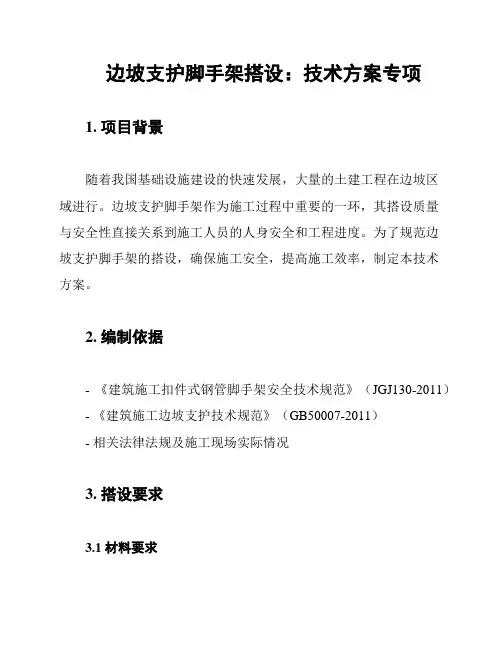

边坡支护脚手架搭设中的专项技术方案1. 背景边坡支护脚手架搭设是在进行边坡治理和施工过程中的重要环节。
合理的脚手架搭设方案可以提供施工所需的稳定工作平台,确保施工人员的安全,同时也能有效支撑和保护边坡结构。
2. 技术方案2.1 脚手架选材在选择脚手架材料时,应考虑材料的强度、稳定性和耐久性。
常见的脚手架选材包括钢管、铝合金和木材。
根据边坡的具体情况和施工需求,选择适合的材料进行搭设。
2.2 脚手架搭设方案根据边坡的坡度、高度和稳定性要求,制定脚手架搭设方案。
方案应包括以下内容:- 脚手架的高度和宽度设计,确保能满足施工人员的工作需求;- 脚手架的支撑方式和布置,以保证其稳定性;- 脚手架的搭设步骤和施工顺序,确保施工安全和效率;- 脚手架与边坡结构的连接方式,确保脚手架与边坡结构的稳固连接。
2.3 安全措施在脚手架搭设过程中,必须采取一系列安全措施,以保障施工人员的安全。
这些措施包括:- 安全防护网的设置,避免人员和物品从脚手架上坠落;- 安全通道的设置,确保施工人员能够安全进出脚手架;- 脚手架的定期检查和维护,确保其稳定性和安全性;- 施工人员的安全培训和防护用具的使用,提高施工人员的安全意识。
3. 实施计划根据以上技术方案,制定脚手架搭设的实施计划。
计划应包括以下内容:- 脚手架搭设的时间计划,确保施工进度;- 脚手架搭设的人员配备和工作任务分工,确保施工效率;- 脚手架搭设过程中的质量控制和安全监管措施,确保施工质量和安全。
4. 总结边坡支护脚手架搭设是边坡治理和施工过程中的重要环节。
通过制定专项技术方案和实施计划,可以确保脚手架的稳定性和施工人员的安全。
在实施过程中应注意落实安全措施,并定期检查和维护脚手架,以确保施工的顺利进行。
厂房边坡支护排架搭设专项施工措施厂房边坡支护排架搭设施工措施1、施工范围适用于边坡所有支护工程,包括锚索钻孔、下索及锚墩、锚喷、排水沟及锚筋束等。
2、施工布置:施工材料集中在基坑上游侧平台堆放,现场材料通过厂后公路或者堰顶道路进入支护区。
3、排架设计施工排架均采用φ48钢管架立,用扣件连接,排架立杆间排距为1.5m×2.0m,横杆层高不大于1.5m;锚索支护平台立杆间排距为1.5m×1.0m,横杆层高为1.0m。
立杆底部位置间隔打设锚筋间距3m,套入立杆钢管内或与立杆焊接牢固,或直接插入开挖基层里以防止排架整体滑移。
锚索排架平台面层的纵、横向钢管均布置为双管结构,排架作业层满铺竹夹板;排架外层面设从底部直到顶部的通长落地剪刀撑,剪刀撑布满整个排架面。
在距基底0.2m位置的立杆上布置纵横向扫地杆。
脚手板采用竹夹板,作业层满铺脚手板。
在排架边缘立杆0.5m及1.0m处设有两道水平防护栏杆,底部侧面设20cm高挡脚板。
并在栏杆内侧挂安全网。
锚索施工时出现工作平台不够宽的情况下可采用三排,但间排距等参数仍按结构计算参数搭设。
4、排架材料要求(1)钢管宜采用力学性能适中的Q235A(3号)钢,其力学性能符合国家现行标准《碳素结构钢》(GB700-89)中Q235A钢的规定。
每批钢材进场时,须有材质检验合格证。
(2)钢管选用外径48mm,壁厚3.5mm,无缺陷、无焊接接长未经调直的焊接钢管。
立杆大横杆和斜杆的长度为6m左右。
(3)根据《可铸铁分类及技术条件》(GB978-67)的规定,扣件采用机械性能不低于KTH330-08的可锻铸铁制造。
铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余披缝,毛刺、氧化皮等清除干净。
(4)扣件与钢管的贴合面必须严格整形,保证与钢管扣紧接触良好,当扣件夹紧钢管时,开口处的最小距离不小于5mm。
(5)扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙小于1mm。
边坡支护脚手架搭设专项施工方案一、项目背景边坡支护是指在地质条件不稳定的山坡或河岸等地区,采用悬挂方式搭设脚手架,以支撑和加固边坡,防止其因土层崩塌、滑坡等不稳定现象而造成的安全隐患。
本施工方案旨在确保施工过程中安全高效地搭设边坡支护脚手架。
二、施工原则1.安全第一:在施工过程中,必须严格遵守安全操作规程,确保施工人员的人身安全。
2.现场管理:要求施工现场设立安全警示牌,设置临时围挡,以确保施工现场的安全与整洁。
3.实用性:脚手架的配置必须满足施工需要,能够承受所需的工程荷载。
4.结构合理:脚手架的结构设计必须合理,能够稳定支撑和承载边坡护坡工程所需的荷载。
三、施工准备1.施工人员:具备相关证书的施工人员,包括工程师、技术员和熟练的搭建工。
2.施工材料准备:准备所需的钢管、连接件、钢板、防护网、固定锚杆等。
3.施工机械:准备所需的吊车、挖掘机和运输车辆等施工机械设备。
4.安全设备准备:准备必要的个人防护用品、安全帽、安全带、防滑鞋等。
5.地质勘测:进行边坡地质勘测,评估地质条件及边坡的稳定性。
四、施工步骤1.确定施工方案:根据地质勘测结果,制定适用的边坡支护脚手架搭设方案。
2.临时围挡搭设:在施工区域周边搭设临时围挡,确保施工现场的安全性。
3.土方开挖:使用挖掘机进行边坡土方开挖,确保施工脚手架的搭设空间。
4.锚固点处理:根据地质条件,在边坡中设置锚固点,用于固定脚手架。
5.钢管搭设:根据设计要求,搭设钢管脚手架框架,确保结构的稳定性。
6.钢板安装:根据需要,在脚手架上安装钢板,作为工作平台。
7.安全防护:在脚手架四周设置防护网,确保施工人员的安全。
8.定期检查:定期对已搭设的脚手架进行检查,确保施工质量和安全性。
9.施工完工:当边坡支护工程完成后,进行施工记录和整理。
五、安全措施1.施工前进行安全培训,确保施工人员了解施工流程和安全操作规程。
2.设立安全警示牌,提醒施工现场人员注意安全事项。
3.设置专人负责施工现场的安全管理和监督。
边坡外架搭设方案一、工程概况本次边坡外架搭设工程位于具体工程地点,边坡高度为具体高度,长度为具体长度。
边坡的地质条件较为复杂,主要由具体地质构成组成,稳定性较差,需要搭设外架进行防护和施工操作。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012)3、《钢结构设计规范》(GB50017-2017)4、本工程的施工图纸及相关文件三、施工准备1、技术准备熟悉施工图纸,了解边坡的形状、尺寸和高度等参数。
编制详细的施工方案,并向施工人员进行技术交底。
2、材料准备选用符合国家标准的钢管,外径为具体外径,壁厚为具体壁厚。
扣件应采用可锻铸铁制作,其质量和性能应符合现行国家标准的规定。
脚手板采用具体材质的脚手板,其厚度不应小于具体厚度。
安全网应选用合格的密目式安全网。
3、人员准备成立专业的外架搭设施工队伍,施工人员应具备相关的操作证书和丰富的施工经验。
对施工人员进行安全教育和培训,使其熟悉施工流程和安全注意事项。
4、现场准备清理边坡周围的障碍物和杂物,确保施工场地平整。
按照施工方案的要求,在边坡上设置好定位线和控制点。
四、外架搭设参数1、外架的立杆间距为具体间距,横杆步距为具体步距。
2、内立杆距离边坡边缘的距离为具体距离。
3、外架的搭设高度应超过边坡顶部具体高度,作为防护栏杆。
五、外架搭设流程1、放置纵向扫地杆自角部起依次向两边竖立底杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定(固定立杆底端前,应吊线确保立杆垂直)。
2、立杆搭设相邻立杆的对接扣件不得在同一高度内,错开距离应符合规范要求。
立杆顶端应高出边坡顶部具体高度。
3、纵向水平杆搭设纵向水平杆应设置在立杆内侧,其长度不宜小于具体长度。
纵向水平杆接长应采用对接扣件连接或搭接。
4、横向水平杆搭设主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的 1/2。
边坡外架搭设方案边坡外架搭设方案是一种常见的土木工程解决方案,广泛应用于边坡建设和维护中。
本文将介绍边坡外架的概念、搭设方案以及使用注意事项。
一、边坡外架概述边坡外架,顾名思义,是指在边坡建设或维护过程中搭设的支撑结构。
其主要作用是增强边坡的稳定性,防止边坡发生滑坡、坍塌等危险情况。
外架通常由钢管、梁材等材料构成,通过连接件组装成稳固的支撑体系。
二、边坡外架搭设方案1.方案设计在设计边坡外架搭设方案时,首先需要进行边坡工程的勘察和分析。
根据边坡的地质情况、坡度、高度等因素,确定外架的类型和尺寸。
可以选择单边支撑、双边支撑或钢管框架等不同类型的外架。
在方案设计中,还需要考虑边坡材料的选择以及外架的支撑方式等因素。
2.材料选用边坡外架的材料选用非常重要。
优质的材料可以提供更好的支撑效果,确保边坡的稳定性。
常见的外架材料包括高强度的钢管、梁材和连接件等。
在选择材料时,应考虑其抗压、耐腐蚀等性能,以适应各种环境条件。
3.搭设技术边坡外架的搭设技术直接影响到工程的效果和安全性。
在搭设过程中,应严格按照设计方案进行操作。
首先,要确保外架的搭设位置准确无误,避免偏移或不牢固的情况发生。
其次,需要合理安排支撑点的位置,保证外架受力均衡。
还要注意搭设过程中的安全防护,确保施工人员的人身安全。
三、使用注意事项1.定期检查和维护边坡外架搭设完成后,需要进行定期的检查和维护工作。
检查包括外架稳定性、连接件的紧固情况等方面。
如发现松动、损坏或腐蚀等情况,需要及时采取修复措施,以保障外架的正常使用。
2.防止外力影响边坡外架容易受到外力的影响,如自然灾害或施工过程中的振动等。
因此,在搭设边坡外架之前,需要充分考虑周围环境的情况,采取相应的防护措施。
此外,外架本身的材料和连接要牢固可靠,能够抵御外力的冲击。
3.合理使用边坡外架是一种辅助结构,需要合理使用。
不得随意拆除或改动外架,以免影响边坡的稳定性。
同时,在边坡施工或维护过程中,施工人员应按照相关规范操作,避免对外架造成不必要的损害。
A1边坡脚手架搭设方案报审表工程名称:郭家湾第二水源地蓄水库开挖支护工程编号:本表一式三份,建设、监理、承包单位各一份。
陕西省建厅监制陕西省建设监理协会承印中铁一局郭家湾第二水源地蓄水库开挖支护工程边坡防护脚手架搭设方案和结构安全计算编制:审核:审批:中铁一局郭家湾第二水源地蓄水库开挖支护工程项目经理部2014年5月14日边坡防护脚手架搭设方案和结构安全计算1、工程概述本工程位于榆林市府谷县老高川镇硬地焉村,主要工程内容为库容181。
4万m 3调节水库一座,引水排沙系统、地面加压泵站及相应的取水建筑和竖井工程等。
开挖完成后的边坡呈阶梯状,每梯段高度10m,各梯段间设2m 宽平台,边坡坡率为1﹕0。
5.边坡基岩主要由凝灰质粉砂质青灰色碎屑凝灰岩构成,全风化层局部可达2m ,强风化层在1m 以内。
覆盖层以风积沙为主。
二级边坡岩体结构复杂,较为破碎,其余边坡岩体结构完整.为保证边坡的稳定,设计对边坡采用挂网喷锚支护处理。
由于坡面较高,必须搭设施工平台.施工平台采用双排扣件式钢管脚手架,上铺竹跳板形成。
图(1-1)脚手架正视图,图(2—2) 施工脚手架侧视图。
说明: 1、本图为脚手架正视图示意图; 2、竖向剪刀撑每9跨设置一道,纵向大剪刀撑从第5步起设置,共设一道; 3、当脚板随作业层设置,当脚板采用竹跳板; 4、连墙点为三步三跨,布置如图所示;5、本图没有标识随作业层安全网和安全护栏;施工作业层及档脚板图1-1 脚手架正视图图2-2 施工脚手架侧视图2、脚手架材料的质量控制2.1脚手架材料质量2.1。
1扣件质量扣件要符合GB978—67《可锻铸铁分类及技术条件》的规定,机械性能不低于KT33-8的可锻铸铁制造,扣件的附件采用的材料应符合GB7088《碳素结构钢》中及Q235钢的规定,螺纹均应符合GB19681《普通螺纹》的规定;垫圈应符合GB9676《垫圈》的规定.铸钢不得有裂纹、气孔,不宜有疏松,砂眼或其他影响使用性能的铸造缺陷,并应将影响外观质量的粘砂,浇冒口残余、披缝、毛刺、氧化皮等清除干净.扣件:应使用与钢管管径相配合的、符合我国现行标准的可锻铸铁扣件。
大渡河双江口水电站场内交通工程【河口料场路】施工工程边坡排架搭设施工方案中国水利水电第一工程局有限公司大渡河双江口水电站工程项目经理部大渡河双江口水电站场内交通工程【河口料场路】施工工程边坡排架搭设施工方案批准:审查:编写:中国水利水电第一工程局有限公司大渡河双江口水电站工程项目经理部二O一五年十二月目录一、工程概况 (1)二、排架施工依据及排架搭设要求 (1)2.1、排架施工中所涉及的依据及规范 (1)2.2、排架搭设 (1)三、排架搭设设计 (4)3.1排架搭设边界条件 (4)3.2排架工作条件特点 (5)3.3钢材设计强度取值说明 (5)3.4 荷载计算 (6)四、排架搭设施工措施 (16)4.1施工措施 (16)4.2 排架搭拆安全作业指导书 (19)五、锚杆、锚索及脚手架的验收、使用及管理: (21)大渡河双江口水电站场内交通工程【河口料场路】施工工程边坡排架搭设施工方案一、工程概况本工程设计明挖挖方高度最高54m。
在岩质边坡段,边坡设计坡比为1:0.5 ~1:0.75,在岩体完整段,边坡设计坡比1:0.3,施工排架作为上述施工项目作业的载体,在高边坡支护作业设施中占有极为重要的作用,涉及施工安全、进度及文明施工、工程质量,需要按要求进行设计、组织审批,施工时应严格按要求进行施工。
二、排架施工依据及排架搭设要求2.1、排架施工中所涉及的依据及规范1、《建筑施工扣件式钢管脚手架安全技术规范》(2002)版(JGJ 130-2001);2、《岩土锚杆(索)技术规程CECS22-2005》;3、《建筑结构荷载规范》(GB50017-2003);4、《建筑边坡工程技术规范》(GB50330-2002);5、《建筑桩基技术规范》(JGJ94-94);6、边坡支护设计图、地勘资料及施工现场土质实际情况等;2.2、排架搭设1、排架施工应严格执行“三不施工”的原则。
即“没有施工图纸不施工,没有进行安全技术交底或交底不清不施工,没有安全监护或监护不到位不施工”。
1#、3#、4#楼吊层商业部分坡脚防护架搭设方案
根据乐至·顺风庭A组团施工设计图,由于1#、3#、4#楼吊层商业部分与住宅部分场平高差存在有8.1米~9.8米,为了加快乐至·顺风庭A组团的工程施工进度,保证1#、3#、4#楼基础工程施工能够顺利进行,防止因下雨或松动石方造成土石方滑坡给1#、3#、4#楼基础施工带来不便和造成安全事故隐患,为此必须在边坡坡脚搭设安全防护脚手架,以确保1#、3#、4#楼吊层商业部分基础施工期间的安全。
其中1#楼坡脚搭设防护面积15.17m*3.0m=45.51㎡, 3#楼坡脚搭设防护面积46.5m*3.0m=139.5㎡,,4#楼坡脚搭设防护面积46.5m*3.0m=139.5㎡。
具体搭设的安全措施及加固方案如下:
按照滑坡处理必须遵守的三个原则,即:清顶、固腰、压基。
1、清顶:第一步要求1#、3#、4#楼施工段范围内边坡面上采用人工清顶,把原有地貌的残留浮土、碎石清理干净,运送至5#楼目前堆放土方处,现场水平运距200m。
2、固腰:清理浮土完成后,根据现场实际情况,采用Φ4*3.5钢管,按照纵向立杆间距1.5m,横向水平杆间距1.0m 搭设钢管多排架子,每间隔3m 设剪刀架及斜杆支撑,用竹跳板满铺于钢管架体靠土一侧,纵横铺设用Φ14号圆丝把竹跳板绑捆牢固。
然后在清顶土层上全面覆盖彩色塑料布。
3、压基:1#、3#、4#楼由于筒体基础施工时紧靠边坡坡脚,放坡系数不够,故1#、3#、4#楼筒体施工段范围内底部采用模板加固防止土方滑动。
场平施工时已考虑了施工平面尺寸,固不存在滑坡压基处理,该方案只针对上部浮土滑动。
具体搭设方案示意图详后附图:。
四川双发建筑工程有限公司金英汇工程基坑周边临时架子搭设方案一、工程概况:木工程共分为三栋,根据地理条件,由于本程主体与临近小区围墙太近,工人无通道,临时材料无法堆码,现场材料堆码场地狭窄,根据施工现场场地制约因素,决定在基坑周边搭设满堂脚手架,并作为工人用安全通道,以及临时周转材料的堆放。
二、编制依据及搭设脚手架材料《建筑施工安全检查标准》(JGJ59-99).《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001、2002)o1、采用符合国家标准的4)48X3.5钢管。
2、采用可锻铸铁制作的扣件,其材质应符合现行国家标准《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)和《钢管脚手架扣件》(GB15831)的规定。
3、木架板、密目网应符合相关标准要求。
三、具体搭设方式:1A-1V(3轴两侧)栋楼西侧搭设工人安全通道满堂脚手架,1栋1 一1至1一56、1A南侧搭设临时周转材料堆放满堂脚手架。
(一)工人安全通道满堂脚手架立杆间距不大于800mm,水平杆间距不大于1200mm。
(二)临时材料堆放脚手架间距不大于600mm,水平杆间距不能 大于 1000mm 。
基坑脚手架搭设附图如下:木搭设时注意:间距満足800mm , 顺斜坡必须设置水平杆,与立面 杆一致,斜坡上立杆分与附坡锚 一杆,顺斜坡扫地杆连接牢固,水平杆间距不能大于1200mm r 接头 交替错开接头.立杆下面必须用. 脚手板垫实。
四、 脚手架基础构造先将脚手架地基回填土分层夯实,达到坚实、平整和规范要求的 密实度外,并上铺20cm 厚建渣,沿纵向仰铺通长1200X50mm 的木板, 使立杆垂直稳定在木板上。
五、 脚手架的搭设和拆除1、 搭设前必须对操作人员进行有关交底工作,让每个工人了解 搭设方法和要求。
2、 只有具备有效上岗证的人员方可进行搭设工作,搭设前必须 确保每个人员的安全防护用具佩带正确有效。
3、搭设前必须对所有的钢管和扣件进行目测,防止破损构件用 于架体,凡不符合要求的钢管严禁使用。
阆中市马哮溪大酒店项目边坡治理工程排架搭设专项方案批准:审核:编写:编制单位: 四川高广建筑工程有限公司编制日期: 2017年5月3日目录1、概述.......................................................................................32、编制依据 (3)3、排架设计施工程序………………………………………………………………………34、排架结构设计.......................................................................................34、1排架设计基本参数 (4)4、2排架设计荷载………………………………………………………………………44、3排架搭建施工方案 (4)5、排架搭设技术要求 (5)5、1基本要求 (5)5、2搭设作业程序 (6)5、3坡面清理……………………………………………………………………………65、4搭设 (6)6、质量要求 (7)6、1排架得搭设与使用 (7)6、2排架得拆除 (7)7、安全保证措施 (8)8、钢管脚手架搭设注意事项………………………………………………………………99、附件…………………………………………………………………………10 《排架设计计算书》《排架搭设布置图》阆中市马哮溪大酒店项目边坡治理工程排架搭设专项方案1、概述四川圣源置业有限公司拟建得阆中市马哮溪大酒店项目边坡治理工程,位于四川省阆中市嘉陵江二桥南侧,七里大道东侧,交通位置方便,地理位置优越。
场地为沟谷斜坡地形,原始地貌为浅丘区平坝区,北、西、南三面环山,场地相对高差达7、7m左右,红线范围已经场坪,场地北侧与西侧均为原始陡坡。
该边坡为挖方边坡,长度为约460m。
该边坡分为AB、BC、CD、DE、EF、FG、GH,HI,9段边坡,以上边坡基本为岩质边坡,坡顶覆土较薄,下伏基岩为泥岩、砂岩为主。
根据设计图纸所示得支护类型,该工程主要包括:1、钢筋锚杆+网喷砼护面:(AD、EH、HI段边坡)Φ25mm锚杆,M30水泥砂浆,布置Φ8钢筋网片20×20cm,喷C25混凝土厚15cm。
2、重力式挡土墙(DE段边坡):C25片石混凝土浇筑。
2、编制依据(1)《阆中市马哮溪大酒店项目边坡治理工程施工设计图》;(2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);(3)《建筑地基基础设计规范》(GB 50007-2002);(4)《建筑结构荷载规范》(GB 50009-2001);(5)《钢结构设计规范》(GB 50017-2003);3、排架设计施工程序场地平整、夯实→材料配备→定位设置底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆→剪刀撑→连墙杆→脚手挡板→扎防护栏杆→扎安全网。
4、排架结构设计排架搭设参数:施工排架采用钢管扣件式综合承重排架体系,立杆横距(单个架宽)b=1、2m,立杆纵距L=1、5m,大横杆步距h=1、5m;连墙杆布置按照1步2跨(1h×2L);地面设横向、纵向扫地杆,贴坡面亦设扫地杆,扫地杆均离地面(坡面)20cm;并布置必要得斜撑、横向支撑与剪刀撑进行加固。
施工排架按间距3、0m×3、0m设置锚杆、插筋(插筋垂直坡面搭设),并通过拉条焊接与排架连接作为排架连墙加固杆件。
4、1、排架设计基本参数(1)排架结构排架搭设均采用Φ48×3、5mm钢架管搭设,搭建结构为双排脚手架,排架横向间距1、2m,纵向间距1、5m,步距1、5m,排架内侧立杆距岩面距离0、5m,其横向搭建宽度不能小于2、5m,纵向搭建宽度不小于30m,最大搭建高度初步拟定20m。
(2)连墙件插筋布置双排脚手架立杆设置锁脚锚杆,锁脚锚杆采用垂直插筋,插筋采用Φ25mm 螺纹钢筋,长度L=1、5m、入岩深度1、1m、外露0、4m,灌注M30水泥砂浆进行锚固(待浆液凝时间超过3天才能开始搭设排架),以确保排架立杆基础得受力稳定。
排架连墙件采用刚性连接,间排距按照2步2跨进行布置。
连墙件连接方式:采用焊接得方式连接。
(3)剪刀撑设置剪刀撑沿纵向连续布置,具体布置详见附图。
4、2、排架设计荷载支护工程施工期间得荷载主要为施工钻机、木脚手板与施工人员等,支护施工作业按照纵向30m排架范围铺设4层木脚手板,同时作业2层,每层布置4台钻机,最多布置8台钻机进行考虑(连续5跨内布置2台钻机作业)。
4、3、排架搭建施工方案(1)搭设作业程序脚手架基础放样(铺放木垫板或垫石)→脚手架搭设→设置连墙杆→设置剪刀撑、卸荷支撑→铺装作业层跳板→爬梯搭设→设置脚手架安全防护设施(安全护栏、安全网)。
(2)排架搭建单元划分排架单元划分初步拟定按照30m(宽)×15m(高)为一个单元进行搭建。
双排脚手架标准单元(30m×15m)材料用量表5、排架搭设技术要求5、1、基本要求排架搭设均采用Φ48×3、5mm钢管搭设,钢管联接扣件主要采用“一字”、“十字”、“旋转”与“直角”四种扣件,剪刀撑则根据排架构造要求搭设。
连墙杆(即岩石边坡插筋)采用Φ25螺纹钢筋,插筋长度根据不同得岩石级别进行调整,插筋外露长度为40cm。
立杆:立杆必须间距均匀,避免造成立杆受力不一致;立杆接长必须采用对接接长,不准采用搭接连接,由于架管接头处受力比较薄弱,为了避免相邻立杆得接头在同一步距内,施工时接头应交错布置。
横杆:限制立杆得侧向变形,步距小立杆得稳定性越好,脚手架得承载能力越高。
剪刀撑:剪刀撑与地面得夹角为45°,每道剪刀撑最大跨越7根立杆,剪刀撑斜杆应用旋转扣件固定在与之相交得横向水平杆得伸出端或立杆上。
连墙件插筋:为防止排架产生滑移或侧倾,同时承担部分轴向力,插筋布置形式、入岩深度详见附图。
插筋外露0、4m得Φ25mm螺纹钢筋,采用人工注水泥砂浆进行锚固。
扫地杆:沿排架纵向连续搭设,纵向扫地杆采用直角扣件固定在距底座10~30cm处得立杆上。
钢管:内外表面锈蚀得深度之与不大于0、5mm,表面应平直光滑,不应有裂纹、分层、压痕、划道与硬弯;立柱钢管得弯曲3~4m长时,不大于12mm,4~6、5m时不大于20mm;各种杆件在其端部1、5m长度内弯曲偏差不大于5mm,钢管端面切斜得偏差需在1、7mm范围之内,钢管表面需刷防锈漆防锈。
扣件:铸铁不得有裂纹、气孔、不宜有疏松、砂眼或其她影响使用性能得铸造缺陷,并应将外观质量得粘砂,浇冒口残余,披缝,毛刺,氧化皮等清理干净。
扣件与钢管得结合面必须严格整形,应保证与钢管扣紧时接触良好。
当扣件夹紧钢管时,开口处得最小距离应不小于5mm。
扣件活动部位应能灵活转动,旋转扣件得两旋转面间隙小于1mm;扣件表面应进行防锈处理。
扣件螺栓不得滑丝。
木脚手板:宽400mm,厚度50mm,不得有开裂与腐朽。
5、2、搭设作业程序:坡面清理→脚手架基础放样(铺放木垫板或垫石)→脚手架搭设→设置连墙杆→设置剪刀撑、抛撑、卸荷支撑→铺装作业层跳板→马道搭设→设置脚手架安全防护设施(安全护栏、安全网)→整体验收。
5、3、坡面清理由于坡面岩石情况较为破碎,在进行承重排架搭设之前,首先视坡面岩石情况进行排险,将破碎岩石予以清除,以防止出现岩石塌方脱落危及施工安全得现象。
5、4、搭设①放置纵向扫地杆后,自端部起依次向两边竖立(第1根)立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并与立杆固定(固定立杆底端前,应吊线确保立杆垂直)。
②每边竖起3-4根立杆后,随即装设第一步纵向平杆(与立杆扣接固定)与横向平杆(小横杆,靠近立杆并与纵向水平杆扣接固定)、校正立杆垂直与平杆水平使其符合要求一。
③按40N*m力距拧紧扣件螺栓,形成构架得起始段。
④按上述要求依次向前延伸搭设,直至第一步架立圈完成。
交圈后,再全面检查一遍构架质量与地基情况,严格确保设计要求与构架质量。
⑤设置连墙杆,并随搭设进程及时装设连墙件与剪刀撑。
⑥搭设人行爬梯,爬梯采用“之字形”搭设。
⑦装设作业层间横杆、铺设脚手板与装设作业层栏杆、档脚板。
并采用塑料网对脚手架进行封闭围护措施。
6、质量要求6、1、排架得搭设与使用1) 严格按照设计尺寸搭设,立杆与水平杆得接头尽量错开在不同得高程中设置。
2)排架搭设前由施工技术员按搭设方案得要求,拟定书面操作要求,向班组进行安全技术交底,班组必须严格按操作要求与安全技术交底施工。
搭设过程中由施工技术员与安全员共同实行现场监控,每次作业层锚索造孔开孔之前必须经过检查验收,方可开始作业施加施工荷载。
架子未经检查、验收、除架子工外,严禁其她人员攀登。
3)验收合格得架子任何人不得擅自拆改,不得任意解掉架子与柱连接得拉杆与扣件,需局部拆改时,要经架子计算负责人同意,由架子工操作。
4) 架子上不准堆放成批材料,不得超载,不得将模板,混凝土材料等集中堆放在脚手架上,严禁任意悬挂起重设备,零星材料可适当堆放。
雨后要检查架子得下沉情况,发现地基沉降或立杆悬空要马上用木板将立杆楔紧。
5) 作业所用材料要堆放平稳,高处作业地面环境要整洁,不能杂乱无章,乱摆乱放,所用工具要全部清点回收,防止遗留在作业现场掉落伤人。
6) 排架得材料使用,构造形式,尺寸要求,组架形式及与结构物连接点均必须符合施工图要求,钢管得尺寸,表面质量与外形应分别符合《建筑施工扣件式钢管排架安全技术规范》(JGJ130-2001;J84-2001)得规定。
6、2、排架得拆除1)拆除前,班组要学习安全技术操作规程,班组必须对拆架人员进行安全交底,交底要有记录,交底内容要有针对性,拆架子得注意事项必须讲清楚。
2) 架子拆除程序由上而下剪刀撑,拉杆不准一次性全部拆除,要求杆拆到哪一层,剪刀撑,拉杆拆到哪一层。
3) 拆杆与放杆时必须由2~3 人协同操作,拆大横杆时,应由站在中间得人将杆顺下传递,下方人员接到杆拿稳拿牢后,上方人员才准松手,严禁往下乱扔脚手料具。
4) 拆架人员必须系安全带,拆除过程中,应指派一个责任心强,技术水平高得工人担任指挥,负责拆除工作得全部安全作业。
5) 拆架时有管线阻碍不得任意割移,同时要注意扣件崩扣,避免踩在滑动得杆件上操作,拆架时螺丝扣必须从钢管上拆除,不准螺丝扣在被拆下得钢管上。
6) 拆架人员应配备工具套,手上拿钢管时,不准同时拿板手,工具用后必须放在工具套内。
7) 拆架休息时不准坐在架子上或不安全得地方,严禁在拆架时嘻戏打闹。
拆架人员要穿戴好个人劳保用品,不准穿胶底易滑鞋上架作业,衣服要轻便。
拆除中途不得换人,如更换人员必须重新进行安全技术交底。
8) 拆下来得脚手杆要随拆,随清,随运,分类,分堆,分规格码放整齐,要有防水措施,以防雨后生锈,扣件要分型号装箱保管。
