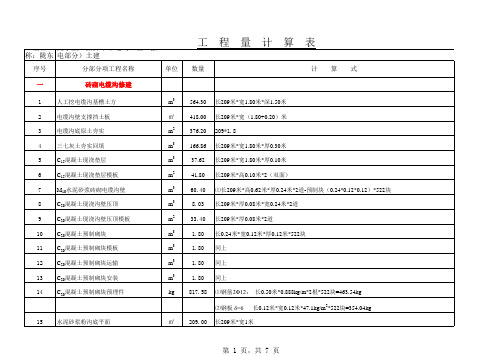

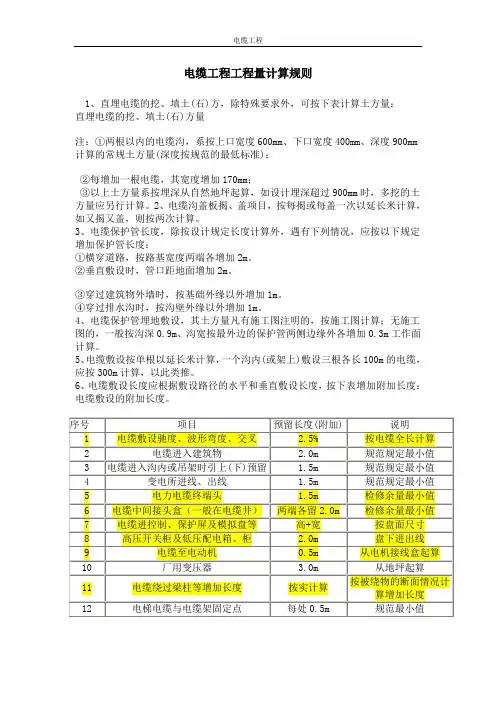

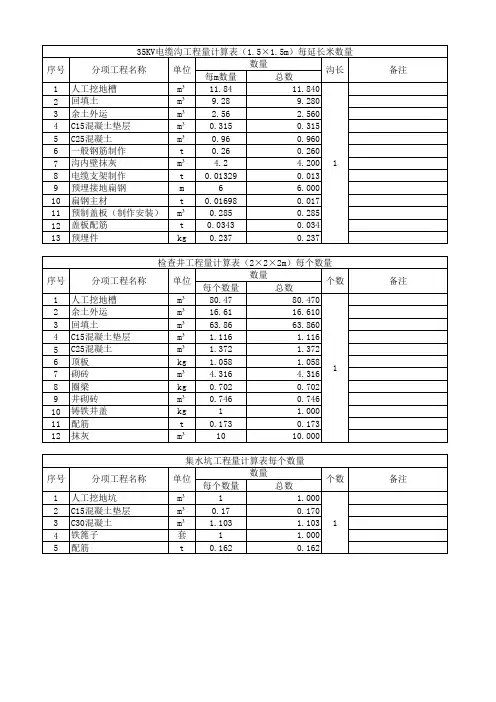

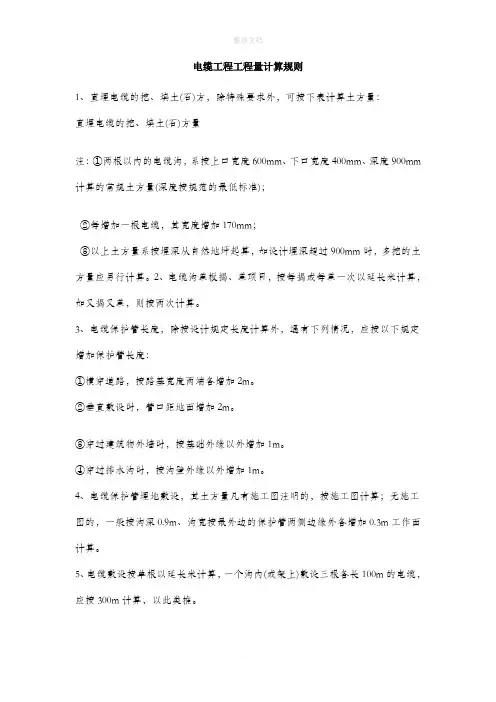

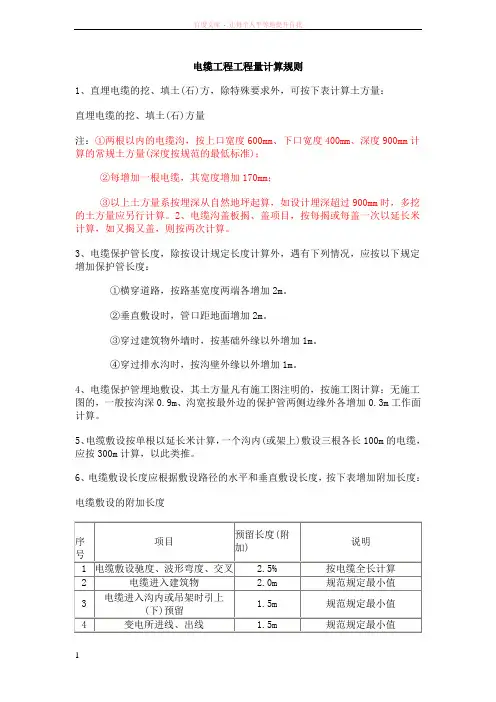

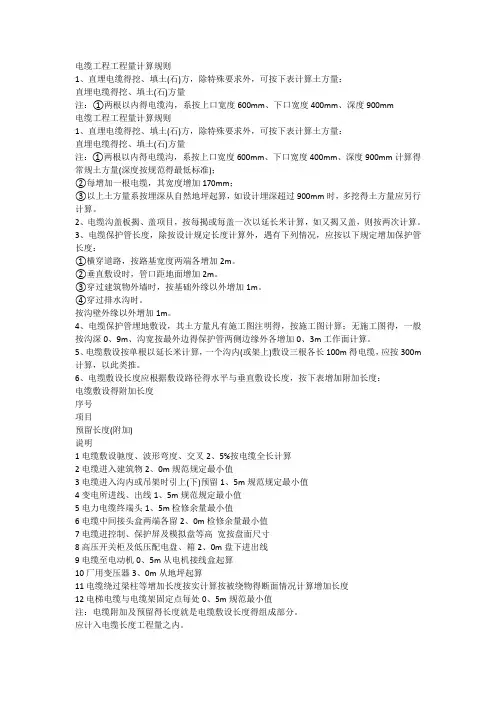

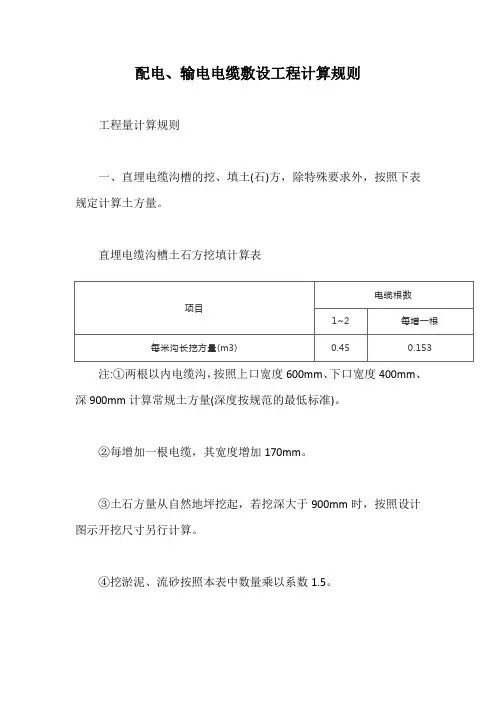

配电、输电电缆敷设工程计算规则工程量计算规则一、直埋电缆沟槽的挖、填土(石)方,除特殊要求外,按照下表规定计算土方量。
直埋电缆沟槽土石方挖填计算表注:①两根以内电缆沟,按照上口宽度600mm、下口宽度400mm、深900mm计算常规土方量(深度按规范的最低标准)。
②每增加一根电缆,其宽度增加170mm。
③土石方量从自然地坪挖起,若挖深大于900mm时,按照设计图示开挖尺寸另行计算。
④挖淤泥、流砂按照本表中数量乘以系数1.5。
二、电缆沟盖板揭(盖)盖板,按每揭或每盖一次以延长米计算,如又揭又盖则按两次计算。
三、电缆保护管铺设根据电缆敷设路径,区别不同敷设方式、敷设位置、管材材质、规格,按照设计图示敷设数量以“10m”为计量单位。
计算电缆保护管长度时,设计无规定者按照以下规定增加保护管长度。
1.横穿马路时,按照路基宽度两端各增加2m。
2.保护管需要出地面时,弯头管口距地面增加2m。
3.穿过建(构)筑物外墙时,从基础外缘起增加1m。
4.穿过沟(隧)道时,从沟(隧)道壁外缘起增加1m。
四、电缆保护管地下敷设,其土石方量有设计图纸的,按照设计图纸计算;无设计图纸的,沟深按照0.9m计算,沟宽按照保护管边缘每边各增加0.3m工作面计算。
五、电缆桥架安装根据桥架材质与规格,按照设计图示安装数量以“10m”为计量单位。
六、组合式桥架安装按照设计图示安装数量以“片”为计量单位;复合支架安装按照设计图示安装数量以“副”为计量单位。
七、电缆敷设根据电缆敷设环境与规格,按照设计图示单根敷设数量以“10m”为计量单位。
1.竖井通道内敷设电缆长度按照电缆敷设在竖井通道垂直高度以延长米计算工程量。
2.预制分支电缆敷设长度按照敷设主电缆长度计算工程量。
3.计算电缆敷设长度时,应考虑因波形敷设、弛度、电缆绕梁(柱)所增加的长度以及电缆与设备连接、电缆接头等必要的预留长度。
预留长度按照设计规定计算,设计无规定时按照下表规定计算。
电缆敷设附加长度计算表八、电缆头制作安装根据电压等级与电缆头形式及电缆截面,按照设计图示单根电缆接头数量以“个”为计量单位。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度序号项目预留长度(附加)说明1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修余量最小值6 电缆中间接头盒两端各留2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线9 电缆至电动机0.5m 从电机接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12 电梯电缆与电缆架固定点每处0.5m 规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。

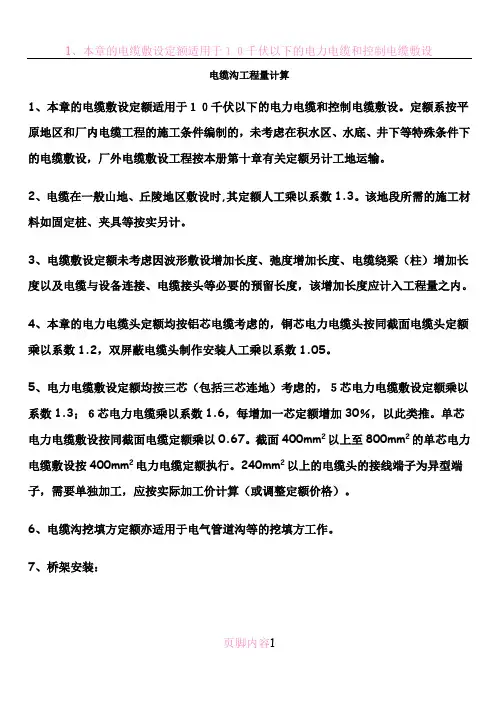

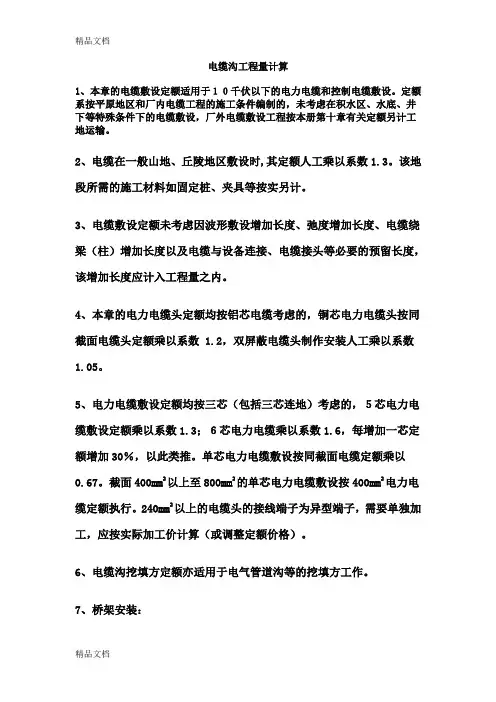

电缆沟工程量计算1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设。
定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。
2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。
该地段所需的施工材料如固定桩、夹具等按实另计。
3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。
4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作安装人工乘以系数1.05。
5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3;6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。
单芯电力电缆敷设按同截面电缆定额乘以0.67。
截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。
240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。
6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。
7、桥架安装:(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。
(2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。
本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。
(3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。
(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。
(5)不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。
电缆沟工程量计算1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设。
定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。
2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。
该地段所需的施工材料如固定桩、夹具等按实另计。
3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。
4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数 1.2,双屏蔽电缆头制作安装人工乘以系数1.05。
5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3;6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。
单芯电力电缆敷设按同截面电缆定额乘以0.67。
截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。
240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。
6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。
7、桥架安装:(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。
(2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。
本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。
(3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。
(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。
(5)不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。

电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆工程工程量计算规则Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头和柜半周,电缆进低压配电柜到底应该预留哪些东西这三个是定额中都有的规定,计算的时候都要加上去吗1是预留出电缆终端头的米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时。
按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度序号项目预留长度(附加)说明1电缆敷设驰度、波形弯度、交叉2.5%按电缆全长计算2电缆进入建筑物2.0m规范规定最小值3电缆进入沟内或吊架时引上(下)预留1.5m规范规定最小值4变电所进线、出线1.5m规范规定最小值5电力电缆终端头1.5m检修余量最小值6电缆中间接头盒两端各留2.0m检修余量最小值7电缆进控制、保护屏及模拟盘等高宽按盘面尺寸8高压开关柜及低压配电盘、箱2.0m盘下进出线9电缆至电动机0.5m从电机接线盒起算10厂用变压器3.0m从地坪起算11电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12电梯电缆与电缆架固定点每处0.5m规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分。
