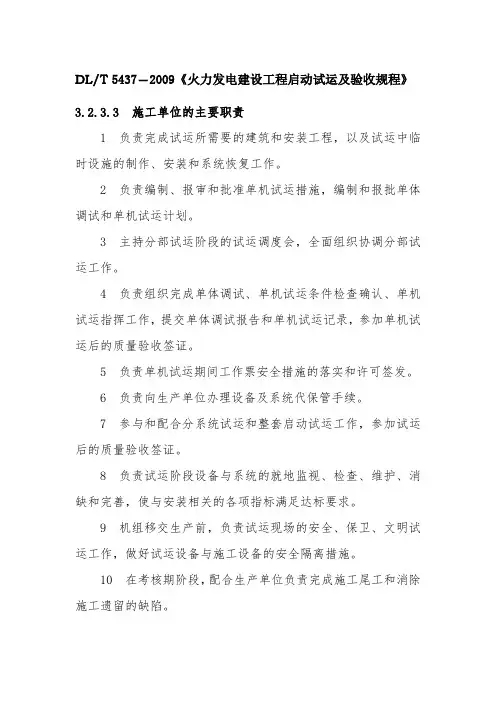

DL/T 5437-2009《火力发电建设工程启动试运及验收规程》3.2.3.3 施工单位的主要职责
1 负责完成试运所需要的建筑和安装工程,以及试运中临时设施的制作、安装和系统恢复工作。
2 负责编制、报审和批准单机试运措施,编制和报批单体调试和单机试运计划。
3 主持分部试运阶段的试运调度会,全面组织协调分部试运工作。
4 负责组织完成单体调试、单机试运条件检查确认、单机试运指挥工作,提交单体调试报告和单机试运记录,参加单机试运后的质量验收签证。
5 负责单机试运期间工作票安全措施的落实和许可签发。
6 负责向生产单位办理设备及系统代保管手续。
7 参与和配合分系统试运和整套启动试运工作,参加试运后的质量验收签证。
8 负责试运阶段设备与系统的就地监视、检查、维护、消缺和完善,使与安装相关的各项指标满足达标要求。
9 机组移交生产前,负责试运现场的安全、保卫、文明试运工作,做好试运设备与施工设备的安全隔离措施。
10 在考核期阶段,配合生产单位负责完成施工尾工和消除施工遗留的缺陷。
单独承包分项工程的施工单位,其职责与主体安装单位相同。
同时,应保证该独立项目按时、完整、可靠地投入,不得影响机组的试运工作,在工作质量和进度上必须满足工程整体的要求。
电力工业部关于火力发电厂基本建设工程启动及竣工验收规程正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 电力工业部关于火力发电厂基本建设工程启动及竣工验收规程(1996年3月12日)1 总则1.1为适应我国火电建设大机组发的需要,规范火电机组的启动试运及交接验收工作,提高火电工程的质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》结合我国电力建设的成功经验和实际和实际情况,特制订本规程。
1.2本规程适用于单机容量为100MW及以上的各类新(扩、改)建的火力发电厂建设工程。
单机容量为100MW以下的机组可参照执行。
国外引进项目、引进主要设备的工程或中外合资项目,应按双方签订的有效合同进行启和验收。
1.3机组移交生产前,必须进行启动试运及各阶段的交接验收。
每期工程全部竣工后,必须及时进行工程的竣工验收。
1.4机组的启动试运及其各阶段的交接验收和工程的竣工验收,必须以批准文件、设计图纸、设备合同,电力部及国家颁发的有关火电建设的现行的标准、规程和法规等为依据。
1.5每台机组都应按基建移交生产达标机组的标准进行考核。
1.6未经电力建设质量监督机构监督认可的机组,不能启动,不能并网。
1.7具备移交生产条件的机组,必须及时办理固定资产交付使用的手续。
1.8各集团公司、省(直辖市、自治区)电力和公司,应根据本规程的原则的要求,结合本地区的实际情况,制定实施办法。
2 机组启动试运2.1通则2.11机组的启动试运是全面检验主机及其配套系统的设备制造、设计、施工、调试和生产准备的重要环节,是保证机组能安全、可靠、经济、文明地投入生产,形成生产能力,发挥投资效益的关键性程序。

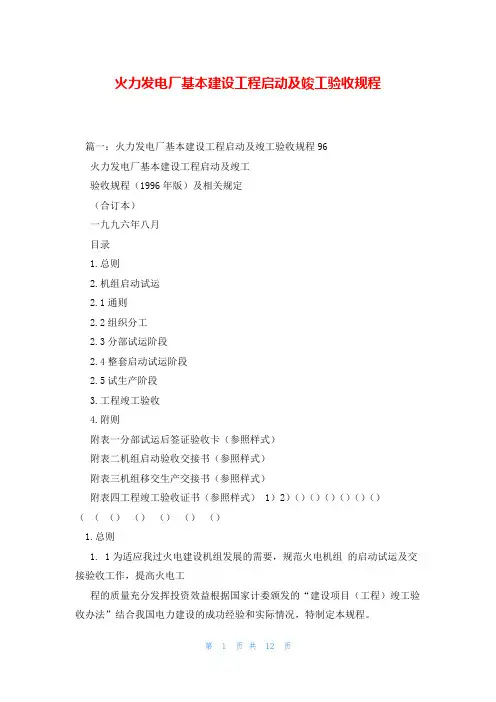

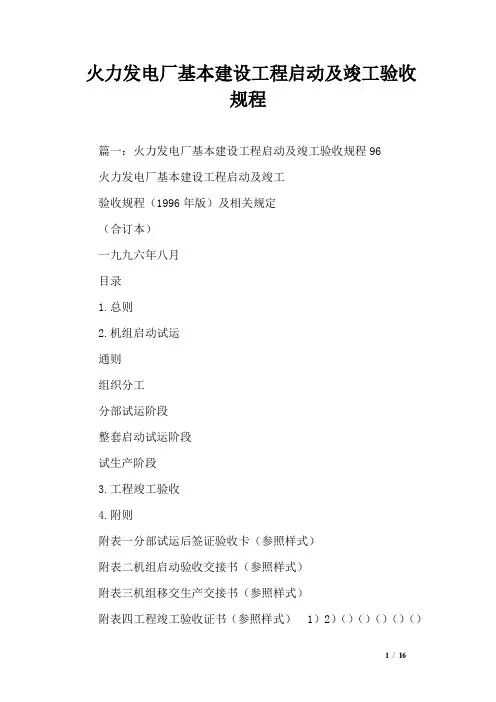

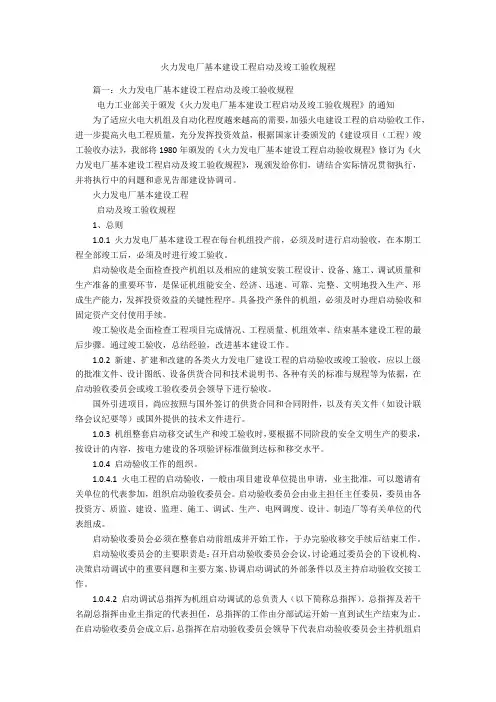

火力发电厂基本建设工程启动及竣工验收规程篇一:火力发电厂基本建设工程启动及竣工验收规程电力工业部关于颁发《火力发电厂基本建设工程启动及竣工验收规程》的通知为了适应火电大机组及自动化程度越来越高的需要,加强火电建设工程的启动验收工作,进一步提高火电工程质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》,我部将1980年颁发的《火力发电厂基本建设工程启动验收规程》修订为《火力发电厂基本建设工程启动及竣工验收规程》,现颁发给你们,请结合实际情况贯彻执行,并将执行中的问题和意见告部建设协调司。
火力发电厂基本建设工程启动及竣工验收规程1、总则1.0.1 火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收。
启动验收是全面检查投产机组以及相应的建筑安装工程设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序。
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续。
竣工验收是全面检查工程项目完成情况、工程质量、机组效率、结束基本建设工程的最后步骤。
通过竣工验收,总结经验,改进基本建设工作。
1.0.2 新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应以上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准与规程等为依据,在启动验收委员会或竣工验收委员会领导下进行验收。
国外引进项目,尚应按照与国外签订的供货合同和合同附件,以及有关文件(如设计联络会议纪要等)或国外提供的技术文件进行。
1.0.3 机组整套启动移交试生产和竣工验收时,要根据不同阶段的安全文明生产的要求,按设计的内容,按电力建设的各项验评标准做到达标和移交水平。
1.0.4 启动验收工作的组织。
1.0.4.1 火电工程的启动验收,一般由项目建设单位提出申请,业主批准,可以邀请有关单位的代表参加,组织启动验收委员会。
电力工业部关于颁发《火力发电厂基本建设工程启动及竣工验收规程》的通知发文单位:电力工业部文号:电建[1993]571号发布日期:1993-12-24执行日期:1993-12-24为了适应火电大机组及自动化程度越来越高的需要,加强火电建设工程的启动验收工作,进一步提高火电工程质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》,我部将1980年颁发的《火力发电厂基本建设工程启动验收规程》修订为《火力发电厂基本建设工程启动及竣工验收规程》,现颁发给你们,请结合实际情况贯彻执行,并将执行中的问题和意见告部建设协调司。
火力发电厂基本建设工程启动及竣工验收规程1、总则1.0.1 火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收。
启动验收是全面检查投产机组以及相应的建筑安装工程设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序。
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续。
竣工验收是全面检查工程项目完成情况、工程质量、机组效率、结束基本建设工程的最后步骤。
通过竣工验收,总结经验,改进基本建设工作。
1.0.2 新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应以上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准与规程等为依据,在启动验收委员会或竣工验收委员会领导下进行验收。
国外引进项目,尚应按照与国外签订的供货合同和合同附件,以及有关文件(如设计联络会议纪要等)或国外提供的技术文件进行。
1.0.3 机组整套启动移交试生产和竣工验收时,要根据不同阶段的安全文明生产的要求,按设计的内容,按电力建设的各项验评标准做到达标和移交水平。
1.0.4 启动验收工作的组织。
1.0.4.1 火电工程的启动验收,一般由项目建设单位提出申请,业主批准,可以邀请有关单位的代表参加,组织启动验收委员会。
火力发电厂基本建设工程启动及竣工验收规程篇一:火力发电厂基本建设工程启动及竣工验收规程96火力发电厂基本建设工程启动及竣工验收规程(1996年版)及相关规定(合订本)一九九六年八月目录1.总则2.机组启动试运2.1通则2.2组织分工2.3分部试运阶段2.4整套启动试运阶段2.5试生产阶段3.工程竣工验收4.附则附表一分部试运后签证验收卡(参照样式)附表二机组启动验收交接书(参照样式)附表三机组移交生产交接书(参照样式)附表四工程竣工验收证书(参照样式) 1)2)()()()()()()((()()()()()1.总则1. 1为适应我过火电建设机组发展的需要,规范火电机组的启动试运及交接验收工作,提高火电工程的质量充分发挥投资效益根据国家计委颁发的“建设项目(工程)竣工验收办法”结合我国电力建设的成功经验和实际情况,特制定本规程。
1. 2本规程适用于单机容量为100MW及以上的各类新(扩、改)建的火力发电建设工程。
单机容量为100MW以下的机组可参照执行。
国外引进项目、引进主要设备的工程或中外合资项目,应按双方签订的有效合同进行启动和验收。
1. 3机组移交生产前,必须进行启动试运及各阶段的交接验收,每期工程全部竣工后,必须及时进行工程的竣工验收。
1. 4机组的启动试运及各阶段的交接验收和工程的竣工验收,必须以批准的文件、图纸、设备合同、电力部及国家颁发的有关火电建设的现行的标准、规程和法规大呢感为依据。
1. 5每台机组都应按基建移交生产达标的标准进行考核。
1. 6未经电力建设质量监督认可的机组不能启动、不能并网。
1. 7具备移交生产条件的机组,必须及时办理固定资产交付使用手续。
1. 8各集团公司、省(直辖市、自治区)电力公司,应根据本规程的原则要求,结合本地区的实际情况,制定实施办法。
2. 机组启动试运2.1通则2.1.1机组的启动试运是全面检验主机及配套系统的设备制造、设计、施工、调试和生产准备的重要环节,是保证机组能安全、可靠、经济、文明地投入生产,形成生产能力,发挥投资效益的关键程序。
DLT5437-2009火力发电建设工程启动试运及验收规程引言本规程是针对火力发电建设工程运行试验及验收的若干技术规定。
本规程适用于火力发电厂的建设、装设、试运及验收工作。
一、试运前准备1.1 试运前必要的检查和试验1.检查设备和附件的安装、底脚螺栓的紧固等情况;2.查核电力装置、仪表、配电柜、自动化系统的各种接线是否正确;3.检查供水、余热系统;4.检查各种信号、管路和气道的完好情况;5.开动试运前必须进行各种试验,合格后方可供试运。
1.2 试运的主要内容1.排出蒸汽2.送风3.后退及输出相关数据的检查1.3 试运的组织和管理1.试运期间必须提供专人指导;2.试运过程中,必须按照设计规定和施工图纸进行,如需变更,必须于企业技术人员签字同意;3.试运期间应当注意各种数据的记录及时报告试运过程中的问题;4.试运期间应保持设备的稳定性和安全性。
二、验收检查2.1 内部验收检查1.检查现场技术资料的备份是否齐全;2.检查设备、元器件、仪表及自动控制系统是否设置完毕、维护、调试好;3.检查各设备及其附件开箱情况及完整性;2.2 外部验收检查1.检查系统软件;2.安全检查;3.规定的验收试验。
4.检查设备的安全和稳定性。
三、验收计算验收计算是针对各种设备、元器件的检查、性能试验等进行计算、验证的工作。
其中主要有:1.电力与荷载计算;2.地震计算;3.设备与附件均匀载荷计算;4.内部管道设计。
四、验收报告和对于验收中检修和改进意见、以及计算过程中发现的基础问题,应在验收报告中提出建议、改进措施并作出。
五、验收期限1.验收期限应当按照规定时间计算;2.何时验收应当作出相应的规定,并在验收合格后及时改进、调整设备。
本规程的实施可以避免在试运工作中资源的浪费及设备的损伤,进而使得建设工程顺利进行。
火力发电建设工程启动试运与验收规程随着现代化建设的不断推进,能源需求量也在不断增加。
火力发电作为目前国内最主要的能源发电方式之一,一直受到广泛关注。
火力发电建设工程启动试运与验收规程是火力发电项目运行过程中非常重要的一环,本文将详细介绍该规程的相关内容。
一、试运与验收的基本概念1、试运试运是指在国家规定的时间和条件内,对直接影响发电机组安全运行的机电设备及系统进行检测、试运行,验证系统的可靠性和完整性,旨在发现问题并及时解决,确保各项指标符合要求。
2、验收验收是指在系统试运完毕,所有设备和系统均按照设计要求完成调试并达到要求的情况下,进行全面检查、整理、记录及鉴定,确认设备和系统能够正常使用的程序和环节。
二、试运和验收的目的1、确保系统运行的可靠性和完整性,达到设计指标和标准。
2、发现设备和系统运行中的可能存在的问题,并及时予以解决。
3、确保设备和系统按照设计要求完成调试,达到规定要求。
4、防止因系统运行问题导致的意外事故的发生,并确保人民生命财产安全。
三、试运和验收规程的开展1、试运前的准备工作试运前应准备好各项验收标准、试运程式标准、整改标准和验收记录表。
2、试运工作试运工作就是对整个系统进行各项测试和实地操作,检测各项设备是否完好,各项指标是否达标。
在试运的过程中,应严格按照相关安全规范执行操作,防止因误操作引发的意外事故。
3、验收工作系统试运顺利结束后,进行验收工作。
如发现问题,应及时整改,并重新进行试运,直至问题全部解决,并符合所有验收要求。
验收工作结束后,应将验收记录及其他相关资料备案存档,并及时向上级部门汇报验收情况。
四、试运和验收的注意事项1、严格遵守相关安全规范,防范意外事故的发生。
2、配齐专业人员和专业设备,确保验收的准确性和实用性。
3、证明作业技术水平和职业操守,保持检查的专业性和公正性。
4、及时整改出现的问题,确保设备和系统按照设计要求完成调试,达到规定要求。
五、总结火力发电建设工程启动试运与验收规程对于保障火力发电系统的安全稳定运行起着至关重要的作用。
火力发电厂基本建设工程启动及竣工验收规程篇一:火力发电厂基本建设工程启动及竣工验收规程96火力发电厂基本建设工程启动及竣工验收规程(1996年版)及相关规定(合订本)一九九六年八月目录1.总则2.机组启动试运通则组织分工分部试运阶段整套启动试运阶段试生产阶段3.工程竣工验收4.附则附表一分部试运后签证验收卡(参照样式)附表二机组启动验收交接书(参照样式)附表三机组移交生产交接书(参照样式)附表四工程竣工验收证书(参照样式) 1)2)()()()()()()((()()()()()1.总则1. 1为适应我过火电建设机组发展的需要,规范火电机组的启动试运及交接验收工作,提高火电工程的质量充分发挥投资效益根据国家计委颁发的“建设项目(工程)竣工验收办法”结合我国电力建设的成功经验和实际情况,特制定本规程。
1. 2本规程适用于单机容量为100MW及以上的各类新(扩、改)建的火力发电建设工程。
单机容量为100MW以下的机组可参照执行。
国外引进项目、引进主要设备的工程或中外合资项目,应按双方签订的有效合同进行启动和验收。
1. 3机组移交生产前,必须进行启动试运及各阶段的交接验收,每期工程全部竣工后,必须及时进行工程的竣工验收。
1. 4机组的启动试运及各阶段的交接验收和工程的竣工验收,必须以批准的文件、设计图纸、设备合同、电力部及国家颁发的有关火电建设的现行的标准、规程和法规大呢感为依据。
1. 5每台机组都应按基建移交生产达标的标准进行考核。
1. 6未经电力建设质量监督认可的机组不能启动、不能并网。
1. 7具备移交生产条件的机组,必须及时办理固定资产交付使用手续。
1. 8各集团公司、省(直辖市、自治区)电力公司,应根据本规程的原则要求,结合本地区的实际情况,制定实施办法。
2. 机组启动试运通则机组的启动试运是全面检验主机及配套系统的设备制造、设计、施工、调试和生产准备的重要环节,是保证机组能安全、可靠、经济、文明地投入生产,形成生产能力,发挥投资效益的关键程序。
电力工业部关于颁发《火力发电厂基本建设工程启动及竣工验收规程》的通知为了适应火电大机组及自动化程度越来越高的需要,加强火电建设工程的启动验收工作,进一步提高火电工程质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》,我部将1980年颁发的《火力发电厂基本建设工程启动验收规程》修订为《火力发电厂基本建设工程启动及竣工验收规程》,现颁发给你们,请结合实际情况贯彻执行,并将执行中的问题和意见告部建设协调司。
火力发电厂基本建设工程启动及竣工验收规程1、总则1.0.1 火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收。
启动验收是全面检查投产机组以及相应的建筑安装工程设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序。
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续。
竣工验收是全面检查工程项目完成情况、工程质量、机组效率、结束基本建设工程的最后步骤。
通过竣工验收,总结经验,改进基本建设工作。
1.0.2 新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应以上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准与规程等为依据,在启动验收委员会或竣工验收委员会领导下进行验收。
国外引进项目,尚应按照与国外签订的供货合同和合同附件,以及有关文件(如设计联络会议纪要等)或国外提供的技术文件进行。
1.0.3 机组整套启动移交试生产和竣工验收时,要根据不同阶段的安全文明生产的要求,按设计的内容,按电力建设的各项验评标准做到达标和移交水平。
1.0.4 启动验收工作的组织。
火电工程的启动验收,一般由项目建设单位提出申请,业主批准,可以邀请有关单位的代表参加,组织启动验收委员会。
启动验收委员会由业主担任主任委员,委员由各投资方、质监、建设、监理、施工、调试、生产、电网调度、设计、制造厂等有关单位的代表组成。
电力工业部关于颁发《火力发电厂基本建设工程启动及竣工验收规程(1996)年版》的通知1996年3月18日电建[1996]159号为适应我国火电建设大机组发展的需要,规范火电机组的启动试运及交接验收工作,确保工程质量,充分发挥投资效益,我部将1993年颁布的《火力发电厂基本建设工程启动及竣工验收规程》修订为《火力发电厂基本建设工程启动及竣工验收规程(1996)年版》,颁发给你们,请贯彻执行,并将执行中的问题及时报部建设协调司。
附件:《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》附件:火力发电厂基本建设工程启动及竣工验收规程中华人民共和国电力工业部一九九六年三月十二日1 总则1.1 为适应我国火电建设大机组发展的需要,规范火电机组的启动试运及交接验收工作,提高火电工程的质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》结合我国电力建设的成功经验和实际情况,特制订本规程。
1.2 本规程适用于单机容量为100MW及以上的各类新(扩、改)建的火力发电厂建设工程。
单机容量为100MW以下的机组可参照执行。
国外引进项目、引进主要设备的工程或中外合资项目,应按双方签订的有效合同进行启动和验收。
1.3 机组移交生产前,必须进行启动试运及各阶段的交接验收。
每期工程全部竣工后,必须及时进行工程的竣工验收。
1.4 机组的启动试运及其各阶段的交接验收和工程的竣工验收,必须以批准文件、设计图纸、设备合同,电力部及国家颁发的有关火电建设的现行的标准、规程和法规等为依据。
1.5 每台机组都应按基建移交生产达标机组的标准进行考核。
1.6 未经电力建设质量监频机构监频认可的机组,不能启动,不能并网。
1.7 具备移交生产条件的机组,必须及时办理固定资产交付使用手续。
1.8 各集团公司、省(直辖市、自治区)电力公司,应根据本规程的原则要求,结合本地区的实际情况,制定实施办法。
2 机组启动试运2.1 通则2.1.1 机组的启动试运是全面检验主机及其配套系统的设备制造、设计、施工、调试和生产准备的重要环节,是保证机组能安全、可靠、经济、文明地投入生产,形成生产能力,发挥投资效益的关键性程序。
《火力发电建设工程启动试运及验收规程》DLT 5437-2009ICSF备案号:DL中华人民共和国电力行业标准P DL/T 5437,2009火力发电建设工程启动试运及验收规程Code for fossil power construction projectfrom the unit commissioning to completed acceptance,培训教材,2009-07-22发布 2009-12-01实施国家能源局发布DL/T 5437,2009目次前言...............................................................................................................1 1 范围.........................................................................................................2 2 总则.........................................................................................................3 3 机组的试运和交接验收 (4)3.1 通则 (4)3.2 机组试运的组织与职责分工 (4)3.3 分部试运阶段 (11)3.4 整套启动试运阶段 (12)3.5 机组的交接验收 (16)3.6 特殊情况说明…………………………………………………………………………16 4 机组的考核期…………………………………………………………………………17 5 工程的竣工验收…………………………………………………………………………20 附录A(资料性附录)A.1 单机试运条件检查确认表…………………………………………………………………21 A.2 系统试运条件检查确认表…………………………………………………………………22 A.3 整套启动试运条件检查确认表……………………………………………………………23 附录B(资料性附录)B.1 设备或系统代保管交接签证表……………………………………………………………24 附录C(资料性附录)C.1 机组移交生产交接书.................................................................................25 条文说明 (30)IDL/T 5437,2009前言本标准是根据《国家发展改革委办公厅关于印发2007年行业标准修订、制定计划的通知》(发改办工业[2007]1415号)的要求安排制定的。
火力发电厂基本建设工程启动及竣工验收规程篇一:火力发电厂基本建设工程启动及竣工验收规程电力工业部关于颁发《火力发电厂基本建设工程启动及竣工验收规程》的通知为了适应火电大机组及自动化程度越来越高的需要,加强火电建设工程的启动验收工作,进一步提高火电工程质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》,我部将1980年颁发的《火力发电厂基本建设工程启动验收规程》修订为《火力发电厂基本建设工程启动及竣工验收规程》,现颁发给你们,请结合实际情况贯彻执行,并将执行中的问题和意见告部建设协调司。
火力发电厂基本建设工程启动及竣工验收规程1、总则101火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收。
启动验收是全面检查投产机组以及相应的建筑安装工程设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序。
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续。
竣工验收是全面检查工程项目完成情况、工程质量、机组效率、结束基本建设工程的最后步骤。
通过竣工验收,总结经验,改进基本建设工作。
102新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应以上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准与规程等为依据,在启动验收委员会或竣工验收委员会领导下进行验收。
国外引进项目,尚应按照与国外签订的供货合同和合同附件,以及有关文件(如设计联络会议纪要等)或国外提供的技术文件进行。
103机组整套启动移交试生产和竣工验收时,要根据不同阶段的安全文明生产的要求,按设计的内容,按电力建设的各项验评标准做到达标和移交水平。
104启动验收工作的组织。
1041火电工程的启动验收,一般由项目建设单位提出申请,业主批准,可以邀请有关单位的代表参加,组织启动验收委员会。
