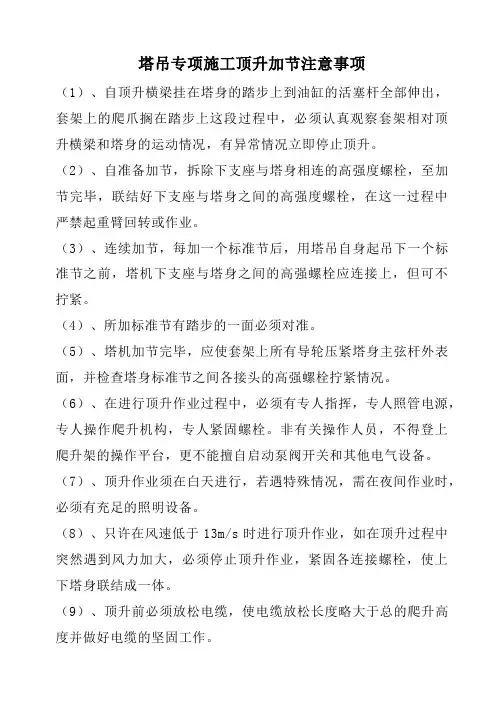

塔吊专项施工顶升加节注意事项
(1)、自顶升横梁挂在塔身的踏步上到油缸的活塞杆全部伸出,套架上的爬爪搁在踏步上这段过程中,必须认真观察套架相对顶升横梁和塔身的运动情况,有异常情况立即停止顶升。
(2)、自准备加节,拆除下支座与塔身相连的高强度螺栓,至加节完毕,联结好下支座与塔身之间的高强度螺栓,在这一过程中严禁起重臂回转或作业。
(3)、连续加节,每加一个标准节后,用塔吊自身起吊下一个标准节之前,塔机下支座与塔身之间的高强螺栓应连接上,但可不拧紧。
(4)、所加标准节有踏步的一面必须对准。
(5)、塔机加节完毕,应使套架上所有导轮压紧塔身主弦杆外表面,并检查塔身标准节之间各接头的高强螺栓拧紧情况。
(6)、在进行顶升作业过程中,必须有专人指挥,专人照管电源,专人操作爬升机构,专人紧固螺栓。
非有关操作人员,不得登上爬升架的操作平台,更不能擅自启动泵阀开关和其他电气设备。
(7)、顶升作业须在白天进行,若遇特殊情况,需在夜间作业时,必须有充足的照明设备。
(8)、只许在风速低于13m/s时进行顶升作业,如在顶升过程中突然遇到风力加大,必须停止顶升作业,紧固各连接螺栓,使上下塔身联结成一体。
(9)、顶升前必须放松电缆,使电缆放松长度略大于总的爬升高度并做好电缆的坚固工作。
(10)、在顶升过程中,因把回转机构紧紧刹住,严禁回转及其他作业。
如发现故障,必须立即停车检查,未查明原因,未将故障排除,不得进行爬升作业。

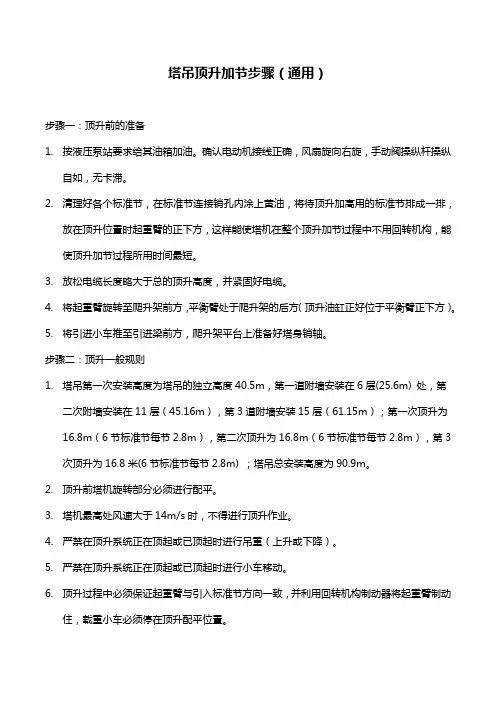

塔吊顶升加节步骤(通用)步骤一:顶升前的准备1.按液压泵站要求给其油箱加油。
确认电动机接线正确,风扇旋向右旋,手动阀操纵杆操纵自如,无卡滞。
2.清理好各个标准节,在标准节连接销孔内涂上黄油,将待顶升加高用的标准节排成一排,放在顶升位置时起重臂的正下方,这样能使塔机在整个顶升加节过程中不用回转机构,能使顶升加节过程所用时间最短。
3.放松电缆长度略大于总的顶升高度,并紧固好电缆。
4.将起重臂旋转至爬升架前方,平衡臂处于爬升架的后方(顶升油缸正好位于平衡臂正下方)。
5.将引进小车推至引进梁前方,爬升架平台上准备好塔身销轴。
步骤二:顶升一般规则1.塔吊第一次安装高度为塔吊的独立高度40.5m,第一道附墙安装在6层(25.6m) 处,第二次附墙安装在11层(45.16m),第3道附墙安装15层(61.15m);第一次顶升为16.8m(6节标准节每节2.8m),第二次顶升为16.8m(6节标准节每节2.8m),第3次顶升为16.8米(6节标准节每节2.8m) ;塔吊总安装高度为90.9m。
2.顶升前塔机旋转部分必须进行配平。
3.塔机最高处风速大于14m/s时,不得进行顶升作业。
4.严禁在顶升系统正在顶起或已顶起时进行吊重(上升或下降)。
5.严禁在顶升系统正在顶起或已顶起时进行小车移动。
6.顶升过程中必须保证起重臂与引入标准节方向一致,并利用回转机构制动器将起重臂制动住,载重小车必须停在顶升配平位置。
7.在顶升过程中,若液压顶升系统出现异常,应立即停止顶升,收回油缸,将下支座落在塔身顶部,并用8套标准节螺栓将下支座与塔身连接牢靠后,再排除液压系统的故障。
步骤三:顶升前塔机的配平1.塔机配平前,必须先吊一节标准节放在引进梁上,再将载重小车运行到下图所示的配平参考位置,并吊起一节或其它重物(表中载重小车的位置是个近似值,顶升时还必须根据实际情况的需要进行调整)。
然后安装下支座四个支脚与标准节的连接销轴;2.将液压顶升系统操纵杆推至“顶升方向”,使爬升架顶升至下支座支脚刚刚脱离塔身的主弦杆的位置;3.检验下支座与标准节相连的支脚与塔身主弦杆是否在一条垂直线上,并观察爬升架上8个导轮与塔身主弦杆间隙是否基本相同,以检查塔机是否平衡,若不平衡,则调整载重小车的配平位置,直至平衡,使得塔机上部重心落在顶升油缸梁的位置上。
附表2贵州省建筑起重机械使用登记申请表申请单位:(盖章)申请日期:年月日贵州省建设厅制使用登记机构:使用登记日期:(盖章)年月曰使用登记资料注:资料应按以下顺序装订成册1、贵州省建筑起重机械备案证(纸质);2、建筑起重机械租赁合同;3、建筑起重机械检验检测报告和安装验收资料;4、使用单位特种作业人员资格证书;5、特种作业人员健康证明及设备维保责任人资格证书。
6、建筑起重机械维护保养等管理制度;7、建筑起重机械生产安全事故应急救援预案。
施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。
2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。
4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。
不许私自用火,严禁酒后操作。
5^穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。
6、穿硬底鞋不得进行登高作业。
7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。
9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。
10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。
施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。

塔吊顶升加节申请表申请人信息:
•姓名:
•手机号码:
•公司名称:
•公司地址:
项目信息:
•项目名称:
•建设地点:
•施工单位:
•建设单位:
•设计单位:
塔吊信息:
•塔吊型号:
•工作高度:
•最大起重量:
•购买日期:
•安装日期:
顶升加节要求:
•加节总数:
•单层加节数量:
•加节材料规格:
•顶升加节高度:
•加节起始高度:
预计施工时间:
•开始日期:
•结束日期:
技术方案:
在施工过程中,由于建筑高度的增加,为了满足作业需要,需要对塔吊进行顶升加节。
根据实际情况,设计方案如下:
1.加节总数:5个
2.单层加节数量:2个
3.加节材料规格:Q345B无缝钢管,外径48mm,壁厚
4mm
4.顶升加节高度:10米
5.加节起始高度:70米
安全措施:
1.顶升加节过程严格按照塔吊安装调试标准操作,保证施工
安全
2.加节过程中,强化现场安全管理,保证现场作业人员生命
财产安全
3.加节前需要检查塔吊各项安全指标,确保设备无异常
申请人签字:
日期:。
上海市塔吊安拆及顶升加节前施工单位需提供的资料一、塔吊安装1、前申报安装告知所需资料:2.下列情况塔吊需进行专家认证2.1超过独立高度要论证,独立高度一般QTZ63机型为40米左右,QTZ80为46米左右,QTZ250为60米左右。
2.2塔吊的基础为格构柱钢平台形式,该类型的基础就必须进行专家论证。
2.3格构柱塔吊基础是必须要专家论证。
2.4塔吊基础需要检测局检测的情况下,建设行政主管部门认为有必要的情况就得专家论证。
二、塔吊顶升加节1、申报资料1.1安装单位特种作业人员操作证(安装人员至少三人)。
1.2安装单位顶升加节工作技术交底。
2、顶升加节注意事项塔吊试运转个机构运转正常,启、制动性能良好,各限位装置正确、灵敏、可靠,各安全装置有效、可靠,全部符合要求,方可进行顶升加节。
塔吊顶升加节之前一定要试运转、调试。
接通电源,进行试运水平变幅塔吊多为后侧顶升式,顶升套架上的导向滚轮共16个,上下8层各8个,在顶升过程中起到支承和导向作用。
导向滚轮与标准节的间隙应保证在2-5米之间。
1)在顶升加节过程中,塔身的垂直度应用经纬仪双向测量,塔身垂直度应始终控制在4/1000以内。
2)顶升前,必须对液压系统、顶升套架、挂靴爬爪、防脱装置、导向装置、电缆等部件进行认真细致的检查。
3)升降作业过程,必须有专人指挥,专人照看电源,专人操作液压系统,专人装拆螺栓,专人负责安全监护,非作业人员不得登上顶升套架的操作平台。
4)塔吊在顶升前,必须将上部结构自重产生的力矩调整平衡,其方法是调节变幅小车在吊臂上的位置或者吊载配重物,使顶升或拆卸时上部结构的重心处于油缸支承部位。
同时仔细检查塔吊的技术状况,尤其是吊臂、平衡臂、拉杆、回转支承的连接更值得注意,要事先消除隐患,堵塞漏洞。
5)顶升过程中,司机要严谨随意操作,防止臂架回转。
6)顶升作业时,要特别注意锁紧防脱销轴,对新就位的标准节,与下部标准节和上部下支座的连接要及时,并连接牢固。
建筑塔吊附墙顶升加节方案The following text is amended on 12 November 2020.塔吊安装附墙(顶升)施工专项方案一:工程概况:畔山怡园商品房三期工程总建筑面积㎡(其中S4#楼,一层框架结构,建筑面积2129.06m2; 5#楼18层剪力墙结构,建筑面积10216.66m2;6#楼18层剪力墙结构,建筑面积10557.59m2;8#、9#楼均为30层剪力墙结构,建筑面积均为11199.73m2;10#楼18层剪力墙结构,建筑面积10176.97m2;21#楼两层框架结构,建筑面积1503.53m2;地下室框架结构,建筑面积15649.31m2)。
因各楼负责垂直运输的塔吊的使用高度超过了自由高度,必须进行附墙顶升。
为了顺利顶升附着塔吊,保证设备及人身安全,特制定本附着顶升方案。
二:编制依据:——QTZ80塔吊使用说明书——塔吊安全技术操作规程——施工现场平面布置——塔式起重机的安装位置及平面布置三:塔吊附着位置确定(1)附着组成:8、9#楼建筑最大高度为95.10米,5、6、10#楼建筑最大高度为58.80m根据使用说明书,设四道附墙,附墙的连接基座预埋在楼层底板梁上。
附着装置由四套框粱、四套内支撑和三根拉杆组成,四套框梁由24套M20高强度(级)螺栓、螺母、垫圈紧固成附着框架(预紧力距为)。
附着框架上的两个顶点处有三根附着撑杆与之交接,三根撑杆的端部有连接座与建筑物附着处的连接基座铰接。
三根拉杆应保持在同一水平上,通过调节螺栓可以推动内撑杆顶紧塔身的四根主弦。
附墙预埋件采用30mm×300mm的高强度螺栓穿孔预埋,。
(见图一)图一:附着框示意图(2)布置位置及载荷情况:图表1及2给出了塔机的所示的附着撑杆布置形式和位置条件下建筑物附着点(即连接基座固定处)的载荷值。
根据此载荷值的大小、参照图2附着点在建筑物结构上的具体位置,结合附着装置的附着点处与建筑物局部的承载能力等因素,确定连接基座与建筑物的连接固定方式和局部混泥土钢筋结构处理方式。

塔机、电梯安、拆(顶升)申请表
注:
1、每次塔机、电梯安、拆(顶升)前必须进行三级教育及安全技术交底。
1、安、拆(顶升)人员必须持有相关有效证件方能进行塔机、电梯安、拆(顶升),安全员及技术负责人员必须到岗进行现场监护。
2、塔机、电梯安、拆(顶升)申请人必须由租赁单位现场负责人申请。
3、塔机、电梯安、拆(顶升)必须经梯号长及项目相关人员签字同意后方能进行。
4塔机、电梯安、拆(顶升)完成后,必须经塔机、电梯安、拆(顶升)单位及租赁单位、施工单位验收合格后方能使用。
塔吊附着顶升方案编制;审核;审批;洪山区板桥村城中村综合改造K3地块QTZ80(TC5610)型塔吊安装附墙(顶升)施工专项方案一、工程概况本工程由武汉东原天合房地产开发有限公司投资兴建,上海联创建筑设计有限公司设计,武汉中建工程管理有限公司监理,山河建设集团有限公司施工。
本工程主要包括地下室、主体住宅(地上共1#2#34层、3#27层、4#30层),总高度1#2#楼99.45m、3#楼78.45m、4#楼87.15m。
我公司设置了3台塔吊负责主体施工的材料垂直运输工作,1#塔吊为中联QTZ80(TC5610-6),2#塔吊为中联QTZ80(TC5610-6)。
3#塔吊为中联QTZ80(TC5610-6)。
塔吊基础的整体置于地下室底板以下。
为完成施工任务,在基础结构及主体结构阶段,现场垂直运输机械共采用3台固定式塔机,分别为:1#塔吊型号为QTZ80(TC5610-6),臂长为56m,最终顶升高度为115m,主要负责1#2#住宅楼及地下车库区的垂直运输任务;2#塔吊型号为QTZ80(TC5610-6),臂长为56m,最终顶升高度为95m,主要负责3#住宅楼及地下车库区的垂直运输任务。
3#塔吊型号为QTZ80(TC5610-6),臂长为56m,最终顶升高度为103m,主要负责4#住宅楼及地下车库区的垂直运输任务.因垂直运输任务和工期的需要,特提前制定3台塔吊的附着方案,如果施工进度超过塔吊的自由高度,必须进行附墙顶升。
为了顺利顶升附着塔吊,保证设备及人身安全,特制定本附着顶升方案。
二、编制依据——TC5610塔吊使用说明书(中联重科有限责任公司编制)——塔吊安全技术操作规程——施工现场平面布置——塔式起重机的安装位置及平面布置三、塔吊附着位置确定(见后面塔吊分布图)1、附着组成1#2#楼建筑最大高度为99.45米,根据使用说明书,设四道附墙,附墙的连接基座预埋在楼层底板梁上。
附着装置由四套框粱、套内支撑和三根拉杆组成,四套框梁由36套M20高强度(8.8级)螺栓、螺母、垫圈紧固成附着框架(预紧力距为370N.m)。
塔吊顶升加节申请表
工程名称:日期:
致:(监理公司)
依照《***工程多塔交织作业防碰撞专项施工方案》的要求,我单位根据工程进度及现场需要准备对号塔吊进行顶升加节,本次顶升时间为,本塔吊现在高度为米,本次加节高度为米,加节后塔吊高度为米。
1、加节后距相邻的号塔吊高度差为米;
2、加节后距相邻的号塔吊高度差为米;
3、加节后距相邻的号塔吊高度差为米;
在号塔吊加节过程中,相邻的号塔吊、号塔吊、号塔吊必需提防使用,待本塔吊顶升加节完成后相邻塔吊方可正常使用。
安拆单位:
年月日
施工单位看法:
工程负责人:
年月日
监理单位看法:
总/专业监理工程师:
年月日。
