浅析核电站常规岛施工质量控制管理
- 格式:docx
- 大小:28.66 KB
- 文档页数:3

核电常规岛群岛施工中管道安装质量管理探讨摘要:由于核电项目工程量大、建设周期长、工期紧,这也意味着多期群岛同时施工的情况较为普遍。
核电站常规岛管道系统众多,不同岛同一系统基本相同但又有细微区别,由于一线施工人员素质不高及质量管理人员不足,在群岛施工中管道质量管理面临着较大的挑战。
本文以福清核电站前4台机组常规岛管道施工质量管理实际情况,对群岛施工中管道质量问题产生的深层次原因进行论述与分析,阐述群岛施工中管道质量管理提升的方式和方法。
为今后群岛施工中管道安装质量管理工作提供了一些经验和建议。
关键词:群岛施工,标准化,过程控制1. 管道质量问题产生的原因在福清核电常规岛群岛施工的高峰期,有3个岛同时进行管道施工。
为了保证各岛节点保质保量顺利实现,我部全力投入,采取了各项改进措施,保证施工质量处于受控状态。
在全体管道质量检查人员及一线施工部门的共同努力下,管道质量管理取得了一定的成绩,但仍有许多不足之处,出现了一些质量问题。
经过深入分析,对质量问题产生的根本原因进行了分析。
1.1 群岛施工质量管理的的复杂性常规岛管道系统较多、涉及范围广,与多专业存在接口,在同一施工地点或系统上存在多个专业施工队,每个专业施工队又同时在几个岛进行施工,在时间和空间上相互干扰和制约,对施工质量产生一定的影响。
如在形式上极为相似的施工活动,如果实施人员和地点不同、环境不同、施工周期不同,那么管道安装过程中所面临的质量风险也是不同的,导致了群岛施工中管道质量管理的复杂性。
1.2 质量管理的局限性管道安装施工步骤较多、单工序施工周期长、隐蔽工程多,因此仅靠有限的质量检查人员无法对施工过程进行全程质量管理,只能选取一定比例的关键控制点,但这些控制点不能完全对质量结果负责。
虽然在系统完成后进行系统符合性检查,但无法进行内在的质量检验,发现隐蔽的质量缺陷,因此质量管理不可避免存在一定的局限性。
1.3 目标的差异性由于管道安装施工存在多个班组, 各施工班组的目标可能与工程总体的质量目标存在差异。

核电常规岛及BOP工程施工过程管理探讨摘要:施工过程管理,是工程管理的基本内容之一,核电常规岛及BOP工程也需做好施工管理工作。
基于此,本文以核电常规岛及BOP工程施工过程管理的基本制度为切入点,予以分析,再以此为基础,论述相关管理的要点以及专项管理,给出安全管理、质量管理、工期管理等内容,为后续工作提供少许参考。
关键词:核电常规岛;BOP工程;施工过程管理;安全管理前言核电常规岛及BOP工程是核电站的重要组成部分,核电站建设设备主要分为三大类,即核岛设备、常规岛设备、BOP设备。
核电装置中汽轮发电机组及其配套设施称为常规岛,各类辅助核岛和常规岛作业的设备,称为BOP设备。
核电常规岛及BOP工程施工很大程度上影响核电站建设质量,需给予有效管理。
1.核电常规岛及BOP工程施工过程管理的基本制度1.1例会管理制度例会管理,是核电常规岛及BOP工程施工过程管理的主要制度,强调以固定间隔进行工程进度、问题、计划的集中探讨,保证工程建设有序、高质量的进行。
因核电站建设规模大、工期长,例会制度也包括高层协调、统筹和监理等方面内容。
如某核电站同步进行多个分项目的建设,在此过程中,常规岛及BOP工程所需的混凝土搅拌设备、机电设备可能存在使用时间冲突问题,影响进度。
通过周例会制度就相关情况进行探讨,拟定错峰使用计划,则能应对该问题。
1.2报告管理制度报告管理制度在工程建设中的应用由来已久,强调利用可视化的报表、现场汇报等方式对工程进行直观管理。
如核电站的常规岛及BOP工程拟定一级进度计划(总体计划),包含项目的重要里程碑、主要阶段、过程和事件的起止时间,确定各分项目的时间框架等信息。
应在此基础上,明确上述各个要素的具体内容,如建设的“主要阶段”包括哪几个条目,草拟的起始时间和结束时间等。
报告制度是核电常规岛及BOP工程施工过程管理规范化的基本保障。
1.3层次管理制度层次管理制度建立于例会管理制度和报告管理制度的基础上,强调以上述制度为依托,构建执行框架。

浅谈核电常规岛安装施工工程质量控制常规岛是核电厂两大组成部分之一,其施工质量对于核电厂整体运行情况有着重大影响。
文章从理念、制度、方法、人员保障等方面就如何做好常规岛施工质量控制提出了相关建议。
标签:核电常规岛;核电厂;质量控制;施工过程;工程质量引言随着国家对核电产业重视程度的逐步加深,核电厂建设工程步伐越来越快。
核电常规岛承担着蒸汽发电的重要职责,是将核能转为电能的重要环节。
其建设工程具有规模庞大、工艺复杂、安全要求高、操作难度大的特点,为保障核电设施投入使用后的正常运行和安全生产,必须加强常规岛施工质量控制。
1 加强全过程施工质量控制,确保施工质量满足设计要求核电常规岛项目施工质量直接关系到核电项目投入使用后的生产水平和运转安全,必须高度重视,严把施工质量关,切实做好全过程施工质量控制,确保工程各项技术质量指标符合设计要求。
核电常规岛建设工程的施工过程包括施工前的准备阶段、主体施工的阶段、施工尾项和系统完善阶段三个部分,也是实施施工质量控制管理的重要环节。
加强工程质量全过程管理,就要从这三个环节着手。
1.1 施工准备阶段的质量控制在施工准备阶段,要根据工程建设目标和施工方案,科学编制施工质量管理计划,明确质量控制目标,设置控制方法。
在编制管理计划时,要充分、全面地考虑各方面影响因素,确保计划符合实际情况。
同时,要根据施工方案全面统计项目建设施工所需要的材料和设备,统一购置准备,统一检查验收。
保证施工材料数量充足、规格正确、质量合格;做好设备维护保养,保证施工时设备工作正常稳定。
做好材料使用登记,保障出现问题时可以有效追溯,从而确保用于施工的每一个物相都有质量保证。
1.2 施工阶段的质量控制具体的施工过程是工程项目建设的主体,也是整个项目建设过程中运用人力、物力、资金规模最大、时间最长的阶段,更是核电常规岛工程施工质量管理的主要环节。
加强施工进程中的质量控制和管理,要坚持“过程控制”的原则,将质量控制的措施分解落实到施工过程中的每道工序和步骤上。

浅谈核电大修质量控制管理摘要:本文以福清核电厂101、201、102大修为示例,介绍核电厂系统设备维修等活动中质量控制的目的、基本要求及质保监督原则,阐述核电厂大修期间质量保证体系的建立,分析质量控制重点、难点、要点,着重举例分析大修专项实施前、过程中、实施后质量控制点,为国内核电同行业科学有效地开展大修质量管理工作提供借鉴。
关键词:核电厂;大修;质量;控制引言核电厂系统设备的维修活动、运行操作、变更改造等都会涉及到质量控制。
为防止生产活动中质量满足各项要求,在开展各项生产活动前,必须对质量的控制采取有效的措施。
质保监督是核电厂质量管理的一种有效方式,通过质保监督对维修活动等工作过程中的质量控制工作进行检查,可以验证质量管理活动与规定要求的一致性,并评价质量控制规定要求的适用性及其实施效果。
1 核电大修质量策划1.1大修项目分类一般的大修项目可分为标准项目与非标准项目。
大修标准项目,一般是指按年度大修大纲或法规要求安排的周期性的计划性项目。
这些都是由大修项目数据库所决定,具有一定的规律性。
非标准项目,在上一运行周期内发现的设备异常而必须在本次大修中进行检查或解决的项目,以及内外部经验反馈、不符合项和大修中发现的缺陷项目等。
1.2大修项目计划的确定过程标准的大修项目是由预防性维修、在役检查大纲、定期试验监督大纲等组成,将不同周期的项目按不同的大修类型,以年度(一个换料周期)为周期按一定规律均匀的排列,构成一个长周期大修项目数据库。
在确定大修项目时,各相关的部门首先从大修项目数据库中确定本次大修应进行的所有标准项目清单,提交给计划编制部门,由计划编制部门组织相关部门相应专业,对照项目清单召开讨论会,结合经验反馈和现场实际,确定出本次大修的标准项目。
并报大修经理审核、大修执行指挥批准后形成最终的项目清单---年度大修大纲。
非标准项目在确定时,各相关部门将非标准项目清单按大修准备的时间要求提交计划编制部门,由计划编制部门组织讨论,并报大修经理审核、大修执行指挥批准后确定。

浅析核电站常规岛施工质量控制管理发表时间:2019-03-14T14:40:50.447Z 来源:《电力设备》2018年第27期作者:吕伟[导读] 摘要:本文通过描述贯穿核电站常规岛施工全过程的质量控制管理,诠释核电“四个凡事”,QC人员验证、落实,闭环管理等控制措施的实施。
(中国电建集团核电工程有限公司山东济南市 250102)摘要:本文通过描述贯穿核电站常规岛施工全过程的质量控制管理,诠释核电“四个凡事”,QC人员验证、落实,闭环管理等控制措施的实施。
关键词:质量控制;检查检验;签点管理;过程控制正文QC即“质量控制”,其含义为用于满足质量要求的操作技术和活动。
一、加强QC人员培训“工欲善其事,必先利其器”,开工之初,建立完善的质量管理体系和考核制度,组织QC人员开展质量管理培训,强化 “安全第一、质量第一”、核电“四个凡事”等核安全文化理念,然后是技能的培训,要求QC人员首先熟悉图纸、程序等的要求,这些是验收工作的依据,不能仅凭自己的施工经验进行。
其中,图纸包括生效的生产厂家、设计院图纸,设计变更等书面文件,程序包括相关施工项目工作程序、管理程序等。
二、QC人员的主要工作及管理要求检查、检验、验证,是QC人员的主要工作,具体表现在签点管理,与QC相关的质量计划、施工记录等。
QC验证管理贯穿自原材料、半成品、加工预制品等的检查、预制、现场施工、配合调试及试运行等全方位全过程质量控制管控,以质量计划和工作程序为QC控制的贯穿线,并随检查验收随签字,即施工与资料同步。
1、检查就是通过检验观察或测量等手段,确定材料、零件、部件、系统、构筑物以及工艺和程序是否符合规定要求,即检查验证工程实体质量与设计图纸等书面文件的符合性,不合格返回班组整改。
如有疑问,联系技术人员书面解决。
检查分施工过程中的检查和系统符合性检查。
过程中的检查,指对施工过程中某一专项或阶段进行的检查,按照质量计划或国标检验计划中的标准要求,逐项检查材料、外观、尺寸等是否符合图纸等文件要求,直到合格。

核电厂常规岛管道安装质量控制摘要:随着社会经济的快速发展,人们对电力的需求也越来越多。
人们的生活和工作几乎都离不开电能,因此核电厂的作用也是非常大的。
核电厂常规岛管道安装工程不仅过程复杂、专业性较强、面临的不确定风险因素也很多,要想保证安装质量,就需要在安装过程中严格把控施工的每一个环节,对安装过程做出系统化、精细化、专业化和全面化的监管,才能提升管道安装的质量。
本文针对核电厂常规岛管道安装质量控制进行分析。
关键词:核电厂;常规岛;管道安装;质量控制引言:核电是我国中长期规划发展的项目之一,核电厂的安全发电非常重要。
核电厂一旦发生事故,就会对社会环境造成极大的危害。
因此我国将核电厂的质量安全放在了工作的第一位,一定要保证核电厂的建设质量,对工作人员的生命财产安全也要做出严格的保障。
因此在今后的工作中,就需要技术人员和监管人员将管道在安装过程中存在的问题及时找出来,并且提出相关的解决措施,对质量安全进行控制。
一、核电厂常规岛简介常规岛是核电装置中汽轮发电机组以及配套设施和它们所在厂房的总称。
常规岛的主要功能就是将核岛产生的蒸汽热能转换为汽轮机的机械能,然后在利用发电机将机械能转变为电能。
常规岛部分主要包括能量转换过程中的水循环回路、汽轮机、冷凝机、发电机、泵等,还包括一些辅助系统以及基础设施。
常规岛系统主要包括一些与常规火力发电厂相似的系统以及设备,主要包括蒸汽系统,例如主蒸汽系统、汽水分离再热器系统,汽轮机抽汽系统,汽机旁路排放系统等;给水系统,例如凝结水系统,主给水系统,凝结水精处理系统,加热器疏水和排气系统等;汽轮机以及辅助系统,例如汽轮机润滑油系统,盘车装置,低压缸喷淋等。
二、核电厂常规岛管道安装的注意事项管道在运输过程中要进行分类,碳钢和不锈钢材料也做好隔离措施,在运输过程中避免发生碰撞,造成管道的损坏。
在管道吊装过程中应采用平衡点吊装法,严禁使用钢丝绳。
管道还要放置在远离火源和易燃品的地区,管道的领料也做到有计划。

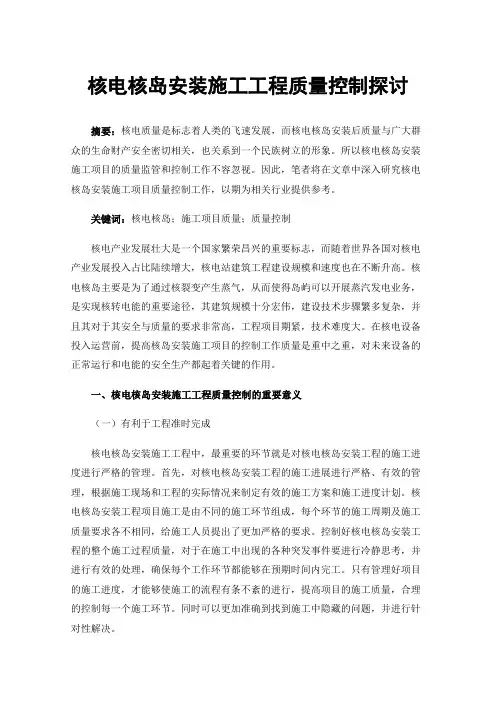

核电核岛安装施工工程质量控制探讨摘要:核电质量是标志着人类的飞速发展,而核电核岛安装后质量与广大群众的生命财产安全密切相关,也关系到一个民族树立的形象。
所以核电核岛安装施工项目的质量监管和控制工作不容忽视。
因此,笔者将在文章中深入研究核电核岛安装施工项目质量控制工作,以期为相关行业提供参考。
关键词:核电核岛;施工项目质量;质量控制核电产业发展壮大是一个国家繁荣昌兴的重要标志,而随着世界各国对核电产业发展投入占比陆续增大,核电站建筑工程建设规模和速度也在不断升高。
核电核岛主要是为了通过核裂变产生蒸气,从而使得岛屿可以开展蒸汽发电业务,是实现核转电能的重要途径,其建筑规模十分宏伟,建设技术步骤繁多复杂,并且其对于其安全与质量的要求非常高,工程项目期紧,技术难度大。
在核电设备投入运营前,提高核岛安装施工项目的控制工作质量是重中之重,对未来设备的正常运行和电能的安全生产都起着关键的作用。
一、核电核岛安装施工工程质量控制的重要意义(一)有利于工程准时完成核电核岛安装施工工程中,最重要的环节就是对核电核岛安装工程的施工进度进行严格的管理。
首先,对核电核岛安装工程的施工进展进行严格、有效的管理,根据施工现场和工程的实际情况来制定有效的施工方案和施工进度计划。
核电核岛安装工程项目施工是由不同的施工环节组成,每个环节的施工周期及施工质量要求各不相同,给施工人员提出了更加严格的要求。
控制好核电核岛安装工程的整个施工过程质量,对于在施工中出现的各种突发事件要进行冷静思考,并进行有效的处理,确保每个工作环节都能够在预期时间内完工。
只有管理好项目的施工进度,才能够使施工的流程有条不紊的进行,提高项目的施工质量,合理的控制每一个施工环节。
同时可以更加准确到找到施工中隐藏的问题,并进行针对性解决。
(二)核电行业的核心竞争力现阶段,我国的核电行业正在走向成熟,每个核电企业之间的技术水平的差距非常小,在核电企业之间的竞争中工程质量显得尤为重要。

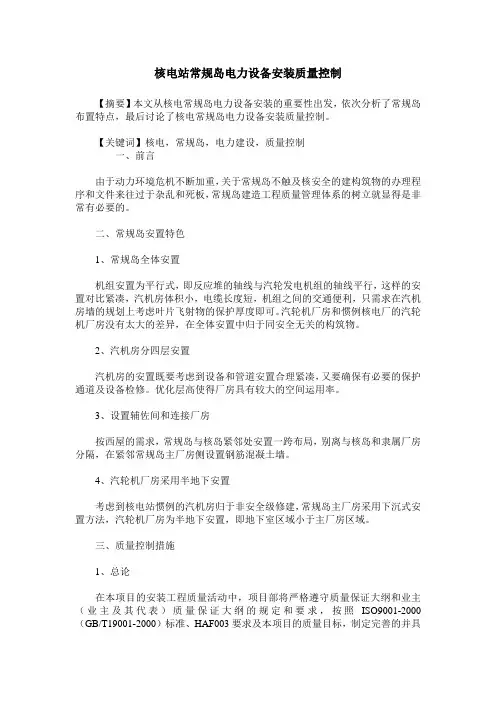

核电站常规岛电力设备安装质量控制【摘要】本文从核电常规岛电力设备安装的重要性出发,依次分析了常规岛布置特点,最后讨论了核电常规岛电力设备安装质量控制。
【关键词】核电,常规岛,电力建设,质量控制一、前言由于动力环境危机不断加重,关于常规岛不触及核安全的建构筑物的办理程序和文件来往过于杂乱和死板,常规岛建造工程质量管理体系的树立就显得是非常有必要的。
二、常规岛安置特色1、常规岛全体安置机组安置为平行式,即反应堆的轴线与汽轮发电机组的轴线平行,这样的安置对比紧凑,汽机房体积小,电缆长度短,机组之间的交通便利,只需求在汽机房墙的规划上考虑叶片飞射物的保护厚度即可。
汽轮机厂房和惯例核电厂的汽轮机厂房没有太大的差异,在全体安置中归于同安全无关的构筑物。
2、汽机房分四层安置汽机房的安置既要考虑到设备和管道安置合理紧凑,又要确保有必要的保护通道及设备检修。
优化层高使得厂房具有较大的空间运用率。
3、设置辅佐间和连接厂房按西屋的需求,常规岛与核岛紧邻处安置一跨布局,别离与核岛和隶属厂房分隔,在紧邻常规岛主厂房侧设置钢筋混凝土墙。
4、汽轮机厂房采用半地下安置考虑到核电站惯例的汽机房归于非安全级修建,常规岛主厂房采用下沉式安置方法,汽轮机厂房为半地下安置,即地下室区域小于主厂房区域。
三、质量控制措施1、总论在本项目的安装工程质量活动中,项目部将严格遵守质量保证大纲和业主(业主及其代表)质量保证大纲的规定和要求,按照ISO9001-2000(GB/T19001-2000)标准、HAF003要求及本项目的质量目标,制定完善的并具有针对性控制措施,对项目施工全过程、全方位的质量活动进行控制和管理。
建立专门的且与业主要求相适应的质量控制组织(QC部),在内部设立合理、规范的专业模块和控制管理平台,配备足够数量的、具备专业能力的、经培训合格并有丰富工程施工经验的QC工程师和检查员。
制定足够全面的管理程序和工作细则,配置足够数量的、合格的检验试验器材,确保施工全过程的质量活动规范、有序、可控和在控。

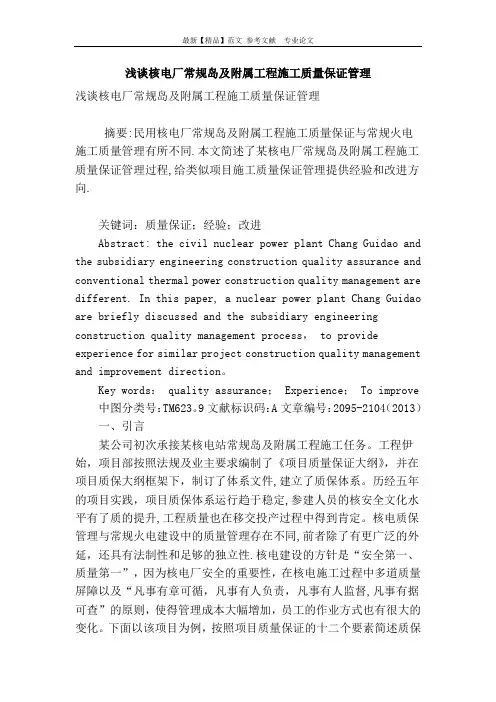

浅谈核电厂常规岛及附属工程施工质量保证管理浅谈核电厂常规岛及附属工程施工质量保证管理摘要:民用核电厂常规岛及附属工程施工质量保证与常规火电施工质量管理有所不同.本文简述了某核电厂常规岛及附属工程施工质量保证管理过程,给类似项目施工质量保证管理提供经验和改进方向.关键词:质量保证;经验;改进Abstract: the civil nuclear power plant Chang Guidao and the subsidiary engineering construction quality assurance and conventional thermal power construction quality management are different. In this paper, a nuclear power plant Chang Guidao are briefly discussed and the subsidiary engineering construction quality management process, to provide experience for similar project construction quality management and improvement direction。
Key words: quality assurance; Experience; To improve 中图分类号:TM623。
9文献标识码:A文章编号:2095-2104(2013)一、引言某公司初次承接某核电站常规岛及附属工程施工任务。
工程伊始,项目部按照法规及业主要求编制了《项目质量保证大纲》,并在项目质保大纲框架下,制订了体系文件,建立了质保体系。
历经五年的项目实践,项目质保体系运行趋于稳定,参建人员的核安全文化水平有了质的提升,工程质量也在移交投产过程中得到肯定。

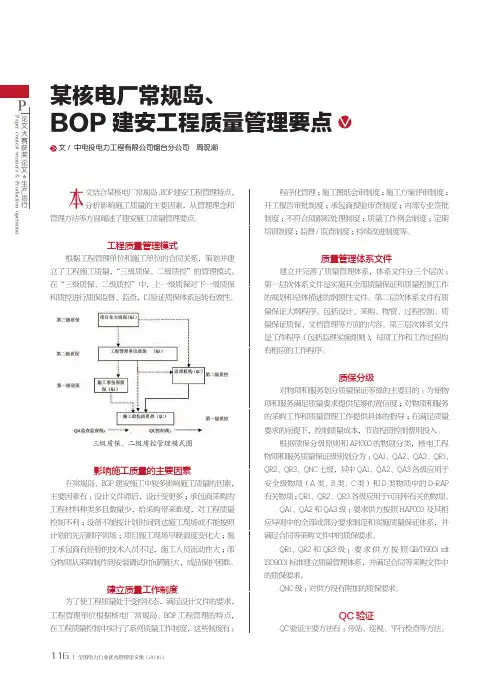

116 | 全国电力行业优秀管理论文集(2016)某核电厂常规岛、BOP 建安工程质量管理要点文/ 中电投电力工程有限公司烟台分公司 周现潮本文结合某核电厂常规岛、BOP建安工程管理特点,分析影响施工质量的主要因素,从管理理念和管理方法等方面阐述了建安施工质量管理要点。
工程质量管理模式根据工程管理单位和施工单位的合同关系,策划并建立了工程施工质量,“三级质保、二级质控”的管理模式。
在“三级质保、二级质控”中,上一级质保对下一级质保和质控进行质保监督、监查,以验证质保体系运转有效性。
三级质保、二级质控管理模式图影响施工质量的主要因素在常规岛、BOP 建安施工中较多影响施工质量的因素,主要因素有:设计文件滞后,设计变更多;承包商采购的工程材料种类多且数量少,给采购带来难度,对工程质量控制不利;设备不能按计划时间到达施工现场或不能按照计划的先后顺序到场;项目施工现场早晚温度变化大;施工承包商有经验的技术人员不足,施工人员流动性大;部分物项从采购制作到安装调试时间跨距大,成品保护困难。
建立质量工作制度为了使工程质量处于受控状态,满足设计文件的要求,工程管理单位根据核电厂常规岛、BOP 工程管理的特点,在工程质量控制中实行了系列质量工作制度,这些制度有:程序化管理;施工图纸会审制度;施工方案评审制度;开工报告审批制度;承包商报验审查制度;内部专业签批制度;不符合项跟踪处理制度;质量工作例会制度;定期培训制度;监督/监查制度;持续改进制度等。
质量管理体系文件建立并完善了质量管理体系,体系文件分三个层次:第一层次体系文件是实施其全部质量保证和质量控制工作的规划和总体描述的纲领性文件。
第二层次体系文件有质量保证大纲程序。
包括设计、采购、物资、过程控制、质量保证质保、文档管理等方面的内容。
第三层次体系文件是工作程序(包括监理实施细则),每项工作和工作过程均有相应的工作程序。
质保分级对物项和服务划分质量保证等级的主要目的:为使物项和服务满足质量要求提供足够的置信度;对物项和服务的采购工作和质量管理工作提供具体的指导;在满足质量要求的前提下,控制质量成本,节省投资控制费用投入。
核电站常规岛电力设备安装质量控制摘要:由于动力环境危机不断加重,关于常规岛核安全的办理程序和文件来往过于杂乱和死板,常规岛建造工程质量管理体系的树立就显得是非常有必要的。
关键词:核电站;常规岛;电力设备;安装质量控制前言由于我国的核电工程尚处于快速发展阶段,核电安装工程还没有形成完善的安装验收标准体系,而作为安装工程核心之一的常规岛主设备安装工程主要参照常规火电厂的验收标准规范,对照核电的质量等级,其安装技术和管理水平还存在一些问题,不能完全适应核电蓬勃发展的建设需求。
为此,本文结合核电站常规岛主设备安装工程的质量管理实际,研究常规岛电力设备安装的质量控制方法。
1核电站常规岛电力设备分析(1)汽轮机。
汽轮机是一种利用蒸汽作功的高速旋转式机械,其功能是将蒸汽带来的反应堆的热能转变为高速旋转的机械能,并带动发电机发电。
(2)回热加热器。
核电站的回热加热器是指从汽轮机中间级抽出一部分蒸汽,送到加热器,加热主凝结水和主给水,与之相应的热力系统称为回热系统,回热系统中的加热器即为回热加热器。
(3)除氧器。
核电站除氧器为淋水盘式除氧器,主要由上部的除氧塔和下部的除氧水箱组成。
(4)汽水分离再热器及配套设。
核电站的汽水分离再热器及其配套设备是由四个汽水分离再热器、一个凝结水箱、一个分离水箱和四个膜式汽水分离器组成。
其中:汽水分离再热器:用于实现汽轮机高压缸出口湿蒸汽的除湿和再热;凝结水箱:用于接收从汽水分离再热器中排出的加热蒸汽凝结水;分离水箱:用于接收从汽水分离再热器中排出的加热蒸汽分离水;膜式汽水分离器:安装在湿蒸汽的入口管道中,用于湿蒸汽的预除湿。
2核电站常规岛电力设备安装质量控制2.1原材料的采购控制安装承包商应根据采购计划进行市场调查,以及根据业主、监理等单位提供的信息,选择若干个能提供符合设计要求且质量稳定、信誉良好的供方做信息调查,初步了解其质量体系状况、技术能力、供货业绩等。
原则上对于每种材料应选择不少于3家潜在供方进行评价。
核电站施工技术的质量控制方法一、引言核电站作为我国能源产业的重要组成部分,对国家的经济发展和能源供给具有重要意义。
为了确保核电站的施工技术质量达到标准要求,有效的质量控制方法是必不可少的。
本文将介绍一些核电站施工技术的质量控制方法。
二、前期准备工作在核电站施工技术质量控制过程中,前期准备工作是必要的环节。
首先,需要开展详细的技术设计和方案制定,确保施工过程规划合理。
其次,应制定详细的施工计划,明确每个施工阶段的工作内容和时间安排。
同时,对施工人员进行培训,提高其技术水平和专业素养。
三、监控施工质量1. 施工现场管理核电站施工现场是质量控制的重要环节,需要加强现场管理。
对施工场地进行规划和布置,建立安全警示措施,确保施工现场的安全与整洁。
同时,加强对施工人员的培训和指导,提高他们对施工技术和质量控制的理解。
2. 资源管理核电站施工涉及大量资源的调配和使用,对资源管理的质量控制至关重要。
建立资源调度和使用的流程和规范,确保资源的合理分配和有效利用。
对关键设备和材料进行检测和验收,确保其符合质量要求。
3. 安全控制核电站是高风险行业,安全控制是保证施工质量的关键环节。
建立健全的安全管理制度,明确各项安全措施和应急预案。
加强对施工现场的安全检查和监督,及时处理施工中的安全隐患。
四、质量保证措施1. 质量检测和评估核电站施工中,质量检测和评估是必不可少的环节。
建立完善的质量检测机制,对施工过程中的每个环节进行检测和评估。
采用先进的检测设备和方法,确保施工质量符合标准要求。
2. 质量记录和分析核电站施工质量的记录和分析是提高质量的有效手段。
对施工过程中的关键环节进行记录,及时发现和解决质量问题。
同时,对施工过程中的质量数据进行分析,总结经验,优化施工工艺。
3. 质量改进和管理体系核电站施工质量改进是持续的过程,需要建立完善的质量管理体系。
根据前期的质量记录和分析,及时调整施工计划和工艺流程。
建立业务骨干队伍,提高核电站施工技术的专业水平和管理能力。
探析核电站大修常规岛计划管理摘要:在核电站大修过程中,常规岛大修是不可或缺的一部分。
而在以计划为龙头的核电大修领域,常规岛计划管控尤为显得突出和重要。
常规岛计划管理将通过常规岛计划工程师的工作职责、工作方法等方面,进行经验梳理和总结,指出常规岛计划管理的方向,制定标准化大修方案。
关键词:核电站;大修;常规岛计划1.常规岛计划简介核电站因其特殊性,分为核岛和常规岛两部分,而常规岛与核岛又存在紧密的关系。
常规岛大修以机组解列为开始点,二回路整体水质合格且具备转水条件为结束,包含汽轮机、发电机、励磁机、冷源、油系统、水回路等多条检修路径同时开展,计划管控的难度和复杂程度较大。
在整个核电站大修准备、实施的过程中,就必须有一个岗位,将所有的检修活动进行统筹规划、合理安排,并识别出影响常规岛工期的主要项目、识别出相互影响的活动、确定常规岛的主要关键路径等,并按照合适的计划控制方法进行计划管控。
常规岛计划工程师作为常规岛计划的负责人,承担了常规岛计划的统筹安排,是常规岛计划管理中较为重要的一环。
其主要职责包括编制机组大修常规岛主隔离窗口图和里程碑计划;编制大修机组常规岛主机计划;编制大修机组常规岛检修计划;组织大修机组的常规岛合票讨论及确定合票;负责跟踪并落实常规岛计划准备中的遗留问题;跟踪、修改、上网大修常规岛主机三天滚动计划;在计划工程师授权下,签发大修机组常规岛中止票、中止票恢复和许可票延期;负责机组大修常规岛许可票的审批;编写机组大修常规岛每日计划信息;参加机组大修每天的常规岛早会、协调会和计划会;大修后负责常规岛计划工作总结并反馈等。
2.常规岛计划控制方法常规岛计划人员在对工作进行合理安排的时候,需要按照一定的流程开始前期准备工作;在大修实际开展的期间,又需要按照每日的工作需求,开展常规岛大修计划管理;在大修结束后,需要结合常规岛大修期间发生的经验反馈、良好实践等行汇编,为下次大修提供丰富的素材和经验指导。
核电站常规岛建安施工总承包进度控制管理摘要:核电站常规岛建安施工涉及的范围广、系统多、接口复杂,进度控制难度很大。
且核电站造价高、建造周期长,进度受控对于整个核电站的效益贡献成果非常明显。
鉴于此,本文结合核岛常规岛建造特点分析,建立科学完善的建安施工总承包进度控制体系并不断优化进度管理措施,最终达到进度受控及进度目标按期实现的目的。
关键词:常规岛施工总承包进度控制引言根据我国核电工程项目管理的现状,目前均为核电工程公司EPC总承包管理模式,且将成为未来核电工程管理的发展趋势。
核电工程公司重点关注主设备、核岛区域等关键部位管理,而常规岛又具有深基坑、大筏板基础、高框架、设备安装要求高等施工难点,尤其是面对百万千瓦以上级核电机组的发展趋势,常规岛厂房规模和设备尺寸等将进一步增大,无疑增加了常规岛建筑安装施工的难度,对常规岛进度管理带来更大的挑战。
而建安施工总承包模式可以减少核电工程公司的管理接口,便于核电工程公司集中资源进行核岛施工的管控。
1、建安施工总承包的进度管理特点常规岛建安施工需要从土建准备开始,经历土建高峰、安装介入、安装高峰、配合调试等过程,总体工期长。
进度管理涉及的专业多、管理难度加大,建安进度管理需要更多专业间的相互配合,内部专业间的接口增加。
因为建设周期加长、专业增加,对内部各专业间接口关系提出更高的要求。
由建安施工总承包的特点可以明显看出,作为建安施工总承包管理方,内部协调增多、进度管理难度的加大,随之而来的就是进度管理的风险也增加。
相比建安单独承包,建安施工总包方需要承担由于建安进度不匹配、建安施工逻辑协调不一致等进度管理风险。
其次,建安施工总承包方需要克服各专业配合不当,尤其是建筑与安装配合不默契造成的工期延误。
采用建安施工总承包管理模式,与建筑安装单独承包相比,进度管理工作有着明显的特点和优势。
建安施工总承包可以减少外部接口,简化了接口流程,有利于提高进度控制的效率。
同时可以提前策划,合理安排建安交叉施工,建安施工出现的互相制约问题可以从总体利益出发找寻最优的平衡点。
浅析核电站土建施工质量管理发表时间:2020-06-10T14:45:07.970Z 来源:《基层建设》2020年第6期作者:杨春[导读] 摘要:核电站是我国的重点建设工程,在很大程度上缓解了我国资源不足的状况,进而推动我国经济的发展。
中国核工业华兴建设有限公司江苏南京 210000 摘要:核电站是我国的重点建设工程,在很大程度上缓解了我国资源不足的状况,进而推动我国经济的发展。
但是核电站本身具有一定的安全隐患,一旦发生核泄漏会给人们的安全带来极大的危害。
因此,在核电站土建施工中相关的工作人员一定要控制施工质量,确保施工过程及后期的运行过程不会出现问题,保障人民的生命安全。
本文详细介绍了核电项目土建施工的主要内容,并对保障施工质量的条件因素进行详细分析,最后提出了一些优化核电项目土建施工质量管理的举措。
关键词:核电站;土建施工;质量管理引言:我国的核电站建设还处于起步阶段,很多有关核电站土建施工的管理措施都是从国外的施工管理制度中借鉴而来,其是否符合中国的实际情况还需要进行进一步的验证。
随着核电站安全事故的发生,核电站安全问题已经成为当前核电站施工中面临的突出问题,只有加强施工管理工作,优化施工管理制度以及影响施工质量的各方面因素,才能保证核电站的安全性。
1.核电站土建施工内容的具体概述 1.1施工主体部分概述主体的施工建设主要包括核岛工程的建设和常规岛工程的建设,其中核岛工程的建设是重中之重,是能量产生的源头。
核岛中的反应堆通过核岛堆芯中燃料棒核裂变产生大量的热量,这些热量将水变成水蒸气带动汽轮机运转,进而产生电能供人们使用。
由于在此过程中会产生大量的热量,核岛内部温度就会很高,所以必须确保施工符合规范流程,保证核电站各个厂房的施工质量符合标准。
其中核岛厂房的建设是核心施工工程,核裂变就在此进行,对于厂房中配备设备的建设也要严格按照标准进行,比如,用于核电站发电的核燃料设备、电气设备、柴油机组等,必须保证建设厂房和设备的钢筋砼、钢筋接头以及不锈钢衬里的质量符合标准。
浅析核电站常规岛施工质量控制管理
摘要:本文通过描述贯穿核电站常规岛施工全过程的质量控制管理,诠释核电“四个凡事”,QC人员验证、落实,闭环管理等控制措施的实施。
关键词:质量控制;检查检验;签点管理;过程控制
正文
QC即“质量控制”,其含义为用于满足质量要求的操作技术和活动。
一、加强QC人员培训
“工欲善其事,必先利其器”,开工之初,建立完善的质量管理体系和考核制度,组织QC人员开展质量管理培训,强化“安全第一、质量第一”、核电“四个凡事”等核安全文化理念,然后是技能的培训,要求QC人员首先熟悉图纸、程序等
的要求,这些是验收工作的依据,不能仅凭自己的施工经验进行。
其中,图纸包
括生效的生产厂家、设计院图纸,设计变更等书面文件,程序包括相关施工项目
工作程序、管理程序等。
二、QC人员的主要工作及管理要求
检查、检验、验证,是QC人员的主要工作,具体表现在签点管理,与QC相
关的质量计划、施工记录等。
QC验证管理贯穿自原材料、半成品、加工预制品
等的检查、预制、现场施工、配合调试及试运行等全方位全过程质量控制管控,
以质量计划和工作程序为QC控制的贯穿线,并随检查验收随签字,即施工与资
料同步。
1、检查就是通过检验观察或测量等手段,确定材料、零件、部件、系统、构筑物以及工艺和程序是否符合规定要求,即检查验证工程实体质量与设计图纸等
书面文件的符合性,不合格返回班组整改。
如有疑问,联系技术人员书面解决。
检查分施工过程中的检查和系统符合性检查。
过程中的检查,指对施工过程
中某一专项或阶段进行的检查,按照质量计划或国标检验计划中的标准要求,逐
项检查材料、外观、尺寸等是否符合图纸等文件要求,直到合格。
系统符合性检查,指系统移交前进行的综合检查,避免施工遗漏等问题。
2、检验也是检查工作的一部分,包括对材料、部件、供应品或服务事项进行调查,在只靠调查就能判断的范围内进行判断它们是否符合要求。
对合金钢材料
等特殊材料、隐蔽工程隐蔽前材料的检验尤为重要。
3、验证是为确定物项、过程、服务或文件是否符合规定的要求而进行的审核、检查试验、校核、监查或其它核实并形成文件的工作。
4、与QC工作直接相关的还有质量计划、施工记录,即依据设计文件、施工
方案或工作程序所编制的质量跟踪记录文件,用于施工准备、实施及检验等工艺
流程中的质量控制过程跟踪文件。
一般依据图纸等书面文件、现行规程规范、强
制性条文等进行编制,报批后执行。
5、签点管理是为确保施工质量,在施工过程中对重点控制的施工工序、关键部位或薄弱环节、专业间中间交接等进行的控制管理,质量控制点包括停工待检
点(H 点)、见证点(W 点)。
通常情况下,班组自检合格,联系班组级QC1,
公司级QC2,业主或监理方代表QC3逐级检查验收,签点放行。
(1)H点,提前至少24小时书面通知QC3。
只有H点签字放行后,才能进行下道工序。
否则,应进一步联络,直至签字
放行。
(2)W点,提前至少24小时书面通知QC3。
如果QC3没有按时到场检查,电话联系征得同意,可以进行下道工序。
(3)W、H点必须及时地被检查签证,严禁有补签或跨越现象。
杜绝QC人
员离线放行,以现场旁站和实测数据为主,把好工程实体质量关。
6、质量控制的重点在于施工过程质量监督和检查,QC人员在施工过程中,
勤盯现场,“一图纸、一把尺、一QC日志”是QC人员工具包必备品,看图、测量
检验、验证、记录。
并且,QC人员要对班组跟踪管理,及时在现场指导指正,
避免质量风险发生,将质量问题消灭在萌芽状态;在现场发现施工质量问题时,
督促及时开启NCR单(质量缺陷单),并跟踪、验证、关闭,减少施工错误引起
的返工等的发生。
为有效管理现场施工,将QC人员划定责任区驻点管理,检查、验收快捷,质量控制无死角。
三、质量过程其它控制管理措施,多管齐下促进管理上台阶
1、质量目标管理:制定本项目工程总体及年度质量目标,并分解到分项,编制保证措施并实施,管理部门每季度对质量目标完成情况进行检查,纠偏。
2、严格质量责任制制度:做到职责分明、各司其事、各负其责,有标准、有检查、有奖励、有惩罚。
3、材料可追溯性管理:材料开箱检查验收,发现问题及时发出NCR跟踪处理;库内存放、标识(不同材料严禁混放)、发放(核对避免错发)、领用(核
对避免错领)、下料及标识(及时移植标识,避免错用误用)、预制及安装。
特
别的,合金钢管道安装前后均进行光谱复查。
4、工作包管理:重要施工项目实行工作包管理,工作包的组成:作业人员及工器具清单、技术交底、质量风险分析及预防措施、适用文件及清单、经验反馈
单等。
施工时由QC人员和业主方见证签字,规避质量风险。
5、针对一些薄弱环节,开展质量控制专项管理:
(1)成品保护防异物管理:规范设备防护、系统安装质量行为,防止设备损坏、损伤及异物进入系统;
(2)焊接管理:规范焊材管理、焊工工艺纪律管理等;
(3)电缆端接管理:严格对线、验线,确保接线合格率。
6、质量分析与预防:提前制定下月施工项目质量风险,编制相应预防控制措施,做好预防措施的落实,特别是对以往出现过类似质量事件的施工项目,更应
结合事件经验反馈,在技术交底中体现,在施工中落实预防措施,避免事件重发。
7、质量趋势分析:运用图表等方式统计验收、NCR、检验检测等数据,查找
问题原因,提出解决方案,付诸实施,跟踪落实,持续改进。
8、配合调试作业质量控制:如加装水压堵板、临时电源等,做好标识,恢复前做好检查验证,避免进入正式系统异物等缺陷。
9、竣工资料管理,及时整理和收集:注重施工过程中的质量计划签点、施工记录整理、签字,以及二次设计图纸的绘制与现场核对,QC人员施工过程严格
把关,不提供资料就不放行。
10、经验反馈管理,指对在项目管理、工程建设等活动中产生的经验教训及
良好实践进行有效管理、吸取和利用的过程,其中,需要反馈的质量事件主要包括:
(1)材料管理方面,如合金钢材料的错用误用;
(2)异物事件,异物进入系统带来质量隐患;
(3)未严格执行程序和图纸、工作票;
四、加强技术管理和先进软件工具的应用,助力质量控制管理
1、加强技术管理:技术管理超前考虑,给施工和质量管理提供有力支持。
如工作程序、质量计划编制仔细,全面、合理,提前编制完成,有利于质量控制管理。
2、应用先进软件工具,如应用工程管理计算机软件系统,进行程序、变更申请、NCR等文件审批、签点管理等,例如在系统上进行签点管理,施工方提出验
收签点信息,逐级通知验收,接收人收到签点信息,现场处理后在系统上处理,
签点合格,放行,不合格注明原因。
定期统计签点情况,查找不足加以改进。
3、焊接综合管理系统,将焊接需要的管道压力、规格、材质等参数提前输入系统,实现焊材签发、发放、回收过程系统化管理,焊材型号、批号的自动匹配,生成自动发放、回收记录,供打印后使用,提高了工作效率,避免诸多人因失误。
结语
采取切实可行的措施,加强核电施工全过程的质量控制管理,敬畏核安全、
守护核安全。
参考文献:
[1]核电站《质量计划管理流程》
作者简介:吕伟,男,工程师,从事核电常规岛建安工程质量控制管理十余年。
