华能湖南连坪风电场工程升压站施工组织设计报审表编号:HNGC-00ZH-A413-026本表一式五份,由承包单位填报,建设单位存二份、项目监理部存一份,承包单位存二份。
编制人:审核人:批准人:目录1、编制依据................................ 错误!未定义书签。
2、工程概况及特点 (1)3、施工布置 (4)4、施工资源配置 (8)5、施工进度计划及保障措施 (3)6、主要分部项工程施工方法及技术措施 (10)风电升压站土建工程施工方案1、工程概况及特点1.连坪风电场位于郴州市资兴市东部与汝城县交界的山脊上,地理坐标介于东经113°33′49″~113°41′10″,北纬25°48′31″~25°57′55″之间,海拔在1300m~1700m之间,场址面积约23km2。
本工程项目拟建装机规模为65MW,风电机组接线方式采用一机一变单元接线方式,新建一座65MV风电场升压站。
1.2. 工程规模:65MW风机机组1.3. 工程设计单位:中国电建集团中南勘测设计研究院有限公司1.4. 工程监理单位:湖南中天工程监理有限公司1.5. 工程建设依据:郴州市发展和改革委员会关于郴州核准华能湖南郴州连坪风电场项目的批复(郴发改核[2017]1号);1.6. 场址条件:连坪风电场场址距湖南省郴州市资兴市运输距离约40km,风电场附近有S322、S910、平汝高速S11等高等级公路环绕,并有S351、X003、X005等公路到达风电场山脚乡镇。
风电场110kV升压站位于连坪风电场场址西北一山包上,植被较多。
地形坡度一般10°~20°,原始地面高程1160m~1192m。
升压站附近有乡村道路,路况一般。
1.7. 水文气象郴州市四季分明,平地丘陵区的冬夏季长而春秋季短。
山区则冬季长,而春、夏、秋季短。
平地丘陵区,由冬入春和由春入夏,则南方早于北方2-4天。

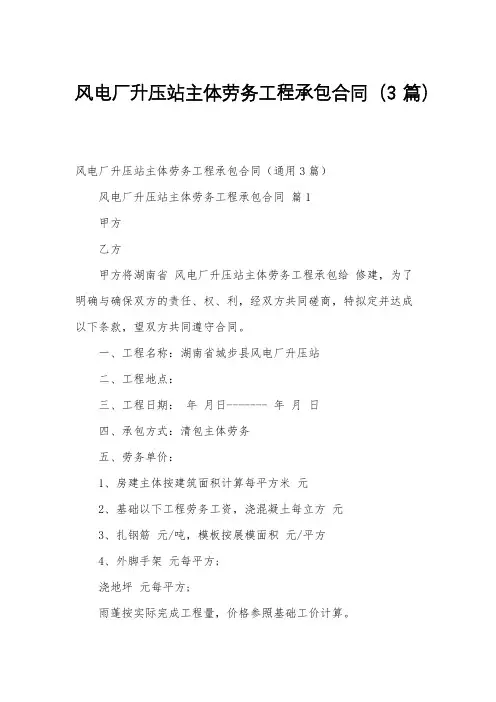

风电厂升压站主体劳务工程承包合同(3篇)风电厂升压站主体劳务工程承包合同(通用3篇)风电厂升压站主体劳务工程承包合同篇1甲方乙方甲方将湖南省风电厂升压站主体劳务工程承包给修建,为了明确与确保双方的责任、权、利,经双方共同磋商,特拟定并达成以下条款,望双方共同遵守合同。
一、工程名称:湖南省城步县风电厂升压站二、工程地点:三、工程日期:年月日------- 年月日四、承包方式:清包主体劳务五、劳务单价:1、房建主体按建筑面积计算每平方米元2、基础以下工程劳务工资,浇混凝土每立方元3、扎钢筋元/吨,模板按展模面积元/平方4、外脚手架元每平方;浇地坪元每平方;雨蓬按实际完成工程量,价格参照基础工价计算。
5、计时工资:大工元/天;小工元/天六、工作内容:本劳务工程只含房建主体劳务清包,和内、外墙搓砂打底。
不含水电和装饰、粘贴、盖瓦工程及机械设备安装工程。
七、甲方责任:1、负责工地上的三通一平,确保乙方施工中原材料使用2、乙方在进场前将各种机具、塔吊、搅拌机,及钢筋加工机具、小型台式锯料机,等机具安装到工地。
3、确保乙方在施工中的顺利进行,并做好周边协调工作4、确保民工的生活费和劳务工资5、若发生民工停工待料,按民工实际出勤率补发工资八、乙方责任:1、严格按图施工,精心制作,做到不浪费原材料2、安生生产,文明施工,杜绝工伤事故发生3、施工中经常检查各部位的安全隐患,并确保工程质量4、工程场地做到整洁、文明、杜绝乱堆、乱放九、付款方法:1、乙方进场1个星期后,甲方预支乙方民工生活费2、每月月底计量一次,下月10号前预付民工工资,因春节临近,春节时不拖欠民工工资,春节后按月进度完成工程量的80%预付工资,以此类推,全部工程完工后,剩余的20%30天内一次性付清。
十、未尽事宜双方另外协商解决甲方:_________乙方:_________法定代表人:_________ 法定代表人:__________________年____月____日 _________年____月____日风电厂升压站主体劳务工程承包合同篇2甲方:(以下简称甲方)_________乙方:(以下简称乙方)_________根据《建筑安装工程承包合同条例》以及其它有关规规定的规定,为保护双方的合法权益,结合本工程的具体情况,经甲、乙双方共同协商,甲方将内江市第六小学校房屋维修工程承包给乙方进行装饰设计施工。

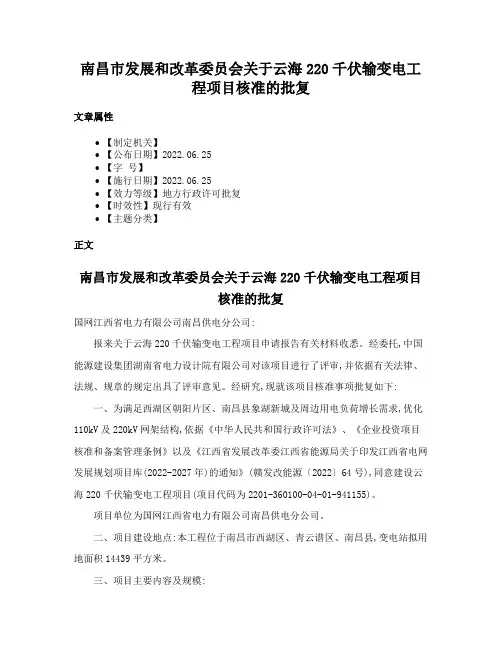

南昌市发展和改革委员会关于云海220千伏输变电工程项目核准的批复文章属性•【制定机关】•【公布日期】2022.06.25•【字号】•【施行日期】2022.06.25•【效力等级】地方行政许可批复•【时效性】现行有效•【主题分类】正文南昌市发展和改革委员会关于云海220千伏输变电工程项目核准的批复国网江西省电力有限公司南昌供电分公司:报来关于云海220千伏输变电工程项目申请报告有关材料收悉。
经委托,中国能源建设集团湖南省电力设计院有限公司对该项目进行了评审,并依据有关法律、法规、规章的规定出具了评审意见。
经研究,现就该项目核准事项批复如下:一、为满足西湖区朝阳片区、南昌县象湖新城及周边用电负荷增长需求,优化110kV及220kV网架结构,依据《中华人民共和国行政许可法》、《企业投资项目核准和备案管理条例》以及《江西省发展改革委江西省能源局关于印发江西省电网发展规划项目库(2022-2027年)的通知》(赣发改能源〔2022〕64号),同意建设云海220千伏输变电工程项目(项目代码为2201-360100-04-01-941155)。
项目单位为国网江西省电力有限公司南昌供电分公司。
二、项目建设地点:本工程位于南昌市西湖区、青云谱区、南昌县,变电站拟用地面积14439平方米。
三、项目主要内容及规模:1、主变规模远期3台240MVA主变,本期1台240MVA主变。
2、出线规模220kV:远期6回出线,本期3回出线,分别至东新1回、斗门变1回、至迎宾1回,本远期均采用双母线接线。
110kV:远期12回出线,本期4回出线,分别至云飞1回、迎宾1回、象北1回、抚生1回,本远期均采用双母线接线。
10kV:远期36回出线,本期12回出线,本期采用单母线分段接线,远期完善为单母线三分段接线。
3、无功补偿:10kV无功补偿:远期装设9×8Mvar低压并联电容器组、6×10Mvar低压并联电抗器,本期配置1×8Mvar低压并联电容器、4×10MVar低压并联电抗器。

作业指导书控制页:*注:项目主管工程师负责每项目上交一本已执行完成的、并经过完善有完整签名的作业指导书。
重要工序过程监控表作业指导书(技术措施)修改意见征集表回收签名(日期):目录1、编制依据及引用标准 (1)2、工程概况及施工范围 (1)2.1工程概况 (1)2.2施工范围 (1)2.2.1升压站场平土石方开挖及回填 (1)2.2.2升压站挡土墙砌筑 (1)3、施工组织机构及施工作业人员配备 (1)3.1施工组织机构 (1)3.2作业人员配备以及职责分工 (2)4、施工所需机械装备及工器具量具、安全防护用品配备 (3)4.1施工所需机械装备及工器具量具 (3)4.2安全防护用品配备 (3)5 施工条件及施工前准备工作 (3)6 施工内容、进度计划/安排、程序及要求 (4)6.1施工原则及基本程序 (4)6.2作业方法及要求 (4)7 质量控制及质量验收 (6)7.1材料进场后使用前质量保证措施 (6)7.2现场施工质量保证措施 (7)7.3过程质量控制措施 (7)7.4加强技术资料文件的管理 (8)7.5对检测设备和计量器具统一管理 (8)8 安全、文明施工及环境管理要求和措施 (8)表8-1职业健康安全风险控制计划表(RCP) (10)表8-2环境因素及控制措施一览表 (11)1、编制依据及引用标准1.1《华能随县界山风电场48MW工程建筑安装施工工程施工组织设计》1.2国家、行业颁发的有关法律、法规、规范、规程、规定或标准1.3工程招投标文件、合同规定的标准1.4设计院提供的设计图纸及地勘报告1.5《建筑地基基础设计规范》GB50007-20021.6《建筑机械使用安全技术操作规程》JGJ33-861.7《建筑施工安全检查检查评分标准》JGJ59-881.8升压站场平施工图2、工程概况及施工范围2.1工程概况华能随县界山风电场位于湖北省随州市西南部随县的洪山镇界山村,总装机容量为48MW,本工程拟新建一座110KV升压站,110kV升压站位于工程场区的南部,邓家塘村南500米。
简易版劳务承包合同范本3篇劳务承包是从企业的生产经营战略出发产生的劳务经济。
那么劳务承包合同要怎么写呢?需要注意些什么?如果你不太了解的话,下面是小编为大家准备的劳务承包合同,仅供参考!简易版劳务承包合同范本1发包方: (以下简称甲方)承包方: (以下简称乙方)根据工程生产需要,并依照有关法律、法规、遵循平等、公平和诚实信用的原则,经甲、乙双方协商一致,同意订立本合同,共同严格遵守。
一、工程名称:二、工程地点:三、承包范围:以本工程施工图为依据的分项的全部内容及预算定额包含的一切工作内容(含盖消耗性材料钉、铁丝、机具、承担所需周材的上下车及清理归堆,二次结构模板制作安装)。
四、承包方式:包工包料五、承包价格:1、模板制作安装承包综合单价:包干。
2、地库模板制作安装承包综合单价:包干。
3、上述综合单价,包括国家统一劳动定额和省预算定额的用工工序的全过程中的劳动规定的费用和劳保护用品及其它应支付全部费用,并与质量、安全、进度、材料节约等指标挂钩。
其中质量占总费用,进度占,材料占,安全文明施工占,任何一项指标未达标,扣减相应比例的综合费用,本价格为分项工程达到质量标准的价格,合格扣减,不合格不予结算,造成返工材料及其它损失费用由乙方承担,按施工当天所发生的实际损失现场签单为准。
六、结算方式:1、接触面积计算。
2、地下车库以砼接触面积计算。
七、工程管理与工期:1、根据工程需要,乙方人员按施工进度计划进场,需配备专职管理人员1-2名等须住在工地,其姓名、电话、个人工作简历报甲方(项目部)备案,形成具有管理能力,能承担部分项工程施工,具有一定技术经济实力的施工队伍,以上管理人员每天上班须在甲方(项目部)签到表上签到,任何形式的代签或不签处以300元/天的违约金惩罚,并在合同履行期内不得随意更换管理及施工人员,确因其它情况需发生变动,应得到甲方项目部同意方可调动,否则,并处以5000-20_0元违约金惩罚。
2、工期:本工程工期由甲方根据工程具体情况分段确定,工期有具体的时间表,即:按,在确定工期内,非甲方同意不得了随意延误,如发生工期延误,每延误节点时间累计超过三小时以上支付款元延迟履行违约金,工期提前按同等金额奖励。
城步苗族自治县人民政府办公室关于印发《城步苗族自治县易地扶贫搬迁试点工程实施方案》的通知文章属性•【制定机关】城步苗族自治县人民政府•【公布日期】2010.08.27•【字号】城政办发[2010]21号•【施行日期】2010.08.27•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】正文城步苗族自治县人民政府办公室关于印发《城步苗族自治县易地扶贫搬迁试点工程实施方案》的通知(城政办发〔2010〕21号)各乡、镇人民政府,县直各单位,省、市驻城各单位:《城步苗族自治县易地扶贫搬迁试点工程实施方案》已经县人民政府同意,现印发给你们,请认真贯彻落实。
二O一O年八月二十七日城步苗族自治县易地扶贫搬迁试点工程实施方案根据湖南省发展和改革委员会《关于下达湖南省以工代赈易地扶贫搬迁试点工程中央预算内投资计划的通知》(湘发改赈〔2010〕374号)和邵阳市发展和改革委员会市发改赈〔2010〕190号文件精神,为确保我县2010年易地扶贫搬迁试点工作顺利完成,特制定本实施方案。
一、指导思想和基本原则(一)指导思想以邓小平理论和“三个代表”重要思想为指导,认真贯彻中央关于构建社会主义和谐社会和建设社会主义新农村的战略部署,坚持开发式扶贫的方针,积极与当地农村经济,县域经济发展相结合,努力缩小地区差距。
按照“统筹规划、群众自愿、因地制宜、讲求实效”的思路,进一步加大工作力度,充分调动搬迁群众自力更生,自建家园的积极性,稳步推进易地扶贫搬迁工程,帮助生活在缺乏生存条件地区的贫困人口实现脱贫致富。
(二)基本原则易地扶贫搬迁试点工程是一项牵涉面广、政策性强、工作量大的工程。
为积极稳妥推进项目的实施,在工作中应坚持以下原则:1、政府组织、群众自愿原则。
扶贫搬迁试点工程涉及经济、社会、土地等政策,在具体实施过程上,县人民政府制定相应的优惠政策和措施,确保项目顺利实施。
坚持政府引导、群众自愿的原则,要发挥中央专项资金的激励引导作用,以及对生产生活条件的改善,调动搬迁户自愿搬迁的积极性。
劳务承包合同范本(通用10篇)劳务承包合同1甲方:乙方:为明确双方的权利和义务,根据相关的合同法和有关法律法规,本着平等互利的原则,确保本工程主体内外装饰,以低耗高效,顺利地完成所有承包工程,经双方友好协商共同遵守执行。
一、甲方将本工程以包工包摊销,不包料的方式,包给乙方按图施工,摊销承包范围:包大小电器工具,钉子铁丝,物料提升机,搅灰机和所需大小工具,主体所需的周转材料,包括模板,顶树,木方,外架树和竹架板。
二、承包范围:基础正负零以下算半层面积之算,正负零以上1—7层按全面积计算,屋面按,不承包水电防水所有工程,以及门窗,铝合筋及二次装修,工程主体承包砌砖,扎钢筋、装模,打架子,倒砼,内墙粉刷拉毛,外墙三方拉毛前面一方贴瓷片,以及明沟散水。
三、乙方施工职责:从进场起,必须组织好各班组的施工队员,根据工地的人员需要,积极配合好甲方的相关技术人员指导,听从甲方有关负责人员的统一安排,同时保证农民工的工资到位,如需要材料方面,必须提前一天至二天预报计划,并且可以以书面材料表交给甲方管理材料员,乙方所承包的摊销必须提前进场。
维护甲方利X,不能浪费甲方的所有材料。
四、甲方职责,甲方必须保证工地需要的材料按乙方的材料表按时进场,不得使乙方误工,同时工资按合同约定时间按时付款,准时发放给乙方,并有权监督乙方发放到各班组施工人员,同时保证三通一平和防水工作,提供吃水和正气水,如在施工中甲方材料不能即时到位,造成乙方人员误工或长期不能施工,。
同时,如工资拖延不能到位,乙方不能正常施工。
五、付款方式:以层付层方式结算,正负零工程按总承包价完成按100%计算付款,一层主体按总承包价的80%付款,二至七层按总承包价的70%付款,主体封顶时按80%付款,内外按层付层,每层付除下的30%,内的80%付款,待外架拆完后3天按100%付清。
六、所有施工队伍人员,必须按国家有关规范要求施工和高度负责的速度对工程从各方面从快速进度、优质量完成本工程,施工人员在施工中必须提高安全意识和安全防护措施,如有安全隐患应即时整改,达到从头到尾不发生安全事故,如没有安全意识盲目蛮干勉强施工,发现的安全事故,甲方概不负责。
100mw220kv升压站及输出线路造价升压站是将输电线路上的低压电能通过变压器升压成高压电能,以减小输电线路损耗和提高输电效率的设施。
在电力输送中,升压站是至关重要的部分,因为它能够有效地将电能传送至远处的终端用户或其他用电设施。
本文将重点讨论100mw220kv升压站及输出线路的造价及相关内容。
1.项目背景升压站和输出线路的规划建设与电力行业的发展密切相关。
随着经济的快速增长和城市化的进程,人们对电力的需求越来越大。
为了满足人们对电力的需求,建设新的升压站和输出线路是必不可少的。
在进行升压站和输出线路的规划和建设时,需要考虑到电力输送的安全、稳定和高效。
2.升压站的建设成本升压站的建设成本包括土地购置费用、建筑物及设备的投资、人员工资、设备维护费用、运营管理费用等。
其中,土地购置费用是升压站建设成本的重要组成部分。
在选址确定后,需要购买相应的土地用于建设升压站。
建筑物及设备的投资是升压站建设成本的主要部分,包括变压器、开关设备、控制系统等。
同时,升压站的运营管理费用也需要考虑到,包括人员工资、设备维护费用等。
3.输出线路的建设成本输出线路的建设成本主要包括线路铺设费用、杆塔建设费用、维护管理费用等。
线路铺设费用包括导线、地线、绝缘子等材料的购买及施工费用。
杆塔建设费用包括杆塔的设计、制造、运输、安装等费用。
维护管理费用包括线路的检修、维护、管理等费用。
输出线路的建设成本与线路长度、线径、地形条件等因素密切相关。
4.升压站及输出线路的造价估算升压站及输出线路的造价估算需要综合考虑多个因素,包括设备价格、人工成本、环境因素、土地价格等。
在进行造价估算时,需要进行详细的调查研究,充分考虑各项成本,并制定相应的造价计划。
同时,还需要考虑到通货膨胀对造价的影响,以及风险管理、成本控制等因素。
5.升压站及输出线路的风险管理在升压站及输出线路的建设过程中,需要进行全面的风险管理。
风险管理包括对自然环境、施工工艺、设备运行等方面的风险进行评估和应对。
邵阳市人民政府办公室关于进一步加强市本级政府投资项目审批及概算管理有关事项的通知文章属性•【制定机关】邵阳市人民政府办公室•【公布日期】2020.02.25•【字号】邵市政办发〔2020〕1号•【施行日期】2020.02.25•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】专项资金管理正文邵阳市人民政府办公室关于进一步加强市本级政府投资项目审批及概算管理有关事项的通知邵市政办发〔2020〕1号各县、市、区人民政府,邵阳经开区,市直各有关单位:为进一步完善市本级政府投资项目审批及概算管理体制,切实堵住管理漏洞,实现概算精准管理,有效防范和化解风险,根据《政府投资条例》(中华人民共和国国务院令第712号)、《湖南省人民政府办公厅关于进一步加强省本级政府投资项目审批及概算管理有关事项的通知》(湘政办发〔2019〕13号),在严格执行《邵阳市人民政府办公室关于印发<邵阳市市本级政府投资项目审批及概算管理办法>的通知》(邵市政办发〔2018〕3号)基础上,经市人民政府同意,现就进一步强化市本级政府投资项目审批及概算管理有关事项通知如下:一、进一步规范项目决策报请市人民政府审议决策的市本级政府投资项目(本通知所指市本级政府投资项目按照邵市政办发〔2018〕3号文件规定执行),项目单位或项目实施机构主管部门先报分管副市长原则同意后,由项目单位或项目实施机构委托具备相应资信等级的工程咨询机构,按国家规定的深度要求,如实规范编制可行性研究报告,科学研究并提出建设内容、建设规模和投资估算,提出合理建设工期,制定资金平衡方案,落实建设资金来源(市财政局出具资金安排意见或资金来源审核意见,明确分年度财政资金安排,并纳入预算,严禁违规举债,严禁由施工单位垫资建设)。
项目单位或项目实施机构不得为规避相关决策程序,授意工程咨询机构故意压低项目可行性研究报告投资估算,搞“钓鱼”工程。
市本级政府投资项目可行性研究报告编制完成后,除涉及国家秘密的项目外,项目单位或项目实施机构应当按照政府投资管理权限和规定的程序,通过投资项目在线审批监管平台(以下简称在线平台),向市发改委申请办理政府投资项目审批手续。
城步苗族自治县重点工程2020年1-10月份工作开展情况汇报2020年11月09日今年以来,在县委、县政府的正确领导下,在各级各部门的大力支持下,全县重点工程工作取得了一定成效,但也存在一些困难和问题。
现将有关情况汇报如下:一、全县重点工程开展情况1.全县重点工程进度总体较快。
2020年,我县市级重点工程12个〔包括城龙高速公路〕,总投资亿元,年度方案投资亿元。
截至10月27日,全县12个市级重点工程完成投资124056万元,完成全年方案的85.33%。
大局部工程按照年初方案推进工作进度,但少局部工程进度未能按年初方案进度开展工作,竹制品深加工综合开发工程、县芙蓉学校建设工程、白云大道工程3个工程根本完工,正在准备验收或已完成初步验收。
如县殡仪馆和公墓山〔栗山陵园〕工程年初方案要求一季度完成征地和“三通一平〞、施工图设计和预算、建筑工程招投标,截止10月27日还没有完成征地工作。
2.标准手续办理。
一是出台了?城步苗族自治县关于进一步加强县本级政府投资工程实施标准管理有关规定?,标准了工程立项、审批、建设等各个环节,科学提出建设内容、建设规模、投资估算、建设工期等,明确工程审批前需评审,加强了工程事前事中事后全方面的监管。
二是开辟重点工程审批“绿色通道〞,优化审批流程、简化审批环节,做到“一条龙〞效劳,“一站式〞办结,切实提高行政效率和效劳水平,发改、环保、建设、国土部门要进一步减少审批环节,简化办事流程,切实推进急事急办、特事特办。
3.严格工程建设管理。
一是年初下发了?关于2020年度县重点工程和重点工作目标管理考核的意见?〔城委〔2020〕1号〕,严格实行目标管理责任制,明确一名县级领导为第一责任人,对各项工作进行细化,严格进行考核奖惩。
成立了31个工程建设指挥部,每个工程指挥部根据建设规模和进度从各个单位抽调5至15名工作人员负责工程征地拆迁、资料整理、手续办理、矛盾纠纷处理等工作,设立了专项工作经费对指挥部工作人员下发700元/月的现场施工补助。
湖南城步十里平坦风电场110kV升压站工程升压站施工现场临时用电方案编制:批准:编制单位: 湖南鸿源电力建设有限公司年月日目录一、编制依据 (1)二、工程概况 (2)三.施工设备及机具配置(电力拖动设备、机具) (2)四.用电负荷计算 (3)五.施工电源配置 (3)六、电源箱及进线电缆的设置 (3)一、编制依据1、根据本工程施工合同和工程招标文件要求。
2、适用技术标准及验收规范JGJ46—2005 施工现场临时用电安全技术规范.GB50169-2006电气装置安装工程接地装置施工及验收规范。
GB50303-2002 建筑电气装置安装施工质量验收规范。
GB50168—2006 电气装置安装工程电缆线路施工及验收规范。
二、工程概况1、项目名称:湖南城步十里平坦风电场110KV升压站工程.2、建设地址:湖南城步十里平坦3、建设单位:三一城步新能源有限公司4、设计单位:中国电建集团中南勘测设计研究院有限公司5、监理单位:湖南兴湘建设监理咨询有限公司6.本工程特点:本工程含综合控制用房、附属用房、SVG室等工程,包括土建、及电气多工种作业。
工程复杂、量大,作业面广、层次多。
该工程施工周期短,计划工期为157天.由于本工程的特点及工期要求,投入的施工机具设备多,施工用电负荷大,而且随着各专业施工的进展,用电负荷极不平衡。
三.施工设备及机具配置(电力拖动设备、机具)土建施工阶段主要机具配置表四.用电负荷计算采用系数法进行负荷计算,公式为S= K∑P/cosφIS=S/1。
732/0。
4其中:K 表示设备的同时使用率cosφ表示设备的功率因素∑P表示某种设备的总功率考虑适当系数,则总功率及电流为S总=1。
05~1。
1(S1+S2+……+ Sn)I S总= S总/1。
732/0。
4根据公式,施工阶段的总负荷及电流值如下表:土建施工阶段由上可知土建施工阶段的用电为:S总=166KVA,IS总=239.6A。
五.施工电源配置本工程临时施工电源为自备发电机1台,2处供电接口,发电机的容量分别为: 200KVA,配电均设置2台柜内断路器有400A,200A两种.六、电源箱及进线电缆的设置1、从施工用电负荷计算结果,可知发电机容量满足要求。
会议纪要10kV配电装置室、生产厂房及辅助用房联合布置在站区东侧,为单层砖混结构,10kV采用电缆向北出线。
10kV配电装置采用户内双列式布置。
变压器布置在110kV配电装置与10kV配电室之间。
10kV并联电容器室布置在变电站北侧。
35kV消弧线圈位置预留在两台主变中间。
6. 电缆敷设及照明二次电缆敷设及10kV配电室采用电缆沟,电缆沟内设有角钢电缆支架。
电容器室及站用变室电缆采用埋管敷设。
二次设备间为防静电地板,电缆在地板夹层内敷设。
户内均采用荧光灯照明,道路采用低位庭院灯照明。
二次设备室、10kV配电室、电容器室设有事故照明。
7. 电气设施消防带电设备间和附房配置一定数量的手提式干粉灭火器和二氧化碳灭火器。
主变旁及电容器室配置推车式干粉灭火器。
电缆沟内采用防火墙隔断、设置电缆保护管和耐火材料封堵等措施。
设置火灾自动报警装置1套。
二次设备间、配电室等重要场所设置火灾自动探测报警。
8. 计算机监控系统(1) 变电站计算机监控系统按单网配置。
监控系统按无人值班方式设计,选用分布式计算机监控系统,综合考虑变电站的信息采集、监测、监控、遥视、计量、保护、电源等设备,形成一个有机的整体。
变电站站控层采用DL/T860 (IEC61850)规约。
(2) 计算机监控系统五遥信息量应合理、适当,在工程施工图设计阶段由调度中心、信通中心、海西供电公司、科信设计公司共同研究确定。
(3) 计算机监控系统的详细功能和具体方案在招标时确定。
逆变电源容量为5kV(在线式)。
(4) 将变电站的公用电气接地网作为监控系统的接地网,接地电阻要满足设备厂家的技术要求,在施工图阶段应认真计算校核,保证综自系统设备安全。
(5) 不设置计算机工作台,后台设备组屏。
(6) 五防功能和小电流接地选线装置统一由监控系统实现。
(7) 全站配置1套公用GPS寸时系统,实现自动对时,时钟同步装置不单独组柜,与远动柜共组柜1面。
(8) 通信电源、直流电源统一接入监控系统。
国电饶平海山风电场工程工程质量验收及评定划分
(项目管理)城步V升压站项
目划分
饶平海山风电场(49.5MW)工程质量验评划分项目
编制说明
为规范、统一饶平海山风电场(49.5MW)工程质量验收项目范围和验收程序,确保工程竣工验收,特制定本项目工程质量验评划分项目。
一、适用范围:
本质量验评划分项目适用于饶平海山风电场(49.5MW)工程。
二、编制依据:
1、《风力发电场项目建设工程验收规程》(DL/T5191—2004)
2、《110kV~1000kV变电站建筑工程建设标准强制性条文实施管理规程》(Q/SD01001—2007)
3、《110kV~1000kV变电站电气工程建设标准强制性条文实施管理规程》(Q/SD01002
—2007)
4、《电力建设施工质量验收及评价规程》第一部分:土建工程(DL/T5210.1—2012)
5、《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17—2002中的变电工程项目
6、《110kV~500kV 架空电力线路工程施工质量及评定规程》(DL/T5168—2002)
7、《110kV~500kV 架空送电线路施工及验收规范》(GB50233—2005)
8、设备生产厂家提供的风电机组技术说明书、使用手册和安装手册
9、设计图纸及相关文件
三、检验项目说明:
(一)分项工程可由一个或若干检验批组成
1、检验批合格质量应符合下列规定:
1.2、具有完整的施工操作依据、质量检验记录。
2、分项工程质量验收合格应符合下列规定:
2.1、分项工程中所含的检验批均应符合合格质量的规定。
2.2、分项工程中所含的检验批的质量验收记录应完整。
3、分部(子分部)工程质量验收合格应符合下列规定:
3.1、分部(子分部)工程所含分项工程的质量均应验收合格。
3.2、质量控制资料应完整,观感质量验收应符合要求
4、单位(子单位)工程质量验收合格应符合下列规定:
4.1、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。
4.2、质量控制资料应完整。
4.3、单位(子单位)工程所含分部工程有关安全及功能的检测资料应完整。
4.4、主要功能项目的抽查结果应符合相关专业质量验收规范的规定。
4.5、观感质量验收应符合要求。
(二)当工程质量不符合要求时,应按下列规定进行处理:
1、经返工重做或更换器具、设备的检验批,应重新进行验收。
2、经有资质的检测单位检测鉴定能够达到设计要求的检验批予以验收。
3、经有资质的检测单位检测鉴定达不到设计要求、但经原设计单位核算认可能够满足结构安全和使用功能的检验批予以验收。
4、经返修或加固处理的分项、分部工程,虽然改变外形尺寸但仍能满足安全使用要求,可按技术处理方案和协商文件进行验收。
5、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位工程,严禁验收。
6、检验批、分项工程、分部工程、单位工程的质量验收组织程序按照DL/T5191-2004
四、本计划中所列质量控制点:
1、W——现场见证点
2、H——停工待检点
3、S——旁站点
4、本计划中质量验收级别分为五级,其中:一级指施工班组(操作层);二级指施工队(包工队或分承包施工处);三级指项目部(项目部专职质量工程师);四级指监理公司;五级指业主。
五、具体项目划分说明:
本工程按交通(道路)工程、升压站建筑工程、升压站设备安装调试工程、风力发电机组工程、场内线路及电缆安装工程5大系统进行划分,具体如下:
(1)道路工程分为一个单位工程,编号为01,本单位工程分为5个分部,如下:
01、路基与路面工程
02、涵洞工程
03、排水沟工程
04、水土保持工程
05、环境保护工程
(2)升压站土建工程分为1个单位工程,编号为02,本单位工程分为9子单位工程,即:
01、场平工程,分为1个分部工程,如下:
01、场地平整
02、综合楼建筑工程,分为10个分部工程,如下(是不是要加一个钢结构)
01、地基与基础工程
03、地上结构工程
04、楼地面工程
05、屋面工程
06、门窗工程
07、装饰工程
08、给水、排水工程
09、通风、空调工程
10、建筑电气工程
03、维操楼建筑工程,如下
03、仓库、柴油机库及油品仓库工程,分为8个分部工程,如下:无
01、地基与基础工程
02、上部结构工程
03、地面工程
04、屋面工程
05、门窗工程
06、装饰工程
07、通风系统工程
08、建筑电气工程
04、GIS设备基础、构架安装工程,分为3个分部工程,如下:
01、GIS设备基础工程(屋外无配电装置?隔离开关,避雷器之类?未分项)
02、构架地基工程
03、构架安装工程
01、SVG无功补偿装置地基工程
02、SVG无功补偿装置基础工程
03、支架地基工程
04、支架基础工程
05、支架安装
06、主变压器基础、事故油池及围栏工程,分为3个分部工程,如下:
01、地基工程
02、主变压器基础工程
03、主变压器油池、事故油池工程
07、附属设施工程,分为6个分部工程,如下:
01、站内污水处理一体化工程
02、室外电缆沟工程
03、站内围墙工程
04、站内道路工程
05、围栏工程
06、站内给、排水及照明工程
08、消防工程,分为3个分部工程,如下:
01、消防泵房及消防水池工程
02、消防管路工程
03、消防系统工程
09、水土保持及环境保护工程,分为2个分部工程,如下:
01、水土保持工程
(3)升压站设备安装调试工程分为1个单位工程,编号为03,本单位工程分为7个分部工程,即:
01、主变压器安装调试工程
02、高压配电装置设备安装调试工程
03、母线装置安装工程
04、盘柜及二次回路接线安装调试工程
05、低压电气设备安装调试工程
06、站内电缆工程
07、站内防雷接地装置安装工程
(4)风力发电机组分为25个单位工程,编号为04~28,每一个风力发电机组单位工程,每个单位工程分为9个分部,即:
01、风电机组地基与基础工程
02、塔架安装工程
03、风机工程
04、风力发电机组监控系统工程
05、风机到箱变电缆工程
06、箱式变压器安装工程
07、防雷接地工程
08、水土保持工程
09、环境保护工程
(5)场内线路共分3回,每一回为一个单位工程,分为3个单位工程,即29~31。
每个单位工程分为3个分部工程
02、电缆敷设工程
03、电缆终端和接头制作
饶平海山岛风电场项目质量验收及评定范围汇总表。
