市政桥梁伸缩缝交底
- 格式:docx
- 大小:24.67 KB
- 文档页数:8
桥梁防撞墙伸缩缝技术交底在桥梁建设中,防撞墙是一项重要的安全设施,它能够有效地减少车辆与桥梁结构之间的碰撞。
而防撞墙伸缩缝技术则是保障桥梁结构完整性的关键。
本文将对桥梁防撞墙伸缩缝技术进行详细交底。
一、防撞墙的作用防撞墙作为桥梁的安全设施,主要起到以下几个作用:1.1 缓冲撞击力:防撞墙能够缓冲车辆与桥梁之间的撞击力,减少撞击对桥梁结构的影响,保护桥梁的完整性和稳定性。
1.2 引导车辆:防撞墙的设置能够引导车辆沿着桥梁通行线路行驶,避免车辆偏离道路,降低交通事故的发生率。
1.3 避免车辆坠落:防撞墙可以防止车辆在桥梁上发生侧翻或坠落,保护车辆和行人的安全。
二、防撞墙伸缩缝的作用防撞墙伸缩缝是防撞墙的重要组成部分,主要有以下作用:2.1 吸收振动:防撞墙伸缩缝能够吸收车辆撞击时产生的振动能量,减少振动对桥梁的损伤,保护桥梁的结构安全。
2.2 缓冲位移:防撞墙伸缩缝能够在车辆撞击时发生一定程度的位移,从而分散撞击力,减少对桥梁的冲击。
2.3 调节温度变形:防撞墙伸缩缝可以根据桥梁结构的温度变化进行伸缩,避免由于温度变形而对桥梁产生的损坏。
三、防撞墙伸缩缝的技术要求为了保证防撞墙伸缩缝的功能和稳定性,有一些技术要求需要满足:3.1 材料选择:防撞墙伸缩缝的材料应具有良好的弹性和耐候性能,能够承受车辆撞击和长期的外部环境侵蚀。
3.2 结构设计:防撞墙伸缩缝的结构设计应考虑到桥梁的承重能力和变形情况,确保伸缩缝的稳定性和可靠性。
3.3 安装施工:防撞墙伸缩缝的安装施工应符合相关的标准要求,确保安装质量和施工效果。
3.4 维护管理:防撞墙伸缩缝需要定期进行维护和检修,及时发现并修复可能存在的问题,保证其正常运行和使用寿命。
四、防撞墙伸缩缝的应用案例防撞墙伸缩缝技术已经在桥梁建设中得到广泛应用。
以某大型城市的一座高速公路桥梁为例,该桥梁采用了先进的防撞墙伸缩缝技术。
经过多次模拟撞击试验和实际运行验证,该技术能够有效地减少车辆撞击对桥梁的冲击,保护桥梁结构的安全。
桥梁伸缩缝施工安全技术交底一、施工技术基本交底内容1.一般性安全技术交底内容1、参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过‘三级’教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
2、正确使用个人防护用品,进入施工现场必须戴好安全帽,执行安全防护措施。
严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
4、夜间作业必须有足够的照明设施,使用草坪灯照明,严禁用碘钨灯。
5、机械操作人员必须熟悉设备的使用性能和安全操作规程。
6、设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
7、作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
8、禁止在坡底下休息,在坡底下作业时,应注意滑坡或石块跌落;坡面发现松顶、浮石、裂隙等不安全因素应先作处理。
2、施工现场用电安全2.1、施工现场的临时用电电力系统严禁利用大地做相线或零线;相线、N线、PE线的使用应符合要求;保护零线必须采用绝缘导线;接零保护系统的设置,应符合规定要求;当施工现场与外电线路共用同一供电系统时,按规定操作。
2.2、在条件恶劣的施工现场的电器设备必须采用保护接零。
2.3、施工现场内的机械设备及钢脚手架等金属结构应装置避雷装置,其固定的动力、控制、照明、信号及通信线路等宜采用钢管敷设;现场内所有防雷装置按规定执行。
2.4、配电箱由项目部统一配备;每台用电设备必须由各自专用的开关箱;动力配电箱与照明配电箱应分别设置;其设置及操作应符合规定要求。
2.5、严禁发电机与用电设备直接相连,应经过开关与之连接。
2.6、严禁使用(白色)护套线做电源线。
3、混凝土振捣安全操作要求5.1、操作人员要注意上部吊运的灰斗、下部的钢筋和模板,以防碰撞、绊倒。
5.2、浇注混凝土时,不准站在模板或支撑上,必须站在脚手板上操作。
5.3、操作振捣器的人员,必须戴好绝缘手套。
振捣器的闸箱必须安装漏电保护器。
一、交底项目:桥梁伸缩缝施工二、交底时间:____年__月__日三、交底地点:____地点四、交底人:____(施工负责人)五、参与人员:项目部管理人员、施工班组作业人员、监理人员等一、工程概况1. 工程名称:____桥梁项目2. 施工单位:____3. 监理单位:____4. 施工地点:____二、施工技术要求1. 材料要求:(1)橡胶、钢材、钢筋等应符合设计文件和技术规范的要求。
(2)混凝土:伸缩缝的浇筑均采用C50钢纤维混凝土,控制其坍落度满足混凝土罐车运输的最小要求,并适当掺入外加剂,减小水灰比,减少混凝土收缩。
2. 施工工艺:(1)伸缩缝安装采用开槽法。
即先进行桥面铺装施工,后开槽安装伸缩缝,以沥青混凝土铺装层来控制伸缩范围内混凝土及伸缩缝本身的平整度和标高。
(2)伸缩缝宜在气温为年平均气温时安装。
当安装温度与年平均温度相差较大以致影响伸缩缝正常使用时,应在制造厂家工程师的指导下,卸掉夹具,用千斤顶调正伸缩间隙,使之符合要求。
三、安全注意事项1. 施工人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋等。
2. 严格遵守操作规程,不得违章操作。
3. 伸缩缝施工过程中,注意观察施工现场,发现异常情况立即停止施工,并向上级报告。
4. 施工现场设置安全警示标志,确保施工区域安全。
5. 伸缩缝施工过程中,注意保护周边环境,防止污染。
6. 施工现场不得存放易燃易爆物品,确保消防安全。
7. 伸缩缝施工过程中,注意机械设备的操作安全,确保设备正常运行。
8. 施工现场设置专职安全员,负责现场安全管理工作。
四、应急预案1. 发生安全事故时,立即停止施工,组织人员撤离现场。
2. 向相关部门报告事故情况,并按照应急预案进行处理。
3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
五、交底总结本次安全技术交底会议,旨在提高施工人员的安全意识,确保桥梁伸缩缝施工安全、有序进行。
请各施工人员认真学习本次交底内容,严格执行操作规程,确保施工安全。
桥梁伸缩缝施工技术交底概述桥梁伸缩缝是用于连接两个桥墩或桥墩与基础之间的部件,其作用是允许桥梁在温度、地震或车辆荷载作用下产生变形时,在两个构件之间留出一定的空间使其有相对的移动,并且能够承担不同载荷和变形的作用。
桥梁伸缩缝施工技术是桥梁建设中非常重要的一个环节,它关系到桥梁的质量和运行安全。
前期准备在施工前需要进行相关准备工作,包括查看设计文档、测量钢板尺寸、制作钢板和预埋件、布置模板等工作。
要仔细查看设计文档中的伸缩缝设计图,清楚了解伸缩缝的位置、尺寸和数量等信息。
根据设计图,测量所需钢板的长度、宽度和厚度等尺寸,并加工制作出钢板。
同时需要在桥墩或桥墩与基础之间预埋伸缩缝支座和伸缩缝铁路枕木,以便后续的施工操作。
施工流程第一步:确定伸缩缝的安装位置首先,在施工前需要仔细查看设计图,清楚了解伸缩缝的位置和数量等信息。
然后根据设计图,在桥梁预留的位置上布置模板,并按照规定尺寸标示伸缩缝安装的位置。
在安装伸缩缝的位置上进行现场检查确认其长度和位置是否合适。
第二步:埋设预制件在伸缩缝的两侧,预留出穿孔孔洞,放置伸缩缝支座和伸缩缝铁路枕木等预制件。
位置需要非常准确,以保障伸缩缝的均衡支撑。
第三步:铺设防水层在预埋各种预制件之前,需要先在支座底面、和钢板接触的地方布置坡度和排水孔,以便于水流顺畅排出。
然后铺设防水层,保护钢板免受雨水腐蚀影响。
第四步:安装钢板根据设计要求和测量结果,按照顺序安装钢板,同时对钢板进行质量检查。
在伸缩缝钢板的连接处,需要采用特殊的接头方式,确保整个伸缩缝在施工及使用过程中均不会发生松动、剥离和变形等现象。
第五步:加固钢板对安装好的伸缩缝钢板加固,主要采用无缝钢管撑杆进行加固。
第六步:填充填缝料将伸缩缝内的填缝料按照规格用勾光器填充缝隙,并在填缝前制定相应的填缝计划和施工工艺。
第七步:进行干燥对加固和填缝后的伸缩缝进行干燥,在干燥过程中可以对已发现的问题进行修补和调整。
安全预防措施1.对施工现场进行安全评估,并排除施工中可能出现的危险;2.在施工现场设置应急预案,并对所有人员进行安全教育和培训;3.对设备、材料、工具等进行检查和验收,并确保其满足相关安全要求和规范;4.施工过程中需要注意防止钢板倾斜、塌落和变形等事故;5.在伸缩缝施工完成之前,需要进行专业认证和验收。

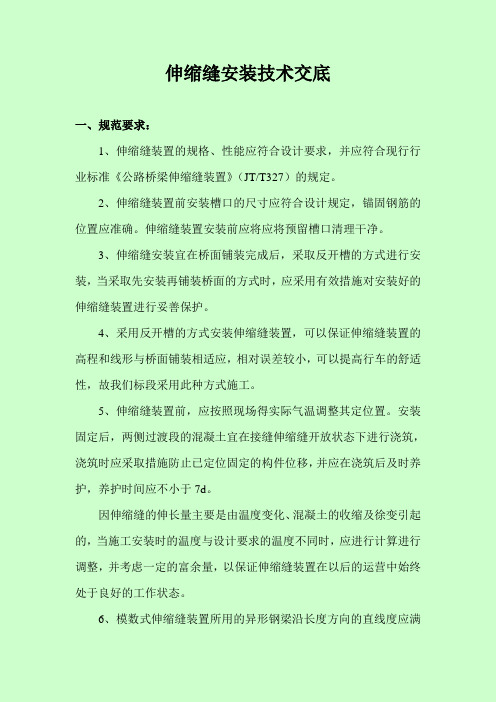

伸缩缝安装技术交底一、规范要求:1、伸缩缝装置的规格、性能应符合设计要求,并应符合现行行业标准《公路桥梁伸缩缝装置》(JT/T327)的规定。
2、伸缩缝装置前安装槽口的尺寸应符合设计规定,锚固钢筋的位置应准确。
伸缩缝装置安装前应将应将预留槽口清理干净。
3、伸缩缝安装宜在桥面铺装完成后,采取反开槽的方式进行安装,当采取先安装再铺装桥面的方式时,应采用有效措施对安装好的伸缩缝装置进行妥善保护。
4、采用反开槽的方式安装伸缩缝装置,可以保证伸缩缝装置的高程和线形与桥面铺装相适应,相对误差较小,可以提高行车的舒适性,故我们标段采用此种方式施工。
5、伸缩缝装置前,应按照现场得实际气温调整其定位置。
安装固定后,两侧过渡段的混凝土宜在接缝伸缩缝开放状态下进行浇筑,浇筑时应采取措施防止已定位固定的构件位移,并应在浇筑后及时养护,养护时间应不小于7d。
因伸缩缝的伸长量主要是由温度变化、混凝土的收缩及徐变引起的,当施工安装时的温度与设计要求的温度不同时,应进行计算进行调整,并考虑一定的富余量,以保证伸缩缝装置在以后的运营中始终处于良好的工作状态。
6、模数式伸缩缝装置所用的异形钢梁沿长度方向的直线度应满足1.5mm/m、全长应满足10mm/m的要求,钢构件外观应光洁、平整,不得扭曲变形,且应进行有效的防腐处理。
伸缩缝装置应再工厂进行组装,出厂时应附有效的产品质量合格证明书文件,吊装位置应采用明显颜色表明;在运输和存放过程中应避免阳光直接暴晒或雨淋,并应保持洁净、防止变形。
其安装施工符合下列规定:6.1安装前应检查核对预留槽口尺寸和预留锚固筋,不符合设计要求时应进行处理,满足设计要求后方可进行安装,并应根据安装时的气温确定安装的定位值。
6.2安装时宜采用专用卡具将其固定,伸缩缝装置的中心线应与桥梁中心重合,顶面高程应与设计高程相吻合,绑扎其他钢筋和铺设防裂钢筋网灯工作,应在桥面横坡定位、焊接固定后进行。
6.3浇筑过渡段混凝土前应将间隙填塞,浇筑时应防止混凝土渗入伸缩缝装置的位移控制箱内,或撤落在密封橡胶带缝中及表面,如发生此现象,应立即清除,浇筑后应将填塞物及时取出。
为确保桥梁伸缩缝清理作业的安全、高效进行,保障施工人员的人身安全和桥梁设施的正常使用,特进行本次安全技术交底。
二、交底对象所有参与桥梁伸缩缝清理作业的施工人员、管理人员及监督人员。
三、交底内容1. 作业环境及注意事项- 作业区域应处于桥梁安全范围内,确保无障碍物,并设置明显的警示标志。
- 作业前应充分了解桥梁结构及伸缩缝设计情况,评估作业风险。
- 作业期间应密切关注天气变化,遇雨、雾等恶劣天气应暂停作业。
2. 安全防护措施- 施工人员应佩戴安全帽、防尘口罩、防护眼镜、手套等个人防护用品。
- 高空作业人员应使用安全带、安全绳等防护设施,确保作业安全。
- 施工现场应设置安全警戒线,禁止无关人员进入作业区域。
- 作业过程中应保持通信畅通,确保信息传递及时。
3. 作业流程及操作规范- 作业前应检查工具、设备是否完好,确保其安全可靠。
- 清理伸缩缝时,应从伸缩缝一端开始,逐步推进,避免损坏伸缩缝橡胶条。
- 使用工具清理伸缩缝时,应轻柔操作,避免用力过猛导致损坏。
- 清理过程中,如发现异常情况,应立即停止作业,报告管理人员。
4. 应急处置措施- 发生人员受伤事故时,应立即采取紧急救护措施,并立即报告上级。
- 发生设备故障或安全事故时,应立即停止作业,并采取相应的应急处置措施。
- 作业结束后,应对现场进行清理,确保无安全隐患。
1. 所有参与作业人员应认真听取安全技术交底,并严格遵守各项安全规定。
2. 施工前应进行现场勘查,确保作业安全。
3. 作业过程中应密切配合,确保作业顺利进行。
4. 作业结束后,应进行现场清理,消除安全隐患。
五、总结桥梁伸缩缝清理作业是一项重要工作,关系到桥梁的安全和通行。
希望大家高度重视,严格按照安全技术交底执行,确保作业安全、高效进行。
桥梁伸缩缝施工技术交底手册在桥梁的建设与维护中,伸缩缝是一个重要的部分。
伸缩缝的作用是允许桥梁受到外部振动和温度变化时发生一定的位移,从而保护桥梁结构的完整性。
在伸缩缝的施工过程中,需要掌握一定的技术,并且要确保施工质量和安全性。
本文将就桥梁伸缩缝施工技术进行全面的交底。
第一部分:背景介绍桥梁伸缩缝是连接不同桥墩,桥梁等结构的关键部位。
它能够承受来自桥梁自身和外部环境的振动和变形,避免桥梁结构的破坏。
伸缩缝的施工技术是确保桥梁使用寿命和安全性的重要环节。
本文将详细介绍桥梁伸缩缝施工过程中的关键技术和注意事项。
第二部分:材料准备在伸缩缝的施工中,选择合适的材料是至关重要的。
首先要选择适合于桥梁类型和环境的伸缩缝材料,比如橡胶、金属、聚合物等。
同时,在施工前要对材料进行必要的检测和质量验证,确保其符合相关标准和要求。
第三部分:施工工艺伸缩缝的施工过程分为几个关键步骤。
首先是清理和预处理伸缩缝的位置,确保施工区域干净、平整。
接下来是进行伸缩缝的尺寸和形状的测量和设计,以确保伸缩缝的各项参数符合设计要求。
第四部分:施工设备和工具伸缩缝施工是一个精密的过程,需要合适的设备和工具来完成。
例如,需要用到切割机、焊接机等设备来处理伸缩缝的材料和连接件。
此外,还需要使用测量工具来确保伸缩缝的尺寸和位置的准确性。
第五部分:施工安全在伸缩缝施工过程中,安全始终是首要考虑因素。
施工人员必须具备相关证书和技能,并且要严格按照相关规定和操作规程进行操作。
此外,还需要进行必要的防护措施,确保施工过程中不会对施工人员和周围环境造成任何伤害。
第六部分:施工质量检查完成伸缩缝的施工后,需要进行质量检查,以确保施工质量符合设计要求和标准。
这包括对伸缩缝的尺寸、形状、连接件的牢固性和材料的质量等方面进行检查。
如果发现任何问题,都需要及时进行整改和修复。
第七部分:施工验收当伸缩缝的施工全部完成后,需要进行施工验收。
施工验收包括对伸缩缝的功能和性能进行测试,以确保其能够正常工作并满足预期要求。
一、交底目的为确保伸缩缝更换工程的安全顺利进行,保障施工人员生命财产安全,特进行安全技术交底。
二、工程概况1. 工程名称:[项目名称]伸缩缝更换工程2. 施工地点:[具体位置]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 施工期限:[施工开始时间]至[施工结束时间]三、施工内容1. 桥梁伸缩缝的拆除与安装2. 桥梁梁体、桥台的检查与处理3. 施工现场的安全防护措施四、安全技术措施1. 施工前准备(1)对施工人员进行安全教育培训,提高安全意识。
(2)施工前,对施工人员进行安全技术交底,确保每位施工人员掌握施工安全要点。
(3)对施工机械、工具进行检查,确保其完好、安全。
2. 施工过程中(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
(2)施工过程中,必须严格遵守操作规程,不得擅自更改施工方法。
(3)施工区域应设置明显的警示标志,提醒过往行人、车辆注意安全。
(4)施工人员应按照以下顺序进行操作:a. 拆除旧伸缩缝,清理桥面及沟槽内杂物。
b. 安装新伸缩缝,确保伸缩缝与梁板钢筋焊接牢固。
c. 浇筑伸缩缝保护带,保证施工质量。
3. 施工现场的安全防护措施(1)设置安全警戒线,禁止无关人员进入施工区域。
(2)施工区域设置安全防护设施,如安全网、防护栏、警示灯等。
(3)施工过程中,应随时检查施工区域的安全状况,确保施工安全。
(4)施工结束后,清理施工现场,确保无安全隐患。
五、应急措施1. 施工过程中,如发生安全事故,立即停止施工,启动应急预案。
2. 施工人员受伤,立即采取急救措施,并拨打120急救电话。
3. 施工单位应配合相关部门进行事故调查和处理。
六、交底记录1. 交底人:[姓名]2. 接收人:[姓名]3. 交底时间:[日期]4. 交底内容:[内容摘要]5. 交底确认:[接收人签字][注:本模板仅供参考,具体施工安全措施应根据实际工程情况进行调整。
]。
一、工程概况1. 工程名称:[项目名称]2. 施工地点:[具体施工地点]3. 施工单位:[施工单位名称]4. 施工日期:[预计施工日期]5. 施工内容:[简要描述封缝施工内容,如:桥梁伸缩缝、裂缝修补等]二、安全注意事项1. 人员安全- 所有参与施工人员必须经过专业培训,了解封缝施工安全操作规程。
- 作业人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。
- 禁止酒后作业,禁止穿着拖鞋、凉鞋等不适宜的鞋子作业。
2. 机械安全- 机械设备必须符合国家安全标准,并定期进行维护保养。
- 使用机械设备前,必须检查设备状态,确保安全可靠。
- 严禁操作人员擅自调整机械设备参数。
3. 材料安全- 封缝材料必须符合国家标准,不得使用过期或劣质材料。
- 材料储存时应分类存放,避免混淆,并保持干燥、清洁。
4. 环境安全- 施工现场应保持整洁,及时清理废弃材料,防止环境污染。
- 施工期间应确保施工现场通风良好,避免有害气体积聚。
三、施工操作规程1. 准备工作- 清理封缝部位,确保表面清洁、干燥、无油污。
- 检查封缝材料性能,确保符合要求。
2. 施工步骤- 按照设计要求,划出封缝区域,做好标记。
- 使用切割机或手工工具将封缝区域切割成均匀的缝槽。
- 将封缝材料均匀涂抹在缝槽内,确保封缝材料与基层充分粘结。
- 避免材料堆积和流淌,影响美观和性能。
3. 施工注意事项- 封缝施工过程中,注意不要损伤周边结构。
- 封缝材料涂抹应均匀,避免出现气泡、脱落等现象。
- 施工完成后,应及时清理施工现场,保持整洁。
四、应急处置1. 人员伤害- 发生人员伤害事故,立即停止施工,组织人员进行救治,并报告相关部门。
- 同时,采取必要措施,防止事故扩大。
2. 机械故障- 发生机械故障,立即切断电源,防止事故扩大。
- 同时,采取措施防止机械坠落或伤人。
3. 火灾事故- 发生火灾事故,立即切断电源,组织人员进行灭火。
- 同时,拨打火警电话,请求消防部门支援。
