室外贴面砖施工工程质量管理
- 格式:doc
- 大小:66.00 KB
- 文档页数:6
目录一、编制依据 0二、工程概况 0三、施工部署 (2)3.1、工程技术质量管理体系 (2)3.2、质量保证体系 (3)四、施工准备 (5)4.1 、材料要求及进场计划 (5)4.2、主要机具: (7)4.3、作业条件: (7)4.4、操作工艺 (8)4.5、外墙面砖抗拔试验 (12)五、质量验收标准 (12)5.1、主控项目 (12)5.2、一般项目 (12)5.3、饰面砖粘贴允许偏差和检验方法 (13)5.4、外墙面砖质量检查、验收 (14)5.5、成品保护 (14)5.6、应注意的质量问题 (15)5.7、质量记录 (16)六、质量保证技术措施 (17)七、安全注意事项 (19)八、进度计划 (20)一、编制依据1、《外墙饰面砖工程施工及验收规程》(JGJ 126-2015);2、《建筑装饰装修工程质量验收规范》(GB50210 -2001);3、《建筑工程饰面砖粘结强度检验标准》(JGJ/T 110- 2017);5、《陶瓷砖试验方法》(GB/T 3810.1-2016);6、《通用硅酸盐水泥》(GB l75-2007);7、《施工组织设计》《外架及安全防护施工方案》、《安全施工方案》、《文明施工方案》、《施工临时用电方案》等。

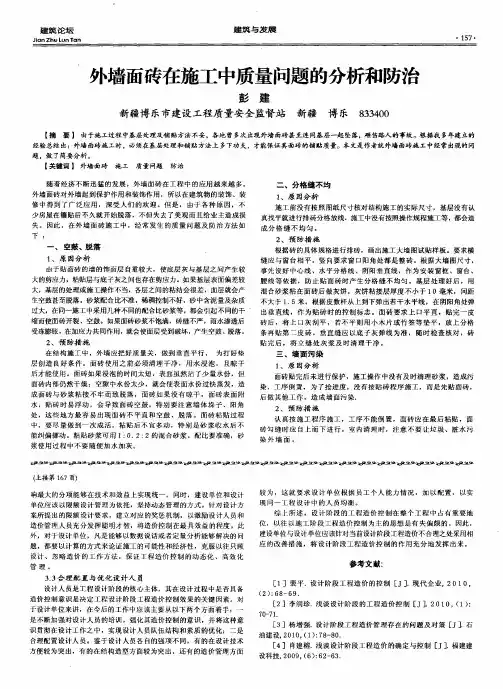

二、工程概况三、施工部署3.1、工程技术质量管理体系瓷砖面外墙是容易渗水的部位,主要集中在混凝土与砖墙交接部位、窗框与墙体交接处、爬架预留孔、以及外墙配电箱薄弱部位。
预防渗漏是一个系统工程,从主体施工阶段就必须采取措施,形成多点设防。
加强管理,成立了以项目经理为组长;项目生产副经理、项目技术负责人为副组长的工程施工领导小组,其机构组成、人员编制及责任分工如下:项目经理:方炳亮——负责组织协调工作项目副经理:李文——负责现场施工、质量监督工作项目技术负责人:彭登峰——技术总部署、方案编制及交底安全员:任耀林——负责工地现场日常安全资料员:杨清——现场施工管理、协调、资料汇总组员:陈文华、王国维、许博亚——现场施工质量及细部施工做法管理3.2、质量保证体系以质量生存、求发展是我公司的质量方针。

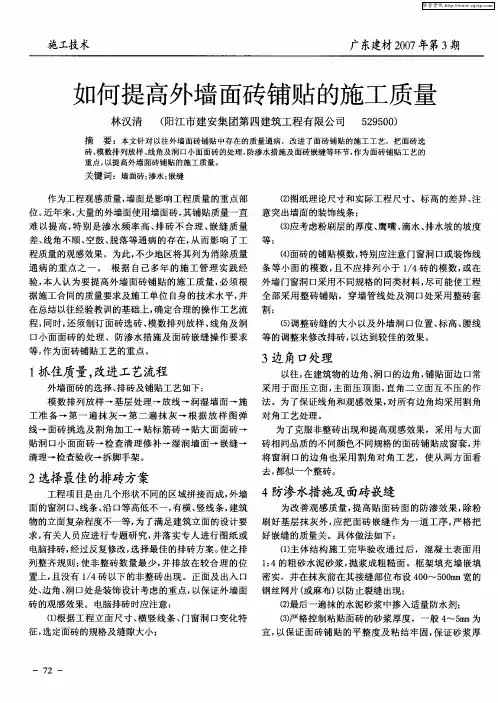

外墙装饰工程质量管理一、引言外墙装饰工程是建筑装修中非常重要的一环,其质量直接关系到建筑的外观美观度和使用寿命。
因此,对外墙装饰工程的质量管理尤为重要。
本文将从外墙装饰工程的施工要求、质量管理措施以及质量验收等方面进行详细介绍。
二、外墙装饰工程的施工要求1、施工前的准备工作在进行外墙装饰工程时,首先要进行充分的施工前准备工作,包括设计方案的审核、原材料的准备、施工队伍的组建等。
其中,设计方案的审核是至关重要的一环,必须保证设计方案的合理性、安全性和实用性,避免在施工过程中出现问题。
2、施工工艺在进行外墙装饰工程时,必须按照相关规范和要求进行施工,避免因施工过程中出现偷工减料等情况导致质量问题。
同时,在进行施工过程中,要注重施工工艺的合理性和效率性,确保施工质量。
3、原材料的选择外墙装饰工程中所使用的原材料直接关系到工程的质量。
因此,在选择原材料时,必须选择质量合格、符合国家标准的材料,避免使用劣质材料导致工程质量问题。
4、施工现场管理在外墙装饰工程的施工现场要加强管理,确保施工现场的安全性和整洁度。
同时,要严格按照施工方案进行施工,避免出现施工过程中的问题。
5、施工验收在外墙装饰工程的施工结束后,必须进行严格的验收工作,确保工程质量合格。
同时,对于不合格的部分要及时整改,确保工程质量。
三、外墙装饰工程的质量管理措施1、制定施工方案在进行外墙装饰工程时,必须制定详细的施工方案,包括施工工艺、施工进度、质量验收标准等内容,确保施工质量。
2、加强施工质量监督在进行外墙装饰工程的施工过程中,要加强质量监督,及时发现并排除施工过程中出现的问题,确保施工质量。
3、建立质量档案在外墙装饰工程完成后,要建立完整的质量档案,包括设计方案、施工过程记录、验收报告等内容,为今后的维护和管理提供参考依据。
4、加强培训加强对施工人员的培训,提高他们的工作技能和素质,确保施工质量。
5、定期检查定期对外墙装饰工程进行检查,及时发现并解决问题,确保工程质量。

外墙工程质量管理制度一、总则为了保障外墙工程施工质量,提高工程效率,遵守相关法规和标准,确保施工安全,特制定本质量管理制度。
二、适用范围本制度适用于外墙工程的施工管理,包括但不限于外墙保温、幕墙、涂料涂装等工程。
三、质量管理组织1. 设置质量管理部门,负责外墙工程的质量管理工作。
2. 设立专职质量管理人员,负责外墙工程的质量检查和记录。
四、主要责任1. 项目经理负责外墙工程施工的质量管理工作,确保施工按照设计要求和相关规定进行。
2. 质量管理部门负责制定和实施外墙工程的质量管理计划,并监督施工质量。
3. 施工单位应按照本制度的要求进行施工,确保施工质量符合要求。
五、施工前准备1. 施工前,应组织技术人员进行现场勘察,了解施工现场情况。
2. 确保施工人员具备相关技能和证书,符合施工要求。
六、质量检查1. 质量管理部门应每日对施工现场进行检查,记录施工情况。
2. 对施工过程中的关键环节进行抽查,确保施工质量符合要求。
七、施工记录1. 施工单位应及时记录施工过程中的关键环节,包括施工日期、施工人员、施工材料等。
2. 质量管理部门应定期对施工记录进行审核和整理,确保施工质量可追溯。
八、质量整改1. 发现施工质量问题时,应立即停止施工,进行整改。
2. 质量管理部门应组织技术人员对问题进行分析,并制定整改措施。
九、安全管理1. 施工单位应严格遵守安全规定,确保施工安全。
2. 质量管理部门应定期组织安全培训,提高施工人员的安全意识。
十、质量验收1. 施工完成后,质量管理部门应对外墙工程进行验收,确保施工质量合格。
2. 若发现质量问题,应及时整改,并重新验收。
十一、质量管理制度的执行1. 质量管理部门应定期对本制度进行评估和更新,确保其有效实施。
2. 所有施工人员应严格遵守本制度的要求,确保施工质量。
十二、附则本制度经质量管理部门批准后正式执行,如有违反本制度的行为,负有相应责任。
以上为外墙工程质量管理制度的内容,希望全体施工人员认真执行,确保外墙工程的质量和安全。
外墙饰面砖工程施工及验收规范一、施工准备1. 施工前需对施工现场进行勘测,确保外墙砖施工的准确性和稳固性。
2. 施工前需将墙面清理干净,并对墙体进行处理,保证外墙砖与墙体的贴合度。
3. 施工前需检查施工材料,确保材料质量符合要求。
4. 施工前需确定施工人员的资质和技能,确保施工质量。
二、施工流程1. 预先做好施工图纸和施工方案。
2. 测量施工现场的尺寸,确定外墙砖的数量。
3. 涂抹墙体胶水,使外墙砖与墙体紧密粘合。
4. 依靠水平尺和垂直尺来安装外墙砖,确保外墙砖的水平和垂直度。
5. 使用水平尺和垂直尺调整外墙砖的位置。
6. 使用工具清理瓷砖上的胶和水泥,确保外墙砖的表面清洁。
7. 预留外墙砖伸缩缝,保证外墙砖的伸缩性。
8. 检查外墙砖的质量,确保外墙砖的完整性。
三、验收标准1. 外墙砖的颜色和花纹应该符合设计要求。
2. 外墙砖的尺寸应该符合要求,且相邻墙砖之间的间隙应该均匀。
3. 外墙砖的表面应该平整光滑,无裂缝和损坏。
4. 外墙砖的安装应该牢固,不能有松动现象。
5. 外墙砖的伸缩缝应该合理设置,保证外墙砖的伸缩性。
6. 外墙砖的墙角部分应该处理得圆滑美观。
7. 外墙砖的顶部和底部应该设置防水处理,保证外墙砖的水密性。
四、注意事项1. 施工现场应该保持整洁,避免杂物和灰尘污染外墙砖。
2. 施工人员需佩戴个人防护用品,确保安全施工。
3. 施工现场需设置明显的安全警示标志,确保施工现场的安全性。
4. 施工过程中需严格按照设计要求施工,确保施工质量。
5. 施工结束后需做好清理工作,将施工现场恢复整洁。
总结:外墙砖的施工及验收是一个复杂的工程,需要严格按照规范操作。
只有确保施工质量,才能保证外墙砖的美化效果和使用寿命。
希望本文的内容可以为相关施工人员提供参考,进一步提高外墙砖的施工质量和验收标准。

外墙装饰工程质量管理制度第一章总则第一条为了规范外墙装饰工程的施工和管理,确保工程质量,提高工程安全性和美观性,特制定本制度。
第二条本制度适用于外墙装饰工程的施工管理全过程,包括设计、材料选择、施工过程和验收等。
第三条工程质量管理应遵循“安全第一、质量为主、精细施工、确保工程质量”的原则。
第四条施工单位应按照《建筑工程工期进度表》的要求,制定合理的施工计划,并严格按照计划执行。
第五条施工单位应对工程施工过程中的隐患及时发现并处理,确保施工过程顺利进行。
第二章设计要求第六条设计单位在进行外墙装饰工程设计时,应符合国家相关标准和规范的要求,确保设计方案合理、施工方便。
第七条设计单位应充分考虑外墙装饰材料的性能和耐久性,并根据工程环境特点选择合适的外墙装饰材料。
第八条设计单位应与施工单位密切配合,确保设计方案的实施顺利进行。
第九条设计单位应对设计方案进行全面审查,确保符合相关规范和标准。
第十条设计单位应对外墙装饰工程进行技术交底,明确工程要求和施工要点。
第三章材料选择第十一条施工单位应根据设计要求,选择具有合格证书和质量保证的外墙装饰材料。
第十二条施工单位应对所选材料进行检验,确保符合国家标准和施工要求。
第十三条施工单位应妥善保管外墙装饰材料,防止损坏或丢失。
第十四条施工单位应仔细核对材料的使用证明和合格证书,确保使用真实有效。
第十五条施工单位应根据实际情况对工程所需材料进行合理配置,避免浪费。
第四章施工工艺第十六条施工单位应按照设计要求和规范进行施工,确保施工质量。
第十七条施工单位应对施工现场进行管理,确保施工安全。
第十八条施工单位应配备专业施工人员,确保施工技术过关。
第十九条施工单位应对施工过程中的关键环节进行重点管理,确保施工质量。
第二十条施工单位应对施工过程中可能出现的质量问题进行及时处理,确保工程质量。
第五章管理及验收第二十一条工程质量管理人员应对施工过程进行全面检查,确保质量良好。
第二十二条工程质量管理人员应做好施工过程中的质量记录,形成完整的档案。

外墙装饰工程质量管理制度一、质量管理目标与原则制度的核心目标是通过科学管理手段,确保外墙装饰工程的质量满足设计要求和规范标准,同时满足客户的实际需求。
为此,我们坚持以下原则:1. 质量第一,用户至上;2. 预防为主,检查结合;3. 全员参与,过程控制;4. 持续改进,追求卓越。
二、组织机构与责任分工项目应设立专门的质量管理机构,明确项目经理为质量管理的第一责任人。
下设专职或兼职的质量管理人员,负责日常的质量监督和管理工作。
各参建单位要明确各自的职责,形成横向到边、纵向到底的质量管理网络。
三、质量控制流程从材料采购、进场验收到施工过程中的每一个细节,都要制定严格的质量控制流程。
这包括但不限于:1. 材料质量的控制:所有使用的材料必须符合国家标准及设计要求,供应商需提供相应的质量合格证明。
2. 施工工艺的控制:施工前应编制详细的施工方案,并对工人进行技术培训,确保每个环节按照规程操作。
3. 质量检验的控制:对完成的工程进行定期和不定期的质量检查,发现问题及时整改,不留隐患。
四、质量记录与追溯建立健全的质量记录体系,对每批材料的进场、每次施工的关键节点、每次质量检验的结果等都应有详细记录。
一旦发现问题,能够快速定位问题所在,并追溯相关责任。
五、不合格品的处理对于检验出的不合格品,应立即采取措施予以隔离,防止其流入下一工序。
根据不合格情况,采取返工、返修或报废等措施,并分析原因,避免类似问题的再次发生。
六、客户满意度与反馈客户的满意是质量管理工作的最终目标。
建立客户反馈机制,对客户提出的意见和建议认真处理,并在后续工作中不断改进和完善。
七、持续改进与创新鼓励技术和管理创新,不断探索更加高效、环保的施工方法和管理手段。
通过内部审核、管理评审等方式,持续提升质量管理水平。
确保大面积外墙面砖施工质量山西省第二建筑工程公司王丽红QC小组一、工程概况运城学院新校区该工程位于山西省运城市,南边为铺安路,东边为支路,西边为附属小学操场,总建筑面积20132.55m2,结构为框架结构,层数局部六层,外墙建筑面积约3000m2,外墙面砖均采用100*100mm白色小方块粘贴。
分项工程定于2014年4月至2014年8月完工。
工程一次交验合格。
二、小组概况确保大面积外墙面砖QC小组成立于2014年4月,本次QC活动,开始于2014年4月1日至2014年7月20日结束,小组成员共8人,人员结构方面,平均年龄35周岁。
人员职称:高级工程师2名,助理工程师1名,工程师5名,平均TQC教育56小时以上。
QC小组的活动制度:1、活动频数,正常情况下,有组长召集,每月活动四次,必要时可有副组长召集,增加活动次数。
2、组长负责整个活动的动态。
3、QC活动的内容由小组统计员及时记录,并完善保存。
本次QC小组活动情况(表一)制表人:智晋伟日期2014年4月2日三、选题理由四、现场调查我们针对本工程外墙面积砖规模大、工期紧的特点,我小组特地走访了我公司承建的朝阳地产1#楼、华北星城等工程,并询问业主关于外墙面砖在使用中的有关情况和相关满意度;同时结合我们以往的经验而组织施工的样板段进行抽查。
对调查存在的问题进行统计,见表如下:现场统计(表二)序项目频数累计频数频率(%)累计频率(%)号1 空鼓脱落13 13 39。
4 39。
42 出现色差9 22 27.3 66.73 接缝不直 6 28 18.1 84.84 出现渗漏 2 30 6.1 90.95 墙面不平 2 32 6.1 976 其它 1 33 3 1007 合计100制表人:智晋伟日期:2014年4月10日通过统计、分析、制图,反应了外墙面砖在施工过程中主要质量通病为空鼓脱落、出现色差,必须加强以上这些方面的控制,另外接缝不直、渗漏、墙面不平等其它方面也不容忽视。
室外贴面砖施工工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20012、施工准备2. 1材料要求:2.1.1水泥:32.5号矿渣水泥或普通硅酸盐水泥。
应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。
2. 1. 2白水泥:32. 5号白水泥。
2.1.3砂子:粗砂或中砂,用前过筛。
2.1.4面砖:面砖的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。
不得有缺楞、掉角、暗痕和裂纹等缺陷。
其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%o2.1.5石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mnX 3mmB勺筛过滤,并贮存在沉淀池屮。
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30do使用时,石灰膏内不得含有未熟化勺颗粒和其它杂质。
2.1.6生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cn)2筛。
用于罩面时,熟化时间不应小于3do2.1. 7粉煤灰:细度过0. 08mm方孔筛,筛余量不大于5%2.1.8107胶和矿物颜料等。
2.2主要机具:2.2. 1磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、苕帚、鑒子、锤子、粉线包、小白线、擦布或棉线、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。
2.3作业条件:2.3.1外架子(高层多用吊篮或吊架)应提前支搭和安设好,多层房屋最好选用双排架子或桥架,其横竖杆及拉杆等应离开墙面和门窗口角150~200mm架子的步高和支搭要符合施工要求和安全操作规程。
232阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1:3水泥砂浆将缝隙塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。
饰面板(砖)工程一、室外贴面砖工程施工工艺标准1.1适用范围本工艺标准适用于高度不大于100m、抗震设防烈度不大于8度、采用满粘法施工的建筑装饰工程住宅、商铺等室外贴面砖工程的施工。
1.2施工作业准备及条件1.2.1施工作业的技术条件1)主体结构已经通过相关单位检验合格并已验收2)施工组织设计已完成,并经审核批准后已完成了交底工作。
3)贴面砖工程所需的施工图、设计说明及其他设计要求文件已具备。
4)施工安全及技术交底工作已按要求完成。
5)隐蔽工程验收记录已完成。
6)前道工序交接检验记录已完成,并取得了监理工程师或建设单位技术负责人的认可。
7)各相关专业工种之间己完成了交接检验,并已形成了记录。
8)大面积施工前应放大样,并作出样板墙,确定施工方案,并向施工人员做好交底工作样板墙完成后应经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定验收,方可组织班组按照样板墙要求施工。
9)应具备后置埋件的现场拉拔检测报告。
10)应具备外墙饰面砖样板件的粘接强度检测报告。
11)应对下列材料及其性能指标进行复验:a.预埋件(后置埋件)b.连接节点c.防水层1.2.2施工作业的工艺条件1)外架子(高层多用吊篮或吊架)应提前支搭和安装好,多层房屋最好选用双排架子或桥架其横竖杆及拉杆等应离开墙面和门窗角15200mm,架子的步高和支搭要符合施工要求和安全操作规程。
2)阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框要固定好,隐蔽部位的防腐、填嵌应处理好,并用1:3水泥砂浆将缝隙塞实;铝合金、塑料门窗、不锈钢门等框边缝所用嵌塞材料及密封材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。
3)墙面基层清理干净,脚手眼、窗台、窗套等事先应使用与基层相同的材料砌堵好。
4)基层表面应清理干净,并洒水湿润。
1.2.3施工作业的材料条件1)各项原材料使用应符合国家现行标准的规定,严禁使用国家明令淘汰的材料;2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告已符合要求;3)当使用胶粘剂、防水剂等外加剂时,应符合设计或国家规范及产品说明书要求;4)水泥宜采用32.5级或42.5级矿渣水泥或普通硅酸盐水泥,应有出厂证明或复验合格单,若出厂日期超过三个月或水泥结有小块的不得使用,白水泥应采用符合GB/T2015《白色硅酸盐水泥》标准中32.5级以上的,并符合设计和规范质量标准的要求。
技术交底
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份
技术交底
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
外墙贴面砖工程施工方案一、工程概况外墙贴面砖工程是指在建筑外墙表面进行贴砖处理,以美化建筑外观,增强建筑的耐候性和防水性。
本工程包括砖材采购、基层处理、瓷砖铺贴、勾缝、抹灰、清理等一系列工序。
二、工程准备1. 施工前,需确认施工现场的基础状况、建筑结构和墙面平整度,并根据设计图纸进行量取,制作施工图纸和工程施工方案。
2. 需要准备好所需的材料和设备,包括水泥、砂浆、瓷砖、勾缝剂、抹灰工具、挂件、钢筋等,保证施工有足够的原材料供应。
3. 确保施工现场的环境和条件符合施工要求,保障施工安全、有序进行。
三、砖材采购1. 采购外墙贴面砖时,需要留意砖块的尺寸、颜色、质地和施工用途,确保砖块符合设计要求。
2. 选择瓷砖时,建议优先选择抗风化、耐磨、耐水性能好的瓷砖,以保证外墙的耐久性。
3. 确保贴面砖材料来源于正规的生产厂家或供应商,避免使用劣质砖块影响施工质量。
四、基层处理1. 外墙基层处理是保证外墙贴面砖的牢固粘贴和平整美观的关键工序。
基层处理包括清理墙面、清除油污、修复裂缝、涂刷防水涂料等。
2. 清理墙面时,需确保墙面平整、无积土和油污,并使用清水冲洗干净墙面,以确保砖块和墙面有良好的粘贴效果。
3. 对于墙面存在的裂缝和空鼓,需进行修复处理,确保墙面结实牢固,不影响贴砖效果。
4. 在墙面清理和修复完成后,需要涂刷防水涂料,提高外墙的防水性能,保证墙体的耐候性。
五、瓷砖铺贴1. 瓷砖铺贴是整个外墙贴面砖工程的关键环节,铺贴质量直接决定着外墙的美观度和使用寿命。
2. 进行瓷砖铺贴前,需要根据设计要求,在墙面上划定砖面的水平线和垂直线,确保砖块铺贴的整齐有序。
3. 在进行瓷砖铺贴时,需选择适量的砂浆和水泥,确保砂浆与墙面和瓷砖之间有良好的粘结效果。
4. 在进行瓷砖贴面时,需注意砖缝的处理,确保各砖块之间的间距均匀,砖缝整齐、干净,以保证外墙整体的美观度。
5. 在瓷砖铺贴完成后需要进行检查,确保贴砖效果符合设计要求,无空鼓、起砂等情况。
室外贴面砖施工工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收规范》 GB50210-20012、施工准备2.1材料要求:2.1.1水泥:32.5号矿渣水泥或普通硅酸盐水泥。
应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。
2.1.2白水泥:32.5号白水泥。
2.1.3砂子:粗砂或中砂,用前过筛。
2.1.4面砖:面砖的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。
不得有缺楞、掉角、暗痕和裂纹等缺陷。
其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%。
2.1.5石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。
2.1.6生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛。
用于罩面时,熟化时间不应小于3d。
2.1.7粉煤灰:细度过0.08mm方孔筛,筛余量不大于5%。
2.1.8107胶和矿物颜料等。
2.2主要机具:2.2.1磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉线、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。
2.3作业条件:2.3.1外架子(高层多用吊篮或吊架)应提前支搭和安设好,多层房屋最好选用双排架子或桥架,其横竖杆及拉杆等应离开墙面和门窗口角150~200mm。
架子的步高和支搭要符合施工要求和安全操作规程。
2.3.2阳台栏杆、预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1﹕3水泥砂浆将缝隙塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。
2.3.3墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。
2.3.4按面砖的尺寸、颜色进行选砖,并分类存放备用。
2.3.5大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要求,并向施工人员做好交底工作。
样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。
3、操作工艺3.1工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝与擦缝。
3.2基层为混凝土墙面时的操作方法3.2.1基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢线刷满刷一遍,再浇水湿润。
如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1﹕1水泥细砂浆内掺水重20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。
3.2.2吊垂直、套方、找规矩、贴灰饼:若建筑物为高层时,应在四大角和门窗口边用经纬仪打垂直线找直;如果建筑物为多层时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点、做灰饼。
横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。
每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。
同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。
3.2.3抹底层砂浆:先刷一道掺水重10%的107胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1﹕3水泥砂浆),第一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约8~12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。
3.2.4弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。
3.2.5排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。
非整砖行应排在次要部位,如窗间墙或阴角处等。
但亦要注意一致和对称。
如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
3.2.6浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。
3.2.7镶贴面砖:镶贴应自上而下进行。
高层建筑采取措施后,可分段进行。
在每一分段或分块内的面砖,均为自下而上镶贴。
从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖。
在面砖外皮上口拉水平通线,作为镶贴的标准。
在面砖背面宜采用1﹕2水泥砂浆或1﹕0.2﹕2=水泥﹕白灰膏﹕砂的混合砂浆镶贴,砂浆厚度为6~10mm,贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小框通过标准点调整平面和垂直度。
另外一种做法是,用1﹕1水泥砂浆加水重20%的107胶,在砖背面抹3~4mm厚粘贴即可。
但此种做法其基层灰必须抹得平整,而且砂子必须用窗纱筛后使用。
另外也可用胶粉来粘贴面砖,其厚度为2~3mm,用此种做法其基层灰必须更平整。
如要求釉面砖拉缝镶贴时,面砖之间的水平缝宽度用米厘条控制,米厘条用贴砖用砂浆与中层灰临时镶贴,米厘条贴在已镶贴好的面砖上口,为保证其平整,可临时加垫小木楔。
女儿墙压顶、窗台、腰线等部位平面也要镶贴面砖时,除流水坡度符合设计要求外,应采取顶面面砖压立面面砖的做法,预防向内渗水,引起空裂;同时还应采取立面中最代一排面砖必须压底平面面砖,并低出底平面面砖3~5mm的做法,让其超滴水线(槽)的作用,防止尿檐而引起空裂。
3.2.8面砖勾缝与擦缝:面砖铺贴拉缝时,用1﹕1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面2~3mm。
若横竖缝为干挤缝,或小于3mm者,应用白水泥配颜料进行擦缝处理。
面砖缝子勾完后,用布或棉丝蘸稀盐酸擦洗干净。
3.3基层为砖墙面时的操作方法:3.3.1抹灰前,墙面必须清扫干净,浇水湿润。
3.3.2大墙面和四角、门窗口边弹线找规矩,必须由顶层到底一次进行,弹出垂直线,并决定面砖出墙尺寸,分层设点、做灰饼。
横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天垛、柱子为基准线控制。
每层打底时则以此灰饼作为基准点进行冲筋,使基底层灰做到横平竖直。
同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度。
3.3.3抹底层砂浆:先把墙面浇水湿润,然后用1﹕3水泥砂浆刮一道约6mm厚,紧跟着用同强度等级的灰与所冲的筋抹平,随即用木杠刮平,木抹搓毛,隔天浇水养护。
3.3.4~3.3.8同基层为混凝土墙面做法。
3.4基层为加气混凝土墙面时,可酌情选用下述两种方法中的一种:3.4.1用水湿润加气混凝土表面,修补缺棱掉角处。
修补前,先刷一道聚合物水泥浆,然后用1﹕3﹕9=水泥﹕白灰膏﹕砂子混合砂浆分层补平,随天刷聚合物水泥浆并抹1﹕1﹕6混合砂浆打底,木抹子搓平,隔天浇水养护。
3.4.2用水湿润加气混凝土表面,在缺棱掉角处刷聚合物水泥浆一道,用1﹕3﹕9混合砂浆分层补平,待干燥后,钉金属网一层并绷紧。
在金属网上分层抹1﹕1﹕6混合砂浆打底(最好采取机械喷射工艺),砂浆与金属网应结合牢固,最后用木抹子轻轻搓平,隔天浇水养护。
其他做法同混凝土墙面。
3.5夏期镶贴室外饰面板、饰面砖,应有防止暴晒的可靠措施。
3.6冬期施工:一般只在冬期初期施工,严寒阶段不得施工。
3.6.1砂浆的使用温度不得低于5℃,砂浆硬化前,应采取防冻措施。
3.6.2用冻结法砌筑的墙,应待其解冻后再抹灰。
3.6.3镶贴砂浆硬化初期不得受冻。
气温低于5℃时,室外镶贴砂浆内可掺入能降低冻结温度的外加剂,其掺量应由试验确定。
3.6.4为了防止灰层早期受冻,并保证操作质量,其砂浆内的白灰膏和107胶不能使用,可采用同体积粉煤灰代替或改用水泥砂浆抹灰。
4、质量标准饰面砖粘贴工程质量检验标准饰面砖粘贴的允许偏差符合下表的规定5、成品保护5.1要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防污染、锈蚀。
5.2认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏面砖。
5.3油漆粉刷不得将油漆喷滴在已完的饰面砖上,如果面砖上部为外涂料或水刷石墙面,宜先做外涂料或水刷石,然后贴面砖,以免污染墙面。
若需先做面砖时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。
5.4各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证各层有足够的强度。
5.5拆架子时注意不要碰撞墙面。
5.6装饰材料和饰件以及有饰面的构件,在运输、保管和施工过程中,必须采取措施防止损坏和变质。

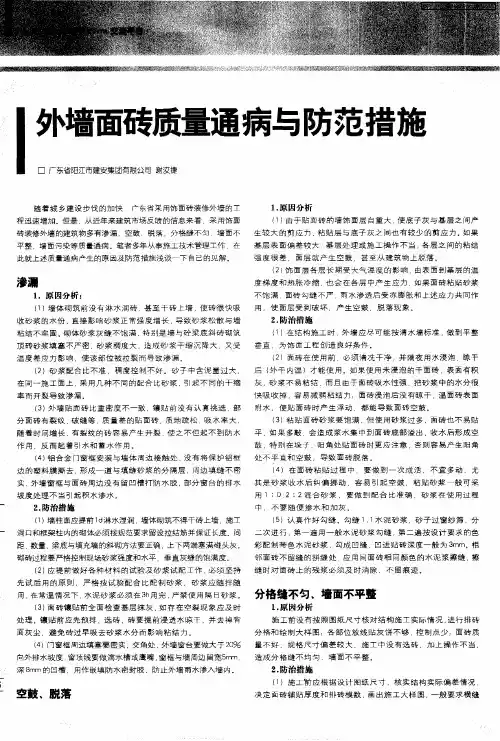

6、应注意的质量问题6.1空鼓、脱落:6.1.1因冬季气温低,砂浆受冻,到来年春化冻后容易发生脱落。
因此在进行室外贴面砖操作时应保持正温,尽量不在冬期施工。
6.1.2基层表面偏差较大,基层处理或施工不当,如每层抹灰跟的太紧,面砖勾缝不严,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。
6.1.3砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩,亦会空鼓。
应在贴面砖砂浆中加适量107胶,增强粘结,严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。
6.2墙面不平:主要是结构施工期间,几何尺寸控制不好,造成外墙面垂直、平整偏差大,而装修前对基层处理又不够认真。
应加强对基层打底工作的检查,合格后方可进行下道工序。
6.3分格缝不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,操作不当等造成。
6.4墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其他工种污染所致,可用棉丝蘸稀盐酸加20%水刷洗,然后用自来水冲净。
同时应加强成品保护。
7、质量记录7.1面砖等材料的出厂合格证。
7.2本分项工程质量验评表。
7.3室外面砖的拉扒试验报告单等。
