真空预压施工方案一、工程概况真空预压处理范围为:临时海堤以**、六号路临时道路以**、外海堤以**、**路以西围蔽区域,包括**路北段部分,面积约125925平米。
二、设计要求膜下真空度不小于80kPa,稳定抽真空时间为120d。
要求在满荷载下固结度不小于90%,作为结束真空预压的判定标准。
三、真空预压施工工艺流程图3.1 真空预压工艺流程图四、各工序主要施工技术要点1、真空预压场地分区原设计将真空预压处理区域分A1~A12共12个小区,如附件一图中所示。
为了减少各小区之间的连接,保证真空预压处理效果的整体均匀性,减少各小区之间的差异沉降。
同时,有利于保证真空预压处理的整体质量,提高施工效率,保证施工工期。
现将原施工分区进行合并,由原来的12个小区合并分为4个大区,如附件一中粗线标示,其中,合并后的1#区包括原A1、A2区及A3、A6部分区域,面积为30317.3㎡;2#区包括原A4、A7、A12区及A3、A6部分区域,面积为42200.1㎡;3#区包括原A5、A8、A9区,面积为29557.7㎡;4#区包括原A10、A11,面积为19712.2㎡。
2、排水管路铺设(1)主管、支管材料要求根据设计要求,本工程铺设的管路主要为真空主管和真空支管。
主管和支管纵横向布置,真空支滤管采用软式透水管,管径50mm,支管铺设间距为3.0m,听海路与南坪快速路2.7m,即每3个排水板连接在支管上。
主管采用PVC管,管径≥90mm,每1000㎡布置一台真空泵。
(2)管材连接方式真空支滤管之间及真空支滤管与主滤管之间的连接采用与之匹配的直通、三通接头连接,接头要牢固。
真空主管的连接沿长度方向每30m左右设一钢丝胶管软接头,管位偏差小于100mm。
真空支管与插板之间采用排水板包裹支管绑扎联接,此种方式连接良好,并具有适应变形的能力。
(3)真空主管及支管布置方式原设计管路铺设要求:主管和支管横纵向布置,主管两头连接真空泵,如附件一中A8区所示布管方式。
一、交底对象本交底适用于所有参与梁场预压施工的施工人员、监理人员、技术人员及管理人员。
二、交底目的为确保梁场预压施工过程中的安全,预防安全事故的发生,提高施工质量,特进行本次安全技术交底。
三、交底内容1. 施工前的准备工作(1)梁场布置:按照设计要求,合理布置梁场,确保施工场地平整、排水畅通。
(2)材料准备:确保预压材料质量合格,按照施工规范进行检验。
(3)设备检查:检查施工设备、仪器是否完好,确保其性能符合要求。
2. 施工工艺(1)施工顺序:按照设计图纸和施工规范进行施工,确保施工顺序合理。
(2)施工方法:采用分层浇筑、分层预压、分层检测的方法,确保施工质量。
(3)预压时间:根据设计要求和现场实际情况,合理确定预压时间。
3. 质量要求(1)混凝土强度:按照设计要求,确保混凝土强度满足设计要求。
(2)预压高度:按照设计要求,确保预压高度满足要求。
(3)预压均匀性:确保预压均匀,无异常现象。
4. 安全措施(1)施工人员安全:施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(2)设备安全:施工设备应定期检查、维护,确保设备安全运行。
(3)用电安全:施工现场用电必须符合国家有关标准,使用合格电缆,定期检查电气线路。
(4)高处作业安全:高处作业必须使用安全防护设施,如安全网、安全带等。
(5)模板支撑系统安全:模板支撑系统必须牢固可靠,确保施工过程中不发生坍塌事故。
(6)人员疏散:施工现场应设置明显的安全警示标志,确保人员疏散通道畅通。
5. 环境保护与文明施工(1)施工现场应保持整洁,及时清理施工垃圾。
(2)施工过程中,注意节约能源,减少污染。
(3)施工现场应设置环保设施,如污水处理设施、噪声控制设施等。
四、交底要求1. 施工人员应认真学习本交底内容,确保掌握安全施工技术。
2. 施工过程中,严格遵守施工规范和操作规程,确保施工安全。
3. 施工过程中,发现安全隐患,应及时上报并采取措施消除。
4. 施工结束后,对施工现场进行清理,确保施工环境整洁。
一、交底目的为确保预制空心板施工过程中的安全,提高施工质量,特组织本次安全技术交底,对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
二、交底内容1. 施工现场安全注意事项:(1)施工人员必须遵守国家有关安全生产法律法规,严格执行安全技术操作规程。
(2)施工现场应设置明显的安全警示标志,确保施工人员及过往人员的安全。
(3)施工人员必须佩戴安全帽、安全带等个人防护用品,进入施工现场必须穿防滑鞋。
2. 预制空心板施工工艺及安全操作:(1)预制空心板施工前,应进行施工图纸和技术交底,确保施工人员了解施工要求。
(2)施工人员应严格按照施工图纸进行操作,确保预制空心板的质量。
(3)预制空心板施工过程中,应遵循以下步骤:①模板安装:严格按照设计要求进行模板安装,确保模板牢固、平整。
②钢筋绑扎:钢筋绑扎前,应检查钢筋质量,确保符合设计要求。
绑扎过程中,注意保持钢筋间距,防止变形。
③混凝土浇筑:混凝土浇筑前,应检查模板、钢筋及浇筑设备,确保满足施工要求。
浇筑过程中,注意控制混凝土坍落度,防止漏浆、蜂窝、麻面等质量问题。
④养护:混凝土浇筑完成后,应进行养护,确保混凝土强度达到设计要求。
3. 预制空心板施工过程中可能存在的安全隐患及预防措施:(1)模板支撑体系不稳定:施工过程中,应定期检查模板支撑体系,确保其稳定性。
发现不稳定现象,立即采取措施加固。
(2)钢筋绑扎不规范:施工人员应严格按照设计要求进行钢筋绑扎,防止因绑扎不规范导致质量问题。
(3)混凝土浇筑不均匀:混凝土浇筑过程中,应严格控制浇筑速度,防止因浇筑不均匀导致质量问题。
(4)养护不到位:混凝土浇筑完成后,应按照规定进行养护,确保混凝土强度达到设计要求。
4. 应急处理措施:(1)施工现场发生安全事故时,立即停止施工,组织人员进行救援。
(2)根据事故情况,采取相应的应急措施,如灭火、救援、疏散等。
(3)及时上报事故情况,按照相关规定进行处理。
三、交底要求1. 施工人员应认真听取安全技术交底,了解施工过程中的安全注意事项。
一、交底目的为确保预制场施工过程中的安全生产,提高施工人员的安全意识,降低事故发生率,特制定本安全技术交底。
二、适用范围本交底适用于预制场所有施工人员,包括操作人员、管理人员、技术人员等。
三、交底内容1. 施工现场一般安全要求(1)新入场的工人必须经过三级安全教育,考核合格后,才能上岗作业;特种作业和特种设备作业人员必须经过专门的培训,考核合格并取得操作证后才能上岗。
(2)必须接受安全技术交底,并清楚其内容,施工中严格按照安全技术交底作业。
(3)按要求使用劳保用品;进入施工现场,必须戴好安全帽,扣好帽带。
(4)施工现场禁止穿拖鞋、高跟鞋和易滑、带钉的鞋,杜绝赤脚、赤膊作业,不准疲劳作业、带病作业和酒后作业。
(5)夜间施工须有充足的照明,遇有暴雨、大风、大雾等恶劣天气时,应停止室外作业。
(6)工作时要思想集中,坚守岗位,遵守劳动纪律,不准在现场随意乱窜。
(7)不准擅自拆除施工现场的防护设施、安全标志、警告牌等,需要拆除时,必须经过施工负责人同意。
(8)不准破坏现场的供电设施和消防设施,不准私拉乱接电线和私自动用明火。
2. 构件加工注意事项(1)构件加工前,应检查加工设备、工具、模具等是否完好,确保安全运行。
(2)操作人员应熟悉设备性能和操作规程,严禁违章操作。
(3)加工过程中,严禁操作人员擅自离开工作岗位,确保安全生产。
(4)构件加工过程中,严禁超负荷运行,避免设备损坏。
3. 构件的存放及运输要求(1)构件存放场地应平整、坚实、排水良好。
(2)构件堆放时,应按照规定的层数和高度进行堆放,避免因堆放不当造成构件损坏。
(3)运输过程中,应确保构件稳固,防止因震动、碰撞等原因造成构件损坏。
4. 施工用电、消防安全要求(1)施工现场用电设备必须符合国家相关标准和规定,严禁私拉乱接电线。
(2)施工现场应配备足够的消防设施,并定期检查、维护。
(3)施工人员应掌握基本的消防知识和技能,遇到火情时能迅速采取有效措施。

一、交底目的为确保预制施工过程中的安全,降低安全事故发生率,提高施工质量,现将预制安全技术交底如下:二、适用范围本交底适用于预制构件的生产、运输、安装等全过程。
三、交底内容1. 人员要求(1)新入场的工人必须经过三级安全教育,考核合格后方可上岗作业;特种作业和特种设备作业人员必须经过专门培训,考核合格并取得操作证后方可上岗。
(2)施工人员必须接受安全技术交底,并清楚其内容,严格按照安全技术交底作业。
2. 施工现场一般安全要求(1)施工现场必须设置明显的安全警示标志,禁止穿拖鞋、高跟鞋和易滑、带钉的鞋,杜绝赤脚、赤膊作业。
(2)施工现场禁止疲劳作业、带病作业和酒后作业。
(3)夜间施工必须有充足的照明,遇有暴雨、大风、大雾等恶劣天气时,应停止室外作业。
3. 预制构件生产安全要求(1)生产前,必须对生产设备进行检查,确保设备正常运行。
(2)操作人员必须穿戴好劳动保护用品,如安全帽、防护眼镜、手套等。
(3)严禁操作人员擅自拆卸设备,如需拆卸,必须征得设备管理人员的同意。
(4)生产过程中,严禁无关人员进入生产区域。
4. 预制构件运输安全要求(1)运输车辆必须符合相关安全规定,确保车辆性能良好。
(2)运输过程中,应保持车速平稳,避免急刹车、急转弯。
(3)车辆上应配备灭火器等消防设施。
(4)严禁超载运输。
5. 预制构件安装安全要求(1)安装前,必须对安装部位进行检查,确保无安全隐患。
(2)安装过程中,操作人员必须穿戴好劳动保护用品。
(3)安装过程中,严禁高空作业人员擅自离开工作岗位。
(4)安装过程中,严禁无关人员进入施工现场。
四、安全检查与整改1. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
2. 安全检查应包括人员、设备、施工环境等方面。
3. 发现安全隐患,应立即停止施工,采取措施整改,整改后方可继续施工。
五、应急处理1. 发生安全事故时,应立即启动应急预案,组织救援。
2. 事故发生后,应及时向相关部门报告,并做好事故调查和处理工作。

一、交底目的为确保真空降水施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底范围本交底适用于所有参与真空降水施工的施工人员、管理人员及技术人员。
三、交底内容1. 真空降水施工前的准备工作(1)对施工人员进行安全技术培训,提高安全意识。
(2)检查施工设备、工具及材料,确保其符合安全要求。
(3)了解施工现场的地质、水文及环境条件,制定合理的施工方案。
2. 施工现场安全管理(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工区域应设立警戒线,非施工人员不得进入。
(4)施工过程中,应保持施工现场的整洁,防止滑倒、摔伤等事故发生。
3. 真空降水施工操作规范(1)操作人员应熟悉真空降水设备的工作原理、性能及操作方法。
(2)施工前,应检查设备各部件是否完好,电源线路是否安全可靠。
(3)启动设备前,应先进行空载试验,确保设备运行正常。
(4)操作过程中,应密切观察设备运行状态,发现异常情况立即停机检查。
(5)设备停机时,应关闭电源,切断水源,确保设备安全。
4. 真空降水施工注意事项(1)施工过程中,应确保排水管道畅通,防止发生堵塞。
(2)降水井应设置在基坑边缘,距离基坑边缘不得小于1米。
(3)降水井深度应大于基坑深度,确保降水效果。
(4)降水过程中,应密切关注水位变化,防止突涌、涌水等事故发生。
(5)施工结束后,应及时回填井孔,防止塌陷。
5. 应急预案(1)发生突涌、涌水等事故时,应立即停机,切断电源,撤离人员。
(2)报告事故情况,启动应急预案,组织救援。
(3)对事故现场进行清理,防止次生灾害发生。
四、交底要求1. 施工人员必须认真阅读本交底,确保理解并掌握安全操作规程。
2. 施工过程中,应严格遵守安全操作规程,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
五、附则本交底自发布之日起实施,如遇特殊情况,可根据实际情况进行调整。
一、交底项目:预制空心板施工安全技术交底二、交底内容:1. 工程概况(1)工程名称:_________项目(2)工程地点:_________地点(3)工程规模:_________平方米2. 安全生产责任制(1)项目经理为工程安全生产第一责任人,负责组织、协调、指挥工程安全生产管理工作。
(2)项目技术负责人负责制定、实施和监督安全技术措施。
(3)项目施工员、安全员负责具体实施安全技术措施,确保施工安全。
3. 施工准备(1)施工前,必须对施工人员进行安全技术培训,提高施工人员的安全意识。
(2)施工前,必须对施工现场进行安全检查,确保施工现场符合安全要求。
(3)施工前,必须对预制空心板的生产、运输、安装等环节进行安全检查,确保预制空心板质量符合安全要求。
4. 施工工艺及操作规程(1)预制空心板生产:1)严格按照生产工艺进行操作,确保预制空心板质量。
2)生产过程中,注意操作安全,防止设备、工具伤人。
(2)预制空心板运输:1)运输车辆必须符合安全要求,确保运输安全。
2)运输过程中,注意货物固定,防止货物移动伤人。
(3)预制空心板安装:1)安装前,对安装人员进行安全技术培训,提高安全意识。
2)安装过程中,严格按照操作规程进行,确保安装质量。
3)安装过程中,注意高空作业安全,防止坠落伤人。
5. 安全防护措施(1)施工现场必须设置安全警示标志,提醒施工人员注意安全。
(2)施工现场必须设置安全防护设施,如安全网、防护栏杆等。
(3)高空作业人员必须佩戴安全带,确保安全。
(4)施工现场必须配备必要的安全防护用品,如安全帽、防护眼镜、防尘口罩等。
6. 应急措施(1)发生安全事故时,立即停止施工,组织人员抢救伤员。
(2)立即上报上级主管部门,按照相关规定进行处理。
(3)加强事故调查,分析事故原因,采取有效措施防止类似事故再次发生。
三、检查执行情况1. 施工人员必须按照安全技术交底要求进行施工。
2. 项目负责人、技术负责人、施工员、安全员必须对施工现场进行监督检查,确保安全技术措施落实到位。

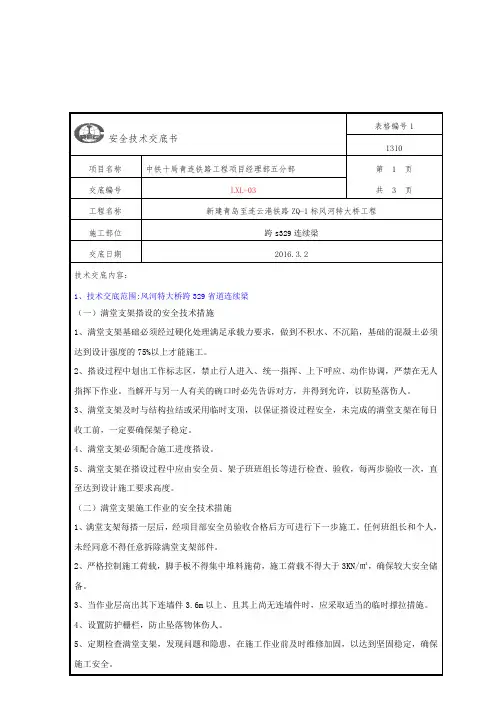

安全技术交底书表格编号1
1310
项目名称中铁十局青连铁路工程项目经理部五分部第 1 页
共 3 页交底编号LXL-03
工程名称新建青岛至连云港铁路ZQ-1标风河特大桥工程
施工部位跨s329连续梁
交底日期2016.3.2
技术交底内容:
1、技术交底范围:风河特大桥跨329省道连续梁
(一)满堂支架搭设的安全技术措施
1、满堂支架基础必须经过硬化处理满足承载力要求,做到不积水、不沉陷,基础的混凝土必须达到设计强度的75%以上才能施工。
2、搭设过程中划出工作标志区,禁止行人进入、统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。
当解开与另一人有关的碗口时必先告诉对方,并得到允许,以防坠落伤人。
3、满堂支架及时与结构拉结或采用临时支顶,以保证搭设过程安全,未完成的满堂支架在每日收工前,一定要确保架子稳定。
4、满堂支架必须配合施工进度搭设。
5、满堂支架在搭设过程中应由安全员、架子班班组长等进行检查、验收,每两步验收一次,直至达到设计施工要求高度。
(二)满堂支架施工作业的安全技术措施
1、满堂支架每搭一层后,经项目部安全员验收合格后方可进行下一步施工。
任何班组长和个人,未经同意不得任意拆除满堂支架部件。
2、严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于3KN/㎡,确保较大安全储备。
3、当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。
4、设置防护栅栏,防止坠落物体伤人。
5、定期检查满堂支架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。

一、交底概述为确保工程质量和施工安全,针对本工程中预埋施工环节的安全技术要求,特制定本安全技术交底。
以下为交底内容:二、交底对象1. 施工单位全体预埋施工人员;2. 相关施工管理人员;3. 监理单位代表。
三、交底内容1. 施工现场安全注意事项(1)施工人员进入施工现场必须佩戴安全帽,高空作业必须系好安全带,不得穿硬底鞋。
(2)施工现场应保持整洁,不得随意堆放材料、工具等,以免影响施工安全和通行。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 预埋施工安全注意事项(1)施工前,应对施工区域进行清理,确保无障碍物。
(2)施工人员应熟悉图纸,了解预埋位置、尺寸、材料等信息。
(3)预埋施工过程中,应严格按照设计要求进行操作,确保预埋位置准确、牢固。
(4)预埋管道、钢筋等材料应选用合格产品,严禁使用不合格材料。
(5)施工过程中,如发现异常情况,应立即停止施工,报告相关负责人进行处理。
3. 预埋施工质量控制要求(1)预埋管道、钢筋等材料应按设计要求进行加工、检验,确保质量合格。
(2)预埋施工过程中,应严格控制施工质量,确保预埋位置、尺寸、间距等符合设计要求。
(3)预埋施工完成后,应进行验收,确保预埋质量符合要求。
4. 预埋施工应急措施(1)如遇预埋管道、钢筋等材料损坏,应立即停止施工,报告相关负责人进行处理。
(2)如遇预埋位置不准确,应重新进行测量、定位,确保预埋质量。
(3)如遇预埋施工过程中发生安全事故,应立即停止施工,报告相关负责人进行处理,并采取必要的救援措施。
四、交底要求1. 施工单位应将本安全技术交底内容传达至全体预埋施工人员。
2. 施工人员应认真学习本安全技术交底内容,确保掌握预埋施工安全注意事项和质量控制要求。
3. 施工管理人员应加强对预埋施工过程的监督检查,确保施工安全、质量。
4. 监理单位应定期对预埋施工进行监督检查,发现问题及时指出,督促施工单位整改。
五、交底日期(请在此处填写交底日期)六、交底人(请在此处填写交底人姓名及职务)七、验收人(请在此处填写验收人姓名及职务)八、备注(如有其他事项,请在此处填写)注:本安全技术交底模板仅供参考,具体内容应根据实际工程情况进行调整。
预制场施工安全技术交底随着工业化和城市化的进一步推进,预制场在建筑行业中的重要性也日益凸显。
预制场施工安全是确保预制构件生产过程中人员和设备安全的关键环节。
为了规范预制场施工安全,提高生产效率,降低安全事故的发生率,本文将从以下几个方面对预制场施工安全技术进行交底。
1. 安全管理制度预制场施工安全的首要任务是建立完善的安全管理制度。
其中包括制定并实施安全生产规章制度,明确生产过程中人员的行为准则和安全操作规程。
通过严格执行这些规章制度,可以有效地规范员工的行为,并将安全意识深入员工心中。
2. 设备维护与操作预制场内的设备是保障生产安全的关键因素之一。
为了确保设备安全可靠地运行,必须进行定期的设备维护和保养,及时排除设备故障。
同时,员工需要经过专门培训,掌握设备的正确操作方法,确保操作过程中没有差错和安全隐患。
3. 安全防护设施预制场内应配备完善的安全防护设施,确保工作环境的安全和舒适。
例如,在危险区域要设立明确的隔离带,防止无关人员进入;在生产线上要设置紧急停机按钮,方便工人在紧急情况下及时停止设备运行。
此外,预制场内还应配备必要的消防设备,确保一旦发生火灾等突发事件,能够及时采取措施进行灭火和疏散。
4. 安全教育培训预制场施工安全的重要性需要员工充分认识并引起足够的重视。
因此,预制场应定期组织安全教育培训,提高员工的安全意识和危险辨识能力。
培训内容应包括安全操作规程、应急处理方法、危险源辨识等方面,以提高员工在安全领域的知识和技能。
5. 安全激励机制为了激励员工积极参与预制场施工安全工作,应建立一套科学合理的激励机制。
可以通过设立安全奖励制度、表彰先进个人和集体等方式,鼓励员工发现安全隐患并积极参与安全管理工作。
同时,对于逃避安全责任或违反安全规定的行为,也要制定相应的处罚措施,提高员工的安全责任感和遵守规章制度的意识。
通过以上的安全技术交底,预制场施工安全将得以有效提升。
只有加强安全管理,关注员工的安全意识和操作技能,合理利用安全防护设施,才能够确保预制场施工过程中人员和设备的安全,并有效降低安全事故的发生率。
一、交底基本信息1. 交底日期:____年____月____日2. 施工单位:____单位3. 项目名称:____项目4. 分项工程名称:____分项工程5. 交底人:____6. 接底人:____二、施工概况1. 工程概况:简要介绍工程的基本情况,包括建筑结构、施工部位、施工内容等。
2. 施工环境:介绍施工现场的环境情况,如地形、地质、气候等。
三、安全技术要求1. 人员要求:(1)施工人员必须经过专业培训,具备相应的操作技能和安全意识。
(2)施工人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜等。
2. 施工设备:(1)施工设备应定期检查、维护,确保设备安全可靠。
(2)使用电气设备时,必须符合电气安全规范,严禁使用破损的电线、插座等。
3. 施工材料:(1)施工材料应选用符合国家标准的合格产品。
(2)易燃、易爆、有毒、有害材料应妥善保管,并采取相应的安全措施。
4. 施工方法:(1)严格按照设计图纸和施工规范进行施工。
(2)施工过程中,应采取防止物体坠落、触电、火灾等事故的措施。
5. 安全防护措施:(1)施工区域应设置明显的警示标志,禁止无关人员进入。
(2)施工过程中,应设置安全通道,确保人员安全通行。
(3)施工高处作业时,必须系好安全带,并采取防坠落措施。
四、安全注意事项1. 严格遵守施工操作规程,不得擅自更改施工方法。
2. 不得酒后作业,严禁疲劳作业。
3. 作业过程中,不得擅自离开工作岗位。
4. 发现安全隐患,应及时上报并采取相应措施。
5. 严禁在施工现场吸烟、使用明火。
五、应急处置1. 施工现场应配备必要的安全防护设施和应急救援设备。
2. 施工人员应掌握基本的急救知识和技能。
3. 发生安全事故时,应立即启动应急预案,采取有效措施进行处置。
六、总结本次安全技术交底,旨在提高施工人员的安全意识和自我保护能力,确保施工安全顺利进行。
请各位施工人员认真学习并严格遵守以上安全要求,共同保障施工现场的安全。
真空排水预压法施工工艺真空排水预压法是一项比较新的加固软土技术,是属于排水固结法的一种,它经过铺设水平排水砂垫层和设置在软基中的竖向排水体,再在砂垫层上铺设不透气的薄膜封闭装置,借助于埋设在砂垫层内的管道,经过抽真空装置,使土体中形成负压,将土体孔隙中的孔隙水抽出,进而降低孔隙水压力,增添有效应力,使土体产生固结,减少后期沉降,提高地基承载能力。
其施工内容主要由四部分构成:(1 )施工一个垂直的和水平的排水通道,即施工塑料排水板和砂垫层;(2 )要施工一个使被加固地基与大气隔断的保证不透气的密封层;(3 )要设置一套高效率的抽真空装置。
即在砂垫层内铺设主管和滤管管网和在密封系统外安装真空泵等设备;(4 )要设置一套保证能按设计要求进行施工的检测系统。
以下图一为真空排水预压法施工工艺流程图丈量放线消除表层耕植土、排放鱼塘水、消除浮淤按设计要求整平场所铺设第一层 20cm厚砂垫层打设塑料排水板铺设第二层 20cm厚砂垫层,挖密封沟开挖真空管路沟槽及主、支滤管的铺设和主管和支滤管的加工抽真空设备的安装与真空度测头的埋设开挖密封沟铺设第一层土工布铺设二层密封膜出膜连结真空泵系统、回填密封沟不良试抽真空、检查密封系统性能补漏铺设第二层土工布接以下图接上图设置沉降观察标、侧向位移桩并丈量预压前的标高铺设第三层 40cm砂垫层(设计要求真空预压达成后才进行此道工序)进行真空预压,保持真空度80Kpa 以上达 90~120 天依据沉降观察计算土体固结度达到90%即可停机卸泵持续观察边桩位移和地面沉降结束(图 1)真空预压施工工艺流程图一、施工前的准备工作1 、要做好充足的技术准备,包含采集并熟习与本工程项目相关的技术规程、规范及地质状况,认识设计企图,掌握设计图纸的技术要求和各项技术参数,对施工现场的现状要检查清楚等,正式动工前组织技术交底。
2 、按施工合同要求组织施工机械设备进场,并仔细进行检查和调试,对计量设备仪器按现定要求送检标定,保证机械设备完满率。

一、交底目的为确保预制场施工过程中的安全生产,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象1. 预制场施工人员;2. 项目管理人员;3. 施工现场技术人员。
三、交底内容1. 施工现场一般安全要求(1)新入场的工人必须经过三级安全教育,考核合格后方可上岗作业;(2)特种作业和特种设备作业人员必须经过专门培训,考核合格并取得操作证后方可上岗;(3)必须接受安全技术交底,并清楚其内容,施工中严格按照安全技术交底作业;(4)按要求使用劳保用品;进入施工现场,必须戴好安全帽,扣好帽带;(5)施工现场禁止穿拖鞋、高跟鞋和易滑、带钉的鞋,杜绝赤脚、赤膊作业,不准疲劳作业、带病作业和酒后作业;(6)夜间施工须有充足的照明,遇有暴雨、大风、大雾等恶劣天气时,应停止室外作业;(7)工作时要思想集中,坚守岗位,遵守劳动纪律,不准在现场随意乱窜;(8)不准擅自拆除施工现场的防护设施、安全标志、警告牌等,需要拆除时,必须经过施工负责人同意;(9)不准破坏现场的供电设施和消防设施,不准私拉乱接电线和私自动用明火;(10)预制厂内应保持场地整洁,道路通畅,材料区、加工区、成品区划分明确。
2. 构件加工注意事项(1)严格按照施工图纸和技术规范进行构件加工;(2)加工过程中,注意机械设备的操作安全,防止机械伤害;(3)构件加工过程中,注意防火、防爆,严禁使用明火;(4)加工现场应配备消防器材,并定期检查维护。
3. 构件的存放及运输要求(1)构件存放区域应平整、坚实,防止构件倾倒;(2)构件堆放时,底部应垫方木,堆放应稳定,立放应支撑牢固;(3)构件存放区域应保持通风、干燥,防止构件受潮、变形;(4)构件运输过程中,应绑扎牢固,保持平衡,防止构件损坏;(5)运输车辆应遵守交通规则,确保行车安全。
4. 施工用电、消防安全要求(1)施工现场用电应严格按照《施工现场临时用电安全技术规范》执行;(2)施工现场应配备足够的消防器材,并定期检查维护;(3)施工现场严禁使用明火,禁止吸烟;(4)发生火灾时,应立即启动应急预案,确保人员安全。
一、交底目的为确保真空降水井施工过程中的安全,提高施工人员的安全意识,降低事故发生率,特进行真空降水井安全技术交底。
二、交底对象项目部全体施工人员、技术人员、安全管理人员及监理人员。
三、交底时间[填写具体日期]四、交底内容1. 工程概况- 工程名称:[填写工程名称]- 施工单位:[填写施工单位名称]- 施工地点:[填写施工地点]- 施工内容:[简要描述施工内容,如真空降水井的施工、设备安装、调试等]2. 安全风险分析- 主要风险:[列举主要风险,如电气安全、高空作业安全、机械伤害、中毒窒息等]- 风险等级:[根据风险分析结果,确定风险等级]- 预防措施:[针对每个风险提出具体的预防措施]3. 施工工艺及安全注意事项- 施工工艺:[简要介绍真空降水井的施工工艺流程]- 安全注意事项:1. 作业人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
2. 作业前必须检查设备、工具是否完好,确保安全可靠。
3. 高空作业必须使用安全绳,严禁违规操作。
4. 电气设备操作人员必须持证上岗,并严格遵守操作规程。
5. 严禁酒后作业,严禁疲劳作业。
6. 施工现场应设置警示标志,并确保警示标志清晰可见。
4. 应急措施- 事故发生时的应急处置措施:[列举事故发生时的应急处置措施,如触电、高处坠落、机械伤害等]- 事故报告流程:[明确事故报告流程,包括报告对象、报告内容、报告时限等]5. 安全培训及考核- 对施工人员进行安全培训,确保其掌握真空降水井施工的安全知识。
- 定期对施工人员进行安全考核,确保其具备必要的安全技能。
五、交底人及接受人- 交底人:[填写交底人姓名及职务]- 接受人:[填写接受人姓名及职务]六、附件- 真空降水井施工安全操作规程- 真空降水井施工安全检查表七、备注1. 本交底内容为模板,具体内容应根据实际情况进行调整。
2. 施工过程中,如遇特殊情况,应及时调整安全措施,并重新进行安全技术交底。
八、签字确认- 交底人签字:- 接受人签字:[填写日期]。
一、交底目的为确保真空井管降水施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)所有参与真空井管降水施工的人员必须经过专业培训,持有相关资格证书。
(2)施工人员应熟悉本施工安全技术交底内容,并严格遵守操作规程。
2. 施工现场布置(1)施工现场应设置明显的警示标志,禁止无关人员进入。
(2)施工现场应配备足够的消防器材,并定期检查,确保其有效性。
(3)施工场地应平整,排水畅通,防止积水。
3. 施工材料及设备(1)真空井管、水泵、电缆等材料及设备必须符合国家标准,且质量合格。
(2)设备应定期检查、维护,确保其正常运行。
4. 施工操作规程(1)施工前,应检查井管、水泵、电缆等设备是否完好,并确保接地良好。
(2)施工过程中,应严格按照操作规程进行操作,确保人身安全。
(3)施工人员应佩戴安全帽、防护眼镜、防尘口罩等防护用品。
(4)在井口作业时,必须设置安全防护栏杆,防止人员坠落。
(5)在井口作业时,严禁将头部、手臂等部位伸入井口。
(6)在施工过程中,应密切关注井内水位变化,防止发生突涌、坍塌等事故。
5. 降水过程管理(1)降水过程中,应密切关注井内水位变化,及时调整水泵运行参数。
(2)降水过程中,应定期检查井管、水泵、电缆等设备,确保其正常运行。
(3)降水过程中,应做好排水工作,防止积水。
6. 应急措施(1)发生突涌、坍塌等事故时,应立即停止降水作业,并迅速撤离人员。
(2)发生触电事故时,应立即切断电源,并进行急救。
(3)发生火灾事故时,应迅速报警,并采取灭火措施。
三、注意事项1. 施工人员应严格遵守本安全技术交底,确保施工安全。
2. 施工过程中,如发现安全隐患,应立即停止施工,并及时上报。
3. 施工单位应加强对施工人员的安全教育,提高安全意识。
四、审批本安全技术交底经施工单位负责人、工程技术人员及安全管理人员共同审批,自发布之日起实施。
