明挖隧道防水施工方案
- 格式:doc
- 大小:371.00 KB
- 文档页数:12
盾构隧道防水施工措施(中铁四局集团有限公司)李懂懂一1、引言:本文主要阐述盾构施工中对隧道防水的措施,使隧道防水作业处于受控状态,确保工程质量符合规定要求。
二、工程概况:本标段共有两站(尹山湖中路站、东方大道站)三区间(邀湖路站〜尹山湖中路站区间、尹山湖中路站〜东方大道站区间、东方大道站〜独墅湖南站区间)和电缆通道(尹山湖中路主变电所35KV电缆通道)。
车站及电缆通道采用明挖法施工,区间采用盾构法施工。
三、质量要求:a、整个标段区间盾构隧道应满足国标二级防水标准,同时满足初步设计技术要求的隧道上半部不允许渗漏水,结构表面偶见湿渍及隧道下半部、洞门及联络通道允许有少量漏水点,不得有线流和漏泥砂,实际渗漏量小于0.1L/m2-d。
b、隧道渗水量每昼夜不超过0.06升/平方米;任意100平方米每昼夜渗水量W10升。
隧道顶不允许滴水,侧面允许有少量、偶见湿渍,即隧道内总湿渍面积W4/1000总表面积,任意100m2隧道内表面的湿渍不超过4点,任一湿渍面积W0.15平方米。
衬砌接头不允许漏泥砂和滴漏,拱底块在嵌缝后不允许有渗水。
四、引用规范与依据:《地下防水工程质量验收规范》(GB50208-2011)《地下工程防水技术规范》(GB50108-2008)本行业工法及先进成熟的施工技术;我公司在苏州2号线的施工经验。
五、施工中的防水、防渗措施5.1盾构进、出洞防水施工盾构出洞时,为防止泥沙及水的涌出,需设置帘布橡胶圈,出洞装置包括帘布橡胶板、圆环板、扇形板及相应的连接螺栓和垫圈。
安装顺序为帘布橡胶板一圆形板一扇形板,自上而下进行。
安装时圆形板的压板螺栓拧紧,使帘布橡胶板紧贴洞门,防止盾构出洞后同步注浆浆液泄漏。
盾构出、进洞处,车站与隧道的连接构造---钢筋砼洞圈未浇捣或未达到设计强度前,设置衬砌拉紧装置,即将近洞口的10环衬砌用[14槽钢沿隧道纵向拉紧。
[14设置在管片的起重螺母处,用①50圆柱管螺纹加乂36螺栓将[14可靠地栓紧在管片上,以防止洞口衬砌环缝松驰、张开并造成漏水。
目录1、编制根据................................................... 错误!未定义书签。
2、编制范围................................................... 错误!未定义书签。
3、工程概况................................................... 错误!未定义书签。
4、施工工艺................................................... 错误!未定义书签。
4.1总体施工工序............................................. 错误!未定义书签。
4.2施工工艺................................................. 错误!未定义书签。
5、施工机械配置计划........................................... 错误!未定义书签。
6、人力资源配置计划........................................... 错误!未定义书签。
7、安全生产及环境保护保证措施................................. 错误!未定义书签。
8、质量控制措施............................................... 错误!未定义书签。
8.1隧道总体实测项目......................................... 错误!未定义书签。
8.2隧道明洞实测项目......................................... 错误!未定义书签。
8.3隧道明洞防水层实测项目................................... 错误!未定义书签。

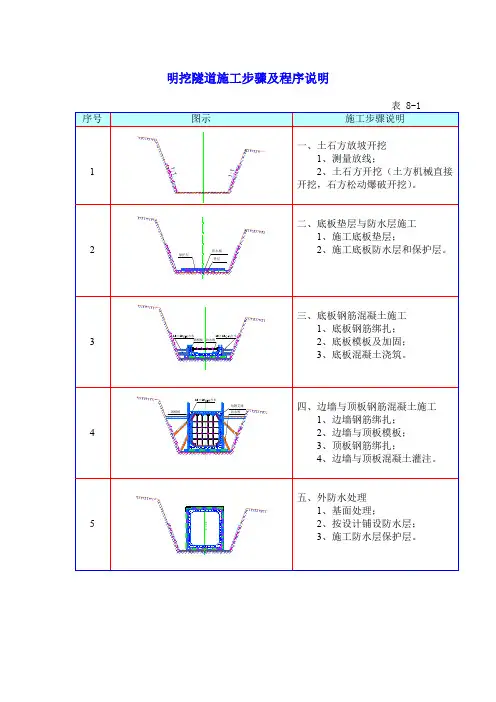

隧道施工方法中明挖法的施工流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!明挖法在隧道施工中的详细流程解析明挖法,也被称为开敞式施工法,是隧道施工中常见的一种方式,尤其适用于地表允许大规模开挖,地质条件较好或者地下管线较少的城市区域。
施工技术CONSTRUCTION TECHNOLOGY2020年11月上第49卷第21期24DOI:10.7672/sgjs2020210024明挖法隧道全包防水与接缝防水设计优化陆明(上海市隧道工程轨道交通设计研究院,上海200235)[摘要]针对明挖法隧道存在的防水问题,提岀全包防水与接缝防水设计优化措施。
其中,全包防水层主要采取加强层与大面积卷材复合处理、侧墙预铺防水卷材与顶板防水层搭接、预铺防水卷材遇桩头时改良构造等优化措施,纵向水平施工缝采取自粘丁基橡胶止水带代替钢板止水带的优化措施,变形缝止水带与纵向水平施工缝止水带应形成有效搭接。
[关键词]隧道;明挖法;全包防水;接缝防水;预铺防水卷材;止水带[中图分类号]TU57[文献标识码]A[文章编号]1002-8498(2020)21-0024-05Design Optimization of Membrane Waterproofing andJoint Waterproofing of Cut and Cover TunnelLU Ming(Shanghai Tunne/Engineering&Rai/Transit Design and Research Institute,Shanghai200235,China)Abstract:This paper supplies measures of design optimization to the problems of membrane waterproofing and joint waterproofing for cut and cover tunnels.It includes the composite way to the waterproofing membrane and reinforced membrane,overlap to the pre-applied waterproofing sheets of the side wall and the waterproofing membrane of the top slab,the pre-applied waterproofing sheets constructed around the pile.The steel waterstop replaced by the self-adhering butyl-rubber covered steel sheet waterstop to the horizontal construction joint.The deformation joint waterstop should be effectively overlapped with horizontal construction joint waterstop.Keywords:tunnels;cut and cover method;membrane waterproofing;joint waterproofing;pre-applied waterproofing sheets;waterstop0引言明挖法作为传统地下隧道施工方法,适用于建造埋深较浅的隧道。
第1篇本工程位于我国某城市,属于地下工程挖洞施工项目。
工程主要包括地铁隧道、地下停车场、地下通道等部分。
本工程采用明挖法进行施工,施工总工期为48个月。
二、施工方案1. 施工准备(1)施工现场布置1)施工场地:施工现场应满足施工要求,具备足够的施工场地。
2)临时设施:设置办公室、宿舍、食堂、卫生间等临时设施。
3)材料堆场:设置材料堆场,存放施工材料。
4)设备堆场:设置设备堆场,存放施工设备。
(2)施工组织1)施工队伍:组建专业施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
2)施工计划:编制详细的施工计划,明确施工进度、质量、安全等要求。
3)施工资源配置:合理配置施工资源,包括人力、物力、财力等。
2. 施工工艺(1)开挖与支护1)开挖:采用机械开挖,使用挖掘机、装载机等设备进行开挖。
2)支护:采用钢支撑、锚杆、喷射混凝土等支护措施,确保开挖面的稳定。
(2)隧道施工1)隧道开挖:采用全断面开挖,分阶段开挖,确保隧道施工质量。
2)隧道支护:采用钢支撑、锚杆、喷射混凝土等支护措施,确保隧道施工安全。
3)隧道衬砌:采用预制混凝土衬砌,现场安装。
(3)地下停车场施工1)土方开挖:采用机械开挖,分阶段开挖。
2)基础施工:采用混凝土基础,现场浇筑。
3)结构施工:采用钢筋混凝土结构,现场浇筑。
(4)地下通道施工1)土方开挖:采用机械开挖,分阶段开挖。
2)基础施工:采用混凝土基础,现场浇筑。
3)结构施工:采用钢筋混凝土结构,现场浇筑。
4)通道顶部施工:采用预制混凝土顶板,现场安装。
3. 施工质量控制(1)施工材料质量控制1)进场材料:严格检查进场材料的质量,确保符合设计要求。
2)材料储存:合理储存材料,防止材料损坏、变质。
(2)施工过程质量控制1)施工工艺:严格执行施工工艺,确保施工质量。
2)施工监测:对施工过程进行监测,及时发现并解决问题。
3)施工验收:按照设计要求进行施工验收,确保工程质量。
4. 施工安全措施(1)施工人员安全1)安全教育:对施工人员进行安全教育,提高安全意识。
疋!塑!堡凰钻孔灌注桩施工技术在工程施工中的应用王积刚(华能大连电厂,辽宁大连116100)脯要】随着我国经济和社会的迅猛发展,各种高层、超高层建筑修建的越来越多,这对建筑物的基础也提出了更高的要求,桩基础由于承载力高,抗爱睦能好,施工质量比较容易保证,在实际工程中得到了广泛的应用,尤其是最近几年来,党中央提出了“以人为本”的思想,人』0之孑陇的应用越采越少,采用冲击、回转等型式的钻孑L灌注桩施工方式得到了广泛的应用。
p黼】桩基础;工程施工随着我国经济和社会的迅猛发展,各种高层、超高层建筑修建的越来越多,这对建筑物的基础也提出了更高的要求,桩基础由于承载力高,抗震性能好,施工质量比较容易保证,在实际工程中得到了广泛的应用,尤其是最i衅来,党中央提出了“以人为本”的思想,人工挖孔桩的应用越来越少,采用;中击、回转等型式的钻孔灌注桩施工方式得到了广泛的应用。
本文将对钻孔灌注桩施工中遇到的一些问题进行探讥1关于桩位对中问题在桩基础施工过程中,桩位对中的问题似乎没有引起大家的足够重视。
常规的施工中,主要采用放十字线,然后在十字线中心挂小铅垂,用肉眼判别锤尖是否与桩位点对准,如若认为对准,则由指挥者指挥吊车操作手将钻机垂直下放,若有偏差则重新指挥吊车操作手起吊,移动钻机。
有时为了简化操作,护筒对中时采用十字线,桩机就位时,根据经验判断转盘中心与孔位中心的偏差惰j‰2关于施工中泥浆护壁的问题在钻孔灌注桩施工过程中,泥浆的作用主要有两个方面:一是利用泥浆与地下水之间的压力差来控制水压力,以保持孔壁的稳定性;二是冷却钻头,并将孔底钻渣携带出孔外。
理论上来说,施工时应针对各种土层的性质采用不同的泥浆比重,起到效率与质量并重的效果,也就是说,泥浆粘度要保证浆液不大量渗漏,能起到护壁的作用,但同时泥浆粘度又不能过大,降低钻头钻进效率,根据地层情况,泥浆比重控制在1.20左右。
对于粘土层,比重可以低一些,但不得低于1.15,对于砂层和碎石层,泥浆比重则要大,约1300泥浆比重测定可以采用泥浆比重仪测定,但实际施工中,很少有测定的,凭经验施工的居多,因为泥浆的比重毕竟对工程质量影响不大。
围堰明挖法隧道施工工艺【围堰明挖法隧道施工工艺】一、引言朋友,你知道吗?在咱们生活的城市中,那些错综复杂的隧道,为我们的出行带来了极大的便利。
而今天咱们要聊的“围堰明挖法隧道施工工艺”,就是建造这些隧道的重要方法之一。
接下来,就跟您好好唠唠这其中的门道。
二、围堰明挖法隧道施工工艺的历史1. 起源与早期应用其实啊,围堰明挖法的历史可以追溯到很久以前。
在过去,当人们想要在水域或者松软的地质条件下修建地下结构时,就开始尝试这种方法了。
比如说,在一些古老的运河修建中,为了建造穿过河流的通道,工匠们就想到了先围起来一部分水域,然后把里面的水排干,再进行挖掘和施工。
这可以说是围堰明挖法的早期雏形。
2. 发展与创新随着时间的推移,技术不断进步,围堰明挖法也变得越来越成熟和高效。
从简单的土石围堰,到后来的钢板桩围堰、混凝土围堰等,材料和技术的改进让围堰更加牢固和可靠。
而且啊,挖掘设备、支护技术的提升,也使得施工速度更快、质量更高。
三、围堰明挖法隧道施工工艺的制作过程1. 前期准备说白了就是要做好各种准备工作。
这就好比咱们出门旅行前要做攻略一样,得先把路线规划好,准备好需要的东西。
首先得进行详细的地质勘察,了解地下的情况,就像医生给病人做检查,清楚哪里有“毛病”。
然后根据勘察结果设计施工方案,确定围堰的类型、尺寸和位置等。
2. 围堰施工这一步就像是给要施工的区域穿上一件“防护服”。
常见的围堰有土石围堰、钢板桩围堰等。
土石围堰呢,就像是用一堆土和石头堆成的墙,把水挡住。
钢板桩围堰则像是用一片片长长的钢板插在地上,连成一堵坚固的“钢墙”。
比如说在修建一条跨河的隧道时,如果河水较浅、流速不大,可能就会选择土石围堰;要是河水深、水流急,那钢板桩围堰可能就更合适。
3. 排水与降水把围堰围好后,接下来就得把里面的水弄出去,让施工区域变得干燥。
这可以通过抽水机来实现,把水抽到外面去。
同时,为了防止地下水位上升影响施工,还得进行降水处理,就像给地下“抽湿”一样。
隧道施工方案(通用4篇)隧道施工方案(篇1)一、施工前准备在开始隧道施工前,需要进行充分的前期准备工作。
这包括现场勘查、设计图纸的审核、施工机械和材料的准备、人员的组织与培训等。
此外,还需建立完善的施工管理体系和安全保障机制,确保施工过程中的各项工作顺利进行。
二、挖掘方法选择隧道的挖掘方法根据地质条件、隧道长度、断面形状等因素可选择多种方法。
常见的挖掘方法有全断面法、台阶法、中隔壁法等。
选择合适的挖掘方法,可以确保施工安全并提高施工效率。
在选择挖掘方法时,需要考虑隧道的地质条件、断面形状和施工要求等因素。
三、隧道支护隧道支护是保证隧道施工安全的重要措施之一。
根据地质条件和施工要求,可以选择不同类型的支护方式,如钢拱架支护、喷射混凝土支护等。
支护结构的设计和施工必须严格按照相关规范进行,以确保支护结构的稳定性和安全性。
四、排水与防水设计隧道的排水与防水设计是施工中的重要环节。
为了防止水患对隧道施工的影响,需要采取有效的排水和防水措施。
排水系统设计应合理规划排水沟和集水坑的位置,以便及时排除隧道内的积水。
防水层的设计和施工应选用优质防水材料,并严格按照设计要求进行施工,以保证隧道在使用期限内的防水效果。
五、施工监测与安全控制隧道的施工过程中需要进行严格的施工监测和安全控制。
通过使用各种监测仪器和设备,对隧道施工过程中的位移、沉降、应力等进行实时监测,及时发现潜在的安全隐患。
同时,建立完善的安全管理制度和应急预案,提高施工现场的安全防范意识和应对突发事件的能力。
通过实施严格的安全控制措施,可以确保隧道施工过程的安全可控。
六、环保与文明施工隧道施工时应注重环境保护和文明施工。
在施工过程中,应采取有效措施降低噪音、粉尘等对周边环境的影响,同时合理利用资源,减少能源消耗。
此外,施工现场应保持整洁有序,遵守相关环保法规,树立良好的企业形象。
通过环保与文明施工的措施,可以实现隧道施工的可持续发展。
七、施工质量检测与验收在隧道施工完成后,需要进行严格的质量检测与验收工作。
中铁二局股份有限公司 双流机场下穿隧道防排水施工方案 第 1 页 共 12 页 隧道防水施工方案 1编制说明、依据及原则 1.1编制说明 在认真研究施工图纸的基础上,根据双流机场隧道D1K178+570~D1K178+870段下穿滑行跑道工程的特点,结合我公司施工实力和完成类似工程的施工经验,以及技术、机具设备配套能力等方面因素,按照业主及规范要求,编写成了本工程的施工组织设计文件。合理提出施工组织计划和稳妥的施工方案及相应的管理、保证体系,最大限度地运用新技术、新工艺、新设备等,有针对性地制订了项目施工方案、施工方法和组织管理,能达到确保工期和安全、保证工程质量的目的。 1.2 编制依据 (1)双流机场隧道D1K178+570~D1K178+870段下穿滑行跑道段设计图。 (2)施工合同合同及补充协议中的通用条款、专用条款、技术规范。 (3)我公司现有的施工机械设备及施工技术力量及多年从事类似工程所积累的施工经验和成熟的施工工艺。 (4)现行有效的国家隧道工程设计、施工规范和规程等; (5)施工现场实际情况、现场勘察资料及业主相关要求。 1.3 编制原则 (1) 确保方案安全可行;技术方案针对性、操作性强;施工方案经济、合理。坚持技术先进性、科学合理性、经济实用性与实际相结合。根据工程地质、水文地质、地下管线、周边环境及工期要求等条件选择具有实用性的施工方案和机具设备。 (2) 以确保工期并适当提前为原则,安排施工进度计划。 (3) 以确保质量为目标,选择专业化的施工队伍,配合配套的机械设备,采用先进、合理的施工方案。 (4) 以确保安全生产、文明施工为原则制定各项措施,严格执行操作规程。 (5) 以有利于生产、方便生活为目标布置施工总平面图。 (6) 采用先进的量测仪器和软件进行信息化施工和管理,以优化施工工艺、提高效率为原则,降低施工成本。 2 工程概况 2.1 工程概述 中铁二局股份有限公司 双流机场下穿隧道防排水施工方案 第 2 页 共 12 页 D1K178+570~+870隧道主体结构衬砌采用直墙平底拱形明洞衬砌,全隧道衬砌拱部、边墙及底板采用防水混凝土,抗渗等级不低于P8。全隧采用全包防水,衬砌外缘均铺设自粘式防水板,拱部采用单面自粘式防水板,边墙及底板采用双面自粘式防水板,拱部防水板外铺2cm厚聚合物(丙烯酸酯共聚乳液)防水砂浆保护层。 衬砌防水断面如图1:
内轨顶面细石混凝土找平层双面自粘防水板(
3.0mm)
模筑衬砌≥P8
回填土石20mm厚M10水泥砂浆保护层
模筑衬砌≥P8单面自粘防水板(3.0mm)
隧道中线线路中线线
路中线
隧道防水断面示意图模筑衬砌≥P815cm厚C20素混凝土找平层双面自粘防水板(3.0mm)5cm厚C20素混凝土保护层
图1 隧道防水断面图 全隧环向施工缝、诱导缝设遇水膨胀橡胶止水条+中埋式橡胶止水条+可维护注浆管的防水措施;纵向施工缝设遇水膨胀橡胶止水条+中埋式镀锌钢板止水带+可维护注浆管的防水措施。环向数量按12m一道计列,纵向数量按4道计列。 施工缝防水及诱导缝防水如图2: 中铁二局股份有限公司 双流机场下穿隧道防排水施工方案
第 3 页 共 12 页 内轨顶面隧道中线线路中线线
路中线
底板双面自粘防水板镀锌钢板止水带(纵向)边墙双面自粘防水板橡胶止水条(纵向)
中埋橡胶止水带
拱部单面自粘防水板可维护注浆管橡胶止水条
施工缝防水结构示意图纵向施工缝
图2 施工缝防水结构图 2.2 工程数量 本段隧道全包裹防水,其工程数量如表1: 表1 项 目 单位 数量 1 防 排 水 单面自粘防水板 m2 5013 2 双面自粘防水板 m2 8506 3 水泥砂浆保护层 m3 100 4 中埋式橡胶止水带 m 1054 5 镀锌钢板止水带 m 1200 6 遇水膨胀橡胶止水条 m 2299 7 可维护注浆管 m 2418 2.3 地质与水文情况 2.3.1 地质 中铁二局股份有限公司 双流机场下穿隧道防排水施工方案 第 4 页 共 12 页 本段隧道位于成都平原区,地形平坦开阔。上覆第四系全新统人工填筑(Q4ml)之卵石土及建筑垃圾,厚0~3米;上更新统冰水-流水堆积层(Q3fgl+al)4~7米粉质黏土,0~3米粉砂,15~25米卵石土。下伏白垩系上统灌口组(K2g)泥岩,弱风化,岩体较完整。测段未见构造形迹,地震动峰值加速度为0.10g,地震动反应谱特征周期为0.45s。 2.3.2 水文 地表水为沟水,地下水主要为砂卵石土中孔隙潜水,泥岩中含少量基岩裂隙水,地下水位埋深2~4米,水质对混凝土无侵蚀性。隧址区无不良地址,特殊岩石为膨胀岩、石膏,位于隧底10米以下。隧道洞身围岩为砂卵石土、粉质黏土。隧道总涌水量约73×104m3/d。 3 施工组织管理机构 3.1 施工组织管理机构 施工组织管理机构如图2: 中铁二局股份有限公司 双流机场下穿隧道防排水施工方案
第 5 页 共 12 页 说明: 我公司在现场组建项目经理部,实行项目法管理,本着“优质、文明、高效、精干、廉洁”的原则组建项目经理部,项目经理部设项目经理一名、项目副经理四名、项目总工程师一名、副总工程师二名,管理层设工程技术部、计划合同部、安全质量部、财务会计部、机电物资部、试验室、办公室,作业层人员根据实际需要配置。现场经理部是总部驻现场的下属机构,就承建的合同项目的工程质量和工期对总部和现场监理工程师负责。总部监督现场,并为现场提供一切必须服务,就承建本合同项目的工程质量和工期对业主负责。
图2 施工组织管理机构图
中铁二局双流机场下穿隧道项目经理部 总工程师 项目经理 项目副经理 工程技术部
计划合同部
安全、质量部
财务会计部 机电物资部
实
验
室
办
公
室
主体构造施工队
综合施工队 中铁二局股份有限公司 双流机场下穿隧道防排水施工方案
第 6 页 共 12 页 3.2 管理目标 3.2.1工期目标 预计开始施工时间为2009年1月28日,完成时间为2009年3月5日。 ⑴关键工期目标 保证业主要求的3月15日完工。 ⑵工期保证措施 1)保证进度的技术措施 工程开工前,编制严密的网络计划,抓关键线路,严格按网络计划组织安排施工。编制计划时充分考虑施工现场可能对工期造成延误的各种因素,确定进度作业指标时留有余地,一旦发生延误以便采取补救措施。 根据总网络计划编制“月、旬、日”的作业计划,并根据实施过程中的完成情况,及时与原计划进行对比,并采取措施修正调整,实行动态管理。对实际过程中出现的进度滞后应及时分析查找原因,做到“以日保旬、以旬保月”,确保总网络计划的实现。 严格执行工地计划会制度,每天由项目经理部组织召开进度计划会,落实每天的计划完成情况及下达第二天的工作计划。 根据总体目标和施工进度、施工难度、环境等特点,充分利用类似工程的施工经验,提前预测有可能发生的工序间交叉配合不到位的现象,采取有效措施,抓住重点,优化资源组合,合理调配劳动力及机械设备。 加强监测和信息化施工,防止因质量和安全事故而延误工期。 2)保证进度的资源措施 按生产计划情况编制材料供应计划,超前订货;对需自备的材料和自制的工具,应提前准备和加工。各种材料应有足够的库存量,并考虑一定的富余存量,严格保证工程所需物资的供应。 按施工组织设计计算的工程量配足人力资源。在施工过程中应根据各工序的变化不断补充和调整劳动资源分配,做到优化组合,均衡生产,避免出现窝工现象。 机械设备的配备、维修、保养及管理。保证机械设备的完好率和提高机械设备的使用效率,对整个工期的顺利实现尤为重要。为实现这一目标特制定以下措施: 编制机械安全技术操作规程,组织专人深入现场,督促检查设备安全工作情况,发现问题,及时纠正,消除隐患,使机械设备达到安全、优质、高效、低耗地运行。严禁违章指挥,违章操作,违反劳动纪律和无知蛮干等行为。 中铁二局股份有限公司 双流机场下穿隧道防排水施工方案 第 7 页 共 12 页 严格执行交接班制度,认真填写交接班记录。交班过程中,接班人应仔细检查交班人所提供的设备的运转、维修、油耗等记录情况与实际状况是否相符,并开车试运转,在确认妥善无误后方能进行作业。 机械设备在使用中不得超载作业,或者任意扩大其使用范围。应严格按照机械使用说明书的规定条件操作。 正确选用机械设备所用的油品,掌握换油期,定期进行油量检测,正确掌握加油量。建立专业化油料管理机构,对所有机械进行正常管理。各种机械应备有足够的配件,以满足维修时的需要。 加强对施工设备的管、用、养、修的动态管理。积极应用现代化微机管理,建立设备台帐和技术档案;建立大修、零修、技术开发、配件库存、人员培训等信息库,提高机械管理水平。 3)保证进度的后勤措施 后勤保障部门应做好员工的住宿安排。食堂必须申领卫生许可证,所供应的食品应符合卫生标准。 临时住房做到通风、隔音、干燥、整洁卫生,努力创造一个舒适的休息环境。 加强对管区内交通车辆的管理和调度,确保上下班人员准时、安全、正点到达施工地点,保证正常施工的时间。 加强同相关方面的联系和协调,谋求工程施工良好的外部环境,要增进同业主、监理工程师、设计单位的联系与汇报。要加强与交通、供电、供水、环保、市政、公安等部门以及工地邻近单位和居民的联系与协调,争取理解和支持,确保施工生产顺利进行。 3.2.2 安全目标 无重大施工安全事故,杜绝因工伤亡事故及建筑物、管线事故,创建成都市市级安全文明标准工地。 3.2.3 劳动力管理 择优选用两支施工作业队,加强劳动纪律和劳动技能培训,充分发挥劳动力的力量,确保工程正常进行。 4 施工方案 4.1 基面处理 4.1.1 侧墙及底板基面处理 (1)、凿除地下连续墙“鼓包”处,找平接缝处。
