加筋土挡土墙
- 格式:pptx
- 大小:10.81 MB
- 文档页数:75
简要说明加筋土挡土墙的特点及施工工序加筋土挡土墙,也叫钢筋混凝土挡土墙,是一种常用的土方工程结构,其特点在于优异的抗震、抗倾斜能力和较长的使用寿命。
下面将对加筋土
挡土墙的特点及施工工序进行简要说明。
一、特点。
1、强度高:加筋土挡土墙的主体结构是钢筋混凝土,具有较高的强
度和抗震性能。
2、耐用性强:加筋土挡土墙表面覆盖一层抗渗材料,水泥砂浆等,
可以有效提高其抗渗性能和耐用性。
3、适用性广:加筋土挡土墙适用于各种地形和地质环境,可应用于
高速公路、铁路、码头、堤坝等场所。
4、造型美观:加筋土挡土墙的表面可涂抹砂浆或涂刷彩色涂料,可
根据需要选择不同的颜色和纹理,具有良好的装饰效果。
二、施工工序。
1、选址和测量:按照设计要求,在施工区域内确定挡土墙的位置,
进行详细的地形测量和建筑方案设计。
2、基础工程:挡土墙的基础必须具有足够的承载能力和稳定性,一
般采用混凝土基础或桩基础。
3、筋工程:挡土墙的筋工程是挡土墙主要的受力构件。
根据设计要求,按照预定位置、长度和直径埋设钢筋,组织好钢筋加工制作和安装工作。
4、实体结构:将混凝土泵送到筋工程配筋后的空间内,使挡土墙的主体结构形成连续结构。
5、表面处理:在挡土墙的主体结构完成后,用砂浆或腻子对其进行表面处理,以提高防水和防渗性能。
6、装修:在处理好表面后,就可以进行加筋土挡土墙的装饰装修工作,例如喷涂涂料和安装石材等。
以上就是加筋土挡土墙的特点及施工工序的简要说明,加筋土挡土墙具有很多的优点,但其施工过程较为复杂,需要有高超的技术和严密的工艺控制。
加筋土挡土墙名词解释-回复
加筋土挡土墙是一种新型的边坡防护结构,它是通过在土壤中加入钢筋、钢丝网或者其它强化材料来提高土体的稳定性,以抵抗侧向土压力和防止土壤滑动的一种工程结构。
具体来说,加筋土挡土墙是由填土、钢筋网或土工合成材料(如土工格栅)以及面板等部分组成。
在施工过程中,首先铺设钢筋网或土工合成材料,然后在其后填充压实土壤,钢筋网或土工合成材料的作用是通过与土壤的摩擦力和咬合力,将分散的土壤联结成为一个整体,从而大大提高土体的强度和稳定性。
面板则主要起到防止土壤流失和美化外观的作用。
加筋土挡土墙具有结构简单、施工方便、造价低廉、环保节能等优点,被广泛应用于公路、铁路、堤坝、山坡等地形复杂的边坡防护工程中。
加筋土挡土墙施工方案
一、引言
加筋土挡土墙是一种常用的土木工程结构,用于防止土石坡面坡体失稳、护岸和挡土等。
本文将介绍加筋土挡土墙的施工方案。
二、材料准备
1.挡土墙土工织物
2.钢筋
3.砖石或混凝土材料
4.背填土
5.施工工具:挖掘机、铲车、水泥搅拌机等
三、施工步骤
1. 地基准备
•清理施工场地,标明挡土墙的轮廓
•开挖挡土墙基槽,基槽深度根据设计要求确定
•对基槽进行振捣或喷浆处理,以提高地基承载力
2. 钢筋安装
•按设计要求,在基槽中设置预制挡土墙支撑钢筋
•确保钢筋连接稳固、符合设计要求
3. 墙体搭建
•将土工织物铺设在钢筋上,根据设计要求固定土工织物
•在土工织物上铺设砖石或混凝土材料,形成挡土墙的主体结构
•确保墙体垂直、水平度符合要求
4. 背填土处理
•在挡土墙内部进行背填土的处理,填土应采用细土或砾石土
•逐层进行背填土的夯实,以提高挡土墙整体稳定性
5. 环境保护
•在背填土施工过程中,要防止土石坠塌、环境污染等情况发生
•做好施工现场的环境保护工作,确保施工安全
四、验收与保养
•完成挡土墙的施工后,应进行验收,确保各项工程质量符合设计要求
•定期对挡土墙进行检查和保养,及时修复裂缝和破损部分,以延长挡土墙的使用寿命
五、结论
加筋土挡土墙的施工是一项复杂的工程,需要严格按照设计要求和施工方案进行操作。
只有确保施工质量和安全,才能保障挡土墙的使用效果和效益。
加筋土挡土墙介绍一、加筋土挡土墙的组成加筋土挡土墙主要由加筋筋材——格栅、墙面面板和填料三部分组成,如图1所示。
由于土工格栅特殊的网孔结构能与填料产生较大的界面咬合摩擦强度,且具有模量大、抗拉强度高、质量轻、耐腐蚀、抗老化性能好等优势,目前国内外大部分加筋土挡墙均采用土工格栅作为加筋材料。
墙面面板是为阻止两层加筋材料之间填料脱落与鼓胀而设置的,成为挡土墙的一部分。

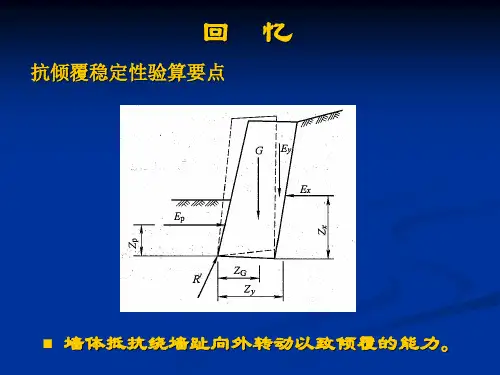

图1 加筋土挡土墙的组成二、受力作用机理(1)内部稳定:土工格栅特殊的网孔结构能与填料产生较大的界面咬合摩擦强度,格栅承受加筋体内部产生的土压力如图3所示,通过填料与格栅之间的相互作用,保持墙体的自身稳定。
设计计算时,分别进行内部稳定验算,如图 2所示图2 加筋土挡土墙内部稳定验算内部稳定验算时,不仅进行格栅的抗拉拔验算,还需要格栅强度验算(保证 不断裂)和面板稳定验算,如图 4所示。
格栅与土体之间相互作用,形成一个整体,作为挡土结构,总体称之为挡土 墙,以此起到挡土和承受外部土压力的作用。
设计计算时,分别进行外部稳 定验算,如图 5所示。
图3 格栅承受土压力 2)外部稳定:图 4 格栅及面板稳定图5 加筋土挡土墙整体稳定3)面板:墙面面板是为阻止两层加筋材料之间填料的脱落而设置的,虽然面板是挡土 墙的一部分,但不是主要受力结构,不受结构土体的土压力,内部土压力由 格栅承担,外部土压力由加筋体整体承担,如图 6所示。
面板后面设置碎石排水层,一方面有排水反滤的作用,另外一方面可有效起 到应力缓冲的作用,减少局部回填对面板的挤压,如图 7所示格栅与面板之间采用连接件连接,有效保证格栅与面板之间的足强度连接, 且设计验算时,也进行格栅与面板的连接强度验算,满足要求。
三、 加筋土结构作为一种柔性的支护结构,因其自身的显著优势在土木工程领域得到广泛的应用。
其特点有:(1)加筋材料与土体之间相互作用,土颗粒嵌锁于格栅网孔之中,形成加a )不加筋粒料 (b )加筋粒料图 6 粒料不加筋与加筋对比图7 面板后的碎石排水层4)面板与格栅的连接: 图 8 面板与格栅连筋柔性结构体;(2)结构面坡度可根据实际情况确定,墙面坡度可选范围较大,可从90度至45度,可有效节省占地;(3)结构面型式有多重选择,可选择生态绿化,也可选择预制混凝土模块;(4)加筋土结构为柔性结构,能有效吸收地震荷载,抗震性能较佳;(5)加筋土结构为柔性结构,相对传统重力式挡墙结构,对地基的要求相对较低;(6)工艺简单,一般土方机械即可,工人经简单培训即可熟练掌握,施工速度较快;(7)加筋材料为工业化生产,标准统一,成卷运输,可快速搬运和铺设;(8)材料设计采用100年蠕变强度,并考虑了施工损伤和耐化学腐蚀等不利影响,材料自身含2%炭黑,有效抵抗紫外线老化;(9)综合成本较低,能有效节省总体造价。
1.19 加筋土挡土墙1.19.1 适用范围适用于公路及城市道路工程中土工带加筋土挡土墙施工。
1.19.2 施工准备1.19.2.1 技术准备1. 施工前应审核图纸,编制施工方案报监理审批,并对有关人员进行详细交底。
2. 施工测量:中线测量、恢复原有中线桩,测定加筋土工程的墙面板基线,直线段20m 设一桩,曲线段10m设一桩,还可根据地形适当加桩,并应设置施工用固定桩;水平测量、测量中线桩和加筋土工程基础标高,并设置施工水准点;复测中线桩核对横断面,并按需要增补横断面测量。
1.19.2.2 材料要求1. 填料(1) 加筋土的填料的选用应符合设计及规范要求,一般可采用天然土、稳定土或工业废渣。
(2) 填料采集前,应取样做标准击实试验,确定填料的最大干密度和最佳含水量,作为压实过程的压实度控制标准。
当料场变化时,按新料场填料做标准击实试验。
填料不得含有冻块、有机料及垃圾。
填料粒径不宜大于填料压实厚度的2/3,且最大粒径不得大于150mm。
(3) 当建设和设计单位需核定加筋体填料与筋带的似摩擦系数是否与设计相符时,似摩擦系数可在现场做拉拔试验。
2. 筋带(1) 筋带采用聚丙烯土工带。
进场材料应有出厂质量证明书和出厂试验报告,进场后应取样进行技术指标测定,测定的主要项目为断裂抗拉强度、伸长率及偏斜度,其质量应符合国家现行标准《公路加筋土工程施工技术规范》(JTJ 035)的规定。
(2) 聚丙烯土工带应采用专业工厂生产的防老化聚丙烯土工带,以5t为一批量进行检测。
表面压纹清晰,色泽均匀,无开裂、损伤、穿孔等缺陷,断面一致。
带宽不小于18mm,带厚不小于0.8mm,其允许误差宽为±1mm,厚为±0.1mm。
在25℃时断裂拉应力不小于220MPa,断裂伸长率不宜大于10%,偏斜度为不大于20mm/m。
3. 墙面预制混凝土块(1) 墙面预制混凝土块所用水泥、砂、石料等材料的质量规格,应符合国家现行标准《公路桥涵施工技术规范》(JTJ 041)的有关规定。
加筋土挡土墙施工方案一、加筋土挡土墙简介加筋土挡土墙是利用加筋土技术修建的一种支挡结构物.加筋土具有一定柔性,能适应一定变形。
加筋土挡土墙是通过筋带与填土之间的摩擦作用,改善土体的变形条件和提高土体的变形性能,从而达到加固、稳定土体的目的。
加筋土挡土墙是由填料和铺设在填料中的筋带(或筋网)以及墙面板三部分组成的复合结构。
具体结构组成如下图所示。
用矩形槽板,有两种不同长度(1.5米和1.0米)的,其中以1.5米长的面板为主板,1.0米长面板辅助调整安装。
加筋土为合格填料,粒径不宜大于填料压实厚度的2/3,且最大粒径不得大于15cm。
应易于填筑和压实,与筋带之间能产生足够的摩擦力,对筋带材料无腐蚀性,且水稳性好。
筋带为CAT30020B钢塑复合拉筋带,宽A 30mm,厚A 2mm,极限抗拉强度。
L A 150Mpa,延伸率03%。
二、加筋土挡土墙施工工艺1、加筋土挡土墙施工工艺流程图2、加筋挡土墙施工工艺详解(1)由测量人员根据设计,实地放线,确定加筋挡土墙基础位置。
(2)开挖基坑,排除地下水,并且做好防水工作。
保证基坑宽度足够,基底承载力达到设计要求。
经监理工程师认可后方可进行下道工序。
(3)砌筑乂7.5浆砌片石基础。
(4)施工C25钢筋混凝土地梁。
须注意,地梁每隔3米应设一泄水孔,用g0mm 的PVC管预埋。
(5)第一层面板的安装。
安装时一律用经纬仪定位,挂线操作。
A、在安装第一层面板前,在干净的地梁基础顶面,准确划出面板外缘线,曲线段应适当加密控制点。
然后在确定的外缘线上定点并进行水平测量,按板长划线分割,整平板基座。
B、安装面板可从墙端和沉降缝两侧开始,采用适当的吊装设备或人工抬运,吊线安装就位。
安装时单块面板倾斜度一般可内倾1%左右,作为填料压实时面板在侧向压力作用下的变形值。
任何情况下严禁面板外倾。
C、面板安砌时用M7.5砂浆砌筑找平,同层相邻面板水平误差不大于10mm,轴线偏差为为每20延长米不超过10mm。
