加筋土挡土墙施工1 施工准备经过加筋土挡土墙设计计算和稳定性分析后,挡土墙进入施工阶段。
但是,在施工之前应做好施工准备,其需要准备的工作有[14]:(1)熟悉施工图和设计文件,做好现场材料,特别是填枓与土工格栅拉筋的核查工作(质量和数量)。
(2)根据现场情况、设计文件和工期要求,编制实施性施工组织设计文件。
其内容一般包括施工方法、主要工程数量、开工、完工日期、劳动力、机械设备(重点是压实机械设备)和运输车辆的调配计划、主要材料数量和进度计划、关键技术问题、质量保证体系、安全施工措施、临时工程及现场布置等。
(3)设置施工基线和施工水准点,进行中线测量、水平测量,复测横断面。
施工基线和高程控制点布设时要考虑到工程施工中和竣工后能对加筋土工程的沉降和位移进行连续和可靠的观测数据。
(4)临时道路,临时设施,预制场和工地仓库的修建,施工用水、电和通讯线路的铺设等。
(5)加筋材料,钢筋,水泥,砂,石,防腐材料,反滤材料等的直接采购或招标采购;材料有关性能指标必须达到设计要求相符合国家标准或行业规范要求。
勘测填料采集场,取样进行必要的土工试验。
(6)施工机具准备。
碾压机械:加筋土工程都必须用机械碾压;对砂砾石填料,宜选用振动式压路机:对坡面附近,宜选用平板夯、蛙式打夯机或轻型压路机;其它施工机械:混凝土搅拌机、挖掘饥、铲运车、点焊机、运输车辆、钢筋加工机械等。
测量检测仪器:水平仪、经纬仪、填料压实度检测设备和仪器及混凝土性能检测设备和仪器。
(7)工地现场管理人员,专业技木人员,技木工人和农民工等人员的组织。
(8)其它各种施工记录表格、各类材料出厂质保书.分部分项工程质检(自检)和报检。
2 填筑前基底处理为了能更好的经济施工,在确保结构物整体稳定的前提下土工格栅加筋土结构一般都是利用当地土石作填料、按一定方案在原地面上填筑起来的。
为使基底与原地面两者结合紧密,避免沿基底发生滑动、防止因草皮、树根腐烂而引起加筋土边坡沉陷,保证边坡具有足够的强度和稳定性,必须了解并掌握基底的土质、水文、坡度和植被情况及填筑高度等情况。
加筋土挡土墙工作原理及造价分析加筋土挡土墙是由填筑材料、填料中沿水平方向分层布置一定数量的拉筋带以及墙面板三部分组成,加筋土挡土墙是一种复合体结构,由于在填料中埋设柔韧性好、具有足够刚度和耐久性的筋带材料,改良了填料土的力学特性。
因此,加筋土挡土墙与其它形式的挡土墙相比,具有良好的经济效益和推广价值。
标签:加筋土挡土墙原理;工程应用;经济效益1、加筋土挡土墙概述加筋土挡土墙是一种新型的复合挡土结构,它是由挡土墙的墙面板、拉筋材料和填筑土共同组成的。
它是通过填筑材料与拉筋材料之间的相互作用,产生摩擦阻力,从而形成了一个复合的加筋土稳定体系,用来抵抗填料土体自重和外部荷载带来的土压力。
它的作用机理同土钉墙结构比较类似,都是通过土体与就是拉筋材料或土钉材料之间的相互作用产生阻力形成复合支挡结构,拉筋材料与土钉材料均不施加预应力,其工作状态皆是被动的,其面板结构厚度较薄、受力较小。
不同之处主要有,土钉墙结构主要应用于挖方地段,由挖方边坡自上而下进行施工,土钉体倾斜一定的角度。
加筋土挡土墙结构主要应用于填方地段,填筑材料自下而上分层填筑,加筋条带一般按分层水平放置。
与传统的重力式挡土墙相比,加筋土挡土墙作为一个柔性的复合结构,对地基承载力适应性远超过重力式挡墙结构,能更好地满足抗震需求;同传统的重力式支档结构相比,加筋土挡土墙的墙面板结构可提前预制,安装时可与填筑材料同步施工,这样大大缩短了施工工期;加筋土挡土墙结构简单、构造新颖、式样美观,挡土墙面板上可以绘制各种图案,可以根据周边环境和建筑结构的需要,协调组合进行配套设计,与传统的其他形式的挡土墙相比,加筋土挡土墙更具有艺术鉴赏力和艺术感染力;加筋土挡土墙的墙面板与地面垂直,这使得填筑材料在施工过程中不考虑放坡,这就大大减少了占地面积,在土地利用方面具有重要意义;加筋土挡土墙与其他结构形式的挡土墙相比,能节省大量的圬工数量,经济效益显著;因此,加筋土挡土墙结构无论在施工工艺和经济效益等多方面,与其他结构形式的挡土墙相比,都具有较明显的优势。

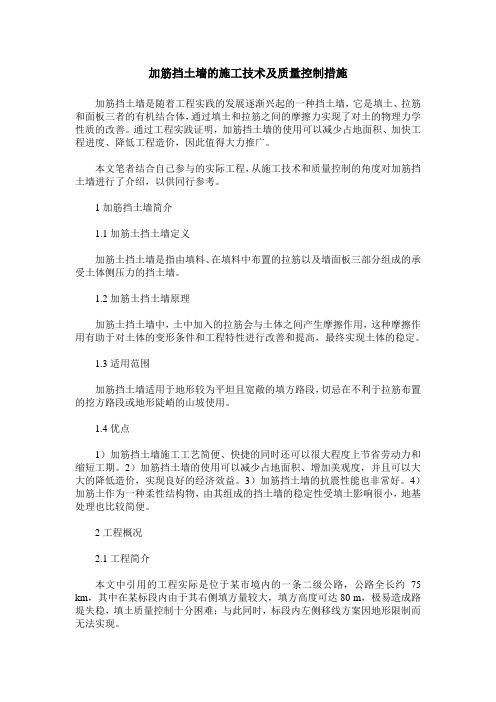

加筋挡土墙的施工技术及质量控制措施加筋挡土墙是随着工程实践的发展逐渐兴起的一种挡土墙,它是填土、拉筋和面板三者的有机结合体,通过填土和拉筋之间的摩擦力实现了对土的物理力学性质的改善。
通过工程实践证明,加筋挡土墙的使用可以减少占地面积、加快工程进度、降低工程造价,因此值得大力推广。
本文笔者结合自己参与的实际工程,从施工技术和质量控制的角度对加筋挡土墙进行了介绍,以供同行参考。
1加筋挡土墙简介1.1加筋土挡土墙定义加筋土挡土墙是指由填料、在填料中布置的拉筋以及墙面板三部分组成的承受土体侧压力的挡土墙。
1.2加筋土挡土墙原理加筋土挡土墙中,土中加入的拉筋会与土体之间产生摩擦作用,这种摩擦作用有助于对土体的变形条件和工程特性进行改善和提高,最终实现土体的稳定。
1.3适用范围加筋挡土墙适用于地形较为平坦且宽敞的填方路段,切忌在不利于拉筋布置的挖方路段或地形陡峭的山坡使用。
1.4优点1)加筋挡土墙施工工艺简便、快捷的同时还可以很大程度上节省劳动力和缩短工期。
2)加筋挡土墙的使用可以减少占地面积、增加美观度,并且可以大大的降低造价,实现良好的经济效益。
3)加筋挡土墙的抗震性能也非常好。
4)加筋土作为一种柔性结构物,由其组成的挡土墙的稳定性受填土影响很小,地基处理也比较简便。
2工程概况2.1工程简介本文中引用的工程实际是位于某市境内的一条二级公路,公路全长约75 km,其中在某标段内由于其右侧填方量较大,填方高度可达80 m,极易造成路堤失稳,填土质量控制十分困难;与此同时,标段内左侧移线方案因地形限制而无法实现。
2.2工程方案由上面所述,工程实际面临着“填方过高,放坡无条件”的状况,经多方研究决定在此设置由墙身和混凝土帽梁两部分组成的路堤式加筋挡土墙,并按高度将墙体分段,在各墙段间设置一定宽度的沉降缝,并用沥青麻絮填缝。
3加筋挡土墙的施工技术及质量控制措施加筋挡土墙施工的工艺流程如下:基础施工→筋带铺设→填料施工→面板安装→帽石施工。
加筋土挡土墙设计加筋土挡土墙一、加筋土的特点与基本原理加筋土挡土墙自20世纪60年代初问世以来,以其显著的技术经济效益,被广泛地应用于土木工程中,同时加筋土技术本身也逐渐地完善成熟。
加筋土挡土墙的基本构造如图2-5-2所示。
加筋土工程有以下特点:1.可以做成很高的垂直填土,从而减少占地面积,这对不利于开挖的地区、城市道路以及土地珍贵地区而言,有着很大的经济效益。
2.面板、筋带可以在工厂中定形制造、加工,在现场可以用机械分层施工。
这种装配式施工方法简便快速,并且节省劳动力和缩短工期。
3.加筋土是柔性结构物,能够适应地基较大的变形,因而可用于较软的地基上。
同时,由于加筋土结构所特有的柔性能够很好地吸收地震的能量,故其抗震性好。
4.造价低廉,据国内部分工程资料统计,加筋土挡土墙的造价一般为钢筋混凝土挡墙的50%,重力式挡土墙的60%~80%。
加筋土的基本原理是借助于拉筋与填土间的摩擦力来提高填土的抗剪强度,从而保证土体平衡。
加筋土体工作时,土和拉筋一起承受外部和内部的荷载,由于土与拉筋之间的摩擦作用,将士中的应力传递给拉筋,而拉筋所产生的拉应力抵抗了土体的水平位移,就好像在土体中增加了一个内聚力,从而改进了土体的力学特性。
因此,土与拉筋间的摩擦作用是加筋土体能否稳定的一个重要因素。
土体与拉筋间的摩擦作用是很复杂的,不仅取决于土壤成分、颗粒粒径级配、拉筋种类及其断面形状相尺寸,而且与环境状况、结构类型、荷载方式等有关。
取拉筋小的一个微段dL分析,如图2-5-18所示,设此微段的拉力变化为dT,拉筋宽度为b,作用于拉筋表面土的单位的摩擦作用,拉筋必须有足够的长度;为了承受拉力Ti,拉筋又必须有足够的强度。
二、加筋土的材料与构造(一)加筋土填料填料是加筋土工程的主体材料,对填料的一般要求如下:易压实;能与拉筋产生足够的摩擦力;满足化学和电化学标准;水稳定性好(浸水工程)。
有一定级配的砾类土、砂类土,与拉筋之间的摩擦力大,是透水性能好,应优先选用;碎石土、结土、中低液限粘质土和稳定土也可采用;腐质土、冻结土等影响拉筋和面板使用寿命的应禁止采用。
加筋土挡土墙1、引用文件《普通混凝土配合比设计规程》JGJ55-2011《普通混凝土拌合物性能试验方法标准》GB/T50080-2002《通用硅酸盐水泥》GB 175-2007《水泥标准稠度用水量、凝结时间、安定性检验方法》GB/T1346-2011《水泥胶砂强度检验方法(ⅠSO法)》GB/T17671-1999《钢筋机械连接通用技术规程》JGJ107-20102、施工准备2.1作业条件基础开挖前,应落实现场管线的位置、高程,如与施工有冲突时,应与管线单位共同协商加固措施,挡土墙基础开挖后,如与地质勘测报告出入较大,应通知勘测单位和设计单位共同验槽,提出处理意见。
施工区若有地表水应先排除或导流,若有地下水采用挖水沟,挖集水坑,用污水泵降水。
遇有既有道路,应修建临时便道,疏导车辆及行人,保证交通畅通。
挡土墙基础地基承载力必须符合设计要求,且经检测验收合格后方可进行后续工序施工。
2.2材料及机具加筋土应按设计规定选土,施工前应对所用土料进行物理、力学试验,不得用白垩土、硅藻土及腐殖土等,施工前应对筋带材料进行拉拔、剪切、延伸性能复试,其指标符合设计规定方可使用。
采用钢质拉筋时,应按设计规定作防腐处理。
3、操作工艺3.1工艺流程测量放线→基础施工→面板预制→面板拼装→伸缩缝→筋带铺设→加筋体填筑3.2测量放线钻锚杆孔前,应根据设计要求和已知坐标点位及水准点,使用全站仪、水准仪,准确测放出基础开挖边线及确定锚杆锚的点位,并做出标记。
3.3基础施工根据设计图纸提供的基础断面尺寸,准确测量放样后,用人工配合机械开挖墙底基础至设计标高。
基础开挖成型后进行整平夯实,然后准确划线立模浇筑挡土墙条形基础。
混凝土在拌合站集中拌合,用混凝土运输车运至现场浇筑,振动棒振捣密实后覆盖养护。
3.4面板预制加筋土挡土墙面板采用钢模板在构件预制场集中预制,预制时严格按设计的混凝土标号和规范标准制作,确保预制质量。
预制成型的面板做到表面平整、外光内实,轮廓清晰,顺直,避免出现露筋、掉角、啃边现象。
