管沟回填技术交底(2021版)
- 格式:docx
- 大小:46.08 KB
- 文档页数:4

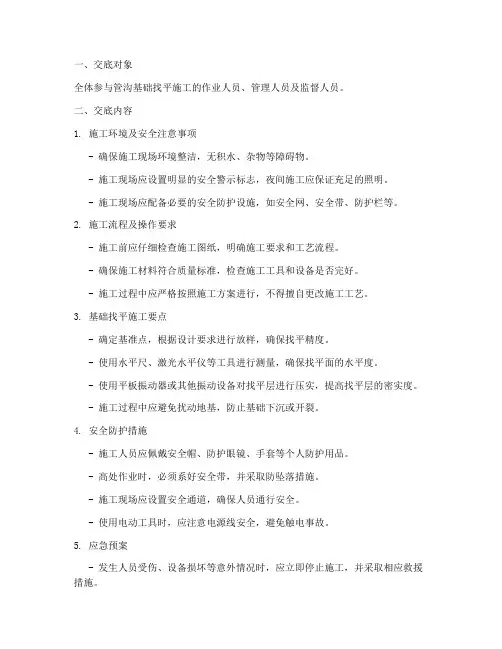

一、交底对象全体参与管沟基础找平施工的作业人员、管理人员及监督人员。
二、交底内容1. 施工环境及安全注意事项- 确保施工现场环境整洁,无积水、杂物等障碍物。
- 施工现场应设置明显的安全警示标志,夜间施工应保证充足的照明。
- 施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏等。
2. 施工流程及操作要求- 施工前应仔细检查施工图纸,明确施工要求和工艺流程。
- 确保施工材料符合质量标准,检查施工工具和设备是否完好。
- 施工过程中应严格按照施工方案进行,不得擅自更改施工工艺。
3. 基础找平施工要点- 确定基准点,根据设计要求进行放样,确保找平精度。
- 使用水平尺、激光水平仪等工具进行测量,确保找平面的水平度。
- 使用平板振动器或其他振动设备对找平层进行压实,提高找平层的密实度。
- 施工过程中应避免扰动地基,防止基础下沉或开裂。
4. 安全防护措施- 施工人员应佩戴安全帽、防护眼镜、手套等个人防护用品。
- 高处作业时,必须系好安全带,并采取防坠落措施。
- 施工现场应设置安全通道,确保人员通行安全。
- 使用电动工具时,应注意电源线安全,避免触电事故。
5. 应急预案- 发生人员受伤、设备损坏等意外情况时,应立即停止施工,并采取相应救援措施。
- 施工现场应配备急救箱,并明确急救措施。
- 应制定应急预案,包括事故报告、人员疏散、救援措施等。
三、交底要求1. 施工单位应组织作业人员进行安全技术交底,确保每位人员充分了解施工安全要求。
2. 作业人员应认真听取交底内容,并提问确认。
3. 施工单位应定期对作业人员进行安全教育培训,提高安全意识。
4. 施工现场应设置专人负责安全监督,确保各项安全措施落实到位。
四、交底记录1. 交底时间:____年____月____日2. 交底地点:____3. 交底人:____4. 接受人:____5. 交底内容摘要:五、注意事项1. 施工过程中应密切关注天气变化,遇雨、雪、雾等恶劣天气时,应暂停施工。

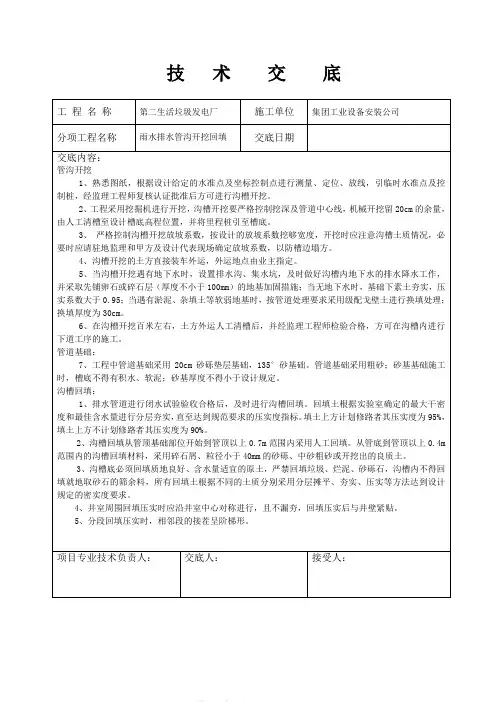

技术交底工程名称第二生活垃圾发电厂施工单位集团工业设备安装公司分项工程名称雨水排水管沟开挖回填交底日期交底内容:管沟开挖1、熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证批准后方可进行沟槽开挖。
2、工程采用挖掘机进行开挖,沟槽开挖要严格控制挖深及管道中心线,机械开挖留20cm的余量,由人工清槽至设计槽底高程位置,并将里程桩引至槽底。
3、严格控制沟槽开挖放坡系数,按设计的放坡系数挖够宽度,开挖时应注意沟槽土质情况,必要时应请驻地监理和甲方及设计代表现场确定放坡系数,以防槽边塌方。
4、沟槽开挖的土方直接装车外运,外运地点由业主指定。
5、当沟槽开挖遇有地下水时,设置排水沟、集水坑,及时做好沟槽内地下水的排水降水工作,并采取先铺卵石或碎石层(厚度不小于100mm)的地基加固措施;当无地下水时,基础下素土夯实,压实系数大于0.95;当遇有淤泥、杂填土等软弱地基时,按管道处理要求采用级配戈壁土进行换填处理;换填厚度为30cm。
6、在沟槽开挖百米左右,土方外运人工清槽后,并经监理工程师检验合格,方可在沟槽内进行下道工序的施工。
管道基础:7、工程中管道基础采用20cm砂砾垫层基础,135°砂基础。
管道基础采用粗砂;砂基基础施工时,槽底不得有积水、软泥;砂基厚度不得小于设计规定。
沟槽回填:1、排水管道进行闭水试验验收合格后,及时进行沟槽回填。
回填土根据实验室确定的最大干密度和最佳含水量进行分层夯实,直至达到规范要求的压实度指标。
填土上方计划修路者其压实度为95%,填土上方不计划修路者其压实度为90%。
2、沟槽回填从管顶基础部位开始到管顶以上0.7m范围内采用人工回填。
从管底到管顶以上0.4m 范围内的沟槽回填材料,采用碎石屑、粒径小于40mm的砂砾、中砂粗砂或开挖出的良质土。
3、沟槽底必须回填质地良好、含水量适宜的原土,严禁回填垃圾、烂泥、砂砾石,沟槽内不得回填就地取砂石的筛余料,所有回填土根据不同的土质分别采用分层摊平、夯实、压实等方法达到设计规定的密实度要求。

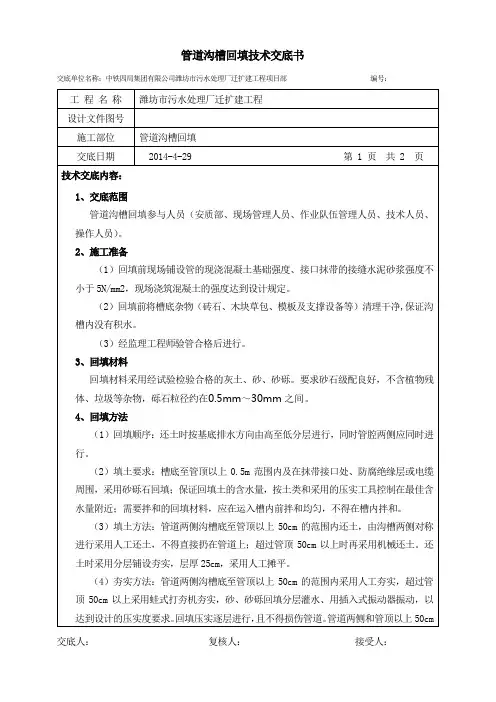

.巫家坝城市新中心土地一级开发项目官渡4路排水工程管沟沟槽回填施工技术交底管沟沟槽回填施工技术交底中交隧道工程局有限公司昆明市巫家坝片区土地一级开发整理项目经理部2016年6月工程名称巫家坝排水工程工程部位沟槽回填交底内容:一、施工技术及工艺:1、回填前将槽底杂物(砖石、木块草包、模板及支撑设备等)清理干净,保证沟槽内没有积水,保持降排水系统正常运行,不得带水回填。
2、管顶上50cm以下及胸腔部分采用中粗砂回填,管顶上50cm以上---路基处理底部采用红土碎石回填,与道路路基处理重叠部分按路基处理要求进行回填。
对车行道检查井周边1m及雨水口周边0.5m范围内采用C15砼反挖回填至路基基层顶面。
3、钢性管道及柔性管道沟槽回填(除管道两侧沟槽底至管顶以上50cm 的范围内采用轻型击实标准,其余采用重型击实标准)。
沟槽回填超过管顶50cm 以上采用打夯机夯实(具体夯实设备以实际为主),以达到设计的压实度要求。
回填压实逐层进行,且不得损伤管道。
管道两侧和管顶以上50cm 范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高差不超过30cm。
管顶50cm 以上回填时,分层整平和夯实,具体回填要求见附图。
采用轻型压实设备时,应夯夯相连。
采用压路机时,碾压的重叠宽度不得小于200mm,行驶速度不得超过2km/h。
4、井室周围的回填,应与管道沟槽回填同时进行,不便同时进行时,应留台阶形接茬。
相邻的接茬应呈梯形,井室周围回填压实时应沿井室中心对称进行,且不得漏夯。
回填材料压实后应与井壁紧贴,严禁在槽壁取土回填。
二、质量及安全:1、回填密实度:管顶上方0.5m以下不低于85%,胸腔部分不得低于93%,压实度为轻型击实标准,与道路重叠部分为道路密实度。
2、回填土方的操作人员,必须保持足够的安全距离,横向不小于2m,纵向不小于3m。
3、施工作业范围内的道路,应设警告标志,作业时,坡下严禁通行。
工程名称巫家坝排水工程工程部位沟槽回填3、配合机械作业的清底、平整、修坡等辅助工作应与机械作业交替进行。
粗砂管道基础垫层h=100mm
3、管顶0.5M以上沟槽回填采用机械回填时,应从管轴线两侧同时均匀进行,做到分层回填、夯实、碾压。
4、从管底基础到管顶0.5米范围内,沿管道、检查井两侧必须采用人工对称、分层回填压实,严禁使用机械推土回填。
5、其他注意事项
1、沟槽回填管道应符合以下规定:
1)雨污水管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m;水压试验合格后,应及时回填沟槽的其余部分;
2)无压管道在闭水或闭气试验合格后应及时回填。
2、管道沟槽回填应符合下列规定:
1)沟槽内砖、石、木块等杂物清除干净;
2)沟槽内不得有积水;
3)保持降排水系统正常运行,不得带水回填。
3、井室、雨水口及其他附属构筑物周围回填应符合下列规定:
1)井室周围的回填,应与管道沟槽回填同时进行;不便同时进行时,应留台阶形接茬;
2)井室周围回填压实时应沿井室中心对称进行,且不得漏夯;
3)回填材料压实后应与井壁紧贴;
4)路面范围内的井室周围,应采用土、砂、砂砾等材料回填,其回填宽度不宜小于400mm;
5)严禁在槽壁取土回填。
本表由施工单位填写。
交底单位名称:中铁四局集团有限公司潍坊市污水处理厂迁扩建工程项目部编号:
交底人:复核人:接受人:
交底单位名称:中铁四局集团有限公司潍坊市污水处理厂迁扩建工程项目部编号:工程名称潍坊市污水处理厂迁扩建工程
设计文件图号
施工部位管道沟槽回填
交底日期2014-4-29 第 2 页共 2 页范围内的压实,采用薄铺轻夯夯实,管道两侧夯实面的高差不超过30cm。
管顶50cm以上回填时,分层整平和夯实。
(5)回填要求:分段回填压实,相邻的接茬应呈梯形,且不得漏夯。
采用木夯、蛙式夯夯夯相连。
5、管道沟槽回填部位与压实度如图所示
交底人:复核人:接受人:。
2021年管沟作业安全技术交底
Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0764
2021年管沟作业安全技术交底
交底内容:
1.进入施工现场必须戴安全帽,穿好个人劳动防护用品。
2.在进入土沟、土坑内作业前,必须仔细检查边坡应无裂纹和落土,边坡角度和堆土距离应符合安全规程,若有不够安全的因素时,应采取加固支撑等措施。
3.沟底部有积水,应认真采取排水措施,且防止带电线在水中导电。
4.沟内通风不良时,应采取通风措施,如发现有毒气体,应采取相应安全技术措施。
外面设专人监护。
5.施工人员不得在土坑、土沟内休息。
也不得在通风不良甚至有毒气的沟内休息,即使有
通风措施的也应防止可能发生的突发性停电事故等。
7.往沟、井内运送工具、材料,应慢慢滑放,沟内人员应注意安全避让。
8在天气炎热的天气施工时,还应加强防暑降温工作。
XXX图文设计
本文档文字均可以自由修改。
( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
管沟回填技术交底(2021版)
Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.
管沟回填技术交底(2021版)
1??管沟挖成设计范围时,回填前管沟槽底应整平,并清除两侧树根、垃圾。
2??管底至管顶上50cm范围内,用符合要求的原路基土填筑。
不得含有杂草、砖、石头等杂物。
如有必须要清除干净,否则不得做填充材料。
3??管道两侧和管顶以上50cm范围内的回填材料,应由沟槽两侧对称运入槽内。
不得直接扔在管道上,虚铺厚度为20cm。
4??管道与基础之间的三角区应填实,对管顶50cm以上回填时应注意和两侧基础搭接紧密,不得漏夯。
上面震下的虚土要及时清除。
5??分段回填压实时,相邻段的接茬应呈阶梯形,相互搭接,不得漏夯。
6??采用冲击夯、平板夯等压实工具时,应夯夯相连。
重叠宽度不小于三分之一。
7??重点注意排水井和检查井周围,应仔细夯实、洒水均匀。
8??打夯前应检查含水量。
作到洒水均匀,闷料达到最佳含水量方可打夯。
对于局部含水量较大而出现翻浆、弹簧现象的应及时翻晒。
晾干后方可回填压实。
9??检查井、排水井周围回填时,回填材料应与井壁紧贴。
井室周围回填压实应沿井室中心对称进行,且不得漏夯。
10??在人工摊铺回填材料时,要保持整体平整。
利于洒水均匀,方便打夯。
且打夯遍数不得少于7遍。
11??施工人员必须要佩带安全帽。
在管沟内打夯时要注意两边危石的松动情况,及时排除险情。
注意人员的安全防护工作。
12??在向沟底填料时,严禁挖动天然地基及两侧的台阶边坡。
13??对于塌方严重的地段,要支撑撑板。
特别注意人员的安全防护。
撑板安装应牢固、可靠。
14??管沟回填作业面不小于300m方可报验。
严格按照施工规范
进行施工。
报验合格后方可进行下一层填筑。
交底人:交底日期:接收人:接受日期
