管沟开挖技术交底
- 格式:doc
- 大小:41.50 KB
- 文档页数:4

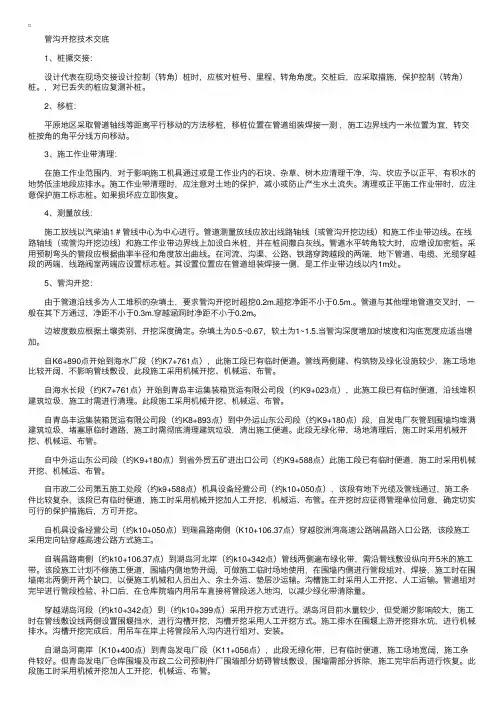

管沟开挖技术交底 1、桩撅交接: 设计代表在现场交接设计控制(转⾓)桩时,应核对桩号、⾥程、转⾓⾓度。
交桩后,应采取措施,保护控制(转⾓)桩。
,对已丢失的桩应复测补桩。
2、移桩: 平原地区采取管道轴线等距离平⾏移动的⽅法移桩,移桩位置在管道组装焊接⼀测,施⼯边界线内⼀⽶位置为宜,转交桩按⾓的⾓平分线⽅向移动。
3、施⼯作业带清理: 在施⼯作业范围内,对于影响施⼯机具通过或是⼯作业内的⽯块、杂草、树⽊应清理⼲净,沟、坎应予以正平,有积⽔的地势低洼地段应排⽔。
施⼯作业带清理时,应注意对⼟地的保护,减⼩或防⽌产⽣⽔⼟流失。
清理或正平施⼯作业带时,应注意保护施⼯标志桩。
如果损坏应⽴即恢复。
4、测量放线: 施⼯放线以汽柴油1#管线中⼼为中⼼进⾏。
管道测量放线应放出线路轴线(或管沟开挖边线)和施⼯作业带边线。
在线路轴线(或管沟开挖边线)和施⼯作业带边界线上加设⽩⽶桩,并在桩间撒⽩灰线。
管道⽔平转⾓较⼤时,应增设加密桩。
采⽤预制弯头的管段应根据曲率半径和⾓度放出曲线。
在河流、沟渠、公路、铁路穿跨越段的两端,地下管道、电缆、光缆穿越段的两端,线路阀室两端应设置标志桩。
其设置位置应在管道组装焊接⼀侧,是⼯作业带边线以内1m处。
5、管沟开挖: 由于管道沿线多为⼈⼯堆积的杂填⼟,要求管沟开挖时超挖0.2m.超挖净距不⼩于0.5m.。
管道与其他埋地管道交叉时,⼀般在其下⽅通过,净距不⼩于0.3m.穿越涵洞时净距不⼩于0.2m。
边坡度数应根据⼟壤类别、开挖深度确定。
杂填⼟为0.5~0.67,软⼟为1~1.5.当管沟深度增加时坡度和沟底宽度应适当增加。
⾃K6+890点开始到海⽔⼚段(约K7+761点),此施⼯段已有临时便道。
管线两侧建、构筑物及绿化设施较少,施⼯场地⽐较开阔,不影响管线敷设,此段施⼯采⽤机械开挖、机械运、布管。
⾃海⽔长段(约K7+761点)开始到青岛丰运集装箱货运有限公司段(约K9+023点),此施⼯段已有临时便道,沿线堆积建筑垃圾,施⼯时需进⾏清理。
基坑管沟开挖安全技术交底1. 前言基坑管沟开挖作业属于建筑施工工程的重要环节,对建筑物的稳定性和临近管道的安全运行具有直接影响。
因此,为了保障施工工程的安全和顺利进行,必须对基坑管沟开挖的各项工作进行详细的技术交底,确保施工人员能够熟悉并遵守安全作业规程,合理分配任务,有效协作,确保施工质量和安全。
2. 工作范围及任务2.1 工作范围:•基坑管沟开挖前的技术交底•开挖后出现意外事故,及时处理和记录事故•通风机和照明设施的安全性监测2.2 任务:•确认已经掌握并遵守基坑、管沟工程和安全规定•确认已熟练掌握开挖作业技术要领和安全程序•确认已熟练掌握机具操作和操作流程•确认已经装配好通风机和照明设施,并能正常运行•监测常规施工安全措施是否到位3. 工作流程及措施3.1 工作流程:基坑管沟开挖安全技术交底工作流程如下:1.熟悉图纸,确定开挖的位置和深度2.确认施工区域没有地下管道等障碍物3.确定梯形开挖方式,确定管沟内净宽和净深4.确定人工或机械开挖并设立安全标识5.准备通风机和照明设施6.集中工作人员进行技术交底7.开始进行施工,并进行监测工作8.施工结束后对开挖过程和开挖场地进行清理和整理3.2 工作措施:1.确认开挖位置和深度时需熟悉图纸要求,并仔细检查2.在施工区域进行勘测,确定无obstacle,避免影响后续开挖工作3.确定开挖宽度和深度,合理规划施工方案,力求达到实用和节约成本的平衡4.确定开挖方式后,明确人工与机械开挖区域5.设立必要的安全标志,并制定安全操作规程,防止工人发生意外事故6.按照相关安全规定进行技术交底,确保工人熟知开挖作业技术要领和安全程序,熟悉机具操作和操作流程7.对施工过程进行监测,及时发现问题,确保工作安全,保障工程顺利进行8.在开挖结束后,需要对开挖场地进行清理和整理,避免影响后续的工程安装4. 安全注意事项1.在开挖作业前,所有施工员必须经过资格认证,确保施工安全和质量2.严格遵守相关工作规范和安全规定3.确保所有机具设备完好无损4.确保工作人员在施工现场按照作业规程操作5.随时检查施工场地,并随时整理和清理施工场地6.保证通风机和照明设备的正常运转,确保施工场地的环境安全7.对工人进行关怀,确保工友身体健康都能够得到有效保障5. 总结基坑管沟开挖属于施工工作中的重要组成部分,对建筑物的稳定性以及临近管道的安全运行具有直接影响,因此水泥库安全技术交底的实施显得至关重要。
管沟技术交底管沟技术交底是指在工程建设过程中,将施工中关键环节的技术要求、工作流程、安全措施等交底给工人,以保证施工质量、确保施工安全和工期进度。
本文将围绕管沟施工的各个环节,介绍管沟技术交底的具体内容。
一、施工前的技术交底施工前的技术交底环节主要包括现场勘查、施工图纸审核、作业程序交底等。
1. 现场勘查为确保工程顺利开展,施工前需要进行现场勘查,包括勘查地形地貌、设施设备、交通道路等,以及勘查天气、灌浆、测量等方面的因素。
通过现场勘查,可以清晰地了解施工现场及其周边环境的情况,为安排施工作业提供必要的依据。
2. 施工图纸审核关于施工图纸的审核应该非常严格,每个环节都应该进行仔细核对。
主要包括细部构造、数量、尺寸、材质、连接方式等方面。
在确定图纸正确后,应再次审查,确保每一项都符合规范。
3. 作业程序交底在开展施工作业前,需要对作业程序进行明确而详细的交底,包括工序、时间、方式、场地、设备、人员安排等方面的内容,同时还应注意事项、安全措施等方面的问题。
作业程序交底的目的是让施工人员明确各项工作的具体要求,保证施工过程中的每一项工序顺利完成。
二、材料预备环节的技术交底材料预备环节的技术交底包括材料选择、验收、存放等。
1. 材料选择在进行材料选择时,应首先讲解选择材料的标准和规范,重点强调材料合格证件的查验和质量检测等方面的技术要求。
此外,还应对管材接口、内外镀锡处理等方面给工人进行必要的技术指导。
2. 材料验收材料验收是防止施工中使用低质量材料的有效措施。
验收过程应说明验收标准、方法、要求,以及不合格材料的责任和处理措施等方面的问题。
同时,还应告知施工人员如何进行材料上线、合格证件的管理和存档等工作。
3. 材料存放材料存放涉及到管材合堆、库场标识、库场保管等方面的问题。
在这个环节技术交底的主要内容包括库场的布置、材料运输、放置、分析、排列等方面的问题。
三、施工中的技术交底施工中的技术交底是最重要的环节,这关乎到管沟工程的质量、工期和安全,应格外重视。
一、交底目的为确保管沟开挖施工过程中的安全,防止事故发生,现将管沟开挖安全技术交底如下,请全体施工人员认真学习并严格执行。
二、施工范围本次管沟开挖施工范围包括:管沟开挖、支撑、支护、回填等工序。
三、安全注意事项1. 施工准备- 施工前,应进行详细的地质勘察,了解地下管线、电缆等设施情况。
- 施工现场应设置明显的警示标志,夜间应设置照明及警示灯。
- 人员应穿戴好安全帽、安全带、防尘口罩等个人防护用品。
2. 管沟开挖- 开挖前,应清除沟槽两侧的杂草、障碍物,确保施工通道畅通。
- 沟槽开挖应自上而下进行,严禁掏洞挖土施工。
- 沟槽深度超过2m时,应设置梯子或跳板,供操作人员上下。
- 沟槽两侧堆土,土堆距沟边不得小于1m,高度不得大于1.5m。
- 开挖过程中,应密切关注土质变化,发现异常情况应立即停止施工,并采取相应措施。
3. 支撑与支护- 沟槽开挖前,应根据土质情况确定支撑形式,撑料不得有腐朽、劈裂等现象。
- 沟槽支撑应经常检查,雨后或泡槽后应加强检查,发现问题及时加固。
- 卸基础材料时,不得碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开。
4. 机械作业- 机动翻斗车、手推车等在沟槽卸料时,沟槽边缘要放挡板,防止翻车坠落伤人。
- 使用震动器前,应检查其是否完好,操作人员必须穿绝缘鞋,戴绝缘手套。
- 模板拆卸后,应先将钉子拔掉或切断。
5. 环境保护- 施工过程中,应采取措施防止环境污染,如设置围挡、覆盖裸露土方等。
- 施工废水应进行处理,达到排放标准后方可排放。
四、应急处置1. 发生人员受伤事故时,应立即停止施工,组织人员进行救治,并及时上报相关部门。
2. 发生坍塌事故时,应立即停止施工,迅速撤离现场人员,并采取应急措施进行抢险。
五、总结管沟开挖施工安全至关重要,全体施工人员必须严格遵守安全技术交底内容,确保施工安全。
如有违反,将按相关规定进行处理。
六、附件1. 施工现场平面布置图2. 施工安全检查表七、交底人:__________八、时间:__________九、接受交底人:__________十、签字确认:__________。
基坑、管沟开挖安全技术交底随着城市化发展的不断推进,建筑施工作为城市发展的重要基石,在建筑物的建设中发挥着至关重要的作用。
然而,在基坑、管沟等开挖过程中,可能会涉及到许多安全问题。
因此,进行基坑、管沟开挖安全技术交底显得尤为重要。
基坑开挖安全技术交底基坑开挖工程是地基工程的一项重要工作,也是建筑施工的重要环节之一,如果不注意安全问题,容易造成人员伤亡和财产损失。
以下是基坑开挖安全技术交底的重点内容:工作前安全交底在进行基坑开挖工作前,安全交底是必不可少的。
其中包括:1.基坑开挖现场的环境、地形、地貌等情况的介绍。
2.安全生产管理制度。
3.班组每个成员的职责、任务和工作内容。
4.相关安全规定和安全标准。
5.紧急救援措施和应急预案。
基坑开挖施工过程中的安全措施1.组织力量,对基坑周围的道路、住宅、设施和管线进行严格的保护与维护。
2.严格控制每日作业量,合理安排施工时间,避免对周边环境造成影响。
3.把好土方开挖过程,按照地质勘察和设计要求进行开挖和支护,避免土层塌方、滑坡等意外情况。
4.加强现场安全巡视,发现不安全因素及时处理。
5.安排好照明设备,保证夜间施工的安全性。
6.实时监测基坑变形情况并采取措施。
施工结束后的安全措施在基坑开挖施工结束之后,应注意以下安全措施:1.及时清理现场,恢复受损的设施。
2.拆除并处置无用的支护结构和辅助构筑物。
3.相关人员进行安全交底。
管沟开挖安全技术交底管沟开挖施工是建筑施工中常见的一项工作,但如果不注意施工安全问题,容易造成安全隐患。
以下是管沟开挖安全技术交底的重点内容:工作前安全交底在进行管沟开挖工作前,需要进行相关的安全交底和准备工作。
其中包括:1.了解施工现场情况,包括环境素质、现场管线等情况。
2.鉴定土质、岩石等情况。
3.了解本工程施工标准规定,并与责任方沟通交流。
4.作业人员应对施工现场进行实地考察,并应认真了解图纸。
5.准备必要的工具和设备,确保施工安全顺利进行。

一、交底对象全体参与管沟人工开槽施工的施工人员、管理人员及监理人员。
二、交底内容1. 施工环境及要求- 施工现场环境应满足《建筑施工安全检查标准》的要求。
- 施工现场应设有明显的安全警示标志,并保持畅通。
2. 施工前准备- 施工前应充分了解施工区域的地质情况、地下管线分布、水位等信息。
- 施工前应进行详细的施工方案设计,明确施工流程、施工工艺及安全措施。
- 施工人员应熟悉施工图纸,了解施工要求及施工技术规范。
3. 施工安全注意事项- 个人防护:施工人员必须佩戴安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
- 沟槽支护:根据地质情况和沟槽深度,采取相应的支护措施,如设置临时支撑、土钉墙等。
- 边坡稳定:沟槽边坡坡度应符合设计要求,防止边坡坍塌。
- 排水措施:沟槽开挖过程中,应采取有效措施,防止积水,确保施工安全。
- 机械操作:挖掘机、推土机等机械设备操作人员必须持有相应资格证书,并严格按照操作规程进行操作。
- 上下沟通:施工过程中,上下级之间应保持良好的沟通,确保施工安全。
4. 施工步骤及要点- 沟槽开挖:采用人工挖掘,遵循“自上而下、分段开挖”的原则,每次开挖深度不宜超过1.5米。
- 沟槽支护:根据实际情况,设置临时支撑或土钉墙,确保沟槽稳定。
- 沟槽清理:及时清理沟槽内的杂物,保持沟槽清洁。
- 沟槽回填:回填材料应选用符合要求的土料,回填过程中应分层夯实。
5. 应急处置- 发生边坡坍塌、机械伤害等事故时,应立即停止施工,及时上报,并采取相应措施进行应急处置。
三、交底要求1. 施工人员应认真听取交底内容,确保理解并掌握各项安全要求。
2. 施工人员应严格按照施工方案及安全技术措施进行施工。
3. 施工过程中,如发现安全隐患,应立即停止施工,并及时上报。
四、总结管沟人工开槽施工安全至关重要,施工人员应提高安全意识,严格执行安全技术措施,确保施工安全。
监理人员应加强现场监督,及时发现并消除安全隐患,确保施工顺利进行。
一、安全交底目的为确保管沟开挖施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行本次安全及技术交底。
二、施工范围本次管沟开挖施工范围为XX项目,包括但不限于沟槽开挖、基础处理、管道安装等。
三、施工人员参与本次施工的人员应熟悉本交底内容,严格遵守各项安全规定。
四、安全注意事项1. 沟槽开挖安全- 沟槽一经开挖,沟的两端及两侧应设置明显标志或围栏,夜间预设照明及红灯警示。
- 沟槽两侧堆土,土堆距沟边不得小于1米,高度不得大于1.5米。
- 沟槽深度超过2米时,每隔50米左右应设梯子或跳板,供操作人员上下,梯子应坚固不缺档,跳板应钉防滑条。
- 沟槽开挖前,按土质情况研究确定支撑的形式。
撑料不得有腐朽、劈裂等现象。
- 沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。
- 卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开,卸大石块或混凝土时,必须使用滑槽卸料,不得从地面直接倒入沟内。
- 机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮湿打滑而翻车坠落伤人。
2. 冬季、雨季施工安全- 全面检查原有排水系统,进行疏浚,必要时增加排水措施,保证水流畅通。
- 开挖基坑(槽)或管沟时,四周垒填土埂,防止雨水流入,并要注意边坡和直立壁的稳定。
- 必要时可增设反撑,并加固边坡和支撑的检查。
3. 夜间施工安全- 夜间施工应配备足够的照明设施,确保施工现场光线充足。
- 作业人员应穿戴反光服装,佩戴安全帽,手持反光手电筒等安全防护用品。
- 严格实行夜间施工报告制度,确保夜间施工安全有序。
五、技术交底1. 管沟开挖- 根据地质情况和施工现场,采用自上而下分段跳槽二次分层开挖法。
- 严格按照土质和深度情况进行放坡,放坡系数按施工规范执行。
- 沟槽开挖宽度依据GB50268-97规范施工,槽壁平整,挖方深度在3米以内时,边坡坡比1:0.50。
一、施工准备工作1. 必须明确工程概况,实施性施工组织设计,了解基槽土质,地下水位,基槽开挖尺寸、边坡等情况。
2. 明确基槽区的地下构筑物的埋设地点、类型尺寸、埋深等情况,如影响施工的应等施工人员协调处理后方可施工。
3. 根据布置的排水方案进行实施布署及安排的工作量合理的搭配各工种的劳力人数。
二、施工作业条件二、施工作业条件1. 根据测量放样的数据、顺序布控方向及高程控制点,经复核后方可进行开挖。
2. 在无地下水(地下水较少)且不超过1.5m或地下管网密集(地下管线不明)等无法机械开挖的地段,采用人工开挖。
施工前必须检查所用的工具是否结实,安装是否牢固,不安全工具应修理好后方可使用。
3. 当采用机械开挖时,施工工人应在指挥人员(机械指挥人员或施工管理人员)的控制下配合机械进行修整。
保证断面尺寸(高程、宽度)防止超挖。
且在机械旋转工作半径内严禁站人。
采用水泵抽水时应严格按照《施工现场临时用电安全技术规范》的要求,听从电工的安全交底。
4. 在基槽边坡无法满足设计和自身稳定性要求时,施工工人应严格按照施工管理人员所布置的防护措施(打桩、垒砂袋)等进行实施。
及时在开挖后的边坡临边进行安全防护并设明显标志,杜绝安全事故的发生。
5. 如遇到土质较差的地段,应在槽边5m范围内清除所有障碍物,确保施工通道畅通。
施工工人应集中精力,遇到特殊情况应及时解决,确保施工的顺利进行。
6. 基槽开挖至已知地下构筑物附近时,施工工人应根据施工管理人员交底的数据、范围,采用人工开挖探坑,准确了解地下构筑物的情况。
(1)当地下构筑物为横穿电力、邮电、自来水、煤气等城市管网时,施工工人应当严格按照施工管理人员的布置进行探明线位的准确位置,待施工管理人员协同有关单位确定好现场保护措施或拆除方案后,并允许继续开挖时方可施工。
(2)如果地下构筑物为纵向结构,并必须保持原状的,应该按施工管理人员的交底进行保护,待构筑物不影响开挖时方可继续施工。

管线沟槽开挖技术交底记录大全
安全措施
- 开挖前,应当清理边坡上危险物品,固定陡坡、松土斜坡及松散物。
- 在进場过程中,证明现场标准和太阳能路灯等设施的正确性和完整性,确保路面坚实、稳定,而且天气条件不会影响施工。
- 区分好危险和安全区域,并设置好路标和提醒标志。
- 在开挖施工过程中,必须严格遵守安全规范,不得随意变更开挖方案和方法,确保現場安全。
- 后期工程完工,应当把落石袋清理干净,恢复原貌,并进行确实的验收。
现场操作规范
- 在开挖过程中,先按照标准进行标记,工人需严格按照操作规范进行开挖。
- 在沟槽开挖时,首先进行管道的挖掘,管道底部需用木板垫平,避免破坏管道。
接著逐步挖到管道两旁,控制斜坡坡度不得超过1:1,开挖深度必须按设计要求开挖。
- 在沟槽开挖过程中,需清理企业和人员遗留物品及其它建筑
物中的废墟,务必避免对正常生产和人员产生影响。
- 在挖土方面,需严格从顶部往下挖,以防止危险情况的发生。
施工注意事项
- 在施工过程中,保持好工具的完整性和干净。
- 执行现场操作时,必须保障工程的完整性,确定好质量标准
和验收标准,保证施工的质量和验收的合格。
- 工程维护好后,项目经理必须及时介入施工,留下合格的施
工质量且在现场进行清理整理,确保现场保持完好,而且未遗留任
何隐患。
以上是管线沟槽开挖技术交底记录大全及注意事项。
管沟作业安全技术交底一、引言管沟作业是指在建筑、市政等工程施工过程中,为了敷设管道、电缆等需要进行开挖和挖沟的工作。
由于管沟作业存在一定的风险和危险性,因此要保证施工过程中的安全,必须进行安全技术交底,明确施工人员的安全责任和注意事项。
本文档旨在向施工人员介绍管沟作业的安全技术要点,以帮助他们在施工过程中正确掌握各项安全措施,保障施工安全。
二、施工前准备1. 了解工程范围和要求在进行管沟作业前,施工人员应仔细阅读相关施工图纸和技术要求,了解工程的范围和要求,明确施工目标。
2. 制定管沟施工方案根据工程要求和实际情况,制定管沟施工方案。
方案中应包括开挖施工、支护和安全措施等内容,并经过专业人员的审核确认。
3. 安排施工人员和分工根据施工方案和工期要求,合理安排施工人员和分工。
确保每个施工环节都有专人负责,并明确安全交底的责任人。
4. 配备必要的工具和设备根据施工方案的要求,准备好所需的工具和设备。
包括挖掘机、排水泵、各种施工工具等,确保施工过程中工具和设备的完好性。
5. 做好现场防护措施在施工现场设置明显的警示标志,划定施工区域,并采取有效措施保障周边交通和行人的安全。
三、施工过程中的安全注意事项1. 操作前的安全检查操作人员在进行任何施工操作前,都需要进行安全检查。
包括检查工具和设备的状况,检查施工区域是否存在隐患等。
2. 安全用具的佩戴在进行管沟作业时,必须佩戴好安全帽、安全鞋、防护手套等安全用具。
确保自身安全。
3. 挖掘前的探测与标定在进行挖掘前,应先通过地质勘测等方式对土层进行探测,了解地下管线和设施的情况。
并用标杆将管沟的位置和深度标定出来。
4. 开挖施工时的支护措施在进行管沟开挖施工时,必须根据土壤的稳定性和施工深度,采取相应的支护措施,确保挖掘面的稳定性和安全性。
5. 施工现场的通风排气在进行管沟作业时,可能会产生有害气体,特别是在有机物较多的情况下。
因此,必须保证施工现场的通风良好,及时排除有害气体。
一、交底目的为确保道路管沟开挖工程的安全进行,提高施工人员的安全意识,降低安全事故发生的风险,现将道路管沟开挖过程中的安全技术要求进行交底。
二、交底对象全体参与道路管沟开挖工程的施工人员、管理人员、监理人员。
三、交底内容1. 施工前的准备(1)施工前,应全面了解工程地质、水文、地下管线等资料,制定合理的施工方案。
(2)施工区域应进行必要的清理,确保施工环境安全。
(3)施工前,应对施工人员进行安全技术培训,提高安全意识。
2. 施工过程中的安全技术要求(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工机械操作人员应熟悉机械性能,严格遵守操作规程。
(3)挖掘机、装载机等大型机械作业时,应确保周边人员安全。
(4)挖掘、运输过程中,严禁超载、超速。
(5)开挖过程中,发现地下管线、电缆等设施时,应立即停止作业,并及时上报。
(6)施工过程中,应加强排水措施,防止水患。
(7)夜间施工时,应配备足够的照明设施,确保施工安全。
3. 施工结束后的安全要求(1)施工结束后,应对施工区域进行清理,确保无安全隐患。
(2)对施工过程中损坏的设施进行修复,确保道路畅通。
(3)对施工区域进行巡查,及时发现并处理安全隐患。
四、注意事项1. 施工过程中,如遇恶劣天气,应暂停施工,确保人员安全。
2. 施工人员应严格遵守国家相关法律法规,确保施工安全。
3. 施工过程中,如发生安全事故,应立即上报,并采取有效措施进行救援。
4. 施工单位应加强对施工现场的安全管理,确保施工安全。
五、交底人(此处填写交底人姓名及职务)六、时间(此处填写交底时间)七、验收(此处填写验收人姓名及职务)八、备注(此处填写其他需要说明的事项)请全体施工人员认真学习本次安全技术交底内容,确保道路管沟开挖工程的安全进行。
管沟开挖安全技术交底一、工程概述在进行本次管沟开挖工程前,有必要向各位施工人员详细介绍工程的基本情况。
本次管沟开挖工程位于_____地段,管沟总长度为_____米,开挖深度为_____米,宽度为_____米。
管沟将用于铺设_____管道,是整个项目的重要组成部分。
二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸和相关规范要求,制定详细的施工方案,并向施工人员进行技术交底。
2、现场准备(1)清理施工现场的障碍物,如树木、石块等。
(2)测量放线,确定管沟的开挖位置和边界。
(3)设置警示标志,禁止无关人员进入施工现场。
3、物资准备(1)准备好所需的施工机械和工具,如挖掘机、装载机、铁锹等。
(2)确保施工所需的材料,如支撑材料、防护用品等齐全。
三、管沟开挖安全要求1、人员要求(1)所有参与管沟开挖的施工人员必须经过安全教育培训,考核合格后方可上岗作业。
(2)特种作业人员,如挖掘机司机等,必须持证上岗。
(3)施工人员应正确佩戴和使用个人防护用品,如安全帽、安全带、安全鞋等。
2、机械设备要求(1)施工机械设备应性能良好,定期进行维护和保养。
(2)机械设备操作人员应严格按照操作规程进行操作,严禁违规作业。
3、管沟开挖过程中的安全要求(1)按照设计要求和施工方案进行开挖,严禁超挖和欠挖。
(2)在开挖过程中,应采取有效的排水措施,防止管沟积水。
(3)当管沟开挖深度超过一定限度时(一般为 15 米),应采取分层开挖的方式,并设置合适的边坡坡度,以防止塌方。
(4)在开挖过程中,如发现地下管线、文物等,应立即停止施工,并报告有关部门进行处理。
四、管沟支护与防护1、管沟支护(1)根据管沟的地质条件和开挖深度,确定是否需要进行支护。
(2)常用的管沟支护方式有木板支撑、钢板桩支护等。
(3)支护结构应牢固可靠,能够承受管沟壁的土压力和侧向力。
2、管沟防护(1)在管沟边缘设置防护栏杆,高度不低于 12 米,并设置警示标志。
