建筑施工图审查要求(2014)
- 格式:doc
- 大小:40.50 KB
- 文档页数:4
深圳市执行《绿色建筑评价标准》(GB/T 50378-2014)施工图设计文件审查要点2017 深圳前言为贯彻落实《深圳市绿色建筑促进办法》(深圳市人民政府令第253号),规范深圳市绿色建筑施工图设计文件自查与审查工作,提高我市绿色建筑设计质量和技术水平,受深圳市住房和建设局委托,由深圳市建设科技促进中心与深圳国研建筑科技有限公司在原《深圳市绿色建筑施工图审查要点(试行)》(2015版)基础上进行修订。
本审查要点修订过程中,编制组进行了广泛深入的调查研究,认真总结和吸收了国内绿色建筑审查的成果和经验,结合我市绿色建筑工作的现状和特点,在广泛征求意见的基础上,通过反复讨论、修改和完善,编制了本审查要点。
本审查要点的主要内容是:1.总则;2.术语;3.基本规定; 4.审查材料;5.审查要点;附录。
本次修订的主要内容包括:1.依据《绿色建筑评价标准》(GB/T 50378-2014)的要求,修订了评价对象、评价建筑类别界定的原则、评价等级的划分以及审查材料和审查要点的内容。
2.修订了绿色建筑设计专篇说明、绿色建筑施工图审查报告、绿色建筑施工图审查合格意见书的内容。
本审查要点由深圳市住房和建设局负责管理,由深圳市建设科技促进中心负责具体条文内容的解释。
执行过程中如有意见或建议,请寄送深圳市建设科技促进中心(地址:深圳市振华路8号设计大厦509;邮政编码:518031;电子邮箱:cjzxgreen@),以便今后修订和完善。
编制单位:深圳市建设科技促进中心深圳国研建筑科技有限公司主要编制人员:唐振忠、李泽武、王蕾、庞观艺、张成绪、许媛媛、陈辉虎、周晓璐、黄旭阳、魏泽科、方聪、刘培、李鑫、袁玉华、许鹏远、杨武、张进、邓萝瑰、张沙沙、吴英诺主要审查人员:刘建平、朱宝峰、邢凤春、田智华、鲁艺、凌智敏1 总则 (1)2 术语 (2)3 基本规定 (5)4 审查材料 (9)4.1 基本要求 (9)4.2 施工图设计要求 (10)4.3 绿色建筑设计专篇要求 (12)4.4 绿色建筑设计阶段评价标识自评估报告要求 (13)4.5 绿色建筑施工图审查报告要求 (14)5 审查要点 (15)5.1 规划(建筑)专业 (15)5.2 建筑专业 (26)5.3 结构专业 (44)5.4暖通空调专业 (50)5.5 给排水专业 (68)5.6 电气专业 (83)5.7 景观专业 (90)附录 (95)附录A 标准条文按专业划分索引表 (95)附录B 标准条文按顺序划分索引表 (100)附录C 设计阶段不参评条文 (106)附录D 审查流程 (107)附录E 参考标准及政策文件名录 (108)1.0.1根据国务院办公厅转发的国家发展与改革委员会、住房和城乡建设部《绿色建筑行动方案》(国办发〔2013〕1号)的总体要求,为贯彻执行《深圳市绿色建筑促进办法》(深圳市人民政府令第253号),推进深圳市绿色建筑的发展,规范和统一深圳市绿色建筑施工图设计文件的自查与审查,制定本审查要点。
深圳市执行《绿色建筑评价标准》(GB/T 50378-2014)施工图设计文件审查要点2017 深圳前言为贯彻落实《深圳市绿色建筑促进办法》(深圳市人民政府令第253号),规范深圳市绿色建筑施工图设计文件自查与审查工作,提高我市绿色建筑设计质量和技术水平,受深圳市住房和建设局委托,由深圳市建设科技促进中心与深圳国研建筑科技有限公司在原《深圳市绿色建筑施工图审查要点(试行)》(2015版)基础上进行修订。
本审查要点修订过程中,编制组进行了广泛深入的调查研究,认真总结和吸收了国内绿色建筑审查的成果和经验,结合我市绿色建筑工作的现状和特点,在广泛征求意见的基础上,通过反复讨论、修改和完善,编制了本审查要点。
本审查要点的主要内容是:1.总则;2.术语;3.基本规定; 4.审查材料;5.审查要点;附录。
本次修订的主要内容包括:1.依据《绿色建筑评价标准》(GB/T 50378-2014)的要求,修订了评价对象、评价建筑类别界定的原则、评价等级的划分以及审查材料和审查要点的内容。
2.修订了绿色建筑设计专篇说明、绿色建筑施工图审查报告、绿色建筑施工图审查合格意见书的内容。
本审查要点由深圳市住房和建设局负责管理,由深圳市建设科技促进中心负责具体条文内容的解释。
执行过程中如有意见或建议,请寄送深圳市建设科技促进中心(地址:深圳市振华路8号设计大厦509;邮政编码:518031;电子邮箱:cjzxgreen@),以便今后修订和完善。
编制单位:深圳市建设科技促进中心深圳国研建筑科技有限公司主要编制人员:唐振忠、李泽武、王蕾、庞观艺、张成绪、许媛媛、陈辉虎、周晓璐、黄旭阳、魏泽科、方聪、刘培、李鑫、袁玉华、许鹏远、杨武、张进、邓萝瑰、张沙沙、吴英诺主要审查人员:刘建平、朱宝峰、邢凤春、田智华、鲁艺、凌智敏1 总则 (1)2 术语 (2)3 基本规定 (5)4 审查材料 (9)4.1 基本要求 (9)4.2 施工图设计要求 (10)4.3 绿色建筑设计专篇要求 (12)4.4 绿色建筑设计阶段评价标识自评估报告要求 (13)4.5 绿色建筑施工图审查报告要求 (14)5 审查要点 (15)5.1 规划(建筑)专业 (15)5.2 建筑专业 (26)5.3 结构专业 (44)5.4暖通空调专业 (50)5.5 给排水专业 (68)5.6 电气专业 (83)5.7 景观专业 (90)附录 (95)附录A 标准条文按专业划分索引表 (95)附录B 标准条文按顺序划分索引表 (100)附录C 设计阶段不参评条文 (106)附录D 审查流程 (107)附录E 参考标准及政策文件名录 (108)1.0.1根据国务院办公厅转发的国家发展与改革委员会、住房和城乡建设部《绿色建筑行动方案》(国办发〔2013〕1号)的总体要求,为贯彻执行《深圳市绿色建筑促进办法》(深圳市人民政府令第253号),推进深圳市绿色建筑的发展,规范和统一深圳市绿色建筑施工图设计文件的自查与审查,制定本审查要点。

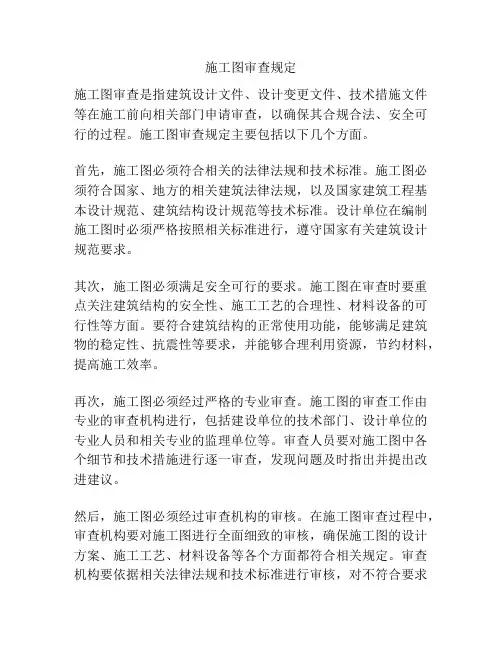

施工图审查规定施工图审查是指建筑设计文件、设计变更文件、技术措施文件等在施工前向相关部门申请审查,以确保其合规合法、安全可行的过程。
施工图审查规定主要包括以下几个方面。
首先,施工图必须符合相关的法律法规和技术标准。
施工图必须符合国家、地方的相关建筑法律法规,以及国家建筑工程基本设计规范、建筑结构设计规范等技术标准。
设计单位在编制施工图时必须严格按照相关标准进行,遵守国家有关建筑设计规范要求。
其次,施工图必须满足安全可行的要求。
施工图在审查时要重点关注建筑结构的安全性、施工工艺的合理性、材料设备的可行性等方面。
要符合建筑结构的正常使用功能,能够满足建筑物的稳定性、抗震性等要求,并能够合理利用资源,节约材料,提高施工效率。
再次,施工图必须经过严格的专业审查。
施工图的审查工作由专业的审查机构进行,包括建设单位的技术部门、设计单位的专业人员和相关专业的监理单位等。
审查人员要对施工图中各个细节和技术措施进行逐一审查,发现问题及时指出并提出改进建议。
然后,施工图必须经过审查机构的审核。
在施工图审查过程中,审查机构要对施工图进行全面细致的审核,确保施工图的设计方案、施工工艺、材料设备等各个方面都符合相关规定。
审查机构要依据相关法律法规和技术标准进行审核,对不符合要求或存在安全隐患的地方进行整改和调整。
最后,施工图审查结果要做好记录和备案。
审查机构要将审查结果进行记录,并向建设单位和设计单位进行反馈。
同时,审查机构要将审查结果进行备案,作为后续工程施工和验收的重要依据。
审查结果可以是通过、不通过或者需要改进,审查机构应当对审查结果进行详细说明和解释。
综上所述,施工图审查规定主要包括符合法律法规和技术标准、安全可行要求、专业审查、机构审核和结果记录备案等方面的要求。
施工图审查是确保工程施工安全可靠、合规合法的重要环节,对于提高工程质量和保障人民生命财产安全具有重要意义。

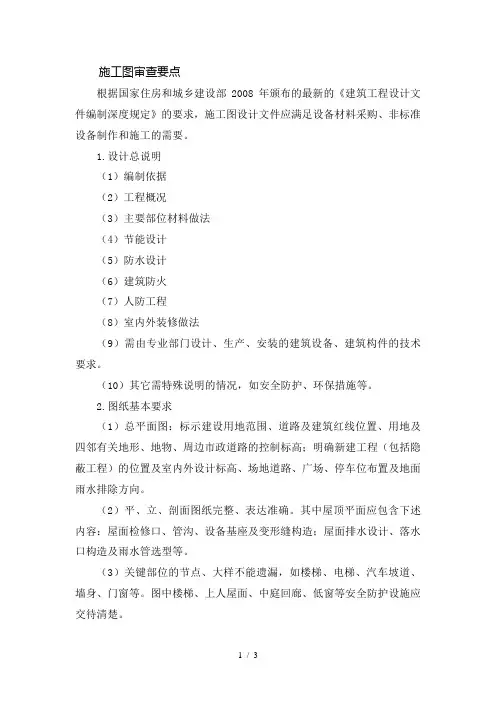

施工图审查要点根据国家住房和城乡建设部2008年颁布的最新的《建筑工程设计文件编制深度规定》的要求,施工图设计文件应满足设备材料采购、非标准设备制作和施工的需要。
1.设计总说明(1)编制依据(2)工程概况(3)主要部位材料做法(4)节能设计(5)防水设计(6)建筑防火(7)人防工程(8)室内外装修做法(9)需由专业部门设计、生产、安装的建筑设备、建筑构件的技术要求。
(10)其它需特殊说明的情况,如安全防护、环保措施等。
2.图纸基本要求(1)总平面图:标示建设用地范围、道路及建筑红线位置、用地及四邻有关地形、地物、周边市政道路的控制标高;明确新建工程(包括隐蔽工程)的位置及室内外设计标高、场地道路、广场、停车位布置及地面雨水排除方向。
(2)平、立、剖面图纸完整、表达准确。
其中屋顶平面应包含下述内容:屋面检修口、管沟、设备基座及变形缝构造;屋面排水设计、落水口构造及雨水管选型等。
(3)关键部位的节点、大样不能遗漏,如楼梯、电梯、汽车坡道、墙身、门窗等。
图中楼梯、上人屋面、中庭回廊、低窗等安全防护设施应交待清楚。
(4)建筑物中留待专业设计完善的变配电室、锅炉间、热交换间、中水处理间及餐饮厨房等,应提供合理组织流程的条件和必要的铺助设施。
3.强制性条文主要是应当满足《工程建设标准强制性条文》(房屋建筑部分)2002 版中有关建筑设计、建筑防火等建筑专业的强制性条文规定。
4.建筑设计重要内容(1) 室内环境设计①《民用建筑节能设计标准(采暖居住建筑部分)》JGJ26-95○2民用建筑设计通则》GB50352-2005(2) 防水设计①《地下工程防水技术规范》GB50108-2001 第3.3.1 条、4.3.4 条、4.4.6 条。
○2《屋面工程质量验收规范》GB50207-2002 第3.0.1 条、4.1.4 条、4.3.6 条及5.3.4 条、6.1.1 条。
《民用建筑设计通则》GB50352-2005第6.13.3条。

一、适用范围本细则只适用于大(2)型等级标准以下水库除险加固工程施工图纸及设计文件的与审核、签发监理工作。
二、编制依据2.1施工图纸核查与签发编制依据(1)《水利工程施工监理规范》(51288—2014)(2)批准的监理规划等技术文件(3) 施工合同、监理合同及文件(4)施工合同文件中技术条款2。
2设计文件核查的依据(1)设计使用的规程、规范.(2)国家颁发的有关技术规程、规范和标准。
(3)施工合同文件技术条款。
(4)巳经审查批准的设计文件和设计委托合同书.三、施工图纸核查工作特点和控制要点3。
1 建筑图、结构图与建筑总平面图一致性的审查主要审查建筑总平面图中单位工程的控制轴线点座标值、标高、平面定位尺寸等是否与该单位工程工程的建筑、结构施工图上标注相一致。
总体规划设计和单位工程设计有时由于勘测上的误差使设计图纸与实地定位后有差异,从而导致单位工程放线定位困难或放线定位施工后却与总体规划图布置不符,这将造成返工或被迫改变规划,影响整体布局效果。
处理方法是,经现场踏勘,初步定位后看实地状况是否与总平面图上规划设计的布局相符.另外,还应注意其它专业总平面图上的设计是否与建筑规划总平面图相协调,给、排水,强、弱电等专业总图上的接入口是否与单位工程上设计的入口相衔接。
3.2建筑施工图的审查单位工程建筑施工图审查主要从以下五个方面进行:1、审查各层平面图在同一轴线标注是否对应。
查看是否有同轴线错位标注的现象,是否有不同层平面在相同轴线间尺寸标注不一致,特别要注意上下层墙、柱、梁位置变化而引起轴线编号的改变部位,弄清变化后的轴线尺寸关系是否一致.响整体布局效果。
处理方法是,经现场踏勘,初步定位后看实地状况是否与总平面图上规划设计的布局相符。
另外,还应注意其它专业总平面图上的设计是否与建筑规划总平面图相协调,给、排水,强、弱电等专业总图上的接入口是否与单位工程上设计的入口相衔接。
2、审查上下各层平面图中,门窗位置、洞口尺寸是否一致,对有变化的门窗要分析是否符合满足使用功能及美观效果要求,特别是外墙上的门窗洞口,上下层有变化时,一定要仔细核对是否与该外立面图的外立面效果相符,如发现平面图与立面图不一致,就要在会审当中及时提出。

陕西省住房和城乡建设厅关于公布全省施工图审查机
构名单的通知
文章属性
•【制定机关】陕西省建设厅
•【公布日期】2014.03.06
•【字号】陕建发〔2014〕65号
•【施行日期】2014.03.06
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】住房保障
正文
陕西省住房和城乡建设厅关于公布全省施工图审查机构名单
的通知
各设区市住房和城乡建设局(建委)、建设规划局、杨凌示范区规划建设局、西咸新区建设环保局、韩城市住房和城乡建设局,各有关单位、施工图审查机构:根据住房和城乡建设部《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》(第13号令)和《关于实施〈房屋建筑和市政基础设施工程施工图设计文件审查管理办法〉有关问题的通知》(建质[2013]111号),我厅对全省重新申报的施工图审查机构进行了审查,现将重新确定的陕西中建西北工程咨询有限公司等30家施工图审查机构名单予以公布(见附件)。
请各审查机构尽快办理注册人员转注手续,完善机构体制,加强质量管理,确保审查质量。
各级住房城乡建设主管部门要加强对施工图审查工作的监管,按照住房城乡建设部和省厅有关规定要求进行规范化管理,全面提升我省施工图审查质量水平。
附件:全省重新确定施工图审查机构名单
陕西省住房和城乡建设厅
2014年3月6日。

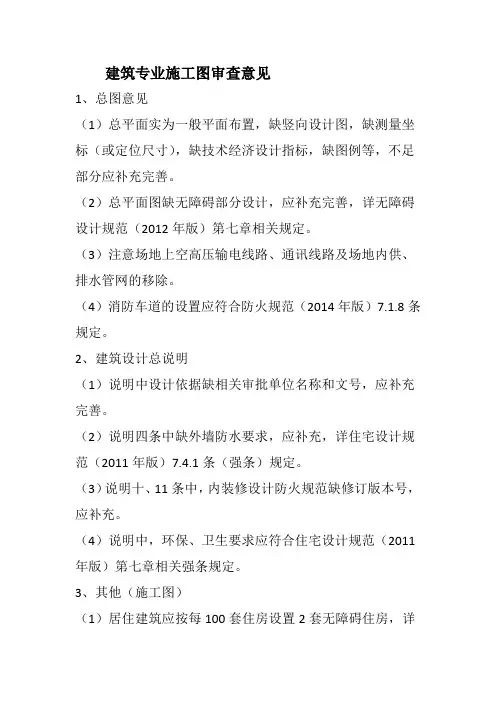

建筑专业施工图审查意见1、总图意见(1)总平面实为一般平面布置,缺竖向设计图,缺测量坐标(或定位尺寸),缺技术经济设计指标,缺图例等,不足部分应补充完善。
(2)总平面图缺无障碍部分设计,应补充完善,详无障碍设计规范(2012年版)第七章相关规定。
(3)注意场地上空高压输电线路、通讯线路及场地内供、排水管网的移除。
(4)消防车道的设置应符合防火规范(2014年版)7.1.8条规定。
2、建筑设计总说明(1)说明中设计依据缺相关审批单位名称和文号,应补充完善。
(2)说明四条中缺外墙防水要求,应补充,详住宅设计规范(2011年版)7.4.1条(强条)规定。
(3)说明十、11条中,内装修设计防火规范缺修订版本号,应补充。
(4)说明中,环保、卫生要求应符合住宅设计规范(2011年版)第七章相关强条规定。
3、其他(施工图)(1)居住建筑应按每100套住房设置2套无障碍住房,详无障碍设计规范(2012年版)7.4.3条规定,请按比例配置。
(2)1、3#缺信报箱设计,不符合住宅设计规范(2011)6.7.1条(强条)规定。
(3)1#一层商铺通风不良(含3#业务用房)。
(4)1#一层商铺缺使用限制要求,必须补充,详住宅设计规范(2011年版)6.10.1条(强条)规定。
(5)1#一层商铺缺坡道设计(含3#邮件投递站)。
(6)1#、2#缺相邻房屋布置图示。
(7)1#、3#屋顶缺水箱布置,缺太阳能设备布置。
(8)1#、1-1、2-2剖面图中室内、外高差(标高)有错(含3#、二层至屋顶剖面及立面标高)。
(9)1#六层入户口楼面距室外地面高度为16.20m>16.0m,应设置电梯,详住宅设计规范(2011年版)6.4.1条2款(强条)规定。
(10)1#、3#楼梯井道宽大于0.11m,缺防止儿童攀滑措施,不符合住宅设计规范(2011年版)6.3.5条(强条)规定。
(11)1#~3#屋面构造及挑檐做法大样图中,檐口位置与剖面图不吻合;1#、3#上人屋面女儿墙高度应注明净高,并满足规范要求。

建筑施工图纸审查中的质量要求与验收标准分析摘要:建筑施工图纸审查是确保建筑工程质量和安全的重要环节。
针对建筑施工图纸的验收标准分析,需要关注建筑结构的验收标准、建筑功能与安全性的验收标准、施工工艺与工序的验收标准以及施工材料与设备的验收标准。
通过合理分析并评估这些要求和标准,可以确保建筑施工图纸的质量和可行性,从而提高建筑工程的质量和安全性。
关键词:建筑施工图纸,图纸审查,质量要求,验收标准,分析探讨1建筑施工图纸综述1.1 建筑施工图纸审查的相关理论与实践建筑施工图纸审查是指对建筑项目设计图纸进行审查、验证和评估的过程,以确保设计方案的合理性、准确性和符合相关法规标准。
相关理论与实践主要包括以下几个方面:(1)建筑法规与标准:建筑施工图纸的审查必须符合国家、地方法规和行业标准的要求,如建筑设计规范、建筑工程质量验收标准等,以确保工程的合法性和安全性。
(2)技术要求与标准:建筑施工图纸的审查应考虑设计要求与标准,包括结构承载能力、平面布局与功能需求、施工工艺与工序、材料选用等,以保证工程的可行性和质量。
(3)施工工艺与施工细节:建筑施工图纸应考虑施工工艺和细节,包括施工工序、构造安排、设备布置、建筑材料使用等,确保施工的合理性和施工过程中的安全性。
1.2 存在的问题与挑战建筑施工图纸审查面临一些问题和挑战,包括:(1)标准与规范的更新:建筑行业和技术不断发展,标准与规范也在不断更新。
因此,建筑施工图纸审查需要及时了解并适应最新的标准与规范要求。
(2)多专业协调与一致性:建筑施工图纸涉及多个专业领域,如结构、机电、给排水等,协调不同专业之间的要求和标准,确保图纸的一致性和协调性是一个挑战。
不同专业之间的不一致性可能导致施工过程中的冲突和问题。
(3)技术难题和复杂性:一些大型或复杂的建筑项目可能涉及到技术难题和复杂性,需要在图纸审查中特别关注。
例如,特殊结构要求、高风险区域的安全防护措施等,这些方面的图纸审查需要更加细致和专业。

重庆市城乡建设委员会关于转发《重庆市物价局关于建筑工程施工图设计文件审查收费标准的通知》的通知文章属性•【制定机关】重庆市住房和城乡建设委员会•【公布日期】2014.03.03•【字号】渝建[2014]82号•【施行日期】2014.03.03•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文重庆市城乡建设委员会关于转发《重庆市物价局关于建筑工程施工图设计文件审查收费标准的通知》的通知(渝建[2014]82号)各区县(自治县)城乡建委,两江新区、北部新区建设局,经开区、高新区、万州经开区、长寿经开区、万盛经开区、双桥经开区建管局,各开发建设单位、施工图审查机构:市物价局于近期下发了《关于建筑工程施工图设计文件审查收费标准的通知》(渝价【2013】423号,以下简称《通知》),对我市原施工图审查收费标准进行了调整,现将《通知》转发给你们,并提出以下意见:一、市物价局根据新颁布的《房屋建筑和市政基础设施工程施工图文件审查管理办法》(住建部第13号令)及施工图审查管理的相关要求,在充分调研及成本核算的基础上,出台了全市新的施工图审查收费标准,并明确我市施工图审查收费实行政府指导价,该指导价格受国家《价格法》保护。
二、各级建设行政主管部门要认真落实《通知》各项规定,积极维护审查机构合法权益,为审查机构认真履职奠定必要的物质基础,创造良好的外部工作条件。
对于低于指导价格的低价竞争行为应予制止,并将相关工程纳入施工图质量抽查的范围。
三、各施工图审查机构应主动自觉维护自身利益,切实加强行业自律,努力提高审查水平和服务水平,提供值价相符的服务,不得参与低价恶性竞争。
重庆市城乡建设委员会2014年3月3日。
绿色建筑施工图设计文件技术审查要点二○一五年六月目次1 总则为规范绿色建筑工程施工图设计文件审查工作,明确审查内容,统一审查尺度,编制本要点。
本要点适用于新建、改建、扩建民用建筑工程的绿色建筑施工图设计文件审查。
工业厂区内的办公楼、宿舍等类似民用建筑工程可参照执行。
建筑面积小于300m2的配套附属建筑,可不进行绿色建筑施工图审查。
本要点规定的审查内容依据现行国家标准《绿色建筑评价标准》GB/T50378-2014。
绿色建筑施工图审查时设计单位应提交《绿色建筑施工图审查集成表》,见附录A。
本要点正文按照建筑、结构、给排水、暖通、电气专业分类说明各条文的审查要点,附录B按照《绿色建筑评价标准》GB/T50378-2014的条文顺序列表说明各条文的审查要点。
本要点中涉及两个及以上专业的条文,应在相关专业分别审查后确定该条得分或是否满足要求。
本要点5类指标的评分项的“得分Qi”按照该类指标的“实际得分”除以“适用总分”(“适用总分”为100分减去不参评分)再乘以100分计算,“得分Qi”乘以各类指标的“权重wi ”即为该类指标的“加权得分”,“总得分∑Q”为各类指标的“加权得分wiQi”和“加分项得分Q8”之总和。
即∑Q=w1Q1+ w2Q2+ w3Q3+ w4Q4+ w5Q5+ Q8。
评分计算表如下:表居住建筑评分计算表**备注:集体宿舍、养老院、幼儿园等非住宅类居住建筑宜参照公共建筑执行。
表公共建筑评分计算表”不应小于40分;本要点中所有控制项要求应全部满足;每类指标的评分项目“得分Qi当“总得分∑Q”分别达到50分、60分、80分时,分别为一星级、二星级、三星级。
本要点中的“建议最低分”为达到绿色建筑一星级目标的得分建议,项目可优先选择“建议最低分”的条文,如果不能满足一星级要求,可根据实际情况选择其他适宜的得分项。
对多功能的综合体单体建筑,应按照本审查要点逐条对适用的区域进行评价,确定各评价条文的得分。
施工图审查规定各市州住房城乡建设行政主管部门、各施工审图机构:根据住房城乡建设部规章及规范性文件的新规定,现就我省重新确定房屋建筑和市政基础设施工程施工图设计文件审查机构的有关事项通知如下:一、依据:《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》(住房和城乡建设部令第13号,以下简称“部令”)住房城乡建设部《关于实施<房屋建筑和市政基础设施工程施工图设计文件审查管理办法>有关问题的通知》(建质[2013]111号,以下简称“实施办法”)二、关于审查机构的数量1、按照“实施办法”中“审查机构数量应当结合本行政区域内的建设规模确定”的规定,各市、州房屋建筑工程施工图审查机构的数量,依据其前三年平均完成的施工图审查面积数确定,每500—1000万平方米设1个。
据初步统计,各市、州房屋建筑建设规模总量对应的施工图审查机构数量已超出了住房城乡建设部的规定。
本次确定中,各市、州房屋建筑工程审查机构数量应严格按照其施工图审查面积数对应核定(机构数量分配表见附表一),各市、州初审合格上报的房屋建筑审查机构数量不得多于核定数量,否则省厅不予受理。
2、各市、州现有房屋建筑工程施工图审查机构如多于核定数量的,建议根据现有机构的从业情况,如:技术力量、审查业绩、信用记录等方面综合考核择优申报。
鼓励现有审查机构进行合并重组,拟合并重组的机构,其方案及材料由并购双方经市、州住房城乡建设主管部门审查后向住房和城乡建设厅申报。
合并重组的机构在申报时应注明原有机构名称。
三、关于审查机构的确定本次审查机构的重新确定在已有审查机构原有审查范围及等级内进行。
确定工作采取属地化管理原则,由各市、州主管部门按“部令”要求及我厅核定的机构数量初审合格后上报,省工商注册机构统一纳入成都市申报。
并于2013年10月15日前将初审合格的机构资料报住房和城乡建设厅。
此前认定的房屋建筑和市政基础设施工程施工图审查机构运行截止日期为2013年度12月31日。
建筑施工图设计文件技术审查要则建筑工程施工图设计文件技术审查要则(试行)1. 总则1.1依据国务院《建设工程质量管理条例》和《建设工程勘察设计管理条例》以及建设部的有关规定,为指导各地开展建筑工程施工图设计文件审查,制定本审查技术规定。
1.2施工图设计文件审查,是对施工图设计文件中涉及安全、卫生、环保及公众利益方面执行现行工程建设标准特别是强制性条文情况等内容进行审查。
1.3施工图设计文件中如有突破工程建设标准强制性条文规定的内容,应按照建设部第81号部长令《实施工程建设强制性标准监督规定》执行。
1.4送审文件的清单如下:1.4.1勘察、设计合同;1.4.2初步设计批准文件,主要初步设计文件;1.4.3签署齐全的施工图设计文件;1.4.4具有相应资质的勘察单位提供的经审查认为合格或基本合格的工程地质勘察报告;1.4.5结构设计计算书,包括:计算软件名称,计算输入总信息,各层荷载平面,各层几何平面,各层配筋平面,各层柱轴压比平面,各层超筋超限信息等计算机计算资料以及必要的人工手算资料。
1.4.6设计方如将工程设计中的某部分设计(如网架、环保、燃气、变配电等)转包给另外的单位分包设计,分包项目的设计文件必须经由总包单位技术审查后并由总包单位技术负责人签署加盖公章方可送审。
2. 建筑专业2.1 一般规定根据建筑工程项目规模、平面功能、建筑高度、层数、使用性质、火灾危险性、疏散和扑救难度,审查建筑分类、耐火等级、材料选用等是否正确;是否满足各类建筑专项设计标准、规范在安全、消防方面的要求。
2.2 首页(包括设计说明)2.2.1设计文件是否符合批准的初步设计内容及批文要求。
主要技术指标是否符合规划条文要求。
2.2.2建筑规模、性质、建筑类别、耐火等级、抗震设防烈度、屋面防水等级、人防工程等级的确定是否准确。
2.2.3材料做法说明是否交待清楚。
2.2.4门窗表是否交待清楚。
2.2.5防火设计说明是否符合相应的防火规范。
建设工程施工图审查制度一、审查范围建设工程施工图审查范围主要包括以下几个方面:(一)施工图的图纸内容:包括建筑、结构、给排水、通风、空调、电气、消防等专业的图纸内容。
(二)施工图的设计标准:包括国家、行业和地方规范的要求,以及相关技术标准和规范的内容。
(三)施工图的技术要求:包括施工工艺、材料选用、工程质量控制、施工安全等方面的技术要求。
(四)施工图的审查内容:包括施工图的完整性、准确性、合理性、可行性等方面的审查内容。
二、审查要求建设工程施工图审查要求主要包括以下几个方面:(一)审查程序:审查程序应符合相关法律法规和规范要求,包括建设工程施工图审查工作程序和相关流程。
(二)审查人员:审查人员应具备相关专业知识和经验,具备相关资格和执业证书,能够独立完成审查任务。
(三)审查标准:审查标准应符合相关法律法规和标准要求,审查内容应真实客观,为施工图的合理性和可行性提供依据。
(四)审查结果:审查结果应准确、完整、及时,对不符合规范要求的地方应做出明确的处理意见,并提出整改建议。
三、审查程序建设工程施工图审查程序主要包括以下几个步骤:(一)接受审查文件:审查人员接受委托方提交的审查文件,对施工图进行初步审核,确认审查范围和要求。
(二)相关资料搜集:审查人员搜集相关资料和信息,对施工图的设计要求和技术要求进行归档整理。
(三)审查过程:审查人员按照审查要求,对施工图的内容、标准和要求进行逐一审查,提出审查意见。
(四)整改建议:对于存在问题的地方,审查人员应提出整改建议,并要求设计单位重新提交整改后的图纸。
(五)审查总结:审查人员进行审查总结,对审查结果进行评定,做出审查报告,并提交委托方。
四、结果处理建设工程施工图审查结果主要包括以下几种处理方式:(一)通过审查:对符合规范要求的施工图,审查人员应予以通过审查,并提出相关建议和意见。
(二)需整改:对不符合规范要求的地方,审查人员应提出整改建议,要求设计单位重新整改提交。
施工图审图规定施工图审图是建筑工程建设的重要环节,是保证工程质量和安全的重要保障。
为了规范施工图审图工作,各级政府和相关部门相继颁布了一系列规定和标准,本文将对施工图审图规定进行介绍。
国家级施工图审图规定1.建设工程施工图审查暂行规定建设工程施工图审查暂行规定是国务院颁布的关于建设工程施工图审查的指导性文件,主要规定了施工图审查的组织方式、企业资格和职责、审查原则、审核标准、审查内容和原则、审查周期和费用等方面的内容。
2.建筑施工图审查标准建筑施工图审查标准是建筑业标准和国家建设行业规范,主要规定了建筑施工图审查的基本要求、审查内容、审查方法以及审查意见和处理等内容。
3.建筑工程施工图设计标准建筑工程施工图设计标准是国家住房和城乡建设部颁布的强制性标准,主要规定了建筑工程施工图设计的技术要求和规范,包括建筑构造、建筑结构、建筑设备、建筑电气、室内装饰等各方面内容。
地方性施工图审图规定除了国家级施工图审图规定外,各省、市、自治区还有地方性施工图审图规定,主要根据当地的实际情况和经验编制,具有更具体的操作性和指导性。
例如:1.北京市建设工程施工图审批管理办法北京市建设工程施工图审批管理办法主要规定了建设工程施工图审查的组织、工作程序、职责和任务、审查要点和审查标准、审查途径和监督等方面的内容,确保了审查工作在本市的有效开展。
2.上海市建筑施工图审查实施细则上海市建筑施工图审查实施细则主要规定了建筑工程施工图审查的分类、审查要点和审查标准、审查意见及其处理方式、审查时间等内容,着重强调了专业性审查的重要性和必要性。
3.广东省建筑工程施工图审查标准广东省建筑工程施工图审查标准是广东省质量技术监督局颁布的地方性标准,主要依据国家标准和相关规定,结合广东省的实际情况,编制了一系列建筑工程施工图审查标准,规定了设计文件的结构和要求、建筑结构、土木结构、电气及通信和网络、给排水、暖通空调、消防、装饰装修等各方面内容,便于施工图审查的实际操作和管理。

建筑施工图审查要求(网上下载参考资料)
2012-10-20 一部分:建筑专业
一、总图设计
二、节能设计
三、安全疏散、消防设计
四、无障碍设计
五、隔音、声学设计
六、地下室、屋面防水设计
七、住宅建筑
八、工业建筑
九、汽车库设计
十、其他
第一部分:建筑专业
一、总图设计
1、总平面图设计深度不够,总平面图设计应满足市建委《关于进一步规范居住小区公用设施工程施工图设计的规定(试行
稿)》的要求。
挡土墙等应有详图,且应符合《住宅建筑规范》4.5.2条的要求。
总图竖向高差较大时,挡土墙、护坡等做法不详。
2、总平面设计未反映周边相关情况,应标注建筑物之间及各类控制线的距离要求。
二、建筑节能设计
1、无节能设计专篇或节能设计专篇深度不够,缺项、缺表,缺主体墙大样。
2、节能构造设计深度不够,构造设计不到位。
3、计算书与图纸构造不统一。
4、计算书中传热系数的修正系数部分选用不当,节能计算结果有误。
5、外墙外保温设计不合理、表面易开裂。
三、安全疏散、消防设计
1、十一跃一,十八跃一的住宅未按《住宅建筑规范》第9.1.6条要求按折算高度进行消防设计,尤其是复杂坡屋面时的消防设计。
2、高层建筑周边落地应满足《高层民用建筑设计防火规范》第4.1.7条要求
3、《建筑设计防火规范》第5.3.5条,超过两层的商店等人员密集的公共建筑的疏散楼梯应采用室内封闭楼梯间(包括首层扩大楼梯间)或室外疏散楼梯。
4、高层公共建筑应配置救生缓降器。
5、住宅底部(地上)设置的百货店、副食店、粮店、邮政所、理发店等小型商业服务用房,该用房层数不超过二层、建筑面积不超过300平方米时,应采用耐火极限大于1.5h的楼板和耐火极限大于2.0 h且不开门窗洞口的隔墙与住宅和其它用房完全分隔,该用房和住宅的疏散楼梯和安全出口应分别独立设置。
6、高层商业建筑,楼梯间在首层穿越营业厅疏散,应满足《高层民用建筑设计防火规范》第6.2.2条规定。
7、大型民用建筑和复杂的工业建筑,无消防设计专篇。
8、综合建筑的营业厅部分与其它部分应有防火分隔,《商店建筑规范》第4.1.4。
9、多层建筑的疏散楼梯应能天然采光和自然通风,宜靠外墙设置,《建筑设计防火规范》第7.4.1条。
多层地下室、半地下室楼梯间不能满足此要求时,应协调暖通专业按规范要求采取机械排烟设施。
通向地下室的楼梯间应优先选用自然采光和通风方式。
10、《办公建筑设计规范》第5.0.3条,综合楼内的办公部分的疏散出口不应与同一楼内对外的商场、营业厅、娱乐、餐饮等人员密集场所的疏散出入口共用。
四、无障碍设计
1、居住小区和职工公寓应根据《城市道路和建筑物无障碍设计规范》按比例设置无障碍住房,住宅应注明无障碍住房设置位置。
设计说明应明确注明,且应对需进行无障碍设计的部位进行相应设计,并符合《住宅建筑规范》第5.3条、《城市道路和建筑物无障碍设计规范》第5.2.1条、第5.2.2条及相关规定。
人行兼消防车道(坡道)应满足无障碍的要求。
2、小区总图道路应能到达单元出入口;每个住宅单元至少应有一个出入口可以通达机动车,《住宅建筑规范》4.3.1条。
3、电梯厅的无障碍设施与设计要求应满足《城市道路和建筑物无障碍设计规范》第7.7.2条的规定,电梯厅深度大于或等于1.80米,电梯门洞净宽大于或等于
0.90米。
五、隔音、声学设计
1、宿舍(公寓)楼、学校建筑应根据《民用建筑隔声设规范计》进行隔音设计。
2、观众厅应有声学设计,二次设计时,应注明甲方另行委托设计。
六、地下室、屋面防水设计
1、地下室防水设计应首先合理确定防水等级,注明混凝土抗渗标号、强度等级。
2、地下室底板、墙身、屋顶防水材料应统一。
3、种植屋面应选用耐穿刺材料。
4、屋面渗漏问题严重,屋面应有明确的节点细部构造设计。
5、钢结构屋面檐沟有效尺寸欠考虑,应满足雨水临时汇集的要求,并与水专业协调。
七、住宅
1、住宅电梯不应与卧室、起居室(厅)紧邻布置;凡受条件限制需要紧邻布置时,必须采取隔声、减振措施。
2、住宅空调室外机板的尺寸和预留位置应考虑方便安装。
3、无前室卫生间不应开向客厅。
4、住宅设计应满足四个基本空间要求,《住宅建筑规范》5.1.1条
5、住宅客厅、卧室、厨房应满足采光要求,《住宅建筑规范》7.2.2条。
6、住宅户内楼梯设计不详细,应注明尺寸、高度、材料及防火等级要求,邻外窗时应采取安全防护措施。
7、部分厨房面积过小,应满足《住宅设计规范》3.3.1条的要求,并符合面积指标的规定。
8、住宅低窗既应满足安全防护要求又应满足防火要求,并符合《民用建筑设计通则》第6.10.3条、《住宅设计规范》3.9.1条、《高层民用建筑设计防火规范》规定。
9、采用玻璃的走廊隔墙,应按规范要求注明耐火极限要求。
10、地下室的电梯井道不应开向车库或人防地下室,应采用防火及临战封堵措施。
11、住宅的公共出入口位于阳台、外廊级开敞楼梯平台的下部时,应采取防止物体坠落伤人的安全措施。
《住宅设计规范》4.2.3条,《住宅建筑规范》5.2.4条,住宅的公共出入口位于阳台、外廊级开敞楼梯平台的下部时,应采取防止物体坠落伤人的安全措施,如设置雨罩等。
12、残疾人坡道的坡度(住宅入口)不满足要求
高度(m) 1.00 0.75 0.60 0.35
坡度≤1:16 ≤1:12 ≤1:10 ≤1:8
13、楼梯栏杆水平长度超过0.50米时,高度不低于1.05米。
八、工业建筑
1、车间、库房应先注明生产用途和储物名称,再确定生产或储物类别(甲、乙、丙、丁、戊),据以核实消防设计。
九、汽车库
1、汽车库(包括平战结合人防工程)未按《汽车库防火规范》划分防火分区。
2、汽车库内采用防火卷帘划分防火分区时,未注明防火卷帘的耐火极限要求。
3、平战结合人防工程,其人员疏散楼梯应设置人防门,且应满足防火规范设置封闭楼梯间要求。
4、汽车坡道设计坡度超过10%时,坡道上下端未设缓坡;地下车库车道转弯处宽度偏小。
5、车行通道和汽车出入口净高未满足汽车库室内设计车型的最小净高要求。
十、其它
1、对公寓建筑应定性:应明确为何种公寓,设置开放式“厨房”应明确为电热源的简易加工间。
2、各专业图纸应协调。
3、工业建筑厂房、库房消防通道、占地面积、防火分区面积如超现行防火规范,需经省级以上消防部门组织专家组论证,下发文件后方可出图。
4、有部分设计单位明知不满足规范要求,为满足业主要求违规出图。
5、报审施工图应有设计资质章,注册执业师签字、盖章,每张图纸上应有本专业至少三人签字。
6、对于超规范、规程的设计,应按照《建筑工程勘察设计管理条例》的相关规定执行。
《建筑工程设计文件编制深度规定》的有关要求。
主要问题有:
1.总平面图要有一定的范围。
只有用地范围不够,要有场地四邻原有规划的道路、建筑物、构筑物,多数施工图只有用地范围内的布置图。
2.保留原地形和地物。
场地测量坐标网及测量标高,包括场地四邻的测量坐标(或定位尺寸),有些工程的总图设计往往无保留。
3.竖向设计。
往往只有标注建筑物的±0.000设计标高的相对场地的测量标高数值,有的只有标注室内外高差数而已。
结果是:
(1)竖向设计标高不符合规划部门的控制标高。
(2)场地内与场地外围的城市道路标高不衔接,不合理。
(3)场地及其道路的标高不利于排水。
(4)场地内道路无设计标高,特别是交接处、建筑物的入口处,也无标注道路坡长、坡向、坡度以及地面的关键性标高,也无路面的设计断面。
4.没土方工程平衡设计。
盲目的竖向设计,往往会带来不必要的挖方或填方,增加造价,造成经济损失。
5.总图设计没有必要的详图设计。
比如道路横断面、路面结构,反映管线上下、左右尺寸关系的剖面图,以及挡土墙、护坡排水沟、广场、活动场地、停车场、花坛绿地等详图,场地的排水、场地内道路与城市道路的关系,给施工带来困难,也无法保证总图的合理性。
6.消防车道宽度不满足消防要求。
消防车道距离高层建筑外墙小于5米,不满足消防登高面要求。
