城市轨道交通工程盾构施工中开仓换刀的流程及注意事项 宋福疆
- 格式:docx
- 大小:28.51 KB
- 文档页数:3

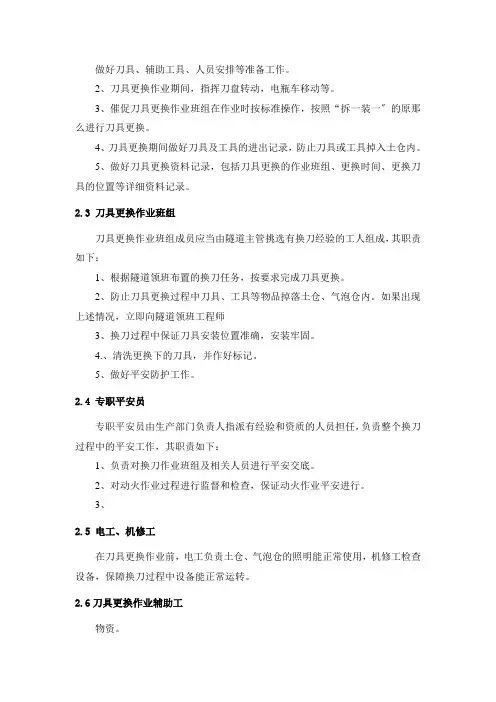

做好刀具、辅助工具、人员安排等准备工作。
2、刀具更换作业期间,指挥刀盘转动,电瓶车移动等。
3、催促刀具更换作业班组在作业时按标准操作,按照“拆一装一〞的原那么进行刀具更换。
4、刀具更换期间做好刀具及工具的进出记录,防止刀具或工具掉入土仓内。
5、做好刀具更换资料记录,包括刀具更换的作业班组、更换时间、更换刀具的位置等详细资料记录。
2.3 刀具更换作业班组刀具更换作业班组成员应当由隧道主管挑选有换刀经验的工人组成,其职责如下:1、根据隧道领班布置的换刀任务,按要求完成刀具更换。
2、防止刀具更换过程中刀具、工具等物品掉落土仓、气泡仓内。
如果出现上述情况,立即向隧道领班工程师3、换刀过程中保证刀具安装位置准确,安装牢固。
4.、清洗更换下的刀具,并作好标记。
5、做好平安防护工作。
2.4 专职平安员专职平安员由生产部门负责人指派有经验和资质的人员担任,负责整个换刀过程中的平安工作,其职责如下:1、负责对换刀作业班组及相关人员进行平安交底。
2、对动火作业过程进行监督和检查,保证动火作业平安进行。
3、2.5 电工、机修工在刀具更换作业前,电工负责土仓、气泡仓的照明能正常使用,机修工检查设备,保障换刀过程中设备能正常运转。
2.6刀具更换作业辅助工物资。
3 刀具更换流程1、停机检查申请及停机隧道掘进过程中,盾构机操作手发现掘进速度明显降低〔标准为速度低于15mm/min〕或者推力明显增大〔标准为推力大于13000kN2、开仓前准备1〕当生产经理批准进行开仓检查后,由技术部联系第三方气体检测单位对仓内气体质量进行检测,检测仓内气体质量符合开仓要求后才能进行开仓作业。
开仓作业前,技术部需对隧道领班工程师、作业班组等相关人员进行技术、平安交底。
1m以下,并观察液位和切口环压力变化情况,当土仓液位和切口环压力无变化时,缓慢降低气压至零。
3、开仓由隧道主管或者隧道领班工程师带着作业班组一到两名作业人员进行开仓,查看开挖面的稳定情况。
盾构刀具更换安全操作规程盾构作为一种先进的隧道施工技术,不仅能够提高施工效率,而且对于城市交通、水利、电力等基础设施的建设起到了重要作用。
盾构刀具则是盾构施工中最重要的组成部分之一,其好坏直接决定了盾构的施工质量和速度。
更换盾构刀具时,应按照以下安全操作规程进行操作,以保障人员和设备的安全。
一、前置准备1. 熟悉盾构刀具更换的工作流程和工作要求。
2. 检查待更换的盾构刀具是否达到更换要求,包括磨损程度、裂纹、变形等。
3. 检查更换工具是否完好,如拆卸捅、拧螺母工具、卸压板工具、安装捅等。
4. 清除更换区域周围的零散物品、碎石等杂物,保持工作区整洁。
二、操作步骤1. 将盾构刀具的进刀门打开,将控制台上的卸压开关打开。
2. 用拆卸捅和拧螺母工具将待更换的盾构刀具固定在卸压板工具上。
3. 使用卸压板工具和拆卸捅,将待更换的盾构刀具从盾构机头上卸下。
4. 将新的盾构刀具用拧螺母工具和拆卸捅固定在卸压板工具上,并向机头方向斜放。
5. 将新的盾构刀具用安装捅插入机头孔中,将新的盾构刀具卡住,然后将卸压板工具、拧螺母工具和拆卸捅从新的盾构刀具上拆下。
6. 验证新的盾构刀具是否正确安装。
7. 如果验证无误,将控制台上的压紧开关打开,对新的盾构刀具进行压紧。
三、注意事项1. 在更换盾构刀具期间,严格遵守工作流程和安全规范,保证人员在更换过程中的安全。
2. 在更换盾构刀具前,必须启动紧急停车装置,停机后才能进行更换操作。
3. 更换盾构刀具时必须先卸压,确定机头处于松动状态,并严格禁止向机头区域靠近,以确保人员的安全。
4. 更换盾构刀具时,必须使用专业的拆卸捅和拧螺母工具,严禁用工具替代。
5. 操作过程中,应注意盾构刀具与卸压板工具的平面间隙和正确对位,严禁出现偏斜。
6. 更换盾构刀具时,必须保持现场整洁、干燥,保证更换成功。
7. 更换完毕后,应对盾构刀具进行检查,确保其安装牢固,无振动、异响等情况。
如有异常,应及时排除。

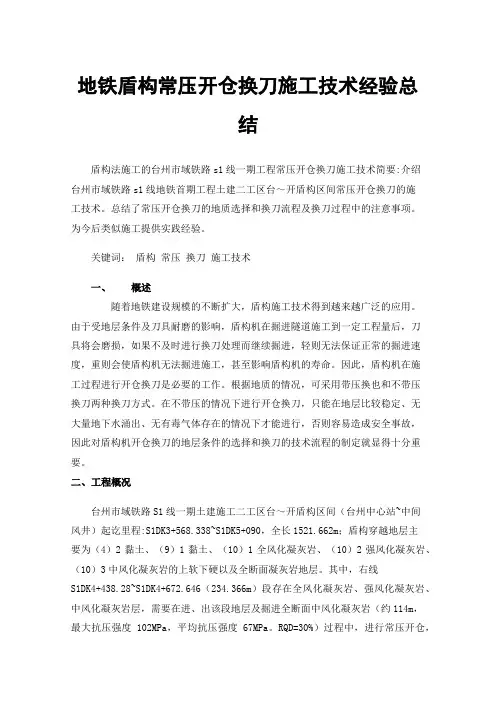

地铁盾构常压开仓换刀施工技术经验总结盾构法施工的台州市域铁路s1线一期工程常压开仓换刀施工技术简要:介绍台州市域铁路s1线地铁首期工程土建二工区台~开盾构区间常压开仓换刀的施工技术。
总结了常压开仓换刀的地质选择和换刀流程及换刀过程中的注意事项。
为今后类似施工提供实践经验。
关键词:盾构常压换刀施工技术一、概述随着地铁建设规模的不断扩大,盾构施工技术得到越来越广泛的应用。
由于受地层条件及刀具耐磨的影响,盾构机在掘进隧道施工到一定工程量后,刀具将会磨损,如果不及时进行换刀处理而继续掘进,轻则无法保证正常的掘进速度,重则会使盾构机无法掘进施工,甚至影响盾构机的寿命。
因此,盾构机在施工过程进行开仓换刀是必要的工作。
根据地质的情况,可采用带压换也和不带压换刀两种换刀方式。
在不带压的情况下进行开仓换刀,只能在地层比较稳定、无大量地下水涌出、无有毒气体存在的情况下才能进行,否则容易造成安全事故,因此对盾构机开仓换刀的地层条件的选择和换刀的技术流程的制定就显得十分重要。
二、工程概况台州市域铁路S1线一期土建施工二工区台~开盾构区间(台州中心站~中间风井)起讫里程:S1DK3+568.338~S1DK5+090,全长1521.662m;盾构穿越地层主要为(4)2黏土、(9)1黏土、(10)1全风化凝灰岩、(10)2强风化凝灰岩、(10)3中风化凝灰岩的上软下硬以及全断面凝灰岩地层。
其中,右线S1DK4+438.28~S1DK4+672.646(234.366m)段存在全风化凝灰岩、强风化凝灰岩、中风化凝灰岩层,需要在进、出该段地层及掘进全断面中风化凝灰岩(约114m,最大抗压强度102MPa,平均抗压强度67MPa。
RQD=30%)过程中,进行常压开仓,检查刀具磨损,进行换刀,换刀前要按照设计要求对换刀区域进行加固。
进山段上软下硬地层长49m(543环-573环、共计31环),全断面凝灰岩115m(574环-645环共计72环),出山段上软下硬地层长69.88m(646-690环,共计44环)。
盾构常压开仓刀具更换施工工法盾构常压开仓刀具更换施工工法一、前言盾构施工是一种现代化的地下隧道施工方法,广泛应用于城市地铁、交通隧道等建设项目。
而盾构施工中的刀具更换是关键环节之一,直接影响到施工效率和质量。
本文将介绍一种盾构常压开仓刀具更换施工工法。
二、工法特点盾构常压开仓刀具更换施工工法是一种在盾构施工过程中,通过常压开仓方式进行刀具更换的方法。
其特点是施工过程中保持刀盘工作面的恒定压力,减少了因开仓和封仓过程带来的不稳定性和安全隐患。
这种工法具有操作简便、更换速度快、工作面稳定等特点,能够大幅提高施工效率和质量。
三、适应范围盾构常压开仓刀具更换施工工法适用于各类盾构施工项目,尤其适用于复杂地质条件下的施工。
无论是在难以控制的软土地层、岩溶地质、高水压地层还是存在巨大变形和断层的地区,这种工法均能够稳定运行和实施。
四、工艺原理盾构常压开仓刀具更换施工工法通过压力平衡系统和刀具连接装置来实现对刀具的更换。
在施工过程中,通过气压的调整,保持刀盘工作面的恒定压力,从而避免因开仓和封仓过程带来的工作面变形和刀具松脱等安全隐患。
这种工法采用了先进的技术手段,结合实际工程经验,确保了施工过程的稳定和安全。
五、施工工艺盾构常压开仓刀具更换施工工法的施工过程包括常压开仓、刀具更换和封仓三个阶段。
在常压开仓阶段,通过控制压力平衡系统,保持刀盘工作面的恒定压力。
在刀具更换阶段,利用刀具连接装置将新的刀具连接到工作面,在保持压力恒定的情况下进行更换。
在封仓阶段,通过封闭刀盘,恢复到正常的施工状态。
六、劳动组织盾构常压开仓刀具更换施工工法的劳动组织主要包括施工班组的组织和协调、工人的技术培训和安全培训等。
特别是在刀具更换阶段,需要有经验丰富的工人进行操作,确保施工过程中的安全和效率。
七、机具设备盾构常压开仓刀具更换施工工法所需的机具设备包括盾构机、压力平衡系统、刀具连接装置等。
其中,盾构机是施工的核心设备,压力平衡系统用于控制刀盘工作面的压力,刀具连接装置用于安装和更换刀具。
盾构施工开仓检查、带压进仓、更换刀具专项方案(DK1+788.5~DK3+917.5)中铁十六局集团编制:审核:批准:中铁十六局集团天津西站至天津站地下直径线工程项目经理部2010年10月目录1、工程概况 (2)1.1天津地下直径线概况 (2)1.2工程地质与水文地质 (3)1.3盾构机概况 (4)2、盾构进仓、更换刀具方法 (6)2.1带压进仓方法 (7)2.2常压进仓方法 (12)2.3更换刀具作业方法 (13)3、所需的人力及设备 (15)4、质量保证措施 (16)4.1质量保证组织结构 (16)4.2质量保证具体措施 (16)5、安全保证措施 (16)5.1安全保证组织结构 (16)5.2安全保证具体措施 (17)6、应急预案 (19)6.1应急救援小组 (19)6.2应急救援小组职责 (19)6.2盾构进仓应急预案 (20)6.3盾构出仓减压防病措施 (20)盾构施工开仓检查、带压进仓、更换刀具专项方案1、工程概况1.1天津地下直径线概况天津地下直径线是联系东北、华北及华东地区铁路路网的重要通道,其修建可提升滨海新区对外能力,发挥天津站和天津西站的作用,发挥部分城市轨道交通功能,沟通津秦客专与京沪高铁通道及滨海新区建设和发展均具有十分重要的意义。
线路全长约5.005km,其中隧道长3.312公里。
线路西起天津西站,上跨规划地铁六号线;穿越志诚快速路立交桥后,在规划泰达城北侧沿子牙河南马路下穿慈海桥、工业博物馆、明珠泵站、引滦入津纪念碑及南运河到达金刚桥;沿张自忠路下穿地铁四号线、狮子林桥、海河及李叔同故居到达规划嘉海二期小区;在城东变电站与琴海公寓之间下穿胜利路及京山铁路后露出地面,上跨五经路地道在城际与普速车场之间进入天津站。
线路出天津西站后以20‰下坡至工业博物馆,并以3.4‰继续下坡至张自忠路,随后以23‰上坡出地面到达天津站。
工程总投资10.72亿。
隧道设计为单洞双线,采用明挖法、盾构法等综合施工方法,有效减少了对周围环境的影响。
为确保盾构施工过程中开仓换刀作业的安全顺利进行,提高施工人员应对突发状况的能力,降低事故风险,特制定本演练方案。
二、演练背景随着城市轨道交通建设的快速发展,盾构施工技术在隧道建设中发挥着越来越重要的作用。
开仓换刀作为盾构施工过程中的关键环节,其安全风险较大。
为提高施工人员的安全意识和应急处置能力,特组织本次应急演练。
三、演练时间2023年11月15日四、演练地点XX地铁项目盾构施工现场五、演练组织1. 领导小组:由项目经理担任组长,项目副经理、各专业负责人为成员,负责演练的全面指挥和协调。
2. 演练指挥组:由技术负责人担任组长,各专业工程师为成员,负责演练的具体实施和现场指挥。
3. 应急小组:由安全员、施工员、技术人员等组成,负责演练过程中的应急处置工作。
六、演练内容1. 演练情景:盾构机在掘进过程中,刀具磨损严重,需要进行开仓换刀作业。
2. 演练步骤:- 应急响应启动:发现刀具磨损严重,立即启动应急预案。
- 现场警戒:设置警戒区域,疏散无关人员,确保现场安全。
- 应急处置:应急小组按照预案要求,进行开仓换刀作业,并对可能出现的突发状况进行应急处置。
- 恢复施工:完成开仓换刀作业后,恢复正常施工。
1. 应急响应启动:发现刀具磨损严重,立即启动应急预案。
2. 现场警戒:设置警戒区域,疏散无关人员,确保现场安全。
3. 应急处置:- 技术指导:技术人员对开仓换刀作业进行现场指导。
- 安全防护:安全员对现场进行安全防护,确保施工人员安全。
- 设备保障:设备保障人员确保设备正常运行。
4. 恢复施工:完成开仓换刀作业后,恢复正常施工。
八、演练评估1. 评估小组:由领导小组和演练指挥组组成,负责演练的评估工作。
2. 评估内容:- 应急预案的实用性:评估应急预案是否能够有效应对开仓换刀作业中的突发状况。
- 应急响应速度:评估应急小组的响应速度和应急处置能力。
- 人员安全:评估演练过程中人员的安全状况。
九、演练总结1. 总结会议:演练结束后,召开总结会议,对演练过程进行总结和评估。
盾构换刀施工方案一、方案概述在盾构施工过程中,换刀是一项重要的施工环节。
盾构换刀施工方案旨在确保盾构机在施工过程中顺利换刀,保障施工的顺利进行。
本文将介绍盾构换刀施工方案的实施步骤、注意事项以及安全措施。
二、施工步骤1. 预备工作在进行换刀前,需对盾构机进行检查,确认设备运行状况良好,准备好所需的工具和备品,并做好施工区域的准备工作。
2. 暂停施工在换刀前,需要暂停盾构机的施工,确保施工现场安全,避免因为施工过程中的意外。
3. 卸除旧刀头将旧刀头卸除,并进行清理、检查,确认无异常情况后进行下一步操作。
4. 安装新刀头将新刀头安装到盾构机上,并进行固定,确保刀头安装牢固。
5. 检查调试安装完成后,对盾构机进行检查调试,确认设备运转正常。
6. 恢复施工完成换刀后,可以恢复盾构机的施工,继续进行隧道掘进。
三、注意事项1. 操作规范在换刀施工过程中,操作人员需按照操作规范进行操作,避免因操作不当导致意外发生。
2. 安全防护换刀过程中,需做好安全防护工作,确保操作人员的人身安全,避免发生危险情况。
3. 设备检查在换刀前后,需要对盾构机进行仔细检查,确保设备运行正常,避免因设备故障导致施工中断。
四、安全措施1. 紧急预案在换刀施工中,需要制定紧急预案,确保在意外情况下能够及时有效地处置。
2. 培训教育对操作人员进行必要的培训教育,提高其对换刀施工的认识和技能,确保操作安全。
3. 安全检查定期对换刀操作进行安全检查,发现隐患及时整改,保障施工安全。
五、总结盾构换刀施工是盾构施工中一个关键环节,合理的施工方案和严格的操作流程能够有效降低施工风险,确保施工安全和顺利进行。
操作人员需要严格按照操作规范进行操作,做好安全防护工作,保障施工的顺利完成。
以上即是盾构换刀施工方案的相关内容,希望能对相关人员在实际施工中有所帮助。

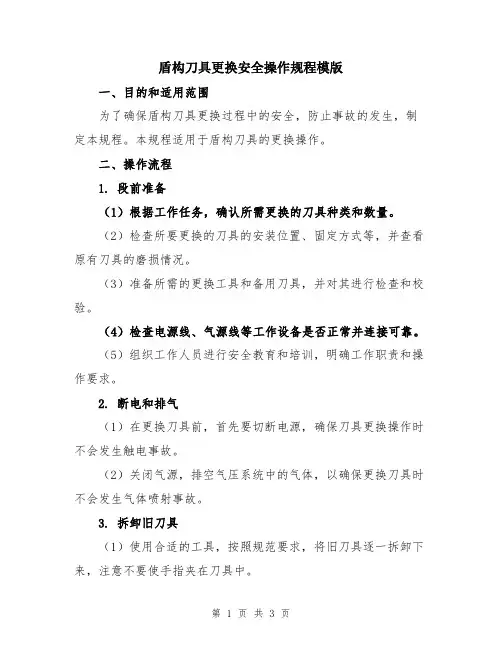

盾构刀具更换安全操作规程模版一、目的和适用范围为了确保盾构刀具更换过程中的安全,防止事故的发生,制定本规程。
本规程适用于盾构刀具的更换操作。
二、操作流程1. 段前准备(1)根据工作任务,确认所需更换的刀具种类和数量。
(2)检查所要更换的刀具的安装位置、固定方式等,并查看原有刀具的磨损情况。
(3)准备所需的更换工具和备用刀具,并对其进行检查和校验。
(4)检查电源线、气源线等工作设备是否正常并连接可靠。
(5)组织工作人员进行安全教育和培训,明确工作职责和操作要求。
2. 断电和排气(1)在更换刀具前,首先要切断电源,确保刀具更换操作时不会发生触电事故。
(2)关闭气源,排空气压系统中的气体,以确保更换刀具时不会发生气体喷射事故。
3. 拆卸旧刀具(1)使用合适的工具,按照规范要求,将旧刀具逐一拆卸下来,注意不要使手指夹在刀具中。
(2)拆卸后的刀具要及时放置到指定的存放处,以防刀具随意堆放增加意外伤害的风险。
4. 清理工作(1)拆卸下来的旧刀具要进行清洗,去除附着在刀具表面的杂质。
(2)清理工作时要注意使用个人防护设备,防止吸入刀具上的粉尘和化学物质。
5. 安装新刀具(1)检查新刀具的型号、规格和数量是否正确,以防止出现错误的安装。
(2)按照正常的操作顺序,将新刀具安装到盾构机的相应位置上,并保证安装牢固。
(3)安装刀具过程中,严禁将手指放入刀具周围的活动部件,以免发生夹伤。
6. 调试和试车(1)安装完成后,进行合理的调试和试车,确保刀具的安装没有问题。
(2)在试车过程中,要注意观察刀具运行情况,以确保刀具更换的质量。
7. 整理和报告(1)刀具更换完成后,整理好现场,将工具和设备归位并清点是否有遗漏。
(2)将刀具更换的情况报告给相关部门,做好记录和备案。
三、安全注意事项1. 刀具更换前要确认电源和气源已经切断,避免发生触电和喷气事故。
2. 拆卸旧刀具时,要小心操作,避免手指夹在刀具中。
3. 安装新刀具时,要确认刀具型号、规格正确,并进行牢固的安装。
盾构换刀方案盾构换刀方案是在盾构工程中进行刀具更换的一项重要操作。
盾构机是一种用于地下隧道开挖的特种机械设备,它由刀具、推进器、土压平衡系统等组成。
盾构机在长时间的工作过程中,刀具会受到磨损和损坏,因此需要定期更换以保证施工的顺利进行。
本文将详细介绍盾构换刀方案的步骤和注意事项。
1. 选择合适的时机进行换刀盾构换刀需要在施工过程中选择合适的时间进行。
通常情况下,换刀可以在盾构机推进到固定位置或者遇到适合停工的情况下进行。
这样可以确保换刀过程中不会对施工产生过大的影响。
2. 准备必要的工具和材料在进行换刀前,需要准备好必要的工具和材料,以便顺利进行操作。
常见的工具包括扳手、钳子、刀片等。
材料方面需要提前准备好用于更换的刀具。
3. 清理工作区域在进行换刀之前,需要先清理工作区域,确保没有杂物和障碍物的存在。
这可以减少操作过程中的安全风险,并且便于操作。
4. 卸下旧刀具首先,使用扳手或者钳子等工具,将旧刀具逐个卸下。
在卸下的过程中,需要注意保护好自己的安全,避免刀具突然脱落导致伤害。
5. 安装新刀具在卸下旧刀具后,可以开始安装新刀具。
根据盾构机的具体型号和刀具特点,按照正确的方法进行安装。
确保刀具安装牢固,不会在工作过程中松动或者脱落。
6. 进行必要的调试在完成刀具更换后,需要对盾构机进行必要的调试。
这包括检查刀具安装是否正确、运转是否平稳等。
如果存在异常情况,需要及时进行排查和纠正。
7. 记录换刀过程和结果为了更好地掌握盾构机的使用情况和刀具更换频率,需要记录换刀过程和结果。
可以记录更换刀具的日期、使用时间、更换原因等信息,以便后续分析和调整。
总结:盾构换刀是盾构工程中必不可少的一项操作。
通过选择合适的时机、准备必要的工具和材料、清理工作区域、卸下旧刀具、安装新刀具、进行必要的调试以及记录换刀过程和结果等步骤,可以确保盾构机的正常运转和施工的顺利进行。
在进行换刀的过程中,需要注意安全操作,遵守相关规定,并及时进行检查和维护,以保证工程的质量和安全。
盾构区间带压进仓换刀施工方案在盾构施工过程中,由于地质条件的多变性,往往会遇到需要换刀的情况。
本文将介绍在盾构区间带压进仓换刀的施工方案。
1. 概述盾构区间带压进仓换刀是指在盾构机在进行推进作业时,由于施工环境的变化或刀具失效需要进行换刀作业。
换刀作业必须在进仓带压的情况下进行,以保证施工过程中的安全和顺畅。
2. 换刀前准备工作在换刀前,需要进行以下准备工作:•确保进仓处于带压状态,避免地下水涌入导致事故;•停止盾构机的推进作业,确保机器处于静止状态;•确保换刀区域周围的支护结构完好,不会发生坍塌等安全事故;•准备好换刀所需的工具和材料,包括替换刀具、扳手、螺丝刀等。
3. 换刀步骤3.1 断开动力和液压系统首先,需要断开盾构机的动力系统和液压系统,以确保换刀时操作安全。
3.2 拆卸旧刀具使用相应的工具,将需要更换的刀具逐一拆卸下来,确保操作准确,避免损坏其他部件。
3.3 安装新刀具将新的刀具逐一安装到相应的位置,并确保安装牢固,不会出现脱落等安全隐患。
3.4 联接动力和液压系统安装完新刀具后,重新连接动力和液压系统,进行必要的测试,确保系统运行正常。
4. 安全注意事项在进行盾构区间带压进仓换刀作业时,需要注意以下安全事项:•换刀过程中避免使用铁锤等可能损坏刀具和盾构机的工具;•换刀人员需具备专业的操作技能和经验,确保操作准确、安全;•任何情况下都不得违反换刀安全规程,以免发生意外事故。
5. 结束语通过本文的介绍,我们了解了盾构区间带压进仓换刀的施工方案,并掌握了相关操作步骤和安全注意事项。
在实际施工中,需要严格按照规程操作,确保工作的顺利进行和人员的安全。
盾构施工开仓换刀施工方法
1、刀具更换标准
保径刀具磨损量控制5mm,其他周边刀磨损量控制在10mm,面刀磨损量控制在15mm,磨损量超出上述标准时,必须进行更换。
刀具出现偏磨、刀具异常损坏时,全部更换并调整刀具配置。
2、开仓换刀方案简述
参照国内盾构施工技术,常用换刀方案有:常压换刀、带压换刀及砂浆置换换刀地面加固四种。
表8.5 盾构换刀方案统计表
3、仓换刀地点的选择
由于盾构施工存在一定的不可预见性,具体开仓换刀位置应结合施工实际确定。
开仓换刀地点应尽量避免地面周边存在重要建构筑物及车辆人流密集的交叉口路段,优选经过预加固处理的区段。
目录一、工程概况 ----------------------------------------------------------------------------------- 31.1 桃深区间 ----------------------------------------------------------------------------- 31.2 安农区间 ----------------------------------------------------------------------------- 4二、开仓目的 ----------------------------------------------------------------------------------- 5三、施工方法 ----------------------------------------------------------------------------------- 53.1 开仓程序 ----------------------------------------------------------------------------- 53.2 开仓准备 ----------------------------------------------------------------------------- 53.3 开仓----------------------------------------------------------------------------------- 73.4 压气施工工艺及质量控制流程--------------------------------------------------- 103.5 刀具检查和更换标准 -------------------------------------------------------------- 153.6 刀具检查及更换作业 -------------------------------------------------------------- 163.7 刀具更换注意事项----------------------------------------------------------------- 19四、地面监测 ---------------------------------------------------------------------------------- 194.1 测量人员组织架构----------------------------------------------------------------- 204.2 监测频率、控制值、报警值------------------------------------------------------ 20五、质量控制及技术要求--------------------------------------------------------------------- 225.1 各种准备工作----------------------------------------------------------------------- 225.2 注浆封水、加固-------------------------------------------------------------------- 22六、安全措施 ---------------------------------------------------------------------------------- 236.1 升压和带压作业过程中的安全注意事项 --------------------------------------- 236.2 减压过程中的防病措施 ----------------------------------------------------------- 256.3 开仓安全保障措施----------------------------------------------------------------- 266.4 突发事件应急措施----------------------------------------------------------------- 26盾构带压开仓检查及刀具更换方案一、工程概况1.1 桃深区间桃源村站至深云站区间左DK6+782.293~左DK7+764.599,短链6.223m,全长976.083m。
盾构刀具更换安全操作规程一、安全操作规程的目的和意义:盾构刀具更换是盾构施工过程中非常重要的一项工作。
为了保证施工人员的人身安全和施工质量的有效控制,制定和遵守盾构刀具更换安全操作规程是非常必要和重要的。
本规程的编制旨在规范盾构刀具更换的操作流程,确保工作人员的安全和施工的正常进行。
二、适用范围:本规程适用于所有参与盾构刀具更换的施工人员,包括机械师、刀具操作人员等。
三、工作前准备:1.施工人员应具备相关的专业知识和技能,经过相关的培训,取得相应的证书;2.准备好所需要的刀具更换工具,如扳手、螺丝刀、指甲锉等;3.检查所用刀具的数量和质量,确保完好无损;4.阅读并理解刀具更换的操作说明;5.确认工作区域的安全,排除可能存在的危险因素。
四、操作流程:1.停机和断电检查:切断电源,并确保盾构机上的所有设备都已停止运转。
2.安全警示:将下方挡板拉起,设置警示标识,警示其他人员不得靠近工作区域,确保工作环境的安全。
3.刀具固定:使用扳手将刀具固定器卸下,并保证刀具相对平直,不得有倾斜或松动。
4.刀具更换:使用适当的工具将刀具卸下,注意在操作过程中要保持刀具的水平,防止刀具滑落伤人。
5.检查新刀具:在安装新刀具之前,仔细检查新刀具的质量和数量,确保没有缺陷。
6.安装新刀具:将新刀具安装到固定器上,并用工具扭紧螺杆,保证刀具固定牢固。
7.固定器复位:刀具安装好后,将固定器复位,并使用扳手将螺栓轻轻扭紧,保证固定器的稳固。
8.清理工作区域:将所有的工具和材料全部收拾整理好,清理工作区域的杂物和残留物,保持工作环境的整洁。
9.试运行:检查刀具的安装是否正确,重新连接电源并进行试运行,确认刀具更换的正常。
五、注意事项:1.工作人员在进行刀具更换前,必须戴好安全帽、安全鞋等个人防护用品,确保人身安全;2.在刀具更换过程中,不得随意更换刀具的型号和规格,必须按照相关的规定进行操作;3.工作人员在上下班梯子时必须手拿工具,严禁站立在刀具上方进行操作;4.在刀具更换过程中,必须使用正确的工具和适当的力量,切勿使用力过猛或不当的力量造成刀具损坏;5.刀具更换完成后,必须进行试运行和检查,确保刀具安装牢固、运转正常;6.在刀具更换过程中,必须严格按照操作规程进行操作,切不可随意更换顺序或省略步骤。
盾构带压(压气)进仓换刀施工方案
在盾构建筑领域,盾构带压(压气)进仓换刀是一种常用的施工方案,它通过一系列步骤和措施来确保施工安全、高效。
本文将介绍盾构带压(压气)进仓换刀的基本原理、具体步骤以及注意事项。
原理介绍
盾构带压(压气)进仓换刀是一种在施工过程中通过调节施工环境气压的方法,来实现换刀作业的技术方案。
通过增加施工环境的气压,可以有效减少地层的涌水以及土压,提高工作面的安全性和稳定性。
方案步骤
第一步:施工现场准备
在换刀作业之前,需要对施工现场进行准备。
包括清理施工面、检查设备和工具的完好性、确认换刀位置等。
第二步:加压进仓
在进入换刀位置之前,首先需要对该位置进行加压,提高环境气压。
加压过程要慢慢进行,确保工作面承受得住增加的气压。
第三步:换刀作业
在环境气压升高到一定程度后,施工人员可以进行换刀作业。
换刀过程需要特别小心,确保操作准确和安全。
第四步:降压出仓
换刀完成后,需要逐渐降低施工环境的气压,确保工作面及时排除气体,防止压力突降带来的危险。
第五步:清理整理
换刀作业完成后,需要清理工作面,并做好记录和整理工作。
注意事项
换刀作业是一个重要且复杂的过程,需要特别注意以下几点:
•严格按照操作规程进行,不得擅自操作;
•保证换刀作业的准确性和效率;
•在作业过程中,注意安全,特别是要防止气密性破坏;
•作业后要及时整理设备和工具,确保施工面的干净整洁。
通过盾构带压(压气)进仓换刀施工方案,可以有效提高盾构施工的安全性和效率,为工程顺利进行提供有力保障。
盾构开仓检修、换刀作业操作规程一、开仓作业前对仓内空气换气稀释和开仓后仓内空气质量的保证工作,具体分两步:第一步:开仓前的空气稀释开仓前土仓内的空气循环主要利用盾构设备上的保压系统管路通过土仓壁向土仓内部吹入风,土仓隔板上的原有排气管路为排气通道,排风到盾构机后配套尾部,形成循环,稀释土仓内的气体,气体含量检测达到要求后,方可进行开仓作业。
第二步:开仓后仓内环境及空气质量的保证仓内作业过程中,土仓内空气循环主要利用保压系统土仓壁注入口将风吹入,土仓预留出入口为排气口,形成循环,保证土仓内的空气质量。
洞内通风主要利用洞外压入式通风机供风,形成循环,洞内及仓内通风的同时,进行气体检测,保证作业人员作业环境的安全。
二、具体开仓作业程序为使开仓有序的进行,制定开仓作业程序,并建立相应的签认制度,由当班的负责人负责组织签认,程序签认具体内容参见开仓程序表。
开仓流程如图 1 所示。
开仓程序如下:1、开仓位置确定根据掘进情况及地层情况,由项目部确定盾构机开仓位置,开仓位置选择应尽可能避免拱顶是软弱地层,要根据开仓地点的围岩特性、透水性、地面环境等特点,来事先选定好开仓位置,制定有针对性的开仓方案。
建议必要时在预定开仓位置补充钻孔。
盾构机掘进至开仓指定位置后,由土木值班技术人员确认,土木工程师审核。
2、开仓作业安全的评估,项目部要把开仓的时间地点报公司,在开仓的前一天由总工程师、工程部部长、安环部长、设备部长及有关人员和监理等,对开仓点的地质稳定情况、并按要求对仓内进行测氧、测爆、测毒等危害物质进行评价,以判定危险程度后,决定是否开仓。
3、填仓,泥膜施工做泥膜材料采用高粘度、高质量的衡盾泥,拌置好的衡盾泥通过盾构设备上的同步注浆泵注入土仓内,持续注入,待土仓内压力升至规定压力后,停止注入,观察压力变化,如压力持续降低,则继续加注衡盾泥,如此反复,直至压力稳定。
4、开仓准备工作确认为确保开仓作业的连续性、快速,必须做好充分准备,准备工作包括开仓作业工具、洞内水电、洞内通风、气体检测仪器、压排风机具料具、进仓作业人员的技术交底、安全交底等。
盾构刀更换安全操作规程一、换刀前的材料、设备准备更换盾构刀盘上的滚刀时,需要以下辅件:钳子、起吊装置、加长杆、装配平台、扭矩扳手;照明灯为24V白炽灯,3~4只;蓄电池应急照明灯2~3只;小型抽水泵2台;人们需要使用安全带才能进入燃料库、绳索、套鞋等。
二、换刀程序工作人员进入土仓后,清洗上部分刀具,然后用刀盘背面的卡钳检查刀具的磨损情况。
按照下列步骤进行滚刀更换:1、将钳子夹在滚刀的周边上,拧入吊环螺栓并用链条固定,防止意外打开或坠落。
2、使用加长杆拆下滚刀楔和螺母。
松开固定杆螺母,并向前推动楔子,直至其转动90度并可以向后拉动为止。
3、固定装配平台,并确保其位置正确。
4、首先通过钳子,沿被拆卸的楔子方向,横向拉动滚刀,然后向后拉至装配平台,并使用起吊装置提起滚刀。
5、清理滚刀刀座,按相反顺序安装新滚刀。
6、更换滚刀后,将固定杆的螺栓拧紧至规定扭矩。
盖形螺母和锁止螺母一样,起到锁止螺栓并保护螺纹的作用。
在刀具更换完成后,可清理土仓,关闭仓门。
人员离开后,试着转动刀盘几圈,再安排人员进入土仓复紧刀具,确认上紧后,退出土仓,关闭仓门。
三、换刀操作安全说明因为可能会出现开挖面部分倒塌的情况,所以进入土仓非常危险。
在整个时间内都必须非常仔细地观察开挖面状态。
作为紧急安全室,前室必须始终让所有人进入,不能被管路堵塞。
所有必要的起重工具应固定在预定支架上,并进行检查,保证安全操作。
四、换刀操作人员安排安排4组20人参加换刀操作,每2组进行交替换刀。
每组5人,其中2人在土仓内完成刀盘具的检查及拆卸、安装刀具,监测工作面的稳定性,并记录刀具更换情况,另外2人在人闸中,负责刀具、工具的输送、刀盘的点动操作,剩余1人在人闸外负责其他辅助作业。
每组完成4把单刃滚刀(或16把齿刀或4把边刮刀或4把正面齿刀)的拆装后立即撤出人闸休息,同时另外一组开始换刀操作,完成预定作业量后撤出人闸,前一组开始作业。
如此反复进行,直至换完所有需更换的刀具,如果任何员工在更换工具期间感到不适,立即安排其撤离换刀操作区,同时备用人员顶替其工作。
城市轨道交通工程盾构施工中开仓换刀的流程及注意事项宋
福疆
随着我国轨道交通的不断发展,盾构施工为目前最安全、最有效的区间施工工艺。
盾构法施工较适用软土地层,在存在孤石、硬岩的地层施工较困难,施工难度较大。
其中盾构刀具的磨损和更换,是盾构掘进过程中的重中之重。
2 换刀方案的选择
目前采用较多的换刀方法主要有两种:气压换刀和常压换刀,其中常压换刀又分为预处理常压换刀和注浆常压换刀两种。
1) 气压换刀
利用盾构机自带的两台空压机或辅助压气设备,对土仓进行加气压,,将土仓内的水、土用空气进行置换,用气压代替原来的水土压力,建立土仓内气压和仓外水土压力平衡,然后人员进入土仓内带压作业,进行刀具更换。
2) 常压换刀
在不加气压的情况下,利用土体的自身稳定性平衡仓外的水土压力,然后人员在常压下进入土仓进行刀具的更换作业。
常压分两种:预处理常压换刀和注浆常压换刀。
预处理常压换刀:提前确定换刀地点,在地面预先采用三轴搅拌桩、旋喷桩等土体加固措施提前对土体进行加固,增强土体的自稳性能,然后盾构机进入加固区后,进行常压开仓换刀的施工方法。
注浆常压换刀:通过刀盘注浆孔,向土仓内注入水泥浆,采用水泥浆替换原状土,辅助盾构机超前地质钻孔钢花管注浆,利用注浆体形成帷幕,并增加土体的自稳性能,然后进行常压清仓和刀具更换的施工方法。
3) 换刀方法比较
3 开仓前的准备工作
1)开仓换刀地点的选择
换刀地点应尽量避免在建筑物、城市主干道及管线下方。
按照成都轨道交通现在的刀具配置和换刀距离,要求施工单位最多500米必须进行一次刀具检查或更换。
2)沉降监测
开仓检查更换刀具时,为了及时准确的了解地表沉降情况,需要在开仓里程地面加密布置地面监测点,详见图3-1开位置地面监测点布置图。
图3-1开仓位置地面监测点布置图
3)审批程序
在盾构开仓前,施工单位必须编制专项施工方案和应急预案,方案必须按照相关规定,
组织专家论证,并经过监理单位和建设单位审批同意后方可开仓换刀。
在盾构开仓前,施工单位项目经理(或总工程师)应组织对安全条件进行自检,自检合格后,需填报《施工前条件验收申请表》,由项目经理(或总工程师)签字后,向监理单位
提出盾构开仓申请。
监理单位接到施工单位提交的盾构开仓申请,由总监理工程师(或总监
代表)组织施工单位(必要时请设计单位参加),对盾构开仓安全条件进行核实验收,必要
时应组织施工、设计及专家对盾构开仓施工方案进行论证。
监理单位验收合格后,填写《施
工前条件验收记录表》,经总监理工程师(或总监代表)签字后,施工单位方可进行盾构开
仓作业。
4)开仓准备
为确保开仓作业的连续、快速,必须做好充分的准备工作:
(1)开仓前一天确定开仓作业人员名单(人员具备丰富的开仓经验、身体敏捷)、岗
位职责,明确开仓现场第一负责人;由项目部技术负责人给予技术交底,项目部安全管理人
员给予安全教育及安全技术交底,对每一项要求进行核实并签字确认;参与开仓人员必须能
领会开仓技术交底要求。
(2)开仓时,施工单位必须有项目部主要领导在工作面值班指挥,并做好工作面、地
面指挥部的通讯联络工作,确保通讯畅通。
(3)在开仓前准备好各种设备和器具;
(4)开仓作业前应对盾尾后管片进行正欢注快凝双液浆进行封堵,减少管片后方来水。
(5)开仓作业前须进行安全评估。
换刀地点的降水井水位应低于隧道开挖面以下。
(6)出渣降压
开启螺旋输送机出渣,并适当转动刀盘,同时观察土仓压力变化情况,等土仓内渣土降
至人仓门底部以下之后,停止出渣,在出渣的过程中在螺旋出土口进行气体检测。
通过人仓板上的球阀对土仓内气体进行检测,并由第三方气体检测单位进行气体检测合
格后方可进行施工,并按照要求做好记录。
检测标准参照下表:
表3-1气体检测标准表
(8)开仓前压风排气
利用盾构机原有人仓保压系统为排气管路,盾构机主机内和后续台车全部使用原有的管路,排气管出口设置在5号台车后3米处,远离灯具和高压电缆接头。
利用泡沫系统管路,
通过刀盘上的泡沫孔,向土仓内送风,同时打开原保压系统管路阀门,将压出气体排至预定
区域,气体通过洞内压入新鲜空气的稀释,随洞内空气排出洞外。
图3-2 开仓前通风示意图
图3-3开仓流程图
4 开仓换刀
1) 常压换刀
(1)当土仓内上部压力较低后,打开人闸门下部附近与土仓壁相通的球阀,观察相通口情况,当相通口无渣土等异物涌出并在出渣过程中有气体吸入土仓时,停止出渣并打开人阀门;
(2)打开人阀门后首先对易燃、易爆、有毒气体进行检查,然后派技术管理人员观察土仓内及掌子面的情况,当掌子面稳定且无大的流水涌入仓内,判断可以换刀后报监理,当业主,监理,施工方三方认定后才可进入仓内进行泥饼清理及换刀作业;
(3)每次只允许两人进入仓内进行换刀作业,同时必须有一人在人阀内,一人在盾构
主控室内,以防止突发事件,及时关闭人阀门,螺旋输送机阀门和对外联络;
(4)当土仓内有人作业时,螺旋输送机阀门和人阀门一直处于开启状态,当土仓内无
人作业时,可关闭人阀门和螺旋输送机,但再次开启人阀门前必须先打开阀球,确定安全后
再开启人阀门;当土仓内无人作业且人阀门不关闭时,必须时时有人在人阀门内观察土仓情况,并关闭螺旋输送机,当再次换刀作业前将螺旋输送机阀门打开;
(5)换刀期间刀盘转动控制必须在人阀内进行,换刀过程中尽量减少刀盘转动,尽量
在刀盘转动一周中将刀具更换完毕,更换时做到拆一把换一把,并做好记录,完成后对所用
更换的新刀具进行检查,确认固定牢固,螺栓紧固力矩符合要求,并将土仓内所有工具与杂
物清理干净;
(6)在换刀过程中,时时观察掌子面情况,当发现掌子面有剥落和流水涌入时,及时
上报业主,监理,经讨论后决定是否进行换刀作业;在更换过程中,土仓要持续通风,且不
断对空气质量进行检测,一旦发现有害气体浓度超标时,应立即通知仓内作业人员撤出工作面。
2)带压换刀
如果地质条件不具备常压开仓换刀条件,必须采用压气带压换刀方法,应遵循以下原则:(1)带压换刀方案应通过专家评审;
(2)应遵守国家压气作业相关规定:
(3)带压换刀人员必须经过体检与培训后方能进仓作业;
(4)带压进仓作业设备进行全面检查和试运行,两套压气调节设备应全部正常;
(5)除盾构本身电力空压机进行供气之外,还应备用一套柴油空压机,以保证停电时
也可以不间断供气;
(6)压气过程中应有专业压气师进行压气指导;
(7)压气仓内只允许使用24V或36V安全电压电源。
5 关闭仓门
刀具处理完毕后对土仓及刀盘前方进行全面的检查,避免工具、杂物遗漏在土仓内。
确
认后关闭所有预留送风口、排气口、阀及仓门,关闭情况由相关人员检查复核,符合要求后,盾构机方可恢复掘进。
