石油化工工程建设设备安装交工资料
- 格式:doc
- 大小:34.00 KB
- 文档页数:17
第四章交工资料标准规范第一节交工资料应遵循的主要标准规范一、国家标准(1)GB/T 50328-2001 建设工程文件归档整理规范(2)GB 50300-2001 建筑工程施工质量验收统一标准(3)GB 50252-94 工业安装工程质量检验评定统一标准二、化工石油行业标准(1)SH 3503-2001 石油化工工程建设交工技术文件规定(2)HG20237-1994 化学工业工程建设交工技术文件规定(3)Q/CNPC114-2005 石油天然气建设工程交工技术文件编制规范第二节SH 3503-2001《石油化工工程建设交工技术文件规定》本规定是对SH3503-1993《工程建设交工技术文件规定》进行修订而成,共分3章和2个附录,这次修订的主要内容有:1.明确了炼油、石油化工生产装置及其配套工程中下述项目交工技术文件格式应执行相应标准或有关部门的规定:——铁路、公路、港口码头、电信工程、35kV以下送变电工程、工业电梯;——油田、长输管道和城镇建设工程;——工业建筑物、构筑物;——锅炉安装、压力容器现场组焊和特种设备安装工程。
2.规定了应在工程承包合同中明确建设革位、施工承包单位和监理单位关于交工技术文件的管理责任。
3.对交工技术文件的幅面、份数和用计算机编制交工技术文件作出了规定;4.增加了由设计单位负责绘制最终版施工图的规定;5.对交工技术文件的表格进行了增补、合并、修改和必要的删减;6.细化了附录B《交工文件表格使用说明》的内容。
一、总则1.为加强基本建设工程管理,保证工程质量,根据国家有关部门对基本建设工程竣工验收的有关规定和标准的要求,结合石油化工工程建设的实际情况,特制定本规定。
2.本规定适用于炼油、石油化工生产装置(以下简称石油化工装置)及其配套设施的新建、扩建和改建工程。
3.石油化工工程建设中有关铁路、公路、港口码头、电信工程、35kV以上送变电工程、工业电梯以及涉及油田、长输管道和城镇建设等工程的交工文件内容及格式应按相关行业标准或有关部门的规定执行。
中华人民共和国行业标准石油化工工程建设交工技术文件规定Regulation of technical document for construction completion of petrochemical industry projectSH 3503-2001主编单位:中国石化集团北京燕山石油化工有限公司主编部门:中国石油化工集团公司批准部门:中华人民共和国国家经济贸易委员会2002 北京1 总则1.0.1 为加强基本建设工程管理,保证工程质量,根据国家有关部门对基本建设工程竣工验收的有关规定和标准的要求,结合石油化工工程建设的实际情况,特制定本规定。
1.0.2 本规定适用于炼油、石油化工生产装置(以下简称石油化工装置)及其配套设施的新建、扩建和改建工程。
1.0.3 石油化工工程建设中有关铁路、公路、港口码头、电信工程、35kV以上送变电工程、工业电梯以及油田、长输管道和城镇建设等工程的交工文件内容及格式应按相关行业标准或有关部门的规定执行。
石油化工工程的工业建筑物、构筑物所用的交工文件内容和格式,除本规定所列表外,还应按国家标准及有关行业标准或工程所在地建设行政主管部门的规定执行。
1.0.4 锅炉安装、压力容器现场组焊和特种设备安装工程的交工文件应按建设单位所在地锅炉压力容器和特种设备安全监察机构认可的内容和格式执行。
1.0.5 本规定所列的交工文件是施工承包单位在施工过程中形成的技术资料,应做为工程竣工档案资料的一部分。
在办理工程交工时,施工承包单位应按本规定的要求向建设单位提交工程建设交工技术文件(以下简称交工文件)。
1.0.6 建设单位与施工承包单位签订工程承发包合同或与工程承包单位签订工程项目总承包合同时,应在承包合同中明确规定对交工文件的要求和参与工程建设各方关于交工文件的管理责任。
1.0.7 交工文件应具有真实性、完整性和系统性。
建设单位、监理单位和施工承包单位应从工程开始就指定有关部门和人员负责交工文件的编写、整理、签证和汇总,并负责办理交接。

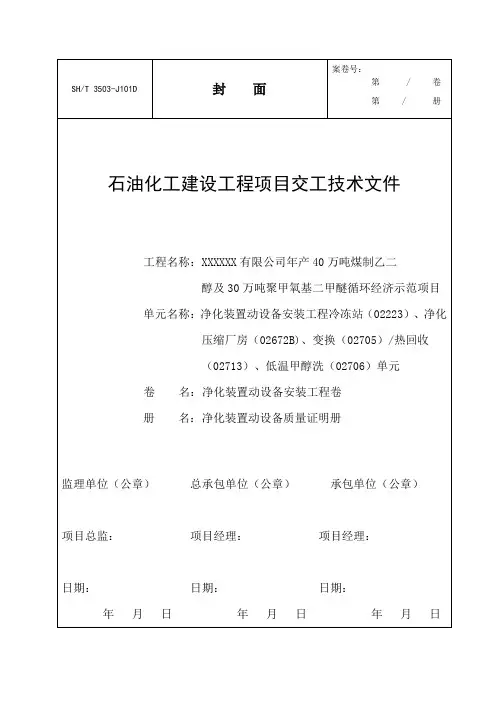

《石油化工建设工程项目交工技术文件规定》SH T3503-2017交工资料表格目录清单.doc 2007版SH/T3503石油 化工建设工程项目交工建设文件汇总表格目录《第一册》一、交工技术文件通用表(共45张)(3503-J101A~J131-2) 1、 J101A— —封面 2、 J101B ——封面 3、 J101C ——封面 4、 J101D ——封面 5、 J102——交工技术文件总目录 6、 J103——交工技术文件目录 7、 J104——交工技术文件说明 8、J105B — —开工报告9、J106A — —工程中间交接证书 10、 J106B ——工程中间交接证书 11、 J107A ——工程交工证书 12、 J107B ——工程交工证书 13、 J108A ——交工技术文件移交证书 14、 J108B ——交工技术文件移交证书 15、 J109——重大质量事故处理报告16、J110工程变更一览表17、J111——隐蔽工程记录18、J112——工程联络单19、J113——合格焊工登记表20、J114——无损检测人员登记表121、J115A开箱检验记录(一)22、J115B开箱检验记录(二)23、J116防腐工程质量验收记录24、J117隔热工程质量验收记录25、J118——接地电阻测量记录26、J119安全阀调整试验记录27、J120——安全附件安装检验记录28、J121――射线检测结果确认表29、J122-1――射线检测报告(一)30、J122-2- —射线检测报告(二)31、J123-1――焊缝超声检测报告(一)32、J123-2焊缝超声检测报告(二)33、J124-1――材料超声检测报告(一)34、J124-2材料超声检测报告(一)35、J125-1――超声测厚报告(一)36、J125-2超声测厚报告(一)37、J126-1磁粉检测报告(一)38、J126-2磁粉检测报告(二)39、J127-1——渗透检测报告(一)40、J127-2渗透检测报告(二) 41、J128金属材料化学成分分析检验报告42、J129硬度检验报告43、J130 ---- 垫铁隐蔽记录44、J 1 3 1 - 1——设备/材料质量证明文件一览表(一)45、J132-2设备/材料质量证明文件一览表(一)2《第二册》二、交工技术文件土建工程用表(共11张)(3503-J201~J210)1、J201——地基验槽(土方)记录2、 J202—— 地基处理记录3、 J203—— 工程定位测量记录4、 J204—— 设备基础复测记录5、 J205—— 快体式设备基础允许偏差项目复测记录6、 J206—— 整体框架式设备基础允许偏差项目复测记录7、 J207-1— —储罐基础允许偏差项目复测记录 (一)8、 J207-2— —储罐基础允许偏差项目复测记录 (二)9、 J208—— 球形储罐基础允许偏差项目复测记录 10、 J209— —基础沉降观测记录 11、 J210——水池 xx 试验记录 3 《第三册》二、交工技术文件设备安装工程用表 (共 40 张 )(3503-J301~J336)1、J301 机器安装检验记录2、J302— —轴对 xx 记录3、J303— —机组轴对 xx 记录 4、 J304— —空冷式换热器风机安装检验记录 5、 J305-机器组装质量确认 记录 6、 J306— —机器单机试车记录7、 J307— —机组试车条件确认记录 8、 J308-1— —往复式压缩机试车记录 (一)9、J308-往复式压缩机试车记录(二)10、J309-1——离心式压缩机试车 记录(一)11、J309-2离心式压缩机试车记录(二)12、J309-3离心式压缩机 试车记录(三)13、J310-1――气轮机/燃气轮机试车记录(一)14、J310-2—— 轮 机/燃气轮机试车记录(二)15、J311――电动机试车记录16、J31 变速器试车记录17、J313 ---- 釜类设备安装检验记录18、J314 ------ 立式设备安装检验记录19、J315 ---- 卧式设备安装检验记录420、J316 塔式安装检验记录21、J317设备填充检验记录22、J318催化反应/沉降器附件安装检验记录23、J319催化再生器附件安装检验记录24、J320立式圆通形储罐组装质量检验记录25、J321- —立式圆筒形储罐试验记录26、J322湿式气柜组装质量检验记录27、J323湿式气柜检验记录28、J324干式气柜组装质量检验记录29、J325式气柜试验记录30、J326火炬塔架和管筒安装检验记录31、J327隔热耐磨衬里质量检验记录32、J328换热设备耐压和严密性试验记录33、J329设备耐压/严密性试验记录34、J330常压设备热处理报告35、J331管式炉炉体钢结构安装检验记录36、J332炉管通球试验记录37、J333 管式炉附件安装质量检验记录38、J334 耐火砖砌筑炉衬质量检验记录39、J335 耐火浇筑料炉衬质量检验记录40、J336 耐火纤维模块炉衬质量检验记录5《第四册》三、交工技术文件管道安装工程用表(共16张)(3503-J401~J413) 1J401―- 管道组成件验证性和系统性检验记录2、J402阀门试验确认表3、J403 弹簧支/吊架安装检验记录4、J404滑动/固定管托安装检验记录5、J405 ---- 管道补偿器安装检验记录6、J406-1——管道系统耐压试验条件确认与试验记录(一)7、J406-2管道系统耐压试验条件确认与试验记录(二)8 J407管道系统泄漏性/真空试验条件确认与试验记录9、J408 --------------- 管道吹扫/清洗检验记录10、J409给排水压力管道耐压试验条件确认与试验记录11、J410给排水无压力管道闭水试验条件确认与试验记录12、J411-1管道焊接接头热处理报告(一)13、J411-2管道焊接接头热处理报告(二)14、J412-1――管道焊接接头射线检测比例确认表(一)15、J412-2- —管道焊接接头射线检测比例确认表(二)16、J413管道静电接地测试记录6《第五册》五、交工技术文件电气安装工程用表(共8张)(3503-J501~J508)1 J501——电气设备试验项目确认表2、J502——交流电动机安装检验与空载运行记录3、J503——变压器安装检验记录4、J504——高/压开关柜安装检验记录5、J505——保护/控制盘(屏)安装检验记录6、J506——直流系统/不间断电源(UPS安装检验记录7、J507——电缆铺设与绝缘检测记录8、J508——火灾自动报警系统安装检验记录7第六册》六、交工技术文件仪表安装工程用表(共9张)(3503-J601~J609)1 J601 DCS机柜/仪表盘/操作台安装检验记录2、J602——综合控制系统基本功能检测记录3、J603——报警/联锁系统与可编程序控制系统调试记录4、J604—DCS/SIS送电条件确认表5、J605——仪表设备校验项目确认表6、J606——联校试验条件确认表7、J607——联校调试记录8、J608——仪表管道耐压/严密性试验记录9、J608——仪表管道泄漏性/真空度试验条件确认与试验记录8。
石油化工建设工程项目交工技术文件SH/T 3503-J101C 封面案卷号:第/ 卷第/ 册石油化工建设工程项目交工技术文件工程名称:东鑫6万吨/年环已酮污水处理系统工程单元名称:污水处理系统卷名:施工卷册名:施工册建设单位(公章)监理单位(公章)承包单位(公章)项目经理:项目总监:项目经理:日期:日期:日期:年月日年月日年月日SH/T 3503-J103 交工技术文件目录工程名称:福建省东鑫石油化工有限公司6万吨/年环已酮工程单元名称:污水处理系统序号文件编号资料名称页次1 交工技术文件说明 32 开工报告 43 重大质量事故处理报告 54 工程中间交接证书 65 交工技术文件移交证书76 单螺杆泵8-107 自吸式无堵排污泵11-168 立式管道泵17-249 回转式鼓风机25-3010 压滤机31-3211 HCR高效反应器33-3512 污泥浓缩罐36-3713 保护/控制盘(屏)安装检验记录3814 接地电阻测量记录3915 防腐工程质量验收记录40-46编制人:日期:年月日审核人:日期:年月日SH/T 3503-J104 交工技术文件说明工程名称:福建省东鑫石油化工有限公司6万吨/年环已酮工程单元名称:污水处理系统环已酮污水处理工程静设备14台,动设备37台,电气控制柜4台及防腐工程等组成施工卷。
编制人:审核人:日期:年月日日期:年月日SH/T3503-J105A 开工报告工程名称:福建省东鑫石油化工有限公司6万吨/年环已酮工程单元名称:污水处理系统合同号设计单位江苏星驰环保有限公司计划开工日期2009年9月8日计划竣工日期2009年11月21日工程内容环已酮生产装置生产废水及厂区生活污水处理成套设备施工开工条件施工图技术交底施工组织设计已报批按规定做好施工测量工作审查意见符合开工条件同意开工质量监督意见工程质量监督站站长:(公章)日期:年月日建设单位监理单位施工单位(公章)项目经理:日期:年月日(公章)项目总监:日期:年月日(公章)项目经理:日期:年月日SH/T 3503-J109 重大质量事故处理报告工程名称:福建省东鑫石油化工有限公司6万吨/年环已酮工程单元名称:污水处理系统事无故经过说明责任单位代表:责任单位(公章)年月日无事故处理方案与处理结果监理单位总监:(公章)年月日质量监督意见质量监督工程师:工程质量监督站站长:(公章)年月日相关单位(公章)代表:日期:年月日(公章)代表:日期:年月日(公章)代表:日期:年月日SH/T3503-J106A 工程中间交接证书工程名称:福建省东鑫石油化工有限公司6万吨/年环已酮工程单元名称:污水处理系统合同编号交接日期2010年4月30日工程内容环已酮生产废水及厂区生活污水处理系统安装调试已完成,请检查验收。

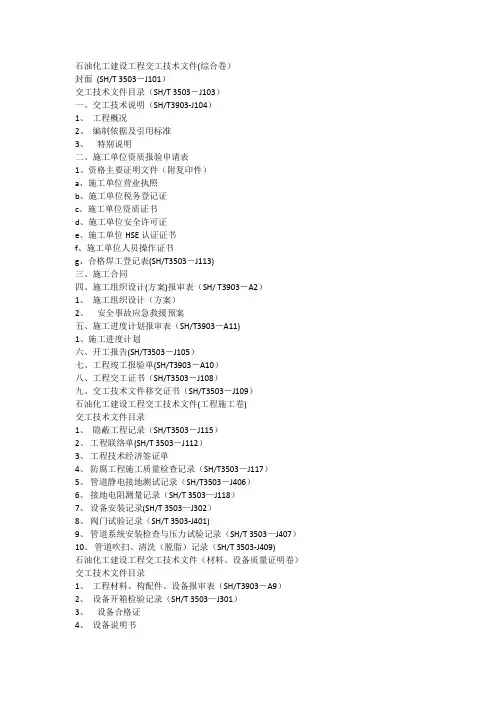

封面(SH/T 3503-J101)交工技术文件目录(SH/T 3503-J103)一、交工技术说明(SH/T3903-J104)1、工程概况2、编制依据及引用标准3、特别说明二、施工单位资质报验申请表1、资格主要证明文件(附复印件)a、施工单位营业执照b、施工单位税务登记证c、施工单位资质证书d、施工单位安全许可证e、施工单位HSE认证证书f、施工单位人员操作证书g、合格焊工登记表(SH/T3503-J113)三、施工合同四、施工组织设计(方案)报审表(SH/ T3903-A2)1、施工组织设计(方案)2、安全事故应急救援预案五、施工进度计划报审表(SH/T3903-A11)1、施工进度计划六、开工报告(SH/T3503-J105)七、工程竣工报验单(SH/T3903-A10)八、工程交工证书(SH/T3503-J108)九、交工技术文件移交证书(SH/T3503-J109)石油化工建设工程交工技术文件(工程施工卷)交工技术文件目录1、隐蔽工程记录(SH/T3503-J115)2、工程联络单(SH/T 3503-J112)3、工程技术经济签证单4、防腐工程施工质量检查记录(SH/T3503-J117)5、管道静电接地测试记录(SH/T3503-J406)6、接地电阻测量记录(SH/T 3503—J118)7、设备安装记录(SH/T 3503—J302)8、阀门试验记录(SH/T 3503-J401)9、管道系统安装检查与压力试验记录(SH/T 3503—J407)10、管道吹扫、清洗(脱脂)记录(SH/T 3503-J409)石油化工建设工程交工技术文件(材料、设备质量证明卷)交工技术文件目录1、工程材料、构配件、设备报审表(SH/T3903-A9)2、设备开箱检验记录(SH/T 3503—J301)3、设备合格证4、设备说明书交工技术文件目录1、竣工图集石油化工建设工程项目交工技术文件规定交工技术文件通用表使用说明A.1~A。
陕西省石油化工建设工程交工资料整编要点编制:石增伟李育才审核:王功权批准:赵景峰陕西省石油化工建设工程质量监督站制第一章基本规定一、为规范我省石油化工建设工程资料整编工作,结合我站多年工作实际经验,经组织有关专业人员研究论证,编撰整理本资料整编要点。
二、《要点》以执行《工业安装工程施工质量验收统一标准》GB50252 - 2010为主线,其主要特点是施工质量由工程质量评定制全面转变为工程质量验收制。
同时依据《建设工程文件归档整理规范》GB/T50328-2001、《中国石油天然气股份有限公司油气田地面建设工程(项目)竣工验收手册》(2010年修订版)、《石油化工建设工程项目交工技术文件规定》SH/T3503 - 2007、《化学工业建设工程交工技术文件》HG20237 - 94等有关技术标准、规范为补充,完善资料整编工作。
三、本规定适用于陕西省内石油、化工、天然气建设工程工业安装工程。
四、技术资料是施工单位在施工质量控制过程中严格按施工图、设计文件,标准、规范、规程,坚持同步收集、积累、整理、整编形成且必须归档保存的文字记载资料,不得后补。
五、技术资料均应采用A4幅面纸打印。
无条件打印时,必须使用耐久性强的书写材料如:碳素墨水、蓝黑墨水书写,不得使用易褪色的书写材料如:红色墨水、纯蓝墨水、圆珠笔、铅笔等书写,签字不得使用艺术字体。
六、提倡使用电子版交工技术资料,但电子版交工技术资料必须与纸质版内容一致,电子版交工技术资料应为副本,且必须具有目录检索功能。
第二章技术资料的收集整理一、本交工资料整编指南将技术资料按性质划分为五类1、综合管理资料;2、施工技术资料;3、工程质量验收资料;4、使用功能、安全功能控制资料;5、竣工图。
二、技术资料应按统一标准规定,施工单位分级自检审查合格后,由监理和建设单位分级核查验收,签名和公章必须齐全。
第三章技术资料的分类及规范要求一、管理资料整理规范要求1、开工报告由施工单位填写,建设单位、监理单位、施工单位三方项目负责人签字,并分别加盖三方项目部公章。
TY-01案卷号:共卷第卷共册第册石油化工建设工程交工技术资料工程名称:资料类别:施工单位(章):监理单位(章):建设单位(章):项目经理:项目总监:项目负责人: 审核人:审核人: 审核人: 年月日年月日年月日TY-02TY-03说明:本表格由施工单位填写。
工程说明TY-04说明:由工程施工、无损检测或监理单位分别填写。
填写工程主要内容以及开工时间、完工交接时间、重大设计变更、工程质量初评、以及无损检测、监理、工程交工技术文件编制情况等。
为加强工程资料的可追溯性,防止产生歧义,本次修订将交工技术表格中“工程编号”的含义明确如下:工程编号在开工前进行检验批划分的过程中确定(参见TY-33工程划分明细表),一般采用数字编码分级表示,它是交工技术表格内容所对应的单位工程、分部工程、分项工程、检验批编号,应填写表格内容所涵盖范围的同级编号,例如,隐蔽记录、安装记录中的工程编号应填写对应的检验批编号,工程说明中的工程编号应填写单位工程编号,主要设备及备品、备件交接清单可视交接范围填写分部或单位工程编号。
工程开工报告TY-05说明:开工准备情况包括土地征用情况、场地“三通一平”布置,图纸会审等各项准备情况。
工程停工报告TY-06ﻬ工程复工报告TY-07ﻬ中间交工证书TY-08说明:工程未全部完工但根据工程建设需要,其中部分工程需要提前投入使用,经过上级主管部门批准,由建设单位组织相关单位进行验收,办理交接手续,填写工程中间交工证书。
ﻬ工程交接项目统计表TY-09说明:表中“交接项目名称”按单位工程进行填写,供备查使用。
工程交工(接)证书TY-10说明:建设项目、单项工程或独立单位工程在预试车完成后,施工单位和建设单位按规定内容所作的交接工作,填写“工程交工(接)证书”。
工程完工证书TY-11说明:单项工程或单位工程按设计文件所规定的范围全部完成后填写此证书。
该证书是办理工程结算的依据。
工程尾项协议书TY-12说明:当工程遗留尾项时,由施工单位填写,监理单位和建设单位签署处理意见。
附录E(规性附录)交工技术文件电气安装工程用表附录F(规性附录)交工技术文件仪表安装工程用表附录G(规性附录)交工技术文件压力容器现场组焊安装工程用表SH/T 3503—J703球形储罐预制件检查记录赤道带/温带板工程名称:单位工程名称:设备名称设备位号产品编号公称容积m3直径mm 厚度mm 执行标准检查数量检查比例% 项目单位允许偏差值设计值球壳板编号及实侧值球壳板与样板间隙E mm ≤3坡口钝边A mm ±1.5坡口深度t mm ±1.5坡口角度α(°)±2.5长度方向弦长L1mm ±2.5L2mm ±2.5宽度方向弦长B3mm ±2B2mm ±2对角线弦长C1mm ±3C2mm ±3两条对角线间距h mm 5带支柱赤道板支柱直线度mm支柱轴线位移mm支柱断口周长mm检测部位示意图外观检查:结论:建设/监理单位总承包单位施工单位专业工程师:日期:年月日专业工程师:日期:年月日施工班组长:质量检查员:专业工程师:日期:年月日SH/T 3503—J704球形储罐预制件检查记录极板/极中板工程名称:单位工程名称:设备名称设备位号产品编号公称容积m3直径mm 厚度mm 执行标准检查数量检查比例%项目单位允许偏差值设计值球壳板编号及实侧值球壳板与样板间隙E mm ≤3开孔处球壳曲率mm ≤3坡口钝边A mm ±1.5坡口深度t mm ±1.5坡口角度α(°)±2.5直径D mm ±2检测部位示意图管口编号管口位置偏差mm管口高度偏差Lmm法兰水平度mm/m允许值实测值允许值实测值允许值实测值径向周向径向周向外观检查:结论:建设/监理单位总承包单位施工单位专业工程师:日期:年月日专业工程师:日期:年月日施工班组长:质量检查员:专业工程师:日期:年月日SH/T 3503—J705球形储罐预制件检查记录支柱工程名称:单位工程名称:设备名称设备位号产品编号公称容积m3直径mm 厚度mm 执行标准检查数量检查比例%支柱编号支柱全长直线度emm支柱长度Hmm支柱与底板垂直度mm分段支柱断口周长mm备注允许偏差实测值允许偏差实测值允许偏差实测值上段下段径向周向检测部位示意图外观检查:结论:建设/监理单位总承包单位施工单位专业工程师:日期:年月日专业工程师:日期:年月日施工班组长:质量检查员:专业工程师:日期:年月日SH/T 3503—J706 球形储罐组装尺寸检查记录工程名称:单位工程名称:设备名称设备位号产品编号公称容积m3直径mm 厚度mm 检查样板半径R样mm 检查样板弦长L mm 检查项目允许值mm焊缝编号及实测值mm组对间隙Mabc组对错边nabc组对棱角Eabc检测部位示意图结论:建设/监理单位总承包单位施工单位专业工程师:日期:年月日专业工程师:日期:年月日施工班组长:质量检查员:专业工程师:日期:年月日SH/T 3503—J707球形储罐组装尺寸检查记录(续)工程名称:单位工程名称:设备名称设备位号产品编号公称容积m3直径mm 厚度mm检测部位示意图检查项目允许值mm实测值mm 赤道截面最大直径与设计直径之差赤道截面最小直径与设计直径之差两极间直径与设计直径之差赤道截面最大直径与最小直径之差赤道截面最大直径与两极间直径之差赤道截面最小直径与两极间直径之差赤道线水平度支柱焊缝与对接焊缝最小距离相邻对接焊缝最小距离项目管口编号管口水平度ΔH,mm 允许值实测值管口位置mm 允许值实测值结论:建设/监理单位总承包单位施工单位专业工程师:日期:年月日专业工程师:日期:年月日施工班组长:质量检查员:专业工程师:日期:年月日SH/T 3503—J708 球形储罐支柱检查记录工程名称:单位工程名称:设备名称设备位号产品编号公称容积m3直径mm 厚度mm 检查时机支柱编号支柱全长直线度mm支柱垂直度mm允许偏差值实测值允许偏差值径向实测值周向实侧值径向周向a1a2a1-a2a1a2a1-a2 12345678910结论:检测部位示意图建设/监理单位总承包单位施工单位专业工程师:日期:年月日专业工程师:日期:年月日施工班组长:质量检查员:专业工程师:日期:年月日SH/T 3503—J710封头/过渡段组装尺寸检查记录工程名称:单位工程名称:设备名称设备位号产品编号封头/过渡段规格材质执行标准检查项目允许值mm焊缝编号及实测值mm组对间隙Mabc组对错边nabc组对棱角E检查样板长度L=mmabc封头/过渡段规格整体检查样板检查形状偏差大值椭圆度上端小值下端检测部位示意图结论:建设/监理单位总承包单位施工单位专业工程师:日期:年月日专业工程师:日期:年月日施工班组长:质量检查员:专业工程师:日期:年月日。
3503石化交工资料范本如何准备和提交石化项目的交工资料。
第一步:了解石化项目的交工资料要求在正式开始准备石化项目的交工资料之前,我们首先需要了解该项目的具体要求。
这包括检查项目合同中是否指明了特定的交工资料清单,或者是否有参考资料可供使用。
同时,还应查阅相关法规、标准和规范,以确保我们准备的资料符合要求。
第二步:准备必要的交工资料根据石化项目的要求,我们需要准备一系列必要的交工资料。
这些资料通常包括但不限于以下内容:1. 工程总体验收报告:这是整个项目验收的主要文件,内容包括项目概况、工程范围、施工进度、材料品质等。
2. 工程设计文件:包括详细的施工图纸、工程说明书、规范等。
这些文件应与实际施工情况相符,并在验收过程中得到确认。
3. 工程质量检测报告:各项关键工程的质检报告,包括土建工程、设备安装、管道、电气等方面。
这些报告应详细记录各项检测数据,并与相关标准进行对比。
4. 施工资料:如施工记录、日志、实测数据等。
这些资料可以反映出实际施工过程中的变更、修复、测试等情况。
5. 工程材料供应文件:包括材料的采购合同、验收报告、质量检测报告等。
这些文件可以证明所使用材料符合相关标准要求。
6. 安全和环境管理文件:包括施工期间的安全措施、环境保护措施、事故报告等。
这些文件应详细描述施工期间的安全和环境管理过程。
7. 运行管理文件:如设备的操作手册、维护手册、检测记录等。
这些文件对项目的后期运行与维护非常重要。
第三步:组织和整理交工资料准备好必要的交工资料后,我们需要将这些资料进行组织和整理。
这包括按照文件类型、时间顺序或其他逻辑方式对资料进行分类。
同时,我们还应确保每一份文档都经过仔细检查,确保其完整性和准确性。
第四步:审查和确认交工资料在提交交工资料之前,我们需要请相关专业人员对这些资料进行审查和确认。
他们将对交工资料进行细致的审核,确保其符合法规、标准和规范的要求。
第五步:编制交工资料目录清单为了方便验收方对交工资料的查阅,我们还应编制一份交工资料目录清单。
石化行业土建交工资料石化行业土建交工资料1. 石化行业土建交工概述石化行业是指石油化工行业,是指以石油、天然气及煤炭为主要原料,通过化学工艺加工制得石油、石化产品的行业。
土建交工是石化项目建设过程中不可或缺的一部分,包括土建施工和设备安装工程。
本文将介绍石化行业土建交工的一些基本知识和资料。
2. 石化行业土建交工的资料和文件要求在石化行业的土建交工过程中,需要准备和提交一些必要的资料和文件,以确保施工的顺利进行。
以下是一些常见的资料和文件要求:(1) 施工组织设计方案施工组织设计方案是土建交工的基础文档之一,它对施工的组织安排、工期计划、安全措施等进行详细规划和说明,确保施工工作顺利进行。
(2) 施工图纸和技术文件施工图纸是土建交工的重要依据,包括建筑布置图、结构图、给排水图等,需要按照规范要求进行编制和审核。
(3) 合同和招标文件合同是土建交工的法律约束文件,包括施工合同、物资采购合同等,需要审核和签订。
招标文件是进行招投标过程中的重要文件,其中包括工程量清单、投标书等。
(4) 进场报告和工作票进场报告是施工单位进入施工现场时提交的一份报告,包括人员、设备、进场时间等信息。
工作票是施工人员进行具体施工操作时填写的一种工作控制票据,用于安全控制和记录。
(5) 质量验收和安全验收记录质量验收记录是对施工质量进行检查和评定的记录,包括工程项目的验收依据、验收部门、验收结果等。
安全验收记录是对施工过程中的安全措施进行检查和评定的记录,包括安全问题整改情况、验收结论等。
3. 石化行业土建交工的施工流程石化行业土建交工的施工流程一般包括以下几个阶段:(1) 建设准备阶段建设准备阶段是进行土建交工所必需的前期准备工作,包括工程规划、勘察设计、招投标等。
在这一阶段,需要准备好相关的土建交工资料和文件,如施工组织设计方案、施工图纸和技术文件等。
(2) 土建施工阶段土建施工阶段是进行土建工程施工的阶段,包括基础施工、结构施工、装饰施工等。
石油化工工程建设设备安装交工资料011案卷号 SH3503-J10B 封面第 1 / 1 卷第 1 / 1 册石油化工工程建设交工技术文件工程名称:中试区输送设备安装工程单元名称:输送机安装工程工程类别:设备机械部分安装工程建设单位,公章, 监理单位,公章, 施工单位,公章,项目经理: 项目总监: 项目经理:审核人: 审核人: 审核人:年月日年月日年月日目录一、封面二、交工技术文件目录三、分部工程验收资料1. 单位工程质量综合评定表2. 分部工程质量评定表3. 单位工程观感质量评定表4. 单位工程竣工验收记录四、质量控制资料1.工程开工报审表2.工程开工报告3.施工组织设计方案报审表4.竣工报验单及竣工报告5.竣工图及合格证6.技术,安全,交底卡五、单位工程质量验收记录1. 设备开箱记录2. 安装工程质量验收记录3. 设备空负荷试运转记录4. 设备载荷试运转记录工程名称: SH3503-J103 交工技术文件目录单元名称:页次序号编码资料名称一分部工程验收资料A-1 单位工程质量综合评定表A-2 分部工程质量评定表A-3 单位工程观感质量评定表A-4 单位工程竣工验收记录二质量控制资料B-1 工程开工报审表B-2 工程开工报告B-3 施工组织设计方案报审表B-4 竣工报验单及竣工报告B-5 竣工图及合格证B-6 技术,安全,交底卡三单位工程质量验收记录C-1 设备开箱记录C-2 安装工程质量验收记录C-3 设备空负荷试运转记录C-4 设备载荷试运转记录单位工程质量综合评定表工程名称: 施工单位:月日竣工日期:2013年月日开工日期:2013年项次项目评定情况共 4分部 1 分部工程质量评定汇总其中优良4分部优良率 100%共检查6项 2 质量控制资料其中符合要求6项应得 10分 3 观感质量评定实得9.1分得分率 91%企业评定等级:工程负责人:技术负责人: 4公章:年月日单位工程观感质量评定表工程名称: 施工单位:月日竣工日期:2013年月日开工日期:2013年项次项目要求标准分实得分现场布置布置符合设计要求~现场清洁~无灰尘、1 1 0.9及卫生杂物及油污。

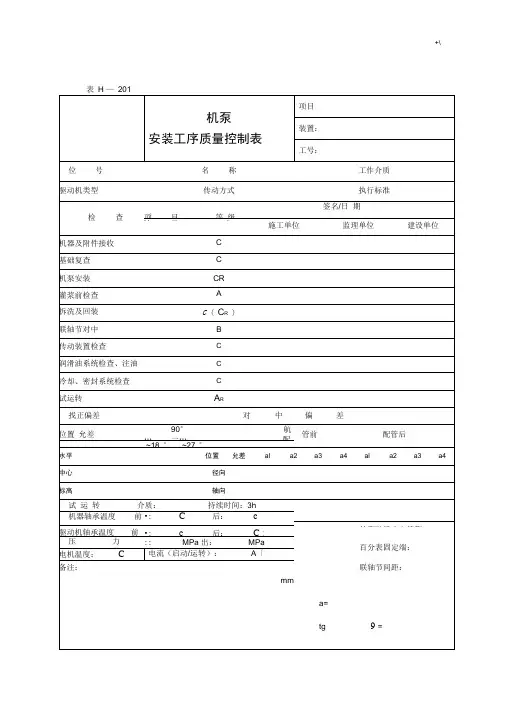

2 密封性能密封完好~无渗漏~符合标准要求 2 2铭牌标志及零部件完整~表面无磕碰、3 设备损伤~符合设计及标准要求。
2 1.74 试运转运转正常~符合标准及技术文件要求。
5 4.9合计 10 9.5 建设单位,签字,: 监理公司,签字,: 施工单位,签字,:分项工程质量评定表单位工程名称:等级序号分项工程名称性质备注合格优良1 驱动装置合格一般分项工程2 机架优良主要分项工程3 拉紧装置合格一般分项工程4 机头、机尾优良主要分项工程5 链条优良主要分项工程6 合计优良率60%核评技术负责人:定定合格工程负责人: 等等级核定人: 级单位工程竣工验收证明书工程名称工程地点工程类别设备机械部分安装工程性质主要工程造价万元开工日期 2013年月日竣工日期 2013年月日验收日期 2013年月日工程量及简要内容验收意见1、输送机安装:驱动装置安装、机头安装、机尾安装~机架安装、张紧装置安装、刮板链条、溜槽槽等附属设施安装2、试运转建设单位监理单位验收人员施工单位签字或盖章: 签字或盖章: ,盖章,验收人:工程开工/复工报审表工程名称: 编号:2013-01 致: ,监理单位,我方安装的安装工程~已完成了以下各项工作~具备了开工/复工条件~特此申请开工~请核查并签发开工/复工指令。
附件:1、开工报告2、施工组织报审表3、施工方案4、产品检验报告及合格证书施工单位,章,项目经理日期审查意见:项目监理机构总监理工程师日期本表一式三份~由承包商填写~经监理审批后~业主、承包商、监理单位各存一份。
工程名称:开工报告合同号设计单位计划开工日期 2013年月日计划竣工日期 2013年月日工程内容开工条件审查结果建设单位监理单位施工承包单位项目部: 项目监理: 项目经理:年月日年月日年月日施工方案报审表工程名称: 编号:致:我方根据设备供货合同的有关规定编制了的编制~并经我单位上级技术负责人审查批准~请予以审查。
附:施工组织设计方案施工单位,章,项目经理日期总/专业监理工程师审查意见:专业监理工程师日期建设单位审核意见:建设单位,章,工程师日期本表一式三份~由承包单位填写~经监理审批后~建设、监理、承包单位各存一份。
此处插入合格证工程竣工报验单工程名称致: ,监我方已按合同完成工程~竣工资料自检完整~经自检合格~请核查和验收。
附件:1、竣工图纸2、竣工资料施工单位项目经理部,章,:项目经理: 日期:监理审核意见:经预验收~该工程1、符合设计文件要求2、符合施工合同要求3、竣工资料符合要求综上所述~该工程预验收合格~建设单位可以组织竣工验收。
监理工程师: 日期:单位工程竣工报告工程名称工程地点自检情况:合格竣工技术资料整理情况:完设计单位施工单位整条件开工日期竣工日期质量评定结果:合格致:我方已按合同完成工程~竣工资料自检完整~经验收合格~请审核,签,发单位工程竣工验收证书。
20 13年月日建设 ,盖章, 单位年月日审核监理 ,盖章, 单位年月日意见施工 ,盖章, 单位年月日工程名称:SH3503-J128 技术交底记录单元名称:设备基础验收:施工前进行设备基础验收~重点检查地脚螺栓孔的位置、深度、间距是否符合要求,检查预埋件是否齐全、完整~核查基础标高和埋刮板中心线位置是否正确, 测量大线安设:在埋刮板机头、机尾皮带走廊顶板上安设固定大线的线架~用经纬仪将皮带中心标定在线架上~然后将Φ1mm大线一端固定在一个线架上~大线的另一端经另一线架上的标定点后用坠砣拉紧。
测量大线与胶带输送机中心线重合~大线两端的线架固定在建筑物墙壁上。
交底人: 接受人:年月日年月日工程名称: SH3503-J128 技术交底记录单元名称:交底人: 接受人:年月日年月日工程名称: SH3503-J128 技术交底记录单元名称:交底人: 接受人:年月日年月日工程名称: SH3503-J128 技术交底记录单元名称:交底人: 接受人:年月日年月日工程名称: SH3503-J128 技术交底记录单元名称: 埋刮板输送机安装的允许偏差和检验方法:项目允许偏差,mm, 检验方法 1、固定式埋刮板输送机中间架3 尺量检查 1,中心线与埋刮板输送机中心线重合度3/1000 2,支腿的铅垂度或建筑物地面垂直度用直角尺检查3,在铅垂面内的直线度,中间架长度L, 1/1000L4,接头处上下、左右偏移 1尺量检查 5,间距/mm ?1.56)相对标高差(中间架间距L) 2/1000L2、固定式埋刮板输送机拉线和尺量检查 3 1,箱槽中心线与输送机纵向中心线重合度/mm2,刮板跑偏,宽B, 5/1000B 观测检查交底人: 接受人:年月日年月日工程名称:SH3503-J128 安全交底记录单元名称:具体防火措施如下:氧气瓶和乙炔瓶的安全距离必须符合规程要求~氧气瓶和乙炔瓶与动火点的安全距离不得小于10m。
氧气瓶和乙炔瓶的间距不应小于5米。
氧气瓶不能曝晒~在使用中必须顷斜放置且与地面成15度左右夹角。
乙炔瓶不能倒放。
不了解动火周围的安全状况时不得动火。
影响生产的风险削减措施尽量避开在设备及管线上方施工作业~不可避免时需在设备及管线上方搭设脚手架铺设跳板进行隔离保护,高处作业所用的材料要堆放平稳~工具应放入工具贷内~高处作业要有专人看管~划警界区,搬运材料和工件时~要统一指挥~步调一致,夜间施工要有足够的照明。
起吊重物的风险削减措施编制科学合理的吊装方案~并经批准后才能实施。
当阵风大于5级时~不得起吊作业。
清理吊车施转范围内现场~人员不得在此范围内站立和工作。
决不超负荷使用吊装滑轮和吊装绳索。
调整好吊钩在重物上的起吊点~以免吊起时重物摆动。
起重吊索不断股、不套扣、不缠绕~不在吊绳上打结来缩短绳长。
所有吊耳及吊点必须经联合检查合格后方可使用。
吊装时各岗位分工明确~指挥信号准确无误~严禁随意操作。
交底人: 接受人:年月年月日日工程名称:SH3503-J128 安全交底记录单元名称:高处坠落风险削减措施作业人员身体条件符合要求~无忌高症。
作业人员着装符合工作要求。
作业人员正确佩戴安全帽、安全带~对2m以上的作业安全带必须挂牢后方可作业~禁止安全带下挂上用。
作业点下方设警戒区~并有警戒标志。
现场搭设的脚手架~防护围栏符合规定要求。
垂直分层作业中应有隔离设施。
梯子和绳梯应符合规定要求。
攀登或作业时要手抓牢、脚登稳~避免滑跌~重心失稳。
夜间高处作业要有充足的照明~必要时安装临时照明灯具。
严禁使用吊车、卷扬机运送作业人员。
具体执行JGJ80—91《建筑施工高处作业安全技术规范》。
坠物伤害的风险削减措施作业区域下方围栏警戒区域~禁止区域内有人走动。
现场设专人监护。
作业人员佩戴好安全帽。
施工人员配备工具袋~施工工具和工件有防滑落措施。
采取正确的施工方法~作业人员不存在侥幸心理。
严禁向下抛投杂物交底人: 接受人:年月日年月日工程名称:SH3503-J128 安全交底记录单元名称:触电风险削减措施施工用电必须按规定手续申请临时用电~非电气作业人员不得从事电气作业。
施工用电严格执行GJ46-2005《施工现场临时用电安全技术规范》~用电线路采用绝缘良好的橡皮或塑料绝缘导线~施工现场不得架设裸导线。
凡与电源连接的电气设备~未经验电~一律视为有电。
线路停电后~用电设备均应拉开电源开关~并挂上“严禁合闸”警告牌~电气设备检修时~应切断电源~线路且有明显切断点~挂上“有人工作~严禁合闸”警告牌。
手持电动工具及其它移动式电器~应装设漏电保护器~所有用电设备的金属外壳均应有可靠的接地保护。
在临近高压线路施工时~应设置防护遮栏~确保安全距离。
线路架空或电缆埋地铺设应符合要求~电缆过路或有可能载重车辆辗压的地方~必须加穿钢管保护。
交底人: 接受人:年月日年月日工程名称: SH3503-J301 设备开箱记录单元名称:设备名称皮带输送机位号设备检验情况:经检查~埋刮板配套设备、配件、材料按设备清单与实物相符。
设备缺陷处理情况:无残次品入场现象~数量、规格和型号均符合图纸设计要求。
可以安装使用随机资料专用工具交接记录:无建设/监理单位施工单位订货单位检验人员: 检验人员: 检验人员:年月日年月日年月日输送机安装分项工程质量检验评定表单位工程名称: 设备名称:分部工程名称: 设备位号:执行标准; 分项工程性质:项目内容检查结果设备出厂质量证明书、技术资料必须齐全保 1 资料齐全证设备基础经中间交接并复查合格 2 合格项设备及零部件齐全~清洗检查合格目 3 合格有完整的施工资料 4 资料完整施工执行标准名称及编号 GB50231-98《机械设备安装工程施工验收通用规范》质量验收施工单位检监理,建设, 检查项目规范规定验结果单位验收结果1 基础强度第3.2.1条 ? 主2 中心标板、标高基准点第3.2.2条 ? 控项 3 地脚螺栓的规格和紧固第3.3.1条 ? 目4 设备型号、规格、质量、数量等第4.2.1条 ?1 设备基础轴线、标高、尺寸和地脚螺栓位置第3.2.3条 ?2 设备基础表面和地脚螺栓预留孔应干净第3.2.4条 ?3 地脚螺栓表面干净和涂油脂第3.3.2条 ? 一4 垫板的设置符合GB50231规定第3.4.2条 ? 般刮板机标高 6 3.0 mm 2.0 项刮板机机架中心线的直线度7 2/1000 mm 2/1000 目刮板机驱动与拉紧滚轮轴的水平度 8 0.5/1000 mm 0.5/1000刮板机滚轮轴线与输送机纵向中心线的垂9 5.0 mm 4.0直度专业技术负责人,工长, 质量检查员施工单位检验评定结果年月日年月日监理工程师(建设单位项目技术负责人) 监理(建设)单位验收结论年月日输送机安装分项工程质量检验评定表单位工程名称: 设备名称:输送机分部工程名称: 设备位号:执行标准; 分项工程性质:项目内容检查结果设备出厂质量证明书、技术资料必须齐全保 1 资料齐全证设备基础经中间交接并复查合格 2 合格项设备及零部件齐全~清洗检查合格目 3 合格有完整的施工资料 4 资料完整施工执行标准名称及编号 GB50231-98《机械设备安装工程施工验收通用规范》质量验收施工单位检监理,建设, 检查项目规范规定验结果单位验收结果1 基础强度第3.2.1条 ? 主2 中心标板、标高基准点第3.2.2条 ? 控项 3 地脚螺栓的规格和紧固第3.3.1条 ? 目4 设备型号、规格、质量、数量等第4.2.1条 ?1 设备基础轴线、标高、尺寸和地脚螺栓位置第3.2.3条 ?2 设备基础表面和地脚螺栓预留孔应干净第3.2.4条 ?3 地脚螺栓表面干净和涂油脂第3.3.2条 ? 一4 垫板的设置符合GB50231规定第3.4.2条 ? 般刮板机标高 6 3.0 mm 2.0 项刮板机机架中心线的直线度7 2/1000 mm 2/1000 目刮板机驱动与拉紧滚轮轴的水平度 8 0.5/1000 mm 0.5/1000刮板机滚轮轴线与输送机纵向中心线的垂9 5.0 mm 4.0直度专业技术负责人,工长, 质量检查员施工单位检验评定结果年月日年月日监理工程师(建设单位项目技术负责人) 监理(建设)单位验收结论年月日设备单体空载试运转记录表工程名称: SH 3503–J314-1 机器单机试车记录单元名称:施工单位项目经理监理单位总监理工程师/ / 分包单位分包项目经理试运行结果试运转项目试运转情况各连接部位检查输送机本体各连接部位牢固、无松动现象。
