施工现场签证记录
- 格式:doc
- 大小:102.00 KB
- 文档页数:14

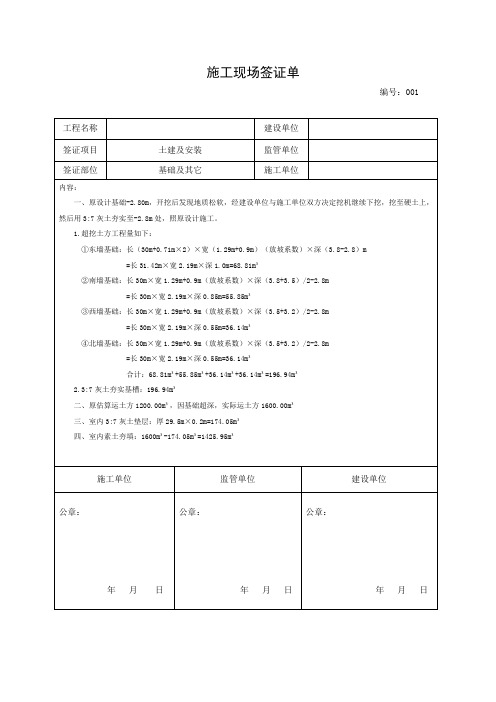

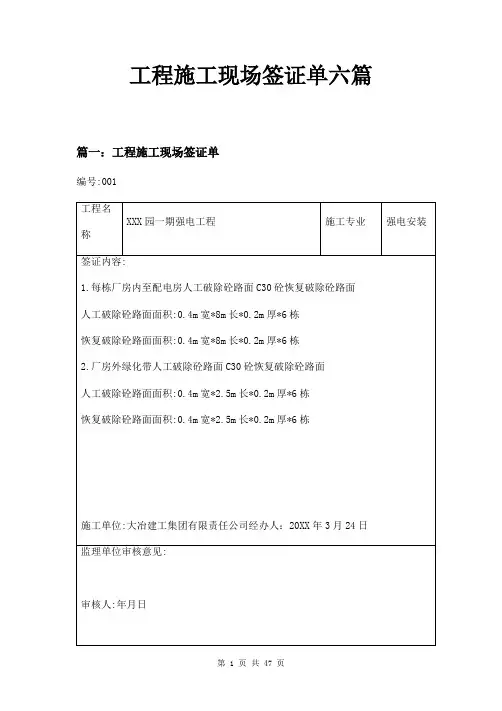

工程施工现场签证单六篇篇一:工程施工现场签证单编号:001工程名XXX园一期强电工程施工专业强电安装称签证内容:1.每栋厂房内至配电房人工破除砼路面C30砼恢复破除砼路面人工破除砼路面面积:0.4m宽*8m长*0.2m厚*6栋恢复破除砼路面面积:0.4m宽*8m长*0.2m厚*6栋2.厂房外绿化带人工破除砼路面C30砼恢复破除砼路面人工破除砼路面面积:0.4m宽*2.5m长*0.2m厚*6栋恢复破除砼路面面积:0.4m宽*2.5m长*0.2m厚*6栋施工单位:大冶建工集团有限责任公司经办人:20XX年3月24日监理单位审核意见:审核人:年月日审核人:年月日工程施工现场签证单编号:002工程名XXX园一期强电工程施工专业强电安装称签证内容:1.套管电缆沟挖填土方:每栋挖填土方:长度(厂房内8米+外绿化带2.5米),宽0.4米,高0.5米,共计6栋。
2.SC套管埋设:1#-3#厂房:路面9.3米+绿化带3米+厂房内8米,共计3栋。
4#-6#厂房:绿化带3m+厂房内8m,共计3栋。
中心配房至泵房处9米。
施工单位:大冶建工集团有限责任公司经办人:20XX年3月27日审核人:年月日建设单位审核意见: 审核人:年月日篇二:工程施工现场签证单编号:003工程名XXX园一期强电工程施工专业强电安装称签证内容:1.应甲方要求:根据甲方要求电缆放至变电所中心14米处和1#-6#厂房配电室,留正常接线距离后,另加放2m维修备用,2.YJV22-4*240电缆安装埋设:1#--6#厂房YJV22-4*240电缆6根,共计1XX0m,另每根电缆240銅鼻12个,接头处3处,共计72个銅鼻.,1#楼207.5米。
2#楼153.5米。
3#楼96米。
4#楼271.5米。
5#楼214.5米。
6#楼157米。
此数据为理论直线长度,不含曲张系数。
3.根据甲方要求6#楼电缆改接至3#楼配电柜增加放2米电缆(yjv-22-4*240),240銅鼻4个。
施工现场签证单
施工单位:许昌水利建筑工程有限公司
单位工程名称时代广场六楼
建设单位名称胖东来商贸有限公司分部分项名称管网安装
内容:
本着压力管让重力管.排水和空调管道优先的原则,
六层中观光北消防管道翻其他管道材料用量如下:
DN150弯头用量19个;卡箍38个;镀锌钢管3米;
DN100弯头用量12个;卡箍24个;镀锌钢管2米;
DN50弯头用量58个;镀锌钢管8米;
DN40弯头用量82个;镀锌钢管11米;
DN32弯头用量70个;镀锌钢管9米;
施工负责人:年月日
建设单位意见:
建设单位代表(签章):
年月日监理单位意见:
监理工程师(签章):
年月日
施工现场签证单

施工单位:许昌水利建筑工程有限公司
单位工程名称时代广场六楼
建设单位名称胖东来商贸有限公司分部分项名称管网安装
内容:
本着压力管让重力管.排水和空调管道优先的原则,
六层中观光南消防管道翻其他管道材料用量如下:
DN150弯头用量16个;卡箍32个;镀锌钢管3.6米;
DN100弯头用量12个;卡箍24个;镀锌钢管2米;
DN80弯头用量12个;卡箍24个;镀锌钢管1.8米;
DN50弯头用量6个;镀锌钢管3米;
DN40弯头用量43个;镀锌钢管6米;
DN32弯头用量69个;镀锌钢管9.5米;
施工负责人:年月日
建设单位意见:
建设单位代表(签章):
年月日监理单位意见:
监理工程师(签章):
年月日。

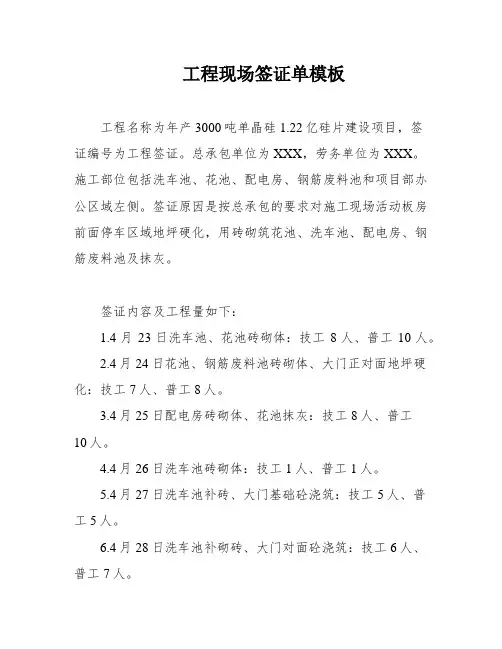

工程现场签证单模板工程名称为年产3000吨单晶硅1.22亿硅片建设项目,签证编号为工程签证。
总承包单位为XXX,劳务单位为XXX。
施工部位包括洗车池、花池、配电房、钢筋废料池和项目部办公区域左侧。
签证原因是按总承包的要求对施工现场活动板房前面停车区域地坪硬化,用砖砌筑花池、洗车池、配电房、钢筋废料池及抹灰。
签证内容及工程量如下:1.4月23日洗车池、花池砖砌体:技工8人、普工10人。
2.4月24日花池、钢筋废料池砖砌体、大门正对面地坪硬化:技工7人、普工8人。
3.4月25日配电房砖砌体、花池抹灰:技工8人、普工10人。
4.4月26日洗车池砖砌体:技工1人、普工1人。
5.4月27日洗车池补砖、大门基础砼浇筑:技工5人、普工5人。
6.4月28日洗车池补砌砖、大门对面砼浇筑:技工6人、普工7人。
7.4月29日洗车池、花池抹灰:技工7人、普工7人。
8.4月30日大门右侧围墙砖砌体及抹灰、洗车池前端砼浇筑:技工9人、普工10人。
9.5月4日洗车池后端砼浇筑:技工3人、普工5人。
10.5月6日洗车池沟边混凝土人工凿边:技工1人、普工1人。
11.5月9日洗车池排水井砖砌体:技工2人、普通2人。
合计:技工57人、普工66人。
第二个工程签证的工程名称为年产3000吨单晶硅1.22亿硅片建设项目,签证编号为工程签证。
总承包单位为XXX,劳务单位为XXX。
施工部位为进场大门,签证原因是按总承包的要求对进场大门进行焊接制作与安装。
签证内容及工程量如下:1.4月22日大门基础人工清土:普工2人。
2.4月24日大门焊接作业:技工2人。
3.4月25日大门焊接作业:技工2人。
4.4月26日大门焊接作业:技工1人。
5.4月27日大门焊接作业:技工3人。
6.4月28日大门焊接作业大门基础浇筑:技工3人、普工2人。
7.4月29日大门焊接作业:技工3人。
8.4月30日大门焊接作业与安装:技工3人、普工2人。
合计:技工19人、普工4人。

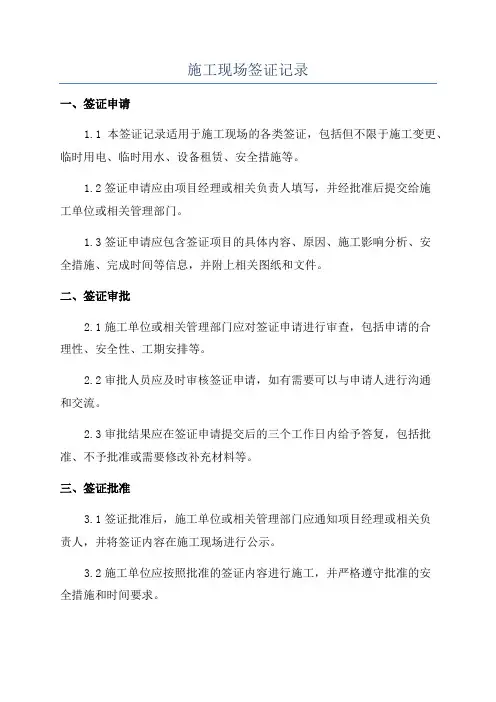

施工现场签证记录一、签证申请1.1本签证记录适用于施工现场的各类签证,包括但不限于施工变更、临时用电、临时用水、设备租赁、安全措施等。
1.2签证申请应由项目经理或相关负责人填写,并经批准后提交给施工单位或相关管理部门。
1.3签证申请应包含签证项目的具体内容、原因、施工影响分析、安全措施、完成时间等信息,并附上相关图纸和文件。
二、签证审批2.1施工单位或相关管理部门应对签证申请进行审查,包括申请的合理性、安全性、工期安排等。
2.2审批人员应及时审核签证申请,如有需要可以与申请人进行沟通和交流。
2.3审批结果应在签证申请提交后的三个工作日内给予答复,包括批准、不予批准或需要修改补充材料等。
三、签证批准3.1签证批准后,施工单位或相关管理部门应通知项目经理或相关负责人,并将签证内容在施工现场进行公示。
3.2施工单位应按照批准的签证内容进行施工,并严格遵守批准的安全措施和时间要求。
3.3如有需要,施工单位应及时与相关部门进行沟通,确保签证的顺利实施。
3.4项目经理或相关负责人应将签证批准结果记录在签证登记表上,并归档备查。
四、签证验收4.1签证完成后,项目经理或相关负责人应组织验收,确保签证项目按照要求完成。
4.2验收应包括签证内容的实施情况、安全措施的落实情况、施工影响的控制等。
4.3验收结果应记录在签证登记表上,并由项目经理或相关负责人签署确认。
4.4如有需要,验收结果还应向施工单位或相关管理部门报备。
五、签证管理5.1施工单位应建立健全签证管理制度,明确签证的申请、审批、批准、验收等程序和责任。
5.2施工单位应及时对签证情况进行统计和分析,发现问题及时进行纠正和改进。
5.3签证记录应按照规定进行归档保存,便于日后查阅和追溯。
5.4施工单位应定期对签证管理进行审核和评估,提高管理水平和质量。
六、签证记录保密6.1签证记录应按照相关法律法规和保密要求进行管理和保护。
6.2签证内容涉及商业机密或个人隐私的,应特别加以保护,严禁泄露和外泄。

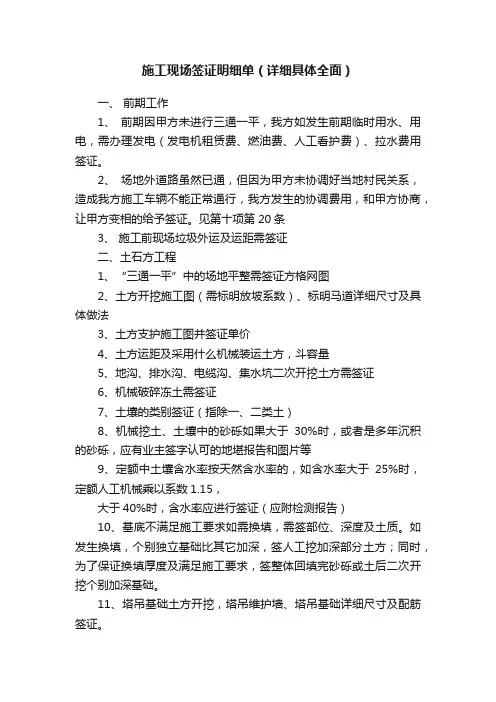

施工现场签证明细单(详细具体全面)一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20条3、施工前现场垃圾外运及运距需签证二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。
14、地沟二次开挖土方及是否放坡。
15、不同土质类别的高度。
点此加入微信工程群三、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。
2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。
施工现场签证记录
.页脚
施工负责人:监理:建设单位:说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
.页脚
施工负责人:监理:建设单位:说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
.页脚
2014年月日施管—12-03
施工负责人:监理:建设单位:
.页脚
说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
2014年月日施管—12-04
.页脚
施工负责人:监理:建设单位:说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
.页脚
施工负责人:监理:建设单位:说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
.页脚
2014年月日施管—12-06
施工负责人:监理:建设单位:
.页脚
说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
2014年月日施管—12-07
.页脚
施工负责人:监理:建设单位:说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
.页脚
施工负责人:监理:建设单位:说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
.页脚
年月日施管—12-09
施工负责人:监理:建设单位:
.页脚
说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
施工现场签证记录
年月日施管—11-10
.页脚
施工负责人:监理:建设单位:说明:1、本表适用于现场签认设计未列入的工程量。
2、签证依据写入附注。
.页脚。
