风机基础土石方开挖及回填专项施工方案
- 格式:doc
- 大小:28.37 KB
- 文档页数:6
风机基础土方开挖专项施工方案土方开挖专项施工方案审批:审核:编制:神华国能山东建设集团有限公司包头鲁能白云风电场40MW风电工程6月6日目录第一章编制依据 ------------------------------------------------------------------ 1第二章工程概况 ------------------------------------------------------------------ 1第三章地质情况及周围环境 ------------------------------------------------- 1第四章施工部署 ------------------------------------------------------------------ 2第五章施工准备 ------------------------------------------------------------------ 3第六章土方施工 ------------------------------------------------------------------ 5第七章特殊情况的应急处理措施 -------------------------------------------- 6第八章安全管理 ------------------------------------------------------------------ 6第九章文明施工及环保管理 -------------------------------------------------- 7第一章编制依据1.1本工程业主提供的有关设计参考图纸1.2本工程地质勘察报告1.3《地基与基础工程施工及验收规范》(GB50 )1.4《建筑与市政降水工程技术规范》(JGJ/T111-98)1.5总承包合同第二章工程概况一、工程概况工程名称:包头鲁能白云风电场40MW风电项目工程工程地点:本工程位于包头市白云鄂博矿区约10km 处。
国电灌阳正江岭风电场工程风机基础土石方开挖专项施工方案中国电建集团重庆工程有限公司国电灌阳正江岭风电场工程项目部二0一八年八月三日批准:审核:编制:国电灌阳正江岭风电场工程风机基础土石方开挖专项施工方案审批表编制章节内容编制人签名日期项目部会签部门审查章节内容意见签名日期专业、业务公司总/副总工程师交叉单位工程管理部质量管理部安全环保部人力资源部物资管理部审查:项目部工程管理部负责人:日期:审核:项目部安全副总监:日期:审批:项目部总工程师:日期:目录1. 编制依据和编制原则...........................................................................................................................- 1 -1.1. 编制依据...................................................................................................................................- 1 -1.2. 编制原则...................................................................................................................................- 1 -2. 工程概况...............................................................................................................................................- 1 -2.1. 参建单位...................................................................................................................................- 1 -2.2. 具体情况...................................................................................................................................- 2 -3. 施工部署...............................................................................................................................................- 4 -3.1. 施工特点...................................................................................................................................- 4 -3.2. 施工准备...................................................................................................................................- 4 -4. 土石方施工...........................................................................................................................................- 5 -4.1. 范围...........................................................................................................................................- 5 -4.2. 场地清理...................................................................................................................................- 5 -4.3. 技术要求...................................................................................................................................- 5 -4.4. 基槽开挖...................................................................................................................................- 5 -4.5. 土石方开挖...............................................................................................................................- 6 -4.6. 土方回填...................................................................................................................................- 7 -5. 资源配置计划.......................................................................................................................................- 8 -5.1. 主要施工机械设备配置...........................................................................................................- 8 -5.2. 劳动力计划安排.......................................................................................................................- 8 -6. 质量保证措施.......................................................................................................................................- 8 -6.1. 工程质量目标...........................................................................................................................- 8 -6.2. 质量管理目标...........................................................................................................................- 8 -6.3. 质量管理体系...........................................................................................................................- 8 -6.4. 质量保证措施...........................................................................................................................- 9 -6.5. 特别重要工序、关键工序、特殊工序的识别及控制 ...........................................................- 9 -7. 安全保证措施.....................................................................................................................................- 10 -7.1. 安全目标.................................................................................................................................- 10 -7.2. 安全组织机构.........................................................................................................................- 10 -7.3. 安全保证措施......................................................................................................................... - 11 -8. 文明施工保证措施............................................................................................................................. - 11 -8.1. 文明施工目标.........................................................................................................................- 12 -8.2. 文明施工保证措施.................................................................................................................- 12 -9. 环境、水土保持保护措施.................................................................................................................- 12 -1.编制依据和编制原则1.1.编制依据1)国家及行业与本标段工程有关的各种现行有效版本的安全规范、规程,如《电力建设安全工作规程》。
土方开挖专项施工方案审批:审核:编制:神华国能山东建设集团有限公司包头鲁能白云风电场40MW风电工程2016年6月6日目录第一章编制依据--------------------------------------------------- 1 第二章工程概况--------------------------------------------------- 1 第三章地质情况及周围环境---------------------------------------- 1 第四章施工部署--------------------------------------------------- 2 第五章施工准备--------------------------------------------------- 3 第六章土方施工--------------------------------------------------- 5 第七章特殊情况的应急处理措施-------------------------------------- 6 第八章安全管理--------------------------------------------------- 6 第九章文明施工及环保管理----------------------------------------- 7第一章编制依据1.1本工程业主提供的有关设计参考图纸1。
2本工程地质勘察报告1.3《地基与基础工程施工及验收规范》(GB502002)1。
4《建筑与市政降水工程技术规范》(JGJ/T111-98)1.5总承包合同第二章工程概况一、工程概况工程名称:包头鲁能白云风电场40MW风电项目工程工程地点:本工程位于包头市白云鄂博矿区约10km 处。
施工单位:神华国能山东建设集团有限公司工程规模:本工程位于包头市白云鄂博矿区约10km 处,为风光互补项目,安装单机容量2.5MW 风机机组16台。
第一章工程概况中国电建磐安青山尖风电场一期〔50MW〕工程,共25台2.0MW风电机组根底,根据风电场地基〔岩〕土层的分布及工程地质性能,采用天然地基根底,风机以②-2层强风化凝灰岩、②-3层中风化凝灰岩作为天然地基根底持力层。
第二章编制依据国家及行业与本工程有关的各种现行有效版本的技术标准、规程;国家及地方政府的相关法律、法规、政策、方法;中国电建磐安青山尖风电场一期〔50MW〕工程招标文件;建筑地基根底工程施工质量验收标准〔GB50202-2002〕;建筑工程施工质量验收统一标准〔GB50300-2001〕;电力建立施工质量验收及评定规程第1局部:土建工程〔〕;110kV~500kV送变电工程质量检验及评定标准第3局部:变电土建工程〔〕。
第三章施工准备㈠技术准备部署:掌握设计内容及各项技术要求,了解工程量与质量要求,会审图纸并做好记录。
㈡勘测施工现场:摸清施工实地情况。
包括:地形、地貌、水文、运输、地质、运输道路、地下理设物、管线、电缆线路以便施工规划与准备提供可靠的资料与依据。
㈢设置测量控制网:包括基线与水平基准点,设在不受根底施工影响之处。
第四章根底土石方开挖施工土石方开挖工作内容根据风机根底施工图纸要求,开挖工作内容包括准备工作、场地清理、施工期排水、渣土的运输与堆存、边坡监测与防护、完工验收前的维护以及按监理人指示对风场恢复等工作。
技术要求㈠应采取措施防止根底岩土〔石〕面的构造裂隙与岩体的自然状态产生不应有的恶化。
㈡开挖后的岩土〔石〕外表应干净、粗糙,保证不受扰动。
岩土〔石〕中的断层、裂隙、软弱夹层应被去除到施工图纸规定的深度。
岩土〔石〕外表应无积水与流水,所有松散岩土〔石〕均应予以去除。
基面岩土〔石〕的完整性与力学强度应满足设计要求。
㈢根底开挖后,如基底发现原设计未勘查到的根底缺陷,则应按设计人或监理人的指示进展处理。
㈣根底上不得有反坡、倒悬坡、陡坎尖角;构造面上的泥土、锈斑、钙膜、破碎与松动岩块以及不符合质量要求的岩体〔土〕等均必须采用人工去除或处理。

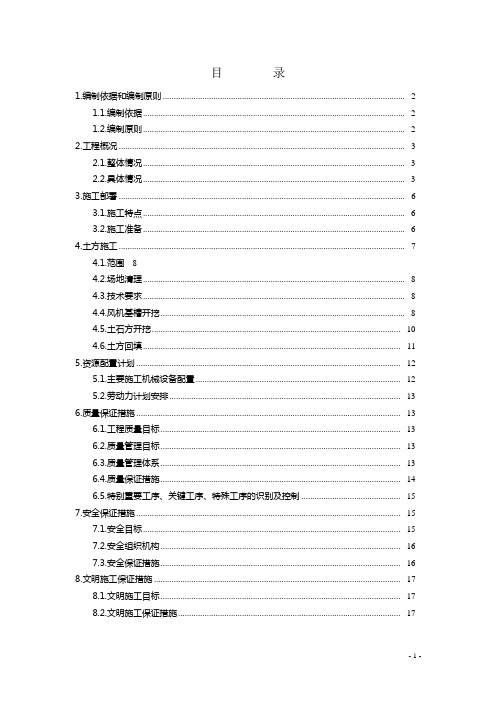

风机、厂区道路、集电线路及箱变基础土方开挖专项施工方案某工程有限公司某风电三期项目部二0一五年八月批准:年月日审核:年月日编写:年月日目录1.编制依据和编制原则 ........................................... - 4 - 1.1.编制依据............................................... - 4 -1.2.编制原则............................................... - 4 -2.工程概况 ..................................................... - 5 - 2.1.整体情况............................................... - 5 -2.2.具体情况............................................... - 5 -3.施工部署 ..................................................... - 7 - 3.1.施工特点............................................... - 7 -3.2.施工准备............................................... - 8 -4.土方施工 ..................................................... - 9 - 4.1.范围................................................... - 9 - 4.2.场地清理............................................... - 9 - 4.3.技术要求............................................... - 9 - 4.4.风机基槽开挖.......................................... - 10 - 4.5.土石方开挖............................................ - 10 -4.6.土方回填.............................................. - 10 -5.资源配置计划 ................................................ - 11 - 5.1.主要施工机械设备配置.................................. - 11 -5.2.劳动力计划安排........................................ - 11 -6.质量保证措施 ................................................ - 12 - 6.1.工程质量目标.......................................... - 12 - 6.2.质量管理目标.......................................... - 12 - 6.3.质量管理体系.......................................... - 12 - 6.4.质量保证措施.......................................... - 13 -6.5.特别重要工序、关键工序、特殊工序的识别及控制.......... - 13 -7.安全保证措施 ................................................ - 14 - 7.1.安全目标.............................................. - 14 - 7.2.安全组织机构.......................................... - 14 -7.3.安全保证措施.......................................... - 14 -8.文明施工保证措施 ............................................ - 15 -8.1.文明施工目标.......................................... - 15 -8.2.文明施工保证措施...................................... - 15 -1.编制依据和编制原则1.1.编制依据1)国家及行业与本标段工程有关的各种现行有效版本的技术规范、规程。
风机基础土方开挖及回填施工方案目录第一章编制依据................................第二章工程概况................................第三章施工准备................................第四章施工部署................................第五章土方施工................................第六章特殊情况的应急处理措施..................第七章安全管理................................第八章文明施工及环保管理......................附件:承台开挖图..............................第一章编制依据1.1本工程业主提供的有关设计施工图纸;1.2中国能源建设集团辽宁电力勘测设计研究院有限公司《岩土工程勘察报告》1.3300兆瓦风电项目施工组织设计1.4《土方与爆破工程施工及验收规范》GB50201-20121.5《工程测量规范》(GB50026-2020)1.6《地基与基础工程施工及验收规范》(GB502002-2018);1.7本工程施工合同;1.8设计交底及图纸会审;第二章工程概况2.1项目简介a.300MW风电项目位于市镇周围。
场址中心处位于东经122°19'40.65〃,北纬41°46'29.63〃。
场址北至半拉门镇,南濒姚堡乡大兴乡,西邻胡家镇,地形为海拔高度15〜30m的平原。
场区规划面积为443km20300MW风电项目风能资源较为丰富,具备建设大型风电场的外部条件和资源条件。
设备可通过Gl京哈高速、G230同武线、S319辽小线抵达现场。
b.风电场拟安装60台5MW的风力发电机组,总容量300MW风力发电机均采用一机一变的方o式升压。
目录1.编制依据和编制原则 .............................................................................................................. - 2 -1.1.编制依据....................................................................................................................... - 2 -1.2.编制原则....................................................................................................................... - 2 -2.工程概况 .................................................................................................................................. - 3 -2.1.整体情况....................................................................................................................... - 3 -2.2.具体情况....................................................................................................................... - 3 -3.施工部署 .................................................................................................................................. - 6 -3.1.施工特点....................................................................................................................... - 6 -3.2.施工准备....................................................................................................................... - 6 -4.土方施工 .................................................................................................................................. - 7 -4.1.范围 - 8 -4.2.场地清理....................................................................................................................... - 8 -4.3.技术要求....................................................................................................................... - 8 -4.4.风机基槽开挖............................................................................................................... - 8 -4.5.土石方开挖................................................................................................................. - 10 -4.6.土方回填..................................................................................................................... - 11 -5.资源配置计划 ........................................................................................................................ - 12 -5.1.主要施工机械设备配置 ............................................................................................. - 12 -5.2.劳动力计划安排 ......................................................................................................... - 13 -6.质量保证措施 ........................................................................................................................ - 13 -6.1.工程质量目标............................................................................................................. - 13 -6.2.质量管理目标............................................................................................................. - 13 -6.3.质量管理体系............................................................................................................. - 13 -6.4.质量保证措施............................................................................................................. - 14 -6.5.特别重要工序、关键工序、特殊工序的识别及控制 ............................................. - 15 -7.安全保证措施 ........................................................................................................................ - 15 -7.1.安全目标..................................................................................................................... - 15 -7.2.安全组织机构............................................................................................................. - 16 -7.3.安全保证措施............................................................................................................. - 16 -8.文明施工保证措施 ................................................................................................................ - 17 -8.1.文明施工目标............................................................................................................. - 17 -8.2.文明施工保证措施 ..................................................................................................... - 17 -1.编制依据和编制原则1.1.编制依据1)国家及行业与本标段工程有关的各种现行有效版本的技术规范、规程。
风机基础土方开挖专项施工方案1. 起草背景随着清洁能源的快速发展,风力发电作为一种绿色能源正逐渐受到广泛关注。
而对于风力发电机组而言,其安装和运营离不开一个稳固的基础。
因此,风机基础土方开挖成为了风力发电机组安装的重要环节,必须制定一份可行的施工方案,保证土方开挖的顺利进行。
2. 施工方案2.1 基础设计在风机基础土方开挖之前,需要根据风力发电机组的规格和设备要求进行先期基础设计。
基础设计应该明确基础尺寸、基础质量、基础深度等重要参数,并针对不同基础条件进行分类设计,保证基础的承载能力和稳固性。
2.2 基础场地评估在开始土方开挖之前,需要对基础场地进行评估,确保场地的安全性和稳定性,避免出现抽水、动荡等情况。
基础场地评估应该以基础的设计参数为依据,合理评估场地的包含土壤、地下水、地形、地质等条件,确定施工方案中的安全措施和防范措施。
2.3 开挖施工前期准备在土方开挖前,需要完成一系列前期准备工作。
首先,应该对周围进行警示标志,确保施工现场安全。
其次,要确定开挖起点和终点位置,绘制出开挖图纸,并清理好开挖周围的杂物。
同时,还应该对现场的设备进行检查和保养,确保施工顺利进行。
2.4 土方开挖土方开挖是整个施工方案中的核心环节,需要按照设计参数准确地开挖出基础的坑底和侧墙,确保坑底和基础底面保持在同一水平面上,并在坑底锤紧填充。
在土方开挖过程中,需要多次使用激波式振动器或先进的微震断层仪,确保挖掘工作对地层的损害最小。
2.5 转运和处理土方土方开挖完成后,需要对勘探的土方进行转运和处理。
首先,应该根据当地的环境要求和政策法规制定相关的土方处理方案。
其次,要根据土方的性质和特点,确定有效的土方转运方案,并保证土方在转运的过程中不出现泄露或其他安全问题。
2.6 监控和检验在土方开挖后,需要对施工现场进行监控和检验,确保基础开挖的安全性和稳固性。
监控和检验应该涵盖对基础底面平整度、施工质量等的全面检查,及时发现和解决施工中存在的问题。
风机基础土方开挖专项施工方案项目背景风力发电是一种新型的清洁能源,越来越多的公司和政府将其视为主要能源之一。
而在风力发电中,风机基础土方开挖是一个不可避免的任务。
为了提高基础的稳定性和可靠性,必须对土方开挖进行专项施工。
方案原则本方案的目的是确保施工期间安全生产和高质量的土方开挖。
据此,我们将遵循以下原则:1.安全高于一切。
每一个施工过程都必须保证工人的安全。
2.计划和准备工作必须充分,以最小的影响实现最大的效益。
3.保证土方开挖的质量,以确保基础的稳定性和可靠性。
4.最大程度地减少对环境的负面影响。
施工前期准备环境评价在开展土方开挖前,施工方必须对环境进行评价,确定是否存在环境污染的可能性,并确定应采取的措施。
基础检查在开始土方开挖之前,必须进行一系列的基础检查,以确保可以安全地开展土方开挖工作。
其中包括:•对挖掘区域的地质和拓扑情况进行评估。
•检查土壤,测量直径、长度和深度。
•检查基础混凝土的厚度和强度,以及所需的支撑材料。
施工计划施工方必须制定有效的土方开挖计划,包括:•确定土方开挖区域的范围。
•明确开挖深度,包括基础的高度和下沉深度。
•确定所需的土方开挖机械和工具。
•制定采取的安全措施和应急计划。
施工过程机械移位和防止振动移位计划必须在施工前安排,以避免对环境产生干扰,包括附近交通的影响。
机械移位应缓慢而平稳,防止振动影响周围的建筑物和地下管道。
挖掘方法•开始挖掘前,必须按要求找到和标出基础的底部。
•挖掘必须按照预定计划进行。
•削平土方开挖面并清理出产生的废弃物。
•挖掘所需时间及其深度应定期测量,并根据计划的深度而定。
•在挖掘中,应注意避免损坏管道和电缆。
•开挖过程中应严格把握坡度和坡向。
土质分类和分层在进行土方开挖的同时,应进行土质分类和分层。
要求:•分离土壤和岩石。
•把砖石类材料和混凝土分开堆放。
坑底和侧面处理开挖结束后,必须清除坑底,以及清理周围所有碎块和碎石等杂物。
应对堆放的土方进行处理,防止液化和沉降。
土方开挖及回填专项工程施工设计方案一、项目概况土方开挖及回填专项工程施工设计方案是指在土地开发和建设过程中,需要进行土方开挖和回填的施工工程。
本方案的施工范围主要包括土地平整、基坑开挖、边坡挖方、填方垫层、回填、夯实等工作。
方案的目标是确保工程质量,保证施工的顺利进行。
二、施工目标1.安全目标:确保施工期间没有发生意外事故。
2.质量目标:保证工程质量符合规定的标准要求。
3.效率目标:合理安排施工进度,做到既保证质量,又能提高施工效率。
三、施工内容1.土地平整:对施工现场进行清理、平整,确保施工的顺利进行。
2.基坑开挖:按照设计要求进行基坑开挖,包括挖土、运输、堆放等工作。
3.边坡挖方:对边坡进行挖方,确保安全稳定。
4.填方垫层:对开挖的基坑进行填方垫层,使用符合要求的填料。
5.回填:对填方垫层进行回填,填料应符合设计要求。
6.夯实:对回填的土方进行夯实,确保稳定性。
四、施工方案1.施工前准备:包括施工材料的储备、设备的准备、人员的培训等工作。
2.施工流程:(1)土地平整:清理施工现场,确保施工顺利进行。
(2)基坑开挖:按照设计要求进行基坑开挖,同时进行土方的挖运堆放。
(3)边坡挖方:对边坡进行挖方,确保边坡的稳定。
(4)填方垫层:对开挖的基坑进行填方垫层,使用符合要求的填料进行填方。
(5)回填:对填方垫层进行回填,填料应符合设计要求。
(6)夯实:对回填的土方进行夯实,确保施工品质。
3.安全措施:(1)严格执行施工现场的安全管理制度,确保施工过程中没有发生安全事故。
(2)加强对施工人员的安全培训,提高其安全意识。
(3)在施工现场设置警示标志,提示施工人员注意安全。
(4)合理安排施工进度,避免安全事故的发生。
五、施工要求1.施工质量要求:(1)土方开挖应按照设计要求进行,不得有超挖或不足挖的情况。
(2)填方垫层和回填应使用符合设计要求的填料。
(3)夯实要均匀、密实,能满足工程质量要求。
2.安全要求:(1)施工期间必须遵守有关的安全操作规程。
风机基础施工方案风机基础施工方案一、工程概况本基础施工方案适用于风机基础施工工程,工程总面积为XXX平方米。
施工内容包括土方开挖、土石方回填、钢筋焊接和混凝土浇筑等。
二、施工准备工作1. 购买相关材料和设备:水泥、砂石、钢筋、焊接机、混凝土搅拌机等。
2. 配置施工人员:包括土方开挖工、钢筋焊接工、混凝土浇筑工等。
3. 组织开会:明确各人员的职责分工、施工流程和安全注意事项。
三、施工流程1. 土方开挖:根据设计要求,使用挖掘机进行土方开挖,确保开挖坑底平整。
2. 融化废旧钢筋:将废旧钢筋进行融化处理,达到再利用的目的。
3. 钢筋焊接:按照设计图纸的要求,进行钢筋焊接工作,保证基础的强度和稳定性。
4. 混凝土浇筑:将预制好的混凝土倒入基础坑中,使用振动棒进行密实和排除气泡。
5. 养护和检查:浇筑完成后,进行养护和检查工作,确保混凝土的强度和质量。
四、安全注意事项1. 施工现场要设置明显的安全警示标志,指示施工区域和相关危险点。
2. 施工人员要佩戴好安全帽、防护眼镜、防护手套等个人防护装备。
3. 高处作业时要注意防滑措施和安全绳的使用。
4. 施工过程中禁止吸烟、乱扔烟蒂,并保持施工现场的整洁。
五、环境保护措施1. 施工过程中要减少噪音、尘土和污染物的排放,保护周边环境和民众的健康。
2. 施工现场要设置专门的垃圾桶,并定期清理和分类处理垃圾。
3. 施工余料和废弃材料要及时清理和回收利用,减少资源浪费。
六、施工质量控制1. 施工前要对施工材料进行检查,确保质量合格,并做好记录。
2. 施工过程中要实施严格的施工操作规范,保证施工质量。
3. 施工完成后,进行自检和验收,确保施工质量符合设计要求。
以上是风机基础施工方案的基本内容。
在实施施工过程中,要严格按照方案的要求进行操作,并注意安全和环境保护。
同时,要加强施工质量的控制,确保基础的强度和稳定性。
最后,我们要按照相关规定进行验收,确保施工质量符合要求。
土方开挖及回填专项施工方案一、工程概况本次工程为土方开挖及回填工程,施工范围包括地块内的地基开挖和回填工作。
地块位于城市郊区,总面积为xxxx平方米,地势平坦,场地条件较为良好。
二、工程目标1.土方开挖工程:将地块内部的室外地基按照设计要求进行开挖,确保深度、坡度和平整度符合设计要求。
2.回填工程:对开挖的土方进行回填,确保回填土的质量和稳定性,并按照设计要求进行压实。
三、施工方案1.设计方案根据工程需求和地块实际情况,制定以下施工方案:(1)土方开挖方案:采用机械开挖,分区域进行,确保开挖深度、坡度和平整度符合设计要求。
(2)回填方案:采用自然回填和机械回填相结合的方法,根据回填层次和回填高度要求进行分层回填,并进行专业的压实处理。
2.施工准备工作(1)对施工现场进行概貌图测绘,明确地块边界、开挖深度及坡度要求。
(2)组织施工人员,明确各个岗位职责,并进行相关安全教育培训。
(3)购买和准备必要的施工材料和设备,包括挖掘机、铲车、压路机等。
3.施工流程(1)土方开挖:a.安排挖掘机进行开挖工作,根据设计深度、坡度和平整度要求进行开挖。
b.挖出的土方按照距离开挖现场的近远程度进行堆放,确保开挖进展顺利。
c.定期检查坡度和平整度,对不符合要求的地方进行整理和修正。
(2)回填工程:a.将挖出的土方按照距离回填现场的远近进行搬运,并按照设计要求分层回填。
b.使用挖掘机和装载机进行机械回填,确保回填土的均匀性和密实度。
c.每回填一层土方进行一次压实处理,使用压路机进行压路作业,确保回填土的稳定性和质量。
(3)安全措施:a.在开挖和回填过程中,要严格按照各种安全操作规程进行施工。
b.在施工现场设置安全警示标志,确保施工现场的通行安全。
同时,对施工人员进行安全教育培训,提高他们的安全意识。
(4)施工质量控制:a.坚持严格的施工检验制度,实行守分进程的质量检验制度,确保施工质量符合设计要求。
b.做好施工记录和检验报告,形成完整的施工档案。
f风机基础土方开挖及回填方案大唐新能源朔州利民风电场三期(199.5MW)工程风机、厂区道路、集电线路及箱变基础土方开挖专项施工方案中国能源建设集团黑龙江省火电第三工程有限公司大唐利民风电三期项目部二0一五年八月批准:年月日审核:年月日编写:年月日目录1.编制依据和编制原则.......................................... - 4 -1.1.编制依据............................................ - 4 -1.2.编制原则............................................ - 4 -2.工程概况.................................................... - 5 -2.1.整体情况............................................ - 5 -2.2.具体情况............................................ - 5 -3.施工部署.................................................... - 7 -3.1.施工特点............................................ - 7 -3.2.施工准备............................................ - 8 -4.土方施工.................................................... - 9 -4.1.范围 ............................................... - 9 -4.2.场地清理............................................ - 9 -4.3.技术要求............................................ - 9 -4.4.风机基槽开挖....................................... - 10 -4.5.土石方开挖......................................... - 10 -4.6.土方回填........................................... - 10 -5.资源配置计划............................................... - 11 -5.1.主要施工机械设备配置............................... - 11 -5.2.劳动力计划安排..................................... - 11 -6.质量保证措施............................................... - 12 -6.1.工程质量目标....................................... - 12 -6.2.质量管理目标....................................... - 12 -6.3.质量管理体系....................................... - 12 -6.4.质量保证措施....................................... - 13 -6.5.特别重要工序、关键工序、特殊工序的识别及控制....... - 13 -7.安全保证措施............................................... - 14 -7.1.安全目标........................................... - 14 -7.2.安全组织机构....................................... - 14 -7.3.安全保证措施....................................... - 14 -8.文明施工保证措施........................................... - 15 -8.1.文明施工目标....................................... - 15 -8.2.文明施工保证措施................................... - 15 -1.编制依据和编制原则1.1.编制依据1)国家及行业与本标段工程有关的各种现行有效版本的技术规范、规程。
第一章工程概况中国电建磐安青山尖风电场一期(50MW)工程,共25台2.0MW风电机组基础,根据风电场地基(岩)土层的分布及工程地质性能,采用天然地基基础,风机以②-2层强风化凝灰岩、②-3层中风化凝灰岩作为天然地基基础持力层。
第二章编制依据国家及行业与本工程有关的各种现行有效版本的技术规范、规程;国家及地方政府的相关法律、法规、政策、办法;中国电建磐安青山尖风电场一期(50MW)工程招标文件;《建筑地基基础工程施工质量验收规范》(GB50202-2002);《建筑工程施工质量验收统一标准》(GB50300-2001);《电力建设施工质量验收及评定规程第1部分:土建工程》(DL/T52101.1-2005);《110kV~500kV送变电工程质量检验及评定标准第3部分:变电土建工程》(Q/CSG10017.3-2007)。
第三章施工准备㈠技术准备部署:掌握设计内容及各项技术要求,了解工程量和质量要求,会审图纸并做好记录。
㈡勘测施工现场:摸清施工实地情况。
包括:地形、地貌、水文、运输、地质、运输道路、地下理设物、管线、电缆线路以便施工规划和准备提供可靠的资料和依据。
㈢设置测量控制网:包括基线和水平基准点,设在不受基础施工影响之处。
第四章基础土石方开挖施工4.1土石方开挖工作内容根据风机基础施工图纸要求,开挖工作内容包括准备工作、场地清理、施工期排水、渣土的运输和堆存、边坡监测和防护、完工验收前的维护以及按监理人指示对风场恢复等工作。
4.2技术要求㈠应采取措施避免基础岩土(石)面的构造裂隙和岩体的自然状态产生不应有的恶化。
㈡开挖后的岩土(石)表面应干净、粗糙,保证不受扰动。
岩土(石)中的断层、裂隙、软弱夹层应被清除到施工图纸规定的深度。
岩土(石)表面应无积水和流水,所有松散岩土(石)均应予以清除。
基面岩土(石)的完整性和力学强度应满足设计要求。
㈢基础开挖后,如基底发现原设计未勘查到的基础缺陷,则应按设计人或监理人的指示进行处理。
㈣基础上不得有反坡、倒悬坡、陡坎尖角;结构面上的泥土、锈斑、钙膜、破碎和松动岩块以及不符合质量要求的岩体(土)等均必须采用人工清除或处理。
4.3基槽开挖风机基础为钢筋混凝土独立基础,大多分布在山坡地势陡缓不均的地域,按设计院常规设计做法,基础开挖标高以基坑开挖范围内最低点为±0.000m,基槽的开挖放坡按照设计要求进行操作,设计无要求时可以按照相关规程进行开挖。
一般基槽的开挖范围与基础埋深、基础大小、施工作业面以及基础周围的地质条件等诸多因素有着密切的关系,本工程风机机位地理位置各不相同,大部分坐落在斜坡上,土方开挖量将大大超过图纸理论计算量,给土方施工造成较大困难,土方施工的快慢将直接影响总的施工进度计划。
基槽周围不应当有土石方堆放,以免因基坑周边受力不均出现塌方,造成不必要的损失。
施工过程中要控制好基底标高,为保证风机基础座落在符合设计要求的承载力持力层原土层上,严禁基坑进行超挖。
但是风机基础基槽碰到中等风化岩石或者未风化岩石时,当即将挖到设计基础标高时,基底岩石将受到扰动,采用人工清槽后,可能超出设计标高,垫层砼的施工量将超出图纸理论计算量。
风机机组基础必须座落在相对均一的岩基或土基及设计要求的承载力持力层上,当风机基础地基出现半岩质、半土质且基础范围内承载力值变化较大时,应报监理工程师,并通知建设单位和设计院,根据不同地质情况分别采取措施进行处理。
风机基础开挖至设计标高,应清理干净,并报请监理工程师进行验槽,验收合格后方可进行下道工序施工。
4.4土石方开挖本工程现场大部分为风化岩石,地质较为坚硬,拟采用EX-300型破碎锤与EX-260型反铲挖掘机配合进行开挖,用破碎锤把基槽岩土一层一层破碎,用挖掘机把破碎的石块从槽中挖出,装上自卸车运至指定位置,或平摊在风机安装平台内作为填筑料。
风机基槽开挖至设计标高上200时,由人工清槽,基坑内浮石、碎土用笤帚扫出石头面为标准。
由于岩石开挖相对较为困难,开挖成本较大且周期较长,不再考虑另挖运料坡道,施工材料运输,用脚手管搭设简易坡道,上方铺设木板,通过坡道运至槽内,或是通过吊车直接进行垂直运输。
4.4.1土石方开挖质量标准㈡土石方开挖注意事项⑴开挖后的岩土(石)表面应干净、粗糙,保证不受扰动。
岩土(石)中的断层、裂隙、软弱夹层应被清除到施工图纸规定的深度。
岩土(石)表面应无积水和流水,所有松散岩土(石)均应予以清除。
基面岩土(石)的完整性和力学强度应满足设计要求。
⑵基础开挖后,如基底发现原设计未勘查到的基础缺陷,按照监理人的指示进行处理,包括(但不限于)增加开挖、回填混凝土等。
⑶基础上不得有反坡、倒悬坡、陡坎尖角;结构面上的泥土、锈斑、钙膜、破碎和松动岩块以及不符合质量要求的岩体(土)等均必须采用人工清除或处理。
⑷在工程实施过程中,依据基础土石方开挖揭示的地质特性,需要对施工图纸作必要的修改时,应按监理工程师签发的设计修改图执行。
4.5 土方回填㈠回填施工应采用满足设计要求的回填料,土方回填采用土夹石回填,回填土容重不应小于相关规定。
回填土应密实。
㈡施工准备条件:回填前做好混凝土工程隐蔽记录,并办理验收签证手续。
回填前应清除坑内积水、杂物,在进行回填。
回填材料必须符合设计及规范要求,不得混入杂物,符合设计密实度要求条件下的最佳含水量和最少碾压遍数。
回填前做好水平高程标志的设置。
㈢施工方法:土方填筑应由最底部位开始,自下而上水平分层铺填,蛙式打夯机分层压实填筑,填筑面狭窄处采用人工夯实。
压实土层不应出现漏压虚土层、平松土、弹簧土、剪切破坏和光面等不良现象。
填方施工中运输、铺填、压实等工序宜连续进行;回填土中不得含有植被、草皮、腐殖土等,分层铺土厚度不超过300mm,压实度满足施工图纸要求,最优含水量一般由土工试验确定。
当土料的天然含水量大于或小于施工填筑含水量时,应对土料含水量进行调整,调整方法以翻晒或加水为主。
在气候干燥时须加速回填,如遇雨天,回填土应做含水率测定,采取翻晒、晾干或参入干土等措施。
土方回填后,按照规范要求取样试验,确保设计要求的回填土夯实系数。
第五章资源配置计划5.1主要施工机械设备配置5.2劳动力计划安排危险点及保护措施第六章:按设计要求放足边坡并不得在边坡上方堆积物品。
塌方㈠,防止人员及车辆坠落。
坠落:及时设置安全防护栏㈡,防止发生人员触电事故。
触电:临时照明线路设专人监护㈢未经允许不可操作本工种机械作业人员需服从现场统一指挥, 机械事故:㈣机械设备。
质量要求及保证措施第七章放坡系数,基坑开挖前要保证放线的准确,上口线根据实际开挖深度㈠杜绝返工;1.5米,一次测准,(1:0.75),工作面的留置,从垫层外沿向外,㎜范围内—50,抽查一处标高,底标高偏差控制在0㈡基坑挖方每10平方米,不应偏陡;20㎜,坡度用坡度尺检验平整度偏差≤,合理安排施工。
施工现场根据需要布设照明设施;㈢夜用施工时随时作成一定的坡度;土方开挖须从上向下分层依次进行㈣,建立原始资料的积累和保存制度本工程中各部分分项工程必须由专职质㈤检人员作好质量检测记录,工程结束时交档案资料员负责整理装订成册归档。
安全保证措施第八章由项目经理全面负责安全生产工作,现场设立安全员,贯彻安全第一、㈠预防为主、“管生产必须管安全”的方针,确保安全生产严格遵守国家现行的安全法规,服从甲方的安全检查,并随时纠正安全㈡中的不合格项目。
进入现场的全体施工人员必须进行过安全教育,认真细致地进行安全技㈢术交底,开好班前安全会严格执行操作规程,特殊工种持证上岗,严格按各岗位的安全操作规程㈣要求操作。
)的JGJ46-2005 ㈤工地用电严格执行《施工现场临时用电安全技术规范》(接零保护系统,实行“一机一闸一有关规定。
施工现场用电线路必须采用TN-S 漏保”,电线电缆应架空或深埋,施工人员在现场不得私自乱拉乱接电器。
㈥进入施工现场穿戴好劳动安全防护用品,如安全帽等。
㈦工地配备适当的防火器材,明火作业远离油料等易燃品,做好防火工作。
㈧施工现场的用电线路,用电设施的安装和使用必须符合安装规范和安全操作规程,并按照施工组织设计进行架设,严禁任意拉线接电。
㈨施工用电源箱应设护门,统一编号,箱内分路开关标识清楚、明确,漏电保护器应保证动作灵敏、安全可靠并有明显有效的计量检测标识。
第九章文明施工保证措施㈠各种施工手续齐全,人员手续完备;㈡对进场工人进行经常性的现场管理知识教育。
现场设立“五牌一图”;施工区划分责任区,指定负责人,分片包干,定岗定制,专人管理;㈢材料码放,临设布置,严格按照施工总平面图放置,不得乱堆乱放,乱挪用。
现场每月进行一次文明施工的综合检查,月评、季评、年评,有奖有罚,促进安全文明施工;㈣现场保持清洁,垃圾及时清理,施工渣土及时清运;㈤施工现场设醒目标语,安全标志明显;㈥建立健全各项管理制度,各辅料仓库符合防火要求。
设消防设施,易燃易爆物品分类存放,严禁混放及露天存放。
第十章特殊季节施工措施10.1雨季施工措施㈠雨季施工应有专人负责发布天气预报,通报全体施工人员。
㈡做好现场排水系统,将地面雨水及时排出场外,确保主要运输道路的畅通,必要时路面加铺防滑材料。
㈢防水工程应避免在雨期进行施工。
㈣现场机电设备要做好防雷防漏电措施。
㈤所有的机械棚要搭设牢固,防止倒塌漏雨。
机电设备,采取防雨、防淹措施,安装接地安全装置。
㈥材料仓库应加固,保证不漏雨,不进水。
㈦如遇暴雨和雷雨,应暂停施工,尤其是塔吊遇到六级以上大风或雷雨时应停止作业。
10.2炎热天气施工措施高温季节做好防暑降温工作,适当调整休息时间,避开高温施工。
10.3冬季施工措施㈠当平均气温低于+5℃,最低气温低于-3℃时,各分项工程应按冬季施工要求施工。
㈡冬季施工期间,注意收听天气预报,低作业应尽量安排在天气相对较暖的时间进行。
㈢做好冬季测温组织工作,落实各种热源的供应渠道,保证冬季施工的顺利进行。
㈣做好各种临时设施的保温、防冻工作。
要防止道路上积水成冰,及时清理道路上的积雪,以保证运输畅通。
㈤做好停止施工部位的安排和检查。
