超长超大面积混凝土结构跳仓施工工法(含示意图)超长、超大面积混凝土结构跳仓施工工法1、前言伴随国家在基础设施方面投入的加大,车站、机场、展馆等各类大型基础设施建筑在全国各地拔地而起,这类建筑都会涉及到超长、超大面积混凝土结构的施工,一方面是高要求的工程质量,一方面是紧张的工期要求,如何更优、更快的完成建设,是这类工程的一大难题。
对超长、超大面积混凝土结构,设计一般采用设置后浇带技术措施。
后浇带施工在削减温度收缩应力的同时,亦带来了一系列问题:后浇带一般在42天后才能封闭,在此期间不可避免地会落进各种垃圾与杂物,由于钢筋密集,清理工作相当困难,而清理不干净势必影响工程质量。
后浇带施工繁杂,无论是在主体施工期或后浇带处理期均会影响施工进度。
一般超长、超大面积混凝土结构钢筋密集,后浇带两侧施工缝的凿毛清理困难,而后浇带混凝土浇灌间隔时间较长,原已浇灌的混凝土大部分收缩已完成,后浇带混凝土的干缩容易造成新老混凝土连接处产生裂缝,施工缝处理不当造成渗漏而起了反作用。
采用跳仓法进行混凝土浇筑,成功解决了工期紧这一难题,同时减少了周转材料的积压、避免了后浇带的处理,创造了一定的经济效益。
通过工程的实践经验总结形成本工法。
2、工法特点(1)采用跳仓法施工,有效的控制大面积混凝土楼板结构有害裂缝的产生。
(2)采用跳仓法施工,缩短了混凝土浇筑的间歇时间,节约施工周期。
(3)减少了后浇带混凝土剔凿、垃圾清理、后浇带支撑等大量工作,同时可以减少混凝土中抗裂外加剂的使用,降低了施工成本。
(4)采用跳仓法施工,取消后浇带,可以提前进行下步工序的施工,为后续工程的提前插入提供了有利条件,进而节约工期。
(5)采用跳仓法施工,取消后浇带,减少了楼面渗漏的发生几率,提高了工程实体质量,避免采用后浇带施工所带来渗漏的隐患。
3、适用范围本工法适用于地下超长、超大面积混凝土结构或底板大体积混凝土结构施工,也适用于地上超长、超大面积混凝土结构施工。
大体积混凝土结构超长无缝施工工艺标准目录一、简介 (1)二、工艺原理及适用范围 (1)三、工艺特点 (1)四、大体积混凝土结构无缝施工技术所用材料、机具 (2)五、工艺流程 (2)六、操作要点 (2)七、质量标准 (3)八、劳动力组织 (5)九、经济效益和社会效益 (5)十、工程实例 (6)一、简介大体积混凝土结构超长无缝施工技术是近年来随着经济发展而出现在高层、超高层建筑和大、中型工业建筑施工中采用的先进技术,它包括三种主要的施工技术:大体积、超长、无缝施工技术,该三种施工技术有机地溶于一体,解决了施工难、施工速度慢、质量不易保证等问题。
在聊城市人民医院医疗保健中心工程基础筏板施工中采用大体积混凝土结构超长无缝施工技术,不仅混凝土质量得到保证,施工速度快而且获得了一定的经济效益和社会效益。
现将该工艺总结成工法,以便向兄弟单位推广。
二、工艺原理及适用范围1、工艺原理:在混凝土中掺入一种或几种外加剂降低混凝土水化热的峰值,克服混凝土水化过程因收缩而产生的裂缝,解决大体积混凝土在不留设后浇带、施工缝的情况下混凝土浇注的连续性、一次性浇筑成型,混凝土成型后采取有效的保温保湿养护措施和监控措施,确保不发生超长混凝土结构因冷缩和干缩而产生的开裂。
2、适用范围:适合混凝土结构厚度1800mm以内大体积超长,需一次性连续浇筑成型的混凝土结构。
三、工艺特点1、大体积混凝土超长无缝施工宜采用预拌商品混凝土,混凝土施工配合比计量准确,质量得到保证.2、外加剂采用复合型外加剂,泵送混凝土确保混凝土连续浇筑一次成型,降低了劳动强度、缩短了工期。
3、无缝施工技术保证了结构的整体性,提高了工程质量,增加了结构的整体性。
四、大体积混凝土结构无缝施工技术所用材料、机具混凝土强度等级C40 抗渗等级P8,坍落度160-180mm1、原材料及施工配合比:3、机具设备: 备用发电机、混凝土输送泵、振动棒及电机、激光经纬仪、水准仪4、监控器具:温度计、测温管、热电阻温度传感器。
超长无缝现浇混凝土结构施工技术0.引言超长结构混凝土施工,补偿收缩混凝土应用技术,混凝土无缝施工。
减轻混凝土收缩开裂.采用UEA膨胀剂掺入混凝土中与水泥水化作用,生成大量膨胀结晶水化物。
用加强带取消后浇带进行整体浇筑混凝土,使之从根本上治理了混凝土自身的防水、抗渗的难题,真正达到抗裂防渗的目的。
1.补偿收缩混凝土的基本原理补偿收缩混凝土是一种微膨胀混凝土,当膨胀剂加入普通水泥和水拌合后,水化反应形成膨胀性产物钙矾石(C3A·CaSO4·32H2O)或氢氧化钙(Ca(OH)2),这是它的膨胀源。
当混凝土膨胀时对钢筋产生拉应力,与此同时钢筋也对混凝土产生了相应的压应力.、一般来说,在钢筋混凝土结构中建立0.20~0.70Mpa预压应力,这就相当于提高了混凝土的早期抗拉强度,同时推迟了混凝土收缩的产生过程,抗拉强度在此期间得到较大幅度的增长,当混凝土开始收缩时,其抗拉强度已增长到足以抵抗收缩产生的拉应力,从而防止和大大减轻混凝土的收缩开裂.达到抗裂防渗的日的。
2.施工技术特点2.1施工简便、灵活,可取消外防水层的施工工序,缩短工期。
2.2建筑结构承重与防水功能合二为一,使防水有效年限和结构寿命相同。
2.3特别适宜用于体型复杂、超长结构和大体积混凝土结构防水,能解决通常附加防水层做法难以处理的困难,并能确保防水质量。
2.4对于超长结构,后浇缝间距可延长至50m,后浇缝可在14d后回填膨胀混凝土。
超过50m时,可用膨胀加强带代替后浇缝连续浇筑混凝土。
2.5刚性防水屋面、梁柱接头、后浇缝的填充混凝土、机械设备和补强的二次灌注等。
3.适用范围3.1建筑物地下室、地下构筑物等。
3.2建造水池、游泳池、污水处理池、水塔和贮罐等。
3.3建造地铁、隧道,水利水电、海工等防水构筑物等。
3.4超长楼板、体育场看台、防辐射混凝土构筑物等。
3.5刚性防水屋面,梁柱接头、后浇缝的填充混凝土,机械设备和补强的二次灌注等。

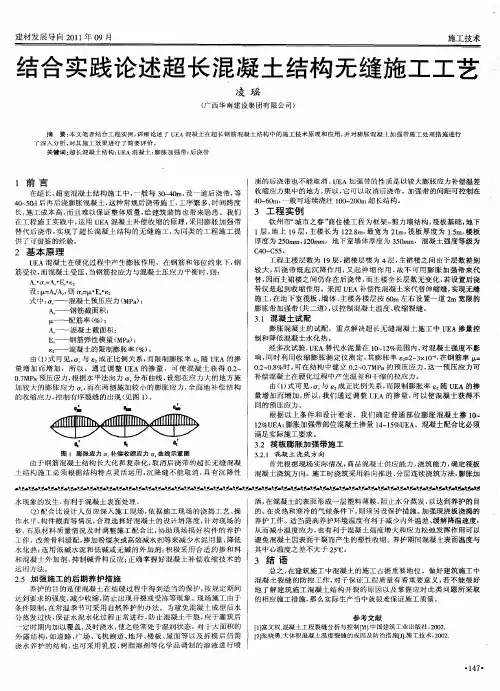

超长无缝混凝土结构施工技术1、前言易在超长、超宽钢筋混凝土结构施工中,一般每30~40 设一道后浇带,等40~50天后再后浇膨胀混凝土,这种常规后浇带施工,工序繁多,时间跨度长,施工成本高,而且难以保证整体质量,给建筑装饰也带来隐患。
我们在工程施工实践中,利用uea混凝土补偿收缩的原理,采用膨胀加强带替代后浇带,实现了超长钢筋混凝土的无逢施工,为同类的工程施工提供了可借鉴的经验。
2、基本原理uea混凝土在硬化过程中产生膨胀作用,在钢筋和邻位约束下,钢筋受拉,而混凝土受压,当钢筋拉应力与混凝土压应力平衡时,则:ac.σc=as.es.ε2设:μ=as/ac,则σc=μ。
es.ε2 (1)式中σc—混凝土预压应力(mpa),as—钢筋截面积,μ—配筋率(%),ac—混凝土截面积,es—钢筋弹性模量(mpa),ε2—混凝土的限制膨胀率(%)。
由(1)式可见,σc与ε2成正比例关系,而限制膨胀率ε2随uea的掺量增加而增加,所以,通过调整uea的掺量,可使混凝土获得0.2~0.7mpa的预压应力,根据水平法向力σx分布曲线,设想在应力大的地方施加较大的膨胀应力σc,而在两侧施加较小的膨胀应力,全面地补偿结构的收缩应力,控制有序裂缝的出现。
由于钢筋混凝土结构长大化和复杂化,取消后浇带的超长缝混凝土结构施工必须根据结构特点灵活运用,沉降缝不能取消,具有沉降性质的后浇带也不能取消。
uea加强带的性质是以较大膨胀应力补偿温差收缩应力集中的地方,所以,它可以取消后浇带。
加强带的间距可控制在40~60m,一般可连续浇注100~200m超长结构。
3、工程实例某工程为框架)5、结束超长无缝混凝土结构是以uea补偿收缩混凝土为结构材料,以加强带取代后浇带连续浇筑超长钢筋混凝土结构的一种新工艺。
在本工程中,对底板和楼板采用加强带取代后浇带,证明采用超长无缝混凝土结构施工技术是一种有效的新型施工工艺,有利于满足工程质量要求和建筑造型的要求,简化了施工工序、缩短了工期,降低了工程成本。
超宽、超长混凝土结构无缝施工工法一、前言超宽、超长混凝土结构无缝施工工法是一种先进的施工技术,可以在建筑和工程领域中广泛应用。
这一工法的研究和应用,旨在解决长跨度结构的施工难题,提高施工效率和质量,降低工程成本,同时保证工程的安全性和可持续性。
二、工法特点该工法的特点主要包括以下几个方面:1. 施工快速高效:通过优化施工工艺和采用先进的机具设备,可以显著缩短施工周期,提高施工效率。
相比传统施工工艺,节约了大量的时间和人力成本。
2. 结构无缝:采用特殊的拼接方式和先进的浇筑技术,可以实现结构的无缝连接,增强结构的整体性和稳定性。
3. 施工质量高:通过严格的质量控制和检测手段,确保施工工程的质量达到设计要求。
工艺原理和施工工艺的科学性和可行性,保证了施工过程中的稳定性和成功性。
4. 环保可持续:该工法采用了新型的材料和施工工艺,减少了对环境的污染,提高了资源的利用效率,符合可持续发展的要求。
三、适应范围超宽、超长混凝土结构无缝施工工法适用于各类建筑和工程领域,尤其适用于大型桥梁、高层建筑和长跨度结构的施工。
它可以满足不同项目的需求,包括公路、铁路、机场、港口等基础设施建设。
四、工艺原理超宽、超长混凝土结构无缝施工工法的核心是通过合理设计的施工工艺和采用先进的技术措施,实现结构的无缝拼接。
该工法依靠以下原理和实践经验:1. 采用预制构件:为了加快施工进度和确保结构无缝连接,可以采用预制构件,并通过精确的加工和拼装方式,实现结构的一体化。
2. 优化浇筑工艺:通过优化浇筑顺序、采用适当的浇筑方法和使用高性能混凝土,确保结构浇筑过程中的连续性和一致性。
3. 合理的拼接方式:采用特殊的拼接方式,如榫卯连接、机械连接等,可以实现结构的无缝连接,提高结构的整体性和稳定性。
五、施工工艺1. 确定施工计划和工序:根据具体的项目需求,确定施工计划和工序,并制定详细的施工方案。
2. 准备工地和设备:清理施工现场,搭建施工场地和安装必要的设备。
施工时要严格操纵施工缝的砼浇筑质量,确保施工缝按照规范规定进行清洁、表面处理,砼浇筑密实。
以下图为地下室施工时的场景:4)4〕掺用粉煤灰为减少水灰比,降低水化热,砼中采纳了一级粉煤灰,将底板砼强度指标按60天强度指标操纵。
5)5〕大体积砼使用加冰砼塔楼核心筒底板厚度2400,最厚处达到了5600,为典型的大体积砼,浇筑时采纳了加冰技术,在砼搅拌站加入冰水,降低砼入模温度,操纵温差。
并在施工过程中,采纳了电子测温仪器,进行温度监控。
6)6〕保温保湿养护砼养护专门重要,专门对膨胀砼的养护,关系到膨胀砼质量的成败。
对底板砼,采纳了蓄水养护方法,在浇筑终凝后,在其上覆盖塑料薄膜,并蓄100mm厚水保温。
对外墙砼,采纳模板保温喷淋养护的方法,在浇筑砼终凝后,模板不拆,轻轻松开墙体侧模板加固支撑,使模板和砼结构表面形成一个微小间隙的保温层。
并在模板后面安装喷淋管,对砼连续浇水养护。
由地下室基坑排水系统内抽水循环,既节约用水,又保证养护,见以下图照片:终止语本工程地下室结构完成回填土完成差不多1年半,交工使用也差不多半年多,整个地下室外墙及底板没有发觉裂缝和渗水,能够说是近年来少数在超长宽地下室裂缝操纵最成功的工程实例之一,通过本工程的施工总结体会如下:1. 1.设计对抗裂措施的充分考虑是保证无缝的前提本工程结构设计充分考虑裂缝产生的各种因素,在设计方案中就采取了抗裂缝产生的措施,如设置预应力钢筋、设置膨胀加强带和临时后浇带、采纳抗浮桩和抗浮预应力锚索、使用微膨胀砼等2. 2.充分明白得设计意图,抓住设计抗裂措施的重点我们在施工中结构深刻明白得设计原理,在桩基础、抗浮锚索工程、预应力钢筋工程、砼材料配合比上重点操纵施工质量,使设计的意图能够充分实现。
3. 3.抗裂措施的施工质量保证对超长地下室无缝施工技术,我们在工程施工方面,也增加了专门多措施,如采纳加冰砼、淋水养护、采纳ZY膨胀剂、粉煤灰水泥、电子测温等,进展出一套完整的超长地下室施工技术。
【文章编号】:1672-4011(2008)04-0213-03超长钢筋混凝土结构地下室无缝施工技术季雄巍(佛山市新一建筑集团有限公司 528000) 【摘 要】:通过工程实例介绍超长钢筋混凝土结构采用膨胀加强带替代后浇带的施工技术要点,证明只要设计合理,规范施工,超长钢筋混凝土结构实现无缝施工是可行的。
【关键词】:超长钢筋混凝土结构;施工方案设计;施工措施 【中图分类号】:T U74 【文献标识码】:B1工程概况商住楼(A、B)工程位于港口路东侧、东平路北侧,框架剪力墙结构,建筑面积约50858m2,其中地下室建筑面积约13602174m2,地下2层,A座地上25层,B座地上19层,地下室总长度为109m,宽78m。
按照常规做法,在这种超长钢筋混凝土结构施工中,为防止混凝土受温度应力和干缩应力而引起开裂,施工中通长采用设置后浇带的方法加以处理。
一般每30m~40m 设一道后浇带,等40天~50天后再浇筑膨胀混凝土。
这种常规的后浇带施工,工序复杂,施工时间长,质量不易保证。
考虑到工期及结构整体性的要求,业主不希望本工程地下室留置后浇带来解决此问题。
本工程2层地下室通过设置膨胀加强带,从而实现了超长钢筋混凝土结构的无缝施工。
2地下室砼无缝施工方案设计211无缝施工原理无缝设计的思路是“抗放兼施,以抗为主”的原则。
无缝施工的基本原理是根据收缩应力的分布,用相应的膨胀应力予以补偿。
在收缩应力较大的部位掺加膨胀剂做成膨胀加强带,其它部位拌制微膨混凝土从而取消后浇带,实现无缝施工。
根据《工程结构裂缝控制》书中提出的伸缩缝间距计算公式可知,要完全不需设置伸缩缝,就必须降低混凝土温差和混凝土的收缩,或提高混凝土的极限拉伸值;但要提高混凝土的极限位伸值是十分困难的,因而只能靠设法降低混凝土的水化热和收缩,控制混凝土因温差或收缩引起的拉应变不大于混凝土的极限拉伸,则混凝土可以不设伸缩缝而不开裂。
根据该文献资料和近年来的科研成果、有关工程施工实践经验,通过在混凝土内掺加适量膨胀剂而成的补偿收缩混凝土,通过水泥的化学反应,使混凝土产生适量膨胀,在钢筋和邻位约束下,在钢筋混凝土中建立1M~1M预压应力,可大致抵消混凝土硬化过程中产生的干缩和水化热冷缩出现的拉应力,从而减免混凝土出现开裂。

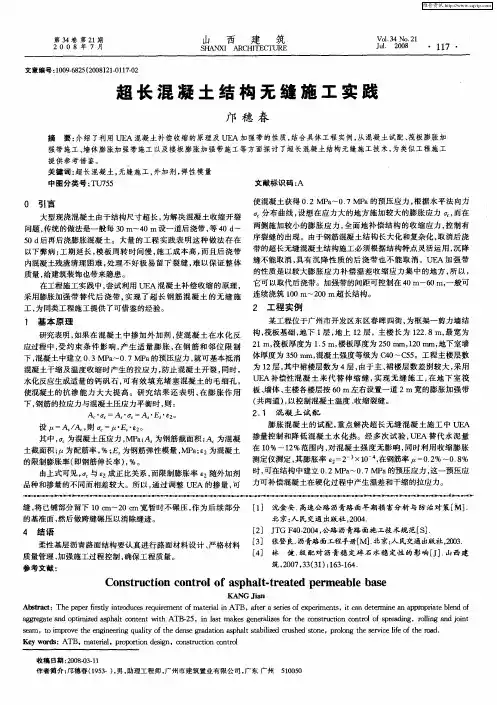

超长钢筋混凝土结构无缝施工技术摘要:介绍超常结构施工的基本原理,通过工程实例介绍超常结构采用膨胀加强带替代加强带的施工技术要点。
关键词:超长钢筋混凝土结构;施工技术在超长钢筋混凝土结构施工中,为防止混凝土受温度应力和干缩应力而引起开裂,施工中通长采用设置后浇带的方法加以处理。
一般每30~40m设一道后浇带,等40~50天后再浇筑膨胀混凝土。
这种常规的后浇带施工,工序复杂,施工时间长,质量不易保证。
在该工程施工中,利用江苏博特公司生产的JM-Ⅲ外加剂,采用膨胀加强带代替后浇带,实现了超长钢筋混凝土结构的无缝施工,为类似工程积累了经验。
1、工程概况苏州某工程位于苏州市旺墩路与钟原路交界处,靠近圆融时代广场南面,本工程总用地面积为30257m2,总建筑面积为294854.18 m2,地下室筏板面积约28000平方,地下4层、地上裙房4层,两栋公寓楼28层,为框架-剪力墙结构,一栋办公楼33层,为筒体结构。
裙房建筑高22.4m,公寓塔楼高99.9m,办公塔楼高147.25米,地上计容建筑面积为196598.18平方米,地下室建筑面积为98256平方米,首层建筑面积为16789.15m。
在地下室结构施工期间处于冬季,属于冬季施工,需加强表面覆盖养护工作。
另外地下室筏板面积比较大,为了很好的控制裂缝,除在三栋塔楼与裙房筏板带设置三条沉降后浇带以外,在三栋塔楼的筏板区域各设置了一条膨胀加强带来控制裂缝,为了满足施工要求,施工中利用JM-PCA混凝土补偿收缩的原理,采用膨胀加强带替代后浇带,178.0m的超长结构通过设置膨胀加强带解决超长结构无缝施工技术。
2、技术措施2.1利用膨胀混凝土补偿收缩原理,控制裂缝出现无缝设计的思路是“抗放结合,以抗为主”的原则。
JM-Ⅲ混凝土在硬化过程中产生膨胀作用,在钢筋和邻位约束下,钢筋受拉,而混凝土受压,当钢筋拉应力与混凝土压应力平衡时:则:Ac·σc=As·Es·ε2设:μ=As/Ac,则σc=μ.Es.ε2 (1)式中σc—混凝土预压应力(Mpa),As—钢筋截面积,μ—配筋率(%),Ac—混凝土截面积,Es—钢筋弹性模量(Mpa),ε2—混凝土的限制膨胀率(%)。
一种超长混凝土结构无缝施工技术施工工法一种超长混凝土结构无缝施工技术施工工法一、前言超长混凝土结构是指长度超过一定限度的混凝土结构,由于其特殊的长度和重量特点,常常面临着施工上的挑战。
为了克服传统施工方法中常见的接缝问题和工艺难题,发展了一种超长混凝土结构无缝施工技术施工工法。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点该工法的特点是在施工过程中采用无缝连接技术,消除了传统接缝施工中的接头裂缝和强度降低的问题。
通过特殊的施工工艺和技术手段,保证了超长混凝土结构在施工阶段和使用阶段的整体性和稳定性。
三、适应范围该工法适用于各类超长混凝土结构的施工,比如高速公路桥梁、大型水利工程、超高层建筑等。
无论是梁、柱还是板的施工都可以采用该工法进行无缝施工。
四、工艺原理该工法的工艺原理主要通过以下几点实现:1. 采用特殊的接缝材料和连接技术,确保混凝土结构的连续性和整体性。
2. 通过预制模块化的施工方式,减少施工接缝的数量和长度。
3. 严格控制施工材料的质量,确保混凝土的强度和稳定性。
4. 采用先进的施工设备和工艺,提高施工效率和质量。
五、施工工艺1. 将施工现场清理干净,进行基础施工和防水处理。
2. 根据设计要求进行预制模块化构件的制作,包括梁、柱和板等。
3. 将预制模块化构件运输到施工现场,使用特殊的吊装设备进行安装。
4. 采用无缝连接技术将各个构件连接起来,形成完整的结构。
5. 对连接部位进行抹灰处理和防水处理,确保结构的密封性和耐久性。
6. 进行结构的验收和质量检测,确保施工质量符合设计要求。
六、劳动组织在施工过程中,需要组织好各个施工班组之间的协作,合理安排施工人员的工作任务和岗位职责。
同时,要加强施工人员的培训和技术指导,提高他们的施工技能和操作水平。
七、机具设备该工法所需的机具设备主要包括吊装设备、模板支架、输送设备和施工工具等。
超长钢筋砼结构无缝设计与防水施工技术方案一、工程概况中国建筑设计研究院、北京市建筑设计院、清华大学建筑设计院和天津市设计院等设计。
总建筑大面积约100万m2。
根据中国建筑设计院介绍,该院承担的M4地块总建筑面积约30万m2,共有6栋办公楼,地下室长度在150~300m 之间,地下室总建筑面积约9万m2。
建设方要求在保证工程质量的前提下,加快施工进度,为滨海新区开发奠定招商引资的良好环境。
设计院希望与我院合作,提供技术支持。
为此,根据我院的科研成果和20多年的工程实践经验,提出地下室超长钢筋结构无缝设计与防水施工技术方案,供各方专家论证和参用。
二、需要解决的问题1、该建筑群为超长钢筋砼结构,按常规设计,每30-40m设一道后浇缝,等砼收缩60d后才能回填砼,且后浇缝的施工十分麻烦,处理不好会成为渗水隐患。
由于设后浇缝,给建筑布置带来不利,工期延长,建设方要求尽快把该建筑物建好,如何在保证工程质量前提下加快施工进度。
2、该地下室对防潮防水要求高,尽管作柔性外防水,但其防水寿命只有15~20年。
因此,砼结构自防水是永久防水之保证,普通砼收缩开裂是不可避免的缺陷,为此,如何控制结构有害裂缝(缝宽>0.2mm,不贯穿)的出现,这是保证工程质量的关键。
3.该基地是建在靠海的渤海新区,原为盐碱地,地下水有含有Na+、Mg++、Cl-、SO4=等有害成份,对钢筋混凝土有一定腐蚀作用。
因此,要求地下室混凝土具有抗裂、防渗和抗腐蚀的功能,这是保证地下结构耐久性的关键。
三、超长钢筋砼结构抗裂防渗技术内容1、简介自八十年代中期以来,中国建筑材料科学研究院先后研制成功了UEA、ZY 系列砼膨胀剂。
其后又在砼结构自防水和超长钢筋砼结构无缝施工技术领域进行了深入研究。
根据膨胀砼补偿收缩的原理,我院从1990年开始探索取消后浇带和结构自防水的科研工作,首先在理论上进行研究,后在工程上从小到大实践。
1992年《UEA补偿收缩砼防水工法》列为土木建筑国家级工法(YJGF22-92),1993年首次在《建筑结构》杂志上公布了“取消伸缩缝的设计新方法”,受到许多设计、施工单位的关注。
超长无缝混凝土结构施工技术(工程实例)
1 工程简述
1 根据《混凝土结构设计规范》规定,见表1,钢筋混凝土现浇框架结构的结构伸缩缝
的最大间距为55m。
表1 钢筋混凝土最大间距
排架结构
任何永久性结构缝,因此本工程结构存在超长混凝土结构,超长结构概况见表2。
表2 超长结构概况
缝等问题。
根据设计图纸,本工程设800宽施工后浇带,地上主楼周围一圈设800宽沉降后浇带,后浇带间距最长为49.1m,后浇带设置情况见图1,待后浇带全部封闭后,结构无永久性变形缝,超长结构构件见图2。
2 工程重点及关键技术
本工程单层面积大,结构不设永久变形缝,属超长混凝土结构,需从混凝土配合比优化、混凝土耐久性、混凝土裂缝、混凝土碱含量、混凝土浇捣、养护及后浇带合缝等方面进行重点控制,见表3。
图2 超长构件示意
长257m
宽154m
图1 后浇带设置平面图
表3 超长无缝混凝土结构施工重点及关键技术
混凝土耐久性控制
本工程为超长无缝结构,结构裂缝控制是一个系统工程,必须从设计、材料、施工几个方面综合来解决。
本工程的设计措施考虑了基础底板和各楼层每隔40m左右留置伸缩后浇带。
我单位主要在混凝土配合比设计、材料选择、施工措施上来进行裂缝控制。
根据有关研究资料表明,混凝土裂缝产生除设计原因外主要来源于两个方面,一方面是材料原因,另一方面是施工原因。
1 材料方面
由于混凝土拌合物本身的缺陷产生的收缩造成的开裂,主要有干燥收缩、温度收缩、塑性收缩、自生收缩、减水剂的影响、混凝土后期膨胀出现裂缝、徐变变形等所引起。
各种收缩类型见表4:
表4 收缩类型表
混凝土拌合物在凝结硬化过程中,水泥和磨细的矿物掺合料水化放热,而且随混凝土中水泥用量的提高水化热增大,当混凝土内部绝热温升造成的温升应力大于
主要是由于施工措施不到位、未严格按照施工方案、操作规程要求进行施工,造成混凝土的匀质性、密实度等质量的下降,从而加剧了因材料特性因素变形的程度,最终引起混凝土裂缝的产生。
从本工程的特点和现场条件分析,可能存在的问题主要有以下几项:
1) 混凝土在搅拌过程中施工配比不准确,未按试验配比严格计量,选用水泥、集料、掺合料、外加剂不合格以及坍落度控制不严,造成混凝土拌合物的质量偏差和性能上的降低,直接造成了混凝土的开裂。
2) 混凝土运输时间过长、泵送线路不合理,造成坍落度损失过大、离析,甚至现场以加水、外加剂来获得大坍落度,从而影响混凝土拌合物的质量和性能,加大了混凝土的塑性收缩。
3) 浇捣施工过程控制不严,浇筑过程未分层、浇筑速度过快、漏振、欠振、过振,直接影响到混凝土的密实性和匀质性,造成混凝土结构材料变形加大,非常不利于对混凝土裂缝的控制。
4) 模板刚度不足、拼缝不严,模板支撑间距过大或支撑松动、漏水、漏浆以及过早拆模、超载堆荷等导致,造成混凝土在刚度较小时即早期受力,从而引起开裂。
5) 施工过程中,钢筋表面污染、混凝土保护层太小或太大,浇筑中碰撞钢筋使其移位等
原因而引起裂缝。
6) 混凝土养护措施不到位、养护时间不够,造成混凝土在硬化过程中干燥过快、内外温差过大,致使混凝土产生收缩裂缝。
7) 后浇带混凝土配合比未经优化、施工控制不严,未起到“补偿收缩”的作用,造成两次浇筑的混凝土之间出现施工缝。
8) 混凝土裂缝控制措施不完善,未进行二次抹压、复振或不及时,致使失去消除混凝土早期塑性裂缝的有利时机。
9) 施工组织过程不连贯,未形成良好的施工流水,相邻混凝土结构两次浇筑时间间隔长,因混凝土弹性模量差异大,致使产生较大的约束变形。
3
技术思路
通过以上情况的分析,可知混凝土裂缝产生的原因与材料的物理化学性质有关、受施工
裂缝,主要方法是通过设计、施工、材料等方面综合技术措施将裂缝控制在无害范围内。
本工程对超大、超长大体积混凝土裂缝防治的措施主要从优化混凝土配合比设计、加强施工各环节控制的技术途径来解决。
4 混凝土配合比设计及优化
本工程结构混凝土强度等级有C30、C35、C40、C50、C60等,具体概况见本章表4.3.2-33:
1 设计原则
本工程混凝土的设计原则为采取有效的技术措施和可靠的工程经验,降低水化热,控制混凝土的早期温度、提高混凝土的和易性、减少泌水性、减少气泡含量、减少混凝土的早期收缩(主要是塑性收缩和自收缩)裂缝和减少混凝土的干缩、徐变,确保混凝土在满足本工程特殊要求的基础上具有较高的施工性能和耐久性,混凝土设计原则见表5。
表5 混凝土设计原则
混凝土设计目标见表6:
表6 混凝土设计目标
混凝土配合比设计要求见表7:
表7 混凝土配合比设计要求
混凝土耐久性是指混凝土在所处工作环境下,长期抵抗内、外部劣化因素的作用,仍能维持其应有结构性能的能力。
本工程建筑使用主要功能为国家文物收藏,设计使用年限为100年,这对结构的耐久性提出了较高的要求。
本工程结构为超长无缝结构,因此应重点考虑混凝土的耐久性,为此,通过对影响混凝土耐久性因素进行分析,针对这些因素采取措施进行控制。
1 影响混凝土耐久性的因素
影响混凝土耐久性的因素见表8:
表8 混凝土耐久性影响因素
混凝土耐久性控制措施见表9:
表9 混凝土耐久性控制措施
1 混凝土裂缝机理
混凝土是多种集料浇筑成型的一种材料,它的主要特性是抗压强度高,能借助于模板浇筑成各种形状,与钢筋或预应力筋结合,发挥各自的优势,形成具有抗压、抗弯、抗剪等主要受力功能的结构件,其造价比钢结构低廉,比其它材料性价比高。
这是混凝土能够在近200年的时间里得到广泛应用和发展的主要原因。
因此混凝土主要是一种良好的结构材料。
混凝土的组成材料中,砂石起骨架作用,不参与化学反应,不会影响混凝土体积的变化。
水泥浆体则通过一系列的物理、化学反应,逐渐硬化,将松散的砂石粘接在一起,组成坚固的混凝土整体。
从水泥的水化机理看,水泥水化前后反应物和生成物的平均密度不同,水泥浆的总体积在水化过程中是不断减少的,这就是水泥浆的减缩作用,亦即自身水化收缩。
正是由于这种水化收缩,使混凝土在由流塑性逐步固化、强度不断增长的情况下,内部也不可避免地产生了微观裂缝,见图3。
因此,混凝土的微观裂缝可以说是与生共有的,混凝土是一种带裂缝工作的特殊材料,这种微观裂缝显然是无害的。
但在结构受力、变形、环境等多种因素作用下,微观裂缝会逐步增大,由单独的微观裂缝变成连通的宏观裂缝,由不可见裂缝变成可见裂缝,由无害裂缝变成有害裂缝。
控制或防止裂缝就是采取措施控制这种裂缝的变化,使其控制在一定允许范围内,在这个允许的一定范围内的裂缝即称为无害裂缝。
各国规范对混凝土的裂缝宽度允许范围都做了相应规定,见表10。
表10 国际、国内混凝土结构允许裂缝宽度标准
对防水要求较高,应按国家规范规定从严控制,裂缝宽度应控制在0.20以下。
2 混凝土裂缝原因分析及应对措施
根据本工程的具体特点,主要将由施工操作引起的部分变形(收缩和干缩)以及材料选择不当或操作方法不当引起的裂缝进行分析,制定如下对策措施,见表11。
表11 裂缝产生的主要原因分析及对策
需水量大。
度损失大,
生早期收缩裂缝增加等。
需要包裹的水泥浆少,能减
混凝土碱集料反应是指混凝土中的碱和环境中可能渗入的碱与混凝土骨料中的活性矿物
成份,在混凝土固化后缓慢发生化学反应,产生胶凝物质,因吸收水分后发生膨胀,最终导致混凝土从内向外延伸开裂和损坏现象。
混凝土的碱集料反应对混凝土结构破坏及其严重,为此,本工程对混凝土各组成成份的碱含量进行控制,混凝土最大碱含量为33。
混凝土碱含量主要指来自水泥、化学外加剂和矿粉掺和料中游离钾、钠离子量之和。
为使混凝土的碱含量符合上述要求,混凝土各组成材料的碱含量要求见表12:
表12 混凝土碱含量要求
1 混凝土浇捣技术
在浇筑混凝土时,采用正确的振捣方法,可以避免蜂窝麻面通病,必须认真对待,精心
操作,确保混凝土密实。
对墙、梁和柱均采用—50插入式振捣器;在梁相互交叉处钢筋较密,可改用6X —30插入式振动器进行振捣;对楼板浇筑混凝土时,当板厚大于150时,采用插入式振动器;但棒要斜插,然后再用平板式振动器振一遍,将混凝土整平;当板厚小于150时,采用平板式振动器振捣。
1) 当使用插入式振动器时,见表13:
表13 插入式振动器施工方法
表14 平板式振动器施工方法
本工程混凝土养护采用覆盖、洒水、喷雾、喷涂养护液、用薄膜保湿等保温保湿的养护方式,养护应在混凝土二次抹压完毕后立即进行。
在浇筑混凝土时,如遇高温、太阳暴晒、大风等天气,周边采取围挡等措施,且表面抹压后立即用塑料薄膜覆盖,避免发生混凝土表面硬结。
本工程混凝土构件处于常温期施工阶段,为防止混凝土升降温速度过快形成温度收缩裂缝和早期脱水造成表面干缩裂缝,采取保温、保湿养护,养护安排专人负责。
常温期施工及日平均温度≥5℃时,在混凝土表面收活完成、能上人时(且浇筑完毕后的12h 以内)后,进行洒水养护,然后在其表面先铺一层塑料布保湿养护,同时加强测温以随时了解内外温差。
当内外温差接近25℃时,应及时采取增加覆盖草帘等保温措施。
养护措施见表15:
表15 常温期混凝土养护措施
由于本工程为超长结构,后浇带合缝时,对混凝土施工及环境温度都有相应的要求,具体详见表16:
表16 后浇带合缝控制技术。
