当前位置:文档之家› 第2章-工程设计、施工方案技术经济分析

第2章-工程设计、施工方案技术经济分析

第2章-工程设计、施工方案技术经济分析
第2章-工程设计、施工方案技术经济分析

第二章工程设计、施工方案技术经济分析

2009年案例分析试题

试题二(20分)

某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F1和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2.1.

表2.1各方案评价指标的评价结果和估算总造价表

问题:

1.用0-4评分法计算各功能的权重,将计算结果填入答题纸表2.1中。

2.用价值指数法选择最佳设计方案,将计算结果填入答题纸表2.2和表2.3中。

3.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。

(表中数据保留3位小数、其余计算结果均保留两位小数)

2009年案例分析试题二答案

问题1:

表2.1 功能权重计算表

问题2:

A方案加权得分=9×0.225+8×0.225+10×0.35+7×0.1+8×0.1=8.825(分)B方案加权得分=8×0.225+10×0.225+9×0.35+8×0.1+9×0.1=8.900(分)C方案加权得分=10×0.225+8×0.225+8×0.35+9×0.1+8×0.1=8.550(分)合计得分=8.825+8.9+8.55=26.275(分)

A方案功能指数=8.825/26.275=0.336

B方案功能指数=8.9/26.275=0.339

C方案功能指数=8.55/26.275=0.325

A方案成本指数=6500/(6500+6600+6650)=0.329

B方案功能指数=6600/(6500+6600+6650)=0.334

C方案功能指数=6650/(6500+6600+6650)=0.337

A方案价值指数=0.336/0.329=1.021

B方案价值指数=0.339/0.334=1.015

C方案价值指数=0.325/0.337=0.964

A方案的价值指数最高,选择A方案

问题3:

A方案寿命周期年费用=6500×(A/P,10%,50)+340=995.58(万元)

B方案寿命周期年费用=6600×(A/P,10%,50)+300=965.67(万元)

C方案寿命周期年费用=6650×(A/P,10%,50)+350=1020.71(万元)

B方案寿命周期年费用最低,选B方案。

2010年案例分析试题

试题二:(20分)

某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。两方案除方案一机械台班消耗以后的直接工程费相关数据见表2.1。

表2.1 两个施工方案直接工程费的相关数据

为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下:

完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的产量为0.3m3,该机械的正常利用系数为0.8,机械幅度差系数为25%。

问题:

1、计算按照方案一完成每m3工程量所需的机械台班消耗指标。

2、方案一和方案二每1000 m3工程量的分部分项工程费分别为多少万元?

3、当工期为12个月时,试分析两方案适用的工程量范围。

4、若本工程的工程量为9000 m3,合同工期为10个月,计算确定应采用哪个方案?若方案二可缩短工期10%,应采用哪个方案?

(计算结果保留两位小数)

2010年案例分析试题二答案

问题1:

机械台班的产量定额=60/12×0.3×8×80%=9.6(m3/台班)

机械台班消耗量定额=1/9.6×(1+25%)=0.130(台班/m3)

问题2:

方案一的分部分项工程费用

=(1.8×100+700+0.13×800)×1000/10000=98.40(万元/1000m3)

方案二的分部分项工程费用

=(1×100+700+0.375×800)×1000/10000=110.00(万元/1000m3)

问题3:

设工程量为Q,则:

方案一的总费用=160+12×35+98.4Q

方案二的总费用=200+12×25+110Q

令两方案总费用相等,160+12×35+98.4Q=200+12×25+110Q

Q=(580-500)/(110-98.4)×1000=6896.55(m3)

当工程量<6896.55m3时,方案一的总费用>方案二的总费用,选方案二;

当工程量=6896.55m3时,两方案的总费用相等,两方案均可;

当工程量>6896.55m3时,方案二的总费用>方案一的总费用,选方案一。

问题4:

(1)方案一的总费用=160+10×35+98.4×9=1395.60(万元)

方案二的总费用=200+10×25+110×9=1440.00(万元)

选方案一。

(2)方案二工期可缩短工期10%

则方案二的总费用=200+10×(1-10%)×25+110×9=1415.00(万元)

还是选方案一。

2011年案例分析试题

试题二(20分)

某设计单位为拟建工业厂房提供三种屋面防水保温工程设计方案供业主选择。方案一,硬泡聚氨酯防水保温材料(防水保温二合一);方案二,三元乙丙橡胶卷材(=2×1.2mm)加陶粒混凝土;方案三,SBS改性沥青防水卷材(=2×3mm)加陶粒混凝土。三方案的综合单价、使用寿命、拆除费用等相关数据见表2.1。

表2.1 各方案相关数据

拟建工业厂房的使用寿命为50年,不考虑50年后其拆除费用及残值,不考虑物价变动因素。基准折现率为8%。

问题:

1.分别列式计算拟建工业厂房寿命期内屋面防水保温工程各方案的综合单价现值。用现值比较法确定屋面防水保温工程经济最优方案。(计算结果保留2位小数)

2.为控制工程造价和降低费用,造价工程师对选定的方案,以3个功能层为对象进行价值工程分析。各功能项目得分及其目前成本见2.2表。

表2.2 功能项目得分及其目前成本表

计算各功能项目的价值指数,并确定各功能项目的改进顺序。

(计算结果保留3位小数)

2011年案例分析试题二答案

问题1:

方案一综合单价现值

=260+(260+260×10%)×(P/F,8%,30)=288.42(元/m2)

方案二综合单价现值

=125+(90+90×20%)×(P/F,8%,15)+(90+90×20%)×(P/F,8%,30)+(90+90×20%)×(P/F,8%,45)

=173.16(元/m2)

方案三综合单价现值

=115+(80+80×20%)×(P/F,8%,10)+(80+80×20%)×(P/F,8%,20)+(80+80×20%)×(P/F,8%,30)+(80+80×20%)×(P/F,8%,40)

=194.02(元/m2)

方案二的综合单价现值最小,方案二最优。

问题2:

(1)各功能的功能指数

找平层的功能指数=14/(14+20+40)=0.1892

保温层的功能指数=20/(14+20+40)=0.2703

防水层的功能指数=40/(14+20+40)=0.5405

(2)各功能的成本指数

找平层的成本指数=16.8/(16.8+14.5+37.4)=0.2445

保温层的功能指数=14.5/(16.8+14.5+37.4)=0.2111

防水层的功能指数=37.4/(16.8+14.5+37.4)=0.5444

(3)各功能的价值指数

找平层的价值指数=0.1892/0.2445=0.7738

保温层的价值指数=0.2703/0.2111=1.2804

防水层的价值指数=0.5405/0.5444=0.9928

各功能改进的顺序依次为找平层-防水层-保温层

2012年案例分析试题

试题二:

某智能大厦的一套设备系统有A、B、C三个采购方案,其有关数据,见表2.1。现值系数见表2.2。

表2.1 设备系统各采购方案数据

表2.2 现值系数表

问题:

1.拟采用加权评分法选择采购方案,对购置费和安装费、年度使用费、使用年限三个指标进行打分评价,打分规则为:购置费和安装费最低的方案得10分,每增加10万元扣0.1分;年度使用费最低的方案得10分,每增加1万元扣0.1分;使用年限最长的方案得10分,每减少1年扣0.5分;以上三指标的权重以此为0.5、0.4和0.1。应选择哪种采购方案较合理?(计算过程和结果直接填入答题纸上表

2.1中)

2.若各方案年费用仅考虑年度使用费、购置费和安装费,且已知A方案和C方案相应的年费用分别为12

3.75万元和126.30万元,列式计算B方案的年费用,并按照年费用法做出采购方案比选。

3.若各方案年费用需进一步考虑大修费和残值、且已知A方案和C方案相应的年费用分别为130.41万元和132.03万元,列式计算B方案的年费用,并按照年费用法做出采购方案必选。

(计算结果保留两位小数)

2012年案例分析试题二答案

问题1:

表2.1 方案比选表

A方案得分最高,所以选A方案。

问题2:

方案B的年费用

=600×(A/P,8%,18)+60=600/9.372+60=124.02(万元)

A方案的年费用最低,所以选A方案。

问题3:

方案B的年费用

=600×(A/P,8%,18)+60+100×(P /F,8%,10)×(A/P,8%,18)-20×(P /F,8%,18)×(A/P,8%,18)

=600/9.372+60+100×0.463/9.372-20×0.25/9.372

=128.43(万元)

B方案的年费用最低,所以选B方案。

2013年案例分析试题

试题二:

某工程有A、B、C三个设计方案,有关专家决定从四个功能(分别以F1、F2、F3、F4表示)对不同的方案进行评价,并得到以下结论:A、B、C三个方案中,F1的优劣顺序依次为:B、A、C,F2的优劣顺序依次为:A、C、B,F3的优劣顺序依次为:C、 B 、A,F4的优劣顺序依次为:A、B、C。经进一步研究,专家确定三个方案各功能的评价计分标准均为:最优者得3分,居中者得2分,最差者得1分。

据造价工程师估算,A、B、C三个方案的造价分别为8500万元、7600万元、6900万元。

问题:

1.将A、B、C三个方案各功能的得分填入答题纸表

2.1中。

2.若四个功能之间的重要性关系排序为F2>F1>F4>F3,采用0-1评分法确定各功能的权重,并将计算结果填入答题纸表2.2中。

3.已知A、B两方案的价值指数分别为1.127,0.961,在0-1评分法的基础上,列式计算C方案的价值指数,并根据价值指数的大小选择最佳设计方案。

4. 四个功能之间的重要性关系为:F1和F2同等重要,F1相对F4较重要,F2和F3同等重要。采用0-4评分法确定各功能的权重,并将计算结果填入答题纸表2.3中。

(计算结果保留三位小数)

2013年案例分析试题二答案

问题1:

表2.1

问题2:

表2.2 功能权重计算表

问题3:

方案A加权得分=2×0.3+3×0.4+1×0.1+3×0.2=2.5(分)方案B加权得分=3×0.3+1×0.4+2×0.1+2×0.2=1.9(分)

方案C加权得分=1×0.3+2×0.4+3×0.1+1×0.2=1.6(分)

方案C的功能指数=1.6/(2.5+1.9+1.6)=0.267

方案C的成本指数=6900/(8500+7600+6900)=0.300

方案C的价值指数=0.267/0.300=0.890

方案A的价值指数最大,选A方案。

问题4:

表2.3 功能权重计算表

2014年案例分析试题

试题二:

某施工单位制定了严格详细的成本管理制度,建立了规范长效的成本管理流程,并构建了科学实用的成本数据库。

该施工单位拟参加某一公开招标项目的投标,根据本单位成本数据库中类似工程项目的成本经验数据,测算出该工程项目不含规费和税金的报价为8100 万元,其中,企业管理费率为8%(以人材机费用之和为计算基数),利润为3%(以人材机费用与管理费之和为计算基数)。

造价工程师对拟投标工程项目的具体情况近一步分析后,发现该工程项目的材料费尚有降低成本的可能性,并提出了若干降低成本的措施。

该工程项目有A、B、C、D 四个分部工程组成,经造价工程师定量分析,其功能指数分别为0.1、0.4、0.3、0.2

问题:

1.施工成本管理流程由那几个环节构成?其中,施工单位成本管理最基础的工作是什么?

2.在报价不变的前提下,若要实现利润率为5%的盈利目标,该工程项目的材料费需降低多少万元?(计算结果保留两位小数)

3.假定A、B、C、D 四个分部分项工程的目前成本分别为864 万元、3048 万元、2515 万元

和1576 万元,目标成本降低总额为320 万元,试计算各分部工程的目标成本及其可能降低和额度,并确定各分部工程功能的改进顺序。(将计算结果填入答题纸表 2.1 中,成本指数和价值指数的计算(结果保留三位小数)

201

4年案例分析试题二答案

问题1:

施工成本管理的流程有成本预测、成本计划、成本控制、成本核算、成本分析,成本考核环

节构成,其中施工单位成本管理最基础的工作为成本控制。

问题2:

设材料初始状态下报价的利润为x,

则:x/(8100-x)=3%

x=235.922 万元

设材料需降低Y万元

则:

[235.922+(1+8%)y]/[8100-235.922-(1+8%)y]=5% y=138.70 万元

材料费需要降低138.70 万元。

问题3:

浅谈施工方案的技术经济分析

浅谈施工方案的技术经济分析 一、施工方案概述 施工方案是指导和实施分部(分项)工程或专项工程施工的技术经济文件,它是对分部(分项)工程或专项工程中某项施工方法的分析,如某基础的施工,可以有若干个方案,对这些方案所耗用的劳动力、材料、机械、费用及工期等在合理组织的条件下,进行技术经济分析,从中选择最优方案。 施工方案有两种形式:一种是包含在施工组织设计里的施工方案,另一种是独立编制的分部(分项)工程或专项工程施工方案。 施工方案的内容包括:施工组织方案和施工技术方案两个方面。施工组织方案主要确定施工程序、施工段的划分、施工流向、施工顺序及劳动组织的安排等;施工技术方案主要选择确定施工方法、施工工艺、施工机械及采取的技术措施等。 二、施工方案的现状分析 1、施工方案得不到重视 施工方案得不到施工企业和项目经理的重视。对编制施工方案的重要性没能真正理解,编制经常是由某个技术人员包揽,应付监理,流于形式,这样编写出来的施工方案,往往内容不全,重点不突出,施工现场不容易执行。 2、施工方案不能起到指导施工的作用 首先,在编制方面,编制人员缺乏坚实的理论基础和丰富的施工经验,编制时

只是对技术规范、工艺标准和其他类似工程的施工方案照搬照抄,而没有根据具体工程的特点进行有针对性的编写,也未针对具体工程对象进行技术经济分析,故不具备指导功能。 其次,从实施和管理机制方面,施工中执行不严肃,可有可无,或把施工方案束之高阁,另搞一套,没有始终坚持把施工方案作为指导性、实施性文件,忽视它的权威性和严肃性,在编制、审批、实施、调整与经济性等环节,均不重视,对施工过程没有真正起到指导和控制作用。 3、重技术,轻经济,未进行技术经济分析 施工方案的内容只注重组织技术措施,而没有注重经济管理的内容,缺少技术经济分析,以至在实施过程中不讲成本,没有实现经济效益目标。如,在进行施工方案设计时,重施工方法、机械设备需要的数量和施工技术的先进性,轻施工组织方案的设计、设备配置的选择和施工方案的经济性;制定的施工方案也只有一个,不能进行多方案比较,往往造成已确定的施工方案费用超出预算价。 三、施工方案的技术经济分析的重要性 同一个工程其施工方案不同,会产生不同的经济效果。因此需同时设计多个施工方案进行选择,而施工方案的技术经济分析是选择最优方案的重要途径,其目的就是从众多的施工方案中选出一个工期短、质量好、材料省、劳动力安排合理、工程成本低、施工安全的最优方案。一个好的施工方案,不仅能降低工程成本,取得较好的经济效益,而且可缩短工期、提高质量和保证安全。

2019年一级建造师《工程经济》考点练习题新技术、新工艺和新材料应用方案的技术经济分析

2019年一级建造师《工程经济》考点练习题新技术、新工艺和新材料应用方案的技术经济分析 你的考试准备好了吗?为你提供了2019年一级建造师《工程经济》考点练习题:新技术、新工艺和新材料应用方案的技术经济分析,希望能帮助到你,更多相关资讯,请关注网站更新。 一、单项选择题 1、下列选项中,不属于工程建设新技术范畴的是( )。 A、工程设计技术 B、施工工艺、环境技术 C、工程设计标准 D、工程安全和防护技术 2、在选择新技术应用方案时应遵循技术上先进、可靠、安全、适用和综合效益上合理的原则,综合效益上合理主要体现在方案经济性和( )。 A、技术先进性 B、效益综合性 C、技术安全性 D、效益可靠性 3、某施工现场钢筋加工有两个方案,均不需要增加投资,采用甲方案需固定费用50万元,每吨钢筋加工的可变费用是300元;采用乙方案需固定费用90万元,每吨钢筋加工的可变费用是250元。现场需加工钢筋1万吨,如果用折算费用法选择方案,则( )。

A、应该选用乙方案 B、应该选用甲方案 C、甲乙两个方案在经济上均不可行 D、甲乙两个方案的费用相同 4、某工程有甲、乙、丙、丁四个实施方案可供选择。四个方案的投资额依次是60万元、80万元、100万元、120万元。年运行成本依次是16万元、13万元、10万元和6万元,各方案应用环境相同。设基准投资率为10%,则采用折算费用法选择的最优方案为( )。 A、甲 B、乙 C、丙 D、丁 5、某工程施工有两个技术方案可供选择,甲方案需投资180万元,年生产成本为45万元;乙方案需投资220万元,年生产成本为40万元。设基准投资收益率为12%,若采用增量投资收益率评价两方案,则( )。 A、甲方案优于乙方案 B、甲乙两个方案的效果相同 C、乙方案优于甲方案 D、甲乙两个方案的折算费用相同 6、在工程建设中,对不同的新技术、新工艺和新材料应用方案进行经济分析可采用的静态分析方法有( )。

第2章+工程设计、施工方案技术经济分析

第二章工程设计、施工方案技术经济分析 2009年案例分析试题 试题二(20分) 某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F1和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2.1. 表2.1 各方案评价指标的评价结果和估算总造价表 问题: 1.用0-4评分法计算各功能的权重,将计算结果填入答题纸表2.1中。 2.用价值指数法选择最佳设计方案,将计算结果填入答题纸表2.2和表2.3中。

3.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。 (表中数据保留3位小数、其余计算结果均保留两位小数) 2009年案例分析试题二答案 问题1: 表2.1功能权重计算表 问题2: A方案加权得分=9×0.225+8×0.225+10×0.35+7×0.1+8×0.1=8.825(分) B方案加权得分=8×0.225+10×0.225+9×0.35+8×0.1+9×0.1=8.900(分)

C方案加权得分=10×0.225+8×0.225+8×0.35+9×0.1+8×0.1=8.550(分) 合计得分=8.825+8.9+8.55=26.275(分) A方案功能指数=8.825/26.275=0.336 B方案功能指数=8.9/26.275=0.339 C方案功能指数=8.55/26.275=0.325 A方案成本指数=6500/(6500+6600+6650)=0.329 B方案功能指数=6600/(6500+6600+6650)=0.334 C方案功能指数=6650/(6500+6600+6650)=0.337 A方案价值指数=0.336/0.329=1.021 B方案价值指数=0.339/0.334=1.015 C方案价值指数=0.325/0.337=0.964 A方案的价值指数最高,选择A方案 问题3: A方案寿命周期年费用=6500×(A/P,10%,50)+340=995.58(万元) B方案寿命周期年费用=6600×(A/P,10%,50)+300=965.67(万元) C方案寿命周期年费用=6650×(A/P,10%,50)+350=1020.71(万元)

建筑专业“毕业设计”主要技术经济指标和技术经济分析

主要技术经济指标和技术经济分析 1 工程概况 本工程为长春市长春工程学院教学楼工程,总建筑面积为25820m2,工程为二类建筑,框剪结构,抗震设防烈度为7度,一标段建筑面积为7639.27m2。大楼主体十三层,两侧局部十二、十一层,十四层为电梯机房。建筑高度为49.35m,一到六层层高为3.9m,七层以上层高为3.6m。包括建筑、装饰、采暖、给排水、消防通风排烟、照明、动力、消防报警、自动喷淋、电话、网络、防雷接地等15个专业。 表1:装饰做法 2 主要技术经济指标 表2:技术经济指标分析表

表3:土建部分构成比例 3 技术经济分析 经济指标包含整个工程项目的各种造价费用,而这些技术经济指标则提供给我们重要的理论分析基础。完整的建筑工程项目的单位工程由分部工程组成,一般民用建筑主要包括建筑装饰工程和安装工程,而具体到本工程项目,安装工程又主要包括采暖工程、给排水工程、电气工程和消防工程等。根据目前建筑业内信息,框架剪力墙结构工程单方造价在1100-1300元左右,而此工程为968.82元,明显比业内指标低,主要有以下原因: (1)由表2我们可以看出本工程的总造价为11,015,192元,而建筑装饰工程总造价为 6,443,5985元,占总造价的82.65%;安装工程只占了17.35%,由此可得建筑装饰工程的比重最大,这对工程造价影响也最大,所以我们应该着重注意建筑装饰工程。而我的计算的标段不是整个工程,只是分部的,很多量较小,所以计算出来的成果较低。 (2)工程单方造价费用比重分析。一单方造价即指每平方米或每立方米的建筑工程造价,其计算规则是对应的工程总造价与总建筑面积之比,反映出建筑工程的费用率。二本工程总建筑面积为25000多平米,而我的标段只算了7900多平米,这样每平米的价格就自然偏高;再就是我的钢筋量也算得偏少,主要材料价格占得比重也很大。 综合这几方面不难看出单方造价偏低的原因。

工程技术经济学试题及答案(1-)

一、单项选择题(每题1分,共计20分)请将答案添入答案表 1.若某投资项目可行,则[]。 A.NPV>国家颁布值B.NPV>0 C.NPV<企业可以接受水平D.NPV>初始投资 2.在寿命期不同的互斥方案选择时,应采用[]方法。 A.差量内部收益率法B.独立项目排它化法C.净年值法D.效率指标排序法3.下面关于价值系数的论述正确的有[]。 A.价值系数越大,说明该零件的重要性越大 B.价值系数越小,说明该零件实现的功能水平越低 C.价值系数的大小,反映了零件单位费用所实现的功能水平的高低 D.价值系数越小,该零件的成本费用越高 4.有三个相互独立的投资方案320.甲、乙、丙,所有方案寿命均为18年,残值为0,基准收益率10%,可利用资本18万元,项目有关数据见下表:(P/A,10%,10)=6.145 则最优方案组合为[ ]。 A.甲、乙、丙B.乙、丙C.甲、丙D.甲、乙5.假设某工程1年建成并投产,寿命10年,每年净收益2万元,按10%折现率计算恰好能在寿命期内把期初投资全部收回,(P/A,10%,10)=6.145,则该工程期初投入为[ ]。 A.20万元B.18.42万元C.12.29万元D.10万元 6.某投资方案寿命5年,每年净现金流量见下表,折现率10%,到第5年恰好投资

全部收回,则该公司的内部收益率为[ ]。 A .<10% B .10% C .>10% D .无法确定 7.下列属于投资方案静态评价指标的是[ ]。 A .投资收益率 B .内部收益率 C .净现值率 D ,净年值 8.项目计算期包括[ ]。 A .项目建设期、项目投产期 B .项目评估期、项目生产期 C .项目计划期、项目投产期 D .项目建设期、项目生产期 9.下列分析方法中不是价值工程中方案创新方法的是[ ]。 A .德尔菲法 B .头脑风暴(BS )法 C .ABC 分析法 D .哥顿法 10.价值工程的核心是[ ]。 A .功能分析 B .成本分析 C .费用分析 D .价格分析 11.下列选项中不属于现金流量的是[ ]。 A .新增流动资金 B .固定资产折旧 C .回收的固定资产余值 D .销售税金及附加 12.在现金流量图中,现金流量等值是指在特定利率下不同时点上的[ ]。 A 、两笔现金流入量绝对值相等 B .两笔现金流出量绝对值相等 C .两笔净现金流量相等 D .两笔现金流量价格相等 13.经济评价中,一个项目的内部收益率的决策规则为[ ] A .IRR>0 B .IRR<0 C .IRR ≤基准收益率 D .IRR ≥基准收益率 14.若某项目的动态投资回收期刚好等于项目计算期,则必然有[ ] A .内部收益率=基准收益率 B .内部收益率>基准收益率 C .动态投资回收期> 基准投资回收期 D .动态投资回收期<基准投资回收期 15.某项目有甲、乙两个建设方案,基准收益率i c =10%,两方案的等有关指标见下表。已知(P/A,10%,6)=4.355,(P/A,10%,10)=6.145,则两方案可采用[ ]

浅谈施工方案的技术经济分析

最新资料,word文档,可以自由编辑!! 精 品 文 档 下 载 【本页是封面,下载后可以删除!】

浅谈施工方案的技术经济分析 一、施工方案概述 施工方案是指导和实施分部(分项)工程或专项工程施工的技术经济文件,它是对分部(分项)工程或专项工程中某项施工方法的分析,如某基础的施工,可以有若干个方案,对这些方案所耗用的劳动力、材料、机械、费用及工期等在合理组织的条件下,进行技术经济分析,从中选择最优方案。 施工方案有两种形式:一种是包含在施工组织设计里的施工方案,另一种是独立编制的分部(分项)工程或专项工程施工方案。 施工方案的内容包括:施工组织方案和施工技术方案两个方面。施工组织方案主要确定施工程序、施工段的划分、施工流向、施工顺序及劳动组织的安排等;施工技术方案主要选择确定施工方法、施工工艺、施工机械及采取的技术措施等。 二、施工方案的现状分析 1、施工方案得不到重视 施工方案得不到施工企业和项目经理的重视。对编制施工方案的重要性没能真正理解,编制经常是由某个技术人员包揽,应付监理,流于形式,这样编写出来的施工方案,往往内容不全,重点不突出,施工现场不容易执行。 2、施工方案不能起到指导施工的作用 首先,在编制方面,编制人员缺乏坚实的理论基础和丰富的施工经验,编制时只是对技术规范、工艺标准和其他类似工程的施工方案照搬照抄,而没有根据具体工程的特点进行有针对性的编写,也未针对具体工程对象进行技术经济分

析,故不具备指导功能。 其次,从实施和管理机制方面,施工中执行不严肃,可有可无,或把施工方案束之高阁,另搞一套,没有始终坚持把施工方案作为指导性、实施性文件,忽视它的权威性和严肃性,在编制、审批、实施、调整与经济性等环节,均不重视,对施工过程没有真正起到指导和控制作用。 3、重技术,轻经济,未进行技术经济分析 施工方案的内容只注重组织技术措施,而没有注重经济管理的内容,缺少技术经济分析,以至在实施过程中不讲成本,没有实现经济效益目标。如,在进行施工方案设计时,重施工方法、机械设备需要的数量和施工技术的先进性,轻施工组织方案的设计、设备配置的选择和施工方案的经济性;制定的施工方案也只有一个,不能进行多方案比较,往往造成已确定的施工方案费用超出预算价。 三、施工方案的技术经济分析的重要性 同一个工程其施工方案不同,会产生不同的经济效果。因此需同时设计多个施工方案进行选择,而施工方案的技术经济分析是选择最优方案的重要途径,其目的就是从众多的施工方案中选出一个工期短、质量好、材料省、劳动力安排合理、工程成本低、施工安全的最优方案。一个好的施工方案,不仅能降低工程成本,取得较好的经济效益,而且可缩短工期、提高质量和保证安全。 比如,对多个施工方案进行技术经济比较,假设最终选择的最优方案比其他方案的造价仅降低1%,但不能小看这1%的降低率,因为,由此换算成所降低成本的实际数值却是很可观的,如,工程造价为10000万元,降低成本则是100万元。这就是编制人员通过智力劳动所创造的经济效益。更何况在工程实际方案的比较中,所降低的造价远不至1%。但是这种技术经济比较的工作往往被人们

技术经济分析

1.某企业向银行贷款,第1年初借入10万元,第3年初借入20万元,利率为10%,第4年末偿还25万元,并打算第5末一次还清。试计算第5年末应偿还多少?并画出以借款人(企业)为立脚点的现金流量图和以贷款人(银行)为立脚点的现金流量图。 2.现拟建一个工程项目,第1年投资30万元,第2年又投资85万元,第3年再投资25万元。从第4年起,连续6年每年销售收入100万元,经营成本36万元,折旧费20万元,销售税金4万元,所得税率为25%,项目在期末的残值为8万元,基准折现率为6%,画出该工程项目寿命周期内的现金流量图 3.有一支付系列,第3年年末支付500元,以后12年每年支付200元。设年利率为10%,试画出此支付系列的现金流量图,并计算:(1)零期的现值。(2)第15年年末的终值。(3)第10年年末的时值。 4.建设银行贷款给某建设单位,年利率为5%,第1年初贷给3 000万元,第2年初贷给2 000万元,该建设单位第3年末开始用盈利偿还贷款,按协议至第10年末还清。问该建设单位每年末应等额偿还多少? 一笔10万元的贷款,名义年利率8%,每季复利一次,问2年后的本利和为多少?

1.下列一次支付的终值F为多少? (1)年利率12%,存款1 000元,存期6年 (2)年利率10%,投资15万元,5年后一次回收。 2.下列期终一次支付的现值为多少? (1)年利率5%,第5年末4 000元。 (2)年利率10%,第10年末10 000元。 3.下列等额支付的终值为多少? (1)年利率6%,每年年末存入银行100元,连续存款5年。 (2)年利率10%,每年年末存入银行200元,连续存款10年。 7.下列等额支付的现值为多少? (1)年利率8%,每年年末支付100元,连续支付8年。 (2)年利率10%,每年年末支付500元,连续支付6年。 8.下列终值的等额支付为多少? (1)年利率6%,每年年末支付一次,连续支付10年,10年末积累金额10 000元。 (2)年利率8%,每年年末支付一次,连续支付6年,6年末积累金额5 000元。 9.下列现值的等额支付为多少? (1)年利率6%,借款2 000元,计划借款后的第一年年末开始偿还,每年偿还一次,分4年还清。 (2)年利率8%,借款4万元,借款后第1年年末开始偿还,每年末偿还一次,分10年还清。 根据人民银行的规定,贷款期间如遇国家调整利率,贷款期限在1年以内(含1年)的,实行合同利率,不分段计息;对于一年期以上贷款,于下一年初开始,按相应期限档次利率进行调整。 调整的计算原则是将未归还的后期款项按原利率折现,再以调整后的利率重新计算月还款额。 例如:申请贷款10万元,贷款期为10年,现行利率为5.58%。月还款额为1089.23元。在还款6年3个月后,假设国家调整个人住房贷款利率为6.0%(5年以内)、6.5%(5年以上),则当年余下的9个月仍执行合同利率,从第8年开始,按10年期的利率重新计算月还款额。 计算方法如下: 将余下的36期月还款额1089.23元按5.58%的年利率折现:(计算月均还款额的逆运算) 1089.23*((1+5.58%/12)36 -1)/((5.58%/12)*(1+5.58%/12)36)=36029.04元。 再将36029.04元未还贷款总额按照新利率6.5%重新计算月还款额为: 36029.04*((6.5%/12)*(1+6.5%/12)36)/((1+6.5%/12)36 -1)= 1104.25元。 即根据利率的调整,从第8年起,每月的还款额由原来的1089.23元增加到1104.25元。 工程经济学中,项目是一个基本的投资单位,通过这个投资单位,可以获取更大的产出。 例:某项目投资额为130万元,寿命期6年,残值10万元,直线折旧年限6年,每年的销售收入及年经营成本分别为100万元和50万元,销售税金及附加为9万元,所得税税率33%,计算年净现金流量,并画出现金流量图。销售收入100 万元 经营成本-50 万元 销售税金及附加-9 万元 付税前现金流=41 万元 折旧摊销-20 万元 税前利润(即毛利)=21 万元 所得税(21×33%)-6.93 万元 税后利润=14.07万元 折旧摊销+20 万元 付税后现金流(年净现金流)=34.07万元 工程技术项目投资决策的实质:对未来的投资收益、投资风险进行评价和权衡。 指标设置:全面、简洁、可操作。 经济性指标:多少——累计收益,如NPV (Net Present Value); 多快——投资效率,如IRR (Internal Rate of Return);

土木工程技术经济课程设计--施工方案的经济计算分析

土木工程技术经济课程设计--施工方案的经济计算分析

设计施工方案的技术经济分析与比较课程设计 题目 A B 施工方案的经济计算分析 系部建设学部 专业工程管理 班级 学号 学生姓名 指导教师陈前友

目录 一、设计任务 (1) 二、设计计算书 (4) 1、对A、B方案所拟定的施工设备更新方案进行经济分析计算,给出合适的 方案。 (4) 1.1、A方案的施工设备更新方案经济分析 (4) 1.2 、B方案的施工设备更新方案经济分析 (4) 2、对A、B施工组织设计方案分别进行绝对性检验,即分别计算其NPV、IRR、 T P、T P*、B/C. (5) 2.1、A、B方案的NPV (5) 2.2、A、B方案的T P、T P* (7) 2.3、A、B方案的益本比B/C (7) 2.4、A、B方案的IRR (8) 2.4.2 B方案的IRR (9) 3、对A、B施工组织设计方案进行相对性检验,给出较优方案 (10)

一、设计任务 《土木工程技术经济学》课程设计 (设计施工方案的技术经济分析与比较) 一、工程背景材料 CGZB集团公司对已中标的Y工程项目,拟定了A、B两个施工组织设计方案,其技术经济指标参数如下: A方案:施工前需一次性投资5000万元,第一年末起需追加投资8000万元,从第二年末起,每年可从业主所支付的各项收项中获取收益(扣除各年所需费用),除第二年为4000万外,以后每年均为6000万元。施工期为6年。 A方案中所选用的主要设备K1,已用了五年,现性能有所下降,估值为58万元,估计尚可使用四年。其时无残值。目前市场上有一种性能更好的设备K2,售价为180万元,寿命期为10年,其时的残值为1.5万元。已知K1、K2的年经营使用费分别为21万元和35万元。设基准折现率为i0=10%。(B方案亦同) B方案:施工前需一次性投资6000万元。第一年末起需追加投资4000万,从第二年起,每年可从业主所支付的各项收项中获取收益(扣除各年所需费用)。第二年为3000万,第三年为3500万,第四年为5000万,第五年为4500万,第六年为4000万。 B方案中所选用的升降机是由一年前购买的一台7354.99W(10马力)的发动机驱动。本方案因施工强度的要求升降机的能力需要增加一倍,即需要14709.98W(20马力)的发动机。14709.98W可由原来的发动机再加一台7354.99W的新发动机提供,也可由一台14709.98W的新发动机提供。现在使用的7354.99W发动机的原值1.1万元,效率为85%;如果新购一台7354.99W发动机,售价为1.3万元,效率为86%;14709.98W的新发动机的效率为90%,售价为1.9万元。7354.99W的旧发动机重估价为0.6万元。施工用电电价为0.80元/kw我h。升降机每年平均工作2000h。7354.99W(10马力)的发动机年运转成本0.1万元,税费和保险费为购置费的1%,基准收益率为6%。新、旧发动机的寿命分别为12年和10年,所有发动机的残值均为初始投资的20%。

施工组织设计(技术方案的技术经济分析

施工组织设计 (施工方案) 的技术经济分析 1997年7月 在市场经济大潮的冲击下,我国的建筑安装企业同样需要面对"物竞天择、适者生存"的危机。要想在强烈的市场竞争中立于不败之地,也为了企业走向国际,开拓大市场的需要,加之我国建筑市场的逐步规范化,以及招投标制度的逐渐完善,企业深入挖潜、锐意改革才是振兴的必由之路。欲实现这一目标,企业除了要改善经营机制,实行现代化管理制度而外,还必须开展大力的节能降耗运动,以科学的理论和实践创造高效益的施工手段,为自己在竞争的天平上加重成功的砝码。这其中最有效的途径就是做好施工组织设计(施工方

案)的技术经济分析。 1. 施工组织设计(施工方案)技术经济分析的任务 施工组织设计(施工方案)是安排施工准备和施工全过程的全局性的技术经济文件,是指导工程施工的"法规"。它的优劣,将直接决定工程乃至企业的经济效益。施工组织设计(施工方案)技术经济分析的任务即是通过科学的计算和分析比较,论证其在技术上是否可行,在经济上是否合算,选择一套技术经济效果最隹的方案,使技术上的可能性和经济上的合理性达到统一。这一过程同时也为不断改进与提高施工组织设计(施工方案)的水平提供依据,为增长经济效益提供信息。技术经济分析既是施工组织设计(施工方案)的内容之一,也是必要的设计手段。

2. 施工组织设计(施工方案)技术经济分析工作方式 施工组织设计(施工方案)技术经济分析应遵循循序渐进的原则。根据施工组织设计的编制程序,技术经济分析工作大体可按四个阶段进行,在前一个阶段确认一个最优方案后,方可进行下一个阶段的工作,在每个阶段中,则须依编制方案、进行技术经济分析、选择最优方案并评价、确认是否符合要求的步骤执行。 2.1 选择"施工技术和组织方式"阶段 这是编制施工组织设计(施工方案)的首要阶段,也是最关键的阶段,同时也是进行技术经济分析的最关键阶段。 在"施工技术和组织方式"文件中,解决的主要问题是确定施工高峰

第2章-工程设计、施工方案技术经济分析

第二章工程设计、施工方案技术经济分析2009年案例分析试题 试题二(20分) 某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F1和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2.1. 表2.1各方案评价指标的评价结果和估算总造价表 问题: 1.用0-4评分法计算各功能的权重,将计算结果填入答题纸表2.1中。 2.用价值指数法选择最佳设计方案,将计算结果填入答题纸表2.2和表2.3中。 3.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。 (表中数据保留3位小数、其余计算结果均保留两位小数)

2009年案例分析试题二答案 问题1: 表2.1 功能权重计算表 问题2: A方案加权得分=9×0.225+8×0.225+10×0.35+7×0.1+8×0.1=8.825(分)B方案加权得分=8×0.225+10×0.225+9×0.35+8×0.1+9×0.1=8.900(分)C方案加权得分=10×0.225+8×0.225+8×0.35+9×0.1+8×0.1=8.550(分)合计得分=8.825+8.9+8.55=26.275(分) A方案功能指数=8.825/26.275=0.336 B方案功能指数=8.9/26.275=0.339 C方案功能指数=8.55/26.275=0.325 A方案成本指数=6500/(6500+6600+6650)=0.329 B方案功能指数=6600/(6500+6600+6650)=0.334

技术经济分析参考

工程技术经济指标与技术经济分析 1 总说明 一编制范围 长春工程学院逸夫图书馆十一标段施工投标报价包括的内容:土建(桩基础除外)、装饰(包括外装饰、内装饰)、给排水、消防、采暖、电气单位工程投标报价。 二编制依据 1.标准设计图纸。 2.吉林省现行建筑工程预算定额。 3.吉林省当地材料价格、工资单价、施工机械台班费、间接费定额。 4.国家及吉林省的现行工程建设政策、法令和规章。 2工程指标

3 技术经济分析 本人的课题名称是:晨宇公司长影世纪村26号楼一标段施工投标报价。该工程由长春万科房地产开发有限公司投资兴建;为二类住宅;座落于长春市;建筑面积:5503.9平方米;建筑高度:36米;层高4.2米;层数8 层;结构形式:框架剪力墙结构;基础类型:桩基础;本期工程范围包括:土建工程、装饰工程、给排水工程、、消防工程、采暖工程、电气工程。 工程总造价为10222260.19元,每平方米造价1857.28 元,其中分部分项工程总价7316432.79元,措施项目总价1975107.63元,规费总价 387684.41 元,税金总价343199.84元。结合工程概况利用造价数据进行工程指标的分析,工程的造价略低于同类工程,总结原因如下: 1、由于时间仓促,只对典型的构件进行了钢筋算量,因而钢筋工程每平方米造价与同类工程相比很低,钢筋含量指标较低也是处于此因。 2、主要材料价格没有明确的价格,所以最后造价结果会受影响。 3、由于该工程为框架剪力墙结构,所以钢筋、混凝土的量相对多一些,进而会提高总造价。 4、该工程采用常规施工方法,场地及周围环境较理想,也会成为工程指标较低的影响因素之一。 5、由于上述原因造成钢筋算量较少,人材机消耗指标也较低。 6、自己第一次以独立的投标人的身份按本企业资质、劳动力生产水平及拟定

主要技术经济指标与技术经济分析

主要技术经济指标与技术经济分析 1工程概况 工程名称:宏宇建筑公司吉林市25号楼工程二标段 工期要求:招标文件规定本工程于计划于2014年5月10日开工,计划2015年7月20日竣工。总工期436天。 本工程位于吉林市昌邑区红旗街3066号;总建筑面积5995.2㎡,占地面积559㎡;建筑高度36m,标准层高3m,建筑层数为11层;结构形式为断肢剪力墙结构;基础类型为桩基础。墙体:外墙填充,≥MU5.0煤矸石空心砌块,M5混合砂浆;内墙填充,≥MU3.5煤矸石空心砌块,M5混合砂浆。工程类别为二类,建筑安全等级为二级,抗震设防类别丙类,抗震设防烈度7度,场地类别Ⅱ类。梁、板、梯均采用C25混凝土,剪力墙柱四层以下为C30混凝土,以上为C25混凝土。本工程需要用到的钢筋有Ф10以内圆钢146.977t,Ф10mm以外圆钢6.097t ,螺纹钢173.939t 。 装饰标准为:厨房、卫生间为防滑地面砖;楼梯间、电梯前室为灰色唐光花岗岩板;其他为40厚细石混凝土;外墙装饰为通体砖、涂料;上人屋面卷材防水、刚性防水两道防水;非上人屋面卷材防水,绿豆沙保护层;成品木门、防火门、防盗门等;窗为塑钢窗。 2主要技术经济指标 本设计主要分析了总造价形成、造价指标、主要材料消耗指标、措施项目指标、工期指标等。总造价形成见表一,造价指标见表二,主要材料消耗指标见表三,措施项目指标见表四,工期指标见表五。 表一总造价形成

表二造价指标 表三主要材料表

表四措施项目价格表

表五工期指标 3主要技术经济指标分析 3.1单方造价的分析 单方造价的高低是衡量工程项目投资是否合理的一种最简单、最直接的指标。简单来说,单方造价即指每平方米或每立方米的建筑工程造价,其计算规则是对应的工程总造价与总建筑面积之比。本工程单方总造价为1327.98元/m2.,依据市场中民用住宅断肢剪力墙结构单方造价在1200元/平方米—1400元/平方米的情况,说明土建部分预算还算符合市场实际情况。与同类型工程相比偏低,这是由于施工中采用了泵送混凝土技术,解决了混凝土水平和垂直运输,提高了工作效率,节约了成本,我方编制的施工组织设计科学合理,过程中采用流水施工方法,将工作面分为两个施工段,使得各班组连续施工,减少了窝工现象,并且使得工作效率大大提高,总工期缩短。 3.2造价指标分析 土建装饰部分预算,工程总造价为7961505.18元,而建筑工程总造价为5719545.32元,占总造价的比重为71.84%;装饰工程总造价为2241959.86万元,占总造价的比重为28.16%。就整个工程来看,土建部分占的比重是相当大的,直接影响了工程总造价。工程总造价7961501.18元,直接工程费占总造价的比重为63.9%,是建筑工程中比例最大的一项费用,而其中的材料费是直接工程费中比重最大的费用项目,占直接费的的比例为73.9%。可见,工程建设过程中,直接工程费作为其他费用计算的基础,应当注意人工、材料和机械的使用消耗量,尤其是材料消耗量,它也是建筑工程最主要的构成部分。主要材料中,钢筋用量为57kg/㎡,据工程统计,短肢剪力墙结构的用钢量一般为(50~70)kg/m2,所以本工程中的钢筋用量是合理的。

设计经济性分析

如何成为一个合格的CAE分析工程师 在产品设计过程中能够充分考虑到多种因素,可以使设计出的产品更加可靠和具有市场竞争力。但是在传统的机械结构设计中,工程师所依靠的常常是设计规范和设计经验。对于常见结构,传统的设计可以保证结构的安全性,不能保证设计的最优性,不利于结构设计的经济性。对于复杂的结构,这样的设计甚至连使用的可靠性都无法合理的考虑。在这样的背景下,计算机辅助分析开始在机械结构设计中发挥出越来越重要的作用。作为现代数值模拟方法在工程领域的应用,计算机辅助分析可以在设计阶段对结构进行校核、优化,使工程师在产品未生产之前就对设计的经济性、安全性有所认识。 在各种CAE的工具中,有限元方法是相对较为成熟的,也是在工业领域应用最广的。在有限元天地中,将介绍有限元分析的相关理论和学习有限元程序的经验。由于本人专业所限,有限元分析天地中所指分析将特指结构分析。 在本文中我将谈谈如何成为一个合格的有限元分析工程师。作为一个合格的有限元分析工程师,至少应该具备以下三个方面的技能和经验: 1.坚实的理论基础,包括力学理论(对于结构有限元分析工程师)和有限元理论 2.必要的程序使用经验,对常用的商业有限元分析程序能够熟练应用 3.工程实践的经验,对于不同的工程问题能够准确的做出判断和确定分析方案 在这三个方面中,比较容易解决的是程序使用,通常盗版软件和程序教程是很容易获得的,一般通过一些练习题就可以很快掌握程序的使用。所以,有很多初学者在用几个练习题熟悉了一个或几个程序以后就以为自己可以做一个分析工程师了,这是极端错误的。 练习题与工程分析的差别在于,在做练习题的时候,拿到手边的已经是简化好的模型了,结构已经简化好了,分析类型已经设定,边界条件和载荷条件已经确定,计算完成后,能够看到和教材上一致的结果就算是完成了。在这个过程中,学习者只学到了程序如何使用,这个过程,不用说大学生,高中生都可以完成。 在做工程分析的时候,情况就完全不同了,没有人给你指定模型的简化、分析类型,边界条件,在计算完成后,还需要对结果进行分析和评价。在这个过程中,程序的使用变成了整个分析过程中的技术性最低的一个环节。一个完整的工程分析的流程是怎样的呢? 首先是问题的提出,在工业实践中,提出问题的部门通常是设计部门或生产部门,设计部门会提出要求对某一设计进行某一方面的验证或优化,生产部门会提出对在产品生产或使用过程中出现的缺陷或问题进行分析和解决。通常情况下,由于分工的不同,设计或生产的工程师对于有限元分析是没有经验的,他们提出的问题是模糊的,例如说,设计工程师会问,在某种情况下,我的设计安全吗?生产工程师会问,为什么这个产品会坏呢? 然后是问题的分析,这个过程是需要结构分析工程师与设计工程师或生产工程师共同完成的。接到设计工程师和生产工程师提出的问题时,先对问题做一个初步的判断,是什么样类型的问题,然后对问题进行调查,作出是否需要进行下一步的有限元分析。 接下来,如果决定要进行有限元分析,就需要更仔细的分析了,需要决定以下几个问题:分析目的和分析规模,结构简化与计算规模,边界条件和载荷条件,建立模型的方式,计算结果的分析方法。等这几个问题决定后,就可以开始计算了。 在计算结束以后,就需要对结果进行可信度的评价,即要确定计算结果是所设定问题的正确模拟,获得了和实际问题足够近似的结果。在此基础上,才能按照预先定好的结果分析方法对结果进行分析。根据分析的结论,才最终向设计和生产部门提供可靠的建议和意见。 上面是粗略的介绍了工程有限元结构分析的一个基本的流程。从这个流程中,利用程序处理一个设定好的问题只是其中的一个步骤。那么在这个流程对前面提到的三个方面的技能和经验是如何体现出来的?在整个流程中应该注意一些什么关键问题呢? 工程有限元(结构)分析的基本流程: 对问题进行初步分析(决定是否进行有限元分析)->详细分析(对分析进行计划)-> 进行有限元分析-> 结果分析->问题解决 在接到设计部门和生产部门提出的问题时,工程判断(engineering judgment)非常重要,要了解问题的状况,提出问题的目的,根据工程经验做出初步判断。并非所有接到的问题都是需要进一步分析的,有限元分析也不一定是解决问题的最佳手段。在工程中,能够用最少成本和最短时间解决问题的手段才是最佳的。要做出正确的初步判断,需要有通过解决大量工程问题积累的经验,需要对常见问题的理论有清晰的解决思路,需要对有限元方法的能力和局限有清楚的认识,同时对于可能进行的有限元分析需要的时间和人力有准确的判断。这个过程中要充分和设计工程师及生产工程师进行沟通,尽量获取更多的资料和数据,避免模糊的直觉判断,无论是否要进行下一步分析,都要提出有理有据的建议。 在决定需要进行有限元分析后,对即将要进行的分析的理论和本质要有深刻的认识,对自己所可能使用的程序的能力

技术经济学试题库及答案解析

《技术经济学》考试试卷 班级姓名得分 一、填空题:(每空1分,共10分) 1、财务报表分析中的资产负债比率是指负债总额与________之比,速动比率是指流动资产总额减去存货后与______之比。 2、功能分析是价值工程的核心。功能分析一般包括________、________和功能评价三个步骤。 3、“年利率为15%,按季计息”,则年名义利率为________,年实际利率为________,季度实际利率为________ 。 4、经济效果表达方式通常有三种,一种是差额表示法,一种是比值表示法,还有一种________表示法。 5、净现值为零时的折现率称为________。 6、经济持续增长来源于________的持续活跃。 二、选择题:(每题1分,共10分) 1、下列费用中()不是现金流量。 A.原材料 B.折旧 C.工资 D.管理费用 2、方案A初始投资20000元,年收益5500元;方案B初始投资为10000元,年收益3000元,则相对追加投资回收期为() A.4.3年 B.4.0年 C.3.64年 D.3.33年 3、(C )是指设备在市场上维持其价值的时期。 A.设备自然寿命 B.物质寿命 C.技术寿命 D.经济寿命 4、单利计息与复利计息的区别在于( )。 A.是否考虑资金的时间价值 B.是否考虑本金的时间价值 C.是否考虑先前计息周期累计利息的时间价值 D.采用名义利率还是实际利率 5、当我们对某个投资方案进行分析时,发现有关参数不确定,而且这些参数变化的概率也不知道,只知其变化的范围,我们可以采用的分析方法是( )。 A.盈亏平衡分析 B.敏感性分析 C.概率分析 D.功能分析

第二章 工程设计、施工方案技术经济分析

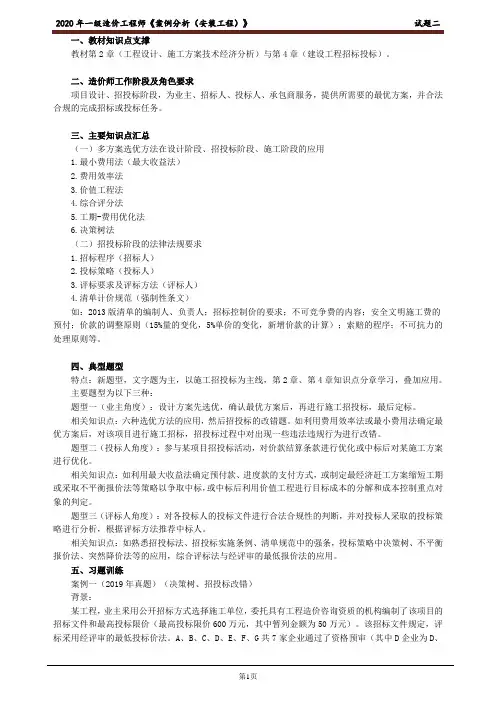

第二章工程设计、施工方案技术经济分析 考试大纲要求的内容: ※建设工程设计、施工方案综合评价法; ※建设工程设计、施工方案比选与优化; ※工程网络计划的调整与优化。 案例类型: ※ 综合评价法的应用; ※ 价值工程的应用; ※ 费用分析比较法; ※ 网络计划法的应用。 一、综合评价法的应用 (一)主要考核知识点: 1.建设工程设计、施工方案定性评价与定量评价 定性评价主要是利用定性分析评价指标对若干可行方案进行评价从而选择较优方案。如,建设工程设计方案对建筑物的适用性、可靠性、安全性、与环境的适宜性等方面的影响;再如,施工方案对施工操作难易程度和安全可靠性、为后续工程创造有利条件的可能性、利用现有或取得施工机械的可能性、为现场文明施工创造有利条件的可能性、施工方案对冬雨期施工的适应性等。 对定性评价结论基本相同或差别不大的若干设计、施工方案,需要进一步利用定量分析评价指标进行评价,从而选择最优方案。常用的定量评价方法有:单指标评价法、多指标评价法。 2.建设工程设计、施工方案单指标评价方法 该方法是通过对建设工程设计、施工方案的某项定量评价指标的计算、分析、比较,从而评价方案优劣。如在建设工程中较常采用的工期指标、劳动量消耗指标、材料物资消耗指标、费用(成本)指标等。 3.建设工程设计、施工方案多指标评价方法 通过对建设工程设计、施工方案若干技术经济指标的计算、分析、比较,从而评价方案优劣的多指标评价法又可分为多指标对比法和多指标综合评分法。 (1)多指标对比法 利用这种方法首先需要将指标体系中的各个指标,按其在评价中的重要性,分为主要指标和辅助指标。主要指标是能够比较充分地反映工程的技术经济特点的指标,是确定工程项目经济效果的主要依据。辅助指标在技术经济分析中处于次要地位,是主要指标的补充,当主要指标不足以说明方案的技术经济效果优劣时,辅助指标就成为进一步进行技术经济分析的依据。 (2)多指标综合评分法 这种方法首先对需要进行分析评价的设计、施工方案设定若干个评价指标,并按其重要程度确定各指标的权重,然后确定评分标准,并就各设计方案对各指标的满足程度打分,最后计算各方案的加权得分,以加权得分高者为最优方案。其计算公式为: 式中 S——设计方案总得分 S i——某方案在评价指标i上的得分 w i——评价指标i的权重 n——评价指标数 (二)案例解析 【案例二】

建筑工程施工方案技术经济分析

建筑工程施工方案技术经济分析 摘要:本文介绍了建筑工程施工方案的基本内容和作用;选择最佳施工方案的方法;例举了施工方案的评价指标;举例分析了多个施工方案的经济性;提出了每个单位工程施工方案需进行三个主要方面的经济技术分析: 1、施工方案的技术经济比较。 2、主要施工机械选择的经济分析。 3、缩短施工工期的经济分析。 关键词:施工方案;技术经济分析;经济效益 Abstract: This article describes the basic content and function of the building construction program; choose the best construction program; examples of the construction program evaluation; example, analysis of the economy of the construction program; proposed the construction of each unitprogram in need of economic and technical analysis of the three main areas: 1, the technical and economic comparison of the construction program. 2, the main construction machinery selected economic analysis. 3 to shorten the construction period of economic analysis. Keywords: construction program; technical and economic analysis; economic benefits 当前建筑市场竞争日益激烈,各建筑企业为了求生存、求发展,就要求不断改善经营管理理念,提高施工技术水平和劳动效率,降低成本,减少支出,保证工程质量和施工安全,增加经济效益。因此,在每个工程项目在施工前就要寻求到适合本工程的最佳施工方案。 一、施工方案的基本内容及作用 施工方案包括工程的开展的先后顺序和施工流水的安排和组织,施工段的划分,施工方案和机械的选择,特殊部位施工技术措施,施工质量和安全保证措施等。 选择施工方案的目的是寻求适合本工程的最佳方案。对施工方案进行技术经济分析,就是为了避免施工方案的盲目性、片面性,在方案付诸实施之前就能分析出其经济效益,保证所选方案的科学性、有效性、经济性,达到提高工程质量、缩短工期、降低成本的目的,进而提高工程施工的经济效益。

相关主题
文本预览
相关文档 最新文档
