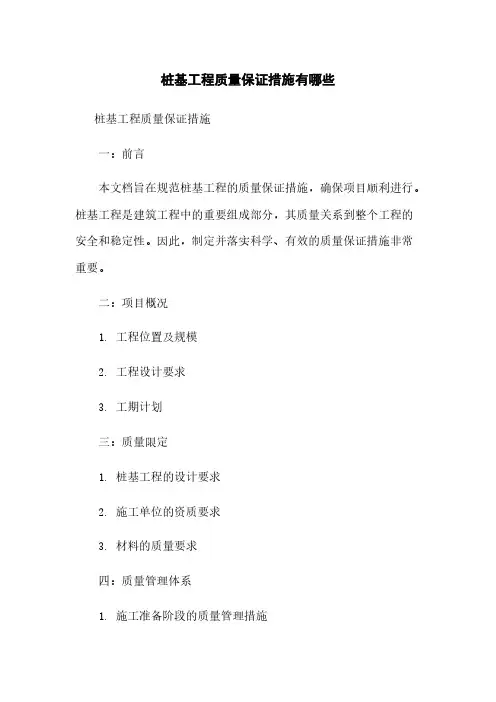

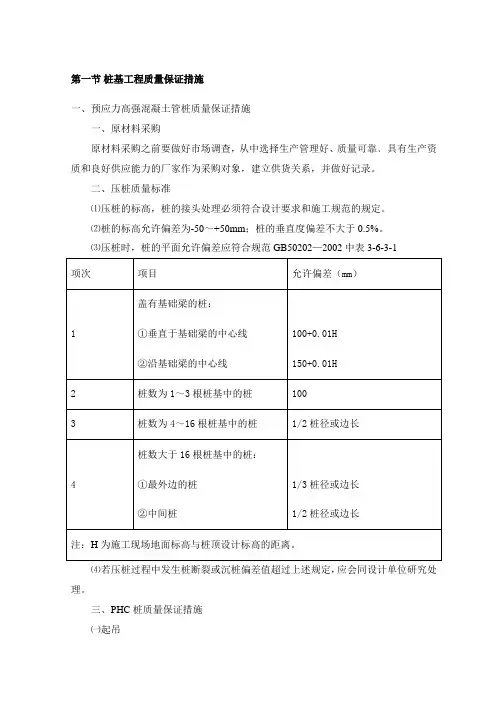

当前位置:文档之家› 桩基工程质量保证措施

桩基工程质量保证措施

桩基工程质量保证措施
桩基工程质量保证措施

桩基工程质量保证措施

(1)桩位经核实无误后,用十字线法进行桩位控制,钻头中心对准桩位中心,同时调整好钻杆垂直度,随时用十字桩线检查钻头中心是否与桩中心一致;

(2)基础桩施工时应在开钻前及成孔后对护筒标高进行观测,以确保桩的成孔深度、钢筋笼标高的准确;

(3)钻孔钻深由钻机操作室的液晶显示器计量并控制,并经过质量员用重锤测绳测量进行孔深复核,孔径用钻孔灌注桩成孔质量检测系统检查;

(4)混凝土灌注前必须进行二次清孔,清孔后的泥浆密度应小于1.1;

(5)钻杆的垂直度采用钻机自身的水准仪器严格控制,并辅以经纬仪测斜和成孔质量检测系统检测,保证成孔垂直度小于1%;

(6)进行不同配合比泥浆与沉渣的对比试验,配置出合理的泥浆,保证在灌注混凝土前孔壁的稳定;配置优质泥浆,在保证孔壁稳定的前提下,尽量减小泥浆比重,减少沉渣厚度;

(7)根据不同的土层采用不同的泥浆比重和不同的转速,在砂性土和含少量卵石中钻进时,可用一或二挡转速,并控制进尺;在水位高的粉砂层钻进时,应低挡慢速钻进,并加大护壁泥浆比重;

(8)钻孔过程中经常检查钻头直径,及时修补,保证桩径,当产生缩孔时,采用钻头上下反复扫孔,将孔径扩大到设计要求;

(9)吊放钢筋笼入孔时,对准孔位,吊直扶稳,缓慢下沉,钢筋笼不得碰撞孔壁;

(10)根据设计图纸进行加工钢筋笼,钢筋笼加焊吊点,确保吊装稳固;

(11)为防止钢筋笼位置偏差,在钢筋笼主筋上,每隔一定距离设置一组4个垫块,以此控制保护层,使钢筋笼平面位置对准桩孔轴线,并使钢筋笼垂直状态吊放入孔;

(12)强化各道工序间的密切衔接,尤其是第二次清孔后及时安排灌注混凝土,尽量缩短成孔至浇筑混凝土的间隔时间,减少孔内沉渣;

(13)按要求测定泥浆质量,当泥浆性能超出标准后,重新置换新浆;

(14)水下混凝土灌注时,应勤测勤量混凝土上升面高度,并计算导管埋入混凝土面深度控制在2~6m,最后,用测绳和计算方量双控法来保证桩顶混凝土面超过设计标高100cm即可,并认真填写灌注记录。

桩基施工质量保证措施

安徽省昌水建设工程有限公司 桩基工程施工质量保证措施 一、质量目标 质量目标:按照国家验收标准达到一次性验收合格 二、质量保证体系 一、质量保证体系 1、质量保证体系 质量保证体系的建立原则是:紧紧围绕投标承诺的质量创优目标,制定切实可行的质量创优规划,坚持“以人为本”的理念,通过思想政治工作、相应的组织保证措施和及时准确的质量管理信息系统,实现项目整个过程的质量控制。 2、质量保证体系说明 我公司中标后将在项目部的领导下,成立以项目经理为组长,由技术、质安员、物资设备、施工队长及施工员参加的全面质量管理领导小组,责任到人,督察督办。定期组织有关人员进行专业技术学习、质量教育。 项目部建立安质组,设立安全质量检查室,配备专职质检工程师,班组设置兼职质检员,形成体系完善、责任明确的质量检查体系,并定期、不定期地组织质量检查和质量评比,奖优罚劣。 3、质量保证体系如下:

二、项目部质量控制 本工程施工质量保证体系将根据我司质量控制程序文件,采取逐级控制,规范操作,发挥本公司在质量管理方面的优势。坚持施工全过程控制和“计划、实施、检查、处理”循环工作法,持续改进过程的质量控制。 本公司现行的我司质量控制程序文件为程序控制文件,其控制面涵盖整个施工过程。本工程施工,将由项目经理和项目工程师制定建立质量管理网络,项目体各管理人员严格按照本公司程序文件和质量保证体系实施。 质量保证程序图 程序图解释: ①施工方案经审批后在施工中优化,用优化的方案保证质量实施; ②人员基本要素质量较好,在执行岗位职责中保证质量实施; ③原材料的质量保证、成孔过程检验保证质量实施; ④施工操作经规范的过程操作保证质量的实施; ⑤良好的机械性能加良好的设备维护保证质量的实施。

钻孔灌注桩施工质量、安全保证措施

钻孔灌注桩施工质量、安全保证措施 ①、钢护筒垂直度控制措施 a、钢护筒施沉时尽量选在平潮时段或流速较小时段,减小水流力对其的影响。 b、通过计算,单根钢护筒在涨落潮最大流速时下放,水流力较大,在钢护筒下口带 下拉缆。 c、护筒开始施振时,先点振,若钢护筒偏差较大,可通过浮吊和下拉缆来调整。当 钢护筒入土深度达到 10 米左右后,方可连续施振,确保钢护筒垂直精度。 ②、施工平台防冲刷措施 加强对河床标高观测,如果有较大冲刷,及时对河床进行防护。 ③、防止出现斜孔、扩孔、塌孔措施 a、钻机底座牢固可靠,钻机不得产生水平位移和沉降。同时钻进的过程中每接长一 根钻杆、钻进时间超过 4 小时和怀疑钻机有歪斜时均要进行基座检测调平。 b、钻杆直径应大于φ 273mm。 c、采用大配重减压钻进。施钻时,始终采取重锤导向,减压钻进(钻压小于钻具重 量的 80%) 、中低速钻进,严禁大钻压、高速钻进,可在护筒内的钻杆上按 20~30m 的间距 设置两个钻具扶正器,减小钻具的自由变形长度,使钻具在重力的作用下始终垂直向下, 保证钻孔垂直度。 d、钻进过程根据不同的地层控制钻压和钻进速度,尤其在变土层位置采用低压慢转 施工。 e、钻孔的垂直度偏差控制在 5‰之内,发现孔斜后及时进行修孔。 f、选用优质泥浆护壁,本工程钻孔施工中选用不分散、低固相、高粘度的 PHP 泥浆 进行护壁,同时加强泥浆指标的控制,使泥浆指标始终在容许范围内,控制钻进速度,使 孔壁泥皮得以牢靠形成,以保持孔壁的稳定。 g、在施工过程中,根据不同的地层情况,选择合理的钻进参数。同时注意观察孔内 泥浆液面的变化情况,孔内泥浆液面应始终高于江水面 2m 左右,并适时往孔内补充新制 备泥浆。 h、由具有丰富施工经验的技术工人参与施工,强调预防为主的指导思想,避免塌孔 事故的发生。 i、一旦发现塌孔现象,应立即停钻。如果塌孔范围较小时可通过增大泥浆粘度及比 重的办法稳定孔壁;如果塌孔较为严重时,可对钻孔采用粘性土回填,待稳定一段时间后

桩基础工程施工的质量控制

桩基础工程施工的质量控制 【摘要】:桩基工程涉及施工工序多,工艺要求高,稍有不慎,就可能造成质量问题或事故,作者结合自己多年的工作经验,并针对这些质量问题探讨了相关的处理措施,同时对在施工过程中容易出现的问题提出了预控方案。 关键词:桩;基础工程;施工;常见问题;质量控制 l 引言 桩基础工程的质量控制是工程施工中的重中之重,它直接影响到整个建筑物的工程质量。而桩基工程的施工现场条件复杂,工序繁多,工艺要求高,桩基的质量主要取决于勘察、设计、施工等诸多方面。工程地质勘察报告的是否详细准确、设计取值有无合理以及施工中的材料、工艺、设备等等都是影响桩基础工程质量的因素,稍有不慎,便会造成质量问题或事故。若处理不及或不当,就会给工程留下隐患。所以,对质量问题( 或事故)的分析与处理是否正确得当,通常都会影响到建筑物的安全使用、工程造价以及工期。为了防止类似的问题发生,能否在桩基工程施工中对质量问题及隐患进行正确的分析与妥善的处理,就显得尤为重要。 2 常见的质量问题 ( 1 ) 测量放线错误,使整个建筑物错位或桩位偏差过大; ( 2 ) 单桩承载力低于设计值; ( 3 ) 桩倾斜过大; ( 4 ) 预制桩接头断离; ( 5 ) 断桩。灌注混凝土施工质量失控,发生断桩事故; ( 6 ) 桩基验收时出现的桩位偏差过大; ( 7 ) 离析、桩身夹泥、混凝土强度达不到设计要求、钢筋错位变形严重等;( 8 ) 灌注桩顶标高不足。常见的有两种:①施工控制不严。在未达到设计标高时混凝土停浇;②虽然标高达到设计值,因桩顶混凝土浮浆层较厚,凿出后出现桩顶标高不足。 3 质量问题的原因剖析 下面主要就单桩承载力低于设计值、桩倾斜过大、断桩接头断离、桩位偏差过大等五大类问题进行详细地剖析。 3 .1桩承载力低于设计要求的常见原因 ( 1 ) 桩沉入深度不足; ( 2 ) 桩端未进入设计规定的持力层,但桩深已达设计值; ( 3 ) 最终贯入度过大; ( 4 ) 其他,诸如桩倾斜过大、断裂等原因导致单桩承载力下降; ( 5 ) 勘察报告所提供的地层剖面、地基承载力等有关数据与 实际情况不符。 3 .2倾斜过大的常见原因 ( 1 ) 预制桩质量差,其中桩顶面倾斜和桩尖位置不正或变形造成桩倾斜:( 2 ) 桩机安装不正,桩架与地面不垂直; ( 3 ) 桩锤、桩帽、桩身的中心线不重合,产生锤击偏心;

预应力管桩施工质量控制措施

预应力管桩施工质量控制措施 一、设计要求: 1、终桩控制标准: (1)本工程管桩采用柴油锤施打方式施工,柴油锤型号D60、 桩锤重量6.0t,冲程1.8~2.2m。 (2)本工程采用的管桩为摩擦端承载型桩,停打以桩端到达或进入持力层、最后 3 阵(10 锤/阵)均满足最后贯入度25~35mm 要求和最后1m 沉桩锤击数(不超过300)为收锤标准。 2、施工要求: (1 )跳打:凡桩距等于或小于 3.5D 及承台下桩数多于9 根的,均采取跳打方施工。 (2)填灌砼:桩端持力层为易受地下水浸湿软化层,在第一节 桩施打(压)完,毕后立即往管内填灌砼,砼强度等级为C30,灌注高度不少于2m。 (3)接桩采用焊接接桩法:保证上下桩节找平接直,上下节桩之间的间隙用铁片全部填实焊牢,然后沿圆周对称点焊六处,继而分层对称施焊,每个接头的焊缝不得少于两层,每层焊缝的接头应错开,焊缝饱满且超出管面2~3m m,不得出现夹渣或气孔等缺陷,施焊完毕须自然冷却8 分钟后方可继续施打(压)。 (4)送桩:本工程采用的管桩允许送桩,送桩须使用专用的送 桩器,送桩深度不超过2m。管桩内充满水时,严禁送桩作业。

(5)桩位施放误差w 30mm,桩的垂直度偏差不得大于桩长的1%。 二、管桩施工质量控制措施 1、预应力管桩施工质量的事前控制: ( 1)认真查看桩位平面布置图、桩基结构施工图,领会设计意图及要求,掌握设计要领,了解工程施工的控制点。 (2)熟悉已审批的施工单位的施工方案。①施工机具、仪器标定、施工方式、打桩顺序。②确保打桩质量的技术措施。③操作人员的操作证、上岗证。④材料进场后的成品、半成品保护及堆放。⑤人员配备情况、施工进度计划。⑥材料、机具、人员的布置安排情况。⑦质量保证及安全施工措施。 (3)检查预应力管桩的制作质量。①查看管桩出厂合格证、出厂测试报告。②检查钢筋主筋品种、规格、数量、位置是否符合要求。③检查预应力筋品种、规格、数量、位置是否符合要求。④检查桩身保护层厚度。⑤检查主筋接头位置、钢筋、预应力筋以及钢筋焊接接头的物理力学性能和化学分析报告。 ⑥检查桩身钢箍的位置、间距是否符合要求。⑦桩身的砼强度是否符合要求。 ⑧对桩身进行外观质量检查是否达到“国标”或“行标”要求。 ( 4)明确桩顶标高。 2、预应力管桩施工质量的事中控制: ( 1)参与检查测量放线、桩位、标高以及测量控制点。 2)查看管桩进场堆放情况,督促施工单位加强自检,不合格桩限期清理 退场。 (3)锤与桩帽之间的垫层用钢丝绳填满,桩帽与桩顶间的垫层采用麻袋、纸垫等衬垫材料,在锤击过程中,勤检查,及时更换,防止击碎桩头。

护坡桩施工质量保证措施标准范本

编号:QC/RE-KA1748 护坡桩施工质量保证措施标准范 本 In the specific resource conditions, according to the specification, and the effect of the completion of the record, the formation of experience, to provide a reference for future programs. (执行方案示范文本) 编订:________________________ 审批:________________________ 工作单位:________________________

护坡桩施工质量保证措施标准范本 使用指南:本执行方案文件适合在为明确的目标或目的,在特定的时间、预算、资源条件下,依据规范完成,并把完成时所达到的有形或无形的效果记录,形成经验或者总结,使用数据记录并为以后的方案提供参考。文件可用word任意修改,可根据自己的情况编辑。 ⑴ 钻孔垂直度控制: ①场地平整,确保钻杆垂直; ②使用具有导向装置的钻机。 ⑵孔径控制: ①使用和设计桩径同径的钻头,确保桩径不小于设计桩径; ②使用同心度好的钻头,以减小钻孔弯曲和灌注充盈系数; ③根椐地层情况,同时保持孔内水头压力,防止砂层塌孔。 ⑶ 定位及孔深偏差控制: ①钻机就位时,调整钻杆垂直度,使钻尖

对准孔中心,使两中心重合; ②在钻进过程中随时观察孔深显示仪表,做好纪录,随时计算、控制钻孔深度。终孔时用测绳校正钻孔深度。 ⑷ 钢筋笼吊放: ①钢筋笼外侧每隔3~5m应加导向装置,每组3~4个,以保证设计要求的钢筋笼保护层厚度; ②钢筋笼下入孔口要扶正,徐徐下入,以免刮坏孔壁。按设计钢筋方向定位的要求下放,确保定位准确; ③确保钢筋笼定位准确和防止在灌注过程中上浮。 ⑸ 水下灌注混凝土: ①导管连接必须牢固、可靠,确保密封,

桩基施工质量控制要点

桩基施工质量控制要点 一、开钻前准备 1、泥浆制备:泥浆制制备必须选用优质膨润土,采用合理的配合比进行泥浆配制(即膨润土:纯碱:纤维素)务必使新制泥浆的比重1.08~1.12,粘度18~23s; 2\泥浆循环系统的设置:采取循环池与沉淀池分离的方式进行泥浆循环或者采用虑砂器虑砂; 3、护筒安装:测量放样-----设置十字护桩------埋设护筒夯实-----恢复十字护桩并测量复测,量测护筒的偏位,同时在十字护桩线与护筒交叉点处做出标记。 报监理同意后开钻 二、钻进过程 1、钻进过程中,泥浆指标的测试一个班不低于6次,要求必须在规定范围内; 2、检验钢筋笼的加工质量,监理同意后出场。 三、成孔检测 1、首先测绳实测孔深,确保孔深大于设计孔深,一般亦超钻20~30cm; 2、超声波成孔检测,检孔合格后报监理验收,监理同意后下放钢筋笼; 3、钢筋笼下放之前再次量测孔深,此时若测得孔底沉渣大于30~40cm,易捞渣后再下放钢筋笼,确保笼底部不伸入沉渣内。 四、钢筋笼下放 1、钢筋笼中心与孔位中心对应,对于护筒偏位较大(大于2cm),在下放最后一节钢筋笼时利用钢筋限位,确保笼顶中心与桩中心对应; 2、下放过程应严格控制丝头与声测管焊接质量,声测管内应及时加注清水,严禁加浑浊水; 3、通过计算引笼长度严格控制好笼顶标高; 4、钢筋笼下放完成之后,下导管前再次量测孔深,与终孔孔深对比,初步判断沉渣的沉淀速度,以便于正确做出相应的清孔方式。 五、清孔 1、清孔用泥浆各项指标应能满足清孔要求,以能将孔内比重和含砂量的浓浆置换出来并降低含砂率为原则,具体泥浆比重和粘度根据孔内泥浆情况适当调整; 2、清孔用泥浆泵的功率应能满足置换泥浆的要求,一般孔深在5米以内的,泥

CFG桩施工质量控制及措施

CFG桩施工质量控制及措施 CFG桩是水泥粉煤灰碎石桩的简称,一般有三种成桩施工方法:振动沉管灌注成桩(适用于粉土、粘性土及素填土地基)、长螺旋钻孔灌注成桩(适用于地下水位以上的粘性土、粉土、素填土、中等密实以上的砂土)和长螺旋钻孔、管内泵压混合料灌注成桩(适用于粘性土、粉土、砂土以及对噪声或泥浆污染要求严格的场地)。CFG桩复合地基,通过改变桩长、桩距、褥垫厚度和桩体配比,能使复合地基承载力幅度的提高有很大的可调性。它具有沉降变形小、施工简单、造价低、承载力提高幅度大、适用范围较广、社会和经济效益明显等特点,广泛地用于工业厂房和民用住宅的地基处理和加固。CFG桩最常用的成桩施工方法有振动沉管灌注成桩和长螺旋钻孔、管内泵压混合料灌注成桩两种方法。 1施工工艺流程 长螺旋钻孔、管内泵压混合料成桩施工工艺流程 1.1钻机就位 将长螺旋钻就位,调整钻机水平并固定,专人检查钻头锥尖对准桩位中线,螺旋钻机就位后,司钻人员根据钻机架上的铅垂调节钻机垂直度,确保垂直度偏差≤1%。开钻前对桩位进行复核,桩位点偏差不得大于30mm。 控制要点: (1)现场控制采用桩架上挂垂球的方法测量该孔的垂直度,也可采用钻机自带垂直度调整器控制钻杆垂直度。 (2)每根桩施工前现场工程技术人员进行桩位对中及垂直度检查,满足要求后方可开钻。 (3)每工班要有专人对钻杆、钻头的直径进行检查,避免因钻杆、钻头的磨损,而造成桩径达不到要求。 1.2钻进成孔 钻孔开始前,关闭钻头阀门,向下移动钻杆至钻头触地时,启动马达钻进,先慢后快,同时检查钻孔的偏差并及时纠正。当钻头到达设计桩长预定标高时,在动力头底面停留位置相应的钻机塔身处作醒目标记,作为施工时控制孔深的依据,当动力底面达到标记处桩长即满足设计要求。施工时还需考虑施工工作面的标高差异,作相应增减。 控制要点: (1)在成孔过程中发现钻杆摇晃或难钻时,应放慢进尺,防止钻孔偏斜、位移和钻具损坏。 (2)根据钻机塔身上的进尺标记,成孔到达设计标高时,停止钻进。 1.3混合料搅拌。 混合料搅拌必须集中拌合,按照配合比进行配料,每盘料搅拌时间按照普通混凝土的搅拌时间进行控制。 控制要点: (1)对每盘混合料,实验人员都要进行塌落度的监测,合格后方可进行混合料的投放。

厂房桩基工程质量保证措施

厂房桩基工程质量保证措施 厂房桩基工程质量保证措施 工程质量的好坏直接关系到优良项目的评定和施工单位的社会声誉、形象,因此要求参加本工程施工的各机组、各工种遵守国家行业标准《建筑桩基技术规范JGJ94-94》。本工程质量最终验收等级必须优良。为达到这一目的,要求全员有”质量第一”意识,建立完善全面的质量管理体系,工地成立项目质量管理组织,在项目技术负责人的主持下,质检员负责现场全面质量检查,监控施工中的各道工序、各个环节的质量工作,坚持施工必须服从质量要求,并赋予质量管理否决权,同时,公司针对本工程的质量要求,加强骨干力量的投入,并建立严格的施工组织报批手续,在总工的组织下各有关职能部门定期对”施工现场合格率”进行检查考核,并接受甲方、监理方的监督、检查考核,其次,针对施工出现的技术难题,由总工或主任工程师召集专题会议,必要时会同甲方和监理,坚持意见统一、技术可行、质量有保证的方案实施。 第一节质量保证内容 针对本工程钻孔灌注桩的施工工序质量监控和有关ISO9001程序文件、质量手册和作业指导书要求,特此定钻孔灌注工序质量保证对策表》,运用全面质量管理的方法,建立全员参加与全过程受监控的质量管理体系,针对桩基施工的特点,着重抓好以下环节:1.认真阅读施工图和有关技术文件及监理单位提供的工程监理监督文件,了解设计意图,坚持按图施工,按程序作业,按规范验收。 钻孔灌注桩工序质量对策表 质量目标各项技术指标达到设计和规范要求,争取质量全 序号质量目标标准保证质量的措施实施部门主要负责人 1 桩位偏差群桩D/4单桩、边桩D/6 1、准确测量桩位,复测验收护筒铺设质量测量组组长 2、高速钻机水平,钻机准确就位成孔组机长 2 桩顶标高及建筑标高50mm 3、准确测量地面标高,确定钢筋笼下放位置测量组组长 4、确定桩砼面标高测量组组长 3 成孔〈1% 5、准确测量地面标高测量组组长 6、确定钻杆长度,保证桩孔设计孔深成孔组机长、组长 4 孔径偏差-15mm 7、测量钻头外径技术组组长 8、按规程操作成孔组机长、组长 5 孔底沉渣≤50mm 9、保证清孔质量成孔班机长、组长 10、合理安排施工顺序项经部技术经理 6 钻孔垂直度≤1% 11、高速钻机水平、复测验收护筒埋设质量成孔班机长、班长 12、按规程操作成孔班机长、班长 7 钢筋笼制作主筋间距±10mm箍筋间距±20mm钢筋直径±20mm 钢笼长度±50mm 13、提高钢筋笼模具的准确性电焊组组长 14、选用熟练的电焊工,不断提高技术水平电焊组组长 15、严格进行质量验收技术组质检员 16、按规程操作电焊组班长 8 钢筋笼安装满足规范要求17、按设计安放保护层电焊组班长 18、按设焊接钢筋笼电焊组班长 9 混凝土灌注砼强度满足要求桩身无缺陷19、加强职工培训,提高技术水平项经部

桩基施工质量控制措施

冲击钻成孔施工工艺及质量控制措施 一、施工工艺 1、施工场地 施工场地清除杂物,整平夯实,排水方便,适宜人员操作,机械安装运转,水、电、路三通,达到施工条件需要。 2、测量放样 必须由测量队专业人员准确的测量定出各钻孔桩中心位置。 3、护筒埋设 (1)钢护筒外型、尺寸符合设计要求,内径大于桩径30-40cm。 (2)挖护筒坑,下放护筒,使护筒平面位置中心与桩设计中心一致,中心偏差不得大于5cm,倾斜度偏差不大于1%。 (3)护筒顶宜高出地下水位1.5m-2m,高出地面0.3m,浅水处,粘性土不小于1.0-1.5m, 4、安装钻机 (1)钻机稳定地安装在钻孔的一侧,钻机支承垫木不得压在孔口钢护筒上。 (2)选择适宜地层的配套钻孔事故处理的配套机具,接通 水电供应,备好造泥浆粘土和泥浆池。 (3)调整钻机,使钻锥起吊滑轮缘,钻锥中心和桩孔中心 三者在同一垂线上,稳定好钻机和扒杆揽风绳。 5、钻机钻进 (1)开始钻孔时保持钻锥稳定,应采用小冲程,慢速,使 初开孔坚实,坚直能起导向作用,避免碰撞护筒,钻锥在孔中能保持坚直稳定时,可适当加速钻进。

(2)钻进过程中,随时注意孔内水压差,以防止产生涌沙。孔中泥浆随时进行检查,保持各项指标符合要求,不因泥浆过浓影响进度,过稀易于塌孔。 (3)钻进时及时填写钻孔施工记录,交接班时应交待钻进 情况及下一班应注意事项。连续三班作业,根据钻进感觉和快慢情况以及取样分析判明地层变化。 (4)在钻孔排渣、提钻、除土或因故停钻时,应保持孔内有规定的水头和符合要求的泥浆密度、粘度以防坍孔。 6、检孔 (1)钻进中应用检孔器检孔,检孔器用钢筋笼做成,其外 径等于设计孔径,长度等于设计孔径的4-6倍,按要求检查钻进中和终孔的孔径。 (2)采用适当的器具及时检查孔的中心位置、孔径、孔深、倾斜度、孔内沉淀层厚度,各项技术指标超过允许偏差时,要认真研 究处理。 7、清孔 (1)检孔完成后,立即进行清孔。 (2)清孔达到孔底沉淀厚度符合标准,泥浆含量减少到符合要求为止。 8、下钢筋笼 (1)按设计要求制做钢筋笼,顶端设置吊环,在骨架主筋 外侧设置控制保护层厚度的砼块。 (2)清孔结束应及时将钢筋笼准确地吊装(焊接)就位在 钻孔中,并牢固稳定。 (3)钢筋笼吊装完成后应进行二次清孔。

桩基础施工质量控制措施

桩基础施工质量控制措施 桩基础施工质量控制措施 1、施工前应组织有关技术人员对图纸进行会审,明确设计要求,结合地质资料确定施工参数,对桩机穿透土层的可能性作出基本判断,从而对桩段配备作出初步安排,桩段经检验合格后方可进行使用。压桩前必须具备地质资料,桩位平面图,桩顶的设计标高,并按图纸要求进行标高测量和桩的定位、复核,组织桩机进场。正式施工前,组织设计、监理、甲方、质安监及施工单位有关人员到现场作1至2根工程桩的试验,根据试验的实际情况,指导和确定施工的技术参数,并向施工作业班组进行技术交底。 2、用桩架的导滑夹具或桩箍将桩嵌固在桩架两导柱中,垂直对准桩位中心,缓缓放下插入土中,待桩位置及垂直度校正后即可将锤连同桩帽压在桩上同时应在桩的侧面或桩架上设置标尺,并做好记录方可击桩,如桩头不平时,用麻袋或厚纸板垫平,亦可先用环氧砂浆补抹平整。沉桩应用适用桩头尺寸的桩帽和弹性衬垫,以缓和打桩时的冲击和打桩应力均匀分布,延长撞击的持续时间以利桩的贯入。 3、打桩的顺序,根据桩的密集程度、基础设计标高、桩的规格、桩架移动的方便以及现场条件等而定。对密集的桩应采用自中间向两个方向对称进行,或由中间向四周或由一侧向单一方向进行;对基础标高不一的桩,宜先深后浅;对不同规格的桩,宜先大后小,先长后短,以使土层挤密均匀和避免位移偏斜。 4、沉桩过程中,要经常注意桩身有无位移和倾斜现象,如发现问题及时纠正。桩将沉至要求深度或到达硬土层时,应控制好落锤高度,以免打烂桩头。沉桩过程中作好施工记录,至接近设计要求时,即可对贯入度或入土标高进行观测,至达到设计要求为止。若桩须深送入土时,应用送桩。送桩用坚硬的木料或钢铁制成,长度和直径视需要而定,使用时,将送桩放于桩顶头上,使其与桩在同一垂线上,锤击送桩,将桩慢慢打入土中。 5、打桩过程中出现贯入度突然剧变,则可能桩尖已穿过硬土进入软土层,或桩被打断,此时应对照地质资料进行检查。若是软土层,可继续施打;若是断桩,应在其旁补打一根。桩身若突然发生倾斜角,此时应视情况用木架顶正或拨出后补桩;若桩打不下去,桩锤严重回跳,可能是桩尖顶到孤石或已打到硬土层,这时应减小桩锤落距,慢慢下打,待桩尖穿过障碍后再加大落距。 6、打桩过程中,遇见下列情况应暂停,并及时与有关单位研究处理: ①贯入度剧变; ②桩身突然发生倾斜、位移或有严重回弹; ③桩项或桩身出现严重裂缝或破碎。 感谢您的阅读!

CFG桩施工质量控制及措施

CFG桩施工质量控制及措施 内容题要本文介绍了CFG桩在施工中的质量控制,总结了CFG桩施工过程中遇到的常见问题及处理措施。 关键词CFG桩;施工质量控制;常见问题;措施 CFG(C-Cement,F-Flyash,G-Gravel)桩是水泥粉煤灰碎石桩的简称,是由中国建筑科学研究院地基所开发的,在混凝土桩基工艺上发展起来的新型桩体,CFG 桩体材料主要由碎石、砂、粉煤灰,与适量水泥和水拌制而成。桩体与桩间土体共同作用,组成水泥粉煤灰桩复合地基。加固处理后,地基承载力可达到200KPa 以上。由于CFG桩体材料可以掺入工业废料粉煤灰、不配筋以及充分发挥桩间土的承载能力,工程造价一般为桩基的1/3~1/2,具有施工速度快、工期短、质量容易控制等特点。 CFG桩一般有三种成桩施工方法:振动沉管灌注成桩、长螺旋钻孔灌注成桩、长螺旋钻孔管内泵压混合料灌注成桩。振动沉管灌注成桩适用于粉土、粘性土及素填土地基,长螺旋钻孔灌注成桩适用于地下水位以上的粘性土、粉土、素填土、中等密实以上的砂土和长螺旋钻孔管内泵压混合料灌注成桩适用于粘性土、粉土、砂土以及对噪声或泥浆污染要求严格的场地。 1 工程概况 由中铁十七局承建的郑西客运专线西安北站北扩(西成、西银场)工程DK1+900~+DK5+300段所处地貌为渭河一级阶地,该段路基经过地貌单元相对较简单。该段地形平坦、开阔。该段地质情况为第四系全新统冲积黏质黄土、粉质黏土、细砂、中砂,故采用长螺旋钻孔管内泵压混合料灌注成桩。 2 桩身材料的控制 2.1 水泥 水泥进厂时,必须按批次对其品种、级别、包装或散装仓号、袋装质量、出厂日期等进行验收。并对其强度、安定性进行实验,其质量必须符合现行国家标准。 每检验批由同厂家、同品种、同批号、同等级、同出厂日期水泥组成。散装水泥每500t为一批,袋装水泥每200t为一批。不足上述量时,亦按一批计。

桩基工程质量、安全、工期保证措施

第九章机械设备、劳动力要求 一、劳动力计划安排 现场施工人员的需要量和各专业工种的人员搭配,应根据总进度计划按各施工阶段工程量的大小和作业时间的长短进行合理安排,做到各工种均衡兼顾,防止人员的大起大落。根据施工区段划分及进度安排,各工种配备足够的施工班组,班组选用长期在公司所属项目施工,队伍素质较高的施工班组。对要求持证上岗工种的操作工人必须持证上岗,做到无证不用。本工程总建筑面积约22.5699万平方米,除要求现场施工人员数量足够,素质较好外,其骨干力量更要有丰富的工作经验,技术素质高,质量和安全文明施工意识强。拟投入劳动力计划见附表(一) 二、施工机械设备配备及布置 1、主要施工机械设备配备本工程施工工期紧,质量要求高,任务重。因此施工时机械设备的选择与配备,是确保工程按期完成的重要方面,根据该工程特点,我们拟投入强大的机械设备力量,来满足和确保本工程的施工和进度要求。 2、主要机械设备调配计划 2.1、施工机械调配计划按施工方案中所采取使用的机械,根据施工总进度计划要求而编制。 2.2、施工机械的使用严格按照施工进度要求,进退场及时,以不影响本项工程的施工进度,又不能影响下一分项工程的施工正常进行,确保整个工程的施工任务在总工期内顺利完成。 2.3、进入现场的施工机械必须性能良好,进场前要进行试车运转,以保

证施工过程中正常运转,为确保总工期创造条件。 3、测量设备的配备 项目部设专职测量员,在项目技术负责人、公司测量部门所的指导下,负责所有测量设备的校正及管理工作。现场的测量设备指定专人进行保管使用,严格遵守公司的管理制度,损坏的仪器、设备必须及时申报修理或调换,不得带病工作,根据年检计划,定期进行校对、鉴定,严禁使用未经检验过的仪器。 4、拟投入主要施工机械设备及测量仪器情况详见附表(二)。

桩基施工阶段质量控制要点

桩基施工阶段质量控制要点 一、钻孔灌注桩 1.对钢筋笼应按设计和规范要求正确制作;特别是笼主筋长度、截面直径及焊接质量应从严把关,笼加密区长度及箍筋间距应满足设计要求;对脱焊和焊缝不饱满部位,应补焊做加强措施;同时要求施工单位对制作好的钢筋笼做好“三检”,并报监理验收。如验收不合格不得进入下道工序。 2.清孔分两次清孔,孔深、泥浆比重及沉渣厚度应满足设计要求(泥浆比重1.15-1.20、沉渣厚度≤50mm),要求施工单位安排专人负责。如不符合要求,监理不予确认工程完成量。 3.水下砼灌注,要求对砼下料及导管埋设、提升严格按照规范操作;导管埋深宜为2-6 m,严禁导管提出混凝土面,应有专人测量导管埋深及管内外混凝土面的高差,并填写水下灌注记录。 4.每根桩水下砼灌注完毕,应及时报监理测量桩顶标高,如混凝土面未上升到达设计桩顶标高,监理将不予确认工程完成量;同时要严格控制好每个桩的充盈系数(设计1.1-1.3)。 二、PHC管桩沉桩 1.沉桩过程中应用两台经纬仪90°夹角随时观察桩身垂直度,特别是第一节桩要严格控制其垂直度在0.5%之内,入土3m后严禁用桩机调垂直度。 2.接桩时如上下节接口间缝过大,可以用铁片填实,焊接采用双机对称焊,不少于两层,第一层打底,第二层用粗焊接条,焊缝质量应符合设计和规范要求,并现场报监理验收确认,冷却时间不少于8分钟。如未报监理验收,不予确认该桩工程完成量。 3.严格按照设计要求控制好停锤条件,最后十击贯入度≤20mm,现场应报监理确认。 三、材料进场 1.凡用于现场使用的工程材料(钢筋、PHC管桩)进场时应报监理现场验收,验收时应提供相关资料(包括”三证”—生产许可证、检测报告、质保书),需要现场见证取样送检的材料,应由监理见证取样,否则监理将不予签字认可。 2.工程材料检验批报验,应及时跟进报监理审批。 上海顺衡物流有限公司新建厂房同济监理项目部 2013年12月28日

灌注桩施工质量控制措施

钻孔灌注桩施工质量控制措施 一、编制依据 1、施工图及设计文件; 2、《建筑桩基技术规范》JGJ94-2008 二、技术要求 1、灌注桩采用C30混凝土; 2、保护层采用C30圆形砂浆垫块定位。每隔2米设置一组,每组4个,匀设于加劲箍四周靠上或靠下20厘米位置; 3、钢筋电弧焊所用焊条应符合下表规定: 钢筋电弧焊焊条型号 三、各分项工程质量控制要点 1、钻孔前的准备工作

①场地平整:施工前应清除杂物将场地进行平整,若遇软基应进行处理后方可将钻机就位。 ②泥浆制作:开孔时使用的泥浆用优质粘土制作,当钻孔至粘土层时可用原土造浆。泥浆比重的控制:在一般地层采用1.05-1.20,在松散易坍的软土地层采用1.2-1.40,泥浆粘度在一般地层为16-22秒;在松散易坍地层为22-30秒。泥浆含砂率不大于4%,胶体率不小于95%。施工中应经常测定泥浆比重、粘度、含砂率和胶体率,并根据地质情况及时调整。 ③护筒埋设: 护筒采用钢制作,应坚实、不漏水,护筒长度不宜小于2m。当使用旋转钻时,护筒内径应比钻头直径大20cm;使用冲击钻时,护筒内径应比钻头直径大40cm。 护筒顶面宜高出施工地面30cm,其高度尚应满足孔内泥浆面高度的要求。当采用反循环回转方法钻孔时,护筒顶面应高出地下水位2.0m以上;采用正循环回转方法钻孔时,护筒顶面的泥浆溢出口底边,当地质良好,不易坍孔时,宜高出地下水位1.0m~1.5m以上,当地质不良、容易坍孔时,应高出地下水位1.5m~2.0m;采用其他方法钻孔时,护筒顶面宜高出地下水位1.5m~2.0m。 护筒埋设深度:对于黏性土、粉土不得小于1m;对于砂性土埋深不得小于2m;当表面土层松软时,护筒应埋入密实土层中0.5m以下。

桩基工程施工质量的控制要点(第一版)

桩基工程质量控制要点

1.对桩基单位的质量管理 桩基工程质量管理任务将主要是针对桩基施工过程中钻孔灌注 工程桩和围护桩进行监控,以确保工程的整体质量要求。在施工中,重点围绕以下几个方面进行管理。 1.1技术质量的管理 桩基施工前必须按照程序文件的要求及相关管理规程认真做好图纸会审工作,对本专业施工图进行仔细审核,对发现的设计缺陷、质量问题及矛盾部位应及时报建设单位,由建设单位会同设计单位重新修改,避免因设计引起的质量问题。组织设计、勘察单位到现场,进行试沉桩工作,以确定各种施工参数,如桩长、桩入岩深度、持力层岩样等,为工程桩验收提供依据。结合地质勘察报告、周边环境情况、图纸及图纸会审纪要,审查施工单位的施工方案是否合理、科学,填写《施工方案审批表》。对施工单位的方案重点审查以下几点内容:a.施工机械的选用是否符合要求 b.施工人员的配备是否到位 c.施工线路的安排是否合理 d.相关技术措施是否合理、可行 1.2材料设备质量管理 桩基单位采购的材料、设备等的品牌、产地、规格、技术参数必须与设计及承包合同中规定的要求一致,及时上报监理单位对进场材料和设备进行见证取样及复检,对不符合要求的材料、设备必须退场。 1.3进场材料的报检程序

桩基工程进场的材料、设备,必须在第一时间报监理单位或建设单位工程部进行核查,通过后方可入库或使用; 1.4施工过程的质量管理 首先,桩基单位应配备足够的现场质量管理人员,并将人员名单书面上报总包方和监理方。总包单位专职质安员将对桩基单位在施工过程的质量开展面对面的监督与认可,同时要求桩基单位对产品质量进行《三检制》(自检、互检、交接检)检查,并做好检查记录,凡达不到质量标准的,总包单位、建设单位不予以签证付款并促其整改,对一些成品与半成品的加工制作,项目部亦将抽派人员赶赴加工现场进行检查验证。 1.4.1施工准备:场地平整:在施工前清除场地杂物,更换软土,整平夯实,如地面松软可能导致钻机倾斜时,可以用碎石灰土进行地面加固。检查施工单位现场放线情况是否符合规范要求,检查桩的长度,直径或型号、规格等是否符合设计要求,并合理安排好钻孔顺序。同时钻进的孔距为3~5培的孔径,一般不少于5米。安装钻机时地基要稳固,机座要保证水平,钻杆上部设导向架,钻杆经常保持垂直,以防止钻孔偏斜 1.4.2泥浆制备:在桩基地质条件较差时,需制备泥浆护壁。护壁泥浆,由水、粘土和添加剂组成,调制泥浆时,先将粘土加水浸透,然后以搅拌机或人工拌制。 制备泥浆是旋挖钻能否成孔的关键,也是影响钻孔进度和桩基混凝土质量的关键。成孔采用制备泥浆作为孔桩护壁,泥浆材料采用优

桩基工程施工质量的控制要点(第一版)【完整版】

桩基工程质量控制要

点 1.对桩基单位的质量管理 桩基工程质量管理任务将主要是针对桩基施工过程中钻孔灌注 工程桩和围护桩进行监控,以确保工程的整体质量要求。在施工中,重点围绕以下几个方面进行管理。 1.1技术质量的管理 桩基施工前必须按照程序文件的要求及相关管理规程认真做好图 纸会审工作,对本专业施工图进行仔细审核,对发现的设计缺陷、质量问题及矛盾部位应及时报建设单位,由建设单位会同设计单位重新修改,避免因设计引起的质量问题。组织设计、勘察单位到现场,进行试沉桩工作,以确定各种施工参数,如桩长、桩入岩深度、持力层岩样等,为工程桩验收提供依据。结合地质勘察报告、周边环境情况、图纸及图纸会审纪要,审查施工单位的施工方案是否合理、科学,填写《施工方案审批表》。对施工单位的方案重点审查以下几点内容:a.施工机械的选用是否符合要求 b.施工人员的配备是否到位 c.施工线路的安排是否合理

d.相关技术措施是否合理、可行 1.2材料设备质量管理 桩基单位采购的材料、设备等的品牌、产地、规格、技术参数必 须与设计及承包合同中规定的要求一致,及时上报监理单位对进场材 料和设备进行见证取样及复检,对不符合要求的材料、设备必须退场。1.3进场材料的报检程序 桩基工程进场的材料、设备,必须在第一时间报监理单位或建设 单位工程部进行核查,通过后方可入库或使用; 1.4施工过程的质量管理 首先,桩基单位应配备足够的现场质量管理人员,并将人员名单 书面上报总包方和监理方。总包单位专职质安员将对桩基单位在施工 过程的质量开展面对面的监督与认可,同时要求桩基单位对产品质量 进行《三检制》(自检、互检、交接检)检查,并做好检查记录,凡 达不到质量标准的,总包单位、建设单位不予以签证付款并促其整改, 对一些成品与半成品的加工制作,项目部亦将抽派人员赶赴加工现场 进行检查验证。 1.4.1施工准备:场地平整:在施工前清除场地杂物,更换软土, 整平夯实,如地面松软可能导致钻机倾斜时,可以用碎石灰土进行地 面加固。检查施工单位现场放线情况是否符合规范要求,检查桩的长 度,直径或型号、规格等是否符合设计要求,并合理安排好钻孔顺序。 同时钻进的孔距为3~5培的孔径,一般不少于5米。安装钻机时地

桩基工程质量保证措施

桩基工程质量保证措施 (1)桩位经核实无误后,用十字线法进行桩位控制,钻头中心对准桩位中心,同时调整好钻杆垂直度,随时用十字桩线检查钻头中心是否与桩中心一致; (2)基础桩施工时应在开钻前及成孔后对护筒标高进行观测,以确保桩的成孔深度、钢筋笼标高的准确; (3)钻孔钻深由钻机操作室的液晶显示器计量并控制,并经过质量员用重锤测绳测量进行孔深复核,孔径用钻孔灌注桩成孔质量检测系统检查; (4)混凝土灌注前必须进行二次清孔,清孔后的泥浆密度应小于1.1; (5)钻杆的垂直度采用钻机自身的水准仪器严格控制,并辅以经纬仪测斜和成孔质量检测系统检测,保证成孔垂直度小于1%; (6)进行不同配合比泥浆与沉渣的对比试验,配置出合理的泥浆,保证在灌注混凝土前孔壁的稳定;配置优质泥浆,在保证孔壁稳定的前提下,尽量减小泥浆比重,减少沉渣厚度; (7)根据不同的土层采用不同的泥浆比重和不同的转速,在砂性土和含少量卵石中钻进时,可用一或二挡转速,并控制进尺;在水位高的粉砂层钻进时,应低挡慢速钻进,并加大护壁泥浆比重; (8)钻孔过程中经常检查钻头直径,及时修补,保证桩径,当产生缩孔时,采用钻头上下反复扫孔,将孔径扩大到设计要求; (9)吊放钢筋笼入孔时,对准孔位,吊直扶稳,缓慢下沉,钢筋笼不得碰撞孔壁; (10)根据设计图纸进行加工钢筋笼,钢筋笼加焊吊点,确保吊装稳固; (11)为防止钢筋笼位置偏差,在钢筋笼主筋上,每隔一定距离设置一组4个垫块,以此控制保护层,使钢筋笼平面位置对准桩孔轴线,并使钢筋笼垂直状态吊放入孔; (12)强化各道工序间的密切衔接,尤其是第二次清孔后及时安排灌注混凝土,尽量缩短成孔至浇筑混凝土的间隔时间,减少孔内沉渣; (13)按要求测定泥浆质量,当泥浆性能超出标准后,重新置换新浆; (14)水下混凝土灌注时,应勤测勤量混凝土上升面高度,并计算导管埋入混凝土面深度控制在2~6m,最后,用测绳和计算方量双控法来保证桩顶混凝土面超过设计标高100cm即可,并认真填写灌注记录。

工程质量控制点及质量控制措施

工程质量控制要点和控制措施 :

***********公司工程部 2015年3月22日 ) 目录 * 3桩................................................................. 预应力管1、3 .................................................................... 土方工程2、4 .................................................................... 模板工程3、4 .................................................................... 筋工程4、钢5程................................................................. 凝土工5、混 6............................................................. 工程、填充墙砌体6 7.................................................................... 工程 7、防水7............................................................ 程.墙柱面抹灰工8、8............................................................ .贴地砖铺工程9、墙8........................................ .户门工程防合金门窗、火门、入10、铝9................................................................... 料工程涂11、9................................................................... 墙工程12、幕01 ................................................... 温工程玻化微珠外墙保13、01工程........................................................... 、铝扣板吊顶1401 ........................................................ 杆扶手工程15、金属栏 1........................................................... 1安装工程16、水电风

桩基质量保证措施

通州运河核心区IX-04地块F3其他类多功能 用地项目 4A公寓桩基础施工质量保证措施 编制: 审核: 审批: 北京中联勘工程技术有限责任公司 2015年12月16日

目录 一、编制依据 (3) 二、工程概况 (3) 2.1工程情况 (3) 2.2地质情况 (3) 2.3地铁侧情况及措施 (4) 三、桩基础施工专项设计 (4) 四、施工组织安排及劳材机配置 (6) 4.1临时设施 (6) 4.2前期准备 (6) 4.3施工组织 (8) 4.4主要机械设备配备计划 (9) 五、质量保证措施 (9) 5.1质量保证内容 (9) 5.2施工准备工作 (9) 5.3钻孔阶段质量控制 (10) 5.4灌注水下混凝土 (11) 5.5消除质量通病 (12) 5.6钢筋笼质量保证措施 (13) 5.7混凝土灌注质量控制 (13) 5.8后压浆质量控制措施 (13) 5.9地下水位控制措施 (15) 六、安全文明施工要求 (15) 6.1文明、环境保护措施 (15) 6.2现场安全保证措施 (17) 2

一、编制依据 (1)1.北京市通州核心区IX-04地块桩基施工招标文件; (2)勘察单位:北京中机勘岩土工程技术有限公司提供的《北京市通州区运河核心区 IX04、IX05地块岩土工程勘察报告》; (3)国家(行业)及北京市地方相关施工技术规范、规程、标准; (4)现场踏勘所采集的资料; (5)北京通州区运河核心区IX04地块基坑施工及楼房附加沉降对既有地铁6号线新~玉区间的影响评估报告、专项设计、第三方监测、施工方案专家评审意见 (6)危险性较大的分部分项工程专家论证报告 (7)我单位多年从事类似地铁、深基坑工程的施工经验 (8)4#地下桩基础工程招标图纸 二、工程概况 2.1工程情况 工程名称:通州运河核心区IX-04地块F3其他类多功能用地项目 施工范围:4A公寓楼 工程地理位置及现场施工条件: 本工程位于北京通州区,东北至北运河规划河道右岸上口线,南至上园中街道路中线,西北至上园北一街道路中线,西南至赵登禹大街东红线。 本工程暂定现场施工工期为:2015年12月3日至2016年1月30日 2.2地质情况 1、场地位置及地形、地貌 拟建场地位于北京市通州区东关运河核心区。场地地形平坦,地貌单元属温榆河一级阶地。场地及其附近无不良地质作用和地质灾害,适于建筑。

桩基工程施工的质量控制

浅谈桩基工程施工的质量控制 摘要:桩基础工程的质量控制是工程施工中的重中之重,它直接影响到整个建筑物的工程质量。本文结合笔者多年工作经验,详细地介绍了打(压)桩的分类与桩施工中常见的质量问题及其原因的剖析,并针对这些质量问题探讨了一系列的处理措施,同时对在施工过程中容易出现的问题提出了预控方案。 关键词:桩基工程;处理措施;质量控制 abstract: the pile foundation engineering quality control in the construction of the project is most important, it directly affects the entire building quality of the project. the author discusses years of work experience, and introduced in detail the play (pressure) the classification of pile and pile construction in the common quality problem and reason analysis, and in the light of these quality problem discussed a series of processing measures, and at the same time in the construction process of easily appeared put forward precontrol scheme. keywords: pile foundation engineering; processing measures; quality control 中图分类号:o213.1文献标识码:a 文章编号: 0.引言

相关主题
文本预览
相关文档 最新文档
