一.选择题

1.在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为3

天和8天,则说明该工作实际上最早应从开工后( )。

A.第3天上班时刻开始,第8天下班时刻完成

B.第3天上班时刻开始,第9天下班时刻完成

C.第4天上班时刻开始,第8天下班时刻完成

D.第4天上班时刻开始,第9天下班时刻完成

2.在双代号或单代号网络计划中,判别关键工作的条件是该工作( )。

A.自由时差最小

B.与其紧后工作之间的时间间隔为零

C.持续时间最长

D.最迟开始时间与最早开始时间的差值最小

3.某分部工程双代号网络计划如下图所示,其关键线路有( )条。

A.2 B.3 C.4 D.5

4.在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7天。工作M有2项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差( )天。

A.分别为4和3 B.均为3 C.分别为3和2 D.均为2

5.在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。该工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差( )天。

A.均为5 B.分别为6和5 C.均为6 D.分别为11和6 6.某分部工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差( )天。

A.分别为1和0 B,均为1 C.分别为2和0 D.均为0

7.在上图中工作D和I的最迟完成时间分别为第( )天。

A.8和10 B.6和9 C.7和9 D.7和11

8.当工程网络计划的计算工期大于要求工期时,为满足要求工期,进行工期优化的基本方法是( )。

A.减少相邻工作之间的时间间隔

B.缩短关键工作的持续时间

C.减少相邻工作之间的时距

D.缩短关键工作的总时差

9.在网络计划费用优化过程中,当出现多条关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是各条关键线路上( )。

A.直接费之和最小的工作组合,且压缩后的工作仍然是关键工作。

B.直接费之和最小的工作组合,而压缩后的工作可能变为非关键工作。

C.直接费用率之和最小的工作组合,且压缩后的工作仍然是关键工作。

D.直接费用率之和最小的工作组合,而压缩后的工作可能变为非关键工作。10.工程网络计划资源优化的目的之一是为了寻求( )。

A.资源均衡使用条件下的最短工期安排

B.工程总成本最低条件下的资源均衡安排

C.资源使用量最少条件下的合理工期安排

D.工期固定条件下的资源均衡安排

11.在下图所示的双代号时标网络计划中,所提供的正确信息有( )。

A.计算工期为14天

B.工作A、D、F为关键工作

C.工作D的总时差为3天

D.工作B的总时差为2天,自由时差为0天

E.工作C的总时差和自由时差均为2天

12.某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明()。

网络计划技术习题(学生练习)

网络计划技术练习题 —、多选题: 1、某分部工程双代号网络计划如下图所示,其作图错误包括( ) A.多个起点节点 B.多个终点节点 C ?节点编号有误 D.存在循环回路E ?有多余虚工作 2、某分部工程双代号网络计划如下图所示,图中错误为( )。

A, 多个起点节点 B .多个终点节点 C .存在循 环回路 D.节点编号重复 E .节点编号有误 3、(04年考题)某分部工程双代号网络计划如下图所示,图 中错误为()。 I—— --------- ——5 ------------------------- f -------------------- B -------- D A.节点编号有误 B ?有多个终点节点 C ?存在循环回 路 D.工作代号重复 E .有多个起点节点 4、(01年考题)某分部工程双代号网络计划如下图所示,其中图中错误包括()。

A.有多个起点节点 B ?有多个终点节点 C ?存在循环 回路 D.工作代号重复 E ?节点编号有误 5. 在工程双代号网络计划中,某项工作的最早完成时间是指其( )。 A.开始节点的最早时间与工作总时差之和 B .开始节 点的最早时间与工作持续时间之和 C. 完成节点的最迟时间与工作持续时间之差 D .完成节 点的最迟时间与工作总时差之差 E.完成节点的最迟时间与工作自由时差之差 6. 某工程双 代号网络计划如下图所示,图中已标出每项工作的最早开始时间 和最迟开始时间,该计划表明()。

A. 关键线路有2 条 B ?工作1 — 3与工作3—6的总时 差相等 C 工作4—7与工作5—7的自由时差相等 D. 工作2—6的总时差与自由时差相等 E ?工作3— 6 的总时差与自由时差不等 A. 工作2-5为关键工作 C. 工作1-6的自由时差为0 7、某工程双代号网络计划如下图所示, 图中已标出每个节点的 B ?工作5-7为关键工作 最早时间和最迟时间,该计划表明(

2020工程管理工作计划范文精选

篇一:工程管理工作计划 一、工程项目管理部人员工作计划 1.制定工程部制度及岗位责任制,明确各岗位职责。 2.参与施工图纸会审工作。 3.主持施工方案、总进度计划、质量控制计划的编制工作,以及工程项目划分、见证计划的审批工作。对各项质量目标进行细化、量化分析,有针对性编制各个工程项目的质量控制计划并监督实施。 4.工程项目管理部人员自身要认真学习GB/T 19001标准、公(转载于:w :工程管理工作计划)司质量管理手册内容及各相关施工质量规范,严格现场管理,对重要部位、关键技术、控制难度大、影响大、经验欠缺的施工内容及新材料、新工艺、新技术、新设备列为质量控制点,实行重点控制,发现偏差及时纠偏。 5.定期对项目部的质量、安全、进度等情况进行检查。 二、对项目部的检查工作计划 1、质量管理方面 (1)检查项目部质检员、实验员、资料员、测量员等技术人员的持证上岗情况及对该岗位工作的熟悉情况,无证从事质量管理岗位的人员进行取证学习,尽量杜绝无证上岗;对于持证人员进行在岗培训 训,不断更新知识以适应现在越来越的工程采用新工艺、新技术、新材料的技术要求。 (2)人员培训计划,为提高工程中质量管理水平,必须使质量管理岗位人员具备相应的质量管理能力,首先要求无证从事质 量管理岗位的人员进行取证学习,尽量杜绝无证上岗;对于持证人员进行在岗培训,不断更新知识以适应现在越来越的工程采用新工艺、新技术、新材料的技术要求。 (3)技术交底,技术交底由项目总工编写、交底,现场技术员负责落实技术交底。 (4)测量人员应至少配备两名,重点部位测量时应两人分别观测以避免出现错误。测量人员必须熟练的掌握仪器的使用,减小测量过程中的误差。 2.安全管理方面 检查项目部安全生产计划的编制情况,并提出修改意见。严格检查安全生产工作的落实情况。

网络部工作计划

网络部工作计划(一) 时光如梭,转眼之间,经管青协又在所有人的目光中走过了它光辉的一年。在这新的学年里,网络部迎来了新学年的工作。为了明确这学年的工作范围,为了更好的安排部门工作,也为了更好的迎接挑战,网络部制定了以下工作计划: 一招收部门新助理,副部长 在新的一年里,网络部将招收新的助理。鉴于部门的工作需要,网络部招收的助理人数初拟定为5名左右。其中,网络部计划招收3名男助理。另外,网络部拟增一名副部长,以便能更好的协助部长的工作。 二设计好协会的工作证 在新的一年里,网络部将会设计出新的工作证样式。网络部会参照上一年的工作证样式,加入一些创新的元素,加入一些更能传达协会宗旨的元素,加入一些更能体现志愿者这个符号的元素,设计出新的工作证样式。 三部门新助理培训 网络部对助理的培训,主要是基于三方面的考虑。一是为了使新助理能较快的进入工作状态,叫充分的了解网络部的职能,日常工作和本学期的工作重点;二是加强部门内部的交流,增进部门人员之间的了解,促进部门和谐发展;三是有意识地培养下一届网络部的骨干力量。 四青协博客的维护与更新 协会博客是一个重要的网上交流和互动的平台。它不仅起着加强协会内部人员之间的沟通,更重要的是,它还是协会联系外界的重要工具。网络部将及时更新博客的内容,把协会的最新动态发布到网上,

让更多的老师和同学们能更快的了解到协会最近消息。 五协会网页的维护和更新 在网页的维护和更新方面,网络部将尽力做好这项工作。目前,网络部还需加强学习,以便能够把这一工作做到至善至美。与此同时,网络部在招新中将会特别留意有这方面工作能力的人才。 六大力配合其他部门的工作 网络部将积极的配合好其他部门的工作。网络部期望,网络部助理能多去协助其他部门举办的活动。网络部也希望能掌握协会的最新动态,以便把协会活动的最新消息发布到网上。此外,网络部也期待其他部门能把通讯稿送到网络部来发表。 七定期召开网上部门会议 网络部计划每月召开一次网上部门会议。会议的内容主要是小结本月的工作情况,提出工作中遇到的问题,共同探讨解决问题的办法以及征求各助理对部门发展的意见和建议。 八筹备建设一个新的网络信息交流平台---论坛 网络部计划筹备建设一个新的网络信息交流平台--论坛。一是为了加强网上宣传工作,扩大协会的影响力;二是为了完善网络部的部门建制,把网络部做成一个有特色,有影响力的部门。网络部计划把建设协会论坛作为今后的长期工作规划。鉴于网络部的技术力量比较薄弱,网络部将加强学习,培养人才,以期望到下一届时能构建出协会论坛的雏形。 在新的一年里,网络部将不断成长,成熟,积极的配合其他部门的工作。网络部愿与协会其他部门一道,互相学习,共促发展。在经管青协的正确领导下,网络部将尽心工作,为我院系的精神文明建设贡献自己的一份力量!

网络计划技术在建筑工程中的应用(doc 15页)

网络计划技术在建筑工程中的应用(doc 15页)

(三)无节奏流水施工 1.无节奏流水施工的特点 (1)各施工过程在各施工段上的流水节拍不全相等; (2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数; (4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。 2.流水步距的确定 采用累加数列错位相减取大差法计算流水步距。下面通过例题说明。 例题:某工程由3个施工过程组成,分为4个

施工段进行流水施工,其流水节拍见下表,试确定流水步距,计算流水施工工期。 施工过 程 施工段 ① ② ③ ④ Ⅰ 2 3 2 1 Ⅱ 3 2 4 2 Ⅲ 3 4 2 2 解:(1)求各施工过程流水节拍的累加数列: 施工过程Ⅰ:2,5,7,8 施工过程Ⅱ:3,5,9,11 施工过程Ⅲ:3,7,9,11 (2)错位相减,取最大差值作为流水步距K Ⅰ与Ⅱ: 2,5,7,8 Ⅱ与Ⅲ: 3,5,9,11 -) 3,5,9,11 -) 3,7,9,11 2,2,2,-1,-11 3, 2, 2,-11 则K1,2=2天,同理可得K2,3=3天 3、流水施工工期的确定 C Z G n t K T ∑-∑+∑+∑+∑=

上例中T=(2+3)+(3+4+2+2)=16(天) 流水施工横道图如下: 1A420012掌握网络计划技术在建筑工程中的应用 一、基本概念 1、网络图 在进度控制中,网络图用来表示进度计划。它是一种表示计划中各项工作先后顺序和所需时间的网状图,由若干箭线和节点组成。 2、工作 组织施工首先要划分工作项目,网络图中,每一个工作项目称为一项工作。工作的表示方法如下:

工程项目经理工作计划

工程项目经理工作计划 工程项目经理工作计划1 20xx年已经过去,20xx年业已到来,下面我将20xx年一年来的工作情况做以下汇报。 〈一〉200x年全年工作内容: 20xx年我负责施工的内容是xxx小区住宅工程,共包括4栋7+1框架住宅楼,建筑面积26500m2。该工程为公司重点工程项目,20xx 年5月20日进场施工。目前已经完成主体工程以及部分内外装修工程。 〈二〉全年各项工作完成情况: (1)工程质量完成情况: xxx小区是公司20xx年重点建设项目,我作为项目经理被公司批准后,立即开始了项目部的组建工作。首先根据滨河湾的工作要求,从公司抽调了工作人员,建立了质量管理体系、项目管理目标和管理人员岗位责任制。xxx小区的质量目标为创建“无质量通病小区”,为此公司下发了许多预防措施和实施办法。为保证整个目标的实现,我组织项目部管理人员根据自己的实践经验,结合工程的特点,编制了项目部质量预防措施。工程开工以后,我们严格控制施工质量,从基础开始,一步一个脚印的进行。模板工程重点控制结构尺寸和支撑牢固性,确保设计尺寸的准确和观感的质量。钢筋工程重点控制绑扎质量,尤其是钢筋实物的间距和位置。在施工过程中,我要求坚决落实公司预防措施内容,并且坚持进行样板引路,同时组织管理人员对其他项目部在建工程进行参观学习,作到扬长避短,提高了项目部人

员的质量争先意识。砼工程重点控制了砼的浇注和养护工作。规范浇注、及时养护是保证砼质量的根本途径。在整个主体施工期间,我们认真进行了落实。迄今为止,未发现砼裂缝现象。整个主体工程的施工,经过项目的认真控制,全部施工内容符合设计要求,主体质量较好,受到了金屋地产的奖励,达到了预期的质量目标。 (2)工程生产及进度控制: xxx小区开工以后,我按照公司要求工期,组织制定了施工进度络计划以及劳动力计划。并且根据施工进度要求,与各个施工班组签定了质量、进度、安全控制协议书。对其具体进度、生产内容提出了具体要求。在生产过程中,我根据实际情况,通过制定月计划和周计划,对整个工程生产进行了控制管理。施工初期,因为项目开工较晚,劳动力出现不足。对此,项目部多方召集人员,经过努力,基本上保证了施工的要求。在施工过程中,考虑到砼浇筑数量较大,我采取了现场浇注和使用商品砼的方法,提高了施工进度。在分包队伍进场施工后,根据金屋地产的要求,及时调整了施工部署,为分包方施工创造了施工条件。到20xx年终,整个工程完成了主体工程,外装修工程完成40%,内装修工程完成30%。从整个工程进度来看,与原计划工期相比有滞后。为此,我在场区冬季回填土、项目停工的一段时间内,抓紧时间组织进行了下房砌体和回填土等的施工。为20xx年春季施工减轻了工作量,确保了整个工程的顺利交付。 (3)安全、设备管理: 施工进场的准备期间,我组织项目部按照省级文明工地的目标对全

网络计划技术

第二部分网络计划技术 一、习题精析 1.某工作的总时差为3天,自由时差为1天,由于非承包商的原因,使该工作的实际完成时间比最早 完工时间延迟了5天,则承包商可索赔工期最多是( )。 A.1天 B.2天 C.3天 D.4天 2.关于双代号时标网络计划,下述说法错误的是( )。 A.自终点至起点不出现波纹线的线路是关键线路 B.双代号时标网络计划中表示虚工作的箭线有可能出现波纹线 C.每条箭线的末端(箭头)所对应的时标就是该工作的最迟完成时间 D.每条实箭线的箭尾所对应的时标就是该工作的最早开始时间 3.为缩短总工期,应该采取措施缩短双代号网络计划中( )。 A.总时差最大的项目的持续时间 B.自由时差为零的项目的持续时间 C.某关键路线上的关键项目的持续时间 D.所有关键路线的持续时间 4.对于按计算工期绘制的双代号时标网络图,下列说明中错误的是( )。 A.除网络起点外,每个节点的时标都是一个工作的最早完工时间 B.除网络终点外,每个节点的时标都是一个工作的最早开工时间 C.总时差不为零的工作,箭线在时标轴上的水平投影长度不等于该工作的持续时间 D.波形箭线指向的节点不只是一个箭头的节点 5.下列说法中正确的是( )。 A.网络计划只有一个终点节点 B.双代号网络计划不允许出现回路,单代号网络计划可以 C.非肯定型网络计划工作之间的逻辑关系是确定的 D.单目标网络计划可以使用双代号表示法,也可以使用单代号表示法 6.下列关于网络图逻辑关系的说法中正确的是( )。 A网络图的逻辑关系是固定不变的 B.网络图的逻辑关系主要指工艺关系 C.组织关系受主观因素影响 D.工艺关系与组织关系都受人为因素制约 7.下列关于双代号时标网络计划的特点的叙述错误的是( )。 A适用范围窄′ B.绘图容易,但修改难 C.不容易产生循环回路D关键路线容易找到 8.当一个工程项目要求工期乃大于其网络计划计算工期乃,该工程网络计划的关键路线是()。 A.各工作自由时差均为零的线路 B.各工作总时差均为零的线路 C.各工作自由时差之和不为零但为最小的线路 D.各工作最早开工时间与最迟开工时间相同的线路 (二)多项选择 1.双代号网络施工计划的优点是( )。 A.可根据网络图计算出资源按日需要量 B.时间长短及工期一目了然 C.工作关系十分清楚 D.可找出关键线路 E.可上机计算,优化调整

网络部工作计划

网络部工作计划 网络部>工作计划(一) 时光如梭,转眼之间,经管青协又在所有人的目光中走过了它光辉的一年。在这新的学年里,网络部迎来了新学年的工作。为了明确这学年的工作范围,为了更好的安排部门工作,也为了更好的迎接挑战,网络部制定了以下工作计划: 一招收部门新助理,副部长 在新的一年里,网络部将招收新的助理。鉴于部门的工作需要,网络部招收的助理人数初拟定为5名左右。其中,网络部计划招收3名男助理。另外,网络部拟增一名副部长,以便能更好的协助部长的工作。 二设计好协会的工作证 在新的一年里,网络部将会设计出新的工作证样式。网络部会参照上一年的工作证样式,加入一些创新的元素,加入一些更能传达协会宗旨的元素,加入一些更能体现志愿者这个符号的元素,设计出新的工作证样式。 三部门新助理>培训 网络部对助理的培训,主要是基于三方面的考虑。一是为了使新助理能较快的进入工作状态,叫充分的了解网络部的职能,日常工作和本学期的工作重点;二是加强部门内部的交流,增进部门人员之间的了解,促进部门和谐发展;三是有意识地培养下一届网络部的骨干力量。 四青协博客的维护与更新 协会博客是一个重要的网上交流和互动的平台。它不仅起着加强协会内部人员之间的沟通,更重要的是,它还是协会联系外界的重要工具。网络部将及时更新博客的内容,把协会的最新动态发布到网上,让更多的老师和同学们能更快的了解到协会最近消息。 五协会网页的维护和更新 在网页的维护和更新方面,网络部将尽力做好这项工作。目前,网络部还需加强学习,以便能够把这一工作做到至善至美。与此同时,网络部在招新中将会特别留意有这方面工作能力的人才。 六大力配合其他部门的工作 网络部将积极的配合好其他部门的工作。网络部期望,网络部助理能多去协助其他部门举办的活动。网络部也希望能掌握协会的最新动态,以便把协会活动的最新消息发

工程项目经理2017工作总结及2018工作计划

工程项目经理2017工作总结及2018工作计划 2017年度在公司各级领导的正确领导下,带领项目部全体员工,认真学习公司的各项规定,继续贯彻执行和落实公司的各项规章制度,思想上、行动上、工作上和公司保持高度一致,紧紧围绕公司的总体部署和任务目标,加强管理,齐心协力,发扬吃苦耐劳的精神,较好的完成了年度生产计划,根据项目部的实际工作情况,总结回报如下: 2017年,我们按照公司的工作目标,以安全生产、提高工程质量为重点,强化管理,转变观念,创优质品牌工程,带领项目部全体员工,开拓创新,抓质量、包安全、抢进度、创效益,保证了在建工程的顺利进行。 一、完成工程项目1、完成了的施工任务,2、 工程建设基本完成; 3 项目工程已经完成,下一步准备进行 施工。 二、加强工程质量管理我们坚持靠质量求生存、向管理要效益的经营理念,强化质量管理,提高工程质量管理水平,在质量管理过程中,严格按照设计要求及各种规范规程施工,实行工程质量责任制,要求各工种人员加强施工人员的质量意识教育,做好施工前的技术交底工作,明确质量标准和要求,我们坚持百年大计质量第一的方针,做好质量通病预防工作,制定管理措施,做好每道工序质量的控制,各班组必须做好质量的自检、互检、交接检工作,项目部做好施工全过程的监督检查工作,在自检合格的基础上组织相关人员进行专检,不断提高工程质量。 三、强化安全管理为了认真贯彻执行安全生产规定,实施工程安全技术措施,建立健全安全生产管理机构,坚持管生产必须管安全的原则,安全与生产矛盾时,生产必须服从安全,项目部施工员在安排施工任务时,应同时做好安全技术交底工作,施工现场服从安全管理,对施工中的各部分各工种都组织有关人员进行检查和验收,建立安全生产教育制度,对新工人和其他人员,必须有针对性、有组织的进行施工基本知识和操作规程教育,正确使用安全防护设施和劳动保护用品,严格落实施工组织设计和施工方案中各种安全技术措施,确保施工安全生产。 四、施工管理情况 1、在工程施工管理中,做到有组织、有计划、合理科学安排施工人员,真正发挥,提高施工效益。 2、在保证工程质量和安全的情况下,加快施工进度。 3、施工成本控制,一是严格控制项目部的费用开支;二是做到增加收入;三是做好工程经济签证工作。 4、加强成本管理提高经济效益,通过调整施工队伍完善施工管理,提高施工人员的业务素质等手段,使管理水平进一步深化。 5、加强材料管理,在施工使用材料过程中,严把材料质量关,严禁不合格的材料进入工地。 6、加强施工管理,提高施工施工组织水平。正确的选择施工方案,合理布置施工现场,搞好现场调度和协调配合,加快施工进度,缩短施工工期,加强技术管理,提高工程质量,制定并

网络计划技术与建设项目进度管理

第5章网络计划技术与建设项目进度管理 学习目标: 1.了解网络计划技术概述,网络计划技术的起源与发展、分类和特点。 2.掌握双代号网络计划,双代号时标网络计划,单代号网络计划,单代号搭接网络计划。 3.了解建设项目进度控制的含义、目的和任务,计算机辅助建设项目进度控制。 重点难点: 1、双代号网络计划和单代号网络计划 2、建设项目进度计划的编制方法 3、建设项目进度控制的方法 课程内容: 网络计划技术是20世纪50年代后期发展起来的一种科学的计划管理和系统分析方法,本章介绍了网络计划技术的基本概念和国内常用的双代号网络计划、单代号搭接网络计划等技术。在此基础上,引入了建设项目进度管理的主要内容,即建设项目进度计划和进度控制的方法。运用本章进度管理的理论、技术和方法,将有利于大中型建设项目进度目标的规划和控制。 5.1 网络计划技术概述 5.1.1 网络计划技术的起源与发展 网络计划技术是一种科学的计划管理方法。它是随着现代科学技术和工业生产的发展而产生的。20世纪50年代,为了适应科学研究和新的生产组织管理的需要,国外陆续出现了一些计划管理的新方法。 1956年,美国杜邦化学公司的工程技术人员和数学家共同开发了关键线路法(Critical Path Method,简称CPM)。它首次运用于化工厂的建造和设备维修,大大缩短了工作时间,节约了费用。1958年,美国海军军械局针对舰载洲际导弹项目研究,开发了计划评审技术(Program Evaluation and Review Technique,简称PERT)。该项目运用网络方法,将研制导弹过程中各种合同进行综合权衡,有效地协调了成百上千个承包商的关系,而且提前完成了任务,并在成本控制上取得了显著的效果。20世纪60年代初期,网络计划技术在美国得到了推广,一切新建工程全面采用这种计划管理新方法,并开始将该方法引入日本和西欧其他国家。目前,它已广泛的应用于世界各国的工业、国防、建筑、运输和科研等领域,已成为发达国家盛行的一种现代生产管理的科学方法。 近年来,由于电子计算机技术的飞速发展,边缘学科的相互渗透,网络计划技术同决策论、排队论、控制论、仿真技术相结合,应用领域不断拓宽,又相继产生了许多诸如搭接网络技术(PDN)、决策网络技术(DN)、图示评审技术(GERT)、风险评审技术(VERT)等一大批现代计划管理方法,广泛应用于工业、农业、建筑业、国防和科学研究领域。随着计算机的应用和普及,还开发了许多网络计划技术的计算和优化软件。

第7章网络计划技术习题及参考答案

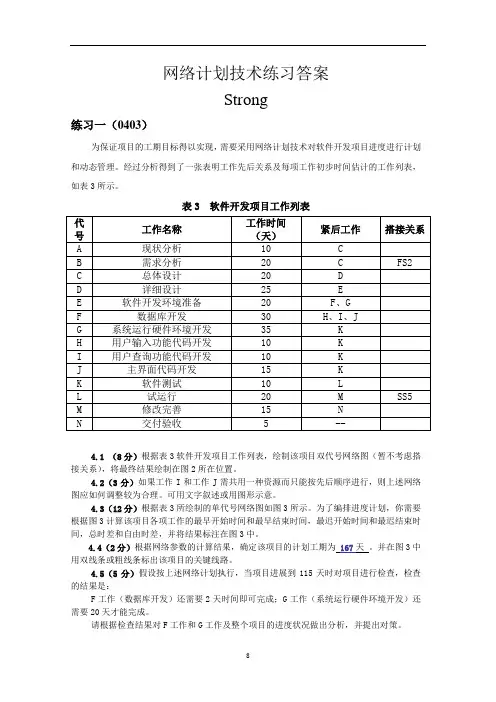

第七章计划评审方法与关键路线法 1已知下表所列资料 工序紧前工序工序时间(天数)工序紧前工序工序时间(天数) a - 3 f c 8 b a 4 g c 4 c a 5 h d,e 2 d b,c 7 i g 3 e b,c 7 j j,h,i 2 要求: (1)绘制网络图; (2)计算各结点的最早时间与最迟时间; (3)计算各工序的最早开工、最早完工、最迟开工及最迟完工时间; (4)计算各工序的总时差(总机动时间); (5)确定关键路线。 2 已知建设一个汽车库及引道的作业明细表如下表所示。要求: (1)计算该项工程从施工开始到全部结束的最短周期; (2)若工序l拖期10天,对整个工程进度有何影响; (3)若工序j的时间由12天缩短到8天,对整个工程进度有何影响; (4)为保证整个工程进度在最短周期内完成,工序i最迟必须在哪一天开工; (5)若要求整个工程在75天完工,要不要采取措施?若要的话,应从哪些方面采取措施? 工序代号工序名称工序时间(天)紧前工序 a 清理场地开工10 - b 备料8 - c 车库地面施工 6 a,b d 预制墙及房顶16 b e 车库地面保养24 c f 立墙架 4 d,e g 立房顶架 4 f h 装窗及边墙10 f i 装门 4 f j 装天花板12 g k 油漆16 h,i,j l 引道施工8 c

m 引道保养24 l n 交工验收 4 k,m 3 已知下表所列资料: 工序代号正常时间最短时间紧前工序 正常完成的直 接费用(百元) 费用斜率 (百元/天) A 4 3 — 20 5 B 8 6 — 30 4 C 6 4 B 15 3 D 3 2 A 5 2 E 5 3 A 18 4 F 7 5 A 40 7 G 4 3 B、D 10 3 H 3 2 E、F、G15 6 合计 153 工程的间接费用5(百元/天) 求出该项工程总费用最低的最优工期(最低成本日程)。 4 已知某工程的网络图如下图所示,设该项工程开工时间为零,合同规定该 项工程的完工时间为25天。 要求: (1)确定各工序的平均工序时间和均方差; (2)画出网络图并按平均工序时间照常网络图中的关键路线; (3)求该项工程按合同规定的日期完工的概率。

网络技术部工作计划

网络技术部工作计划 网络技术部XX—XX年度的工作,将在学院团总支学生会的领导下,充分发挥部门的技术优势,立足于学院网站的日常维护和技术支持,为同学们提供一个广阔的学习舞台。 年度工作计划共分为四部分,包括基础建设和日常工作、优秀人才选拔、学习交流活动及学院网站更新的初步设想。现具体介绍如下: 一、基础建设和日常工作 部门的基础建设包括电子邮箱注册、公共交流平台(博客、空间、qq群)注册等。目的在于充分利用丰富的网络资源,实现部门建设的网络化、信息化,改善工作学习环境,提高效率。 日常工作主要是指学院网站的日常维护和技术支持,这是本部门工作的重点。为了确保学院网站的信息安全和全时域畅通,本部门将对网站的软硬件设备进行定期检查和维护,

发现问题及时处理,并在突发问题出现时迅速处理,最大程度上保障网站的正常运行。 二、优秀人才选拔 优秀的人才队伍是部门发展的基石。本部门将依据学院团总支学生会的统一安排,在09届同学中发掘一批有潜力的优秀同学充实部门队伍。初步规划,新干事将包括技术干事和组织干事,着重突出他们的技术优势和组织协调优势,以实现部门人才结构的优化。 为了进一步充实部门的人才队伍,同时给更多的同学提供学习网络建设维护知识的机会和舞台,并培养和选拔一批优秀的同学参与到学院网站的建设维护中,本部门计划借鉴学习科技实践部“创新实践论坛”和学团工作办公室信息中心新成员岗前培训的先进经验,面向全学院各年级的同学组建“精英团队”和“核心团队”,分别招募一批具有较好技术知识和有兴趣学习网络维护知识的同学。本部门将为大家提供一个良好的交流舞台,促使大家相互学习,共同进步。

网络计划技术的基础——网络图

网络图是因其形状如网络而得名。它是一种表示一项工程或一个计划中各项工作或各道工序的先后、衔接 关系和所需要时间的图解模型。这种图解模型是从某项计划整体的、系统的观点出发,全面地统筹安排人、机、物,并考虑各项活动之间相互依存的内在逻辑关系而绘制的。 (一)网络图的基本组成 网络图是用箭线及节点连接而成的、有序有向的网络图形。 1.箭线 箭线又称箭杆,在网络图中以“→”表示,它代表一个工序和该工序的施工方向。如: 等等。箭杆上方写上工序名称,箭杆下方写上该工序所需持续时间,如产品试制需10个月,挖土方需5天,机床维修需4h。箭杆可长可短,箭杆长短与持续时间长短无关。箭杆可画为直线,斜线或折线,但曲线仅用于草图。箭杆由箭尾和箭 头组成,箭尾表示一项工序的开始,箭头表示一项工序的结束,箭杆的方向表示工作的进行方向。 箭杆对一个节点来说,可分为内向箭杆和外向箭杆两种,指向节点的箭杆是内向箭杆,由节点引出的箭杆 称外向箭杆,如对图1—1的④节点来说,节点前的是内向箭杆,从节点引 出的为外向箭杆。 在网络图中,一项工程是由若干个表示工序的箭杆和节点(圆圈)所组成的网络图形,其中某个工序可以某 箭杆代表,也可以某箭杆前后两个节点的号码来代表。如图1—1所示,B工序也可称为②③工序,E工序也可称为③⑤工序。 图1-1 网络图 在网络图中,箭杆表示的工序都要消耗一定的时间,一般地讲,还要消耗一定的资源。凡占用一定时间的 过程,都应作为一道工序来看待,如自然状态下冷却、养生、油漆干燥等。

2.节点 节点又称结点、事件,就是两道或两道以上的工序之间的交接点。一个节点既表示前一道工序的结束,同时也表示后一道工序的开始。节点的持续时间为零。箭尾的节点也叫开始节点,箭头节点也叫结束节点。网络图的第一个节点叫起点节点,它意味着一项工程或任务的开始。最后一个节点叫终点节点,它意味着一项工程或任务的完成。其他节点叫中间节点。指向节点的工序叫内向工序,从节点外引的叫做外向工序,如图1—2所示。 图1-2 内向工序、外向工序示意图 3.虚箭杆 它是表示一种虚作业或虚工序,是指作业时间为零的实际上并不存在的作业或工序。在网络图中引用虚箭杆后,可以明确地表明各项作业和工序之间的相互关系,消除模棱两可的现象。特别在运用电子计算机的情况下,如果不引用虚箭杆,就会产生模棱两可的现象,电子计算机便无法进行工作。如图1-3所示,箭杆②→③既是养护工序又是搬砖工序,没有按原作业顺序要求把两者区别开来,计算机也无法进行工作。正确的画法应增加一个节点,画一条虚箭杆予以区别,见图1-4。 图1-3 错误的画法

工程项目工作计划范文

工程项目工作计划范文 【篇一】 一、工作整体思路 工程部综合目前项目进展情况,在积极稳妥把现有工程完成收尾工作同时,逐步规划出下一年的具体工作思路,具体如下:”两个建设”是指工程部的团队、战斗力和凝聚力的建设;工程管理制度和工程管理体系的建设。工程建设”三项目标”是指项目进度目标、质量目标、成本目标要合理均衡,协调统一,从而促进项目综合目标的完成。 二、工程管理指标 A、乐宾百货内部照明改造工程完成 B、新世界广场外檐泛光工程完成 C、工程合格率达到100% D、工地重大安全事故零发生 三、工作计划 (一)开工建设及规模 20xx年工程部在公司和相关部门的支持下,乐宾百货内部照明改造,新世界广场外檐泛光工程,按照公司预定开工日期开工建设。 (二)质量控制目标 各项工程优良达到80%,合格达到100%。主控项目全部合格,一般项目验收通过。 (三)进度管理目标 完成公司下达的年度计划目标,实现进度管理合同目

标。 (四)成本控制目标 完成公司下达的各种成本控制目标,完成成本控制合同目标,进度控制目标。 (五)安全文明措施 安全文明措施主要从以下两个方面来抓; 1)资质证件管理方面 A、业务合作单位安全生产资质审查备案管理 B、施工机械设检测备案 C、特种作业人员上岗证审查备案 D、专业技术、专业管理安全人员资质审查备案 2)重大施工方案、制度管理方面 A、施工现场平面布置图审查 B、文明施工管理办法实施 C、仓库管理方案,脚手架方案,施工临时用电方案,施工机械搭设方案,高空作业控制方案,施工测量控制方案等。 D、工人生活环境管理制度 E、现场施工环境管理制度 F、安全文明施工检查评比及奖罚制度 (六)部门内部建设 1、团队建设: 围绕下一年度的工作目标,工程部人员在部门的团队建设就显得尤为重要。工程部以提高本部门”团队凝聚力”

工程施工进度管理办法

中铁大桥局集团第五工程有限公司工程 施工进度管理办法 第一章总则 第一条为进一步加强工程进度的管控,落实公司法人管项目,提高施工资源的利用率,降低施工成本,保证项目经营目标的实现,特制订本管理办法。 第二章工程进度管理机构及职责 第二条公司由公司总经理、总调度长、公司相关职能部门、项目经理部组成项目进度控制体系,项目进度控制以项目经理部为责任主体,设置调度室,项目经理为第一责任人。 第三条公司工程管理部(生产调度中心)为生产调度委员会的办事机构,是公司施工进度管理的职能管理部门,在总经理及总调度长的领导下,具体负责工程进度管理工作。主要职责是: (一)根据公司的季度生产计划,负责编制在建项目月度进度计划;及时向集团公司调度中心上报计划完成情况;绘制在建项目形象进度图和定期编制调度简报。 (二)负责发布调度通知、调度命令,及时准确传达公司及有关方对生产方面的决定和指示,并督促执行。 (三)根据公司生产进度计划,以周、月、季和年报表形式,及时、准确、全面的收集、掌握工程项目进度动态信息,包括合同工期、节点工期、实际进度。 (四)负责召集在建项目管理及调度月度例会、施工情况专题汇报会;掌握项目施工生产过程中的整体状况,及时发现问题,科学地进行分析和任务分解,

并督促相关单位和部门整改落实。 (五)协调相关部门对项目所需主要机械设备、周转材料等资源的动态配置,发挥公司资源的整体效益,督促相关单位执行。 (六)组织对各项目的进度情况进行考核。 第四条项目部调度室在项目经理及生产调度中心的领导下,具体负责项目的工程进度管理工作。主要职责是: (一)根据项目施工组织设计,做好本项目部人员、工程技术、物资、机械等准备工作,落实好施工方案,认真开展日分析、周总结,月复盘工作,对生产中遇到的问题,采取可行的措施及时给予解决。 (二)根据公司下达的月度生产进度计划,结合本项目实际情况,定期召开项目部调度会,检查公司调度会决议及领导指令执行情况,确保生产计划按时完成。 (三)全面掌握本项目部的各个作业点的施工进度、安全设施、主要物资机械分布使用情况,负责协调本项目部的资源调配,抓好进度的关键环节,搞好安全、均衡生产。 (四)深入现场调查研究,把握生产动向,对生产中出现的问题,查清原因,采取措施,及时准确地将实际情况向调度中心汇报。 第三章工程进度计划编制、审查 第五条工程施工计划编制包括施工总进度计划和单位工程施工进度计划。 (一)施工总进度计划的编制应符合下列规定: 1、施工总进度计划应依据施工合同、实施性施工组织设计等经济技术资料

网络计划技术作业题答案

网络计划技术习题 1、 根据上述活动之间的关系,画出网络图,计算ESi、LFi、STi,j,在图上标出关键路线并写出总工期。 关键路线:○1 B ○3E ○5G 6 ST12=LF2-ES1-t12=7-0-4=3 ST13=LF3-ES1-t13=5-0-5=0 ST24=LF4-ES2-t24=13-4-6=3 ST34=LF4-ES3-t34=13-5-7=1 ST35=LF5-ES3-t35=11-5-6=0 ST46=LF6-ES4-t46=20-12-7=1 ST56=LF6-ES5-t56=20-11-9=0 总工期:20

2、 根据上 述活动之间的关系,画出 网络图,计算ESi 、LFi 、 STi,j ,在图上 标出关键路线并写出总工期。 关键路线: ○1 B ○3D ○4 ○5 G ○6 ST 12=LF 2-ES 1-t 12=6-0-4=2 ST 13=LF 3-ES 1-t 13=5-0-5=0 ST 24=LF 4-ES 2-t 24=12-6-6=0 ST 34=LF 4-ES 3-t 34=12-5-7=0 ST 35=LF 5-ES 3-t 35=12-5-6=1 ST 46=LF 6-ES 4-t 46=21-12-7=2 ST 1256=LF 6-ES 5-t 56=21-12-9=0 总工期:21 3、

根据上述活动之间的关系,画出网络图,计算ESi 、LFi 、STi,j ,在图上标出关键路线并写出总工期。 关键路线: ○1 A ○2 ○3E ○5 G ○6 ST 12=LF 2-ES 1-t 12=8-0-8=0 ST 13=LF 3-ES 1-t 13=8-0-7=1 ST 24=LF 4-ES 2-t 24=13-8-5=0 ST 25=LF 5-ES 2-t 25=16-8-6=2 ST 23=0 ST 35=LF 5-ES 3-t 35=16-8-8=0 ST 46=LF 6-ES 4-t 46=23-13-8=2 ST 56=LF 6-ES 5-t 56=23-16-7=0 总工期:23 4、 根据下列活动之间的逻辑关系表,画出网络图,试计算ES i 、 LF i 、ST i,j ,在图上画出关键路线并写出总工期。

网络技术部工作计划正式版_1

Making a comprehensive plan from the target requirements and content, and carrying out activities to complete a certain item, are the guarantee of smooth implementation.网络技术部工作计划正式 版

网络技术部工作计划正式版 下载提示:此计划资料适用于对某个事项从目标要求、工作内容、方式方法及工作步骤等做出全面、具体而又明确安排的计划类文书,目的为完成某事项而进行的活动而制定,是能否顺利和成功实施的重要保障和依据。文档可以直接使用,也可根据实际需要修订后使用。 网络技术部—度的工作,将在学院团总支学生会的领导下,充分发挥部门的技术优势,立足于学院网站的日常维护和技术支持,为同学们提供一个广阔的学习舞台。 年度工作计划共分为四部分,包括基础建设和日常工作、优秀人才选拔、学习交流活动及学院网站更新的初步设想。现具体介绍如下: 一、基础建设和日常工作 部门的基础建设包括电子邮箱注册、公共交流平台(博客、空间、qq群)注册

等。目的在于充分利用丰富的网络资源,实现部门建设的网络化、信息化,改善工作学习环境,提高效率。 日常工作主要是指学院网站的日常维护和技术支持,这是本部门工作的重点。为了确保学院网站的信息安全和全时域畅通,本部门将对网站的软硬件设备进行定期检查和维护,发现问题及时处理,并在突发问题出现时迅速处理,最大程度上保障网站的正常运行。 二、优秀人才选拔 优秀的人才队伍是部门发展的基石。本部门将依据学院团总支学生会的统一安排,在09届同学中发掘一批有潜力的优秀同学充实部门队伍。初步规划,新干事将

工程网络计划技术——网络图图解

工程网络计划技术——网络图图解 网络图是因其形状如网络而得名。它是一种表示一项工程或一个计划中各项工作或各道工序的先后、衔接关系和所需要时间的图解模型。这种图解模型是从某项计划整体的、系统的观点出发,全面地统筹安排人、机、物,并考虑各项活动之间相互依存的内在逻辑关系而绘制的。 (一)网络图的基本组成 网络图是用箭线及节点连接而成的、有序有向的网络图形。 1.箭线 箭线又称箭杆,在网络图中以“→”表示,它代表一个工序和该工序的施工方向。如: 等等。箭杆上方写上工序名称,箭杆下方写上该工序所需持续时间,如产品试制需10个月,挖土方需5天,机床维修需4h。箭杆可长可短,箭杆长短与持续时间长短无关。箭杆可画为直线,斜线或折线,但曲线仅用于草图。箭杆由箭尾和箭头组成,箭尾表示一项工序的开始,箭头表示一项工序的结束,箭杆的方向表示工作的进行方向。 箭杆对一个节点来说,可分为内向箭杆和外向箭杆两种,指向节点的箭杆是内向箭杆,由节点引出的箭杆 称外向箭杆,如对图1—1的④节点来说,节点前的是内向箭杆,从节点引出的为外向箭杆。 在网络图中,一项工程是由若干个表示工序的箭杆和节点(圆圈)所组成的网络图形,其中某个工序可以某箭杆代表,也可以某箭杆前后两个节点的号码来代表。如图1—1所示,B工序也可称为②③工序,E工序也可称为③⑤工序。 图1-1 网络图

在网络图中,箭杆表示的工序都要消耗一定的时间,一般地讲,还要消耗一定的资源。凡占用一定时间的过程,都应作为一道工序来看待,如自然状态下冷却、养生、油漆干燥等。 2.节点 节点又称结点、事件,就是两道或两道以上的工序之间的交接点。一个节点既表示前一道工序的结束,同时也表示后一道工序的开始。节点的持续时间为零。箭尾的节点也叫开始节点,箭头节点也叫结束节点。网络图的第一个节点叫起点节点,它意味着一项工程或任务的开始。最后一个节点叫终点节点,它意味着一项工程或任务的完成。其他节点叫中间节点。指向节点的工序叫内向工序,从节点外引的叫做外向工序,如图1—2所示。 图1-2 内向工序、外向工序示意图 3.虚箭杆 它是表示一种虚作业或虚工序,是指作业时间为零的实际上并不存在的作业或工序。在网络图中引用虚箭杆后,可以明确地表明各项作业和工序之间的相互关系,消除模棱两可的现象。特别在运用电子计算机的情况下,如果不引用虚箭杆,就会产生模棱两可的现象,电子计算机便无法进行工作。如图1-3所示,箭杆②→③既是养护工序又是搬砖工序,没有按原作业顺序要求把两者区别开来,计算机也无法进行工作。正确的画法应增加一个节点,画一条虚箭杆予以区别,见图1-4。 图1-3 错误的画法

2021项目管理部工作计划(通用版)

2021项目管理部工作计划(通 用版) Through the work plan, you can make a plan for future work and work out a detailed plan; the work plan function greatly improves work efficiency. ( 工作计划) 部门:_______________________ 姓名:_______________________ 日期:_______________________ 本文档文字可以自由修改

2021项目管理部工作计划(通用版) 导语:通过工作计划,可以对未来工作进行一个规划,制定出详细计划;这样 能让工作更有条理性,还能对工作进行全局的管理,可以更好的应对工作中遇 到的问题,工作计划功能对提升工作效率有很大提升。 项目管理部工作计划篇一 (一)紧紧围绕“以项目建设为中心、项目管理和动态考评为基础”的管理理念,坚决把海外项目与国内项目一视同仁,同时纳入公司正常管理制度范围内,继续坚持质量、安全一起抓,确保新开工项目顺利进行,按计划继续做好在建项目的动态考核及分析。 (二)继续全面贯彻公司的管理制度和经营理念,发扬上半年工作中的优点、亮点,改进工作中的不足之处;加强基础性管理工作,谨防管理工作中的漏洞;认真参加公司、部门的各项检查工作和交流学习,找出不足,加强学习不断提升部门的管理水平。 (三)做好部门月度工作计划及绩效考核并进行分解细化,继续做好公司20xx年度项目的综合考评。继续抓好安全生产标准

化建设,下半年施工项目将逐步推行安全生产标准化管理,确保公司全年安全生产指标按计划实现。做好各项目部安全管理人员培训和指导工作;做好各项目部施工质量的抽查和评定工作。 (四)完善并推广项目管理制度,将公司制度与经营理念融合进部门的日常工作管理中,发挥指导和协调作用,以促进公司总体战略的顺利实现。对部门组织结构进行重新的调整设计,将质量安全部的职责揉进项目管理制度中,更好的协同工作。将各个项目部人员岗位职责分工好,目的是使各部门职能清晰,岗位职责明确。20xx年下半年项目管理部工作计划 (五)按时完成公司领导交办的其他任务。 (六)新的计划及体会 随着公司规模的日益壮大,增强公司市场竞争力和业内影响力,最终实现公司全年经济指标是今年全公司工作的主要指导思想,因此,项目管理部作为公司一分子,如何顺应公司的发展方向?如何更好完成今年的任务?如何进行制度化、科学化经营管理?实现这些目标需要投入更多的工作热情以及更加精细的个人工

工程项目经理工作计划完整版

编号:TQC/K164 工程项目经理工作计划完 整版 According to the characteristics of different time periods, the specific implementation plan is put forward. At the same time, considering the cost, according to their own choice of appropriate way, in order to achieve low cost and achieve good results. 【适用制定规则/统一目标/规范行为/增强沟通等场景】 编写:________________________ 审核:________________________ 时间:________________________ 部门:________________________

工程项目经理工作计划完整版 下载说明:本计划资料适合用于根据不同时间段的特点,推出各项具体执行方案。主要特点是细致、周密,操作性强和不乏灵活性,同时考虑费用支出事项,根据自身力量选择合适的方式,以实现较低费用取得良好效果。可直接应用日常文档制作,也可以根据实际需要对其进行修改。 1,了解公司运作方式及产品 1.1,了解公司 工作开始后,用大概一周左右,了解 公司业务流程,认识这个业务链条上相关 同事。包括销售经理,销售工程师,销售 助理等。 准确定位自己的工作范围,工作内 容,及在公司中的位置。 理解公司的企业文化,并尽快融入其 中。 1.2,初步熟悉需要推广的产品

相关主题
文本预览
相关文档 最新文档
