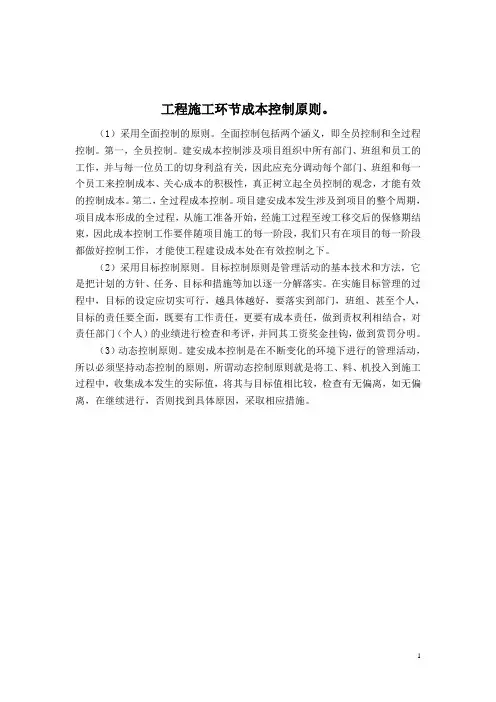

工程施工环节成本控制原则。

(1)采用全面控制的原则。全面控制包括两个涵义,即全员控制和全过程控制。第一,全员控制。建安成本控制涉及项目组织中所有部门、班组和员工的工作,并与每一位员工的切身利益有关,因此应充分调动每个部门、班组和每一个员工来控制成本、关心成本的积极性,真正树立起全员控制的观念,才能有效的控制成本。第二,全过程成本控制。项目建安成本发生涉及到项目的整个周期,项目成本形成的全过程,从施工准备开始,经施工过程至竣工移交后的保修期结束,因此成本控制工作要伴随项目施工的每一阶段,我们只有在项目的每一阶段都做好控制工作,才能使工程建设成本处在有效控制之下。

(2)采用目标控制原则。目标控制原则是管理活动的基本技术和方法,它是把计划的方针、任务、目标和措施等加以逐一分解落实。在实施目标管理的过程中,目标的设定应切实可行,越具体越好,要落实到部门,班组、甚至个人,目标的责任要全面,既要有工作责任,更要有成本责任,做到责权利相结合,对责任部门(个人)的业绩进行检查和考评,并同其工资奖金挂钩,做到赏罚分明。

(3)动态控制原则。建安成本控制是在不断变化的环境下进行的管理活动,所以必须坚持动态控制的原则,所谓动态控制原则就是将工、料、机投入到施工过程中,收集成本发生的实际值,将其与目标值相比较,检查有无偏离,如无偏离,在继续进行,否则找到具体原因,采取相应措施。

施工成本计划的编制依据和编制方法

建设工程项目施工成本控制的主要依据有工程承包合同、进度报告、施工成本计划、工程变更。

在施工阶段,项目经理的一个基本的任务就是保持对项目现场施工成本控制,并将其与建筑师/工程师的设计成本相区别,施工成本总额是下列这些项目的函数:为项目配备的现场工作人员的数量和类型,现场办公管理费用,材料和服务,来自总公司的支持服务,汽车租赁和燃料费用,公司一般成本和管理成本分摊给工地办公室的份额,外部咨询服务或合同服务,以及工作利润等。

把预算和实际现场服务成本的月度累积制成表格,而且在时间与成本图标上标出每一个数量,这样绘制的图表在形式上与传统的建筑S曲线图相似,可以进行可视化比较,这种比较不仅能够清楚地表明合同在任何给定的时间的状态,而且还能显示在于预期的节约或者费用超支的变化趋势方面的任何变化。也可以通过画曲线图表示为这样的现场服务而给业主开发票的数量的方式,提供一种不同的表示方法。

施工成本计划是施工项目成本控制的一个重要环节,是实现降低施工成本任务的指导性文件。如果针对施工项目所编制的成本计划达不到目标成本要求时,就必须组织施工项目管理班子的有关人员重新研究寻找降低成本的途径,重新进行编制。同时,编制成本计划的过程也是动员全体施工项目管理人员的过程,是挖掘降低成本潜力的过程,是检验施工技术质量管理、工期管理、物资消耗和劳动力消耗管理等是否落实的过程。

编制施工成本计划,需要广泛收集相关资料并进行整理,以作为施工成本计划编制的依据。在此基础上,根据有关设计文件、工程承包合同、施工组织设计、施工成本预测资料等,按照施行工项目应投入的生产要素,结合各种因素的变化和拟采取的各种措施,估算项目生产费用支出的总水平,进而提出施工项目的成本计划控制指标,确定目标总成本。目标成本确定后,应将总目标分解落实到各个机构、班驵、便于进行控制的子项目或工序。最后,通过综合平衡,编制完成施工成本计划。

施工成本计划编制依据包括:

1)、投标报价文件

2)、企业定额、施工预算

3)、施工组织设计或施工方案文件

4)、人工、材料、机械台班的市场价

5)、企业颁布的材料指导价、企业内部台班价格、劳动力内部挂牌价格

6)、周转设备内部租赁价格、推销损耗标准

7)、已签订的工程合同、分包合同(或估价书)

8)、结构件外加工计划合同

9)、有关财务成本核算制度和财务历史资金料

10)施工成本预测资料

11)、拟采取的降低施工成本的措施

12)、其他相关文件

施工成本计划的编制方法

施工成本计划的编制以成本预测为基础,关键是确定目标成本。计划的制定,还需结合施工组织设计的编制过程,通过不断地优化施工技术方案和合理配置生产要素,进行工料机消耗的分析,制定一系列的节约成本和挖潜措施,确定施工成本计划。一般情况下,施工成本计划总额应控制在目标成本的范围内,并使成本计划建立在切实可行的基础上。

施工总成本目标确定之后,还需要通过编制详细的实施性施工成本计划目标成本层层分解,落实到施工过程中各个环节,有效地进行成本控制。施工成本的编制方法有:

1)、按施工成本组编制施工成本计划

2)、按项目组成编制施工成本计划

3)、按工程进度编制施工成本计划

一、按施工成本组成编制施工成本计划的方法

施工成本可以按成本组成分解为人工费、材料费、施工机械使用费、企业管理费等,编制按施工成本组成分解的施工成本计划

施工成本——人工费——材料费——施工机械使用费——企业管理费——其他

二、按项目组成编制施工成本计划的方法

大中型工程项目通常是由若干单项工程构成的,而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程所构成。因此,首先要把项目总施工成本分解到单项工程和单位工程中,再进一步分解为分部分项工程。

单项工程施工成本——单位工程1施工成本——单位工程2施工成本——分部工程21施工成本——分部工程22施工成本——分项工程221施工成本——分项工程222施工成本等。

在完成施工项目成本目标分解之后,接下来就要具体地分配成本,编制分项工程的成本支计划。从而得到详细的施工成本计划,见表。

分项工程成本计划表表-01

在编制成本支出计划时,要在项目总的方面考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费,避免在具体编制成本计时,可能发现个别单位工程或工程量表中某项内容的工程量计算有较大出入,使原来的成本计划预算失实,并在项目实施过程中对其尽可能地采取一些措施。

三、按工程进度编制施工成本计划的方法

编制按工程进度的施工成本计划,通常可利用控制项目进度的网络图进一步扩充而得。即在建立网络图时,一方面确定完成各项工作所需要花费的时间,另一方面同时确定完成这一工作的合适的施工成本支出计划,在实践中,将工程项目分解为即能方便地表示时间,又能方便地表示施工成本支出计划的工作是不容易的,通常如果项目分解程度对时间控制合适的话,则对施工成本支出计划可能分解过细雨,以至于不可能对每项工作确定其施工成本支出计划,反之亦然。因此在编制网络计划时,应在充分考虑进度控制对项目划分要求的同时,还要考虑确定施工成本支出计划对项目划分的要求,做到二者兼顾。

通过对施工成本目标按时间进行分解,在网络计划的基础上,可获得项目讲度计划横道图,并在此基础上编制成本计划,主要有两种:一种是在时标网络上按月编制的成本计划,如下表所示,另一种是利用时间一成本曲线(S形曲线)表示,

时间一成本累积曲线的绘制步骤如下:

1)、确定工程项目进度计划,编制进度计划的横道图,

2)、根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划,

3)、计算规定时间T计划累计支出的成本额,其计算方法为:各单位时间计划完成的成本额累加求和,可按下式计算: t

Qt=∑qn

N=i

Qt——某时间t计划累计支出成本,

Qn——单位时间n的计划支出成本额,

t——某规定计划时该,

4)、按规定时间的Qt值,绘制S曲线,

每一条S形曲线都对应某一特定的工程进度计划,因为在进度计划的关键路线中存在许多有时差的工序或工作,因而S形曲线(成本计划值曲线)必然包括在由全部工作都按是早开始时间开始和全部工作都按最迟必须开始时间开始的曲线所组成的“香蕉图”内。项目经理可根据编制的成本支出计划来合理安排资金,同时项目经理也可根据筹措的资金来调查整S形曲线,即通过调整非关键线路上的工序项目的最早或最迟开工时间,力争将实际成本支出控制在计划的范围内。一般而言,所有工作都是按最迟开始时间开始,对节约资金代款利息是有利的,但同时,也阼低了项目按期竣工的保证率,因此项目经理必须合理地确定成本支出计划,达到即节约成本支出,又能控制项目工期的目的。

以上三种编制施工成本计划的方式并不是相互独立的。在实践中,往往是将几种方式结合起来使用,从而可以取得扬长避短的效果。例如,将按项目分解项目总施工成本与按施工成本构成分解项目总施工成本两种方式相结合,横向按施工成本构成分解,纵向按项目分解,或相反。这种分解方式有助于检查各分部分项工程施工成本构成是否完整,有无重复计算或漏算,同时还有助于检查各项具体施工成本支出对像是否明确或落实,并且可以从数字上校对分解的结果有无错误。或者还可将按项目分解项目总施工成本计划与按时间分解项目总施工成本计划结合起来,一般纵向按项目分解,横向按时间分解。

[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]

施工成本计划的编制依据、原则和编制方法

工程施工环节成本控制原则。 (1)采用全面控制的原则。全面控制包括两个涵义,即全员控制和全过程控制。第一,全员控制。建安成本控制涉及项目组织中所有部门、班组和员工的工作,并与每一位员工的切身利益有关,因此应充分调动每个部门、班组和每一个员工来控制成本、关心成本的积极性,真正树立起全员控制的观念,才能有效的控制成本。第二,全过程成本控制。项目建安成本发生涉及到项目的整个周期,项目成本形成的全过程,从施工准备开始,经施工过程至竣工移交后的保修期结束,因此成本控制工作要伴随项目施工的每一阶段,我们只有在项目的每一阶段都做好控制工作,才能使工程建设成本处在有效控制之下。 (2)采用目标控制原则。目标控制原则是管理活动的基本技术和方法,它是把计划的方针、任务、目标和措施等加以逐一分解落实。在实施目标管理的过程中,目标的设定应切实可行,越具体越好,要落实到部门,班组、甚至个人,目标的责任要全面,既要有工作责任,更要有成本责任,做到责权利相结合,对责任部门(个人)的业绩进行检查和考评,并同其工资奖金挂钩,做到赏罚分明。 (3)动态控制原则。建安成本控制是在不断变化的环境下进行的管理活动,所以必须坚持动态控制的原则,所谓动态控制原则就是将工、料、机投入到施工过程中,收集成本发生的实际值,将其与目标值相比较,检查有无偏离,如无偏离,在继续进行,否则找到具体原因,采取相应措施。

施工成本计划的编制依据和编制方法 建设工程项目施工成本控制的主要依据有工程承包合同、进度报告、施工成本计划、工程变更。 在施工阶段,项目经理的一个基本的任务就是保持对项目现场施工成本控制,并将其与建筑师/工程师的设计成本相区别,施工成本总额是下列这些项目的函数:为项目配备的现场工作人员的数量和类型,现场办公管理费用,材料和服务,来自总公司的支持服务,汽车租赁和燃料费用,公司一般成本和管理成本分摊给工地办公室的份额,外部咨询服务或合同服务,以及工作利润等。 把预算和实际现场服务成本的月度累积制成表格,而且在时间与成本图标上标出每一个数量,这样绘制的图表在形式上与传统的建筑S曲线图相似,可以进行可视化比较,这种比较不仅能够清楚地表明合同在任何给定的时间的状态,而且还能显示在于预期的节约或者费用超支的变化趋势方面的任何变化。也可以通过画曲线图表示为这样的现场服务而给业主开发票的数量的方式,提供一种不同的表示方法。 施工成本计划是施工项目成本控制的一个重要环节,是实现降低施工成本任务的指导性文件。如果针对施工项目所编制的成本计划达不到目标成本要求时,就必须组织施工项目管理班子的有关人员重新研究寻找降低成本的途径,重新进行编制。同时,编制成本计划的过程也是动员全体施工项目管理人员的过程,是挖掘降低成本潜力的过程,是检验施工技术质量管理、工期管理、物资消耗和劳动力消耗管理等是否落实的过程。 编制施工成本计划,需要广泛收集相关资料并进行整理,以作为施工成本计划编制的依据。在此基础上,根据有关设计文件、工程承包合同、施工组织设计、施工成本预测资料等,按照施行工项目应投入的生产要素,结合各种因素的变化和拟采取的各种措施,估算项目生产费用支出的总水平,进而提出施工项目的成本计划控制指标,确定目标总成本。目标成本确定后,应将总目标分解落实到各个机构、班驵、便于进行控制的子项目或工序。最后,通过综合平衡,编制完成施工成本计划。 施工成本计划编制依据包括: 1)、投标报价文件 2)、企业定额、施工预算 3)、施工组织设计或施工方案文件 4)、人工、材料、机械台班的市场价 5)、企业颁布的材料指导价、企业内部台班价格、劳动力内部挂牌价格

建筑施工现场成本控制计划

施工成本控制计划 一、施工成本的构成 施工成本是指施工过程当中所发生全部费用总和,包括所消耗的原材料、辅助材料、构配件等费用,周转材料的摊销费用或租赁费用,施工机械使用费或租赁费,支付给生产工人的工资、奖金以及进行施工组织与管理所发生的全部费用的支出。如今,项目成本与过去构成框架略有不同,随着公司体制的改革与完善,我公司已走入施工总承包的经营方式,项目成本的划分也逐步细化完善。见施工成本构成表。 与以往相比,项目上经常出现一些较难控制性支出费用,主要是地方上收费较多(如占地费、环卫清洁费、临建规划费等等)。为此,项目其它直接费中新增加了地方费用一项。因此,只有充分了解项目成本构成,才能更好控制项目成本支出。 二、施工成本管理的任务

1、施工成本的预测 根据成本信息和施工项目的具体情况,运用一定的专业方法,对未来的成本水平及其可能发展的趋势做出科学的估计,在施工前对成本进行估算。通过成本预测在满足项目业主和本企业要求的前提下,选择成本底、效益好的最佳成本方案,并能够在施工项目成本形成工程中,针对薄弱环节,加强成本控制,克服盲目性,提高预见性。因此,施工项目成本预测是施工项目成本决策与计划的依据。施工成本预测,通常是对施工项目计划工期内影响其成本变化的各个因素进行分析,比照近期已完工施工项目或将完工施工项目的成本(单位成本),预测这些因素对工程成本中有关项目(成本项目)的影响程度,预测出工程的单位成本或总成本。 2、施工成本计划 以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案,它是建立施工项目成本管理责任制、开展成本控制和核算的基础。一般来说,一个施工项目成本计划应包括从开工到竣工所必需的施工成本,它是该施工项目降低成本的指导文件,是设立目标成本的依据。可以说,成本计划是目标成本的一种形式 3、施工成本控制 是指在施工过程中,对影响项目施工成本的各种因素加强管理,并采取各种有效措施,将施工中实际发生的各种消耗和支出严格控制在成本计划范围内,随时揭示并及时反馈,严格审查各项费用是否符合标准,计算实际成本和计划成本之间的差异并进行分析,进而采取多种形式,消除施工中的损失浪费现象。 施工成本控制应贯穿于施工项目从投标阶段开始直到项目竣工验收的

项目成本预控书编制模板(6-17)-3

项目成本预控书 (指导模板) 第一部分项目基本情况 一、工程概况 简要描述项目工程内容、重难点工程、工期节点安排等,要求语言简洁说明问题。 1.工程简介:主要列明项目名称、施工范围、工程内容、主要工程量、主要技术标准、水文以及地质环境、合同金额。 2.控制工程及重难点工程:简要说明项目重、难点以及控制性工程。 3.工期要求:合同工期以及主要节点工期安排。 4、安全目标: 5、质量目标: 6、环保目标: 二、合同特点 通过研读招(投)标资料、业主合同等资料,梳理出合同的风险点以及注意要点,并制定预控措施等进行简要列示。 1.合同性质:列示工程承包模式、招标模式(施工图招标或者初步设计概算招标)等,以及注意风险点和应对措施。 2.合同分析:分析设计概算编制原则、取费标准、合同关键条款,掌握降造幅度及业主基本预备费情况,并制定后

续应对措施。 三、业主、设计、监理单位 分别列示业主、设计、监理单位名称,主要联系人及联系方式。 四、管理模式及任务划分 1.项目管理模式及任务划分:说明项目管理模式(直管、托管、自管),若直管项目需明确参建单位及任务划分。 2.项目组织机构以及人员配置:项目管理组织机构以组织机构图模式表示,并列明各岗位的主要管理职责。 2.1项目组织机构图 2.2项目主要岗位管理职责 2.3管理人员配置规划:明确各项目管理人员配置情况。 第二部分责任成本管理体系

一、成立项目成本管理领导组 成立成本管理领导小组,明确成本管控分工及职责,要做到分层管理,全面覆盖不留死角。 1.项目成本管理领导小组 组长:项目经理 副组长: 成员: 2.职责及分工 组长: 副组长: 各业务部门: 二、建立项目成本控制体系 1.建立项目成本管理制度:项目各业务部门分工编制涉及劳务管理、材料管理、设备管理、方案优化、工程数量控制、项目经费控制、资金控制、成本核算和分析、考核兑现等成本管控制度,建立项目管理体系。 2.建立成本管理报表台帐:项目提前规划并建立日常管理报表及台账等,规范项目日常管理以及过程管控工作。 2-1劳务计价 2-2 劳务拨款审批单 2-3 物资消耗核算表 2-4 拌合站考核表 …

施工进度计划的编制方法

施工进度计划的编制方法 工程建设是一个系统工程,要完成一项建设工程必须协调布置好人、财、物、时、空,才能保证工程按预定的目标完成。当人、财、物一定的条件下,合理制定施工方案,科学制定施工进度计划,并统揽其他各要素的安排,是工程建设的核心。同时对于提高施工单位的管理水平,都具有十分重要的现实意义。 常见的编制方法有: 1、横道图 最常见而普遍应用的计划方法就是横道图。 横道计划图是按时间坐标绘出的,横向线条表示工程各工序的施工起止时间先后顺序,整个计划由一系列横道线组成。它的优点是易于编制、简单明了、直观易懂、便于检查和计算资源,特别适合于现场施工管理。 但是,作为一种计划管理的工具,横道图有它的不足之处。首先,不容易看出工作之间的相互依赖、相互制约的关系;其次,反映不出哪些工作决定了总工期,更看不出各工作分别有无伸缩余地(即机动时间),有多大的伸缩余地;再者,由于它不是一个数学模型,不能实现定量分析,无法分析工作之间相互制约的数量关系;最后,横道图不能在执行情况偏离原订计划时,迅速而简单的进行调整和控制,更无法实行多方案的优选。 2、网络计划技术 与横道图相反,网络计划方法能明确地反映出工程各组成工序之间的相互制约和依赖关系,可以用它进行时间分析,确定出哪些工序是影响工期的关键工序,以便施工管理人员集中精力抓施工中的主要矛盾,减少盲目性。而且它是一个定义明确的数学模型,可以建立各种调整优化方法,并可利用电子计算机进行分析计算。 在实际施工过程中,应注意横道计划和网络计划的结合使用。即在应用电子计算机编制施工进度计划时,先用网络方法进行时间分析,确定关键工序,进行调整优化,然后输出相应的横道计划用于指导现场施工。 施工进度计划的编制程序与方法 1、横道图的编制程序 (1)将构成整个工程的全部分项工程纵向排列填入表中;(2)横轴表示可能利用的工期;(3)分别计算所有分项工程施工所需要的时间;(4)如果在工期内能完成整个工程,则将第(3)项所计算出来的各分项工程所需工期安排在图表上,编排出日程表。这个日程的分配是为了要在预定的工期内完成整个工程,对各分项工程的所需时间和施工日期进行试算分配。 2、网络计划的编制

杨成章工程项目施工成本计划书

项目编号:第1 版湖北工建安装公司XXXX工程 施工成本计划书 编制单位:湖北省工业建筑集团安装工程有限公司 编写: 审核: 批准: 编制日期:2017年XX月XX日

目录 1成本控制目标 (1) 2成本计划编制依据和管理机构 (1) 3成本管理的任务(成本预测、成本计划、成本控制、成本核算、成本分析、成本考核) (2) 成本管理的主要内容 (2) 3.1成本计划 (2) 3.2成本控制(从项目投标到工程施工及工程结束的全过程中,对影响施工成 本的各种因素加强管理,并采取各种有效措施将施工中实际发生的各种消耗和支出严格控在成本计划范围内,随时揭示和反馈计划成本和实际成本的差异进行有效控制) (2) 3.3成本核算 (2) 3.4成本分析(从内部和外部因素进行分析) (3) 3.5成本考核 (3) 4控制程序和要求 (3) 4.1审阅合同文件 (3) 4.2进行施工现场和市场调查 (3) 4.3研究确定编制实施性施工组织设计方案和成本计划方案的原则 (3) 4.4优化施工组织设计和施工方案 (3) 4.5制定项目责任成本和绩效损益目标 (4) 4.6制定月度成本计划,测算保本点 (4) 4.7对各项目应定期进行查证稽核 (4)

4.8建立项目成本核算制度 (4) 4.9进行项目成本分析 (4) 4.10根据成本分析结果进行成本计划动态调整 5 5成本控制措施 (5) 5.1组织措施 (5) 5.2技术措施 (5) 5.3经济措施 (5) 6项目成本考核 (6) 6.1建立和健全项目成本考核制度(要细化到各个岗位和专业) (6) 6.2确定成本考核主要指标 (6) 6.3对实际成本综合检查与考核评价 (6) 7设备安装工程费用的构成 (6) 7.1直接费:(由直接工程费和措施费组成) (7) 7.2间接费:(间接费由规费、企业管理费组成。) (9) (1)规费 (10) (2)企业管理费 (10) 8编制施工成本控制计划的数量指标 (11)

施工进度计划的编制方法题库1-2-10

施工进度计划的编制方法题库1-2-10

问题: [单选]已知某基础工程施工双代号时标网络计划如下图所示,如果工作E实际进度延误了4周,则施工进度计划工期延误周。 A.2 B.3 C.4 D.5 从时标网络图中工作E后面直至终点的3条线路来看,E工作的总时差为1周。如果工作E实际进度延误了4周,则会对原基础工程施工进度计划的工期影响3周4—1=3周。故选B。

问题: [单选]下列关于单代号网络图与双代号网络图特点的说法,错误的是. A.两种网络图中工作都可以用虚箭头表示 B.单代号网络图中不使用虚箭头和虚工作 C.双代号网络图的持续时间不是表示在节点之中的 D.单代号网络图工作之间的逻辑关系会产生更多的纵横交叉现象

问题: [单选]在某双代号网络计划中,工作A的最早开始时间为第10天,其持续时间为6天,该工作有两项紧后工作,它们的最早开始时间分别为第26天和第31天,最迟开始时间分别为第27天和第34天,则工作A的总时差和自由时差天。 A.均为11 B.分别为l0和9 C.均为10 D.分别为11和10 首先计算工作A的最迟完成时间一其紧后工作最迟开始时间的最小值-min27,34-27天;计算工作A的总时差=工作A的最迟完成时间一工作A的最早完成时间-27-10+6-11天;计算工作A的自由时差-min工作A 的紧后工作最早开始时间一工作A的最早完成时间=min10,15=10天,故选D。 出处:森林舞会游戏 https://https://www.doczj.com/doc/4814375086.html,;

问题: [单选]某双代号网络图中以天为单位,工作Q的最早开始时间为6天,工作持续时间为4天,工作R的 最迟完成时间为22天,工作持续时间为10天,工作S的最迟完成时间为20天,工作持续时间为5天,已知工作R、S是工作Q的仅有的两项紧后工作,工作Q的总时差为天。 A.3 B.4 C.2 D.5 工作Q的总时差等于最迟开始时间减去最早开始时间,则本题的目标是求出Q的最迟开始时间。根据题意,工作Q的最迟完成时间为其紧后工作R、S的最迟开始时间的最小值,工作R的最迟开始时间为22—10=12天,工作S的最迟开始时间为20—5=15天,则工作Q的最迟完成时间为12天,Q的最迟开始 时间为12—4=8天。因此Q的总时差为8—6=2天,故选C。

最新施工现场成本控制计划

施工现场成本控制计划 一、施工成本的构成 施工成本是指施工过程当中所发生全部费用总和,施工现场成本控制计划施工现场成本控制计划如今,项目成本与过去构成框架略有不同,随着公司体制的改革与完善,我公司已走入施工总承包的经营方式,项目成本的划分也逐步细化完善.见施工成本构成表. 与以往相比,项目上经常出现一些较难控制性支出费用,主要是地方上收费较多(如占地费、环卫清洁费、临建规划费等等).为此,项目其它直接费中新增加了地方费用一项.因此,只有充分了解项目成本构成,才能更好控制项目成本支出. 二、施工成本管理的任务 1、施工成本的预测

根据成本信息和施工项目的具体情况,运用一定的专业方法,对未来的成本水平及其可能发展的趋势做出科学的估计,在施工前对成本进行估算.通过成本预测在满足项目业主和本企业要求的前提下,选择成本底、效益好的最佳成本方案,并能够在施工项目成本形成工程中,针对薄弱环节,加强成本控制,克服盲目性,提高预见性.因此,施工项目成本预测是施工项目成本决策与计划的依据.施工成本预测,通常是对施工项目计划工期内影响其成本变化的各个因素进行分析,比照近期已完工施工项目或将完工施工项目的成本(单位成本),预测这些因素对工程成本中有关项目(成本项目)的影响程度,预测出工程的单位成本或总成本. 2、施工成本计划 以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案,它是建立施工项目成本管理责任制、开展成本控制和核算的基础.一般来说,一个施工项目成本计划应包括从开工到竣工所必需的施工成本,它是该施工项目降低成本的指导文件,是设立目标成本的依据.可以说,成本计划是目标成本的一种形式 3、施工成本控制 是指在施工过程中,对影响项目施工成本的各种因素加强管理,并采取各种有效措施,将施工中实际发生的各种消耗和支出严格控制在成本计划范围内,随时揭示并及时反馈,严格审查各项费用是否符合标准,计算实际成本和计划成本之间的差异并进行分析,进而采取多种形式,消除施工中的损失浪费现象. 施工成本控制应贯穿于施工项目从投标阶段开始直到项目竣工验收的

进度计划编制说明

进度计划编制说明 B3地块商业新建工程(地上)两项 施工进度计划编制说明 一、工程进度总体概况 1、地下二层房心回填土完成,二次结构墙体砌筑、抹灰完成。未施项目地下 二层车库垫层及面层,地下二层墙体、框架柱腻子及涂料;地下二层车库 顶板无极喷涂;配电室夹层结构、地下二层地面排水沟、消防水池防水。 2、地下一层房心回填完成,二次结构墙体砌筑及抹灰完成,地面钢筋混凝土垫层浇筑完成,古建停泥砖墙体砌筑完成。未施项目有地下一层庭院排水 沟,地下一层庭院、走廊、商铺内防水及防水保护层,地下一层庭院挂板 停泥砖砌筑,设备房间腻子涂料。 3、首层、二层、三层二次结构墙体及抹灰完成,外立面古建停泥砖墙垛及大 面古建停泥砖墙体砌筑完成,内庭院停泥砖垛子及楼梯间停泥砖墙体砌筑 完成,室内钢梯安装完成。未施项目有外立面门窗上口停泥砖角钢安装及 停泥砖砌筑,内庭院挂板停泥砖砌筑,走廊、庭院楼地面垫层、防水及防 水保护层,室外3部钢结构楼梯及2部观光电梯。 4、屋面防水找平层施工完毕,平屋面防水施工完成。未施项目有坡屋面屋面 防水、屋面保温、屋面瓦。 5、专业未施项目有门窗幕墙安装、防火门安装、公共区域精装、园林绿化、 电梯安装、室外台明石、金边石安装。 二、工程特点 1、本工程为中式仿古建筑与现代建筑结合创新式建筑,结构复杂、形式 多样。外立面门窗上口通过涨栓将不同大小的角钢固定在混凝土挂板

上作为砌筑停泥砖受力挑耳。这种做法在本工程中非常普遍(所有外 立面的门窗上口、内庭院每层挂板处、三层屋面檐口)。以上部位的 角钢安装及焊接进度严重制约着其他各项工序,所以角钢安装进度是 本计划的一道关键工序。 2、图纸设计方案变化较频繁,且结构拆改量较大。 三、进度计划编制依据 1、工程进度的总体概况。 2、建设单位要求工期及合同工期。 3、截至到目前所有的设计变更、工程洽商、施工图纸。 4、工程项目预算资料、劳动定额及机械台班定额等。 5、工程项目拟采用的主要施工方案及措施、施工顺序、流水段划分等。 6、工程项目需要的主要资源。主要包括:劳动力状况、机具设备能力物质供应来源条件等。 7、现行规范、规程和技术经济指标等有关技术规定。 四、进度计划编制原则 1、科学、合理地安排施工程序及进度,确保业主规定的预期工期目标, 并有所提前。 2、仅仅围绕施工关键线路组织施工,综合分析各种施工条件,实现工程 整体协调推进。同时尽可能创造条件,组织多工作面,多工序平行交 叉作业,以缩短直线工期,加快施工进度。 3、充分考虑当地的自然环境,工程地质、物资设备条件等因素对工程进 度的影响,强调安全生产、重视文明施工,确保万无一失。 4、采用适中的施工强度指标和可作业时间安排施工进度,对与各相关环 节的协调和不可预见因素留有充分的工期回旋余地,并在施工中注意

施工成本计划的编制依据和编制方法

施工成本计划的编制依据和编制方法 施工成本计划是施工项目成本控制的一个重要环节,是实现降低施工成本任务的指导性文件。如果针对施工项目所编制的成本计划达不到目标成本要求时,就必须组织施工项目管理班子的有关人员重新研究寻找降低成本的途径,重新进行编制。同时,编制成本计划的过程也是动员全体施工项目管理人员的过程,是挖掘降低成本潜力的过程,是检验施工技术质量管理、工期管理、物资消耗和劳动力消耗管理等是否落实的过程。 编制施工成本计划,需要广泛收集相关资料并进行整理,以作为施工成本计划编制的依据。在此基础上,根据有关设计文件、工程承包合同、施工组织设计、施工成本预测资料等,按照施行工项目应投入的生产要素,结合各种因素的变化和拟采取的各种措施,估算项目生产费用支出的总水平,进而提出施工项目的成本计划控制指标,确定目标总成本。目标成本确定后,应将总目标分解落实到各个机构、班驵、便于进行控制的子项目或工序。最后,通过综合平衡,编制完成施工成本计划。 施工成本计划编制依据包括: 1)、投标报价文件

2)、企业定额、施工预算 3)、施工组织设计或施工方案文件 4)、人工、材料、机械台班的市场价 5)、企业颁布的材料指导价、企业内部台班价格、劳动力内部挂牌价格 6)、周转设备内部租赁价格、推销损耗标准 7)、已签订的工程合同、分包合同(或估价书) 8)、结构件外加工计划合同 9)、有关财务成本核算制度和财务历史资金料 10)施工成本预测资料 11)、拟采取的降低施工成本的措施 12)、其他相关文件 施工成本计划的编制方法 施工成本计划的编制以成本预测为基础,关键是确定目标成本。计划的制定,还需结合施工组织设计的编制过程,通过不断地优化施工技术方案和合理配置生产要素,进行工料机消耗的分析,制定一系列的节约成本和挖潜措施,确定施工成本计划。一般情况下,施工成本计划总额应控制在目标成本的范围内,并使成本计划建立在切实可行的基础上。 施工总成本目标确定之后,还需要通过编制详细的实施性施工成本计划目标成本层层分解,落实到施工过程中各个

《新版目标成本测算表使用指引(万科版)》

《新版目标成本测算表使用指引》 综述: 为实现目标成本测算的精细化,提高测算准确性,集团成本审算中心在借鉴各项目编制经验基础上,完成了新版目标成本测算表的改进和完善。希望通过新版目标成本测算表的使用,提升各项目目标成本的编制水平,规范集团成本数据的归集和积累。同时,使其在责任成本管理、前期设计优化、招投标管理等环节发挥更有效的指导作用。 新版目标成本测算表主要从以下几方面做了改进和完善: ?细化了各项费用测算的成本科目构成; ?明确重要成本科目项测算时提炼的系数值、测算依据和造价指标; ?设置风险费项,以风险概率形式体现测算成本的风险因素; ?修改营销设施建造费、销售费用等多项成本科目的三级科目构成; ?明确跨期成本分摊、地价分摊的做法; ?六大类公摊成本按建筑面积或占地面积等方式在各核算对象间分摊;(各类费用采 用的具体分摊标准将在拟修订下发的《万科集团成本核算指导》中予以明确) ?跨期成本按建筑面积或占地面积等方式在各开发期间分摊。(同上) 测算表中对细化的成本科目、提炼的系数、填报的测算依据分为必须填报执行和建议采纳两类,并用不同字体颜色加以区分,使用时请加以注意。下面,将依据测算过程的先后顺序,结合测算表中的模拟项目,叙述新版目标成本测算表使用的方法和应注意的问题。 一、规划指标及建造标准 测算前,首先填写“当期规划指标表”和“各类产品建筑标准表”。规划指标需设计部配合提供,建造标准按营销、设计、成本、工程等相关部门的讨论结果确定。对于道路用地、绿化用地等景观规划指标应尽量填写明确,以便为道路景观测算提供准确的计算指标。

对于多期开发的项目,首期测算时还应填写“总体规划指标表”,以便于采用其中的规划指标值进行跨期分摊成本的测算。

施工进度计划编制说明

施工进度计划编制说明 1.编制原则 ⑴项目控制性工期的要求; ⑵以本投标人工期目标和控制性工程节点为准则,以关键性工程的施工分期和施工程序为主导,协调安排各分项工程的施工进度选择最优方案; ⑶最大限度地组织均衡施工同时,做到实事求是,留有余地,保证工程质量和安全施工。当施工情况发生变化时,要及时调整和落实施工总进度; ⑷在施工过程中采取的施工工艺流程、施工方案、施工方法和保证措施; 2.施工总进度计划横道图 另附 3.进度保证措施 3.1 组织保证措施 本工程实行项目法施工管理,依据制定的《项目法施工管理实施细则》,落实工程进度计划的实施情况是对项目部考核的一项重要内容,并配套实施有关的进度计划目标保证措施和奖励政策。项目部各级主要管理负责人,按其职责划分,层层签订责任书,明确项目部各级人员的进度控制职责。加强日常管理和年度考核,充分调动全体干部、职工的积极性,从组织和管理制度上来确保工程进度按计划实施完成。 (1)项目经理负责定期组织召开施工进度会议,按照施工进度对会议的组织设计和施工计划完成的实际情况进行监控,定期召开施工进度协调会。每旬召开一次旬施工进度协调会,每月召开一次月进度施工协调会,根据阶段性施工计划的完成情况召开阶段性施工进度会议。根据施工进度出现的特殊情况不定期召开施工进度专题会议,研究、部署施工进度专项计划措施。计划相关人员负责进度计划纠偏措施的编制,负责进度计划执行信息、资料的收集、整理。按照施工进度计划控制工作流程向主管人员提交上述文件,根据上级批示和指导意见对成果进行修正。记录和整理施工进度计划协调会议的内容,负责有关施工进度计划资料、文件的分发、存档、记录和上报。负责向本投标人主管部门上报本项目的施工进度完成情况和有关资料。 (2)坚持项目部领导和技术人员现场施工值班制度,及时协调、处理、解决施工中出现的问题。项目经理、技术负责人和副经理每月驻守工地不少于21

【二建管理复习】第36讲:2Z102060施工成本计划和成本控制(二)

2019二级建造师《建设工程施工管理》考点精讲 【考点】成本计划的编制程序 项目管理机构应通过系统的成本策划,按成本组成、项目结构和工程实施阶段分别编制项目成本计划。 成本计划编制应符合下列规定: (1)由项目管理机构负责编制; (2)项目成本计划对项目成本控制具有指导性; (3)各成本项目指标和降低成本指标明确。 项目成本计划编制的程序【必会】 (1)预测项目成本。 (2)确定项目总体成本目标。 (3)编制项目总体成本计划。 (4)项目管理机构与组织的职能部门根据其责任成本范围,分别确定自己的成本目标,并编制相应的成本计划。 (5)针对成本计划制定相应的控制措施。 (6)由项目管理机构与组织的职能部门负责人分别审批相应的成本计划。 【总结】预测成本→确定总目标→编制总计划→确定各自的计划→制定控制措施→审批成本计划 【经典习题】 【例题·单选】成本计划编制的步骤有:①确定项目总体成本目标;②预测项目成本;③针对成本计划制定相应的控制措施;④编制项目总体成本计划;⑤审批相应的成本计划;⑥项目管理机构与组织的职能部门分别编制相应的成本计划。 A.①→②→③→④→⑤→⑥ B.②→①→④→⑥→③→⑤ C.②→①→③→④→⑥→⑤ D.②→①→③→④→⑥→⑤ 【答案】B 【解析】成本计划的编制程序: (1)预测项目成本。 (2)确定项目总体成本目标。 (3)编制项目总体成本计划。 (4)项目管理机构与组织的职能部门根据其责任成本范围,分别确定自己的成本目标,并编制相应的成本计划。

(5)针对成本计划制定相应的控制措施。 (6)由项目管理机构与组织的职能部门负责人分别审批相应的成本计划。 【考点】成本计划的编制方法【必会】 (1)按成本组成编制 成本组成:人工费、材料费、施工机械使用费、企业管理费等。 (2)按项目组成编制 ①项目组成:单项工程、单位工程、分部工程、分项工程。 ②在总的方面考虑总的预备费,在主要的分项工程中安排不可预见费。 (3)按工程实施阶段编制 ①一种是在时标网络图上按月编制的成本计划——直方图; ②另一种是时间——成本累积曲线(S形曲线表示) (4)S形曲线(时间-成本计累积曲线)(掌握) “香蕉图”:由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线所组成的图形。

目标成本管理作业指引

第二章目标成本管理作业指引1.流程概况

工作程序 1.1.资料准备阶段 1.1.1.成本控制中心收集以下相关资料: 1)规划设计草案、建造标准及以前竣工的类似工程的数据指标。 2)收集政府对房地产开发过程中的政府行为收费标准信息。 1.2.编制阶段 1.2.1.初步设计阶段的成本概算经评审确定后3日内,成本控制中心组织总工室、营销策划中 心、工程管理中心和财务管理中心召开成本分析会,提出各项成本测算要求。开发间接费中行政管理费、利息、物业完善费由财务管理中心负责提供数据,土地费用由集团投资管理中心提供,政府报建报批费用由项目开发中心提供数据,勘查设计费用由总工室负责提供数据,营销费用由营销策划中心提供,工程前期费用(拆造补偿、外围协调等)由工程管理中心提供数据,其他各项由成本控制中心负责按照类似工程的经验数据进行测算。 1.2.2.测算过程中遵从个下原则:量价分离、根据经验和通过计算确定工程量、根据经验或单 价分析确定单价、计算合价。 1.2.3.原则上初步设计审批完成后15天内目标成本必须定稿,成本控制中心编制完成后及时 报分管领导审批,报总经理审定,需要上报集团及时报集团确定。 1.2.4.目标成本测算完成后,按使用功能进行成本分摊。 1.2.5.成本控制中心汇总各项成本科目测算数据,编制《目标成本控制指导书》并交分管领导 审核,最终经总经理批准,作为项目实施阶段正式的成本控制目标。《项目初步设计阶段建安成本概算》审批完成后1月内,成本控制中心应完成《目标成本控制指导书》编制。 1.3.对比分析阶段 1.3.1.目标成本测算完成后,成本控制中心负责和类似的工程进行对比分析,找出成本差异, 进行成本分析。 1.4.确定目标成本应遵循的基本原则 1.4.1.标杆瞄准 1.4. 2.在项目选择和项目策划阶段,营销策划中心通过市场研究提供销售价格市场标杆,成本 控制中心应通过工程成本市场标杆以及非工程成本市场标杆确定目标成本。

年度施工进度计划编制说明

初步的施工进度计划 一、施工工期 开工时间以监理工程师签发的开工令为准,根据我合同段现实情况及总体施工安排,拟定于2014年6月15日开工,于2017年6月14日完工,计划工期为36个 月,并据此编制工程年度施工进度计划。 二、总体安排 1、施工准备 2014年6月15日至8月15日为施工准备时间,具体工作是: ①完善项目部建设,项目部人员进场,办公、生活设施用品置办齐全,项目部可以 正常办公,完成拌和站、钢木加工区的建立,完成部分施工便道的修建。为施工顺利进 行做好基础设施准备。 ②进行当地各种工程材料的调研工作,确定本工程所需材料的供货厂家,制定材料 采购计划,签订供货合同,前期施工用材料进场,为工程开工做好材料准备。办理使用 民爆物品手续的申报工作。 ③完成工地试验室建设,建立健全各种台帐、制度、规程,完成临时资质报批工作, 试验室开始进行各种进场原材的复试工作,进行各标号混凝土的试配。为施工质量控制 做好试验准备。 ④对主要施工管理人员进行合同交底,使施工人员熟悉合同内容和合同条件,洽谈 签订各种材料采购及劳务施工合同。 ⑤路基、桥梁桩基等施工用大型机械设备验收进场。 ⑥对进场的施工人员进行施工技术交底、质量培训,组织阅读复核施工图纸;进行 安全施工培训、考核、技术交底工作,检查持证上岗情况。全面做好人员培训工作。 ⑦联系政策处理,清除现场障碍,办好有关现场移交手续。 ⑧做好现场规划,对沿线原地面线进行复测;完成需开工点、面的进场施工便道修 建。 2、总体安排

2014年7月1日至2014年12月30日的主要施工任务是路基土石方、三改道路、路基软基处理、桥梁、涵洞等工程的施工。 三、分部分项工程施工进度计划安排 1、路基 ①路基软基处理施工,计划2014年9月1日开始。 ②路基土石方挖填,计划2014年7月1日至2014年12月底,历时6个月,计划完成挖方20000方、填方9700方。 2、桥梁 ①基础工程,计划2014年7月1日至2014年12月底完成桩基634根。 ②墩台工程,计划2014年8月15日至2016年12月底完成立柱、系梁、盖梁共计676根。 ③桥梁总体施工进度计划 表1-1 桥梁施工工期为2014.7.1~2017.4.30,历时34个月。 附表一施工总体计划横道图 附表二年度施工进度计划表

施工项目成本计划与控制 模板

苏州科技学院 《施工项目成本计划与控制》 课程设计 班级:造价1023班 学生姓名:蔡婷 学号:1033402330 指导教师:俞启元、吕玉惠 工程名称:永安公司办公楼 一、工程概况

1、本工程建设地点位于苏州市高新区内,临城市道路,交通运输便利,施工中所需建筑材料、构配件等物资,均可直接运进工地。施工中所需电力、给水也可直接从已有的电路和水网中引入。 2、施工现场地形平坦,常年地下水位在地面2.5米以下;土壤类别可考虑为三类土。 3、工程所用门窗和其他构配件均为相关单位场外制作,施工单位直接运入工地负责现场安装,场外运输距离为3KM;成型钢筋由施工单位在现场制作、安装;工程所需的砼由施工单位负责在现场搅拌。 4、本工程土方施工采用人工挖土、机夯回填,不考虑土方的场内外运输。 5、本工程由市级施工单位负责施工,承包方式为包工包料。 二.编制依据: ⑴、工程量清单计价规范(2008); ⑵、江苏省建筑与装饰工程计价表(2004年); ⑶、相关的技术规范和标准; ⑷、施工项目成本控制计算机辅助决策软件 表1-1:分部分项工程量清单及包括的定额工程量

表1-2:措施项目清单及包括的定额工程量 3、人工及材料现行预算价格 表1-3:人工及主要材料现行价格表

第一章主要施工方案及施工顺序 一、施工部署 (一)项目组织体系 (二)施工区域(或任务)的划分与组织安排 划分各参与施工单位的任务,明确总包与分包的关系;明确各单位之间分工与协作关系;确定各分包单位分期分批的主攻项目和穿插项目。 (三)施工控制目标 1.工程管理质量目标:1)保证合同承诺,交付满意产品;2)单位工程合格率100%,优良率85%以上;3)确保优良工程,力争市级样板工程,创国家优质精品工程。4)全面履行“质量责任终身制”的保修责任,科学施工、严格管理,让业主放心满意,工程产品交付后的回访率及维修率达到100%。 2.工程安全目标 施工现场始终贯彻“安全第一、预防为主”为指导思想,坚持将安全生产责任制落实到每一个生产环节中,努力创造安全、文明的良好工作环境。 3.工程工期目标 根据《建设工程施工合同》的要求,本工程工期为100天左右。工程开工日期为200X年7月1日,竣工日期为200X年10月31日, (四)确定项目展开程序 确定分期分批施工的合理展开程序。 (五)主要施工准备工作的规划 1.施工进场准备:(1).按照建筑总平面图、勘测院提供的永久性经纬坐标控制和水准点控制基桩,进行建筑物施工测量定位,设置现场的永久经纬坐标桩,水准点基桩和工程测量控制网。 (2).组织精干管理班子和劳动力按需分批进场,进行施工及生活用房搭建,组织场地清理等前期工作,并进行施工现场总平面布置。做好施工现场水通、电通、道路畅通、通讯畅通和

成本计划编制程序

工程项目成本计划编制 的基本程序及参考依据 一、工程项目成本管理的意义 工程项目成本管理是企业管理的基础工作,它包括成本预测、成本决策、成本计划、成本控制、成本考核等内容。以施工过程中直接耗费为原则,对项目从开工到竣工所发生的各项收支进行全面系统的管理,以实现项目施工成本最优化目的的过程。施工项目管理是一项系统工程,项目成本又是项目管理的中心工作,这项工作要求项目班子全员共同参与。而成本计划工作就是作好成本管理的基础工作,是先算后干,边干边算,干完再算工作的具体体现;是把粗放管理、经验管理向规范化、流程化的模式发展的指导方向。 二、工程项目成本计划编制的基本程序 根据项目成本管理的基本程序和集团公司现行运作体系的要求,工程项目成本计划编制应遵循以下程序: (一)主体责任: 项目经理是承担编制成本支出计划的主体责任。项目部建立成本控制台帐,明确成本计划实施责任人。 (二)编制主要内容 1、人工费 2、材料费 3、机械使用费

4、间接费用和其它费用 (三)编制原则 根据工程特点和合同条款的约定,项目部应首先对预算造价进行二次分解,把预算书中实耗成本和费用摘开,如:综合基价含人工费、材料费、机械费、综合费用,这些均为现场实际发生的实耗成本,各项规费和税金作为费用发生。 项目部按照集团公司承包办法,确定出该项目预算额、收入额,在研究优化方案的基础上,确定出分部分项工程成本计划开支数额,并全过程实施动态控制。 三、编制成本计划的参考依据: 一.人工费 (一)编制内容 1、现场所有生产工人在整个工程施工过程中直接为工程 施工所发生的各种计件、计时、杂工工资及各种补贴。 2、项目辅助生产人员(如搅拌机手、塔吊机手、卷扬机 手、电工、过磅员等)的工资及各种补贴。 3、项目部管理服务人员(含警卫)工资及各种补贴。 4、与集团公司签订劳动合同的员工工资,在施工期间内的 工伤假、病假工资及婚丧产假工资。 5、分包工程中所含的工资费用。 (二)遵循原则 1、量价分离,所结工资工程量按照核准后的预算量分项单

年度施工计划编制说明

2016年度计划编制说明 一、工程概况: 本标段是重庆万州至湖北利川高速公路(重庆段)WL05合同段,即万利四分部,起始桩号K28+200,终止桩号K35+820,全长,技术标准为双向四车道,设计时速80km/h。 工程主要内容有路基土石方工程276万m3,(其中挖方约为154万m3,填方约为122万m3),防护及排水(圬工)工程量约为万m3、桥梁工程共有大桥4座,另有长滩互通石板皮中桥、长滩互通F匝道桥、隧道工程共有隧道2座,分别为长滩隧道(其中:左线930m,右线945m)和赵家坡隧道(其中:左线530m,右线525m),折合双洞总长为1465m、涵洞共有39道,其中钢筋砼盖板涵31道,管涵8道。及长滩互通立交一处。 二、2016年度产值计划: 计划完成产值亿元,累计完成总体工程形象进度为%,其中100章完成万元,200章完成万元,300章完成万元,400章完成万元,500章完成万元。 三、计划完成的形象进度: 1、路基工程累计完成%,其中,路基挖方万方,占总量%,累计完成总量的%,填方万方,占总量%,累计完成总量的%;防护工程万方,完成%。 2、路面工程:完成万平方,完成总量的% 3、桥梁工程:累计完成% 4、隧道工程:累计完成%。隧道:洞身开挖完成465米,占总量%;二衬完成637米,占总量% 。 四、年度施工进度计划工期安排表 2016年年度施工计划工期安排表

五、季度计划完成产值情况汇总表 六、完成年度计划的保证措施 1、材料计划 2016年度主要材料计划表 2、机械设备投入计划: 路基工程投入施工机械设备表

桥梁工程投入施工机械设备表 路面工程投入施工机械设备表

目标成本管理制度

目标成本管理制度 成本是反映一个企业工作质量的综合性指标,是衡量企业管理水平的标尺;为了提高成本控制及管理水平,建立行业先进合理的目标成本管理体系;制定成本管理办法为目标成本和实施目标成本管理提供相应依据和规范。 目标成本:目标成本是企业综合市场及行业造价水平、考虑未来市场波动及结合本企业管理水平和历史经验制定的,在一定时期内经过努力索要实现的成本目标,是项目成本的控制线 动态成本:动态成本反映的事项目实施过程中的预期成本,动态管理是通过实时反映目标成本和动态成本的差异,从而在过程中及早预警,以便研究分析问题、制定对策,以期达到控制成本的目的。 阶段目标成本:按项目开发的不同,依据各阶段的规划指标、图纸等资料而编制的各个阶段性控制成本,分为投资测算阶段目标成本、方案阶段目标成本、主体施工图阶段目标成本。 一、职责 1、实施执行成本管理制度 2、及时、准确编制项目目标成本 3、及时对合同、设计变更、现场签证洽商变化进行统计,在目标成本及动态成 本中及时体现。 4、按时上报动态月报 目标成本管理 二、编制原则 1、各阶段目标成本应遵循后阶段小于前阶段的原则(即:投资测算成本>方案阶段目标成本>施工图阶段目标成本) 2、成本合约部负责建造成本的编制,包括前期开发费用(报建报批费用明细由投资部门提供)、主体建安工程、室外工程、配套工程、间接费(含工程管理、物业管理完善中的公用设施维修基金和物管用房装饰、其它间接费用,其它不含在建造成本中) 3、编制目标成本前,应先进行市场及行业调研,依据市场行情、国家政策及项目特征等因素进行调整而形成目标成本。 4、工程项目成本控制对象:以单位工程或分部、分项工程成本为控制对象。 5、成本核算对象一经确定不得擅自变动。 三、目标成本控制 直接成本的构成 1、人工费: 指直接从事建筑安装工程施工工人(包括施工现场制作构件人工,施工现场水平、垂直运输等辅助工人,但不包括机械施工人员)的基本工资、生产工人辅助工资、奖金、津(补)贴、职工福利费、生产工人劳动保护费、工人个人缴纳的社保费。 2、材料费:

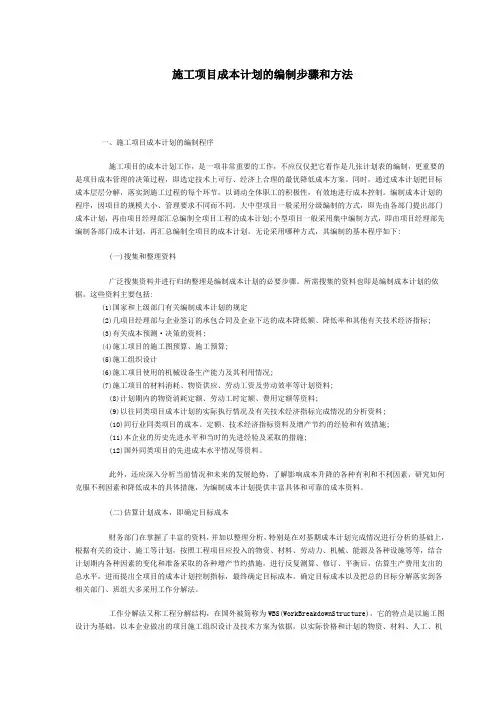

工程施工项目成本计划的编制步骤和方法(精)

施工项目成本计划的编制步骤和方法 一、施工项目成本计划的编制程序 施工项目的成本计划工作,是一项非常重要的工作,不应仅仅把它看作是几张计划表的编制,更重要的是项目成本管理的决策过程,即选定技术上可行、经济上合理的最优降低成本方案。同时,通过成本计划把目标成本层层分解,落实到施工过程的每个环节,以调动全体职工的积极性,有效地进行成本控制。编制成本计划的程序,因项目的规模大小、管理要求不同而不同,大中型项目一般采用分级编制的方式,即先由各部门提出部门成本计划,再由项目经理部汇总编制全项目工程的成本计划;小型项目一般采用集中编制方式,即由项目经理部先编制各部门成本计划,再汇总编制全项目的成本计划。无论采用哪种方式,其编制的基本程序如下: (一)搜集和整理资料 广泛搜集资料并进行归纳整理是编制成本计划的必要步骤。所需搜集的资料也即是编制成本计划的依据。这些资料主要包括: (1)国家和上级部门有关编制成本计划的规定 (2)几项目经理部与企业签订的承包合同及企业下达的成本降低额、降低率和其他有关技术经济指标; (3)有关成本预测·决策的资料; (4)施工项目的施工图预算、施工预算; (5)施工组织设计 (6)施工项目使用的机械设备生产能力及其利用情况; (7)施工项目的材料消耗、物资供应、劳动工资及劳动效率等计划资料; (8)计划期内的物资消耗定额、劳动工时定额、费用定额等资料; (9)以往同类项目成本计划的实际执行情况及有关技术经济指标完成情况的分析资料; (10)同行业同类项目的成本、定额、技术经济指标资料及增产节约的经验和有效措施; (11)本企业的历史先进水平和当时的先进经验及采取的措施; (12)国外同类项目的先进成本水平情况等资料。 此外,还应深入分析当前情况和未来的发展趋势,了解影响成本升降的各种有利和不利因素,研究如何克服不利因素和降低成本的具体措施,为编制成本计划提供丰富具体和可靠的成本资料。 (二)估算计划成本,即确定目标成本 财务部门在掌握了丰富的资料,并加以整理分析,特别是在对基期成本计划完成情况进行分析的基础上,根据有关的设计、施工等计划,按照工程项目应投入的物资、材料、劳动力、机械、能源及各种设施等等,结合计划期内各种因素的变化和准备采取的各种增产节约措施,进行反复测算、修订、平衡后,估算生产费用支出的

相关主题
文本预览
相关文档 最新文档
