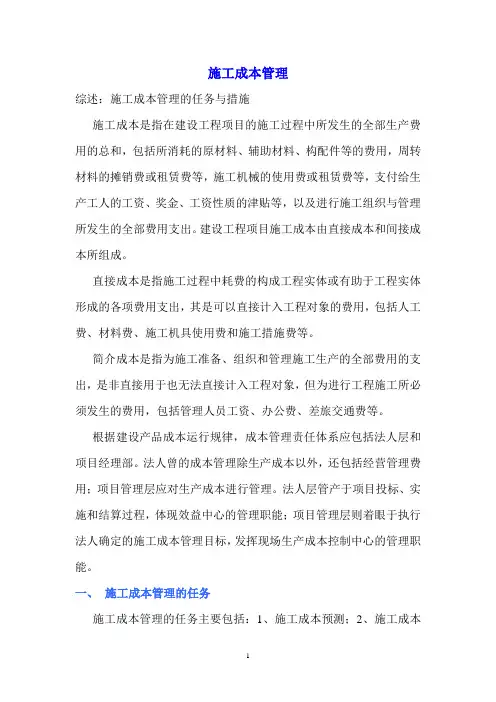

施工成本管理与施工成本计划2Z102041 施工成本管理的任务与措施

施工成本:是指在建设工程项目的施工过程中所发生的全部生产费用的总和建设工程项目施工成本组成:直接成本和间接成本。

直接成本:是指施工过程中耗费的构成工程实体或有助于工程实体形成的各项费用支出,是可以直接计入工程对象的费用。包括人工费、材料费、机械使用费和施工措施费。

间接成本:是指为施工准备、组织和管理施工生产的全部费用的支出,是非直接用于也无法直接计入工程对象,但为进行工程施工所必须发生的费用。包括管理人员工资、办公费、差旅交通费等。

一、施工成本管理的任务

施工成本管理的任务主要包括:(排序)

1、施工成本预测

2、施工成本计划

3、施工成本控制

4、施工成本核算

5、施工成本分析

6、施工成本考核

施工成本预测是在工程施工前对成本进行的估算,是施工项目成本决策与计划的依据。是对施工项目计划工期内影响其成本变化的各个因素进行分析,比照近期已完工施工项目或将完工施工项目的成本,预测这些因素对工程成本中有关项目的影响程度,预测出工程的单位成本或总成本。

施工成本计划是以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案。是建立施工项目成本管理责任制、开展成本控制和核算的基础,它是该项目降低成本的指导文件,

是设立目标成本的依据。

施工成本计划应满足的要求:

(1)合同规定的项目质量和工期要求;

(2)组织对项目成本管理目标的要求;

(3)以经济合理的项目实施方案为基础的要求;

(4)有关定额及市场价格的要求;

施工成本计划的具体内容:

(1)编制说明:指对工程的范围、投标竞争过程及合同条件、承包人对项目经理提出的责任成本目标、施工成本计划编制的指导思想和依据等的具体说明

(2)施工成本计划的指标:施工成本计划的指标应经过科学的分析预测确定,可以采用对比法、因素分析法等进行测定。、

施工成本计划般情况下有以下三类指标:

1、成本计划的数量指标,如按子项汇总的工程项目计划总成本指标

2、成本计划的质量指标,如施工项目总成本降低率

3、成本计划的效益指标,如工程项目成本降低额

成本计划的编制是施工成本预控的重要手段

施工成本控制是在施工过程中,对影响施工成本的各种因素加强管理,并采取各种有效措施,将施工中实际发生的各种消耗和支出严格控制在成本计划范围内;随时揭示并及时反馈,严格审查各项费用是否符合标准,计算实际成本和计划成本之间的差异,进而采取多种措施,减少或消除施工中的损失浪费现象。

建设工程项目施工成本控制应贯穿于项目从投标阶段开始直至竣工验收的全过程,它是企业全面成本管理的重要环节。施工成本控制可分为事先控制、事中控制(过程控制)和事后控制。按动态控制原理对实际施工成本的发生过程进行有效控制。

合同文件和成本计划是成本控制的目标。进度报告、工程变更与索赔资料是成本控制过程中的动态资料。

施工成本核算包括两个基本环节:一是按规定的成本开支范围对施工费用进行归集和分配,计算出施工费用的实际发生额;二是根据成本核算对象,采用适当的方法,计算出该施工项目的总成本和单位成本。

施工项目成本核算所提供的各种成本信息,是成本预测、成本计划、成本控制、成本分析和成本考核等各个环节的依据。施工成本核算一般以单位工程为对象。

施工成本核算的基本内容包括:

1、人工费核算;

2、材料费核算;

3、周转材料费核算;

4、结构件费核算;

5、机械使用费核算;

6、其他措施费核算;

7、分包工程核算;

8、间接费核算;

9、项目月度施工成本报告编制

施工成本核算制是明确施工成本核算的原则、范围、程序、方法、内容、责任及要求的制度。项目管理必须实行施工成本核算制。项目经理部要建立一系列项目业务核算台账和施工成本会计帐户,实施全过程的成本核算,具体可分为定期的成本核算(是为基础)和竣工工程成本核算

形象进度、产值统计、实际成本归集三同步,即三者的取值范围要一致。形象进度表达的工程量、统计施工产值的工程量和实际成本归集所依据的工程量均应是相同的数值。

对竣工工程的成本核算,目的在于分别考核项目管理绩效和企业经营效益。

施工成本分析是在施工成本核算的基础上,对成本的形成过程和影响成本升降的因素进行分

析,以寻求进一步降低成本的途径,包括有利偏差的挖掘和不利偏差的纠正。施工成本分析贯穿于施工成本管理的全过程。

利用施工项目的成本核算资料(成本信息),与目标成本、预算成本以及类

似的施工项目的

实际成本等进行比较。

成本偏差的控制,分析是关键,纠偏是核心。

成本偏差分为局部成本偏差和累计成本偏差。

施工成本考核是指在施工项目完成后,对施工项目成本形成中的各责任者,按施工项目成本

目标责任制的有关规定,将成本的实际指标与计划、定额、预算进行对比和考核,评定施工项目成本计划的完成情况和各责任者的业绩,并以此给予相应的奖励和处罚。

成本考核是衡量成本降低的实际成果,也是对成本指标完成情况的总结和评价。

成本预测是成本决策的前提,成本计划是成本决策所确定目标的具体化。

成本计划控制则是对成本计划的实施进行控制和监督,保证决策的成本目标的实现,而成本核算又是对成本计划是否实现的最后检验。成本考核是实现成本目标责任制的保证和实现决策目标的重要手段。

二、施工成本管理工作的措施

施工成本管理措施包括:组织措施、技术措施、经济措施、合同措施

(1)组织措施

是其他各类措施的前提和保障,如:实行项目经理责任制,落实组织结构和人员、明确任务和职能分工、编制成本计划、确定工作流程等。

(2)技术措施

是纠偏的关键,多个不同的技术方案,比较选择最佳方案。

如进行技术经济分析,确定最佳的施工方案;结合施工方法,进行材料使用的比选;确定最合适的施工机械、设备使用方案;应用先进的施工技术,先进的机械设备等。

(3)经济措施

是最易接受和采用的措施。如编制资金使用计划、确定和分解成本目标、成本管理目标风险分析、制定防范措施等。

(4)合同措施:

如适用的合同结构、合同条款中考虑成本因素、潜在的风险因素、处理索赔等

相关事宜。

2Z102042 施工成本计划的类型

1、竞争性计划:即工程项目投标及签订合同阶段的估算成本计划

发生阶段:工程项目投标及签订合同阶段

成本计划类型:估算成本计划

依据:以招标文件中的合同条件、投标者须知、技术规程、设计图纸或工程量清单为依据

内容:以有关价格条件说明为基础,结合调研和现场考察获得的情况,根据本企业的工料消耗标准、技术和管理水平、价格资料和费用指标,对本企业完成招标工程所需要支出的全部费用的估算。

2、指导性成本计划:即选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。

发生阶段:选派项目经理阶段

成本计划类型:预算成本计划

依据:以合同标书为依据

内容:是项目经理的责任成本目标,按照企业的预算定额标准制定的设计预算成本计划,一般情况下只确定责任总成本指标。

3、实施性计划成本:即项目施工准备阶段的施工预算成本计划,以项目实施方案为依据。

发生阶段:施工准备阶段

成本计划类型:施工预算成本计划

依据:以项目实施方案为依据

内容:以落实项目经理的责任目标位出发点,采用企业的施工定额通过施工预算的编制而形成的实施性施工成本计划。

施工预算和施工图预算的区别

1、编制的依据不同:施工预算的编制以施工定额为主要依据,施工图预算的编制以预算定额为主要依据

工程总体施工进度计划范本(完整版)

计划编号:YT-FS-1048-12 工程总体施工进度计划范 本(完整版) According To The Actual Situation, Through Scientific Prediction, Weighing The Objective Needs And Subjective Possibilities, The Goal To Be Achieved In A Certain Period In The Future Is Put Forward 深思远虑目营心匠 Think Far And See, Work Hard At Heart

工程总体施工进度计划范本(完整 版) 备注:该计划书文本主要根据实际情况,通过科学地预测,权衡客观的需要和主观的可能,提出在未来一定时期内所达到的目标以及实现目标的必要途径。文档可根据实际情况进行修改和使用。 根据工程项目特点、施工部署、施工方案及本公司装备情况和综合实力等情况,按工程项目施工招标文件之工期要求编制《施工进度总体计划表》、《控制性施工进度计划网络图》,详见表1、表2。 以地下室结构、主体结构、外墙装饰施工为关键线路,具体如下: 地下二层底板→地下二层墙、柱及地下一层梁板→地下一层墙、及首层梁板→首层柱、墙及二层梁板→二层墙柱~三十二层结构→屋顶结构→外墙装饰→室外散水→零星收尾、清理→交验工程 6 设备、人员动员周期进场计划和设备、人员、材料运到施工现场的方法

6.1 设备、人员动员周期进场计划 只要施工任务一明确,工程项目施工所需的各类设备、材料、人员均可随时进场,以满足工程施工需要。 设备、人员进场计划详见《主要施工机械表》见表9、《劳动力计划表》。 6.2 设备、人员、材料运至施工现场的方法 6.2.1 设备:用平板汽车、平板拖车运输,辅以汽车起重机装卸。 6.2.2 人员:除住现场人员外,其它人员由公司派专车接送。 6.2.3 材料:施工周转材料均用平板汽车运输,必要时辅以汽车起重机卸运。工程用料一般由供货方直接运至施工现场,商品砼由供货方的砼搅拌车运至施工现场指定位置下料。 这里填写您企业或者单位的信息 Fill In The Information Of Your Enterprise Or Unit Here

建筑工程施工成本控制的具体措施

建筑工程施工成本控制的具体措施 近年来,随着市场竞争环境的日益激烈,经济的不断发展,建筑行业也日趋蓬勃,建筑商要想在激烈的市场竞争中取得一席之地,必须在扩大经营规模的基础上,狠抓成本管理工作。具体的工程实施过程中,建筑工程施工项目管理及成本控制严重关系着建筑企业发展的质量水平,对企业的存亡起着至关重要的影响作用。具体的工程实施过程中,建筑工程施工项目管理及成本控制严重关系着建筑企业发展的质量水平,对企业的存亡起着至关重要的影响作用。传统的项目成本管理模式已经无法适应现阶段的发展形势,因此必须建立新的管理模式来有效地控制成本。为此,本文针对建筑工程施工项目管理及成本控制,谈几点看法。 一、工程施工项目成本控制的原则 全面成本控制原则 全面成本包括全企业、全员和全过程的成本控制。成本控制的综合性,成本控制不是独立的去控制,它只有与安全目标、质量目标、进度目标、相结合才能体现出它的价值。因为它既涉及到项目组织的各个部门、单位和班组的工作业绩,也关系到每个职工的切身利益,因此,项目成本控制是一个需要企业全员集思广益,共同关注的环节,应该做到项目成本控制“人人有责”。此外,项目成本控制应该体现在项目施工的每个环节。 动态控制原则 动态控制也叫做中间控制,由于施工项目具有一次性的特点,只

有在施工中对项目进行控制,才能实现成本的有效控制,这就要求在开工前要制定成本计划,修订各种消耗定额和费用开支标准;施工阶段应落实各项成本降低措施;所以,基础、结构、装饰等主要施工阶段是成本控制的重心。 目标管理原则 目标管理是贯彻执行计划地方法,它要求把计划的方针、任务、目的和措施逐一分解,提出进一步的具体要求,并分别落实到执行的部门、单位和个人。实施目标管理不仅可以把责任落实到各人,还能够通过随着检查目标的执行情况,及时的发现施工中存在的问题,并采取必要的应对措施,使成本控制保证在一个良性的循环之中。 成本节约原则 节约是成本控制的一项最主要的基本原则,节约就是减少人力、物力、财力的消耗和损失,成本节约通过主观努力实现的。 责、权、利相结合的原则 在项目施工过程中,各相关人员对成本控制既有权力也有义务和责任,只有坚持责、权、利相结合的成本控制原则,充分发挥激励机制在成本控制中的作用,定期考评,实现考评与个人利益挂钩。责、权、利相结合充分调动各层员工的积极性,保证成本控制措施落到实处。 二、建筑施工项目成本控制措施 做好费用控制管理工作 人工费的控制

(完整版)工程项目施工成本控制计划书

XXXXXXXXXX 项目 施 工 成 本 控 制 计 划 书 编制单位: 编制时间:二零一六年三月

目录 一、工程及成本概况………………………………………………… 1、工程概况 2、成本概况 二、成本控制的分析………………………………………………… 1、成本控制管理中的问题; ⑴、成本控制管理意识欠缺 ⑵、陈本管理方式落后 ⑶、成本控制管理方法不当 ⑷、成本管理系统松散 2、建筑成本管理的要点………………………………………… ⑴、建筑成本管理应以节约为主 ⑵、建筑成本管理应制定合理目标 ⑶、要对建筑施工成本进行动态管理 ⑷、各个部门进行责任与权力的结合 3、加强建筑施工成本管理的对策……………………………… ⑴、实现建筑施工成本动态控制 ⑵、对施工项目进行合理的分配 ⑶、提高成本管理意识 三、成本控制管理机构及责任……………………………………… 1、成立项目成本控制管理小组: 2、成本控制小组管理责任: 四、搞好成本预测、确定成本控制目标…………………………… 1、人、材、机费用预测 2、施工方案引起费用变化的预测 3、辅助工程费的预测 4、大型临时设施费的预测 5、小型临时设施费、工地转移费的预测 6、成本失控的风险预测 五、围绕成本目标,确立成本控制原则…………………………… 1、节约原则 2、全面控制原则 3、寻找有效途径,实现成本控制目标 4、加强质量管理,控制返工率 5、加强合同管理,控制工程成本

莱芜市大汶河农业嘉年华项目 施工成本控制计划书 一、工程及成本概况 1、工程概况 工程名称: 工程地点: 建设单位: 设计单位: 监理单位: 施工单位: 标高:以甲方控制点高程为准(施工以设计高程为准、黄海高程) 山东省XXXXXXXXXX项目位于山东省莱芜市莱城区汶河南,该项目依傍莱芜市大汶河建设,有良好的原始绿化面积覆盖。利用水力资源和原有绿化覆盖面打造生态园林。 项目施工总面积约83万m2,其中绿化面积约41万m2,硬质铺装约5.3万m2,工程主要分为四大块,水景水系、房屋建筑、道路及景观桥、绿化景观。项目主要建设内容包括:游道、广场路面铺装、服务用房、湿地公园户外训练、青少年培训、农业嘉年华、花坊、商业、住宅景观桥、水体、公路、标致小品、综合管网、绿化栽植等。 2、成本概况(中标及合同定了之后填写详细情况)

最新施工进度计划及工期保证措施

施工进度计划及工期保证措施 一、施工总进度计划 ........................................................................... - 1 - 1、施工总工期安排 ............................................................................. - 1 - 2、施工总进度计划说明 ..................................................................... - 2 - 3、施工进度总计划 ........................................................................... - 2 - 二、工期保证措施................................................................................ - 2 - 1、组织保证措施.................................................................................. - 2 - 2、技术保证措施.................................................................................. - 6 - 3、资源配备措施.................................................................................. - 8 - 4、经济保证措施.................................................................................. - 9 - 5、合同管理措施................................................................................ - 10 -

成本控制方案书

成本控制方案书 1:成本概述 销售额-成本=利润 成本包含: A:产品前期导入的销售费用与客户公关费用。 B产品开发费用(工程变更的产品库存费用+技术费用+模具费用+工艺费用) C:材料库存费用 D物流费用 E:呆料费用(成品+原材料) F:制造成本(工资费用+物料耗损费用+设备折旧费用+不良、返修的费用+多余加工的浪费+动作的浪费+搬运的浪费+制造过多过早的浪费+待料停机浪费+管理浪费 G:采购成本(物料+易耗品+办公用品) H:管理费 I:水电房租费 J:税费 2:成本=产品的销售费用+管理费++采购费用+产品的开发费用+材料费用+物流费用+制造费用+水电房租费用+交税费用 3:控制方案 A:责任到部门,班组,员工。 B:建立绩效考核制度 C:建立数据分析 D:建立成本KPI指标与目标化管理 E:控制计划 4:成本责任部门与指标 A:产品的销售费用 B: 采购费用下降比例---采购课---计划课-----目标----季度下降≥10% C: 产品的开发费用-------工程------目标----模具开发月≤1万元 D: 原材料库存费用-------------计划课----目标-----月≤80万元 E:呆料费用1:原材料有使用价值-----------计划课----目标-----月≤10万元 2:原材料无使用价值-----------计划课----目标-----月≤5万元 3:成品可使用--------------计划课----目标-----月≤ 10万元 4:成品无使用价值--------- 计划课----目标-----月≤ 5万元 F: 纯利润---------------计划课--- 目标------月≥30% G:物流费用占销售额(送货,拿原材料,请车费,快递费用)---------人事行政课----目标-----月≤0.5%. H:制造费用----------生产课-------目标---工人月工时平均≤100/h 工人月工资总和占销售额≤10%。 月返修总次数≤10次,(二季度),以后≤5次 开机效率≥98% 物料月耗损平均≤2%。 纯利润月人均产值≥2500元/人 生产人数≤58人 产量达标≥98%

项目建筑施工现场成本控制实施计划书

Word文档下载可编辑XXX项目施工成本计划书 编制: 审核: 批准:

日期:2017年4月20日 XXX项目咅E 一、施工成本的构成 施工成本是指施工过程当中所发生全部费用总和,包括所消耗的原材料、辅助材料、构配件等费用,周转材料的摊销费用或租赁费用,施工机械使用费或租赁费,支付给生产工人的工资、奖金以及进行施工组织与管理所发生的全部费用的支出。如今,项目成本与过去构成框架略有不同,随着公司体制的改革与完善,我公司已走入施工总承包的经营方式,项目成本的划分也逐步细化完善。见施工成本构成表。

与以往相比,项目上经常出现一些较难控制性支出费用,主要是地方上收费较多(如占地费、环卫清洁费、临建规划费等等)。为此,项目其它直接费中新增加了地方费用一项。因此,只有充分了解项目成本构成,才能更好控制项目成本支出。 二、施工成本管理的任务 1、施工成本的预测 根据成本信息和施工项目的具体情况,运用一定的专业方法,对未来的成本水平及其可能发展的趋势做出科学的估计,在施工前对成本进行估算。通过成本预测在满足项目业主和本企业要求的前提下,选择成本底、 效益好的最佳成本方案,并能够在施工项目成本形成工程中,针对薄弱环节,加强成本控制,克服盲目性,提高预见性。因此,施工项目成本预测是施工项目成本决

策与计划的依据。施工成本预测,通常是对施工项目计划工期内影响其成本变化的各个因素进行分析,比照近期已完工施工项目或将完工施工项目的成本(单位成本),预测这些因素对工程成本中有关项目(成本项目)的影响程度,预测出工程的单位成本或总成本。 2、施工成本计划 以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案,它是建立施工项目成本管理责任制、开展成本控制和核算的基础。一般来说,一个施工项目成本计划应包括从开工到竣工所必需的施工成本,它是该施工项目降低成本的指导文件,是设立目标成本的依据。可以说,成本计划是目标成本的一种形式 3、施工成本控制 是指在施工过程中,对影响项目施工成本的各种因素加强管理,并采 取各种有效措施,将施工中实际发生的各种消耗和支出严格控制在成本计划范围内,随时揭示并及时反馈,严格审查各项费用是否符合标准,计算实际成本和计划成本之间的差异并进行分析,进而采取多种形式,消除施 工中的损失浪费现象。

工程项目总体施工计划清单

实用标准 目录 一、编制依据 (1) 二、进度安排 (1) 三、总体人力、材料、机械资源计划 (9) 四、确保工程进度与安全的措施 (13) 附件1:总体施工计划横道图 附件2:节点工程施工计划表 附件3、分项工程斜率图 附件4、工程管理S型曲线 附件5、总体计划分月计划表

工程项目施工总体计划 一、编制依据 1、施工合同、图纸及相关资料 2、《公路桥涵施工技术规范》(JTG/T F50-2011); 3、《公路桥涵地基与基础设计规范》(JTG D63—2007); 4、《公路工程质量检验评定标准》(JTGF80/1-2004); 5、《公路工程施工安全技术规程》(JTJ076-95); 6、《高速公路施工标准化技术指南》 7、《浙江省高速公路施工标准化管理实施细则》 8、《浙江省高速公路建设工程标准化工地管理规定》(浙交【2008】296号) 9、本公司所拥有的技术设备施工能力及类似工程的施工经验 10、现场调查、复测资料 11、征地交地及通讯、电力、拆迁进展情况 二、进度安排 1、施工总体计划编制说明 编制本合同段施工总进度计划时,主要考虑了以下原则和因素: (1)尽快建成本工程,使本合同段工程能与其它合同段工程衔接,整个建设项目按时建成,尽早发挥投资效益。 (2)尽可能均衡生产,最大限度地发挥设备和人员效率,降低施工成本,确保在标价内完成本合同段工程。

(3)有节奏、有重点地组织各分部分项工程施工,尽量组织流水作业,避免窝工现象产生,努力降低施工成本。 (4)计划以完全施工条件和持续生产假设为前提,每月正常工作时间设30d(若遇上大风、大雨等极端天气,则通过夜班或增加班组等形式进行补充),每年春节安排假日15天,日作业时间按10小时平行流水作业进行安排。 2、本工程段概况及主要工程数量表 (1)概况 本项目海盐互通改造工程位于浙江山水六旗国际度假区北端,属浙江省重点建设项目,本次海盐互通升级改造采用高速公路标准,由现状A型单喇叭互通改成Y型互通立交,包括杭浦高速主线拼宽改造、匝道ACDEF改建及新建B匝道桥,海盐互通改造主线起点杭浦高速MK106+722.141,终点MK109+132.73,主线全长2410.59m,改造后主线设计速度120km/h,匝道设计速度40km/h,收费站由现状2进3出改造为4进8出,主要施工内容:路基、路面、桥梁、防护排水、交安、绿化、及其他附属设施等,其中路基挖方约4.7万方,路基填方约6.4万方,水泥搅拌桩约10.8万米,预应力管桩约1.3万米,泡沫混凝土约31540m3,水泥稳定碎石22200m3,沥青混凝土面层7540m3,水泥混凝土面板2320m3,中小桥拼宽102m/3座,大桥495m/1座。 本项目连接线工程起于杭浦高速海盐互通收费站外广场,穿越海盐客运枢纽中心(规划)向东前行,布线经过盐平塘(杭平申线Ⅲ级航道)、G525国道和滨海大道,经周陆门村、黄家堰村、与翁金线、杭州湾大道平交后,止于杭州湾一线海塘的海景路(规划),连接线采用双向八车道一级公路标准,设计速度为80km/h,起点至海福路段宽48.5米,海福路至终点段宽56.0米,全长约

施工过程中成本控制措施

工程施工成本控制措施 为全面贯彻落实公司成本管理年活动,进一步促进项目部经济发展,提高工程施工利润,我项目部现制定如下工程成本控制措施: 一、开工之前成本控制 1、人工成本控制 (1)加强项目部管理水平,选用劳务水平较高的队伍,确保有效用工。 (2)制定科学、合理的施工方案,减少无效用工。 (3)合理界定定额内用工和定额外用工,一承包人工工日确定人工费,工资单价控制在造价信息单价范围内,采用招标形式择优选择劳务队伍。 (4)尽量采用新材料、新技术、新工艺,提高劳动效率。 2、机械成本控制 对于机械费用的支出,应“确保不赔,稍有盈余”,积极地进行机械成本的控制。 (1)在机械台班定额的标准上,结合市场行情,确定合理的机械租赁价格,可通过招标竞争形式,择优选择。 (2)根据合理的施工方案,最大限度的缩短机械的使用周期,最大限度的发挥机械的使用率,防止机械闲置或机械工作任务不饱满,降低机械租赁的成本支出。(3)保管、维护好租赁来的机械,防止损毁,避免赔偿。 3、材料成本控制 在工程制造过程中,材料的消耗占了整个工程成本的65%左右,因此,加强材料成本的控制是提高工程施工利润最有效、最直接的方法。 材料采购成本控制主要通过对材料的价格、质量、数量三个方面进行控制。第一,按照工程的实际需用量,指定详细、准确的材料采购计划,最大限度的控制材料采购费用的支出;第二,材料的采购尽可能从厂家或厂家代理商手里直接采;第四,材料保管人员在材料进场时,一定要认真核实实际进场材料的质量和数量是否与所要采购的材料相一致,特别是大体积的灰、砂、石之类的材料,质量和数量均不易核准,这就要求材料保管人员必须具备一定得专业素质,熟练掌握相关的材料知识。 二、施工过程中成本控制

成本控制计划完整

华润翡翠城项目经理部

●项目成本 1.项目成本构成 2.成本控制程序 3.健翔成本分析 ●成本控制计划措施 1.成本分解 2.挖潜节能 3.成本管理受控 ●推行降低成本管理必须坚持的原则 1.全面控制的原则 2.动态控制的原则 3.过程控制的原则 ●总述

1.项目成本 1.1项目成本构成 项目成本指构成项目实体的全部费用总和,言简意赅但内容包罗万象。如今,项目成本与过去构成框架略有不同,随着公司体制的改革与完善,我公司已走入施工总承包的经营方式,项目成本的划分也逐步细化完善。见项目成本构成表。

与以往相比,项目上经常出现一些较难控制性支出费用,主要是地方上收费较多(如占地费、环卫清洁费、临建规划费等等)。为此,项目其它直接费中新增加了地方费用一项。因此,只有充分了解项目成本构成,才能更好控制项目成本支出。 1.2项目成本控制程序 (见下页程序图) 项目成本控制程序图

1.3健翔成本分析 健翔新村工程位于健翔桥华严北里小区北部,是华远房地产股份有限公司投资建设的一个大型群体工程,由A、B、C、D、E、F六幢高层公寓,一幢41层写字楼,以及商场、俱乐部、地下车库等组成,总建筑面积近40万平方米。工程分一期、二期进行,一期工程主要有A、B、C、D、E、F六座高层公寓和地下车库,总面积超过26万平方米。(目前,我公司承建的是最先开工的C座公寓,工期从97年底至99年8月,建筑面积34500m2,工程造价3869万元,预测成本降低率不足。因此,要想取得较好的成本效益,必须制定切实可行的成本降低措施。) 2.成本降低措施 2.1成本分解 实行成本分解,是降低成本最有利的措施,是实施成本计划最可行的

项目部工程项目成本管理策划书

工程项目管理策划书 目录 第一章商务及成本策划 (2) 一、工程概况、特点难点分析 (2) 1、工程概况 (2) 2、特点、难点分析 (4) 二、总承包合同条款分析 (4) 三、项目盈亏分析 (7) 1、预计收支汇总表 (7) 2、劳务费分析 (10) 3、分包费用 (13) 4、材料费 (14) 5、周转料进场策划费用 (32) 6、大型机械费 (33) 7、现场经费 (34) 8、临设费用 (36) 9、水电费用 (41) 四、项目实体消耗管理策划 (41) 1.主要物资设备的数量、品质要求及供应范围界定 (41) 2.分供合同招标计划 (42) 五、现场经费策划 (43) 1、项目管理组织机构形式 (43) 2、管理人员数量、具体职责 (43) 七、项目确权实施计划 (45) 第二章技术管理策划 (46) 一、实施性施组简介 (46) 1.1 模板体系与投标施组的设计区别 (46) 1.2 脚手架体系与投标施组的设计区别 (46) 1.3 现场平面布置与投标施组的区别 (46) 二、项目非实体消耗方案策划 (47) 2.1临时设施方案 (47) 2.2 基坑支护施工方案 (55) 2.3 模板施工方案 (55)

2.4 脚手架施工方案 (74) 2.5 大型机械方案 (77) 三、工程创优措施 (80) 3.1 质量目标 (80) 3.2 质量创优措施 (80) 3.3 创优措施费 (84) 四、项目部科技创新管理 (85) 第三章工程管理策划 (85) 一、施工部署 (85) 二、分包管理策划 (91) 三、总包管理的要点及应对措施 (93) 四、产值计划情况 (94) 第四章资金与财务管理策划 (96) 第一章商务及成本策划 一、工程概况、特点难点分析 1、工程概况

总体施工进度计划word版本

太湖县2012年农村公路危桥加固改造民生工程《I标段》 建设单位:太湖县农村公路管理局 监理单位:巢湖捷成公路工程建设监理有限责任公司 编制单位:安徽滨江路桥工程有限公司 日期:二O一二年十一月

太湖县2012年农村公路危桥加固改造民生工程 I标段总体进度计划 一、工程概况 太湖县2012年农村公路危桥加固改造民生工程I标段共16座桥梁,其中维修1座,为破塘桥。改建8座,分别为朱屋桥、曹阳桥、农贸沙场桥、曹屋桥、寺门场桥、天桥、李楼后面桥、熊畈下桥。加固6座,分别为五一桥、泉塘梁桥、三合桥、上河桥、惠民村址桥、前河桥。已完工1座,为李楼小学桥。计划工期从2012年10月1日至2013年06月30日共为273天。其中破塘桥、五一桥、泉塘梁桥、三合桥、上河桥、惠民村址桥、前河桥、朱屋桥、曹阳桥、曹屋桥、寺门场桥、李楼后面桥根据合同要求必须在2013年1月12日前完工。本标段桥梁主要分部在太湖县北中镇各个地区,桥梁所在地区主要为山区,本标段桥梁分部较广,桥与桥之间距离较远。本《施工组织设计》用于施工现场指导施工,如施工中出现本文件未涉及到的施工问题,将根据实际情况补充和完善本施工计划。 二、编制依据 (1)国家的政策法规、行业标准、技术规程等; (2)安徽省滨江路桥工程有限公司与太湖县交通局签订的“太湖县2012年农村公路危桥加固改造民生工程(I标段)签订的施工合同”; (3)施工技术调查资料; (4)本公司的装备能力、技术素质、资金储备、劳力资源、物资储备等综合实力;.我公司所拥有的科技成果、工法成果、机械设备装备状况、

施工技术和管理水平等综合施工能力。 (5)我公司多年来在桥梁加固改造同类工程施工中所取得的经验。(6)一体化管理体系文件要求; (7)本标段所在地区地理、地质、环境等实际情况。踏勘本工程施工现场,通过调查、采集、咨询所获取的资料。 三、工程特点及主要工程数量 1、本合同段工程特点:桥梁较为分散,分部广泛,运距较长,通往道路为村村通道路,路面窄,坡度陡,转弯角度大。 2、本标段重点及难点:施工工期紧。运距较长,路面窄,坡度陡,大型机械无法进入施工现场,考虑到村村通道路宽度、坡度、转弯角度承载力等因素受限,不能采用大型运输车辆进行运输。 3、本标段优点:总工程量虽较大,但施工队伍多,可将任务层层分解,平行施工作业,从而保证保质保量保证安全顺利完成计划任务。 4、主要工程数量:

浅谈如何在施工项目管理中进行成本控制

浅谈如何控制工程项目施工成本 【摘要】文章主要论述了在施工项目管理中如何进行成本控制,阐述了成本控制存在的问题、成本控制原则以及如何采取措施进行成本控制,使施工管理符合成本控制目标要求。 【关键词】成本控制;原则;系统;施工项目 在企业发展战略中,成本控制处于极其重要的地位。而在工程项目施工中,成本控制是一个工程项目管理的关键。成本控制必须贯穿于项目实施的全过程,管理措施则应包括组织措施、技术措施、经济措施、合同措施。使用这些措施把成本控制在计划范围内,并进一步寻求最大程度的成本节约是我们在项目成本管理中所应达到的目标。 一、项目成本控制存在的问题 (一)对成本控制不重视 在施工项目成本管理中,对成本控制重视度不够,认为成本控制没有必要,没有制定切实有效的成本控制措施,成本控制责任不落实,工作不到位,成本管理意识不强,缺乏法律意识、责任意识,没有合同观念。 (二)成本控制人员素质不高 有的成本管理人员能力有限,文化水平及专业理论知识水平不高;具有理论知识、实践经验及成本管理经验的复合型人才不多;尤其是有的成本管理人员不能适应成本控制发展需要,积极充实成本管理的新知识、新经验、新技术,比如不能掌握工程量清单的计价方式。 (三)材料管理不严,浪费现象严重 材料费用约占整个工程造价的60%~70%左右,材料费用的盈亏直接影响到整个工程的盈亏。有些项目部没有严格执行领料用料制度,失窃严重;有的材料、物资过量消耗,浪费严重,机械设备过度磨损;有的下料计算不准确,损耗率超标。 (四)成本核算流于形式 在施工过程中没有将成本预算和成本核算结合起来,没有阶段成本分析,没有分部分项成本分析,没有实际成本与预算成本、计划成本的比较,因此对项目施工成本控制指导意义不大。加上奖励机制不健全,奖罚办法不落实,成本超支与大多数人的个人收入无直接挂钩,因此管理人员对成本控制情况并不十分关心。 二、施工项目成本控制系统 施工项目成本控制系统包括技术、社会、经济三个分系统,这三者密切相关、相互作用、相互影响。 (一)技术系统 技术系统是3个分系统的核心,制订先进的、合理的施工方案,以达到缩短工期、提高质量、降低成本的目的。在施工过程中努力寻求各种降低消耗、提高工效的新工艺、新技术、新材料等降低成本的技术措施。 (二)社会系统 施工项目是由人来操作的,故必然产生人与人之间的联系,即为社会系统。施工项目成

建筑施工现场成本控制计划

施工成本控制计划 一、施工成本的构成 施工成本是指施工过程当中所发生全部费用总和,包括所消耗的原材料、辅助材料、构配件等费用,周转材料的摊销费用或租赁费用,施工机械使用费或租赁费,支付给生产工人的工资、奖金以及进行施工组织与管理所发生的全部费用的支出。如今,项目成本与过去构成框架略有不同,随着公司体制的改革与完善,我公司已走入施工总承包的经营方式,项目成本的划分也逐步细化完善。见施工成本构成表。 与以往相比,项目上经常出现一些较难控制性支出费用,主要是地方上收费较多(如占地费、环卫清洁费、临建规划费等等)。为此,项目其它直接费中新增加了地方费用一项。因此,只有充分了解项目成本构成,才能更好控制项目成本支出。 二、施工成本管理的任务

1、施工成本的预测 根据成本信息和施工项目的具体情况,运用一定的专业方法,对未来的成本水平及其可能发展的趋势做出科学的估计,在施工前对成本进行估算。通过成本预测在满足项目业主和本企业要求的前提下,选择成本底、效益好的最佳成本方案,并能够在施工项目成本形成工程中,针对薄弱环节,加强成本控制,克服盲目性,提高预见性。因此,施工项目成本预测是施工项目成本决策与计划的依据。施工成本预测,通常是对施工项目计划工期内影响其成本变化的各个因素进行分析,比照近期已完工施工项目或将完工施工项目的成本(单位成本),预测这些因素对工程成本中有关项目(成本项目)的影响程度,预测出工程的单位成本或总成本。 2、施工成本计划 以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案,它是建立施工项目成本管理责任制、开展成本控制和核算的基础。一般来说,一个施工项目成本计划应包括从开工到竣工所必需的施工成本,它是该施工项目降低成本的指导文件,是设立目标成本的依据。可以说,成本计划是目标成本的一种形式 3、施工成本控制 是指在施工过程中,对影响项目施工成本的各种因素加强管理,并采取各种有效措施,将施工中实际发生的各种消耗和支出严格控制在成本计划范围内,随时揭示并及时反馈,严格审查各项费用是否符合标准,计算实际成本和计划成本之间的差异并进行分析,进而采取多种形式,消除施工中的损失浪费现象。 施工成本控制应贯穿于施工项目从投标阶段开始直到项目竣工验收的

工程总体施工进度计划范本

Clear objectives, matters, methods and record progress, so as to make planning direction consistent, action coordinated and orderly. 姓名:___________________ 单位:___________________ 时间:___________________ 工程总体施工进度计划

编号:FS-DY-79066 工程总体施工进度计划 根据工程项目特点、施工部署、施工方案及本公司装备情况和综合实力等情况,按工程项目施工招标文件之工期要求编制《施工进度总体计划表》、《控制性施工进度计划网络图》,详见表1、表2。 以地下室结构、主体结构、外墙装饰施工为关键线路,具体如下: 地下二层底板→地下二层墙、柱及地下一层梁板→地下一层墙、及首层梁板→首层柱、墙及二层梁板→二层墙柱~三十二层结构→屋顶结构→外墙装饰→室外散水→零星收尾、清理→交验工程 6 设备、人员动员周期进场计划和设备、人员、材料运到施工现场的方法 6.1 设备、人员动员周期进场计划 只要施工任务一明确,工程项目施工所需的各类设备、

材料、人员均可随时进场,以满足工程施工需要。 设备、人员进场计划详见《主要施工机械表》见表9、《劳动力计划表》。 6.2 设备、人员、材料运至施工现场的方法 6.2.1 设备:用平板汽车、平板拖车运输,辅以汽车起重机装卸。 6.2.2 人员:除住现场人员外,其它人员由公司派专车接送。 6.2.3 材料:施工周转材料均用平板汽车运输,必要时辅以汽车起重机卸运。工程用料一般由供货方直接运至施工现场,商品砼由供货方的砼搅拌车运至施工现场指定位置下料。 Foonshion创意设计有限公司 Fengshun Creative Design Co., Ltd

建设工程项目施工成本控制

建设工程项目施工成本控制 1、施工成本管理的任务与措施 施工成本包括直接成本(人工费、材料费、施工机械费、措施费),间接成本(管理人员工资、办公费、差旅费) 施工成本管理的主要任务和环节:施工成本预测、施工成本计划(三个指标:数量、质量、效益)、施工成本控制、施工成本核算、施工成本分析、施工成本考核。 施工成本管理的措施:组织措施、技术措施、经济措施、合同措施 施工成本计划的类型:竞争性成本计划、指导性成本计划、实施性成本计划。 施工预算与施工图预算的区别:编制的依据不同(施工预算以施工定额为依据,施工图预算以预算定额为依据)、适用的范围不同、发挥的作用不同。 “两算”对比的方法有:实物对比法、金额对比法。对比的内容有:人工量与人工费的对比、材料消耗量与材料费的对比、施工机械费的对比分析、周转材料使用费的对比分析 施工成本计划编制的方式:按施工成本组成编制、按施工项目组成编制、按施工进度编制。 施工成本控制的依据:工程承包合同、施工成本计划、进度报告、工程变更。 施工成本控制的步骤:比较、分析、预测、纠偏、检查 施工成本控制的方法:人工费的控制、材料费的控制、施工机械使用费的控制、施工分包费的控制赢得值法的三个基本参数:已完成工作预算费用、计划工作费用、已完成工作实际费用 赢得值法的四个评价指标:费用偏差、进度偏差、费用绩效指数、进度绩效指数。 施工成本分析依据:会计核算、业务核算、统计核算。 施工成本分析方法:比较法、因素分析法、差额计算法、比率法。 综合成本的分析方法:分布分项工程成本分析、月(季)成本分析、年度成本分析、竣工成本的综合分析。 建设工程项目进度控制 建设工程项目进度控制包括:进度目标的分析论证、编制进度计划、进度计划的跟踪检查与调整。 建设工程项目质量控制 质量是只一组固有特性满足要求的程度。 质量控制主要包括:设定标准、测量结果、纠偏。涵盖作业技术活动和管理活动。 全面质量管理的思想:即全面质量管理、全过程质量管理、全员参与质量管理的“三全”管理思想和方法。 质量管理的PDCA循环:每一循环都围绕实现预期的目标,进行计划、实施、检查、处置活动,随着对存在问题的解决和改进,在一次一次循环中逐步上升。 建设工程项目质量的基本特性:反映使用功能的质量特性、反映安全可靠的质量特性、反映文化艺术的质量特性、反映建筑环境的质量特性。 建设工程质量的形成过程:质量需求的识别过程、质量目标的定义过程、质量目标的实现过程。建设工程姓名质量的影响因素:人的因素、技术因素、管理因素、环境因素、社会因素。 工程项目质量控制体系的特点:建立的目的不同、服务的范围不同、控制的目标不同、作用的时效不同、评价的方式不同 工程项目质量控制体系的结构:多层次结构、多单元结构 建设工程项目质量控制体系建立的原则:分层次规划原则、目标分解原则、质量责任制原则、系统有效性原则 建设工程项目质量控制体系建立的程序:确定系统质量控制网络、制定质量控制制度、分析质量控制界面、编制质量控制计划。 建设工程项目质量控制体系的运行环境:建设工程的合同结构、质量管理的资源配置、质量管理的

工程总体施工进度计划

工程总体施工进度计划 工程总体施工进度计划 工程施工行业从古至今都是安全事故高发的高风险行业,那么如何制定工程计划;下面是有工程总体施工进度计划,欢迎参阅。 根据工程项目特点、施工部署、施工方案及本公司装备情况和综合实力等情况,按工程项目施工招标文件之工期要求编制《施工进度总体计划表》、《控制性施工进度计划网络图》,详见表1、表2。 以地下室结构、主体结构、外墙装饰施工为关键线路,具体如下:地下二层底板→地下二层墙、柱及地下一层梁板→地下一层墙、及首层梁板→首层柱、墙及二层梁板→二层墙柱~三十二层结构→屋顶结构→外墙装饰→室外散水→零星收尾、清理→交验工程 6 设备、人员动员周期进场计划和设备、人员、材料运到施工现场的方法 6.1 设备、人员动员周期进场计划 只要施工任务一明确,工程项目施工所需的各类设备、材料、人员均可随时进场,以满足工程施工需要。 设备、人员进场计划详见《主要施工机械表》见表9、《劳动力计划表》。 6.2

设备、人员、材料运至施工现场的方法 6.2.1 设备:用平板汽车、平板拖车运输,辅以汽车起重机装卸。 6.2.2 人员:除住现场人员外,其它人员由公司派专车接送。 6.2.3 材料:施工周转材料均用平板汽车运输,必要时辅以汽车起重机卸运。工程用料一般由供货方直接运至施工现场,商品砼由供货方的砼搅拌车运至施工现场指定位置下料。 在20xx年里,我工区xx广场站已经相继完成连续墙、冠梁、支撑梁、铺盖体系、端头加固、多次交通导改等诸多工序。在20xx年新的一年里将会迎来基坑开挖、钢支撑架设、综合接地、主体结构施工、临时铺盖板拆除、附属结构施工等新的工序。无论对于工区还是个人而言都将面临新的压力和挑战。 对此,我订立了20xx年个人工作计划,以便使我个人能在新的一年里有更大的进步和成绩。 一、工序管理 1、人员安排:由于新的工序开始及增加,技术人员需要加强,以保证整个工区各种工作能够安全高效兼管到位。 2、20xx年2月至5月基坑开挖阶段,目前是基坑初开挖期人员、机械设备、应急物资都基本到位,按照基坑开挖方案有条不紊进行施工中。这个阶段至关重要,前期基坑的开挖位置、开挖方向决定了后

对建筑工程施工成本控制的浅析

对建筑工程施工成本控制的浅析 前言 在市场经济条件下,面对当前竞争日趋激烈的建筑市场,如何强化和完善成本控制,不断提高施工企业管理水平,从而节约成本,实现企业经济效益最大化,是所有建筑工程施工企业的共同目标。然而,目前部分施工企业仍然没有充分意识到成本控制的重要性,未将成本控制工作落到实处,致使工程项目成本居高不下,企业利润低下,削弱了施工企业的竞争力,无法实现企业利润最大化。为此,施工企业不断强化和完善成本控制势在必行。 建筑工程施工成本控制,是指在项目成本的形成过程中,对工程施工过程中所消耗的人力资源、物质资源和费用开支,进行指导、监督、调节和限制,及时纠正将要发生和已经发生的偏差,把各项施工费用控制在成本控制方案的范围内。工程项目成本控制是施工企业管理的重要内容,那么,如何保证成本控制实现施工企业的最低成本,确保经济效益最大化,从而提高企业市场竞争力,是众多施工企业共同关注和急待解决的关键问题。基于此,笔者结合多年建筑工程施工成本的控制经验,在正确认识成本控制重要性的基础上,结合工程项目成本控制过程中的各重要影响因素以及环节,浅谈如何提高工程项目成本控制水平。 1 工程成本控制是项目管理的要求 工程项目的成本控制与管理,是指施工企业在工程项目施工过程中,将成本控制的观念充分渗透到施工技术和施工管理的措施中,通过实施有效的管理活动,对工程施工过程中所发生的一切经济资源和费用开支等成本信息系统地进行预测、计划、组织、控制、核算和分析等一系列管理工作,使工程项目施工的实际费用控制在预定的计划成本范围内。由此可见,工程施工成本控制贯穿于工程项目管理活动的全过程和各个方面,包括项目投标、施工准备、施工过程中、竣工验收阶段,其中的每个环节都离不开成本管理和控制。 由此可见,工程项目成本控制是项目管理的要求,也是施工企业管理的重要内容。它是技术、经济与管理的有机结合,是工程项目中参与人员、材料、方法、技术等的互动,是全员参与的系统工程。要想科学、合理、有效地进行工程项目成本控制,企业必须强化和完善成本控制核算制度,进一步加强项目管理部的管

项目成本计划书

厦门理工学院新建公寓楼项目 成本计划书 编制 审核 时间 2013年4月15日

厦门理工学院新建公寓楼工程项目部成本计划方案 一、工程及成本概况 1、工程概况 厦门理工学院公寓楼项目工程位于厦门理工学院东区,总建筑面积15504.55㎡,其中楼结构为框混结构,地下一层,地上6层,建筑高度40.35米;工程总占地 16000 ㎡。 建设单位:林子建筑实业有限责任公司 设计单位:厦门市建筑设计院 监理单位:厦门市工程咨询公司 本工程开工日期为2013 年4月10日,竣工日期为于2013年9月12日。合同工期为156天。总建筑面积为15504.55 m2,其中地下室建筑面积2504m2,裙房建筑面积13000.55m2。 工程按使用功能分为裙房和主体高层两大分区,裙房主要用途为地下部分为商铺,超市、设备间,室内装修为普通装修。 依据该项目的建筑规模,项目部管理组织机构计划由7人组成:分别设 置项目经理(1人)、项目工程师、采购员、安全生产管理员员、质量检查员、财务人员、施工员。 2、成本概况: (1)中标合同价: 该项目中标合同总价为 4000 万元,其中土建部分为 3800万元,与公司签订责任成本为业主确认的结算造价基础上降20%(含税),项目计划成本降

低率为3.5%。 二、成本管理机构及责任 1、成立项目成本管理小组: 针对该项目工程特点及成本情况,项目部成立项目成本管理小组: 组长: 副组长: 组员: 2、成本管理小组责任: 成本管理小组负责对该项目成本进行各方面的分析,针对各项目制定对策和措施 ,编制责任成本降低计划,依据成本降低计划制定各管理岗位责任,对公司下达的成本进行分解,具体落实到岗位、到人员;编制考核办法对各岗位进行责任成本考核,制定岗位责任奖罚兑现标准;以此编制成本策划方案,并负责各个方案的实施,确保项目成本管理体系在该项目上的有效运行,对岗位成本进行考核,并实行奖罚,编制岗位责任书并与每个人进行合同签订。

工程总体施工进度计划模板(完整版)

计划编号:YT-FS-7243-71 工程总体施工进度计划模 板(完整版) According To The Actual Situation, Through Scientific Prediction, Weighing The Objective Needs And Subjective Possibilities, The Goal To Be Achieved In A Certain Period In The Future Is Put Forward 深思远虑目营心匠 Think Far And See, Work Hard At Heart

工程总体施工进度计划模板(完整 版) 备注:该计划书文本主要根据实际情况,通过科学地预测,权衡客观的需要和主观的可能,提出在未来一定时期内所达到的目标以及实现目标的必要途径。文档可根据实际情况进行修改和使用。 在20xx年里,我工区xx广场站已经相继完成连续墙、冠梁、支撑梁、铺盖体系、端头加固、多次交通导改等诸多工序。在20xx年新的一年里将会迎来基坑开挖、钢支撑架设、综合接地、主体结构施工、临时铺盖板拆除、附属结构施工等新的工序。无论对于工区还是个人而言都将面临新的压力和挑战! 对此,我订立了20xx年个人工作计划,以便使我个人能在新的一年里有更大的进步和成绩。 一、工序管理 1、人员安排:由于新的工序开始及增加,技术人员需要加强,以保证整个工区各种工作能够安全高效兼管到位(包括库管员、电工、普工等各个岗位工作人

员)。 2、20xx年2月至5月基坑开挖阶段,目前是基坑初开挖期人员、机械设备、应急物资都基本到位,按照基坑开挖方案有条不紊进行施工中。这个阶段至关重要,前期基坑的开挖位置、开挖方向决定了后续的施工,我工区严格按照方案执行,并及时向领导汇报现场的各种情况。接下来在基坑开挖施工高潮阶段,多台挖机相互配合,我们将努力保证各个开挖面的安全、快速的前进,并及时架设钢支撑、处理鼓包和侵线的连续墙。在基坑开挖见底后,做好首段验收工作,以保证主体施工前的准备工作。 3、20xx年6月至10月主体结构施工,本阶段是本年的重点,更是整个车站施工的重中之重,前期的各个工作都是为了主体结构施工而展开的,所以在这个阶段我工区更需要加强各个环节的管理,例如综合接地、大队伍的管理(人数多)、多处大范围的预留孔洞、大方量砼浇筑、大面积钢筋绑扎、大范围脚手架和模板的搭设,以及多层次高频率的吊装作业,特别

相关主题
文本预览
相关文档 最新文档
