土石方明挖爆破施工作业指导书

一、工程概况

江苏溧阳抽水蓄能电站地处江苏省溧阳市,上水库位于龙潭林场伍员山工区,与安徽省接壤;下水库位于天目湖镇吴村,与沙河水库为邻。电站位于苏南地区负荷中心,距南京、苏州、无锡、常州和镇江等城市相距80km~140km。

枢纽建筑物主要由上水库、地下输水发电系统及下水库等三大建筑物组成。上水库由伍员山两条平缓冲沟筑坝而成,下水库由河流堆积阶地、宽缓浅冲沟和残丘开挖而成。厂房采用首部式地下厂房。

电站安装6台单机容量250MW的可逆式水泵水轮机组,总容量1500MW。

溧阳抽水蓄能电站树管砂石加工系统平面布置,按发包人提供的砂石加工系统布置范围图所确定的位置进行布置,该场地位于树管料场西侧,距料场

300m~700m的缓坡山地上,按相应高程进行布置,系统主要由粗碎车间、半成品料堆、中细碎车间、第一筛分车间、第二筛分车间、超细碎车间、豆石筛分车间、成品料堆存场、供水及污水处理系统、供电系统等组成。

二、爆破方案简介

树管砂石加工系统施工建安工程基础开挖施工采用浅孔爆破,造孔设备选用28型凿岩机钻孔,孔径φ42,炸药单耗0.28~0.35kg/m3,浅孔爆破炸药采用φ32乳化炸药,起爆网络均采用爆破网络采用非电导爆管、导爆索网络系统

三、土石方爆破施工机构设置

为确保土石方爆破施工作业的规范化、标准化,提高土石方爆破施工作业质量,确保施工安全,必须建立健全适用于土石方爆破施工作业的领导班子及施工作业队伍,做到层层把关,人人负责,使施工作业规范化、标准化。在施工过程中合理规划、精心施工、加强管理,以土石方爆破施工为中心,根据土石方爆破施工特点、施工程序和施工方法,机构设置分为管理层和作业层。

1机构职责

1.1领导小组

实行主管生产领导负责制,设置机构、人员,确定施工方案及设备选型,督促检查爆破小组工作,对于重要部位土石方爆破施工实施直接领导监控。对爆破施工技术、质量、安全负责,并接受上级领导部门的检查和指导。

1.2爆破小组

实行主管技术领导负责制,研究施工方案,编制土石方爆破施工计划,推广运用新技术、新工艺,进行参数试验及确定,爆破设计审批,解决施工中疑难问题,定期召开爆破施工总结会,并将情况报爆破领导小组。对于重要部位爆破施工必须直接参与。

1.3测量

负责爆破施工测量放样及检查,并将检查成果报爆破小组。

1.4质量检查部门

制定土石方爆破施工质量目标,对施工作业队检查结果进行复检,并收集整理相关质量检查记录资料,并将成果报送爆破小组。参与爆破单元工程质量检查验收,及时上报施工过程中出现的质量问题,并会同爆破小组、施工作业队分析原因,研究解决办法。定期召开会议、制定和考核质量分期目标,在施工工程、施工人员中树立全面严谨的质量、安全意识。

1.5安全部门

制定土石方爆破施工安全目标,及时上报施工过程中出现的安全问题,并提出纠正措施,在现场监督检查安全措施实施情况。

1.6爆破队

负责土石方爆破施工、编制钻爆保设计及施工组织管理工作。在施工过程中严格按作业指导书进行操作。对作业班组成果进行复检,并报送质安部门终检。

钻工班

负责按测量放点进行钻孔作业,保证孔位、孔距、孔向、孔深、孔斜等符合规定要求,并对钻孔质量进行自检;

技术组

负责土石方爆破施工技术工作及现场施工组织协调工作施工工序间协调及供电、照明、警戒等协调工作。

炮工班

负责土石方爆破施工的装药、联网、爆破、检查等工作。

1.7物资部门及其他辅助部门

保证施工物资、水、电等正常供应。

1.8从事爆破施工相关作业的所有人员必须持证上岗。

四、爆破前施工安全准备

1、调查了解清楚施爆区域周围的安全情况,研究是否需采取安全防护措施。

2、充分了解邻近爆破区的建筑物、水电管路、交通便道等设施对爆破的安全要求,是否需要采用防护或隔离措施。

3、事先了解爆破区的环境情况及施爆时的天气预报,确定合理的爆破时间。

4、了解爆破区周围的居民情况,会同当地公安部门和村委会做好安民告示,消除居民对爆破存在的紧张心理,并做好爆破时危重病人转移的安排。

5、根据设计要求,准备相应品种和足够数量的爆破器材,并在施爆前对其质量和性能进行必要的检验。

五爆破器材运输与装卸

1运输爆破器材,严禁吸烟和携带发火物品。

2装运爆破器材司机必须遵守道路交通规则,非押运人员不准乘车。

3运输车辆应有帆布覆盖,用绳子绑牢并设有明显危险警戒标志。

4车箱底应加软垫,电雷管、火雷、导爆索、炸药等物品在搬运时必须轻拿轻放,严禁抛掷、冲击、撞碰、拉拖、翻滚和投掷。

5搬运作业宜在白天进行,严禁夜间装卸雷管。如必须在夜间装卸爆破器材时,装卸场应有充足的照明允许使用防爆和防爆电灯,禁止使用电灯、油灯、汽灯和明火把。

六、作业方法及要求:

在基础开挖时,经常遇到坚硬的岩石基础。通常采用爆破的方法进行开挖。基础的爆破开挖一般爆破面积较小,各个作业点又比较分散,采用凿眼机打眼,但由于爆破施工又是一项危险性大的工作,所以在实施爆破开挖应切实做好安全措施,以杜绝各类事故的发生。

1、施工准备:

(1)技术准备:熟悉图纸,掌握有关爆破方面的基本知识,熟悉爆破器材性质、性能和使用方法。掌握爆破工作的有关要求和注意事项。对参加施工的人员进行技术交底。

(2)人员组织准备:施工现场必须有持爆破证的炮工指导打眼、装药、点炮及哑炮的处理。(3)施工工器具及材料准备:凿眼机、钻杆、钢钎、铁锹,汽油、机油、大锤、炮钎、炸药、雷管等。

2、爆破开挖施工:

A、基础放样:

爆破开挖前,应根据设计要求进行基础分坑,订出基坑坑口线及控制桩、辅桩。由于爆破开挖范围较难控制,分坑时一定要打好控制桩,并确保施工时不受影响,为以后砼浇筑预埋提供方便。

B、炮眼位置的选定和布置:

合理适当的选定和布置炮眼,爆破开挖一般要求坑的四周及底面的岩石不受或少

受破坏,石方的超挖量也不要太多,为达到此目的,采用边线控制浅孔爆破法。炮眼的布置一般有梅花式和星罗式两种。

a、梅花式炮眼,用于被开挖的基坑较小,主炮眼位于坑位的中间,内填药包,如药多孔小,可在孔根部爆扩药室。

b、星罗式炮眼,用于开挖的基坑较大,且较深时,除中间的主包眼外还有副炮眼(装药比主炮眼少)四周的防震炮眼也比梅花式多。如基坑较深可分多层爆破。

选炮眼时应先将岩石表面松动的土石去掉,按分坑时所定的基坑坑口轮廓选炮眼,选炮眼时应躲开岩石分层状或石缝,否则在爆破时气压容易在层间及石缝处跑掉,降低爆破威力。炮眼之间的距离为眼深的一倍左右。

d、打炮眼

打炮眼采用机械施工方法:机械打眼的工具,采用空气凿岩机,其使用及维修保养按厂家提供的说明书操作。

e、装填药包

在装药前,检查炮眼深度是否符合要求,如有石粉或杂物应清除干净。

装药量应根据计算,一般按加强抛掷计算,主炮眼的装药量Q按下面的计算公式计算:

Q = K?W3(0.4+0.6n3)?e

其中Q为装药量, e为不同炸药的换算系数,W为最小抵抗线(吊炮眼深),n为爆破作用指数,(可根据实际施工爆破强度自行确定)K为爆破单位体积岩石的耗药量,查下表得:

序号炸药种类换算系数e

1 2#岩石硝铵 1.00

2 威力强大硝铵0.84

3 62%硝化干油0.75

4 黑火药0.70

根据岩石分类查普通抛掷药包的K值

种类岩石种类K公斤/米3

Ⅰ砂石土壤,腐植土、泥炭0.5---0.9

Ⅱ黄土、软的盐土和碱土,15毫米以下的砾石,代草根的密实腐植土。代有卵石碎石结成块的填土,以及工程垃圾混杂物之土。0.6---1.1

Ⅲ肥熟粘土,其中包括粘土、水渍粘土、重壤土。0.9--1.3

Ⅳ重碎粘土,包括工程卵石、砾石、垃圾土。 1.2---1.5

Ⅴ密集的坚硬黄土,坚硬的黄盐渍土,胶结工程垃圾胶结力弱的砾岩,不坚硬的页岩。 1.5---1.65

Ⅵ火山灰和浮石,软而多孔裂缝的石灰岩及页岩。 1.5---1.65

Ⅶ由碳胶结成水质岩的砾岩,云母及泥灰质石灰岩 1.6---1.7

Ⅷ砂砾花岗石,粘土质砂岩,云母及泥灰质石灰岩。 1.65---1.75 Ⅸ风化厉害软质花岗岩、电麻岩、正长岩。 1.75---1.85

Ⅹ自云石、坚实碳石、大理石坚实的砂质页岩。 1.8---2.0

副炮眼的装药量为主炮眼的药量的40%。

1.炮孔的装药结构、药包直径、装药量、装药长度、堵塞长度必须符合设计要求。一般由二人一组,一人操作;一人负责监督和记录。

2.禁止将起爆药包从孔中拨出或拉出。

3.堵塞物应用土壤,细砂或其它混合物,禁止使用块及可燃的材料。

4.在条件允许时可用水为堵塞材料,禁止使用炮孔不进行堵塞的爆破方法。

5.装药和堵塞过程中均须谨慎保护导火索、导燃索、连接电线等,以防发生事故。

6.严禁边打扎边装药。

装药堵塞作业时应有爆破技术人员在现场进行技术指导和检查监督。

F、填塞炮泥:炮眼内炸药装好后,其余空隙部分用炮泥填起来,对炮泥的要求是与炮泥壁磨擦作用大,能结成一个整体充填时易于密集,不漏气。炮泥可用一份粘土,二份粗砂及适量水混合而面,炮泥要分层装入炮眼内,第一层20cm 的炮泥可轻轻压紧,以后各层可用木棍捣实,必须使炮泥和眼壁紧密接触,不得有空隙,直至炮眼填满为止,电爆时要保证导线绝缘良好。

g、起爆:导爆索起爆

1.导爆索禁止打结或移作绑扎物品。

2.严禁用剪刀剪断导爆索,应用锐利的刀子在木板上切断。

3.网路中连接或搭接点应按厂家说明书的规定进行。

4.导爆索装入炮孔后,不得任意切割,严禁对导爆索撞击或投掷任何物体。

5.导爆索与铵油炸药接触的地方,应采用渗油措施,或使用塑料皮复导爆索。

6.用导数量级管起爆时必须有设计起爆网络,并进行传爆试验。网路中所使用的联接元件,必须经过技术鉴定。

7.禁止导爆管打结,禁止在药包上缠绕。禁止在炮孔内的妆头。网络连接处应牢固,两元件应相距2m,敷设后应严加保护。防止冲击和损坏。

8.只有确认网络联接正确,与爆破无关人中员已经撤离,才准许接入引爆装置。

9.应遵守厂家出厂说明的规定进行使用。

h、警戒

1爆破工作开始前,必须明确规定安警界线,警界线的距离应大于爆破安全距离,制定统一的爆破时间和信号,并在指定地点设安全哨和警戒人员,警戒人员应有明显标志。

2在规定时间内非爆破人员和机械设备均应按计划撤至安全地点,如无法转移,应采取防护措施,否则严禁起爆。

3在无照明的夜间、中大雨、浓雾天、雷电和五级(含五级)以上大风等恶劣天气,均不得进行露天爆破作业。

4在电雷管起爆作业区不准携带不绝缘的手电筒,对报话机应经检查无漏电元感应电。工作区杂散电流大于30A和可能产生静电或感应电流时宜采用非电起爆。

5放炮人员在起爆前,应选定安全的掩蔽处所,掩蔽处所必须坚固牢靠。如需人工点炮撤退道路不得有障碍物并具备擅离条件。

6放炮时应指定专人负责指挥,用对报话机先与各安全哨的取得联系,发出爆破警戒音响统一信号,只有安全哨警戒人员确认爆破警界线内无行人车船及机械设备/或采取保护措施,各自报告爆破负责人方可点炮,若有问题及时汇报爆破负责人采取措施以予处理。

六、爆破开挖的安全注意事项:

(1)对于炸药:导火线,雷管等要分别妥善保管不得放在一起储存,并要防止雷管生锈,炸药变质、导火索,受潮等现象,电雷管与电池不得由同一人携带。雷雨天不应携带电雷管。并应停止爆破作业。

(2)在爆破范围内做好安全防护措施,如设置岗哨等,在即将爆破时,禁止非爆破人员进入危险区。

(3)不受飞石击伤的最小距离,裸露药包为300米,炮眼爆破为200米。(4)雷管和导火线的连接,如果使用金属壳雷管,应用手钳卡紧,严禁用牙咬以免发生误炸。电雷管严禁在强电场区使以免发生误爆事故。

(5)装药和填塞炮泥时,须用木棒压紧捣实,严禁使用铁钎予捣实,以免发生危险。

(6)放炮前现场严禁烟火,以防危险。如果用电气起爆时,必须由装药人员亲自起爆。

(7)放炮后必须注意听准或检查爆破个数(指导火线起爆)如有哑炮,应慎重处理。

哑炮的处理一般应由原装炮人员处理。因为他们了解装药情况,并且应等起爆完毕等20分钟以后方可进行爆破现场进行处理。

a、浅眼哑炮的处理方法:炮眼在50cm以内时,可以用表面爆破法炸毁。

b、深眼哑炮的处理方法:如为粉状炸药散着装填和炮眼用松散物填塞可以先把填塞物用木制成或竹制工具小心掏出,然后再用低压水冲洗出整个药包,并将拒爆的药包雷管销毁。钻孔方向要掌握好,以免钻头触及原炮眼雷管及炸药,发生爆炸,如果哑光是装有硝铵炸药,可以用水泡湿,使药包失去起爆能力再行挖除。

水电三局溧阳项目部

2010.5.10

基础作业指导书

基础作业指导书

————————————————————————————————作者: ————————————————————————————————日期:

1.概述 为了确保墩承台和桥台扩大基础施工质量,并符合环境保护、文明施工和职业健康安全等要求,编制本作业指导书。 2.适用范围 适用于温福铁路(福建段)琯头特大桥、长安大桥桩基施工。 3.参照文件 3.1《客运专线铁路桥涵工程施工技术指南》(TZ213-2005)。 3.2《客运专线铁路桥涵施工质量验收暂行标准》(铁建设[2005]160号)。 3.3《铁路混凝土耐久性设计暂行标准》(铁建设[2005]157号)。 3.4《客运专线高性能混凝土暂行技术条件》。 3.5《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号)。 3.6琯头特大桥、长安大桥设计施工图及参考图。 4.工程概况 琯头特大桥(DK283+318.15)全长864.29m,为26-32m简支箱梁结构。温州台基础为三阶扩大基础,第一阶长×宽=14.23×9.6m;第二阶长×宽=12.23×8.0m;第三阶长×宽=10.83×7.2m;高为3×1.0m。福州台基础为二阶扩大基础,第一阶长×宽=12.03×7.6m;第二阶长×宽=10.83×7.2m;高为2×1.0m。墩承台长×宽=12.2×5.8m,高2.5m。 长安大桥(DK285+326.35)全长135.82m,为5-24m简支箱梁结构。温州台基础为四阶扩大基础,第一阶长×宽=3.5×7.6m;第二阶长×宽=7.0×7.6m;第三阶长×宽=11.31×7.6m;第四阶长×宽=10.31×7.2m;

隧道工程施工作业指导书

隧道工程施工作业指导书

————————————————————————————————作者:————————————————————————————————日期:

隧道工程施工作业指导书

目录 1、明洞施工作业指导书 2、洞身开挖施工作业指导书 3、隧道爆破施工作业指导书 4、锚杆施工作业指导书 5、喷射砼施工作业指导书 6、型钢钢架施工作业指导书 7、结构防、排水施工作业指导书 8、二次衬砌施工作业指导书 9、路基施工作业指导书 10、挡土墙施工作业指导书 11、骨架护坡施工作业指导书 12、预应力锚索施工作业指导书 13、格构梁施工作业指导书

明洞施工作业指导书 首先按设计要求施作洞顶截水沟、天沟以及排水沟,然后按照设计坡度刷坡。边仰坡及洞口处开挖面,采用人工借助反铲、风镐、风钻由上而下进行开挖,并随之进行防护。 进口端洞门为单压式明洞门,施工时先按设计要求施作截水沟,然后逐级进行边坡开挖,做到开挖一级,防护一级。按明洞施工工序施作明洞,待明洞施工完成后,进入隧道洞身施工。 由于本明洞地质条件极差,为防止坡体滑动、保证坡体的稳定性,明洞采用明挖和暗挖并分段施工的方法。左拱部采用明挖法施工,其他部位均采用暗挖法进行施工。施工时先明挖左拱部土体,并随即对开挖土体两侧的边坡进行R32N 自进式锚杆注浆加固。加固好后施作暗挖段Φ108管棚和间距为80cm的I20a型钢钢架护拱。待型钢钢架护拱做好后,对本段明洞部分施作防水层进行土石回填以保证山体压力平衡,并施做右拱部暗挖部分管棚。待右拱部暗挖及初期支护段完成后,再分部暗挖边墙及仰拱部分,边墙及仰拱部分的支护随开挖同步进行,使初期支护及早封闭,形成较好的支护状态以减少围岩的沉降。 附图:明洞施工工艺框图 出口端为无端墙斜交洞门,先将坡面防护、预应力锚索及格构梁施作完成后,方可施作洞门工程。由于本洞门与线路斜交,施工较一般地段复杂,施工时型钢钢架先在洞外预先按设计尺寸制作好后,现场精确放样,逐榀安装,将初期支护部分完成后,便可开始进洞施工,进洞后出口段按CD工法施工以减小围岩松驰变形量。

土方开挖专项施工方案(一般)

一般土方开挖安全专项施工方案 一、编制根据 1、按现行的施工安全规范。 2、公司有关土方开挖施工的作业指导书和技术交底。 3、现场施工条件。 4、经审查通过的设计图纸; 5、工程岩石工程详细勘察报告 二、资料收集 土方开挖之前需收集的资料主要有:地质勘探报告、地下管线资料,根据上述资料查明工程地质水文、地下管线、等实际情况,编制确定开挖路线、开挖方法等并编制详细的土方施工方案及基坑防护方案。 三、工程概况 工程基本情况 工程名称:张家界未来城项目一期工程 工程性质:本工程为高层住宅。 地理位置:本工程位于张家界市永定区崇文路崇文中心小学北侧。 各栋层数及建筑高度: 1C#:21F/1D,建筑高度64.8m; 2B#:16F/1D,建筑高度42.75m; 3B#:12F/2D,建筑高度33.6m; 13D#:17F/2D,建筑高度48.45m; 14D#:17F/2D,建筑高度48.45m; 15#:17F/1D,建筑高度45.6m; 16A#:19F/2D,建筑高度59.00m; 17A#:20F/1D,建筑高度61.9m; 18A#:18F/3D,建筑高度56.1m; 23D#:18F/3D,建筑高度51.3m; 各责任主体名称

2、本工程Array基础设计概况 本工程基础采用旋挖桩基础,现场土方开挖深度在3m以内,施工场地较开阔。 3、场地特点:本工程占地面积大,原始地貌为低山丘陵间冲沟。 4、地理位置及环境条件:本项目位于张家界市永定区崇文路崇文中心小学北侧,交通便利。 四、自然地理及场地工程地质条件 1、地理位置、地形地貌 本项目位于张家界市永定区崇文路崇文中心小学北侧,原始地貌为低山丘间冲沟。 2、水文气象特征 张家界市气候属中亚热带湿润季风气候,终年温暖湿润,四季分明。市区气候总体特征为高湿、多雨。场地内无沟渠通过,地下水位主要为雨水和地下径流补给地下径流排泄,水位随季节变化明显。 3、地基土组成 场地地层主要由第四系堆积层、冲积层及白垩系砾岩、泥质粉砂岩组成。 4、地基土土性特征 各土层的土性特征描述如下: 中风化灰岩:呈透镜体分布在强风化砾岩中;灰白色;主要成份为方解石;隐晶质结构;中厚层状构造;隐节理较发育;必须回转才能钻进;岩体较完整;岩芯呈短柱状及柱状;锤击声脆;岩石质量指标为较差的,RQD约为70;属较硬岩;岩体基本质量等级为Ⅲ级。场地内仅ZK23、ZK26、ZK35、ZK38号钻孔揭露,层厚0.80~3.00m。 强风化泥质粉砂岩:紫红色;泥质结构;中厚层状构造;节理裂隙发育;岩体破碎;岩芯呈块状、碎块状;岩石质量指标为极差的,RQD小于25;岩体基本质量等级为Ⅴ级;属极软岩;遇水易软化、失水易崩解;无膨胀性。场地内仅ZK1、ZK2、ZK4、ZK5、ZK7~ZK11、ZK78号钻孔揭露,层厚1.50~4.10m。 中风化砾岩:紫红色;砂砾质结构;厚层状构造;节理裂隙较发育;砾石成份为石英砂岩、硅质岩,粒径1-5cm;钙铁质胶结,胶结较好;岩体较完整;岩芯呈短柱状;岩石质量指标为较差的,RQD 约为60;岩体基本质量等级为IV级;属软岩;遇水不易软化、失水不易崩解;无膨胀性。 中风化泥质粉砂岩:紫红色;泥质结构;厚层状构造;节理裂隙较发育;岩体较完整;岩芯呈短 柱状及柱状;岩石质量指标为较差的,RQD约为70;岩体基本质量等级为IV级;属软岩;遇水不易 软化、失水不易崩解;无膨胀性。

爆破工安全作业指导书(金属矿山安全生产宝典之三)

爆破工安全作业指导书 1【适用范围】 本作业指导书适用于金属矿山井下爆破工岗位作业。 2【岗位要求】 身体健康,无有关职业禁忌症,符合有关法律法规规定,达到法定年龄。 具备岗位必须的安全知识和技能,并经安全教育、考核合格方能上岗操作。 已按规定取得特种作业资格证书或执业资格证书。 严格遵守本岗位安全操作规程,执行公司各项安全管理规章制度。 3【作业内容】 在采区进行爆破作业,移交下道工序:完成炸药领送、采区爆破装药及警戒任务,维护保养设备等作业。 爱护和正确使用与爆破岗位有关的工器具和设备(施)。 紧急情况时,在确保自身安全的前提下,主动参与应急抢险救援。 及时上报事故隐患和生产安全事故。 4【安全目标】 安全完成当班作业任务。 做到“三不伤害”。 杜绝险肇、轻伤及其以上事故。 5【安全健康职责】 牢固树立“安全第一、预防为主、综合治理”的思想,自觉遵守安全生产法律法规和公司各项安全管理规章制度。 爱护和正确使用机器设备、工具,正确佩戴防护用品。 不违章作业和违反劳动纪律,并随时制止他人违章作业。有权拒绝他人违章指挥和强令冒险作业。 关心企业安全生产情况,积极参加各种安全活动。 自觉接受各类安全培训,努力学习安全知识和技能,熟练掌握本工种安全操作规程。 坚持开展岗位安全生产隐患排查,发现事故隐患和不安全因素应及时上报。 积极提出安全生产合理化建议,努力改善生产作业环境。 发生工伤事故要立即报告,并积极抢救伤员,做好现场保护工作。协助、配合事故调查。 6【常用个体防护用品及工器具的使用规定】 常用个体防护用品使用规定

(1)上岗前必须按规定穿着本岗位配发的劳动保护用品。 (2)工作服必须做到“三紧”。即:袖口、领口、下摆的扣子必须扣上。 (3)安全帽必须系好下颔带。拴紧以下颌有约束感,但不难受为宜。 (4)防护鞋必须系好鞋带,不应有开裂、脱线、脱胶等现象,进入井下作业时必须穿井下专用雨鞋。 (5)防护眼镜必须比较牢靠的挂在双耳上;以不压迫眼部、头部两侧为适宜。 (6)防护手套必须完好,投有破漏。带电作业用绝缘手套要根据电压选择适当的手套,使用前要检查表面有无裂痕、发粘、发脆等缺陷,如有异常禁止使用。 (7)防护口罩应严密的罩在面部,不能出现漏风现象。同时,口罩罩在面部不能使呼吸器官有局促感。 (8)安全带使用前应检查绳带有无变质、卡环是否有裂纹,卡簧弹跳性是否良好。要按“高挂低用”的使用规定,将安全带挂在牢固的物体上。使用中要防止摆动、碰撞和绳子打结。禁止擅自接长安全带。不得接触高温、明火、强酸、强碱或尖锐物体。 (9)所有防护用品应按规定保管,存放地方应干燥、通风,防止霉变。 (10)应按规定定期清洗本岗位配发的防护用品,经常检查防护用品是否存在缺陷,发现 缺陷应立即更换。 (11)不得将防护用品挪作它用或擅自变卖、兑换其他物品。 常用工器具使用规定 使用手锤时应注意 种类及用途 (1)种类:采矿厂常用的有八角锤(二锤)、圆头锤(奶子榔头)等。 (2)用途:八角锤用于手工锻打金属材料、敲击木桩、敲固铆钉、敲碎石块、安装机器及 敲打钢钎、锚杆等。 使用注意事项 (1)木柄要选用无裂纹的硬木材料,木柄和锤头必须装配牢固。 (2)使用前必须检查木柄和锤头是否装配牢固,若不牢固不可使用。锤柄有裂纹需及时更换。 (3)锤柄和锤头不得沾有油脂,否则易从手中滑脱。 (4)锤头卷曲或不平时应修理好后再用。 (5)使用手锤应注意附近人的安全,锤头不得对着人。 使用工业雷管综合起爆器时应注意 工业雷管综合起爆器由使用工区管理,发放由当班工区长负责。 工业雷管综合起爆器在工区保管处,必须由其备爆破作业资格的爆破员才能领取 使用。

南龙标作业指导书(桥涵篇)最终版246页

目录 TOC \o "1-3" \h \z \u 人工挖孔桩作业指导书 0 钻孔桩施工作业指导书 (11) 岩溶地质钻孔桩作业指导书 (24) 明挖基础施工作业指导书 (38) 承台施工作业指导书 (54) 钢板桩围堰施工作业指导书 (68) 墩台施工作业指导书 (77) 支架现浇箱梁施工作业指导书 (90) 连续梁悬灌施工作业指导书 (109) 预应力施工作业指导书 (128) 连续梁支座安装作业指导书 (143) 钢筋加工及焊接施工作业指导书 (151) 高性能砼施工作业指导书 ........................ 错误!未定义书签。砼养护作业指导书 (185) 盖板涵施工作业指导书 (194) 框架涵施工作业指导书 (208) 防水层作业指导书 (221) 砌体工程作业指导书 (231)

人工挖孔桩作业指导书 1、适用范围 适用于南龙铁路NLZQ-8标段隔口特大桥防护桩施工。 2、作业准备 2.1场地平整、做好现场排水,并做到水通、电通、道路通。 2.2查阅有关档案资料,调查了解施工现场地上、地下的障碍物。 2.3熟悉桩基础工程设计图纸、说明及施工要求,以及完整的地质勘察报告书,以掌握施工区域各层土质的物理力学性质,桩持力层的岩土特征及埋深、地下水位及分布情况。 2.4在熟悉现场情况、设计图纸后,编制人工挖孔桩施工方案。 2.5安施工方案要求备齐挖孔施工机具、气体检测仪、模板、通风机、水泵、照明及动力电器以及土建钢筋混凝土工程的施工机具等,并检验各种机具的安全使用性能,确保施工机具使用安全。 2.6绘制桩基施工及安全设施平面布置图,挖孔桩施工工期控制计划。 2.7开挖前应对施工人员进行全面的安全技术交底;施工前对吊具及其他机具进行检查和试验,确保施工安全。 3、技术要求 3.1施工前按设计提供的配合比进行试验,确保施工配合比。 3.2砼的拌和采用场地集中拌和或现场机械拌和。 3.3钢筋笼按设计图纸要求施工,报请监理单位验收。 3.4挖孔和砼灌注过程中,现场技术人员应做好挖孔和灌注记录。 3.5技术人员应该现场值班。

隧道光面爆破施工作业指导书

隧道光面爆破施工作业指导书 一、光面爆破的技术要点 光面爆破是周边眼同时起爆,各炮眼的冲击波向其四周作径向传播,相邻炮眼的冲击相遇,则产生应力波的叠加,并产生切向拉力,拉力的最大值发生在相邻炮眼中心连线上形成裂缝,随后,爆炸气的膨胀使裂缝进一步扩展,形成平整的爆裂面。 1.1爆破参数选定原则 1.1.1周边眼间距E 它是直接控制开挖轮廓面平整度的主要因素。一般情况下E=(12~15)d,其中炮眼直径d=35~45mm。对于节理发育、层理明显的围岩地段,周边眼间距可适当减小,也可在两炮眼之间增加一个不装药的导向空眼。 1.1.2最小抵抗线W(光面层厚度) W直接影响光面爆破效果和爆碴块度。其取值在(13~22)d范围内,且W≥E。 1.1.3周边眼密集系数K 取K=E/W=0.7~1.0。 1.1.4装药集中度q 采用2号岩石炸药进行光面爆破时,若预留光爆层,q=0.15~0.20kg/m;若全断面一次爆破,则q=0.2~0.3kg/m。如果采用其它炸药,则需进行换算,其换算系数C按下式求得: C=1/2(2#岩石炸药猛度/换算炸药猛度+2#岩石炸药炸力/换算炸药炸力) 1.2周边眼装药结构 1.2.1软岩周边眼装药结构 一般采用两种形式:一种是较破碎围岩采用空气间隔装药,导爆索传爆。导爆索作为炮眼装药时,按10g/m折算为2号岩石硝铵炸药。另一种是较完整的软弱岩层采用小直径光爆炸药连续装药。 分别如下图所示:

1.2.2硬岩周边眼装药结构 硬岩一般采用导爆索间隔装药,装药结构如下图: 炮泥导爆索 药卷 周边眼间隔装药结构 (单位:cm) 除周边眼、中空眼外,其余掏槽、底眼、掘进眼的装药结构均为连续装药,只是装药长度不同。 1.3掏槽形式 掏槽眼的形式有三种:斜眼、直眼、直眼和斜眼的混合掏槽。 根据隧道断面大小及工程地质特点,结合现场的钻眼机械设备,一般采用的掏槽方式为斜眼掏槽方式。 二、光面爆破施工工艺 光面爆破施工工艺流程见图2.1。 2.1 钻爆设计 2.1.1爆破器材 雷管采用1-30段非电毫秒雷管,隔段使用;炸药采用2号岩石硝铵炸药,规格为?32*200mm;当有水时换成乳化甘油炸药,周边眼使用导爆索引爆。

隧道开挖作业指导书

1、目的 开挖是隧道施工的关键工序之一,为了保证隧道开挖质量,满足设计要求,符合规范规定,特编制本作业指导书 2、适用范围 本作业指导书适用于隧道工程 3、作业流程 按照“进、出口快速形成生产能力、工序紧凑平行、地质预报准确、措施有力及时、员工组织精干、机具配备精良、搞好环境保护、安全优质高效”的原则进行总体施工规划。 隧道穿越岩溶、断层破碎带等不良地层,施工中把超前地质预报纳入施工工序,建立以地质工作为先导、以量测为依据的信息化施工管理体系,根据预报结果采取相应的处理措施,制定可靠的处理方案和技术措施,发现围岩级别与地下水状态与设计不符时,及时提出设计变更,确保施工安全和不留隐患。 施工时选用以多功能作业台架(重点控制隧道配备液压凿岩台车)、装载机、衬砌模板台车、仰拱栈桥、重载运输等为主要特征的大型机械设备配套,组成钻爆、装运、超前支护、喷锚支护、衬砌等机械化作业线的有机配合,严格机械设备管、用、养、修制度,科学管理,达到快速施工的目的。 4、作业方法(见下表) 1标段隧道施工方法一览表

5、施工工艺 5.1洞门和洞口段施工 由于隧道洞口处于浅埋、风化岩层地段,隧道口明洞采取明挖法施工,隧道口采取长大管棚预加固后采用环形开挖预留核心土的暗挖施工方法进洞施工。隧道洞门形式有半明洞式、端墙式和偏压端墙式洞门。洞门及洞口段施工顺序为:测量放线→洞口开挖(地表处理→截水天沟→洞口土石方开挖)→边仰坡刷坡与防护→管棚护拱浇筑→大管棚施工→暗洞进洞施工→洞口段基底处理→明洞衬砌→洞门→回填。 5.2洞口开挖 施工顺序:测量放线→地表处理→边仰坡截、排水沟施工→洞口土石方开挖→边仰坡支护。 5.2.1地表处理及截水天沟 进出口洞门施工前先进行测量放线,根据测量放线做好边坡开挖轮廓线和截水天沟,以利截排水,同时将洞口段开挖线以外10~15米范围的漏斗、洼地、危石等进行处理,防止地表水向下渗漏或陷穴等继续扩大影响隧道安全,确保边仰坡稳定。 5.2.2洞口土石方开挖 洞口土石方用挖掘机挖装,开挖方法采用自上而下分层分台阶进行,台阶高度2~3米,石方采用弱爆破,挖掘机、装载机装碴,自卸

隧道开挖爆破作业指导书

中铁十九局集团新建云桂铁路 隧道开挖爆破施工安全专项方案 编制: 审核: 批准: YGZQ-4标项目部十一工区 二0一0年八月

隧道开挖爆破施工安全专项方案 一、目的/适用范围 1、目的:通过对不同围岩的爆破进行设计,并在实际施工过程中进行不断优化,选择适合隧道开挖施工的最优爆破设计一方面通过爆破设计有效控制隧道开挖轮廓线,防止欠挖并严格控制超挖,减少因爆破设计不当对围岩造成的扰动,通过对隧道爆破设计的控制来保证隧道施工的安全,另一方面可以通过实践来优化和探索适合不同围岩的爆破设计,积累这方面的知识和经验。 2、适用范围:云桂铁路Ⅳ标段坡录元隧道出口段、孟合山隧道施工。 二、职责 1、由经过岗前培训取得资格证书的施工人员进行施工。 2、测量人员负责对洞身开挖面尺寸及高程进行控制。 3、各作业队队长和质检员负责过程控制。 4、安全员负责施工过程中的安全并进行教育和宣传。 5、技术人员负责复测、检验。 三、技术标准/质量标准 1、现行铁路工程施工国家和行业施工规范、验收标准。 客运专线铁路标准规范

2、云桂铁路Ⅳ标段坡录元隧道出口段、孟合山隧道施工设计图、参考图及部颁标准图。 四、作业前准备 1、炸药库的及其内部设置已经通过当地公安机关验收合格,各种涉爆制度已健全并通过验收。 2、测量人员对各种量测仪器已进行鉴定。 3、试验人员对各种试验仪器已进行鉴定。 4、根据设计Ⅴ级围岩采用大拱脚台阶法、CRD法施工,Ⅳ、Ⅲ级围岩采用台阶法开挖,Ⅱ级围岩采用全断面法开挖;Ⅱ、Ⅲ级围岩采用光面爆破技术,减少围岩震动破坏,发挥围岩自身承载力。 五、施工技术要求 Ⅱ级围岩采用全断面光面爆破开挖;Ⅲ级围岩台阶法开挖,采用光面爆破技术,对于软弱破碎不稳定围岩实施浅眼多循环、勤支护、早封闭的开挖原则,确保施工安全。 (一)、爆破方案设计 1、总的爆破设计原则 爆破设计的原则是安全稳妥、施工便利、合理循环进尺、保持各工序

支撑法基坑明挖施工作业指导书

1 适用范围 本工艺适用于以下施工条件: (1)基坑坑壁土质不良,并有地下水的影响; (2)放坡开挖工程量过大; (3)受施工场地或邻近建筑物限制,不能放坡。 利用组合式钢结构构件作为支护构件,适用性广,可以在各种地质情况和复杂周边环境下使用;施工速度快;支撑形式多样;计算理论成熟;可拆卸重复利用,节省投资。 2 作业准备 (1)基坑开挖前必须做好施工测量,测定桥墩、台的中心柱、基础纵横边和中线以及临时水准基点。同时还必须做好端面测量,放出基坑边桩,经核对无误后,方可施工。 (2)按照基坑施工要求,清除地面堆土及防碍基坑开挖的障碍物;对受开挖影响的架空线和地下管线,应采取迁改和保护。 (3)根据施工图提供的地质、水文资料并结合现场具体条件制定基坑开挖和支撑方案,编制施工组织设计和施工工艺设计。 (4)基坑开挖前还必须搞好防水排水工作,应在基坑顶部边缘外四周挖好放水排水沟拦截雨水。若基坑在低凹处和河床中,为了排干积水,必须准备足够的排水机具。 (5)编制工序质量控制设计、作业指导书和操作规程、组织技术交底和技术培训。 3 工艺及质量控制流程 支撑法基坑明挖施工工艺及质量流程见图3-1。 4 作业内容 本工艺主要作业内容:施工准备、支撑方案的设计、测量放线、外部引截排水、基坑开挖、支撑的施作、坑内排水、基坑清理、基坑检查及报验等。 5 质量标准 (1)边坡分层开挖分层支护,支护型式符合工艺设计,安装牢固,每天对支护稳定、牢固情况进行观察检查或手锤敲基检查。 (2)其他检验项目同表1。

6.1挡板支撑方案的设计 支撑方案的选择和地质状况、基坑开挖深度有关,选择适当的支撑方式可以给工程带来较好的效益,若施工图无特殊要求,可参考表2选择。 挡板支撑,可采用横、竖向挡板与钢(木)框架支撑坑壁。基坑每层开挖深度,应根据地质情况确定,一般不宜超过1.5m,边挖边支撑。

1隧道爆破施工作业指导书

目录 1.适用范围............................................. 错误!未指定书签。 2.作业准备............................................. 错误!未指定书签。 2.1内业技术准备........................................ 错误!未指定书签。 2.2外业技术准备........................................ 错误!未指定书签。 3.施工技术要求.......................................... 错误!未指定书签。 3.1爆破器材选用........................................ 错误!未指定书签。 3.2爆破设计参数........................................ 错误!未指定书签。 4.爆破作业施工工序....................................... 错误!未指定书签。 5.隧道钻爆施工.......................................... 错误!未指定书签。 5.1弧形导坑预留核心法施工............................... 错误!未指定书签。 5.1.1施工工艺流程.................................... 错误!未指定书签。 5.1.2施工方法 ....................................... 错误!未指定书签。 5.2三台阶法施工........................................ 错误!未指定书签。 5.2.1施工工艺流程.................................... 错误!未指定书签。 5.2.2施工方法 ....................................... 错误!未指定书签。 雷管段数............................................. 错误!未指定书签。 上.................................................. 错误!未指定书签。 5.3正台阶法施工........................................ 错误!未指定书签。 5.3.1施工工艺流程.................................... 错误!未指定书签。 5.3.2施工方法 ....................................... 错误!未指定书签。 6.组织管理............................................. 错误!未指定书签。 6.1组织管理........................................... 错误!未指定书签。 6.2工作制度........................................... 错误!未指定书签。 6.3安全警戒........................................... 错误!未指定书签。 6.4监督检查制度........................................ 错误!未指定书签。

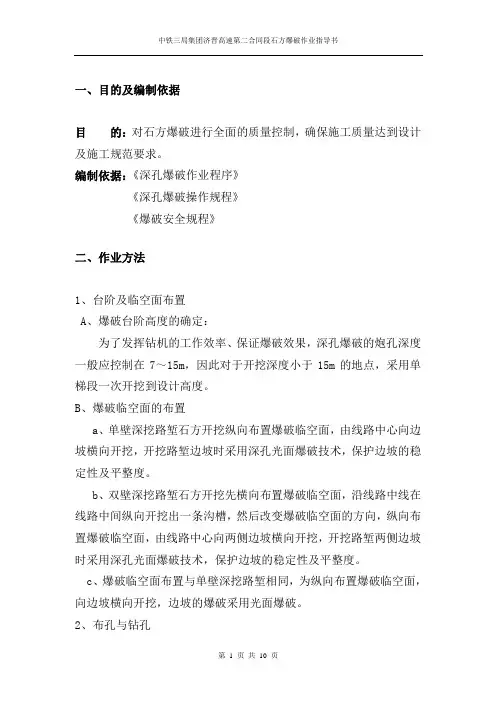

石方明挖爆破施工作业指导书

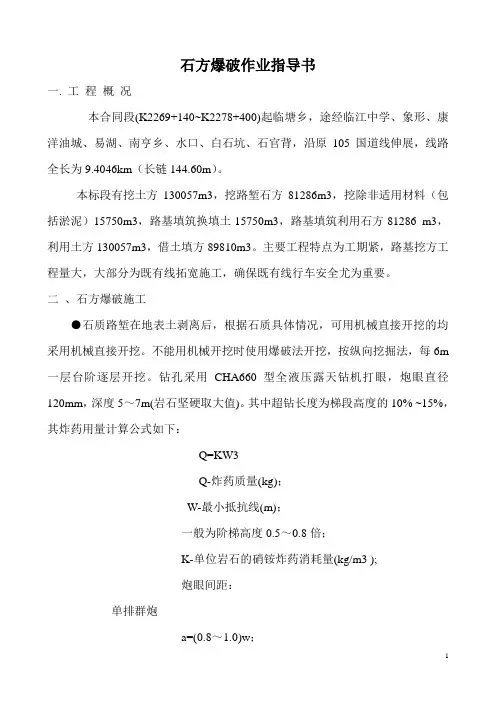

湖北堵河潘口水电站 引水发系统土建及金属结构安装工程 【合同编号:PK/JAZ(2008)002】 石方明挖爆破施工作业指导书 审批:郑春雷 审核:杨波 校核:佟永强 编制:张刚 中国水电三局潘口项目部 2008年7月27日 石方明挖爆破施工作业指导书 1 目的 本作业指导书旨在明确土石方开挖工程中爆破施工作业的步骤和施工方法,确保爆破施工准备、实施、验收各阶段按本作业指导书实行质量控制,使爆破施工过程处于受控状态,促使土石方爆破施工作业规范化、标准化。 2 适用范围 本作业指导书规定了土石方爆破施工作业的步骤和施工方法,适用于本工程基础开挖中的土石方爆破施工作业。 3 引用标准及相关文件 《水工建筑物岩石基础开挖工程施工规范》 《中华人民共和国爆破安全规程》 《程序文件》(E版) 4职责 4.1 项目部生产副经理负责洞石方爆破施工的生产管理,项目部总工程师负责石方爆破的技术管理工作。

4.2 项目部工程部按本作业指导书,认真编制爆破设计,并对爆破施工进行监控,及时分析爆破结果以不断优化爆破设计。 4.3 项目部质安部负责石方爆破工程的质量检验及安全管理工作。 4.4 工区(工程队)负责石方爆破的具体实施,按本作业指导书进行爆破施工。 5 土石方爆破施工作业 5.1 爆破概述 在水利工程施工中,常采用爆破技术开挖建筑物基础所需的空间,完成开采石料以及某些特定的施工任务。目前,我国大中型工程的基础开挖使用的主要施工爆破方法是钻孔爆破,土石方爆破施工常用方法:浅孔爆破法、深孔爆破法;按应用方式分:预裂爆破法、光面爆破法、平地爆破法、梯段爆破法、沟槽爆破法及保护层爆破法等。 5.1.1 挡水建筑物的基础对岩基地完整性,泄水建筑物的底板与边坡抗冲刷能力和稳定性,以及开挖的规格尺寸等都有较高的质量要求,对爆破施工技术要求更加严格。 5.1.2 水利水电工程土石方开挖方量大且集中,施工场地较小,工期要求紧迫,常与混凝土浇筑、灌浆等施工工序平行或交叉施工,施工干扰较大。 5.1.3 由于工程地质复杂多变,不同工序间衔接段对爆破的特殊要求,因此,一项开挖工程中需采取多种爆破施工方法。 5.1.4 基坑开挖常受河床基岩的渗流影响和洪水威胁,施工过程需要进行经常性的排水,并需与洪水抢时间、争速度。 5.2 爆破设计要求 根据施工图纸、施工组织设计、上级部门技术交底,由取得爆破安全上岗证的技术人员作爆破设计并指导具体施工。 5.2.1 爆破设计必须满足水工结构要求,并且技术可行,安全可靠、经济合理。 5.2.2 充分考虑水利水电工程的施工特点 开挖爆破施工高峰时,施工强度大,施工工期紧,进度要求严格; 开挖轮廓复杂,对建基面及保留的岩体不允许产生水工结构设计不许可的破坏; 为减轻爆破振动对基岩的破坏,保证爆破质量,保护附近的建(构)筑物和混凝土施工安全,应针对不同爆破工程及其部位的具体施工条件选用爆破技术措施。必要时需进行爆破试验,以取得合理的爆破参数: a) 采用降振爆破技术。微差爆破、预裂爆破或光面爆破;选择降振效果好的爆破间隔时间;采用不偶合装药;间隔装药等方式,或应用低威力炸药进行爆破;采用斜孔爆破; b) 限制装药量;

爆破作业指导书

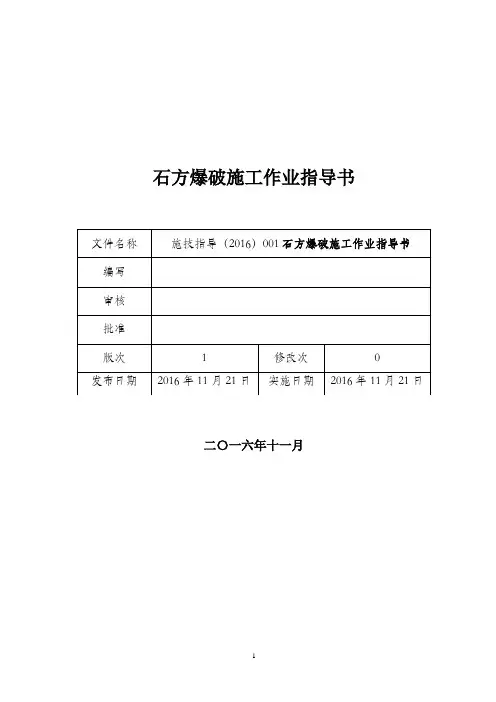

石方爆破施工作业指导书 二〇一六年十一月

目录 1.0编制目的 (1) 2.0范围 (1) 3.0相关文件 (1) 4.0术语/定义: (1) 5.0职责 (1) 6.0技术管理 (2) 7.0工作流程 (2) 8.0记录总结 (6) 8.0爆破事故处理措施 (6) 9.0文明施工实施措施 (6) 10.0施工安全措施 (7)

溢洪道建筑工程 石方爆破施工作业指导书 1.0编制目的 为了保证溢洪道石方爆破施工《施工合同书》的原则,满足达到安全、质量、工期等要求,使建设单位各项要求得到有效保证。确保溢洪道石方爆破开挖施工的各项活动在受控状态下进行,使现场施工及管理人员有章可查,有据可依,并满足操作人员可操作性,特编制此作业指导书。 2.0范围 此作业指导书适用于总工程师、安全总监、质量副经理、生产副经理、工程管理部部、质量管理部、安全环保部部、质检站、爆破作业队。 3.0相关文件 4.0术语/定义: 石方爆破建筑物安全 5.0职责

5.1本作业指导书由质量副经理负责保持与改进,生产副经理配合协助; 5.2工程管理部负责该作业指导书的编制、归口、控制,工程管理部与爆破作业队具体实施,测量队检查,质量部、安全部检测验收。 6.0技术管理 6.1爆破区周围环境情况 溢洪道周边无居民区,左岸紧临已完建的泄洪洞及输水洞(进水塔已建成,距溢洪道水平最近距离15m),其中输水洞(洞径2.2m)从溢洪道桩号0+000—0+090段下部穿过,洞顶距溢洪道泄槽底板高度约7m;泄洪洞与溢洪道轴线基本平行,两结构物相临边水平距离约30m。右岸为依据设计开挖成形的土质边坡,及距溢洪道斜距约167m的110KV高压电线从进口引渠段高空。 6.2施工方案 综合考虑爆区地形、地质、环境条件、设备和技术条件,拟采用露天中深孔、浅孔爆破方案,边坡控制采取预裂爆破技术进行施工;整体自上而下逐层、自下游向上游先中间开槽在两侧的方法进行。通过爆破设计参数不断调整优化,控制好地震波和飞石对附近地下、地面建筑物的危害。因此,对溢洪道爆破施工进行分区,采用不同设计参数进行爆破作业。溢洪道爆破分区见图1。 图1 溢洪道爆破分区示意图 7.0工作流程

铸造自检作业指导书

铸造自检作业指导书 1、目的 用于提高铸造毛坯质量,增强操作人员的质量意识,防止不合产品流转到下道工序,指导员工正确进行作业质量和毛坯外观的自检。 2 操作工艺 2.1低压铸造操作手在每次倒铝液前必须首先关闭“预压”,确保炉内无压。然后方可打开炉门,加扒渣剂500克,清炉壁、扒渣后添加铝液。 2.2低压铸造机炉内铝液化学成分要确认合格,不合格时不得生产。 2.3低压铸造机内铝液温度不合格(在690~720℃之外)不得生产。 2.4低压铸造机总风压<4Mpa时应立即停机,不得生产。 2.5连续停机4小时以上时,化学成分和氢含量必须重新进行检查,均合格则可继续压铸。 2.6生产工艺参数要遵守工艺卡的规定。 3 工艺质量记录 生产过程中,操作手要详细随时记录生产中的异常情况,如:设备故障、模具故障、X光缺陷、抽检情况等,清楚记录所采取的措施。准确记录模具、升液管使用班次,记录要与本机台生产实际状况一致,不得填写虚假的质量记录。 4 质量检查 4.1模具装机首件毛坯检查(压铸当班段长检查):新上机模具(包括新模具、维修后重新上机模具)生产的首件,因模具故障、模具修磨等原因影响生产中断重新生产时的首件,都需要技术/质量部门进行(首件/再次)确认,需确认

的内容包括:外观、尺寸、X光等。当不符合要求时,要进行调整,调整无效的要停机卸模。 4.2毛坯尺寸自检(压铸当班段长检查) 班首件和班中件必须进行尺寸检查,如不合格要及时调整,调整无效的要立即停机。 4.3轮辋深度抽检: 根据毛坯图纸的尺寸,使用深度尺进行后距抽检,如不合格要及时调整,并连续检查,调整无效的要立即停机。 4.4外观自检(目测) 4.4.1操作手必须100%进行外观自检,检查冒口长短、粗糙度、裂纹、顶杆深、粘铝、划伤、错模、变形、未充满、封层厚、刻字等项。 4.4.2冒口长短适中,且无外观裂纹,无外观缩松现象。 4.4.3非加工装饰面各部位(装饰面、窗口部位、螺栓孔沉孔侧面、装饰孔或凸台、扣盖子部位等)要对称均匀一致,并不得有变形,不得有外观裂纹、粘铝、磕碰伤等造成的凹坑、凸起、划痕等缺陷。经打磨后的部分表面要与其他部位相吻合,不得造成新的突起或凹陷。装饰面粗糙的,要精心打磨并调整模具。 4.4.4毛坯加工表面的粘铝、欠铸、模具腐蚀裂纹等原因造成的缺肉深度≤0.5mm,面积≤3mm2。 4.4.5背面轮辐部减重窝内不允许有缺肉、欠铸、粘铝等缺陷;背面安装面减重窝内,圆弧部位和侧面缺肉≤0.5mm。 4.4.6毛坯顶杆深应低于铸面≤0.2mm,高于铸面应≤2.0mm。

隧道各施工工序作业指导书.

隧道开挖作业指导书 1目的 明确隧道开挖作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道开挖施工,尽可能地减少超挖,保证隧道的开挖作业安全和开挖质量。 2 编制依据 ⑴《铁路大断面隧道三台阶七步开挖法施工作业指南》经规标准 [2007]119号 ⑵《铁路隧道施工规范》TB10204-2002 ⑶《京包线集宁至包头段增建第二双线工程设计图》 3 适用范围 适用京包线集宁至包头段增建第二双线工程八苏木隧道正洞开挖施工。 4 隧道开挖施工 4.1 方案设计 要求本线隧道按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,应根据监控量测结果,适时施作二次衬砌。 土质隧道施工严格按照“严控水、强支护、短进尺、勤量测”的原则组织施工,应特别注意地表冲沟、陷穴对隧道的影响,要加强调查和处理。 石质隧道破碎带按照“先支护、后开挖、短进尺、弱爆破、快封闭、勤量测”的原则进行组织施工。 隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工。洞口土方采用挖掘机配合装载机自上而下分层施工,大型自卸汽车运输,并及时做好坡面防护,开挖一段(台阶)防护一段(台阶),洞口先施做护拱混凝土,然后施做超前大管棚,正洞开挖根据围岩情况Ⅳ、Ⅴ级地段采用三台阶七步开挖法施工,每循环进尺控制在1.5m以内,Ⅱ级采用全断面法施工,每循环进尺控制在3.0m左右,Ⅲ级采用台阶法施工,每循环进尺控制在2.5m 以内。 土质隧道开挖采用人工配合挖掘机进行,出碴采用装载机配合大型或中型自卸汽车无轨运输。石质隧道采用钻爆法开挖,出碴采用装载机配合大型

或中型自卸汽车无轨运输。 施工通风采用管道压入式通风。 在施工过程中应不断总结经验,优化工艺。加强超前地质预测、预报,加强围岩监控量测管理。根据量测结果,及时调整预留变形量及支护参数,适时施作二次衬砌,确保隧道安全。开挖方法的改变,要严格按程序申请设计变更。 4.2 三台阶七步法 先开挖上部导坑成环形,施做拱部初期支护;再中、下台阶左右错开开挖,施做墙部初期支护;最后为中心预留核心土开挖、隧底开挖,施做隧底初期支护。每部开挖后均应及时支护,隧底初期支护后应及时施做仰拱,尽早封闭成环。工艺流程见图1,施工工序见图2。 图 1 三台阶七步法施工工艺流程

$高边坡施工作业指导书(全部)

贵州省赫章珠市水库工程 高边坡施工 作 业 指 导 书 中国水电建设集团十五工程局有限公司 贵州珠市水库项目部 2014年6月12日 中国水电十五局 赫章珠市水库工程-高边坡施工作业指导书 目录

一、总述 1、编制目的 2、采用的标准规范 3、工程概况 二、高边坡开挖方案 三、高边坡的支护及排水措施 1、支护方案 2、排水措施 四、技术措施 1、安全保证措施 (1)一般施工安全技术措施 (2)爆破作业安全 (3)土石方挖运安全 (4)架上作业安全 2、施工过程安全监测 3、安全应急预案 高边坡施工作业指导书 一、总述 1、编制目的 为规范高边坡安全施工,切实保障施工人员及设备安全,防止事故发生。根据相关规章、制度的规定,结合本工程实际情况和特点,制定高边坡施工作业指导书。 2、采用的标准规范 (1)大坝及导流洞土石方明挖支护设计图及设计技术要求 (2)《建设工程安全生产管理条例》中华人民共和国国务院令第393号 (3)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130 (4)《爆破安全规程》(GB6722-2011)。

3、工程概况 本工程边坡施工主要包括溢洪道左岸边坡、取水兼放空导流隧洞进水控制闸左岸边坡及大坝坝肩土石方开挖等。 其中:溢洪道左岸边坡土石方开挖最大高度31.67m(表层土方开挖厚度2.89m)。设计边坡为,土方开挖边坡1:1.25,石方开挖边坡1:0.75,高度每8.0m设2.0m宽马道,每层坡脚设30cmx30cm 排水沟,临公路(Y3)段边坡设?50pvc排水管,L=4m,下倾5o,间排距3m,梅花型布置。边坡支护采用C20砼挂网支护(厚10cm),?25锚杆,L=3m,间排距3mx3m,梅花型布置。 取水兼放空导流隧洞进水控制闸左岸边坡土石方开挖最大高度19.44m(表层土方开挖厚度 3.84m)。设计边坡为,土方开挖边坡1:1.5,石方开挖边坡1:0.75,高度每8.0m设2.0m宽马道,每层坡脚设30cmx30cm排水沟。边坡支护采用C20砼挂网支护(厚10cm),φ25锚杆,L=3m,间排距3mx3m,梅花型布置。 大坝左岸紧邻溢洪道,坝顶以上边坡主要是右岸坝顶以上部分边坡的开挖及支护工程施工。大坝坝肩土石方开挖,坝肩高度约50m,左岸较陡,右岸相对平缓。右坝肩上游边坡支护工程,坡面坡度1:0.75,最大垂直高度56米,共分四级马道,每级马道垂直高度8米。需要喷护面积2572㎡,喷护混凝土约270m3,锚杆1662根。 二、高边坡开挖方案 完成周边截水沟后,开挖工作前进行人工清理。主要是通过人工吊大绳挂安全带,手持撬棍等工具清除坡面较小的松动块石;要求作业人员必须配备安全可靠的防护设备,安全绳要有可靠的附着点,且必须附设一条附绳,起到双保险,确保人身安全,其随身携带的排险工具要轻便和利于操作。 人工植被清理后,采用1.6m3液压挖掘机进行土方边坡开挖,人工配合坡面削坡。对土层中的孤石,则采用手风钻浅孔、小炮清除。 开挖采用自上而下分层分段开挖,先土方后石方的施工顺序。在土方开挖前,在距开挖开口线外5m范围外开挖修筑截水沟,拦截坡顶以上的来水,避免对开挖的坡面造成冲刷。 石方明挖采用100B潜孔钻造孔,部分开挖(开挖深度3.0m以下)采用手风钻自上而下分层钻爆。边坡开挖分层高度按照设计要求确定分层厚度8.0m控制。非电毫秒微差、预裂松动爆破,预裂孔孔距为0.8m,孔径76mm;主爆孔孔径76 mm,初拟孔距3.0m,排距2.5m,主爆孔采取人工全耦合柱状连续装药;预裂孔采用条形炸药柱状分段不耦合装药。控制爆破单响药量不大于300kg,采用孔外延时、孔内接力起爆网络,建基面底部及马道预留1.5m保护层采用水平预裂一次爆除,手风钻造孔,孔径42mm,孔距0.5m,线装药密度350~550g/m,爆破开挖后未达到设计高程的采用人工风镐清基。 土石渣料采用1.6m3液压挖掘机集渣、挖装,20t自卸汽车运输至渣场,SD220推土机或3.0m3装载机平整。 三、高边坡的支护及排水措施 1、支护方案 根据本工程的具体特点,需要搭设脚手架方可进行锚喷支护作业,所以本工程的安全施工重点是坡面排险、脚手架搭设、拆除和架上作业。 每一梯段开挖完成后,采用边开挖边支护的方式进行施工,每层马道形成后先完成支护、排水沟。拆除钢管架后开始下一层开挖。喷锚支护紧随开挖同时进行,开挖完成一段后及时进行岩石锚杆及喷砼的施工。采用φ48钢管搭设脚手架形成作业平台。锚杆钻孔采用YT-28手风钻造孔,MZ-1注浆机注浆,人工安设锚杆并孔口加固,边坡挂网由加工场统一除锈、调直,8t载重汽车运输,人工现场绑扎成型并与锚杆固定。喷护施工紧随其后进行,砼拌合物由砼拌和站集中拌制,将制备好的半成

水下爆破施工(作业指导书)

水下爆破施工作业指导书 一、水下爆破施工工艺流程: 爆孔设计→锚定钻孔作业平台→移机就位→确定孔深→钻孔→成孔冲洗→测量验孔→装药→连线→平台撤离(同时封锁航道和陆路交通)起爆→解除警戒→清渣→下施工循环。 二、施工方法 1、钻孔作业平台设计 为顺利实施石方开挖工程水下爆破的施工任务,因地制宜就近制作了简易钻爆作业平台船(16m×6m)。作业平台可采用钢体驳船组装,两船间距5m。通过槽钢、工字钢将两船焊接为一双体船。钻机由脚手架钢管铰接固定在平台上,组成钻机作业平台,可供4台潜孔钻机工作之用。为加快钻机就位速度,钻机平台可沿槽钢轨道滑动移位。 钻孔时,利用全站仪进行测量定位,指挥钻机船锚泊定位,做到钻孔定位准确,防止漏钻和叠钻。根据当天当时的水位、设计水深及超深值计算该点的钻孔深度。施工时要按要求钻到所需求深度以避免二次爆破。 2、钻爆技术措施 (1)水下爆破采用垂直钻孔作业。其优点是钻孔定位易于控制,简便操作,利于装药,提高工效。 水下爆破工程钻孔机具计划选用KSZ-100型地质钻,孔径Φ100mm。为了确保开挖达到设计的深度,钻孔应有一定的超钻深度,考虑到保护桥墩基础基岩的持力层,超钻深度取0.5m。 (2)火工品的品种及防水。选用具有防水性能良好的乳化炸药,由Φ80mm塑料包装。非电雷管用环氧树脂灌封后,再用防水白粘胶布密封。起爆网络采用微差复式起爆网络,以确保传爆的准确性。 (3)每船(平台)可钻4排共24个炮孔,一般一个船次为一爆破区域,当钻孔完毕后,利用潜水员进行集中装药,装药时应注意对雷管脚线的保护。为了确保安全,用粗砂将炮孔堵满,防止冲炮。在每只爆孔孔口用砂袋封口覆盖,砂袋系一浮球露出水面,其作用有:①作为爆破孔位标记,便于集中装药;②装药后便于连接导爆管脚线,形成起爆网络。 (4)导爆管的放置。在水中放置浮胎,使其锚定地飘浮在水面上,将“每船同排”的导爆管按绑在一只轮胎上,按照“从后到前的顺序”将轮胎上的导爆管用“同段”非电雷管连接起来,为了不使传爆雷管将其他导爆管炸断造成拒爆现象,连接时应将雷管置于浮胎上面,并用泡沫盒包住扎紧,不能浮在水面随波漂移。

地铁安全作业指导书

地铁安全作业指导书 Written by Peter at 2021 in January

地铁安全作业指导书 1、工程概况 武广客运专线5标段北乡特大桥位于广东省乐昌市北乡镇,距乐昌市约8Km,北接大瑶山3#隧道出口,南接东塘隧道,中心里程 DK1934+979.17,桥跨布置为1×24+123×32m简支箱梁,24米桥跨布置在武汉台处,桥全长4063.36米。 我项目队负责北乡特大桥的基础、墩台等下部结构的施工。全桥共计125个墩、台,30#墩、47#墩、63#墩、66#墩、67#墩、73#墩、78#墩、79#墩、80#墩、81#墩、82#墩、83#墩、84#墩、87#墩、88#墩、118#墩共计16个墩采用明挖扩大基础,其余墩台基础采用钻孔灌注桩基础,桩径根据地质情况分为1.0米、1.25米。最长桩长为20#墩,桩长62米;墩身除57#墩采用圆柱形墩身外,其余墩均采用矩形空心墩,最高墩30#墩,墩高12.5米;桥台采用矩形空心台。 2、明挖扩大基础施工安全 根据图纸设计要求,北乡特大桥承台及明挖扩大基础施工采用明挖法。 2.1、选择合适的基坑坑壁的坡度 基坑坑壁的坡度是施工安全的决定因素。请根据地质情况、设计图纸并结合《明挖扩大基础施工作业指导书》、《承台施工作业指导书》参考下列坑壁坡度表选用适当的坡度开挖施工。

坑壁土 坑壁坡度 基坑顶缘无载重基坑顶缘有载重基坑顶缘有动载砂类土 1:1 1:1.25 1:1.5 碎石类土 1:0.75 1:1 1:1.25 粘砂土 1:0.67 1:0.75 1:1 砂粘土 1:0.33

1:0.5 1:0.75 粘土带有石块 1:0.25 1:0.33 1:0.67 未风化页岩 1:0 1:0.1 1:0.25 岩石 1:0 1:0 1:0 2.2、必须从速从快施工 为使明挖基坑暴露时间不超过边坡的自然稳定时间,必须从速从快施工。基坑开挖后应探明基坑中心与四周向下5米的范围内是否有溶洞,若没有,基坑一旦成形符合设计及规范的要求,应当即报检灌注混凝土,第一层混凝土满灌。如果因天气或人员不足等因素,基坑暴露时间过长,就应把坑壁坡放缓,以保持坑壁的稳定和施工的安全。 2.3、加强对坑壁坡顶的检查
