主城区排水管网改造工程B标段

第一章、工程施工组织总体设想及施工段划分

(一)、编制依据

本施工组织设计依据招标文件、招标图纸,按照市政工程有关技术规范、检验评定标准、预算定额,结合我公司的施工经验、设备能力及管理水平编写,拟指导本工程施工。

具体依据为:

1、主城区排水管网改造工程招标文件;

2、工程招标工程量清单;

3、国家现行技术规范、操作规程,《给水排水管道工程施工及验收规范》(GB50268-2008),《城镇道路工程施工与质量验收规范》(CJJ1-2008),《混凝土强度检验评定标准》(GBJ107-87),《市政工程施工手册》等;

4、现场踏勘、调查所掌握的第一手资料;

5、我公司现有的技术力量、队伍素质、机械装备、财务实力及多年来在类似工程施工中积累的丰富的施工经验。

(二)、工程概况

1、工程简介

主城区排水管网改造工程分A、B、C三个标段,B标段为:奎河截污干管改造工程;酒厂后沟改造工程;金狮大沟上游明沟改造工程;市区6座污水提升泵站配套设施完善工程。建设单位为徐州市污水治理工程建设处。

奎河截污干管改造工程:约11km,包括管道检测清淤、检查井清淤,对清淤中发现的毁坏管道进行修复。

酒厂后沟改造工程:溢洪道北侧(铜山供电局-酒厂)约690米DN1500排水干管清淤、修复,酒厂后沟前池闸门新建直径1500闸门一座。

金狮大沟上游明沟改造工程:将明沟改造成4×2m暗沟,长230米。

市区6座污水提升泵站配套设施完善工程:对丁万河1号污水提升泵站、丁万河2号污水提升泵站、西区污水管网1号污水提升泵站、西区污水管网2号污水提升泵站、龙亭污水处理厂存在的设备安装铺设不合理及不稳定的安全隐患等问题进行修缮。

2、施工条件

(1)、施工环境条件

施工现场周围交通情况:该工程位于徐州市城区主要地段,交通相对便利。

(2)、水文气象条件

气象条件:徐州市属暖温半湿润季风气候区,夏热多雨,冬寒干燥。降雨多集中在夏季,往往形成春旱、夏涝、秋旱,有时旱涝急转。年平均降雨量859.5㎜,年最大降雨量1360㎜,最大日降雨271.6㎜,年平均蒸发量1200㎜,全年降雨量的60%集中在夏季的6~8月。历年最高气温40.1℃,历年最低气温-23.3℃,年平均气温14℃,最高月平均气温26.9℃,最低月平均气温0.7℃。常年主导风向为东北偏东,地震烈度为7度。

水文条件:徐州市市区暴雨形成原因主要为台风、气旋、切变线等。市区暴雨主要受副热带高压边缘的西南气流影响:底层3000m~1500m高空受切变线影响,西南低涡沿切变线东移影响市区,形成大暴雨甚至特大暴雨,主要发生在夏季,为市区典型暴雨类型。台风暴雨:主要是受台风登陆减弱成低压和倒槽,结合北方冷空气影响形成暴雨,一般发生在夏末、秋初的8、9月份,此类型暴雨市区发生的不多。气旋暴雨:成因主要还是受副高压影响,该类型暴雨峰量均大,在春、夏、秋均可能发生。

(3)、建筑材料

本工程所用原材料由公司材设科统一安排,保证及时、足量、优先供应施工。

①、钢材、水泥、碎石、砂子:进场前由公司材设科派专人到施工地咨询调查,选择质量与供货能力过硬的供应商;原材料进场前首先进行材料的抽检试验,进场材料必须有合格证;试验、检验合格后方可进场。进场后,应及时进行材料的抽检和力学性能试验并将试验结果报工程师批准后方可使用。

②、管材:选定的供应单位必须具有当地(省级)主管部门核定的一级企业资质,其产品有已成功使用于徐州市重大工程的实例;近两年内未出现重大质量问题及供货问题。

③、商品砼:采用的商品砼生产单位具有市建设主管部门核定的现拌砼一、二级企业资质;近两年内未出现重大质量问题及供货问题。

④、防盗型球墨铸铁井盖座:采购前向甲方上报至少三个方案(方案内容包括:关于产品的相关说明、产品质量相关说明、生产厂家等相关资料)供甲方选择,并最终确定。

⑤、建立工地试验室,负责工地原材料及砼的试件的制作、养护、送样检验及资料整理、填报。

(4)、水、电条件

施工地段水源充足,水质条件较好,施工用水可直接设泵抽取,生活用水考虑接城市自来水管网;接电相对方便,项目部并配备3台75KW发电机组。

(三)、主要工程数量

主城区排水管网改造工程A标段-纺织东路排水改造工程;河清路排水改造工程;工农路排水沟(湖北路~八一大沟)改造工程。其中:

1、奎河截污干管改造工程

(1)、清淤20000 m3。

(2)、钢筋砼管道修复:d800:200米,d1000:100米,d1200:100米,d1500:100米,d1800:100米。

(3)、破除及修复沥青路面1000㎡。

2、酒厂后沟改造工程

(1)、清淤1497m3。

(2)、d1500钢筋砼管道铺设128米,钢筋砼闸门井1座。

(3)、破坏修复砼路面1460㎡。

(4)、破除及修复围墙750㎡。

3、金狮大沟上游明沟改造工程

(1)、清淤330 m3。

(2)、钢筋砼管道修复:d800:7米, d1500:11米。钢筋砼检查井:Ф1500:1座,1000×1800:1座。沟上检查井:4座。

(3)、浆砌块石排水沟:163米。

(4)、破除及修复围墙390㎡。

4、市区6座污水提升泵站配套设施完善工程

对存在的设备安装铺设不合理及不稳定的安全隐患等问题进行修缮。

(四)、施工组织总体设想

1、项目目标

“干一项工程,竖一块丰碑”是我公司的一贯经营宗旨,若我公司有幸中标,将重点投入、重点保证,从人力、物力、物力上大力支持;在业主和监理的正确领导下,以“一流的质量、一流的设备、一流的文明施工”完成本工程的施工。

(1)、工期目标

按照招标文件的要求,本工程总工期180日历天(其中主体工程2012年12月31日前完工,2013年2月底全部竣工)。

如我公司有幸中标,我们将在接到中标通知书后,立即进行施工准备,按业主要求准备工程开工。为了响应招标文件的要约,我公司认真研究了工程情况,并仔细地踏勘现场,根据“先地下后地上,先

防护后开挖”的施工原则,讨论确定了切实可行的施工方案,采用专业流水线施工与平行施工相结合的方式进行组织。按照所编制的施工进度计划留有一定的余地,在工程实施碰到局部有难度时,我公司将通过优化施工网络计划,采取必要的措施,调整局部工期和增加设备及施工力量,积极配合建设单位一起分忧解难,在总工期不延期的前提下,全面规划、统筹兼顾、见缝插针地安排好各项施工任务,确保按照业主要求在180天内高标准完成施工任务。

(2)、质量目标

质量总目标:确保合格,争取优良,让业主满意。

公司为力争创建优良工程,除了施工组织设计中制定切实可行的质量管理和技术措施外,本公司还将定期对进场施工人员组织有关施工质量方面的教育,学习新的知识、技能;自觉接受上级主管部门的监督管理;严格按设计要求、施工操作规范、质量标准进行施工,做到层层把关验收,并接受有关工程质量监督部门的检查和核查,履行合同中有关质量奖罚条款。

(3)、安全目标:

按照国家及地方政府有关文件的指示精神,制定重大事故应急预案,有效杜绝三级(含三级)以上事故发生。

(4)、文明施工目标:争创徐州市文明工地。

2、施工总体部署原则

(1)、充分考虑本标段的工程特点及难点,确保实现招标文件中所规定的,我公司所坚持的进度、质量、安全及现场管理等目标。

(2)、在进行施工组织设计时,通过人、财、机的优化配置和施工全过程的严格管理,确保工期目标的实现。

(3)、依据我公司现有技术实力、施工管理水平和机械配套能力,充分发挥多年来我公司在类似工程施工中积累的成功经验,确保安全生产,实现全面创优。

(4)、坚持文明施工,力求把工程对环境和居民生活的影响降至最低点。

3、总体施工方法

根据本工程的特点和工期要求,分项工程施工顺序本着先重点后一般、先特殊后普通,循序渐进的原则全面展开施工。施工组织时合理安排工序、加大资源投入,确保关键线路工程按期施工完成。

根据本工程特点,采用平行流水、统一协调的施工方法来组织施工,保证工程进度。

(五)、施工段的划分

本工程根据施工区在四个区域的特点,划分为四个施工段即:

1、奎河截污干管改造工程

2、酒厂后沟改造工程

3、金狮大沟上游明沟改造工程

4、市区6座污水提升泵站配套设施完善工程

第二章施工现场平面布置和临时设施、临时道路布置

(一)、施工现场平面和临时设施、临时道路的布置

施工现场的平面布置及管理得当与否,直接影响工程的施工质量及工程进度,同时亦反映出一个企业的技术水平和管理水平,是企业形象最直接的表现。所以,规划一个比较合理的施工布局,并且严格地进行统一管理,为节约人力、物力和文明施工创造一个有利的条件,也是确保施工进度所不可缺少的一个环节。

1、施工总平面布置

根据本工程的特点,我公司考虑在主要管道施工附近空地搭建工项目部、生活区、现场临时仓库。工程用水以借接为主,现场临时用电以移动电站为主,配备3台75KW发电机组。施工平面布置详见附图。施工平面上作如下布置:

(1)、施工围护:对施工区域用1.8m高水马全线围护。

(2)、机械停放:施工机械统一停放,场地硬化。

(3)、周转材料堆场:周转材料堆场设置在施工区域周围的空地上。

(4)、砼、砂浆搅拌设备:本工程设置3台砼搅拌机、3台砂浆搅拌机。

2、主要生活设施布置

(1)、为了搞好工地的文明施工,同时也节约部分临时设施费用,在本工地计划沿线空地上建临时用房作为临时宿舍,供施工人员休息。

(2)、项目部及工人营地采用彩钢板搭设,工人宿舍分上下两层,项目部设甲方办公室1间、监理办公室1间、项目经理室1间、综合办公室1间、财务室1间,会议室和农民工学校共用1间,办公室、会议室、工人宿舍内配备必要的设备及消防器材。

(3)、厨房间用九五砖砌筑,屋盖为轻钢屋架、瓦楞铁,地面为1:3水泥砂浆找平,内贴白色瓷砖,外墙水泥砂浆抹灰、刷白。

(4)、厕所用九五砖砌筑,屋盖为轻钢屋架、瓦楞铁,设有带盖化粪池,大小便冲洗设备,地面贴深色瓷砖,内贴白色瓷砖,外墙水泥砂浆抹灰、刷白。

3、主要生产设施布置

(1)、在现场设置3台砼搅拌机、3台砂浆搅拌机。

(2)、用钢管、瓦棱铁搭设临时水泥仓库50m2,地面浇灌Cl5砼。其它材料库房100m2,地面找平夯实后用3cm厚1:3水泥砂浆找平。施工时,周转材料堆场为10m×20m,布置在料场。

(3)、施工通讯:项目主要管理人员配备手机通信。

(4)、施工排水系统:自然地面布设工地的排水系统,确保场区的施工污水、雨水能顺利排除。施工污水经沉淀后排入附近污水管道。排水沟采用明沟形式,穿越道路加盖板或埋设过路管。大门出入口设置车辆冲洗坪,用于冲洗车辆轮胎上的泥土,禁止带土上路。(二)、项目部、临时设施用房及占地情况计划表

本工程将根据现场施工时实际需要局部设施工用临时便道。

第三章、各分部分项工程施工方案

(一)、开槽埋管施工

1、沟槽开挖

(1)、沟槽平面放样根据设计图及复核无误的导线点放出管道中心线控制桩,根据沟槽宽度放出沟槽开挖边线。

(2)、沟槽开挖采用人工配合机械开挖,施工前先钉好沟槽边线桩,排水沟与管道同槽开挖时还应钉好沟槽错层位置桩,保证管道的沟槽底宽度。机械挖槽前,应向机械司机详细交底,交底内容一般包括挖

槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并与测量人员配合,及时量测槽底高程和宽度及放坡,防止超挖及放陡坡。

(3)、机械挖土时,为防止机械扰动槽底原始土层结构,采用人工刷底,在槽底标高以上留出20cm左右的土层,待机械开挖后,用人工清挖至槽度设计高程。

(4)、开挖后,若基底有块石时,必须清理干净,要保持基础底面干燥。开挖整平后,通知有关部门验槽,承载力必须大(等)于150kpa,若承载力偏小,应会同监理工程师和设计院进行方案研究和处理后方可进行下一步工序。

若遇到软弱地基时,优先采用换填方式处理,换填处理达不到要求时,先抛300mm块石,再铺100mm粗砂垫层,砂垫层上再做管道基础。

若遇有地下水时,沿坑底两边基础范围外挖集水沟和和集水坑,使坑壁渗水沿两边集水沟汇合于集水坑,然后用水泵排出坑外,使中间挖土部分处于干处,以提高挖土效率,集水坑坑大小,主要根据渗水量大小而定,深度一般大于0.7m,或大于进水笼的高度,集水坑可用荆笆,竹篾编筐或木笼围护,以防泥砂堵塞吸水龙头。抽水时应有专人负责维护集水沟和集水坑,使其不淤、不堵,能不停地将水排出。

(5)、冬雨季施工时,沟槽开挖必须根据天气形势及施工能力确定开挖段。对施工现场的电杆无论是永久还是临时的都要进行仔细检查,不牢固的要加扫地杆和戗杆预以加固。汛期开挖沟槽应将放坡增大一级,可能出现险情部位,做好支护处理。所有沟槽上口外侧1m 处顺沟槽设0.5m高的挡水堤。槽底每30m设D600排水井坑一座,内置2寸排水泵一台。在大雨到来前施工人员应迅速撤离深槽内,不准冒险施工。沟槽上口应设防护栏杆,防止行人滑入槽内造成伤亡事故。

2、支护

对于开挖深度为3~5m的沟槽及不良土质地段沟槽,采用钢板桩支护,开挖深度小于3m的管沟且土质较好地段一般不考虑采用钢板桩支护。钢板桩支护有顶部支护和悬壁支护两种方式,两种方式采用的钢板桩型号有所不同,一般优先采用顶部支撑钢板桩的支护方式。当不能采用顶部支撑时或大型号钢板有富裕能周转使用时,可采用悬壁式支护方式,但挖深H大于5m不宜采用悬壁支撑方式,沉桩前应事先查明沉桩处时否有地下构筑物妨碍沉桩。在含大块石的地层不宜沉桩。其次需对钢板桩进行防锈处理,常用的方法是涂环氧煤沥青保护。施工时宜用振动法沉桩,其垂直度允许偏差为1/150,同时应保

证锁口紧密,为消除锁口处摩阻力与桩锤锤击力所形成的力偶,应在桩尖前进方向侧削角,其坡度可取1:2~1:4,锁口内应充填油脂等润滑剂。桩的锁口要紧密,如有局部漏水,可在墙后用聚氨脂注浆堵漏。桩拔除后应及时将其空隙用粗砂充填密实。当钢板桩工程邻近有永久性建筑物、构筑物、地下管线,交通干道等时,应根据工程重要性对钢板桩墙进行水平位移和地面沉降监测。对于软土地层,其地表沉降δv不宜超过0.01H(H为基坑开挖深度);钢板桩墙的最大水平位移不宜超过(1—1.4)δv。

②、管道有现场施工的外防水层时,b1宜取800mm;

③、采用机械回填管道侧面时,b1需满足机械作业的宽带要求。

沟槽开挖需严格注意:严禁扰动槽底土壤,如发生超挖,严禁用土回填。槽底不得受水浸泡。沟槽允许偏差应符合下表规定。

沟槽经自检及甲方、监理工程师签认后,即可进行垫层施工。d800、d1000、d1200、d1500、d1800钢筋砼承插管基础采用10cm 碎石垫层,加180o-C20砼基础。

管道基础施工中容易出现的问题及防治措施:

(1)、混凝土基础变形过大防治措施

①、管道基础浇筑,首先条件是沟槽开挖后沟槽排水良好、无积水,槽底的虚土应在铺设碎石或砾石垫层前挖除,避免间隔时间过长。

②、保持沟槽内无积水。

③、水泥混凝土拌制应使用机械搅拌,级配准确,控制水灰比。

④、在雨季浇筑水泥混凝土时,应做好防雨措施。

⑤、平基浇筑砼后,根据管材类别、混凝土强度和当时的气温情况适时排管。

⑥、混凝土基础浇筑后,根据管材类别、混凝土强度和当时气温情况适时排管。

(2)、管道基础标高偏差防治措施

①、业主提供水准点后,要进行闭合复测并经监理认可。

②、水准仪,事前校验合格后才能使用。

③、测量人员应提高自身的业务水平,避免读尺或计算错误,严格执行测量放样复核制度。

④、测放高程的样板,坚持每天复测,样板架设置必须稳固。

⑤、对相邻施工段施工,事前应相互校对测量用的水准点,务必达到统一数值,避免双方衔接处发生偏差。

4、管道安装

(1)、管材要求

管材进场时应进行检验,管节安装前应进行外观检查,不得有破损、开裂等现象。钢筋砼管应达到相应的养护期强度等级应达到相应要求。

(2)、吊装下管

吊装时应找出管体重心,做出标志以满足管体吊装要求。下管时应使管节承口迎向流水方向。下管、安管不得扰动管道基础。

(3)、稳管

管道按照测量工程师在垫层上弹出的管道中心线就位后,为防止滚管,应在管两侧适当加两组四个楔形混凝土垫块(或石块)。管道安装时应将管道流水面中心、高程逐节调整,确保管道纵断面高程及平面位置准确。每节管应位后,应进行固定,以防止管子发生位移。稳管时,先进入管内检查对口,减少错口现象。管内底高程偏差在±10mm内,中心偏差不超过10mm,相邻管内底错口不大于3mm。

(4)、管道安装应连续施工,中间不留断截,防止泥浆灌入难于清理。对已分段完工的管线,两头要设管堵,以防灌肠。下雨时不宜进行接口作业。遇雨应停止混凝土的施工操作,并将已浇注成活混凝土的及时苫盖。

5、管道接口

钢筋砼承插管采用胶圈接口。管节对口时,应将承插口内的所有杂物予以清除,并擦洗干净,然后在承口内均匀涂抹非油质润滑剂。并将橡胶圈上的粘接物清擦干净,且均匀涂抹非油质润滑剂。插口上套的密封圈应平顺,无扭曲。安管时应均匀滚动到位,放松外力后,回弹不得大于10mm,把胶圈弯成心形或花形(大口径)装入承口槽内,并用手沿整个胶圈按压一遍,确保胶圈各个部分不翅不扭,均匀一致卡在槽内。特别注意安装顶、拉速度应缓慢,并应有专人查胶圈滚入情况,如发现滚入不均匀,应停止顶、拉,用凿子调整胶圈位置,均匀后再继续顶、拉,使胶圈达到承口的预定位置。密封圈不得出现“麻花”、“闷鼻”、“凹兜”、“跳井”、“外露”等现象。

管道接口防渗漏措施:

(1)、对所采用的管材,必须经过严格检验,符合产品标准。凡不符合标准者不得使用,特别是卸管后,要再检查有无损伤、裂缝,承插口的企口有无缺口,包括管材圆度偏差,发现上述问题应予剔除。

(2)、凡采用刚性接口(砂浆或细石混凝土),应对承口和插口用水清洗干净,保持湿润。有毛口处应凿清,使用的砂浆或细石混凝土的配合比,应符合设计规定,并随拌随用,不得超过初凝时间,严禁加水复拌再使用。

(3)、排设砼承插管道,承口下部三分之二以上应抹足座灰(砂浆)接口缝隙内砂浆应嵌实,并按设计标准分两次抹浆,最后收水抹光。及时进行湿治养护。

(4)、选用橡胶止水带(密封圈)的必须符合规定的物理性能,其质量应符合耐酸、耐碱、耐油以及几何尺寸标准。

(5)、铺设管道安放橡胶止水带应谨慎小心,就位正确,橡胶圈表面均匀涂刷中性润滑剂,合拢时两侧应同步拉动,不使扭曲脱槽。尤其遇水膨胀橡胶止水带要严格按设计要求进行。

6、钢筋混凝土检查井施工

(1)、施工工序:

钢筋混凝土检查井:管道安装后→绑筋、支模、现浇混凝土井壁(井筒)→井盖板安装→土方回填;

(2)、施工方法:

1)、混凝土检查井模板安装

①模板配制

在路基回填压实后挖检查井,基础垫层侧模采用木方,检查井挖坑见底放线后,用10×10㎝方木枝模,底板采用竹胶合板。

井壁(井筒)模板安装支搭,内模板采用组合式定型钢模板,特殊地段需用配置外模板采用竹胶合板,局部配木模支搭。支搭时,严格

控制结构外缘尺寸,以井中心返数,格方,并用水准仪监测调整模板顶面高程。模板必须尺寸准确,板面平整;具有足够的强度、刚度、承载力和稳定性,能可靠地承受新浇筑的混凝土的自重和侧压力,以及在施工中所产生的荷载;构造简单,拆装简单,并便于钢筋的绑扎、安装和混凝土的浇筑、养护等要求。

②模板的验收

模板安装完毕后,工长组织班组长、操作者进行自检,自检合格后由工长报质量检查员专检,合格后,报监理验收。

自检、专检和交接检均执行质量标准进行验收。

2)、检查井钢筋绑扎

①检查井钢筋骨绑扎前,由测量人员将检查井控制线投放在底板混凝土上,并在底板上弹线、布筋。对于有油渍、铁锈、泥土等的钢筋,清除干净后使用;

②钢筋交叉点应用20-22#金属丝扎牢,中间部分可隔一绑一,四周三根筋及板筋相接处钢筋要逐根绑牢,接头绑扎应在中心和两端三处扎牢。

③绑扎底板筋的同时绑扎墙壁预留插筋,预留插筋按照井室深一次到位,并要做到位置准确且与底以筋连接牢固。底板上、下层筋间距使用钢筋排架控制。预留插筋必须绑扎不少于三道水平筋,内外层筋之间加绑一道排架,确保其稳定。

④控制保护层所用垫块要提前加工,保证使用时强度符合要求,布设垫块纵横向间距不大于80㎝。

3)、底板混凝土浇筑:垫层混凝土为C25,厚10㎝,严格控制垫层标高在0~-5㎜内,养护、拆模。

①浇筑井壁(井筒)混凝土工作需在模板、钢筋和预埋件验收合格后并清理吹仓完毕后开始进行。

②混凝土采用商品混凝土,现浇混凝土强度等级为C30,针对本工程结构要满足长期与污水接触的环境要求,要确保其耐久性。混凝土拌制要采用优质低碱普通硅酸盐水泥,并使用非碱活性集料拌制,混凝土含碱量要控制在3Kg/m3以内,混凝土要按照设计要求和各项指标提前进行试配。

③商品混凝土采用汽车输送混凝土到施工现场,浇注时用人工配手推车直接送到浇筑点。检查井浇筑混凝土用溜槽的方式下混凝土,采用插入式振捣器振捣,要做到紧插慢拨,插捣点间距≯40㎝;底板项面用木抹子压平。井壁预留台混凝土浇筑时,要与底板混凝土浇筑有40-60min的间隔时间,以防插捣不实。

④浇筑混凝土时应设专门看筋、看模人员,并经常观察模板、钢筋、预埋孔洞、预埋管和插筋有无移动、变形或堵塞情况,发现问题

截污纳管施工方案_

一、项目组织机构及职能 1、施工组织机构 本工程作为某市某镇重点工程,我公司将委派实力强且有同类工程施工经验的施工队伍进场施工,由实践经历的工程项目经理负责项目部的管理。公司统一协调人员、设备、材料、资金等工作。 2、现场管理机构的职能 项目经理:受公司总经理委托及授权全面负责本工程的施工管理。组建项目领导班子,落实管理责任制。 项目总工程师:负责工程质量及技术,是工程技术和质量直接责任人。组织编制实施性施工组织设计,确定施工技术措施。组织施工人员进行图纸会审及技术交底。负责新工艺新技术的推广及落实。监督检查施工工艺的实施情况,负责工程中技术问题的处理。 技术科:对整个工程的技术方案进行全方位的监控。召开图纸会审,编制施工组织设计等文件,向施工班组进行技术交底,定期组织现场施工学习、提高业务水平,负责同业主与设计单位的技术联系等工作。编制各阶段施工计划。组织各生产班组完成任务。 测量组:负责工程的测量放样及测量资料的整理。 资料室:负责工程施工资料的收集和整理,做好文件的收发和管理,工程完成后负责竣工资料的整理和归案。 质检科:负责对工程的质量控制及配合监理工程师工作。负责自检分部分项工程质量及填报工序验收申请单,配合监理工程师现场监理,主要工序旁站监督,编写工程内部质量周报、月报,提出存在问题并拿出整改方案,定期组织项目人员进行质量检查。对工程质量有否决权。做好工程的材料试验及现场取样试验,并填写各种试验报告单。

设备科:调度组织施工所需的机械设备进场,保证施工机械的正常运转,安排机械操作手及维修工定期保养检修,最大限度发挥每一台机械设备的工作能力。编制设备台帐及设备维修保养计划,做好维护保养记录。 材料科:按技术科提供的各种材料的目标供应量组织材料进场,下设采购组、料库、材料验收管理等部门及人员,并及时向技术科反馈材料价格信息,计划需用量,实际消耗量等数据。编制设备台帐及设备维修保养计划,做好维护保养记录。 安全科:负责施工人员的人身安全及防范工程事故的发生,对不遵守安全生产的人员,无论身份如何,都有批评教育及处罚的权利,有权对施工方案及各生产班组的安全事项提出质疑,对工程安全负责,具有一票否决权,对工程隐患能及时发现并防范于未然。 施工队:负责所承担的施工任务的实施,组织施工机械及劳力,保质保量按时完成项目部所下达的施工任务。 三、项目部管理人员的配备 本工程的管理实行项目经理负责制,项目经理由本公司承担过同类工程的项目经理担任,同时项目部由一名同类工程施工经验的专业工程师担任项目总工,同时配备排水专业工程师各一名,负责各单项工程的技术管理。项目部下设各专业科室由专业人员负责管理。工程中所有施工技术人员选用各专业技术工人负责施工。 第三节施工总平面布置 一、施工道路 本工程场外交通便利. 二、施工用电 利用建设单位提供的电源沿线敷设临时三相四线架空线,在关键施工位置

截污干管改造工程施工组织设计

目录 第一章、工程施工组织总体设想及施工段划分 第二章、施工现场平面布置和临时设施、临时道路布置 第三章、各分部分项工程施工方案 第四章、工程质量管理方案 第五章、安全生产管理方案 第六章、文明施工、环境保护、防尘、防噪音及不扰民管理方案第七章、防汛度汛 第八章、施工总进度计划和各阶段进度的保证措施 第九章、项目管理班子的人员配备、素质及管理经验 第十章、劳动力、施工机械配置及主要材料供应计划 第十一章、冬雨季施工措施已有管线、设施的加固、保护等特殊情况下的施工措施 第十二章、节约成本措施 附件一拟投入本标段的主要施工设备表 附件二拟配备本标段的实验和检测仪器设备表 附件三劳动力计划表 附件四计划开工日期、完工和施工进度网络图 附件五施工总平面图 附件六临时用地表

主城区排水管网改造工程B标段 第一章、工程施工组织总体设想及施工段划分 (一)、编制依据 本施工组织设计依据招标文件、招标图纸,按照市政工程有关技术规范、检验评定标准、预算定额,结合我公司的施工经验、设备能力及管理水平编写,拟指导本工程施工。 具体依据为: 1、主城区排水管网改造工程招标文件; 2、工程招标工程量清单; 3、国家现行技术规范、操作规程,《给水排水管道工程施工及验收规范》(GB50268-2008),《城镇道路工程施工与质量验收规范》(CJJ1-2008),《混凝土强度检验评定标准》(GBJ107-87),《市政工程施工手册》等; 4、现场踏勘、调查所掌握的第一手资料; 5、我公司现有的技术力量、队伍素质、机械装备、财务实力及多年来在类似工程施工中积累的丰富的施工经验。 (二)、工程概况 1、工程简介 主城区排水管网改造工程分A、B、C三个标段,B标段为:奎河截污干管改造工程;酒厂后沟改造工程;金狮大沟上游明沟改造工程;市区6座污水提升泵站配套设施完善工程。建设单位为徐州市污水治理工程建设处。 奎河截污干管改造工程:约11km,包括管道检测清淤、检查井清淤,对清淤中发现的毁坏管道进行修复。 酒厂后沟改造工程:溢洪道北侧(铜山供电局-酒厂)约690米DN1500排水干管清淤、修复,酒厂后沟前池闸门新建直径1500闸门一座。 金狮大沟上游明沟改造工程:将明沟改造成4×2m暗沟,长230米。 市区6座污水提升泵站配套设施完善工程:对丁万河1号污水提升泵站、丁万河2号污水提升泵站、西区污水管网1号污水提升泵站、西区污水管网2号污水提升泵站、龙亭污水处理厂存在的设备安装铺设不合理及不稳定的安全隐患等问题进行修缮。 2、施工条件

XX县昆阳镇XX区东门片区截污纳管工程(二期)(重)招标文件【模板】

XX县昆阳镇XX区东门片区截污纳管工程(二期)(重) 招 标 文 件 招标人:X X公司 招标代理人:XXX兴城工程造价审计咨询事务所(普通合伙) 二O一七年十二月

目录 第一章招标公告 (3) 第二章投标人须知 (5) 第三章评标办法 (21) 第四章合同条款及格式 (26) 第五章工程量清单 (66) 第六章图纸 (74) 第七章技术标准和要求 (74) 第八章投标文件格式 (75)

第一章招标公告 XX县昆阳镇XX区东门片区截污纳管工程(二期)(重)施工招标公告 项目编号: 1. 招标条件 本招标项目XX县昆阳镇XX区东门片区截污纳管工程(二期)(重)已由XX县发展和改革局以平发改(昆)投资(2017)17号批准建设,项目业主为XX公司,建设资金来自自筹,项目出资比例为100%,招标人为XX公司。项目已具备招标条件,现对该项目的施工进行公开招标。 2. 项目概况与招标范围 本工程建设地点位于XX县昆阳镇XX区东门片区,本次XX区东门片区主要为截污纳管,其中污水管总长约6613米,管径D75—D300,雨水管总长约300米,管径D300。工程费用约327万元,工期:100日历天,工程质量:合格。招标范围包括管网及道路修复等工程施工。 3. 投标人资格要求 3.1本次招标要求投标人须具备市政公用工程施工总承包叁级及以上资质,并在人员、设备、资金等方面具有相应的施工能力 项目负责人:XXX为市政工程专业贰级及以上。 3.2本次招标不接受联合体投标。 4. 招标文件(工程量清单、图纸)的获取 4.1凡有意参加投标者,请于2017年12月19 日至2018年1月11日,在XX县公共资源交易信息网(******)建设工程项目窗口下载,答疑与补充网址同上。 5. 投标报名: 5.1报名时间:2017年12月19 日至2018年1月11日上午9点30分。 5.2报名方式:网上报名。(在XX县公共资源交易信息网(******)上自行报名。) 6. 投标文件的递交 6.1投标文件递交的截止时间(投标截止时间,下同)为2018年1月11日上午9点30分,地点为XX 县公共资源交易中心二楼(XX县鳌江镇火车站大道和环城路路口,和谐家园(原剑桥华府))。 6.2逾期送达的或者未送达指定地点的投标文件,招标人不予受理。 7. 发布公告的媒介 本次招标公告同在公共资源交易中心信息网上发布。 8.其他说明 8.1 此项目在XX县公共资源网上交易系统进行网上报名。凡有意参加此项目的投标人,必须于投标截止时间之前完成投标人企业入库工作及网上报名,否则,其投标文件将被否决,后果由投标

最新截污干管改造及提升泵站工程施工组织设计

目录 第一章、工程概况 1、工程概况 2、主要参考资料 第二章、施工方案与技术措施 1、土石方开挖技术方案 2、土方开挖 3、石方开挖 4、填筑 5、管道线路测量 6、沟槽开挖 7、管道安装 8、钢筋混凝土井室工程 9、闭水试验 第三章、质量管理体系与措施 1、质量目标 2、质量保证体系 3、质量管理职责 4、质量保证措施 第四章、安全管理体系与措施 1、安全目标 2、安全生产保证体系 3、安全生产保证措施 4、治安和消防措施 第五章、环境保护管理体系与措施、减少噪音、降低环境污染 1、环境保护目标 2、环境保证体系 3、环境保护措施 4、减少噪音、降低环境污染 第六章、工程进度计划与措施 1、工期目标 2、工期保证体系 3、工期保证措施 3、工期保证措施 第七章、资源配备计划 1、物质保证 2、材料员 3、物资的供应 4、施工现场材料的管理 5、运输 第八章、技术负责人及其它主要人员 第九章、施工设备及设备人员材料进场的方法

1、人员及机械进场 2、测量放线 3、临时工程及道路 4、施工用水、电及通讯 第十章、试验、检测仪器设备 第十一章、有必要说明的其他情况 1、文明施工的具体措施和办法 2、冬雨期施工技术 3、地下管线及其他地上地下设施的保护加固措施附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五:施工总平面图 附表六:临时用地表

第一章、工程概况 1、工程概况 本工程为截污干管改造及提升泵站工程。该截污管总长3091.48米。该工程包括土石方挖运,管道安装、钢筋混凝土污水检查井,钢筋混凝土倒虹吸进、吸出水井,滑动支墩等工作内容。 计划工期:120日历天 工程质量符合国家现行《工程施工质量验收规范》一次性验收合格。 2、主要参考资料 建筑工程施工测量规范 建筑地基与基础工程施工质量验收规范 砌体工程施工质量验收规范 混凝土结构工程质量验收规范 建筑工程施工质量验收统一规范 建设项目管理规范 工程建设标准强制性条文 建设工程施工现场供用电安全规范 钢筋机械连接通用技术规程 普通混凝土用砂 普通混凝土配合比及设计规程 施工现场临时用电安全技术规范 建筑事故安全检查标准 建筑施工现场噪音限值 《室外排水设计规范》 《城市排水工程规划规范》 《给水排水工程结构设计规范》

截污工程施工组织方案

目录 第一章工程概况----------------------------------2 第二章编制依据----------------------------------2 第三章截污工程施工部署--------------------------2 第四章截污工程施工准备--------------------------------- 3 第五章截污工程主要施工方法 ----------------------------5 第六章截污工程施工技术质量措施-------------------------19 第七章安全文明施工、环境保护措施-----------------------20

第一章工程概况 1、项目概述: NQS河是JM河的二级支流,发源于FS区西南STC 。自西北向东南流经DSW 镇、CG镇,后经HBS于ZC汇入BJM河。NQS河出BJ市界后称为HL河。市流域面积71.78km2,河长15.68km,河宽10~50m,河道平均比降0.72%。现状河道大部分河段不足5年一遇洪水标准。 本次河道治理围为:从STC至NQS河出BJ市境,全长15.6km。主要工程容:河道疏挖、新挖河槽、堤防填筑、新建跌水、巡河道路、改建桥梁、新建雨水口、铺设截污管线以及景观绿化、管线改移等工程。 2、本标段为FS区NQS河治理工程第*标段BBD桥下游770m(桩号11+500;该处为CG镇、DSW镇交界)至SMC东侧300m(桩号13+700),总治理长度2.2km。 3 截污工程管线位置在河道桩位12+700至13+400右岸,污水检查井27座、沉泥井一座、闸阀井一座、污水处理站一座,污水管线672m。 第二章编制依据 1、施工图纸 FS区NQS河治理工程第*标段河道布置施工图。 2、规程规 ①《工程建设标准强制性条文》(2010年版)。 ②《水利水电工程单元工程质量评定标准》土石方工程(SL631-2012)。 ③《砌体结构工程施工质量验收规》(GB50203-2011)。 ④《国家建筑标准设计图集》06MS201。 ⑤《给水排水管道工程施工及验收规》GB 50268-2008。 ⑥《给水排水构筑物工程施工及验收规》GB50141-2008。 ⑦《水工混凝土施工规》SL677-2014。 ⑧《水工混凝土钢筋施工规》DL/T5169-2002。 第三章截污工程施工部署 一、截污工程主要工程量 1、土方开挖2468m3。 2、土方回填2434m3。 3、高密度聚乙烯双壁波纹管(HDPE)De200,橡胶圈接口636m。

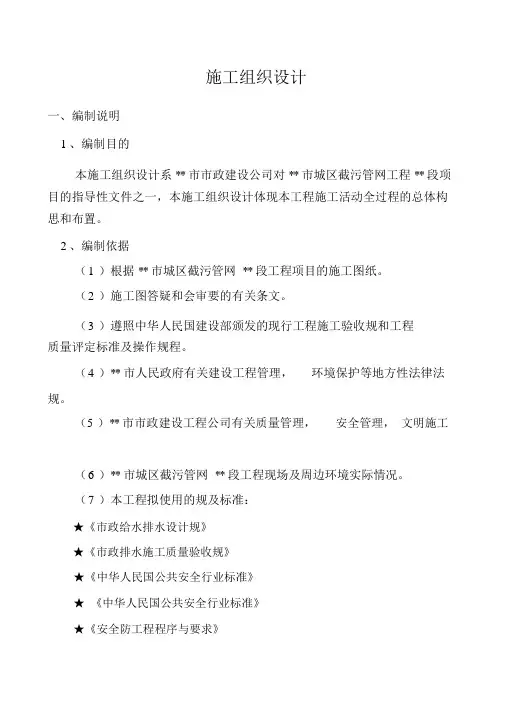

污水干管工程施工组织设计

污水干管工程施工组织设计 第一章编制依据和编制原则 一、编制依据 1、XX污水干管工程施工招标文件 2、XX污水干管工程施工图 3、我单位对施工现场踏勘和调查的情况 4、《混凝土和钢筋混凝土排水管》 5、《水工混凝土施工规范》 6、《砖石工程施工及验收规范》 7、《混凝土结构工程施工及验收规范》 8、《钢筋混凝土工程施工及验收规范》 9、《混凝土质量控制标准》

10、《混凝土强度检验评定标准》 11、《建筑工程质量检验评定标准》 12、《建筑安装工程质量检验评定统一标准》 13、《混凝土排水管道工程闭气检验标准》 14、《给排水管道工程施工及验收规范》 15、《市政排水管渠工程质量检验评定标准》 16、《工程测量规范》 17、《安装工程施工及验收规范》 二、编制原则 1、认真研究工程设计说明,进行详细的图纸查阅取得第一手资料。 2、坚持“高起点、高标准、严要求”的原则。 3、贯彻执行国家、省、市有关部门以及公司的各种制度、规定、标准。 4、保证重点、统筹安排、合理组织,按施工计划完成施工任务。 5、科学合理地安排施工计划、均衡而紧凑地施工,确保工期。

6、确保施工质量和施工安全。 7、加强经济核算制度,贯彻增产节约的方针。 8、确保施工按期完成的原则,优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业,搭接作业相配合,突出重点,兼顾一般,确保工期工期,均衡生产。 9、搞好环境保护,实行安全生产、文明施工。 10、优化施工方案,采取网终技术组织措施和管理措施降低工程造价。 11、坚持施工过程严格管理的原则。在施工过程中,严格执行业主及监理工程师的指令。

截污干管工程施工方案

截污干管工程 一、管沟土方开挖 2、开挖施工 (1)、工程施工前,对原土地坪组织测量并与设计标高比较,根据现场实际情况尚需要回填土,尽量不考虑土方外运而就地回填消化。降低成本的同时根据现场的控制点进行测量放线,并在基坑外侧设置龙门桩,根据建筑小品形式设置一定密度的控制点。龙门桩应由建设单位(或监理部门)进行复核。龙门桩布置在土方开挖范围及其影响以外,在龙门桩附近不能堆土。 (2)、工作面按要求确定:挖地槽时按垫层宽度每边各增加工作面30 厘米。 (3)、土方的灰线一般为上口线,土方灰线放出后应经监理部门和其它相关的部门复核后方准开挖。

(4)、土方外运应根据现场的情况及时与建设单位、监理单位办理证明手续。 (5)、土方开挖顺序一般按从一侧向另一侧,依次开挖。土方开挖时,测量工作应跟踪进行,在开挖中,对挖出的边坡由人工清理。确保土方开挖深度符合设计要求。土方开挖中,设专人监视土方的边坡变化,一有险情,人员撤离。进行边坡加固。 (6)、土方开挖前,应考虑土方开挖对周边环境的影响。 1)、土方开挖前应明确地下管线的布置,便于其它工种配合施工; 2)、明确地下障碍物的分布情况,及时做好施工准备; (7)、土方开挖及清理结束后及时验收隐蔽。避免地基土裸露时间过长。严禁扰动地基土。 (8)、土方开挖质量管理 1)、挖土采用机械、人工结合的方式进行,堆场应选择对下道工序周边施工影响较小处。基础开挖深度超过 1.5 米要按规范规定放坡,两边临时堆土应距离坡边1.5 米以外。 2)、夜间施工要有充足的光照度,特别在挖土场地和主要通道上要设置大功率照明灯具; 3)、如开挖后发现局部地段土质情况与地质资料严重不符时,必须立即和建设单位、设计单位及监理人员到现场研究后,按新的设计方案处理。开挖时遇不明物体,应及时通知业主、监理,同时采取有效手段保护好现场,做好纪录和签证工作。

截污纳管施工组织设计方案

目录 第一章技术标编制说明 (2) 一、编制依据----------------------------------------------第2页 二、采用规范----------------------------------------------第2页 三、质量工期----------------------------------------------第2页 第二章主要施工方案和施工技术措施………………………………第3页 一、工程概况 ---------------------------------------------第3页 二、施工总平面布置--------------------------------------- 第3页 三、施工顺序和步骤---------------------------------------第3页 四、主要分部分项的施工方法------------------------------ 第4页第三章质量保证体系质量保证措施 (10) 第四章安全、文明施工措施……………………………………. 第16页 第五章施工总进度计划及工期保证措施 (20) 第六章公司项目管理机构配备及管理制度 (22) 附表:拟投入的主要施工机械和设备

施工进度计划表 第一章技术标编制说明 一、编制依据 1、庙行镇企事业单位截污纳管工程设计图纸 2、庙行镇企事业单位截污纳管工程招标文件 3、庙行镇企事业单位截污纳管工程答疑会议纪要 4,现场踏勘实际情况 二、采用规范 1、《城市排水工程规划规范》(GB50318-2000) 2、《室外排水设计规范》(GB50014-2006) 3、《污水综合排放标准》(GB8978-96) 4、《城市工程管线综合规划规范》(GB50289-98) 5、《市政排水管道工程施工及验收规范》(DBJ08-220-96) 6、《埋地塑料排水管道工程技术规范》(DG/TJ08-308-2002) 7、《城镇道路养护技术规范》(CJJ36-2006) 8、《混凝土结构设计规范》(GB50010-2002) 9、《上海市污水综合排放标准》(DB31/199-1997) 10、《污水排入城市下水道水质标准》(CJ3082-1999) 11、《市政地下工程施工及验收技术规程》(DGJ08-236-2006) 12、《上海市城市道路人行道公共设施设置准则(SZ-42-2005) 13、《建筑地基基础设计规范》GB50007-2002 14、《施工现场临时用电安全技术规范》(JGJ46-2005)

农村污水治理工程施工组织设计

目录 第一章编制依据 (1) 第二章工程概况 (2) 第一节工程概述 (2) 第二节工程特点 (4) 第三节工程施工目标 (4) 第三章施工总体部署 (5) 第一节施工总体工艺流程图 (5) 第二节施工组织管理架构 (6) 第三节安全生产管理小组 (6) 第四章施工准备 (7) 第一节技术准备 (7) 第二节生产准备 (7) 第五章主要项目施工方案 (10) 第一节污水管道工程施工 (10) 第二节道路恢复施工 (13) 第六章质量目标及质量保证措施 (17) 第一节质量目标 (17) 第二节质量保证体系 (17) 第七章施工进度保证 (20) 第一节工期保证措施 (20) 第二节施工进度的保证措施 (20) 第八章安全生产保证措施 (21) 第一节安全保证体系及措施 (21) 第二节建构筑物保护措施 (23) 第三节专业管线保护措施 (23)

第九章文明施工和环境保护措施 (25) 第一节工地围蔽 (25) 第二节噪音控制 (25) 第三节路面卫生 (25) 第十章其他技术措施 (26) 第一节雨季施工 (26) 第二节工程防护措施 (26) 第三节成品保护技术措施 (27) 附件1:施工平面图 (28)

第一章编制依据 一、招标文件 二、工程施工图。 三、本工程主要采用中华人民共和国国家标准、建设部标准(行业标准)、中国工程建设标准化协会标准。具体如下: (1)、《室外排水设计规范》(GB50014-2006)(2011年版); (2)、《给水排水管道工程施工及验收规范》(GB50268-2008); (3)、《城镇道路工程施工与质量验收规范》(CJJ1-2008); (4)、甲方提供地形图及现场测量资料。 四、编制原则: (1)、严格按设计标准及验收规范、技术标准来确保工程质量为原则。 (2)、严格按组织设计方案的可行性、科学性、可靠性及合理性进行宏观控制,以各道工序的技术交底操作细则标准进行全过程的监督、检查、验收来控制整个工程的实施原则。 (3)、严格按《施工管理办法》、《工程质量管理办法》、《文明施工安全生产的实施细则》为原则。 (4)、严格按本公司制定的《项目工程管理实施细则》、《经济承包奖罚责任状》等措施为原则。 (5)、根据本工程现场查勘情况和以往类似工程的施工经验为原则。

截污干管工程安全技术保证措施

截污干管工程安全技术保证措施 设置专职安全员,负责工程施工过程中的安全检查指导工作,依据安全超作规程及现场实际情况及时检查,对存在的安全隐患及时提出整改措施,及时进行安全指导。 (1)施工人员进入施工现场必须佩带安全帽;挖出的土必须做到随挖随运。 (2)夜间施工时,现场必须有符合操作要求的充足的照明设备,施工现场,应设置围栏,并悬挂红灯示警标志。 (3)起重作业前必须检查起重机的制动器,吊钩、钢丝绳和安全防护装置是否完好,严禁机械带病作业;起重作业中必须严格执行“九不吊”、“七禁止”的制度,操作人员持证上岗。 (4)根据现场需要设置配电装置,施工用电必须做到三级配电、两级保护,孔下照明用电须单独架设,电压严格控制在36V以下,临时用电一箱一孔。严格执行“一机一闸一漏”,所有钢筋施工机械严格按《机械安全操作规程》进行操作,配电箱及开关必须防雨,设门并配锁,进、出线口必须设在箱体下底面,箱内禁放杂物,并定期检查,严禁将电线栓在铁扒钉、钢筋或其它导电金属物上。经常检查线路及各接头处,防止事故的发生。 (5)电工、电焊工必须穿绝缘鞋,戴绝缘手套,且必须持证上岗。

(6)施工期间避免交叉作业,防止上方落物伤人,如确需要交叉作业,应上下设置安全隔离架。 1.1 安全技术交底 (1)分项工程及各施工工序开工前,必须由项目技术、安全负责人进行书面和口头安全技术交底,交底人和被交底人必须签名确认; (2)交底内容除包括各项安全技术措施外,还应有;施工场所、环境(如高压线,地下管线)、用电防火和季节性特点的安全生产事项: (3)多工种交叉作业应向各工种进行“安全防护措施”交底。 1.2 建立特种作业人员登记册 (1)特种作业人员要登记造册,如电工、焊(割)工、架子工、起重指挥、大中型机械操作手等。特种作业人员操作证复印件作为安全检查资料附件(必要时要核对原件)。 (2)特种作业人员必须经培训考试合格后,持证上岗。并要按时复审方为有效。 1.3建立施工用电安全技术档案 施工现场临时用电必须建立安全技术档案,临时用电施工组织设计必须由电气工程技术人员编制,上一级技术负责人审核,经总工程师的批准后实施。 1.4建立工伤事故档案

截污干管施工组织设计

截污干管工程3段(ZW-27~ZW-42)施工案 一、工程概述: 1.工程概况:本工程排水设计为灵官坝-醴陵大桥段截污干管设计,本工程截污干管承接工业、生活污水和预留新建污水井。污水管道沿着渌江侧布置,具体设计为位置ZW-27~ZW-42 段管径为DN800mm,其中WZ-38.1号井支管为DN300mm。 建设单位:醴陵市住房和城乡建设局; 设计单位:新九科技有限公司; 监理单位:天福项目管理有限公司; 施工单位:醴陵市市政建设工程公司; 2.主要工程数量:截污管线工程:12座砖砌检查井,3座砖砌(采用钢筋砼管)II 级钢筋混凝土管Φ1800 III 级钢筋混凝土管Φ1800钢筋砼检查井钢筋砼沉泥井溢流井979.8m,256.8m,24 座,15座,1座,施工案八字式进出水口破除道路恢复道路 3.工程造价:本截污管线工程造价为人民币450.9万元。 二.编制依据及施工部署: 1.编制依据:①.仁寿县包家河截污干管施工图设计。 ②.给水排水管道工程施工规、规程及要求。 2.施工部署: ①.设立项目经理部并配备相关专业及岗位管理人员。 ②.编制详细的施工进度计划并格按计划实施。 三.施工法及技术措施:

a)施工法: 1.旧地下管线采探:组织施工人员必须认真学习图纸,召集有关人员配合弄清管线施工围现有地下设施情况,先坑探,并做好明显标志,与施工互相矛盾的部位,必须采取有效保护措施。(与业主、监理、设计、管理单位,共同确定保护案)2.基槽开挖:本段管线施工采取明开槽施工且大部分属于深槽开挖,开挖深度大于6m 时采用台阶式开挖,台阶宽度不小于1.5m,开挖沟槽边堆土1座480m2 480m2 施工案距槽上口边不小于2m。K0+895~K1+335 段管线左侧为现况包家河,开挖土只能堆积在沟槽右侧而施工便道也只能设在沟槽右侧,施工难度比较大,采用挖机二次翻甩施工。沟槽放坡因视沟槽土质情况和现场施工环境而定,挖槽深度4m~6m沟槽放坡1:0.5,4m以下沟槽放坡1:0.35,6m 以上沟槽放坡1:0.75,如遇松散土及渣土沟槽放坡系数应加大。机械挖槽时要预留20cm土层人工清理以防止基础扰动。 3.管线基础处理:新建管线软土地段或扰动基础地段,须进行处理,处理案拟定换填级配砂砾并应取得设计人员及监理人员的同意后进行实施。 4.管道铺设: ①管节安装从下游开始,使接头面向上游;采用坡度板控制管道中心的高程,并 且中心高程偏差不得大于15mm。 ②基础及管座采取商品砼,平基使用15*15 木支模,管基采用钢模板支模,吊 车下管人工对口,管头与平基砖墙接触面凿毛刷净。 ③企口管捻缝,管外口水泥砂浆捻缝,管口澎胀水泥捻口,平口管铅丝网抹带。 ④检查井砌筑,格执行市政操作规程,红机砖MU10、水泥砂浆M75,外露部分选砖砌筑。

截污次支管网工程施工组织设计

寮步镇截污次支管网工程 良平大道(百业东三路至西南路) 施 工 组 织 设 计 编制: 审核: 审定: 日期:

目录 第一章总体概述 (2) 1.1、工程概况 (2) 1.2、施工组织总体设想 (2) 1.3、施工组织方案针对性 (4) 第二章项目管理人员配备及劳动力、机械设备和材料投入计划 (6) 2.1、项目管理人员配备 (6) 2.2、项目管理人员岗位职责 (6) 2.3、劳动力投入计划 (10) 2.4、材料投入计划 (11) 2.5、设备投入计划 (11) 第三章施工总平面布置及临时工程 (14) 3.1、施工总平面布置 (14) 3.2、临时工程 (14) 第四章开挖施工 (16) 4.1、测量放线 (16) 4.3、大开挖管施工 (19) 第五章检查井施工及闭水实验 (21) 第六章施工进度计划和进度保证措施 (24) 6.1、关键项目的工期限制 (24) 6.2、工期管理组织机构 (24) 6.3、工期保证措施 (26) 第七章质量保证措施 (31) 第八章安全文明保证措施 (39)

第一章总体概述 1.1、工程概况 本工程为寮步镇截污次支管网工程,管道主要位于寮步良平路,其服务范围为:百业东三路至西南路段,包括百业工业区部分、海关及道路两侧的排水户,服务面积约17.23ha。设计收集污水量约:1000m3/d。管道总长约0.6km,工程范围为W1~W16管段,管道起点位于百业东三路与良平大道交界处,管道沿良平路自北往南敷设,终点管道接入西南路规划污水管道。管道规格为DN400~DN500,管内底标高为15.40~8.53m,管道埋深在2.44~3.48m之间。 二、结构形式 1、开挖管工程 管材采用砼管,水泥砂浆法进行连接。 2、排水检查井 排水井为砖砌检查井,盖板预制。 1.2、施工组织总体设想 一、工程质量 本工程我公司将按质量体系标准的要求进行施工管理,提高精品意识,争创精品工程。施工中严格按建设部颁布现行的工程质量检验评定标准和有关设计及施工技术规范、施工图纸进行施工。 总体工程质量目标达到合格标准。

截污管施工方案范本

截污管施工方案

目录 第一章工程概况 0 第二章编制依据 (1) 第三章组织机构、设备及劳动力的安排 (1) 3.1组织机构 (1) 3.2施工机械设备计划 (2) 3.3劳动力配备计划 (2) 第四章工程主要材料 (4) 第五章截污管施工方案 (4) 5.1施工准备 (4) 5.2 截污管施工方案(15+407至16+118) (5) 5.2.1截污管施工工艺流程 (5) 5.2.2施工测量放线 (6) 5.2.3基线复核 (6) 5.2.4管道铺设 (6) 5.2.5测量复核 (8) 5.2.6管道抗浮固定 (8) 5.2.7管道铺设验收 (9) 5.2.8上层墙混凝土浇筑 (9) 5.3 截污管施工方案(16+118至17+855) (9) 5.3.1截污管施工工艺流程 (9) 5.3.2施工测量放线 (10)

5.3.4基线复核 (10) 5.3.5沟槽开挖 (10) 5.3.6管道铺设 (11) 5.3.7测量复核 (15) 5.3.8管道抗浮固定 (15) 5.3.9管道铺设验收 (15) 5.3.10沟槽回填 (16) 5.4检查井施工方案 (16) 5.4.1检查井施工工艺流程 (17) 5.4.2基槽验收 (17) 5.4.3垫层混凝土浇筑 (17) 5.4.4模板安装 (17) 5.4.5钢筋安装 (18) 5.4.6混凝土浇筑与养护 (19) 5.4.7模板拆除 (20) 5.4.8螺杆孔洞填堵 (20) 第六章质量保证措施 (20) 6.1技术措施 (21) 6.2管理措施 (21) 第七章安全与环境保护措施 (25) 7.1安全生产目标 (25) 7.2建立健全安全生产保证体系 (25)

截污纳管施工方案

一、项目组织机构及职能 1、施工组织机构本工程作为某市某镇重点工程,我公司将委派实力强且有同类工程施工经验的施工队伍进场施工,由实践经历的工程项目经理负责项目部的管理。公司统一协调人员、设备、材料、资金等工作。、现场管理机构的职能2项目经理:受公司总经理委托及授权全面负责本工程的施工管理。组建项目领导班子,落实管理责任制。项目总工程师:负责工程质量及技术,是工程技术和质量直接责任人。组织编制实施性施工组织设计,确定施工技术措施。组织施工人员进行图纸会审监督检查施工工艺的实施情况,及技术交底。负责新工艺新技术的推广及落实。负责工程中技术问题的处理。技术科:对整个工程的技术方案进行全方位的监控。召开图纸会审,编制施工组织设计等文件,向施工班组进行技术交底,定期组织现场施工学习、提编制各阶段施工计划。高业务水平,负责同业主与设计单位的技术联系等工作。组织各生产班组完成任务。测量组:负责工程的测量放样及测量资料的整理。资料室:负责工程施工资料的收集和整理,做好文件的收发和管理,工程 完成后负责竣工资料的整理和归案。质检科:负责对工程的质量控制及配合监理工程师工作。负责自检分部分项工程质量及填报工序验收申请单,配合监理工程师现场监理,主要工序旁站监督,编写工程内部质量周报、月报,提出存在问题并拿出整改方案,定期组织项目人员进行质量检查。对工程质量有否决权。做好工程的材料

试验及现场取样试验,并填写各种试验报告单。1 设备科:调度组织施工所需的机械设备进场,保证施工机械的正常运转,安排机械操作手及维修工定期保养检修,最大限度发挥每一台机械设备的工作能力。编制设备台帐及设备维修保养计划,做好维护保养记录。 材料科:按技术科提供的各种材料的目标供应量组织材料进场,下设采购组、料库、材料验收管理等部门及人员,并及时向技术科反馈材料价格信息,计划需用量,实际消耗量等数据。编制设备台帐及设备维修保养计划,做好维护保养记录。 安全科:负责施工人员的人身安全及防范工程事故的发生,对不遵守安全生产的人员,无论身份如何,都有批评教育及处罚的权利,有权对施工方案及各生产班组的安全事项提出质疑,对工程安全负责,具有一票否决权,对工程隐患能及时发现并防范于未然。 施工队:负责所承担的施工任务的实施,组织施工机械及劳力,保质保量按时完成项目部所下达的施工任务。 三、项目部管理人员的配备 本工程的管理实行项目经理负责制,项目经理由本公司承担过同类工程的项目经理担任,同时项目部由一名同类工程施工经验的专业工程师担任项目总工,同时配备排水专业工程师各一名,负责各单项工程的技术管理。项目部下设各专业科室由专业人员负责管理。工程中所有施工技术人员选用各专业技术工人负责施工。施工总

DN300等管道施工组织设计

污水管道开槽施工方案 一、工程概况 肥西县三河镇丰乐河沿岸综合治理工程是巢湖亚行贷款水环境治理工程确定的项目,对彻底清除小南河及其支流主要污染,改善三河镇河流水质,恢复巢湖水生态环境将起到十分重要的作用,是巢湖污染综合治理必要的工程措施。本工程实施地点位于三河镇镇区,工程内容包括河道堤岸设计、底泥清淤、污水管网建设等。 本次水环境综合治理工程污水管道工程包括d300、DN400、DN500、d800四种管径,总长度11597米,d300、DN400、DN500三种管材是钢带增强聚乙烯螺旋波纹排水管。 二、施工方法 (一)工程说明 1工程范围 本项主要包括结构物基槽的开挖与回填,以及与之有关的场地清理、支护(撑)、降、排水、围堰等作业。 2工程目标 ⑴按照施工图纸和监理人的指示完成全部工作。 ⑵按照施工图纸规定的技术指标负责本技术条款的规定完成管槽开挖与回填的全部施工作业。 3引用标准和规程规范 ⑴《给水排水管道工程施工及验收规范》(GB50268-2008) ⑵《埋地硬聚氯乙烯排水管道工程技术规程》(CECS 122:2001) (二)施工工艺流程 测量放样→第一次土方开挖→布置井点降水→二次土方开挖→沟槽开挖及支护→管道基础施工→管道铺设→污水井施工→闭水试验→沟槽回填等。 (三)测量放线 根据设计施工图,测量管道中心线和污水井的位置,设立中心桩。管道中心桩和污水井位置报监理复核后准确无误后使用。 根据管径大小,按规定的沟槽宽度定出边线,开挖前用白灰划线控制,在沟槽外、井位置的两侧设置控制桩,并记录好两桩离中心的距离,以备校核。 (四)沟槽开挖 根据图纸及现场调查情况,本次污水管道开挖粉质粘土居多,回填土有一部分,具体情况见下表:

截污纳管分部工程验收签定表

编号: 三林塘港(上南路~三林塘水闸内闸)河道整治工程1标 分部工程验收鉴定意见 单位工程名称:三林塘港(上南路~三林塘水闸内闸)河道整治工程1标分部工程名称:截污纳管 截污纳管分部工程验收工作组 2010年7月10日

截污纳管分部工程验收鉴定意见 一、分部工程概况 (建设内容、施工过程及工程量、开完工日期、分部工程验收组织情况等) 1、开工日期:本分部工程开工日期为2009年3月19日,完工日期为2010 年7月4日。 2.本截污纳管分部工程工作内容包括:沟槽开挖、平基、管道安装、接口、检查井、闭水、回填。 3.按照“上海市水利工程建设项目验收管理实施细则”组织护岸截污纳管分部工程验收。 参加分部工程验收单位 建设单位:三林镇政府 代建单位:上海浦东大禹水利工程建设发展有限公司 设计单位:上海浦东建筑设计研究院有限公司 监理单位:上海东华工程咨询公司 施工单位:上海市水利工程有限公司 二、质量事故及质量缺陷处理情况 无质量事故及质量缺陷 三、分部工程质量评定(包括单元工程、主要单元工程个数、合格率和优良率;施工单位自评结果;监理单位复核意见;分部工程质量等级评定意见) 分部工程 名称 单元工程质量评定情况 单元工程名称 单元工 程个数 施工单位评定 等级 监理单位复核 等级备注 优良合格优良合格 截污纳管沟槽开挖26 11 15 11 15 平基62 23 39 23 39 管道安装65 40 15 40 15 接口65 65 0 65 0 检查井59 59 0 59 0 闭水8 8 0 8 0 回填土26 10 16 10 16 关键工序、重要隐蔽单元工程 合计311 216 95 216 95 单元工程共311个,其中95个合格,216个优良,优良率69.5% 施工单位 自评结果 符合设计及规范要求,自评等级优良合格。 监理单位 复核意见 符合设计及规范要求,质量等级核定为合格。

截污干管工程施工工艺技术

截污干管工程施工工艺技术 1.1施工总体方法流程 1.1.1施工总部署 白云-龙塘湖环湖截污干管工程首先开始截排水沟施工,再进行该段边坡到沟槽的开挖,沟槽层次开挖至管底,再对有松散土方的沟槽进行支护,沟槽底部设置排水沟集水坑。派专人每天巡视检查。具体施工段开挖顺序按(附图:深沟槽区域平面布置图)施工。 1.1.2施工工艺参数 白云湖: 沟槽开挖段为K0+0-K0+420,K0+500-K0+550, K0+600-K0+700,K0+940-K1+730,沟槽开挖坡率为1:0.33,形成沟槽深度在2.5-6.7m;沟槽回填段为K0+430-K0+490,K0+560-K0+590,K0+710-K0+930,沟槽开挖坡率为1:0.5,形成沟槽深度在2.15m-2.4m。沟槽底宽1.0m-1.1m,沟槽顶宽4m-8m。 龙塘湖: 沟槽开挖段为K0+0-K0+340,K0+520-K0+880,K0+960-K1+260,沟槽开挖坡率为1:0.33,形成沟槽深度在2.8m-7.6m;沟槽回填段为K0+350-K0+510,K0+890-K0+950沟槽开挖坡率为1:0.5,形成沟槽深度在 3.2m。沟槽底宽3.0m-3.2m,沟槽顶宽7m-8.5m。

顶管工作井W36井深11m,长宽7m*6m,顶管接收井W37井深1.5m,长宽1.8m*1.8m. 1.1.3施工工艺流程 深沟槽: 施工准备→测量放线→沟槽开挖→边坡挡土板支护→基础排水(如需要)→清基验收→垫层施工→管道施工→检查井砌筑→验收→沟槽回填 深基坑(顶管井): 施工准备→井中心测量放样→基坑开挖→护壁钢筋绑扎→护壁内模和支架安装→浇筑护壁混凝土→护壁混凝土拆模→下一循环(至结束) 1.1.4施工方法(沟槽) 见附图(龙塘湖沟槽开挖区域平面布置图) 见附图(白云湖沟槽开挖区域平面布置图) 见附图(龙塘湖土石方运输路线平面布置图) 见附图(白云湖土石方运输路线平面布置图) (1)施工准备 1)挖槽前认真组织人员学习图纸,进行调查研究,充分了解挖槽段的土质、地下水位、地下结构物、沟槽附近地上结构物以及施工环境等情况,选用铲挖掘机进行挖掘,制订必要的安全措施,确保施工质量及安全。 2)测量放线:管道工程开工前,测量人员认真复核图纸,

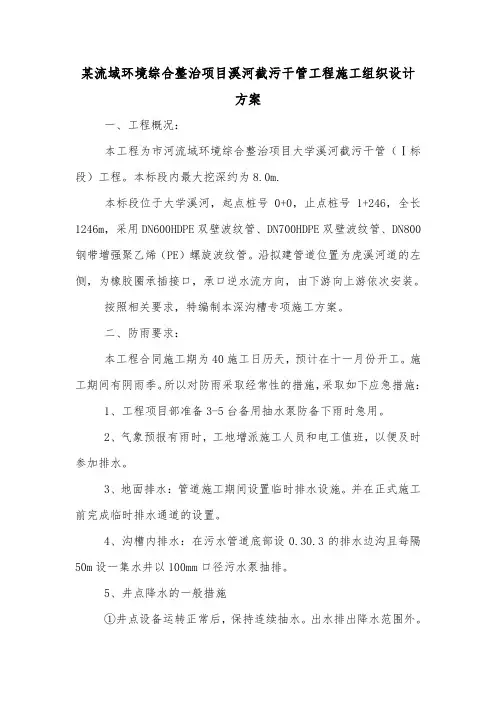

河流域环境综合整治项目溪河截污干管工程施工组织设计方案

市XX河流域环境综合整治项目 大学外虎溪河截污干管工程(Ⅰ标段)工程 截 污 干 管 施 工 方 案 编制单位:巨能建设(集团)有限公司 编制时间:二00七年十一月

一、工程概况: 本工程为市XX河流域环境综合整治项目大学外虎溪河截污干管(Ⅰ标段)工程。本标段内最大挖深约为8.0m。 本标段位于大学外虎溪河,起点桩号0+0,止点桩号1+246,全长1246m,采用DN600HDPE 双壁波纹管、DN700HDPE双壁波纹管、DN800钢带增强聚乙烯(PE)螺旋波纹管。沿拟建管道位置为虎溪河道的左侧,为橡胶圈承插接口,承口逆水流方向,由下游向上游依次安装。 按照相关要求,特编制本深沟槽专项施工方案。 二、防雨要求: 本工程合同施工期为40施工日历天,预计在十一月份开工。施工期间有阴雨季。所以对防雨采取经常性的措施,采取如下应急措施: 1、工程项目部准备3—5台备用抽水泵防备下雨时急用。 2、气象预报有雨时,工地增派施工人员和电工值班,以便及时参加排水。 3、地面排水:管道施工期间设置临时排水设施。并在正式施工前完成临时排水通道的设置。 4、沟槽内排水:在污水管道底部设0.3×0.3的排水边沟且每隔50m设一集水井以φ100mm口径污水泵抽排。 5、井点降水的一般措施 ①井点设备运转正常后,保持连续抽水。出水排出降水范围外。 ②井点正常运行时,发现水质浑浊,分析其原因并采取相应的措施。 ③拔除井管后,土中留有的孔穴及时用瓜米石灌实。 三、深沟槽施工 1、关于深槽开挖措施: 测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时安设支撑系统,防止塌方事故发生,严格控制中线和槽底高程。 开挖口线5米以内,不得堆土或堆放杂物。 采用履带式挖土机挖土,由于本工程地段处于回填层、粉质粘土、粉质砂

截污纳管工程施工组织设计方案

目录 第一章、编制依据及编制原则1? 一、编制说明............................................................................................................................................... 1 二、采用规范?1 三、质量工期 (1) 第二章主要施工方案和施工技术措施1? 一、工程简介1? 二、施工总平面布置 (3) 三、施工顺序和步骤:3? 四、主要分部分项施工方法: (4) 第三章质量保证体系质量保证措施 (11) 一.保证施工质量网络图........................................................................................................................... 11二.工程质量保证体系:?11 三、制订明确的质量目标计划?14 四、建立质量信息反馈制度15? 五、建立质量管理材料验收制度:........................................................................................................... 15 第四章安全、文明施工措施1?6 一、安全施工措施: (16) 二、环境保护措施:................................................................................................................................... 18 三、文明施工措施: (18) 第五章施工总进度计划及工期保证措施.......................................................................................... 20 一、施工进度计划表(附图) (20) 二、施工工期20? 三、进度保证措施?20 第六章公司项目管理机构配备及管理规章制度21? 拟投入的主要施工机械设备表 (22)
